喷锌施工方案

合集下载

喷锌施工方案

喷锌施工方案

喷锌施工方案

1. 简介

喷锌是一种常见的金属防腐保护方法,通过将锌涂层喷涂在金属表面,形成一层防护层,起到防腐蚀和延长金属使用寿命的作用。本文档将介绍喷锌施工的具体方案。

2. 施工条件

在进行喷锌施工前,需要满足以下条件:

•空气温度在5℃以上,相对湿度在85%以下;

•施工现场应清洁无尘,无油污和杂质;

•金属表面应平整,没有明显的凹凸和氧化层。

3. 施工流程

喷锌施工的具体流程如下:

1.表面处理:在喷锌前,需要对金属表面进行处理,以确保锌涂层能够与金属表面良好结合。可以采用喷砂、酸洗等方法进行表面清理和处理。

2.预热:在施工前,需要对喷涂设备进行预热,将喷涂设备的喷嘴和管道加热至适宜的温度,以保证锌涂层的质量。

3.涂覆锌液:将预先准备好的锌液放入喷涂设备的油箱中,通过压缩空气将锌液喷涂在金属表面上。喷涂时应注意涂层的均匀性和厚度,可以通过调整喷涂设备的喷嘴大小和涂层的涂布速度来控制。

4.固化:在喷涂完成后,需要将喷涂的锌涂层进行固化处理。通常可以采用自然固化或烘干的方式。

5.质量检验:完成喷锌施工后,需要对涂层进行质量检验。检查涂层的附着力、厚度和均匀性等指标,以确保涂层质量符合要求。

4. 安全注意事项

在进行喷锌施工时,需要注意以下安全事项:

•确保施工现场通风良好,避免喷涂过程中产生危险气体;

•使用防护设备,包括手套、防护眼镜、口罩等,以防止锌液对人体造成伤害;

•遵守喷涂设备的操作规程,确保设备的安全运行;

•禁止在喷涂现场吸烟或使用明火等火源。

5. 施工效果

通过喷锌施工,可以有效地保护金属材料免受腐蚀和氧化的影响,延长其使用寿命。喷锌涂层具有较好的耐腐蚀性能和机械性能,可以在恶劣的环境条件下使用,提供可靠的防护。

罐体喷锌防腐施工方案模板

罐体喷锌防腐施工方案模板

罐体喷锌防腐施工方案模板

1. 引言

本文档旨在提供罐体喷锌防腐施工方案的模板。罐体喷锌防腐施工是一种常用的防腐处理方法,能够有效延长罐体的使用寿命,提高其耐蚀能力和耐候性。本文档将介绍罐体喷锌防腐施工方案的基本步骤、施工要求以及质量控制措施等内容。

2. 施工准备

2.1 材料及设备准备

在进行罐体喷锌防腐施工前,需要准备以下材料和设备:

•锌粉

•罐体喷涂设备

•清洁工具(如刷子、喷枪等)

•防护装备(如防护服、手套、眼镜等)

•其他辅助材料(如稀释剂、溶剂等)

2.2 施工环境准备

施工环境应保持干燥,温度适宜,无风或微风。同时,应确保施工现场通风良好,以避免有害气体积聚。施工现场应清洁整齐,杂物应妥善处理。

3. 施工步骤

3.1 表面准备

1.根据罐体的材质和处理前的状况,选择合适的清洁方法。常见的清洁

方法包括水洗、化学清洗、砂磨等。

2.清洁后的罐体应彻底干燥,并检查是否有锈蚀、氧化等问题。必要时,

进行修补或处理。

3.2 锌粉准备

1.根据施工计划和罐体的尺寸,准备适量的锌粉。锌粉质量应符合相关

标准要求。

2.检查锌粉是否成块、有结块现象,如有需要进行破碎或筛选处理。

3.3 施工操作

1.准备好喷涂设备,根据设备说明书进行正确安装和调试。

2.根据罐体的形状和尺寸,选择合适的喷涂方法和喷涂角度。一般情况下,要求喷涂均匀、覆盖全面。

3.根据锌粉的性质和施工要求,选择合适的稀释剂或溶剂进行稀释喷涂。注意在稀释过程中掌握好稀释比例和稀释数量。

4.进行首次喷涂,覆盖整个罐体表面。注意控制好喷涂厚度,避免过厚或过薄。

5.喷涂完成后,等待一定的干燥时间,根据需要进行二次或多次喷涂,直至锌层达到要求。

钢闸门除锈喷锌施工方案

钢闸门除锈喷锌施工方案

钢闸门除锈喷锌施工方案

1. 引言

钢闸门是一种用于调节水流的水利设施,它承受着常年的水压和水流冲刷,因此容易产生锈蚀。为了保护钢闸门的使用寿命和安全性,除锈喷锌是一种常用的施工方案。本文将介绍钢闸门除锈喷锌施工方案的具体步骤和注意事项。

2. 施工准备

在进行钢闸门除锈喷锌施工之前,需要准备以下工具和材料: - 高压水枪:用于清洗钢闸门表面的污垢和锈蚀。 - 铣刨机:用于去除钢闸门表面的旧漆和锈蚀。- 砂轮机:用于处理钢闸门表面的凹凸不平以及锈蚀。 - 喷砂机:用于处理钢闸门表面的大面积锈蚀。 - 防护面罩、手套和工作服:用于施工人员的人身安全。 - 除锈剂和喷锌涂料:用于对钢闸门进行除锈和喷锌保护。

3. 施工步骤

3.1 清洗钢闸门表面

首先,使用高压水枪清洗钢闸门表面的污垢和锈蚀。确保将水枪对准钢闸门表面,从上至下进行清洗,以确保整个表面被清洗干净。

3.2 去除旧漆和锈蚀

使用铣刨机去除钢闸门表面的旧漆和锈蚀。将铣刨机的刀具贴紧在钢闸门表面上,并以稳定的速度进行铣刨,直到旧漆和锈蚀完全被去除。

3.3 处理凹凸不平和锈蚀

使用砂轮机对钢闸门表面的凹凸不平和锈蚀进行处理。将砂轮机的砂轮贴紧在凹凸不平和锈蚀处,以适当的速度和力度进行打磨,直到表面平整。

3.4 处理大面积锈蚀

对于钢闸门表面的大面积锈蚀,可以使用喷砂机进行处理。将喷砂机的喷嘴对准大面积锈蚀处,以适当的压力和速度进行喷砂,直到锈蚀完全被去除。

3.5 涂抹除锈剂

在清洁干净的钢闸门表面上均匀涂抹除锈剂,使用刷子或滚筒均可。按照除锈剂的使用说明进行操作,并确保除锈剂能够充分渗透到钢闸门表面的每个角落。

钢结构喷锌施工方案

钢结构喷锌施工方案

钢构造喷锌施工方案

一、工程概况:

本工程为XX热电220Kv GIS配电间室外架构喷锌工程;工程地点:张家口市宣化区宣化热电院内;

二、根据

1.GB/T8923-88《涂装前钢材表面锈蚀等级和除锈等级》。

2. DL/T5068-1996 《火力发电厂化学设计技术规程》

3.宣化热电2#机组升压站金属构造设备制作安装施工图纸及有关技术规范;

4.DL5009.3-1997《电力建设安全工作规程》

5.GB9793-88《涂装前钢材表面锈蚀等级和除锈等级》

6.GB8923《涂漆通用技术条件》

7.GB11375-89《热喷涂操作安全》

8.SD204《涂漆通用技术条件》

9.GB/T9793-1997《金属和其他无机覆盖层、热喷涂锌铝及其合金》;

10.GB7692《涂装作业安全规程、涂漆前自理工艺安全》

11.GB1031《表面粗糙度,参数及其数值》

三、施工前准备:

1.对被喷镀管道、设备及其他物件旳规定:被喷镀旳管道、设备制作应符合管道、设备制作旳有关规定或设计规定(尤其是受压设备和管道)。经有关部门检查合格后,将喷镀表面喷砂除锈(符合HGJ229-91-级喷砂除锈旳原则),至展现一致暗灰色、无油污、无灰尘,无其他杂质。

2.搬运规定:对除锈后旳物件表面严禁用手直接触摸,搬运时不容许用代油污旳钢丝绳直接捆绑,所有与被喷镀表面直接接触旳搬运工具、支架都规定无油污、无锈、无灰尘。

3.对喷镀施工所需用旳喷枪、操作台、乙炔发生器(或乙炔气瓶)、氧化、压缩空气及走丝走架,在喷镀前都要进行严格检查,并做到试运行、试喷,发现问题及时处理,使之到达喷镀条件。

闸门喷锌施工方案

闸门喷锌施工方案

闸门喷锌施工方案

第一章、施工方案编制依据(国家规范及标准):

为了争创优良工程,保证水工金属结构的防腐蚀质量,我单位根据国家及行业相关标准,结合多年同类工程中的施工经验和现场的实际情况,编制了本工程的施工方案,参考标准及规范如下:

1、依据SL105-95《水工金属结构防腐蚀规范》

2、依据GB8923-88《涂装前钢材表面锈蚀等级和除锈等级》

3、依据GB11735-89《热喷涂操作安全》

4、依据GB9794-88《热喷涂锌及锌合金涂层试验方法》

5、依据DL/T5018-94《水利水电工程钢闸门制造、安装及验收规范》

6、依据《水力发电厂金属结构防腐规程》

4、依据GB11720-88《漆膜附着力测定法》

5、依据GBJ46—88《施工现场临时用电安全技术规范》

6、依据GB1733-93《漆膜耐水性测定法》

7、依据GB1764-88《漆膜厚度测定法》

8、依据甲方的技术要求

9、依据以往同类工程中的施工经验:

第二章、人力资源配备及工机具、材料的准备及进场计划:

1.技术准备:

组织技术人员到现场勘察、掌握设计意图,按施工组织设计、规范和质量评定标准做好技术交底,编制材料计划,及各部分项目技术措施。配备具有多年防腐施工作业的操作熟练工人,施工期间至少应有一名责任监护人员,周围未施工的设备和地面不得受损害和污染。准备足够的塑料薄膜或彩条布,对未施工设备、原材料、地面等进行覆盖保护。施工前,项目部技术负责人要认真学习领会甲方的防腐工艺流程和有关施工技术规范要求,编制作业指导书,特殊设备特殊部位的技术要求,分发给每个施工人员,并对设备挂牌,确保施工工艺的准确、进度的顺利进行。对特殊设备及其部位施工中的重要施工节点应作专门的交底,并对特殊工序进行培训指导,重点做好施工中的质量通病,习惯性操作错误进行预防。防腐工程施工的组织工作要非常严格,这是提高工作效率、施工质量和施工安全的必要措施。组织专业施工人员组成施工小组,应少而精。施工设备、机具、材料在开工前应全部摆放到位,并检查是否运转良好,还应将机具的易损部件备齐,以防机具部件损坏而影响施工进度。施工现场应三通一平。2.工程材料准备:

喷锌施工方案

喷锌施工方案

喷锌主要施工方法

一、表面处理

表面处理,本公司结合并参照国际与国内喷镀防腐技术规范,根据我公司多年防腐技术施工经验,对基材表面采用喷砂除锈,除锈标准按照中华人民共和国标准GB8923-88Sa3级标准,本标准具体质量要求是:非常彻底的喷砂除锈、氧化皮、油脂、锈及污物和油漆等附着物,该表面应显示均匀的金属色泽,最后表面用清洁干燥的压缩空气或干净的刷子清理。

在施工过程中,我公司采用以下设备和措施

1)根据不同的工程规范范围,喷砂设备有6m3/8Kg和9m3/8Kg 空气压缩机、储气罐、油水分离器、空气滤清器、喷砂罐、胶带、喷砂枪、耐磨瓷嘴,一切机具齐备。

2)磨料选用硬度高,有棱角的0.5-1mm石英砂。砂粒干燥,含水量小于1%(含水量<1%),清洁无杂质,喷嘴选用扩张L型瓷嘴。空气经扩张-压缩-扩张等阶段,流出砂嘴的空气流量能达到超音速状态,使喷射的磨料大大增加,使基体表面更加活化和电化,而导致镀层结合强度的增加。

3)工艺流程:压缩空气进入储气罐,经油水分离器、空气滤清器,使其清洁干燥,不含油质,然后进入砂罐,经胶带将砂粒压至喷砂枪,喷射金属基体。

4)操作工艺:操作前首先检查砂罐压力表、胶带、喷砂枪、喷嘴等机具正常时,将喷砂底气阀打开,穿好喷砂衣,系好安全带,做

好喷射前的一切准备,当砂罐压力达到8Kg/cm2时,方可将送气门打开,喷射金属基体。

5)影响喷镀层的主要原因

由实践经验和理论研究证明,不但金属基体所在的环境腐蚀介质是影响喷镀层的原因,更主要的是影响喷镀层的保护年限和保护效率,是表面处理的好坏,而影响表面处理好坏的根本原因是:压缩空气压力、喷射角度、喷射后停放时间、喷射距离。

喷锌施工方案概要

喷锌施工方案概要

喷锌主要施工方法一、表面处理

表面处理,本公司结合并参照国际与国内喷镀防腐技术规范,根据我公司多年防腐技术施工经验,对基材表面采用喷砂除锈,除锈标准按照中华人民共和国标准GB8923-88Sa3级标准,本标准具体质量要求是:非常彻底的喷砂除锈、氧化皮、油脂、锈及污物和油漆等附着物,该表面应显示均匀的金属色泽,最后表面用清洁干燥的压缩空气或干净的刷子清理。

在施工过程中,我公司采用以下设备和措施

1)根据不同的工程规范范围,喷砂设备有6m3/8Kg和9m3/8Kg空气压缩机、储气罐、油水分离器、空气滤清器、喷砂罐、胶带、喷砂枪、耐磨瓷嘴,一切机具齐备。

2)磨料选用硬度高,有棱角的0.5-1mm石英砂。砂粒干燥,含水量小于1%(含水量<1%),清洁无杂质,喷嘴选用扩张L型瓷嘴。空气经扩张-压缩-扩张等阶段,流出砂嘴的空气流量能达到超音速状态,使喷射的磨料大大增加,使基体表面更加活化和电化,而导致镀层结合强度的增加。

3)工艺流程:压缩空气进入储气罐,经油水分离器、空气滤清器,使其清洁干燥,不含油质,然后进入砂罐,经胶带将砂粒压至喷砂枪,喷射金属基体。

4)操作工艺:操作前首先检查砂罐压力表、胶带、喷砂枪、喷嘴等机具正常时,将喷砂底气阀打开,穿好喷砂衣,系好安全带,做好喷射前的一切准备,当砂罐压力达到8Kg/cm2时,方可将送气门打开,喷射金属基体。

5)影响喷镀层的主要原因

由实践经验和理论研究证明,不但金属基体所在的环境腐蚀介质是影响喷镀层的原因,更主要的是影响喷镀层的保护年限和保护效率,是表面处理的好坏,而影

新建镀锌项目施工方案

新建镀锌项目施工方案

新建镀锌项目施工方案

一、工程概况与目标

本镀锌项目旨在为企业提供高质量的镀锌产品,满足市场需求。工程位于[地点],占地面积约[面积],设计年产量[产量]。本工程旨在实现高效、环保的镀锌生产,确保产品质量与生产效率达到行业领先水平。

二、施工环境与要求

施工前应对施工现场进行详细勘察,确保地基承载力、排水系统等符合施工要求。施工现场应设置围挡、警示标志,确保施工期间安全。施工期间应严格遵守环境保护要求,确保施工噪声、扬尘等污染物排放符合国家标准。

三、材料采购与检验

镀锌材料采购应符合国家相关标准,优先选择质量稳定、信誉良好的供应商。进场材料应进行严格检验,包括外观检查、化学成分分析、力学性能测试等,确保材料质量符合设计要求。

四、镀锌工艺流程

预处理:包括清洗、除锈、酸洗等步骤,确保钢材表面清洁无油污、锈蚀等杂质。镀锌:采用热镀锌或电镀锌工艺,根据产品要求选择合适的镀锌方法。后处理:镀锌后进行冷却、钝化、烘干等步骤,确保镀锌层均匀、致密。

五、施工方法与步骤

按照施工图纸进行基础施工,确保地基承载力符合要求。安装镀锌生产线设备,包括镀锌锅、烘干设备、输送系统等。进行管道、电

气等附属设施的施工与安装。进行试车调试,确保生产线运行稳定、产品质量合格。

六、质量控制与安全措施

施工过程中应设立专职质检员,负责监督检查各环节质量。定期对员工进行安全教育培训,提高员工安全意识和操作技能。施工现场应设置安全警示标志,严格遵守安全操作规程。

七、工程进度与验收标准

制定详细的施工进度计划,确保工程按时完成。工程竣工后应进行全面检查与验收,确保各项指标符合设计要求。验收合格后方可进行试运行,试运行期间应密切关注设备运行状况,及时处理发现的问题。

喷锌施工方案

喷锌施工方案

施工方案

一、工程概况

钢结构表面喷锌、刷封闭漆防腐工程.

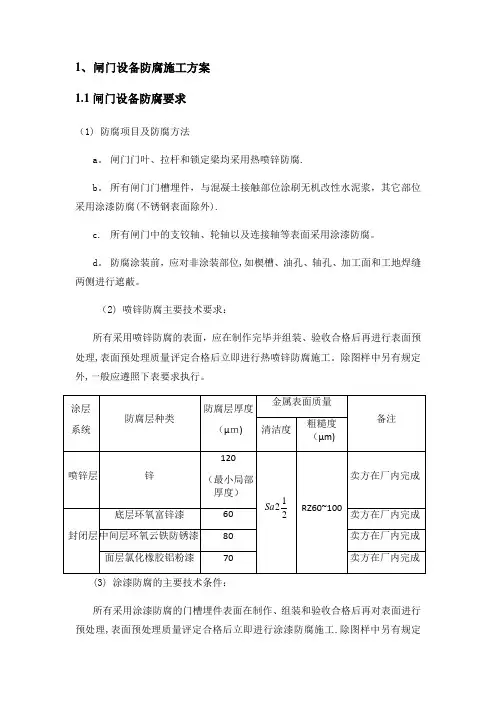

1、表面涂装喷锌要求见下表

二、施工现场措施

施工人员进场后必须按照厂里各项规定执行,施工现场,必须用采条布,全部搭封闭施工,现场喷砂喷锌,不得污染环境和空气,现场施工人员必须配带安全帽,系好安全带,穿着整齐,严格按照操作规程施工,喷砂的环境温度要求要于5摄氏度基面实际温度高于露点温度5摄氏度,喷砂后应及时进行喷涂,粗化后至开始电弧喷涂时间隔时间不得超过4小时,雨天不得超过2小时,应在室内或干燥的环境喷涂,施工现场禁止闲人入内。

三、技术要求措施与标准

国标《热喷涂铝及铝合金涂层》GB9795-88、GB9796-88

国标《热喷涂金属件表面预处理通则》GB11373-89

国标《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88

国标《涂装前钢材表面粗糙度等级评定》GB/T13288-91

国标《铁路钢桥保护涂装》GB/T 1527-95

四、电弧喷锌施工技术要求

材料要求

涂装材料应具有出厂质量证明书,并符合设计要求。涂装材料供应商必须提供材料型号、规格及说明书,包括出厂日期、存放要求、限期、质量检测要求等。

喷锌用铝丝需安GB3190-96标准中L2的要求。

喷砂磨丝应按GB11373-89中规定,必须是清洁、有棱角的钢砂。

压缩空气必须清洁干燥。

铝丝、涂装材料供应商必须具有ISO9000认证证书。

表面净化处理

表面净化处理的质量要求应达到干燥、无灰尘、无油脂、无污垢、无锈斑及其他包括可容性盐类在内的污染。按GB11373-89标准执行。

表面除锈处理

江西柘林闸门喷锌施工方案

江西柘林闸门喷锌施工方案

1、概述

1.1 工程概述

江西柘林水电开发有限责任公司办公基地位于江西九江市滨河路961号、生产基地位于江西省永修县柘林镇境内,交通方便。

闸门由于长期浸泡在富氧的水中,水中溶解的O2电离成OH-会使碳钢基体发生吸氧腐蚀。另外,水中由于含有Mg2+、Ca2+、SO42-等离子易和碳钢基体形成原电池。闸门还经常受到水的强力冲击以及泥沙、杂质颗粒等的磨蚀、水中附着生物的侵蚀,另外原有防腐措施的好坏也是其发生腐蚀损坏的一项因素。现有的闸门多处发生的较为严重的腐蚀,如不加以防护,闸板会在很短的时间内腐蚀穿孔。为了使设施经久耐用,减少维修次数,节省人力、财力、物力,以增强企业的社会效益和经济效益。我们将根据甲方的技术要求对闸门不同部位进行手工或表面喷射除锈清扫,热喷锌,涂环氧云铁防锈底漆两道,然后涂灰色氯化橡胶封闭漆两道。

施工工程量:闸门本体三分之二(中支臂以上部位)防腐刷漆面积约3500㎡,闸门本体三分之一(中支臂以下部位)和闸门支臂喷锌防腐面积约5500㎡,竣工后按实际完成工程量为准。

施工工期:90日历天。

质量目标:达到优良工程标准。

安全目标:安全无事故,事故率为零。

1.2 技术条件

1.2.1 第二道溢洪道七孔工作闸门背水面本体三分之二(中支臂以上部位)防腐刷漆部分质量要求:

1.2.1.1 表面处理采用手工清理,应达到下列要求:

①锈蚀部位需要露出灰白色的金属本色;

②表面无疏散的锈蚀产物及其他氧化物;

③无油污、灰尘和附着物;

④表面干燥;

⑤无旧漆,酸、碱、盐的残余物;

1.2.1.2刷漆质量要求:

喷锌施工方案

喷锌施工方案

喷锌施工方案

第一章、施工方案编制依据(国家规范及标准):

为了争创优良工程,保证水工金属结构的防腐蚀质量,我单位根据国家及行业相关标准,结合多年同类工程中的施工经验和现场的实际情况,编制了本工程的施工方案,参考

标准及规范如下:

1、依据sl105-95《水工金属结构防腐蚀规范》

2、依据gb8923-88《涂装前钢材表面锈蚀等级和除锈等级》

3、依据gb11735-89《热

喷涂操作安全》

4、依据gb9794-88《热喷涂锌及锌合金涂层试验方法》

5、依据dl/t5018-94《水利水电工程钢闸门制造、安装及验收规范》

6、依据《水力

发电厂金属结构防腐规程》4、依据gb11720-88《漆膜附着力测定法》

5、依据gbj46―88《施工现场临时用电安全技术规范》

6、依据gb1733-93《漆膜耐

水性测定法》7、依据gb1764-88《漆膜厚度测定法》8、依据甲方的技术建议

9、依据以往同类工程中的施工经验:

第二章、人力资源搭载及工机具、材料的准备工作及进场计划:1.技术准备工作:

组织技术人员到现场勘察、掌握设计意图,按施工组织设计、规范和质量评定标准做

好技术交底,编制材料计划,及各部分项目技术措施。配备具有多年防腐施工作业的操作

熟练工人,施工期间至少应有一名责任监护人员,周围未施工的设备和地面不得受损害和

污染。准备足够的塑料薄膜或彩条布,对未施工设备、原材料、地面等进行覆盖保护。施

工前,项目部技术负责人要认真学习领会甲方的防腐工艺流程和有关施工技术规范要求,

编制作业指导书,特殊设备特殊部位的技术要求,分发给每个施工人员,并对设备挂牌,

喷锌施工工艺

喷锌施工工艺

五、防腐蚀工序、主要防腐蚀方法及工艺

(一)、工程概况

1、工程简要

安谷水电站工程是大渡河干流梯级开发中的最后一级,坝址位于乐山市安谷河段的生姜坡,距上游沙湾水电站约35km,下游距乐山市区约15km,有省道S103从枢纽区左岸通过,对外交通较方便,可将设备运至主厂房安装间。

电站装机容量772MW,装设4台单机容量为190MW轴流转桨式水轮发电机组和1台12MW 轴流转桨式水轮发电机组。电站以220kV电压等级接入电力系统,按无人值班(少人值守)设计。

本工程首台大机组计划发电时间为2014年9月底,此后3台大机组间隔3个月陆续发电。小机组与4#大机组同时于2015年6月底发电。本工程闸门及拦污栅(含埋件、附件)制造人为中国水电建设集团夹江水工机械有限公司,位于四川省乐山市夹江县西河路40号。在本招标文件中也称为设备卖方。

本工程闸门及拦污栅(含埋件)安装工程承包人为中国水利水电第七工程局有限公司。在本招标文件中被称为安装承包人。

2、工程名称:四川省大渡河安谷水电站闸门及拦污栅防腐蚀施工工程。

3、招标范围和主要工作内容、工程量

3.1 招标范围:

在安谷水电站发包人指定的地点(防腐蚀工程的主要工作地点在安谷水电站工程所在地、部分部件的防腐蚀工作地点为制造厂家内)对安谷水电站全部闸门及拦污栅(含埋件、附件)进行防腐蚀工作。

3.2 主要工作内容:

(1)完成本项工程所需的所有临建设施的修建与完工后的拆除、清场工作。

(2)根椐工程设计单位提供的施工图和技术文件,完成发包人提供的全部闸门及拦污栅设备(含埋件、附件)的全部涂料涂装等防腐蚀施工工作。

电弧热熔喷锌施工方案

电弧热熔喷锌施工方案

电弧热熔喷锌施工方案

1. 引言

电弧热熔喷锌是一种常用的防腐涂层工艺,适用于对钢材表面进行防腐处理的工程。本文将介绍电弧热熔喷锌施工方案,包括施工步骤、注意事项和质量控制要点等内容。

2. 施工准备

在进行电弧热熔喷锌施工前,需要进行一系列准备工作:

2.1 现场准备

1.确定施工区域,并进行安全措施的布置。

2.清理施工区域,确保表面干净、无杂物和污染。

2.2 喷锌设备准备

1.检查电弧热熔喷锌设备的完好性和操作性。

2.准备喷锌设备所需的氧、燃气和喷锌线等材料。

2.3 钢材准备

1.对需要喷锌的钢材进行表面处理,包括去除油脂、锈蚀和焊渣等。

2.使用喷砂机进行钢材表面处理,以提高喷锌涂层的附着力。

3. 施工步骤

电弧热熔喷锌的施工步骤一般包括以下几个环节:

3.1 预热

在开始电弧热熔喷锌前,需要对钢材表面进行预热,以提高锌的附着力。

3.2 喷锌

1.调整喷锌设备,使其工作在适当的喷锌温度和压力下。

2.喷锌设备头部靠近钢材表面,将锌线通过弧电进行熔化,喷涂在钢材表面上。

3.3 喷锌检验

喷锌结束后,需要对喷锌涂层进行质量检验,检查涂层的厚度和均匀性等。

3.4 后处理

1.在喷锌完成后,对喷锌区域进行清理,清除喷锌过程产生的废料和污染。

2.对喷锌涂层进行防腐处理,可进行喷涂防锈漆等操作。

4. 注意事项

在进行电弧热熔喷锌施工时,需要注意以下几点:

1.施工人员必须穿戴好安全防护装备,包括手套、面具、防护眼镜等。

2.喷锌设备必须经过专业人员维修和调试,确保其工作正常。

3.施工现场必须进行安全隔离和警示标识。

4.喷锌过程中必须注意周围环境和其他工作人员的安全。

闸门喷锌施工方案设计

闸门喷锌施工方案设计

一、工程概况:

1、本工程尾水闸门喷砂除锈、喷锌、刷封闭环氧涂料。

2、工作环境特殊,安全与卫生要求严格,质量要求高。

3、其工作有害身体健康,需要昼夜连续施工。

4、本工程属高空作业,施工过程中存在一定的危险性,安全措施优为重要。

二、编制依据

1、施工执行规范

1.1、《工业设备、管道防腐蚀工程施工及验收规范》HGJ229-91

1.2、《水工金属结构防腐蚀规范》SL105-95

1.3、《水工金属结构防腐蚀涂装技术》

1.4、《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923

2、现场实际情况及有关资料等

三、施工工艺流程

施工前准备—防尘措施—安全措施—安装脚手架—清理闸门内的污泥—喷砂除锈—喷锌—刷封闭环氧涂料—施工现场卫生清扫

(一)施工前准备

1、对工人进行安全教育实现项目“四无两控制”目标。

2、对工人进行质量教育,工程质量达到优良等级。

3、对工人进行文明施工教育,加强HSE管理。营造良

好的施工生产环境。

4、施工设备、工具到位、进行安装、提前调试、购置材料。

(二)防尘措施

1、尾水门槽孔洞上方用钢管搭成支架,上面铺满架板,再铺上凡布,防止砂子落入门槽内。

2、用彩条布把闸门上空包围起来,防止灰尘乱飞。

3、用彩条布把周围的设备、除湿机、配电箱等遮盖起来。

4、尾水门机及所有附助设备全部用布包裹起来。

(三)安全措施

1、爬梯顶至爬梯底部设置1根安全绳,上、下人员将安全带挂在安全绳的防坠器上系牢,避免意外跌落。

2、其它门槽四周搭设钢管护拦,防止人员跌入。

3、工作时人员带上安全带,穿上防滑鞋、戴好安全帽。

4、照明要用防爆灯。

喷锌房方案

喷锌房方案

喷锌房方案

1. 简介

喷锌房,是一种常见的建筑物防腐方案。喷锌是将锌粉喷涂在建筑物表面,形

成一层均匀、致密的锌层,起到防腐、抗氧化、抗腐蚀的作用。喷锌房具有防腐蚀、耐候性好、使用寿命长等优点,广泛应用于工业建筑、农业建筑等领域。

2. 喷锌工艺

喷锌房的喷锌工艺主要包括以下几个步骤:

2.1 表面处理

在进行喷锌前,需要对建筑物表面进行处理,以保证喷锌层与基材之间的附着力。常用的表面处理方法包括除锈、去油、除尘等操作。

2.2 喷涂锌粉

喷涂锌粉是喷锌房的核心工艺。在喷涂过程中,需要将锌粉与喷涂设备(如喷枪)配合使用,将锌粉均匀地喷涂在建筑物表面上。喷涂时需要保证锌粉的均匀性和覆盖率,以保证锌层的质量。

2.3 固化

喷涂完锌粉后,需要进行固化处理,以增强锌层的附着力和硬度。常用的固化

方法包括自然固化和烘干固化两种。

3. 喷锌房的优势

3.1 防腐蚀性能好

喷锌房的锌层具有优异的防腐蚀性能,能够有效抵抗大气氧气、水蒸气和酸碱

等腐蚀介质的侵蚀。

3.2 耐候性好

喷锌房的锌层具有良好的耐候性能,能够在恶劣的气候条件下保持长久的使用

寿命。

3.3 施工效率高

喷锌工艺相对简单,施工速度快,能够在短时间内完成大面积建筑物的喷锌作业。

3.4 环保节能

喷锌房采用无溶剂涂料,不会产生有害气体和废水废料,对环境友好,符合节能环保的要求。

4. 注意事项

在进行喷锌房施工时,需要注意以下几点:

4.1 表面处理的重要性

充分的表面处理是保证喷锌层质量的关键。要认真清除基材表面的锈蚀、油污等杂质,保持表面干燥和清洁。

4.2 锌粉喷涂的均匀性

冷喷锌施工方案

冷喷锌施工方案

冷喷锌施工方案

1. 引言

冷喷锌是一种常用的金属防腐方法,通过将锌粉喷涂在物体表面,形成一层锌涂层以保护物体不受腐蚀和氧化。本文将介绍冷喷锌施工的步骤、材料使用和注意事项,以确保施工的质量和效果。

2. 施工步骤

2.1 准备工作

•确定施工区域:根据工程要求确定需要施工的区域。

•清理表面污物:清理物体表面的油污、灰尘和杂物,确保表面干净。

•检查与修复:检查物体表面是否存在裂缝、锈蚀等问题,及时修复。

2.2 选择适当的设备

•喷涂设备:选择合适的冷喷锌喷涂设备,确保施工过程顺利进行。

•喷涂枪嘴:根据物体表面的形状和大小选择合适的喷涂枪嘴。

2.3 进行冷喷锌施工

•搅拌锌粉:将锌粉充分搅拌,确保锌粉均匀混合。

•喷涂锌底漆:使用喷涂枪将锌底漆均匀地喷涂在物体表面。涂层厚度一般为30-50微米。

•喷涂锌粉:等待锌底漆变干后,使用喷涂设备将锌粉均匀地喷涂在物体表面。涂层厚度一般为60-100微米。

•干燥与固化:喷涂完成后,待涂层完全干燥和固化,一般需要24小时以上。

2.4 检查与验收

•检查涂层质量:检查涂层的平整度、附着力和覆盖度,确保符合要求。

•进行质量验收:根据工程合同和标准进行施工质量验收,确保冷喷锌施工达到预期效果。

3. 施工材料

•锌底漆:用于作为冷喷锌的底层,增强涂层的附着力。

•锌粉:用于喷涂在物体表面形成锌涂层。

•喷涂枪:用于将锌底漆和锌粉喷涂在物体表面。

•搅拌器:用于搅拌锌粉,确保锌粉均匀混合。

4. 注意事项

•安全措施:在施工过程中,必须严格遵守相关的安全操作规程,戴好防护设备,避免呼吸锌粉等有害物质。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

喷锌主要施工方法

一、表面处理表面处理,本公司结合并参照国际与国内喷镀防腐技术规范,根据我公司多年防腐技术施工经验,对基材表面采用喷砂除锈,除锈标准按照中华人民共和国标准GB8923-88Sa3级标准,本标准具体质量要求是:非常彻底的喷砂除锈、氧化皮、油脂、锈及污物和油漆等附着物,该表面应显示均匀的金属色泽,最后表面用清洁干燥的压缩空气或干净的刷子清理。

在施工过程中,我公司采用以下设备和措施

1)根据不同的工程规范范围,喷砂设备有6m3/8Kg和9m3/8Kg 空气压缩机、储气罐、油水分离器、空气滤清器、喷砂罐、胶带、喷砂枪、耐磨瓷嘴,一切机具齐备。

2)磨料选用硬度高,有棱角的0.5-1mm石英砂。砂粒干燥,含水量小于1% (含水量V 1%,清洁无杂质,喷嘴选用扩张L型瓷嘴。空气经扩张-压缩-扩张等阶段,流出砂嘴的空气流量能达到超音速状态,使喷射的磨料大大增加,使基体表面更加活化和电化,而导致镀层结合强度的增加。

3)工艺流程:压缩空气进入储气罐,经油水分离器、空气滤清器,使其清洁干燥,不含油质,然后进入砂罐,经胶带将砂粒压至喷砂枪,喷射金属基体。

4)操作工艺:操作前首先检查砂罐压力表、胶带、喷砂枪、喷嘴等机具正常时,将喷砂底气阀打开,穿好喷砂衣,系好安全带,做好喷射前的一切准备,当砂罐压力达到8Kg/cm2时,方可将送气门打开,喷射金属基体。

5)影响喷镀层的主要原因由实践经验和理论研究证明,不但金属基体所在的环境腐蚀介质是影响喷镀层的原因,更主要的是影响喷镀层的保护年限和

保护效率,是表面处理的好坏,而影响表面处理好坏的根本原因是:压缩空气压力、喷射角度、喷射后停放时间、喷射距离。

5.1压缩空气压力应在6-7Kg/cm2,常用7Kg/cm2。因在不同的压力下,表面的电极电位值不同,所以,镀层的结合强度就不同,随着空气压力的增加,表面平均粗糙度增加,其表面晶畸变更为剧烈,基体表面更加活化。因此镀层在基体上的投描效应更为显著。镀层金属与基体之间的健结合力将会上升,当压缩空气增加到7Kg/cm2,其

镀层结合力达到最高点,若压力7Kg/cm2时,镀层结合强度处于饱和状态。

5.2 喷射时间:喷射时间的长短,是对基体表面电极电位粗糙度和涂层的结合强度有直接影响。由实践经验证明,在实际操作过程中,对基体略喷即可,使基体表面没有什么大的变化,保持粗糙度在40-60um之间,此时为最佳粗糙度,有操作经验可知,喷射应在20

秒以内,随着喷砂时间的延长,电极电位减少,表面活化增加趋于停止。镀层强度有明显的增加,由此可知,喷射时间达到20秒时,基体表面各项指标达到饱和值,此时基体表面能和镀层很好的结合和随着镀层有高的结合强度值。

5.3 喷射角度:喷射角度的大小,对基体表面的活化程度、镀层的结合强度有着一定的影响。

所谓喷射角度就是指喷射的砂粒射流中心束和基体表面的夹角,

在其它条件不变情况下,喷砂角度为75C为最理想,此时基体表面的电极电位、粗糙度及镀层的结合强度均达到最佳参数。

当喷砂角度av 75°时,随着喷砂角度的减少,其电极电位值增大,但其表面的活化程度减少,表面的粗糙度下降,镀层结合强度值减少。

当喷砂角度a >75°时,其电极电位值增大,虽然平均粗糙度增加,但基体表面的活化强度减少,而导致镀层结合强度值下降。

5.4 喷射后停放时间:对基体表面电极电位镀层结合强度有直接影响,当基体表面处理后30分钟内没有明显变化,而在2-3小时内基体表面的电极电位基本是稳定的。随着时间的增加,其表面的电极电位值开始升高,活化强度减弱,镀层与基体的结合强度下降,这是由于表面氧化膜生成的厚度在喷镀颗粒撞击表面时,能否破裂有

关,2-3 小时之内,很薄的氧化膜很易被高速趋行的喷镀颗粒击破。

2- 3 小时之后,氧化膜则对镀层与基体起着隔绝的作用,从而破坏镀层与基体的附着。

5.5 喷射距离也是影响基体表面电极电位镀层结合强度的主要原因。所谓喷射距离,是指喷砂嘴前面与工件表面的距离,实际操作经验告诉我们,采用200mm无论粗糙度、电极电位、镀层结合强度均是最为理想的。

当其它不变的情况下,仅改变喷射距离,居200mn之内时,随着喷砂距离的增加,基体表面活化程度增加,镀层结合强度和表面粗糙度增加。

当喷射距离大于200mm寸,则各值均随之减少,这是由于磨料和喷射速度随着距离的增大而减少的原因。使磨料颗粒撞击到基体上的功能发生变化的缘故。具体的讲,以180-200mm为最适宜,因凡事皆有一定的范围和出入。

按以上设备和诸项程序及实际操作数据规范进行施工,基体的表面可达到国家GB(8923-88)中的Sa3级标准。其表面粗糙度值为40-60um,此时

基体表面的电极电位及镀层结合强度、粗糙度、健结合力均达到最佳参数。

二、喷锌工艺

1、喷锌设备使用手持式喷枪,锌丝直径①2-3mm纯度要求99.8 以

上,而且无油污。

2、工艺流程:压缩空气系统经过除油、除水过滤,然后用喷枪将锌

丝由后导管放入喷枪,用氧气、乙炔焰作熔融焰,风作动力,喷射处理好的基体金属,形成均匀的镀层。

3、喷镀环境和温度:一般喷射温度为15C左右为宜,适宜的

温度可以使镀层金属与基体获得较高的附着力。若结构表面的温度0C以下时,可先将结构面预热处理。预热温度可控制在30-40C,从表面处理后第一道喷镀完毕,其时间可根据相对温度而定。当相对温度低80%寸,为3小时;当相对温度为80-90%时为2小时;当相对温度超过90%时不允许喷镀。

4、操作前的准备:

1)使用氧气前,将氧气瓶的出口阀门瞬间放开,以次除积尘。

2)使用新的胶管时,应除管内积尘。

3)检查和调整金属丝输送速度。

4)使用喷枪前,应作气密性试验。

5)将压缩空气调在5Kg/cm2—6Kg/cm2内。

6)检查油水分离器的作用是否良好,能否随时放水。

7)启开喷枪阀门,先将乙炔压力阀调至1-1.2Kg/cm2 ,并放少量氧气。
