主通风机切换安全技术措施(标准版)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
主通风机切换安全技术措施(标
准版)
Safety management is an important part of production management. Safety and production are in
the implementation process

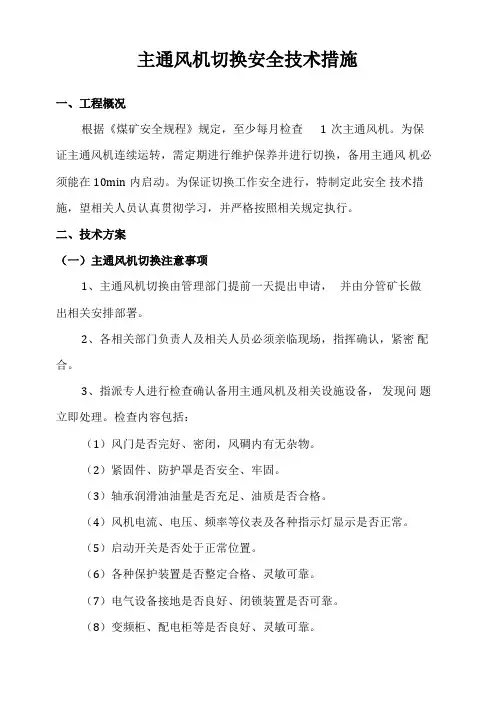

主通风机切换安全技术措施(标准版)
一、概况
1、为保证主通风机能够安全正常运行,确保井下正常通风,按规定每月对主通风机进行切换;现定于2013年9月5日停2#主通风机、开1#主通风机;为保证工作的顺利进行,特制订此措施。
2、切换时间:2013年9月5日9点30分-9点40分
二、组织结构
1、为了确保首阳煤业切换主通风机的安全进行,特成立切换主通风机领导组。
组长:矿长(矿长不在,值班矿长履行矿长职责)
副组长:总工程师、安全矿长、生产矿长、机电矿长、通风助理、探放水助理、机电副总
成员:通风科、机电科、安全科、调度室、监控室相关人员
工作职责
组长:全面负责主通风机切换、运行期间的安全、协调管理的领导工作。
副组长:总工程师负责主通风机切换、运行过程中,井上下技术工作指导;安全矿长负责主通风机切换、运行过程中井上下安全工作;生产矿长负责主通风机切换、运行过程中井上、井下生产工作安排等;机电矿长负责主通风机切换、运行过程中切换程序、停送电、运行检查工作;通风助理负责井下排放瓦斯、恢复局部通风机供电供风工作、调整各用风点风流风量等;探放水助理负责实时监测矿井涌水与探放水工作;机电副总职责在主扇风机切换、运行过程中,协助总工程师进行技术监督管理;监控室负责井下泵站各项数据监测,确保各工作点甲烷检测报警仪、分站的正常工作等;调度室负责对主风机的切换过程实际指挥与监督。
科室负责人:配合分管领导工作,负责各自业务范围内的各项工作的具体安排,紧紧围绕本措施开展各项工作,确保主通风机安全切换。
2、成立现场指挥组
总指挥:机电科长
成员:机电队长、主通风机房值班人员。
工作职责
总指挥负责现场主通风机切换期间统一指挥和全面协调工作。
机电队长负责协助总指挥完成本次切换工作,并对现场工作中存在的问题及时处理。
三、施工步骤
1、本次切换要在早调会上进行安排部署,让所有科室和相关人员做到心中有数。
2、主通风机房值班人员向调度室请示:停2#主通风机、开1#主通风机。
3、调度室向值班矿长请示:停2#主通风机、开1#主通风机,值班矿长下令开始操作:停2#主通风机、开1#主通风机。
4、调度室通知井下跟班矿长组织全体人员撤至全风压地点,通知风机房值班人员做好切换准备,通知监控室向监控中心发传真。
5、跟班矿长向调度室汇报井下人员已撤至全风压地点,监控室
向调度室汇报传真已发出。
6、值班矿长下令主通风机房值班人员操作:停2#主通风机、开1#主通风机。
操作期间有专人对主通风机与现场环境进行检查监督。
停2#主通风机、开1#主通风机操作步骤如下:
1)在自动控制柜通过5Hz减频率平稳停止2#主通风机,并分变频输出与变频输入;
2)在蝶阀控制箱关闭2#主通风机蝶阀,打开1#主通风机蝶阀;
3)在配电室依次对2#主通风机分低压出线柜断路器、隔离开关,分低压进线柜断路器、隔离开关,分高压断路器、摇出高压断路器小车;
4)在配电室依次对1#主通风机摇进高压断路器小车、合高压断路器,合低压进线柜隔离开关、断路器,合低压出线柜隔离开关、断路器;
5)在自动控制柜合变频输入与变频输出,然后通过5Hz加频率开到指定频率;
6)对主通风机进行巡视检查,核对监控数据是否运行平稳;
7)切换过程如遇不可抗拒因素不能切换立即按操作步骤重新开启2#主通风机;
7、风机房值班人员向调度员汇报切换完成。
8、调度室通知井下跟班矿长:停2#主通风机、开1#主通风机操作结束。
9、跟班矿长组织安全员、瓦斯员、电工按程序逐步恢复各局部通风机运行。
10、调度室向值班矿长汇报本次风机切换运行情况。
三、安全技术措施:
1、调度室提前通知井下人员撤至全风压地点,通知主通风机房值班人员做好切换主通风机准备工作,并通知监控室发传真。
2、调度室接到传真发出和井下人员已全部撤至全风压地点的通知后,再通知主通风机房值班人员进行倒闸操作,值班人员要紧密配合。
3、为确保切换顺利进行,机电队负责人及地面电工要全程监督
主通风机司机操作,发现问题及时处理,确保在10分钟之内完成主通风机切换工作,待运行正常后,汇报调度室主通风机切换工作完成。
4、主通风机房操作人员,要严格按照操作规程有关规定进行操作。如停1#主通风机、开2#主通风机,2#主通风机不能正常运行时,立即启动1#主通风机;或停2#主通风机、开1#主通风机,1#主通风机不能正常运行时,立即启动2#主通风机。
5、恢复正常通风后,所有受到停风影响的地点,都必须经过通风、瓦斯检查人员检查,证实无危险后,方可恢复工作。所有安装局部通风机及开关地点附近20m的范围内,都必须检查瓦斯,只有瓦斯浓度不超过0.4%,方可开启。
6、倒闸操作必须由两人进行,一人操作,一人监护。
7、在电源切换过程中,如遇瓦斯超限,井下按以下措施排放瓦斯:
1)启动主通风机前,必须观测总回风处瓦斯探头数据,当瓦斯浓度大于2%时,必须采用风流短路的方式排放瓦斯(打开风硐处风
