抹灰工程施工(培训讲义)
抹灰工程培训
六、细部处理
3、顶棚、板底等需要打磨修补的应在内墙面阴角下弹出 10cm交圈水平线,用于拉线控制顶棚平整和梁底水平。 4、有吊顶的部分需要抹上吊顶位置以上10cm。 5、落水管等管道部位需要先抹灰,再装管。 6、有消火拴留洞的墙体应在背后做封堵处理,钢丝网抹灰, 保证走道面平整。
七、抹灰工程质量验收
五、施工工艺
6、设置分隔缝 抹灰分隔缝的设置应符合设计要求,宽度和深 度应均匀,表面光滑棱角应整齐。有排水要求的部 位应做滴水线。滴水线应整齐顺直,滴水线应内高 外低,滴水槽的宽度和深度均不应小于10mm
五、施工工艺 7、保护成品
各种砂浆抹灰层,在凝结前应防止快干、水冲、 撞击,震动和受冻,在凝结后应采取措施防止污染 和损坏。水泥砂浆抹灰层应在湿润条件下养护,一 般应在抹灰24小时后进行养护。
基层处理 浇水湿润 抹灰饼 墙面充筋 分层抹灰 设置分隔缝
保护成品
五、施工工艺 2、基层处理
(1)清理基层或基层的质量是影响建筑装饰工程 质量的一个重要因素,所以表面要清理干净,混凝 土表面应凿毛或在表面洒水湿润,涂刷1:3水泥砂浆, 加气混凝土应在湿润后,边刷界面剂边抹强度不小 于M5的水泥混合砂浆。 (2)非常规抹灰的加强措施:抹灰厚度大于或等 于35mm时,应采取加强措施,不同材料基体交接 处应采取防止开裂措施,当采用加强网时,加强网 与各基体的搭接宽度不应小于100mm,加强网应 绷紧、钉牢。 (3)细部处理:外墙抹灰应先安装窗框、护栏等
七、抹灰工程质量验收
四、施工环境要求
漏的钢筋头剔除,脚手眼窗台板梁底等处应堵严实和补 砌整齐。 4、对混凝土结构表面、砖墙表面应在抹灰前两天浇水 湿透(每天两遍以上) 5、先搭好抹灰用脚手架,架子离墙200-300mm。 6、室内抹灰的环境温度,一般不低于5℃ 7、抹灰前熟悉图纸,做好样板合格后在大面积施工。
抹灰工岗前培训内容模版

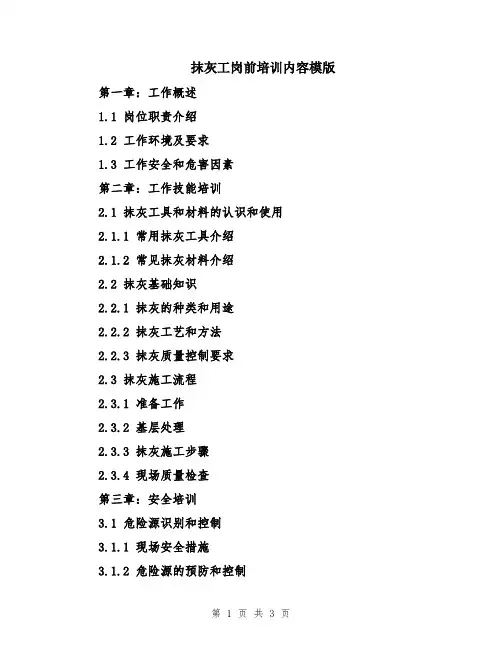

抹灰工岗前培训内容模版第一章:工作概述1.1 岗位职责介绍1.2 工作环境及要求1.3 工作安全和危害因素第二章:工作技能培训2.1 抹灰工具和材料的认识和使用2.1.1 常用抹灰工具介绍2.1.2 常见抹灰材料介绍2.2 抹灰基础知识2.2.1 抹灰的种类和用途2.2.2 抹灰工艺和方法2.2.3 抹灰质量控制要求2.3 抹灰施工流程2.3.1 准备工作2.3.2 基层处理2.3.3 抹灰施工步骤2.3.4 现场质量检查第三章:安全培训3.1 危险源识别和控制3.1.1 现场安全措施3.1.2 危险源的预防和控制3.2 安全操作规程3.2.1 上岗前的准备工作3.2.2 施工作业中的安全注意事项3.2.3 紧急情况处理和逃生指导第四章:施工现场管理4.1 施工现场组织和管理4.1.1 施工现场布置和标识4.1.2 施工队伍管理4.1.3 施工进度与质量控制4.2 施工现场文明施工4.2.1 遵守工作纪律和规章制度4.2.2 施工现场卫生管理4.2.3 施工噪声和污染控制4.2.4 施工现场安全管理第五章:质量控制5.1 施工质量要求5.1.1 施工质量标准5.1.2 施工质量检查和验收标准5.2 施工质量控制措施5.2.1 施工前的准备工作5.2.2 施工过程中的质量控制5.2.3 施工后的质量检查和整改第六章:案例分析与讨论6.1 典型案例分析6.2 讨论与总结第七章:岗位培训评估7.1 理论知识考核7.2 实际操作能力考核第八章:培训总结与建议8.1 培训总结8.2 培训反馈8.3 后续学习和发展建议以上是一个抹灰工岗前培训内容模板的大致框架,可以根据实际情况进行适当的调整和补充。
在具体编写课程内容时,可以结合实际案例、图文并茂的示范和操作等方式进行教学,使培训效果更加理想。
抹灰施工培训课件
抹灰工程作用: (1)满足使用功能要求。抹灰层能起到保温、隔热、防潮、
防风化、隔音等作用。 (2)满足美观的要求。抹灰层能使建筑物的界面平整、光洁、
美观、舒适。 (3)保护建筑物。抹灰层能使建筑物或构筑物的结构部分不
受周围环境中风、雨、雪、日晒、潮湿和有害气体等不利
因素的侵蚀,延长建筑物的使用寿命。
3.1 一般抹灰工程
一般抹灰工程分普通抹灰和高级抹灰,当设计无要 求时,按普通抹灰验收。 (1) 主控项目
① 抹灰前基层表面的尘土、污垢、油渍等应清除 干净,并应洒水湿润。
② 一般抹灰所用材料的品种和性能应符合设计要 求。
③ 抹灰工程应分层进行。 ④ 抹灰层与基层之间及各抹灰层之间必须粘结牢 固,抹灰层应无脱落、空鼓,面层应无爆灰和裂缝。
现场预埋管线未处理
2. 一般抹灰工程
一般抹灰的施工顺序,一般应遵循“先室 外后室内、先上面后下面、先顶棚后墙地”的 原则。
2.2.1 一般抹灰常用工具
一般抹灰常用的工具如图2.2所示。
图6.2 常用抹灰工具
2.2 施工工艺
一般抹灰的施工工序为:基层处理— —做灰饼、冲筋——抹底层灰——抹中层 灰——抹罩面灰。
小。 ③ 原材料质量不符合要求,砂浆配合比不当。 ④ 墙面脚手架眼填塞不当。 ⑤ 一层抹灰过厚,各层之间间隔时间太短。 ⑥ 养护不到位,尤其在夏季施工时。
(2) 预防措施
① 基层应按规定处理好,浇水应充分、均匀。 ② 按要求设置并固定好加强网。 ③ 严格控制原材料质量,严格按配合比配合和搅拌 砂浆。 ④ 认真填塞墙面脚手架眼。 ⑤ 严格分层操作并控制好各层厚度,各层之间的时 间间隔应充足。 ⑥ 加强对抹灰层的养护工作。
抹灰工岗前培训内容(三篇)

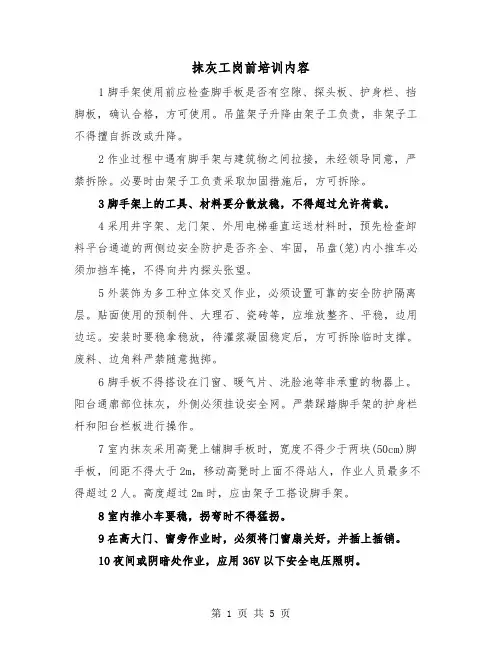

抹灰工岗前培训内容1脚手架使用前应检查脚手板是否有空隙、探头板、护身栏、挡脚板,确认合格,方可使用。
吊篮架子升降由架子工负责,非架子工不得擅自拆改或升降。
2作业过程中遇有脚手架与建筑物之间拉接,未经领导同意,严禁拆除。
必要时由架子工负责采取加固措施后,方可拆除。
3脚手架上的工具、材料要分散放稳,不得超过允许荷载。
4采用井字架、龙门架、外用电梯垂直运送材料时,预先检查卸料平台通道的两侧边安全防护是否齐全、牢固,吊盘(笼)内小推车必须加挡车掩,不得向井内探头张望。
5外装饰为多工种立体交叉作业,必须设置可靠的安全防护隔离层。
贴面使用的预制件、大理石、瓷砖等,应堆放整齐、平稳,边用边运。
安装时要稳拿稳放,待灌浆凝固稳定后,方可拆除临时支撑。
废料、边角料严禁随意抛掷。
6脚手板不得搭设在门窗、暖气片、洗脸池等非承重的物器上。
阳台通廓部位抹灰,外侧必须挂设安全网。
严禁踩踏脚手架的护身栏杆和阳台栏板进行操作。
7室内抹灰采用高凳上铺脚手板时,宽度不得少于两块(50cm)脚手板,间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。
高度超过2m时,应由架子工搭设脚手架。
8室内推小车要稳,拐弯时不得猛拐。
9在高大门、窗旁作业时,必须将门窗扇关好,并插上插销。
10夜间或阴暗处作业,应用36V以下安全电压照明。
11瓷砖墙面作业时,瓷砖碎片不得向窗外抛扔。
剔凿瓷砖应戴防护镜。
12使用电钻、砂轮等手持电动机具,必须装有漏电保护器,作业前应试机检查,作业时应戴绝缘手套。
13遇有六级以上强风、大雨、大雾,应停止室外高处作业。
抹灰工岗前培训内容(二)应包括以下方面内容:1.工作安全:培训员工关于抹灰工作中的安全注意事项,如佩戴安全帽、防护手套,使用安全梯等。
还应介绍员工应遵守的紧急情况和疏散逃生程序,以确保工作区域的安全。
2.工作规范:介绍抹灰工作的标准操作规范,包括抹灰材料的选用和配比、施工环境的要求等。
培训内容应包括使用抹灰工具和设备的正确方法,如抹刀、砂浆搅拌机等,并强调工作场地的整洁和清理。
抹灰工程施工基础知识培训
1.1 抹灰的分类和组成
● 2 抹灰层组成 ● 抹灰工程应分层进行,以使粘结牢固,确保施工质量。抹灰层一般由底层、中层和面层组成。如
图8-2所示。
1.1 抹灰的分类和组成
图8--2 抹灰层组成 1—底层;2—中层;3—面层;4—基体
1.1 抹灰的分类和组成
● 底层
● 底层主要起与基层粘结的作用,兼有初步找平的作用。其使用材料根据 基层不同而异:对于砖墙基层,室内墙面一般抹石灰砂浆和水泥混合砂 浆打底,室外墙面宜用水泥砂浆或水泥混合砂浆打底;对于混凝土基层, 宜先刷一道素水泥浆,再用水泥砂浆或水泥混合砂浆打底;对于加气混 凝土基层,打底前先刷一遍胶水溶液,宜用水泥混合砂浆、聚合物水泥 砂浆或掺增稠粉的水泥砂浆打底;
1.2 一般抹灰施工
● (5)填缝、堵洞。抹灰前,应检查门窗位置是否正确,与墙连接是否 牢固。门窗口与立墙交接接缝处的缝隙应用水泥砂浆或水泥混合砂浆 (加少量麻刀)分层嵌塞密实;外墙面的脚手孔洞应堵塞严密。
● (6)在内墙面的阳角和门洞口侧壁的阳角、柱角等易于碰撞之处,宜 用强度较高的1:2水泥砂浆制作护角,其高度应不低于 2m,每侧宽度不 小于50mm ,对砖砌体基体,应待砌体充分沉实后方可抹底层灰,以防 砌体沉陷拉裂抹灰层。
1.2 一般抹灰施工
● (2)外墙抹灰施工工艺 ● 外墙一般抹灰施工工艺流程为;浇水湿润基层→找规矩、做灰饼、抹标
筋→抹底层、中层灰→弹分格线、嵌分格条→抹面层灰→拆除分格条, 勾缝→做滴水线→养护。 ● 外墙抹灰应注意涂抹顺序,一般先上部后下部,先檐口再墙面(包括门 窗周围、窗台、阳台、雨篷等)。大面积外墙可分片、分段施工,一次 抹不完可在阴阳角交接处或分格线处留设施工缝。
1.2 一般抹灰施工
抹灰工程施工方案培训讲义(doc 33页)
东丽湖万科城六期一(碧溪苑)二期工程抹灰︵专项︶施工方案目录一、编制依据……………………………………………………………………………………………………………………..2二、工程概括…………………………………………………………….……………………………………………………….2三、抹灰工程营造做法...................................................................................................... (3)四、材料、机具准备及作业条件……….………………………………………………………………………………..41、材料准备.…………………………………………………………………………………………………………………42、抹灰砂浆 (6)3、机械用具的准备 (8)4、作业条件... (8)五、施工方法.............. (9)5.1工艺流程.................................................................................................................................95.2抹灰工程操作工艺.. (1)05.3基层处理………………………………………………………………………………………………………………..115.4挂网………………………………………………………………………………………………………………………..115.5吊垂直、套方、抹灰饼、冲筋 (1)25.6弹灰层控制线 (13)5.7抹底层灰………………………………………………………………………………………………………………..135.8弹分格线、粘分格条……………………………………………………………………………………………..145.9抹面层砂浆…………………………………………………………………………………………………………….145.10起条、勾缝…………………………………………………………………………………………………………..155.11养护 (15)5.12施工顺序及滴水线槽…………………………………………………………………………………………..15六、抹灰工程其它注意事项…………………………………………………………………………………………….166.1外墙抗裂控制缝 (16)6.2施工缝及后续抹灰施工…………………………………………………………………………………………166.3内墙抹灰注意事项 (17)6.4外墙抹灰注意事项 (17)七、冬、雨期施工 (1)7八、抹灰层修补………………………………………………………………………………………………………………..18九、抹灰工程节点构造 (19)十、质量控制措施…………………………………………………………………………………………………………….201、质量控制要点..................................................................................................... (20)2、主控项目 (2)13、一般项目………………………………………………………………………………………………………………..214、净空测量 (23)5、注意事项............................................................................................... (23)十一、墙面抹灰质量通病及原因分析、防治措施 (2)5十二、成品保护 (2)8十三、安全、文明施工 (28)一、编制依据1、根据东丽湖万科城六期一(碧溪苑)二期工程设计施工图。
抹灰工程作业培训
通病 分析
地下室施工时,外墙模板未使 用止水螺杆加固,或止水螺杆 止水片焊接存在漏焊现象;
地下工程模板安装对拉螺杆设置止水环,焊接饱满;根据截面大
防治 小在螺杆两侧设置定位筋(间距小于截面4cm)和垫片,混凝土浇
措施 筑后,清除垫片,割除外露螺杆。
22
通病描述
外墙渗漏水之一(砌体)
照片 (图片统一宽度为6厘米)
6
基层处理
l砼有蜂窝、麻面、露筋、先行修补,把外露的钢筋头和铁线剔除掉; l脚手眼、窗台砖、内隔墙与楼板、梁底等处应堵严实和补砌整齐。
l混凝土结构表面、砖墙表面应在抹灰前两天浇水湿透(每天两遍以上)。
抹灰前技
7 术交底
l抹灰前先熟悉图纸,了解各建筑部位构造要求; l技术负责制定专项抹灰方案和详细的技术交底内容; l组织项目部施工管理员及班组操作人员现场技术交底。
通病分析
外墙砌筑时,砖块组砌 错误、灰缝不饱满、加 气块墙体未分层砌筑, 顶砖斜砌间隔过短;
防治措施
2024/7/30
砌筑前深化设计,确定组砌方式,砌块、砼构件集中加工, 灰缝饱满、顶砖排砌紧密、砼三角块设置到位,斜砖排砌 间隔14天以上。
23
防水工程质量通病6
通病描述
外墙渗漏水之二(混凝土)
照片 (图片统一宽度为6厘米)
2024/7/30
20
通病描述
空鼓、开裂伴随而来
照片
通病分析
1、甩浆没毛刺; 2、甩浆覆盖率不足; 3、甩浆强度不足; 4、基层没有清理干净, 或太光滑。
1、注重甩浆配比,水泥:砂=1:2~2.5;2、可使用机械喷浆等工 防治措施 艺提高甩浆质量。
21
通病 描述
地下室外墙对拉螺杆渗漏水
抹灰工程培训讲座
砼基体表面较光滑,应在表面先刷一道水泥 浆或喷一道水泥砂浆,如刷一道聚合物水泥 浆效果更好。
加气砼表面抹灰前应清扫干净,并需刷一道 聚合物胶水溶液,然后才可抹灰。板条墙或 板条顶棚,各板条之间应预留8~10㎜缝隙, 以便底层砂浆能压入板缝内结合牢固。
抹灰工程
一.概述
抹灰又称粉刷,其作用:一是满足使用要求,二是保护墙身 和其它结构。
抹灰大致分底层、中层和面层三个层次。分层操作的目的是: 保证抹灰表面平整、粘结牢固、避免开裂。
底层起与基层粘结作用并初步找平,常用水泥砂浆或水泥混 合砂浆。
中层主要起找平作用,可用混合砂浆或纸筋灰。 面层主要起装饰作用,因此要求大面平整、无裂痕、颜色均
罩面时应待底子灰5~6 成干后进行。如底子灰过干 应先浇水湿润。分纵横两遍涂抹,最后用钢抹子压 光,不得留抹纹。
室外抹灰常用水泥砂浆罩面。由于面积较大,为 了不显接槎,防止抹灰层收缩开裂,一般应设分 格缝,留槎位置应留在分格缝处。
由于大面积抹灰罩面抹纹不易压光,在阳光照射 下极易显露而影响墙面美观,故水泥砂浆罩面宜 用木抹子抹成毛面。为防止色泽不匀,应用同一 品种与规格的原材料,由专人配料,采用统一的 配合比,底层浇水要匀,干燥程度基本一致。
木结构与砖石结构、砼结构等相接处应先钉 金属网,并绷紧牢固。
门窗框与墙连接处的缝隙,应用水泥砂浆嵌 塞密实,以防因振动而引起抹灰层剥落、开 裂。
四.一般抹灰施工工艺
各种抹灰的施工工序: 普通抹灰:分层赶平、修整、表面压光。 中级抹灰:阳角找方、设置标筋、分层赶平、
修整、表面压光。 高级抹灰:阴阳角找方、设置标筋、分层赶
抹灰工培训大纲
抹灰工培训大纲(抹灰工适用)南京三建(集团)有限公司教育培训中心 2011.08抹灰工培训大纲本大纲规定了从事建筑行业中抹灰工应掌握的质量规范知识和操作技能。
目前基层墙体中的新材料和新工艺不断涌现,部分内外墙体的装饰装修就是抹灰,或以抹灰层为底的建筑涂料,因此抹灰质量的合格与否,直接影响工程的外观与验收。
为了抹灰工在新材料、新工艺现状下规范地进行操作,完工的抹灰层验收合格,尽量不出现或少出现质量缺陷,而作此培训。
一、培训对象1.所有进入我培训中心学习初次接受培训、拟从事抹灰工工作的劳动人员。
2.所有进入我培训中心学习、已经在岗从事抹灰工工作的复审人员。
二、培训目的通过培训,使培训对象掌握不同墙体基层抹灰时规范的操作步骤、不同抹灰材料操作时规范的操作步骤和注意事项;并熟悉国家和地方对各类抹灰分项工程的质量验收标准。
三、培训要求1.培训中心应取得工种培训机构资格证书2.培训教师具备抹灰工任教资格3.有相应的教学场所和教学演示设备4.注重职业道德、安全意识、理论学习和实际应用处理能力的综合培训5.在抹灰实践训练中,教学场所应有相应的安全防范措施6.注重国家地方等规范知识的讲授,突出安全文明施工操作地培训7.在国家、地方规范、操作规程等行业要求框架内,编写与当前情况相适应的抹灰工的培训资料,培训资料经相关专家审阅。
四、培训内容4.1抹灰工基础理论知识4.1.1抹灰层构造4.1.2 抹灰的分类4.1.3 施工图抹灰说明识读4.1.4 抹灰操作常识4.2 抹灰材料4.2.1 灰浆一般知识4.2.2 墙面一般抹灰材料4.2.3 地面抹灰材料4.2.4 装饰抹灰材料4.2.5 特殊环境抹灰材料4.3 内墙面一般抹灰4.3.1 混凝土墙面一般抹灰 4.3.2 砖墙面一般抹灰4.3.3 砌块墙面一般抹灰4.3.4 轻质墙体一般抹灰4.4 外墙面一般抹灰4.4.1 混凝土墙面一般抹灰 4.4.2 砖墙面一般抹灰4.4.3 砌块墙面一般抹灰4.5 特殊部位一般抹灰4.5.1 内墙台面、线条、转角4.5.2 外墙台面、线条、转角4.5.3 其他部位节点抹灰4.6 装饰抹灰4.6.1 拉毛灰4.6.2 拉条灰4.6.3 水刷石4.6.4 干粘石4.6.5 水磨石4.6.6 砂浆灰装饰4.7 复杂造型抹灰4.7.1 门头、柱帽抹灰4.7.2 顶棚线角、攒角4.7.3 各种花饰4.8面砖镶贴4.8.1 面砖镶贴基本知识4.8.2 室外面砖镶贴4.8.3 室内瓷砖镶贴4.8.4 大块材挂贴4.9 抹灰安全文明施工4.9.1 操作前安全文明4.9.2 施工中安全文明4.9.3 完工后安全文明五、复审培训内容5.1 典型案例分析5.2 国家和地方抹灰知识的补充5.3 取证后个人质量安全生产总结回顾并讨论六、学时安排1. 初次培训人员卷面和实操相结合,卷面考核占20%,实操考核占80%,总成绩 = 卷面考核成绩30% + 实操考核成绩80%,60分及其以上为合格。
抹灰工程培训
的平整度,保证均匀; • 2、面层施工前1—2天应对基层浇水,认真涂刷水泥浆,不得采用撒干水泥
面的扫浆办法; • 3、如何控制水泥砂浆面层起砂 • (1) 严格控制水灰比,砂浆稠度不大于3.5㎝ • (2) 掌握好面层压光时间,水泥砂浆地面压光应分三次进行。 • (3)施工完毕后第二天开始连续7天喷水养护并做好成品保护,不应上人过早。
预埋PVC管四周清理整齐、光滑
10
抹灰墙面与地面及天棚交接处,需处理干净
11
12
烟道与墙体之间空隙及电箱后侧必须提前填堵并双层挂网打满胶处理
13
• ②楼梯底板滴水线:要求宽度6cm厚度2cm刷深蓝色防腐漆,转角处 随梯板连续不间断通过,滴水槽采用一道镶嵌成品塑料滴水槽居中放 置。
14
15
• ③楼梯间1-2层为成品地砖,粘贴要求与踢脚线马牙板通线,误差不大于 3mm;踢脚线马牙板突出墙面6mm,马牙版与梯步板通缝;缓台处地砖以 居中分线将砖条留置在端部,地面砖拼接严密,缝格平直,表面平整、舒适, 平整度误差2mm,地砖与踢脚线通缝。
阴阳角须设灰饼
6
抹灰前一天浇水湿润基层
电工箱体和线盒内不得污染 ,留置要求方正、成线
7
普通砂浆抹灰后7天内湿水养护
阳角采用夹板或硬纸板进行保护
8
抹灰面层三遍成活戳细麻光面, 要求色泽均匀,无疤痕、砂眼、抹子印
为满足防水层做法卫生间底 部抹灰厚度少于墙面5mm,
9
室内抹灰需两遍成活,二次照
面与打底子时间间隔不得低于 6小时
(4) 水泥应选用早强较高的普通硅酸盐水泥,标号不应低于325号。
抹灰工程施工方案培训资料
郑州市惠济区花园口镇合村并城项目安置区一期6#地块抹灰施工方案目录一、编制依据 (1)二、工程概况 (1)三、抹灰工程构造做法 (3)1、内墙抹灰工程做法............................................ 3..2、外墙抹灰工程做法............................................ 4..四、材料、机具准备及作业条件 (5)1、材料准备.................................................... 5...2、抹灰砂浆.................................................... 6...3、机械、用具的准备............................................ 7..4、作业条件.................................................... 7...五、质量控制措施 (9)1、质量控制要点................................................ 9...2、主控项目.................................................... 9...3、一般项目.................................................... 9...4、净空测量.................................................................... 1..1 .六、施工方法 (11)1、工艺流程.................................................................... 1..1 .2、抹灰工程操作工艺............................................ 1..23、基层处理.................................................................... 1..2 .4、挂网.................................................................... 1..3 .5、吊垂直、套方、抹灰饼、冲筋.................................. 1..36、抹底层灰.................................................................... 1..4 .7、抹面层砂浆.................................................................... 1..5 .8、起条、勾缝.................................................................... 1..5 .9、养护.................................................................... 1..6 .10、施工顺序及滴水线槽......................................... 1..6七、抹灰工程其它注意事项 (16)1、外墙抗裂控制缝.................................................................... 1 (6)2、施工缝及后续抹灰施工........................................ 1..73、内墙抹灰注意事项............................................ 1..74、外墙抹灰注意事项............................................ 1..85、造成质量事故原因分析........................................ 1..8八、冬雨季施工 (20)九、墙面抹灰的质量通病及原因分析、防治措施 (21)1、裂纹原因分析 ............................................... 2 (1)2、裂纹防治措施 ............................................... 2 (1)十、成品保护 (23)一、安全及文明施工 (24)1、安全目标 ................................................... 2..4.2、管理措施 ................................................... 2..4.3、安全措施 ................................................... 2..4.4、脚手架 ..................................................... 2..5.5、施工机械 ................................................... 2..5.6、文明施工 ................................................... 2..6.一、编制依据1、本工程的建筑、结构施工图、图纸会审纪要,人防和民用相应图纸。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.1.2 抹灰的组成 抹灰层一般2-3层 底层与基体粘结牢固并初步找平; 中层(又称二度糙)的作用是找平; 面层(又称光面)起装饰作用。
抹灰应采用分层、分遍涂抹,以 使粘结牢固,并能起到找平和保证 质量的作用。
(1)抹灰层的总厚度 ❖顶棚总厚度15-18mm; ❖内墙为抹灰18-25mm ❖外墙抹灰总厚度〈20mm; ❖石墙〈35mm。
做标志块(图2-2)
用托线板全面检查墙体的垂直平整程度,并 结合抹灰的种类确定墙面抹灰的厚度。
距顶棚、墙阴角约20cm处,用底层抹灰砂 浆(1:3水泥砂浆)各做一个标志块。
以此标志块为依据,再用托线板靠、吊垂直 确定墙下部对应的两个标志块的厚度,其位 置在踢脚板上口,使上下两个标志块在一条 垂直线上。
❖ 注意:木杠不可受潮变形,否则易起 标筋不平。
图2-2 做标准灰饼和标筋
做护角
❖ 目的: 保护阳角线条的清晰、 挺直,防止碰坏。
❖ 做法: 根据灰饼厚度抹灰, 然后粘好八字靠尺,并找 方吊直,用1:2水泥砂浆 分层抹平,护角高度不低 于2m,每侧宽度不小于 50mm。待砂浆稍干后, 再用水泥浆捋出小圆角。
磨细石灰粉 其细度以过0.125mm的方孔筛为 准,累计筛余量不大于13%,使 用前用水浸泡使其充分熟化,熟 化时间最少不小于3d
石灰膏
石灰膏与水调和后具有凝固时间 短,在空气中硬化,硬化时体积 不收缩的特性
纸筋
采用白纸筋或草纸筋施工时, 使用前要用水浸透(时间不少 于三周),并将其捣烂成糊状, 并要求洁净、细腻。“纸筋灰” 是一种用草或者是纤维物质加 工成浆状,按比例均匀的拌入 抹灰砂浆内,作用于防止墙体 抹灰层裂缝,增加灰浆连接强 度和稠度。
❖ 抹灰时用长木杠随抹随找圆。抹面层时,用圆形套 板沿柱子上下滑动,将抹灰抹成圆形。
图2-8 套板
5.楼梯
❖ 抹灰前,先浇水湿润,并抹水泥浆,随即抹1:3的水泥砂 浆,底层灰厚约15mm。
❖ 抹灰时,应先抹踢脚板,再抹踏板,逐步由上而下做。
❖ 如踏步板有防滑条,用素水泥浆粘分格条。若放滑条采 用铸铁或铜条等材料,应在罩面前,把铸铁或铜条按要 求粘好,再抹罩面灰。
❖ 头道腻子刮后,在基层已修补过的部位应进行复补找 平,待腻子干透后,用0号砂纸磨平,扫净浮灰。头 道腻子干燥后,再刮第二遍。
2.4.3 顶棚抹灰施工
交验
基层处理
找规矩
面层抹灰
抹底、中层抹灰
基层处理
❖ 目前,现浇或预制的混凝土楼板,多采用钢模 板或胶合板浇筑,因此表面比较光滑。
❖ 在抹灰之前有需将混凝土表面的油污等清理干 净,凹凸处填平或凿去,用茅草帚刷水后刮一 遍水灰比为0.40~0.50的水泥浆进行处理。
图2-3 阳角护角 1-墙面抹灰 2-水泥护角
抹底层和中层灰
❖ 方法:将砂浆抹于墙面两标筋之间,底层低于标 筋,等收水后再进行中层抹灰,其厚度以垫平标筋 为准,并略高于标筋。
❖ 中层砂浆抹完后,用中、短木杠按标筋刮平。局部 凹陷处补平,直到普遍平直为止;再用木抹子搓磨 一遍,使表面平整密实。
❖ 墙的阴角,先用方尺上下核对方正,然后用阴角器 中下抽动扯平,使室内四角方正。
抹灰工程施工
2.1抹灰工程的定义和作用 2.2 抹灰工程的分类和组成 2.3 抹灰工程施工常用的原材料、设备和施工机具 2.4 一般抹灰施工 2.5 装饰抹灰施工 2.6 工程实践案例
2.1 抹灰工程的定义与作用
2.1.1抹灰工程的定义
抹灰工程是将各种砂浆、装饰性石屑浆、石子浆涂抹 在建筑物的墙面、顶棚、地面等表面上,除了保护建筑物 外,还可以作为饰面层起到装饰作用。 2.1.2 抹灰工程的作用
能够满足使用功能要求 能够满足装饰美观的要求 保护作用
2.2.1 抹灰工程的分类
1.一般抹灰 ❖一般抹灰是指用石灰砂浆、水泥混合砂浆、水泥砂浆、 聚合物水泥砂浆、粉刷石膏等材料的抹灰。
2.装饰抹灰 ❖装饰抹灰指利用材料的特点和工艺处理,使饰面具有不 同的质感、纹理及色泽效果的抹灰类型。目前装饰工程中 还有用到的有水刷石、干粘石、假面砖等。
❖ 常温情况下,抹灰完成24h后,开始淋水养护7d为宜。
2.4.5细部抹灰施工
1.窗台
❖ 用1:2.5的水泥砂浆打底, 1:2水泥砂浆罩面。
❖ 表面要平整光洁,棱角 要清晰,与相邻窗台的 高度进出要一致,横竖 要成一条线,排水要通 畅,不渗水,不湿墙。
图2-5 滴水槽与滴水线 1-流水坡度 2-滴水线 3-滴水槽
(2)抹灰层的每层厚度 根据基体的材料、抹灰砂浆种类、墙体表面的平整度和抹 灰质量要求以及各地气候情况而定。
2.3抹灰工程施工常用的原材料、 设备和施工机具
一般抹灰的材料
水泥
水泥必须有出厂合格证,表明进场 批次,并按品种、强度等级、出厂 日期分别堆放干燥
砂
抹灰宜采用中砂,或粗砂与中砂混 合使用,尽可能少用细砂,不易使 用特细砂,砂在使用前必须过筛, 不得含有杂质。
4.柱子 (1)方柱 ❖ 将结构层表面清扫干净,并浇水湿润,然后找规矩。
❖ 在柱四角距地坪和顶棚各15cm处做灰饼。
❖ 在柱子四面的灰饼做好后,先在侧面卡固八字靠尺, 对正面和反面进行抹灰。
❖ 底层和中层抹灰要用短木刮平,木抹子搓平。
❖ 第二天,对抹面进行压光。
图2-7 独立方柱找规矩
多根方柱找规矩
2.3.2 抹灰工程常用的施工机具
2.4 一般抹灰施工
2.4.1 施工前的准备
1.作业条件 ❖主体工程已经检查验收,并达到了相应的质量标准。 ❖屋面防水工程或上层楼面面层已经完工,确实无渗漏问题。 ❖门窗框安装位置正确,与墙连接牢固并检查合格。门口高 低符合室内水平线标高。 ❖外墙上所有预埋件、嵌入墙体内的各种管道安装完毕并检 查验收合格。
❖ 门窗框与墙连接处缝隙应填嵌密实,可采用1:3的水泥 砂浆或1:1:6的水泥混合砂浆分层嵌塞。
3.浇水湿润 ❖ 目的:使砂浆与基体表面粘结牢固。
因为基体太干吸收水份快,易使抹灰砂浆脱水急干,出 现空鼓、裂缝、脱落等质量问题。为了使抹灰与基体粘 结牢固,也可以将基层粗糙化处理。
❖ 方法:将水管对着砖墙上部缓慢左右移动。
2.4.2 内墙抹灰施工
交验
基层处理
找规矩
做标志块
底、中层抹灰
做门窗护角
做标筋
面层抹灰
交验
❖ 对上一道工序进行检查、验收、交接,检验主体结 构表明垂直度、平整度、弦度、厚度、尺寸等。
找规矩
❖ 将房间找方或找正。找方后将线弹在地面上, 根据墙面的垂直度、平整度和抹灰总厚度规定, 与找方线进行比较,决定抹灰的厚度。
2.压顶 ❖ 压顶一般为女儿墙顶现浇
的混凝土板带,也可以用 砖砌成。
❖ 压顶要求表面平整光洁, 棱角清晰,水平成线,突 出一致。
❖ 抹灰前一定要拉上水平通 线。但因其两面有檐口, 在抹灰时一面要做流水坡 度,两面都要设滴水线。
图2-6 压顶抹灰 1-流水坡度 2-滴水线
3.阳台
❖ 阳台地面做成排水坡度。
2.4.4外墙抹灰施工
交验
基层处理
找规矩
挂线、做标志块
弹线粘结分格条
底、中层抹灰
做标筋
面层抹灰
勾缝
❖ 找规矩:保证做到横平竖直。
❖ 做标志块:在四角先挂好自上而下的垂直通线, 然后根据抹灰的厚度弹上控制线,再拉水平通线, 并弹上水平线做标志块,然后做标筋。
❖ 粘分格条
目的:避免罩面砂浆收缩而产生裂缝,或大面 积膨胀而空鼓脱落;也为了增加墙面的美观。
采用方头铁 抹子进行底 层抹灰
采用靠尺 检查抹灰 层平整度
图2-4 阴角的扯平
内墙面层抹灰常用石灰砂浆、水泥砂浆和大白腻子等罩 面。
❖ 内墙面的面层可以不抹罩面灰,而采用刮大白腻子。 一般应在中层砂浆干透,表面坚硬呈灰白色,没有水 迹及潮湿痕迹,用铲刀刻划显白印时进行。
❖ 面层刮大白腻子一般不得少于两遍,总厚度在1mm 左右。
标准标志块做好后,再在标志块附近墙面钉 钉子,拉水平通线,按间距1.2~1.5m左右 加做若干标志块。
❖ 注:窗口、垛角处必须做标志块。
标筋(图2-2)
❖ 即在两个标志块之间抹出一条长梯形 灰埂,宽度10cm,厚度与标志块相 平。
❖ 目的:作为抹底层灰填平的标准。
❖ 做法:在上下两个标志块中间先抹一 层,再抹第二遍凸出1cm左右,然后 用木杠紧贴灰饼左上右下来回搓,直 至把标筋搓得与标志块一样平为止。 同时要将标筋的两边用刮尺修成斜面, 使其与抹灰层接槎顺平。标筋用砂浆 与抹灰层砂浆相同。
麻刀
必须柔韧、干燥,不含杂质,行缝 长度一般为10~30mm,用前4~5d 敲打松散并用石灰膏调好,也可采 用合成纤维。
麻刀灰就是用乱麻绳跺碎,掺在熟 石灰中而加工成的,是一种建筑材 料,用于一般墙面抹灰用,市场上 有成品
膨胀珍珠岩
抹灰用膨胀珍珠岩应具有密度小、 导热系数低、承压能力高的优点
2.3.1抹灰工具准备
做法:水平分格条宜粘贴在平线下口,垂直分 格条宜粘贴在垂线的左侧。
❖ 外墙抹灰层要求有一定的耐久性,可采用水泥混合砂 浆(水泥:石灰膏:砂=1:1:6)或水泥砂浆(水 泥:砂=1:3)。
❖ 底层砂浆具有一定强度后,再抹中层砂浆,抹时要用 木杠、木抹子刮平压实,并扫毛、浇水养护。
❖ 在抹面层时,先用1:2.5的水泥砂浆薄薄刮一遍; 第二遍再与分格条抹齐平,然后按分格条厚度刮平、 搓实、压光,再用刷子蘸水按同一方向轻刷一遍,以 达到颜色一致,并清刷分格条上的砂浆,以免起条时 损坏抹面。起出分格条后,随即用水泥砂浆把缝勾齐。
找规矩
❖ 通常不做标志块和标筋,用目测法。 ❖ 在顶棚和墙的交接处弹出水平线,作为抹灰的水
平标准。
抹底、中层灰 ❖ 为了使抹灰层与基体粘结牢固,底层抹灰是关键。 ❖ 一般用配合比为水泥:石灰膏:砂=1:0.5:1的水
