壁纸施工工艺流程
贴壁纸的工序以及工艺流程
![贴壁纸的工序以及工艺流程](https://img.taocdn.com/s3/m/46c80bf510a6f524cdbf850a.png)
贴壁纸工序一、准备:基层应平整,洁净,干燥,若是腻子基层,应打磨并刷清油一度。
糊前将墙纸分类、裁切。
二、胶水调制:1.轻质墙纸:在洁净桶内倒入适量水,搅拌并渐渐倒入墙纸粉,通常是两包粉(320克)配8~12升水,待3分钟后再用力搅拌一下即可。
2.较重墙纸:在上述胶水中加入一罐(400克)墙纸白胶浆,搅拌均匀后使用。
3.墙布:可直接使用墙纸白胶浆或专用墙布胶粉。
三、涂胶:1.墙纸准备:将墙纸后面处理洁净,用卷尺测量墙高度,裁剪时每段应多预留10~20cm,注意相邻墙纸间花纹连接。
2.用宽刷子在墙纸后面均匀涂上胶水,注意墙纸边缘部分应多涂部分。
3.收拢两端,让胶液浸泡墙纸5~10分钟,使胶液充足渗透墙纸,以使墙纸伸展开。
四、墙纸粘贴:1.粘贴墙纸时,第一块墙纸全部应用弹线找垂直,按直线粘贴墙纸,确保墙纸垂直。
第一条垂线应在距墙角距离小于墙纸幅宽50~80mm,将裁切边安排在靠近阴角处。
阴角处接缝应大于2~3mm搭接,不许可采取整张壁纸铺贴。
阳角处不得有接缝,包角不应小于20mm 并压实。
2.粘贴次序通常是先墙面后顶棚,先细部后大面。
3.对于需要对花墙纸应用钢尺对齐裁剪余边,裁剪一次成型,不得重割。
4.用刮板由中间向两边、由高往低将墙纸抹平,边缘多出胶液用湿毛巾抹去。
墙纸按花纹对齐贴好后,沿踢脚线将多出部分墙纸割去,用刮板将已贴好墙纸压平(不要太用力,以防压出印痕)。
1.抹灰面贴壁纸关键工序(1)合壁纸清扫、填补缝隙、砂纸打磨----满刮腻子、磨平----刷底胶一遍----墙面划准线----壁纸刷胶粘剂----基层刷胶粘剂----壁纸裱糊----拼缝、搭接、对花----赶压胶粘剂、气泡----擦净挤出胶液----清理修整(2)聚氯乙烯壁清扫、填补缝隙、砂纸打磨----满刮腻子、磨平----刷底胶一遍----墙面划准线----壁纸浸水湿润----基层刷胶粘剂----壁纸裱糊----拼缝、搭接、对花----赶压胶粘剂、气泡----裁边(重合对花壁纸进行此工序)----擦净挤出胶液----清理修整(3)带背胶壁纸:带背胶壁纸关键工序基础上和聚氯乙烯壁纸工序相同,只是免去基层刷胶粘剂及裁边两道工序。
墙纸、墙布装饰施工工艺流程
![墙纸、墙布装饰施工工艺流程](https://img.taocdn.com/s3/m/b3baac0804a1b0717ed5dd48.png)
墙纸、墙布装饰施工工艺流程裱糊类墙面指用墙纸、墙布等裱糊的墙面。
(一)裱糊类墙面的构造墙体上用水泥石灰浆打底,使墙面平整。
干燥后满刮腻子,并用砂纸磨平,然后用107胶或其它胶粘剂粘贴墙纸。
(二)裱贴墙纸、墙布主要工艺流程清扫基层、填补缝隙→石膏板面接缝处贴接缝带、补腻子、磨砂纸→满刮腻子、磨平→涂刷防潮剂→涂刷底胶→墙面弹线→壁纸浸水→壁纸、基层涂刷粘结剂→墙纸裁纸、刷胶→上墙裱贴、拼缝、搭接、对花→赶压胶粘剂气泡→擦净胶水→修整。
(三)裱贴墙纸、墙布施工要点1.基层处理时,必须清理干净、平整、光滑,防潮涂料应涂刷均匀,不宜太厚.(1)混凝土和抹灰基层:墙面清扫干净,将表面裂缝、坑洼不平处用腻子找平。
再满刮腻子,打磨平。
根据需要决定刮腻子遍数。
(2) 木基层:木基层应刨平,无毛刺、戗茬,无外露钉头。
接缝、钉眼用腻子补平.满刮腻子,打磨平整。
(3)石膏板基层:石膏板接缝用嵌缝腻子处理,并用接缝带贴牢.表面刮腻子。
涂刷底胶一般使用107胶,底胶一遍成活,但不能有遗漏。
2.为防止墙纸、墙布受潮脱落,可涂刷一层防潮涂料。
3.弹垂直线和水平线,以保证墙纸、墙布横平竖直、图案正确的依据。
4.塑料墙纸遇水呀胶水会膨胀,因此要用水润纸,使塑料墙纸充分膨胀,玻璃纤维基材的壁纸、墙布等,遇水无伸缩,无需润纸。
复合纸壁纸和纺织纤维壁纸也不宜闷水。
5.粘贴后,赶压墙纸胶粘剂,不能留有气泡,挤出的胶要及时揩净。
(四)注意事项1.墙面基层含水率应小于8%。
2.墙面平整度达到用2米靠尺检查,高低差不超过2毫米.3.拼缝时先对图案、后拼缝,使上下图案吻合.4.禁止在阳角处拼缝,墙纸要裹过阳角20毫米以上。
5.裱贴玻璃纤维墙布和无纺墙布时,背面不能刷胶粘剂,中俑将胶粘剂刷在基层上。
因为墙布有细小孔隙,胶粘剂会印透表面而出现胶痕,影响美观。
罩面类墙面装饰工艺流程1。
木护墙板、木墙裙木护墙板、木墙裙的构造。
在墙内埋设防腐木砖,将木龙骨架固定在木砖上,然后将面板钉或粘在木龙骨架上。
壁纸 (工艺流程,施工方案,措施)完整
![壁纸 (工艺流程,施工方案,措施)完整](https://img.taocdn.com/s3/m/9f1ef1e4a216147916112812.png)
壁纸(工艺流程,施工方案,措施)完整(完整方案资料,可直接使用,可编辑,推荐下载)壁纸(工艺流程,施工方案,措施)A、施工准备(一)材料:1、石膏、大白粉、滑石粉、聚醋酸乙烯乳液,羧甲基纤维素,界面剂或各种型号的壁纸粘结剂。
2、壁纸:(1)塑料壁纸:以纸为底层,聚氯乙烯塑料为面层,经过复合、印花、压花等工序而制成。
(2)玻璃纤维贴墙布:是中碱性玻璃布,表面涂有耐磨树脂,印有彩色图案而成,室内使用不变色,不老化,防火,防潮性能好。
(3)无纺贴墙布:采用棉、麻天然纤维或涤晴等合成纤维,经过无纺成型,上树脂,印制彩色花纹而成.3、胶结剂、嵌缝腻子、玻璃网格布等,根据基层需要提前备齐。
若自配壁纸粘结剂,其配合比为:聚醋酸乙烯乳液:羧甲基纤维素(2。
5%溶液)=60:40(粘玻璃纤维墙布);或界面剂=1:1(用于粘塑料壁纸)。
(二)作业条件1、设备及小型工具提前备好:裁纸工作台一个,钢板尺(1m 长).壁纸发刀,毛巾,塑料水桶和脸盆,油工刮板,小锅,开刀及毛刷等。
2、混凝土和墙面抹灰完成,且经过干燥,含水率不高于 8%.3、门窗油漆已完成。
4、水电及设备,顶墙上预留埋已完。
5、有磨石的房间,出光、打蜡已完,并将面层磨平保护好。
6、墙面清扫干净,如有凹凸不平,缺棱掉角或局部面层损坏者,提前修补好且已干燥,预制混凝土表面提前刮石膏腻子找平.7、如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳.8、将突出墙面的设备部件等卸下收好,待粘贴完后将其重新装好复原。
9、易透底的薄型壁纸,粘贴前应先涂刷乳胶漆一道,使其颜色一致。
10、对施工人员进行技术交底时,应强调技术措施和质量要求。
大面积施工前应先做样板间,经鉴定符合要求后方可组织施工。
A、操作工艺基层处理→吊直、套方、找规矩、弹线→计算用料、裁纸→粘贴壁纸→壁纸整修。
(一)基层处理混凝土墙面根据原基层质量好坏,在清扫净的墙面上满刮 1~2 道石膏腻子,干后并用砂纸磨平、磨光;若为抹灰墙面,可满刮大白腻子 1~2 遍找平、磨光,且不可磨破灰皮;石膏板墙用嵌缝腻子将缝堵严,粘贴玻璃网格布或丝绸条、绢条等,然后局部刮腻子补平.(二)吊直、套方、找规矩、弹线首先应将房间四角的阴阳角通过吊垂直、套方、找规矩,并确定从哪个阴角开始按照壁纸的尺寸进行分块弹线控制(习惯做法是进门左阴角处开始铺贴第一张.有挂镜线的按挂镜线,没有挂镜线的按设计要求弹线控制。

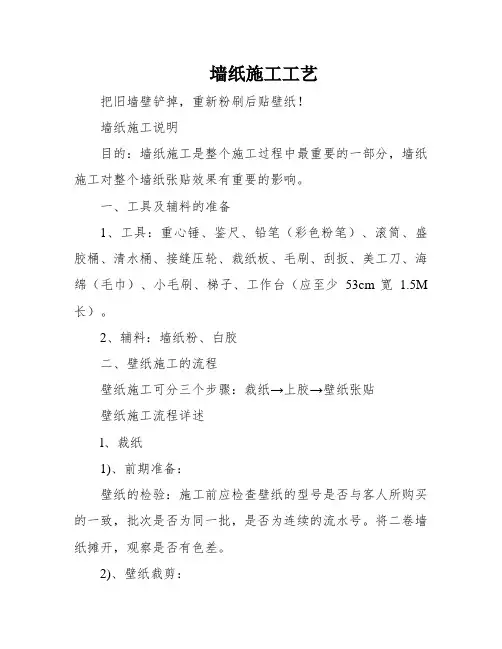

墙纸施工工艺
![墙纸施工工艺](https://img.taocdn.com/s3/m/d4999965e55c3b3567ec102de2bd960591c6d974.png)
墙纸施工工艺把旧墙壁铲掉,重新粉刷后贴壁纸!墙纸施工说明目的:墙纸施工是整个施工过程中最重要的一部分,墙纸施工对整个墙纸张贴效果有重要的影响。
一、工具及辅料的准备1、工具:重心锤、鉴尺、铅笔(彩色粉笔)、滚筒、盛胶桶、清水桶、接缝压轮、裁纸板、毛刷、刮扳、美工刀、海绵(毛巾)、小毛刷、梯子、工作台(应至少53cm宽 1.5M 长)。
2、辅料:墙纸粉、白胶二、壁纸施工的流程壁纸施工可分三个步骤:裁纸→上胶→壁纸张贴壁纸施工流程详述l、裁纸1)、前期准备:壁纸的检验:施工前应检查壁纸的型号是否与客人所购买的一致,批次是否为同一批,是否为连续的流水号。
将二卷墙纸摊开,观察是否有色差。
2)、壁纸裁剪:第一步:壁纸应怎样裁剪才能最省首先,确定房屋的高度,以确定一支壁纸,10M能裁剪几幅壁纸。
其次,一般壁纸的图案最大可能是53cm的一个单元,但如果53cm中为二个单元。
则一个单元长高为26.5cm,如果53cm中为三个单元,则一个单元为17.7cm,以此类推,所以一般需根据对花的壁纸对花损耗量以及房屋的高度确定一支壁纸可以裁几幅。
第二步:按照上步所算出的高度,裁剪墙纸注意:对花纸的长度一定要比墙面上下多预留5cm,以备修边用。
其次:裁完一幅后,应用铅笔在壁纸的背面。
标明序号及方向。
注意:A、序号应统一用,数字、字迹应清楚,不能模糊。
B、方向应统一标上向上的方向。
再次:对花壁纸在裁剪第二幅壁纸时,应与上一幅把花对齐,再进行裁剪最后每裁三张应检查有无色差,所有壁纸应一次性裁完。
留意:A、一切壁纸裁完后,应顺次号叠放好。
B、剩零料不成随便丢弃,应摆整齐放在一旁。
2、上胶1)、胶水的调制A、一般胶水的调制平日用墙纸粉或专用贴纸胶水,按包装上使用说明的内容,按比例进行调配。
比例:每一包墙纸粉160克加4公斤水,为了增强粘接剂的牢固度应加入10%的胶。
调制方法:将清洁的冷水倒入桶中,并将水搅拌,再将墙纸粉慢慢加入,连续搅拌1分钟,使胶粉完全溶解,放置5分钟后再搅拌30秒,此时再加入按比例配置的白胶充分搅拌均匀。

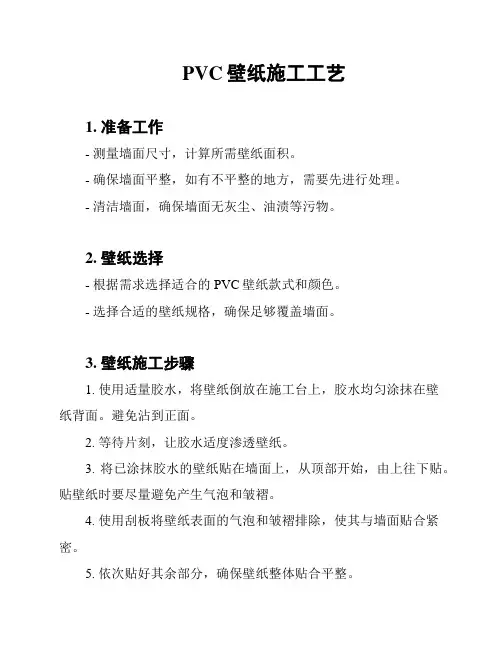

PVC壁纸施工工艺
![PVC壁纸施工工艺](https://img.taocdn.com/s3/m/646ba24003020740be1e650e52ea551810a6c9da.png)
PVC壁纸施工工艺
1. 准备工作
- 测量墙面尺寸,计算所需壁纸面积。
- 确保墙面平整,如有不平整的地方,需要先进行处理。
- 清洁墙面,确保墙面无灰尘、油渍等污物。
2. 壁纸选择
- 根据需求选择适合的PVC壁纸款式和颜色。
- 选择合适的壁纸规格,确保足够覆盖墙面。
3. 壁纸施工步骤
1. 使用适量胶水,将壁纸倒放在施工台上,胶水均匀涂抹在壁
纸背面。
避免沾到正面。
2. 等待片刻,让胶水适度渗透壁纸。
3. 将已涂抹胶水的壁纸贴在墙面上,从顶部开始,由上往下贴。
贴壁纸时要尽量避免产生气泡和皱褶。
4. 使用刮板将壁纸表面的气泡和皱褶排除,使其与墙面贴合紧密。
5. 依次贴好其余部分,确保壁纸整体贴合平整。
6. 若遇到过长的壁纸,可使用刀具将多余部分剪掉,并清除墙角处的壁纸。
4. 注意事项
- 施工前确保墙面干燥和清洁,避免壁纸脱落。
- 在壁纸表面处理时要轻柔,避免划伤壁纸。
- 按照施工步骤进行操作,避免贴斜或贴歪。
- 若遇到特殊墙面或复杂施工情况,建议咨询专业技术人员。
以上是PVC壁纸施工的基本工艺步骤和注意事项,希望对您有所帮助。
施工时请遵循相关的安全操作规范,并选择品质可靠的壁纸和胶水,以确保施工质量和持久性。
施工工艺-壁纸工程施工工艺及操作要点
![施工工艺-壁纸工程施工工艺及操作要点](https://img.taocdn.com/s3/m/c3e26f42f56527d3240c844769eae009581ba217.png)
壁纸工程施工工艺及操作要点1、施工工序基层处理→涂刷防潮底漆和底胶→墙面弹线→测量与裁剪→润纸→刷胶→裱糊2、操作要点1)基层处理(1)混凝土及抹灰基层处理满刮腻子一遍并磨砂纸,但有的混凝土面、抹灰面有气孔、麻点、凸凹不平时,为了保证质量,应增加满刮腻子和磨砂纸遍数。
刮腻子时,将混凝土或抹灰面清扫干净,使用胶皮刮板满刮一遍。
刮时要有规律,要一板排一板,两板中间顺一板。
既要刮严,又不得有明显接茬和凸痕。
做到凸处薄刮,凹处厚刮,大面积找平。
待腻子干固后,打磨砂纸并扫净。
需要增加满刮腻子遍数的基层表面,应先将表面裂缝及凹面部分刮平,然后打磨砂纸、扫净,再满刮一遍后打磨砂纸:处理好的底层应该平整光滑、阴阳角线通畅、顺直,无裂痕、崩角,无砂眼麻点。
特别是阴阳角、窗台下、暖气包、管道后与踢脚板连接处的处理,都要认真检查修整。
(2)木质基层处理木基层要求接缝不显接槎,接缝、钉眼应用腻子补平并满刮油性腻子一遍,用砂纸磨平。
木夹板的不平整主要是钉接造成的,在钉接处木夹板往往下凹,非钉接处向外凸。
所以第一遍满刮腻子时要是找平大面。
第二遍可用石膏腻子找平,腻子的厚度应减薄,可在该腻子五到六成干时,用塑料刮板有规律压光,最后用干净的抹布轻轻将表面灰粒擦净。
对要贴金属壁纸的木基面处理,应在第二遍腻子时采用石膏粉调配猪血料的腻子,其配合比10:3。
金属壁纸结基面的平整度要求很高,稍有不平处或粉尘,都会在金属纸裱贴后明显看出。
所以金属壁纸的木基面处理,应与木家具打底方法基本相同,批抹腻子的遍数要求在三遍以上。
批抹最后一遍腻子并打平后,用软布擦净。
2)涂刷防潮底漆和底胶为了防止壁纸受潮脱胶,一般对要裱糊塑料壁红、壁布、纸基塑料壁纸、金属壁纸的墙面,涂刷防潮底漆。
防潮底漆用酚醛清漆与汽油或松节油来调配,其配合比为:清漆:汽油=1:3。
该底漆可涂刷也可喷刷,漆液不宜厚,且要均匀一致。
涂刷底胶是为了增加粘结力,防止处理好的基层受潮弄污。
壁纸施工流程
![壁纸施工流程](https://img.taocdn.com/s3/m/bdffb67686c24028915f804d2b160b4e767f8196.png)
壁纸施工流程
壁纸施工是一项精细的工程,需要经过一系列的步骤才能完成,下面将为大家介绍壁纸施工的具体流程。
首先,进行墙面的准备工作。
在施工之前,需要对墙面进行清
洁和修补。
清洁墙面可以去除灰尘、油渍等杂物,确保壁纸能够牢
固地粘贴在墙面上。
修补墙面则是为了填补墙面上的裂缝和凹坑,
保证墙面平整光滑。
接下来,进行壁纸的测量和裁剪。
在施工前需要准确测量墙面
的尺寸,确保裁剪出的壁纸能够完全覆盖墙面,并且要考虑到门窗
等特殊部位的处理。
裁剪壁纸时需要留出一定的余量,以便在施工
时进行调整。
然后,进行壁纸的粘贴。
在粘贴壁纸之前,需要先在墙面上涂
抹一层专用的壁纸胶水,然后将壁纸按照预先测量好的尺寸粘贴到
墙面上。
在粘贴壁纸的过程中,需要注意排除空气和气泡,确保壁
纸与墙面完全贴合。
接着,进行壁纸的修整。
在壁纸粘贴完成后,需要使用刮刀和
刷子等工具对壁纸进行修整,将多余的壁纸边缘修剪掉,并确保墙角和门窗的部位处理得整齐美观。
最后,进行壁纸的整体检查。
施工完成后,需要对整个墙面进行仔细的检查,确保壁纸没有起泡、开裂或者褶皱,同时也要检查墙角和门窗的处理是否符合要求。
总的来说,壁纸施工是一项需要细心和耐心的工作,只有经过严格的流程和细致的操作,才能确保施工质量和效果。
希望以上介绍的壁纸施工流程对大家有所帮助,谢谢!。
壁纸墙面施工工艺流程
![壁纸墙面施工工艺流程](https://img.taocdn.com/s3/m/3d1e2d38f02d2af90242a8956bec0975f565a446.png)
壁纸墙面施工工艺流程
1、在墙面准备好之前,一定要提前进行好测量工作,需要量出墙面的大小及施工面积;
2、然后根据测量结果,选购合适的壁纸,注意要根据实际需求选购质量好、款式美观、环保性能好的壁纸;
3、在选择好壁纸之后,要对墙面进行清洁,并进行必要的修补工作,比如填补裂缝、批灰等;
4、在墙面处理好之后,可以开始进行涂胶了,首先需要在墙纸上刷上胶水,注意要均匀,尽量避免泼洒在地上或其他不相关的地方;
5、涂胶完毕后,将已经涂好胶水的壁纸平铺于地面上,保证它们因为粘性而紧贴在一起;
6、将铺好壁纸的墙面一遍遍地进行擦拭,并保证纸面上没有泡沫或气泡,也要注意去除多余的胶水、不规则的边角;
7、在装饰工程进行好后,可以按需处理墙面,比如加盖膜面层、添加边框条等;
8、经过上述的所有工序之后,你就可以得到一个高质量、美观、清新的壁纸墙面,可以有效地保护墙壁并增加美感,也可以让整体装修效果更加完美。
墙纸的施工工艺 墙纸施工工艺流程
![墙纸的施工工艺 墙纸施工工艺流程](https://img.taocdn.com/s3/m/35762cb381c758f5f61f67f9.png)
墙纸的施工工艺墙纸施工工艺流程墙纸,是一种用于裱糊墙面的室内装修材料,广泛用于住宅、办公室、宾馆、酒店的室内装修等。
因为具有色彩多样、图案丰富、豪华气派、安全环保、施工方便、价格适宜等多种其它室内装饰材料所无法比拟的特点,故在欧美、日本等发达国家和地区得到相当程度的普及。
下面就让装修网装修界小编为您简单介绍一下墙纸施工工艺的详细步骤,希望对您有所帮助。
墙纸施工工艺一:刮腻子1、刮腻子前的准备工作确保墙面坚实、平整,使用钢刷或是其他的工具清理干净墙面,让水泥墙面尽量无浮土、浮沉。
在墙面辊一遍混凝土的界面剂,尽量均匀,待其干燥后,就可以刮腻子了。
2、刮腻子一般的墙面刮2遍面腻子即可,不仅能找平,还能罩住底色。
平整度比较差的腻子要在局部多刮几遍。
3、打磨用砂纸打磨腻子。
腻子完全上强度之后(5-7天)会变得非常坚实,这时再打磨就会变得非常困难。
所以,建议刮过腻子之后的1~2天便开始进行腻子打磨。
墙纸施工工艺二:涂刷底漆这是为了在墙面和壁纸之间形成一道保护膜,既稳固了墙面,又能防止水分、盐、碱渗透腐蚀墙纸,可以有效保护壁纸材料不受霉菌的侵蚀。
我们可以用滚筒在墙体的表面涂抹基膜或是一遍清漆,要求薄而均匀,一般全部涂抹底漆1~2天后待底漆干透了,就可以铺贴壁纸。
墙纸施工工艺三:画垂线待基层的底胶完全干燥后再画垂直线。
起线的位置要从墙的阴角开始,以小于壁纸的1~2cm为宜。
用准心锤测出整个垂直基准线,然后用记号笔沿线在相对应处的墙面上竖着画垂直线。
墙纸施工工艺四:裁纸取一卷墙纸打开检查清楚壁纸的花纹、图案、方向,确定哪方向朝上后,再以踢脚的地板砖顶端为起点,用卷尺量准墙壁的高度,然后把墙纸放在桌子上展开,保证涂胶面向上,花纹的面朝下,量好长度之后,用铅笔在背面划上一条标线,紧接着用剪刀按铅笔线裁剪。
然后根据墙面的分幅尺寸,按壁纸图案的拼花要求裁好纸,编上相对应的号码,两头预留30~50mm 余量裁切。
提示:测量墙面的尺寸大小和纸的大小,如果是花色壁纸的话,每贴一次,都要把花色给对整齐。
壁纸施工工艺
![壁纸施工工艺](https://img.taocdn.com/s3/m/6b105be329ea81c758f5f61fb7360b4c2e3f2a9a.png)
壁纸施工工艺
壁纸施工工艺包括以下步骤:
1. 检查墙面:在施工前需要检查墙面是否平整、干燥、无裂缝等问题。
必要时需要进行墙面处理。
2. 预处理墙面:清洁墙面、提前补平墙面、处理明显的裂痕或孔洞等,以确保壁纸施工效果最佳。
3. 准备施工工具和材料:壁纸刀、尺子、平头刷、拼接液、胶粘剂等。
4. 量尺寸:根据墙面面积和壁纸尺寸计算所需的壁纸面积,并进行预剪裁和标记。
5. 涂胶:使用刷子或滚筒将胶液均匀涂在壁纸的背面,并注意不要溢出。
6. 将壁纸贴在墙上:将壁纸从顶部开始小心地按照预先的标记位置粘贴在墙上,同时确认壁纸的垂直度和水平度。
7. 拼接壁纸:将相邻的壁纸拼接起来,并使用刀将其剪裁到正确的尺寸,确保贴缝处无空隙。
8. 整理边缘:用刀修整壁纸边缘,确保边缘平整美观。
9. 收拾工具:施工结束后,要清洁施工工具和现场,以确保下次使用安全和方便。
注意事项:
1. 壁纸施工前,墙面必须完全干燥。
2. 选择合适的胶水和胶粘剂,不要使用腐蚀性或有毒的化学物质。
3. 准确地测量并预留出足够的壁纸尺寸。
4. 粘贴壁纸时要小心,确保不会折痕或损坏壁纸。
5. 确认壁纸贴好后,及时清除多余的胶水和胶粘剂。
壁纸施工工艺流程
![壁纸施工工艺流程](https://img.taocdn.com/s3/m/407a20b805a1b0717fd5360cba1aa81144318f8c.png)
壁纸施工工艺流程一、准备工作:1.确定装饰风格和选择合适的壁纸;2.测量墙面尺寸,计算壁纸的数量,并购买足够的壁纸;3.准备必要的工具和材料,如刷子、铲子、滚筒、壁纸刀、胶水、长尺、墙角刷等。
二、墙体处理:1.清洁墙面,去除墙面上的灰尘、油污和附着物,以确保墙面平整、干净;2.检查墙面是否有裂缝、凹凸不平或任何其他损坏,如有则需要进行修补;3.使用墙面基底剂进行底涂处理,提高壁纸的附着力和耐久性。
三、壁纸修补:1.检查壁纸是否有损坏或开裂的地方,如有则需要进行修补;2.使用适当的壁纸胶或修补胶对损坏的壁纸进行修补,确保修补部位与周围的壁纸融为一体。
四、胶水施工:1.根据壁纸的类型和墙纸胶的要求,按照包装上的说明将胶粉和清水充分混合,制成均匀的胶浆;2.使用刷子或滚筒将胶浆均匀地涂抹在壁纸表面,确保每个部分都有足够的胶浆;3.等待一段时间,让壁纸吸收胶水并稍微干燥,以增加粘附力。
五、壁纸铺贴:1.将壁纸从底部慢慢地展开,确保壁纸的边缘对齐墙角;2.用墙纸刀沿着壁纸的边缘修剪多余的部分,保持尽可能的整齐;3.用刷子或滚筒将壁纸表面从中心向两边平滑,并去除空气泡和皱褶;4.继续铺贴剩下的壁纸,确保每一块壁纸之间的接缝是对齐的,并避免错位;5.铺贴到墙角时,可以使用墙角刷进行修整,以确保壁纸与墙角贴合紧密。
六、整理和清洁:1.使用刷子或湿布轻轻地擦拭壁纸表面,以清除胶水和灰尘;2.填补壁纸接缝处的缝隙,确保整个墙面的壁纸看起来平整一致;3.重新安装插座和开关面板,装饰墙面的其他装饰品。
总结:壁纸施工工艺流程需要一定的专业技术和经验,前期的准备工作和墙面处理至关重要,而且在施工过程中需要细心和耐心,以确保壁纸的质量和效果。
壁纸 (工艺流程,施工方案,措施)
![壁纸 (工艺流程,施工方案,措施)](https://img.taocdn.com/s3/m/2d3885dfdc88d0d233d4b14e852458fb760b384e.png)
壁纸
工艺流程
1.准备工作
–确定壁纸施工区域
–清理并修补墙面缺陷
2.测量裁剪
–测量墙面尺寸
–根据尺寸裁剪壁纸
3.墙面处理
–涂刷墙面底漆
–保证底漆干燥
4.壁纸铺贴
–涂抹壁纸胶
–贴合壁纸并压平排气泡
5.整理收尾
–剪除多余壁纸
–使用边框线进行收尾处理
施工方案
•材料准备
–壁纸
–壁纸胶
–墙面底漆
–辅助工具:刷子、滚筒、尺子等•施工步骤
1.清理墙面
2.测量尺寸
3.修补墙面
4.涂刷底漆
5.切割壁纸
6.涂抹壁纸胶
7.贴合壁纸
8.压平排气泡
9.整理边角
10.清理工作区域
措施
1.保护墙面
–使用专业胶和工具避免破坏墙面
–注意保护好墙角和门窗框等易受损部位
2.操作规范
–涂刷底漆和胶水时要均匀涂抹
–贴合壁纸时避免形成皱褶
3.注意事项
–施工期间保持通风
–避免在潮湿环境下进行施工
通过以上工艺流程、施工方案和措施,我们可以顺利完成壁纸施工工作,为房间增添美观与舒适的装饰效果。
壁纸施工方法及工艺流程
![壁纸施工方法及工艺流程](https://img.taocdn.com/s3/m/4cd257e5370cba1aa8114431b90d6c85ec3a8885.png)
壁纸施工方法及工艺流程1、施工准备:施工前的准备,包括施工操作技术质量、安全要求交底工作。
材料准备:石英布、粘结剂、腻子、清油和砂纸等。
工具准备:铁抹子、钢刮板、裁布刀、裁布尺、裁布案台及毛巾等。
2、工艺流程:基层处理——涂刷封闭底漆一一刮腻子找平——吊垂直一一套方——找规矩——弹线——计算用料——裁纸——壁纸修理——清理3、操作要求;(1)基层清理:当基层是混凝土或砂浆面层时,要求基层必须干燥、平整,并将基层上的灰渣、油污清理干净;当基层为石膏板或木夹板时,要求表面平整,板缝处理严密,不显接茬,钉帽必须深入板面钉眼,用油浆腻子补平,不能外露,以免引起锈蚀。
(2)刷界面剂、刮腻子:处理完基层后,刷一道界面剂,然后满刮耐水腻子,待腻子干燥后,用砂纸打磨平,并打扫干净,再刮一道专用壁纸胶。
(3)涂刷清油:待基层处理干燥后,基层表面满涂清油一遍,要薄而均匀。
(4)墙面弹垂直线:裱糊壁纸,纸幅必须垂直,在距墙角IOomm处弹好垂直线,以此为基准裱糊第一张壁纸,裱糊时应经常校对调整,保持纸幅垂直。
(5)刷胶:在壁纸背面和墙上均匀刷粘结剂,墙上刷胶时根据壁纸的宽度,不可刷得过宽,刷一道糊一张。
(6)粘贴壁纸:粘贴壁纸,纸幅必须垂直,先对花、对纹拼缝,不显接茬,上端齐线,不留余量;从第二幅开始先上后下对缝裱糊,裱糊时应经常校对、调整,保持布幅垂直,阴角拼缝宜留在暗面处。
然后用薄刮板及棉丝由上而下赶压,由拼缝开始,向外向下顺序压平、压实,将多余的粘结剂挤压出纸边,挤压出的粘结剂要用湿毛巾及时摸干净。
(7)清洁收尾:布表面的胶水和斑污,应随手揩擦干净。
仔细检查拼缝,不能有“张嘴”、翘角、翘边现象。
4、注意事项:(1)为了防止在使用过程中碰、蹭而使壁纸开胶,在阳角转角处不留拼缝。
注意包角花型与阳角直线的关系,保持垂直。
(2)注意成品保护,多工种交叉施工作业的部位,应将纸粘贴工作安排在最后,以减少碰坏、污染而造成返工现象。
墙纸施工方案(三篇)
![墙纸施工方案(三篇)](https://img.taocdn.com/s3/m/cf3d51132a160b4e767f5acfa1c7aa00b52a9d90.png)
墙纸施工方案一、纱线壁布、无纺布、编织类壁布施工方法:1、此类型的壁纸溢胶后不易清理,直接在墙面上上胶,胶液不能太稀。
2、不可使用硬质板或尼龙刷,用软毛刷由上往下轻刮,将壁纸贴于墙面。
3、保持双手的清洁,不要污染壁布表面。
4、用毛刷轻轻赶出气泡,不可太用力,以免破坏壁布的面料,尤其是经贴纱线类壁布时,要特别注意处理靠近接缝的气泡,胶水不可以外溢。
5、阴角解裁切时把另一边揭起,防止污染。
6、接缝不可用刮板刮压。
7、如表面有灰尘,应用软毛刷或掸子轻拂。
不可用湿毛巾擦试造成污渍扩大。
二、金属类壁纸施工方法:1、金属类壁纸表面一层金箔或锡箔会导电,要小心避开电源,开关等带电线路。
2、因壁纸胶含有水分,溢胶后再擦除,造成壁纸表面氧化的可能性,故应使用机器上胶,并正确使用保护带。
此外也可以考虑采用墙面上胶的方法进行施工。
3、施工接缝处尽量使用压辊压合,不要用刮板毛巾等。
特别是处理阴阳角时。
4、因其金属特性,所以不可用水或湿布擦拭,以避免壁纸表面发生氧化而变黑.实在不行,要用海绵轻轻檫试。
或用墙纸清洁剂试试.5、金箔壁纸一般较薄,表面光滑容易反光,导致底层的凹凸不平、细小颗粒都会一览无余,故此种纸对墙面要求较高,光滑平整的墙面是裱糊前基本条件。
6、正因为金箔壁纸,纸底吸水膨胀,而表面不会膨胀,造成其接缝较普通纸为明显,施工前请施工和客户说明,并于施工2~___幅后和客户确认,客户认可后方可继续施工。
三、纸质壁纸施工方法:1、纸质壁纸比较脆弱,施工时应格外小心不要用力过猛。
2、纯纸遇水膨胀系数高,避收缩使用高粘的胶。
3、施工前保持壁纸的平整和干净。
4、不能用水清洗表面,若发现有污渍,应用毛巾“焦取”。
5、不能使用刮板,刮板会让纸拉伸,事后收缩显缝,应使用毛刷抚平墙纸。
6、接缝不要使用刮板刮压,会刮坏纸表面防水层处理,事后接缝处发黑。
四、颗粒壁纸施工说明:颗粒壁纸概念:在普通壁纸基础上,采用特殊工艺,将不同形状环保型颗粒自然分布在壁纸表面,突破壁纸材质局限的约束,成为自然风格的颗粒壁纸。
壁纸施工流程
![壁纸施工流程](https://img.taocdn.com/s3/m/3eb4ab612bf90242a8956bec0975f46526d3a756.png)
壁纸施工流程壁纸施工是一项需要细心和耐心的工程,正确的施工流程可以保证施工质量,让墙面呈现出美观的效果。
下面将介绍壁纸施工的具体流程。
1. 准备工作。
在进行壁纸施工之前,首先要对墙面进行清洁和修补。
清洁墙面可以去除灰尘、油污等杂质,保证壁纸施工时墙面的平整度和附着力。
修补墙面可以填补裂缝、修复凹凸不平的地方,确保壁纸施工时墙面的平整度。
另外,还需要对墙面进行测量,确定壁纸的长度和数量,做好充分的准备工作。
2. 壁纸裁剪。
在进行壁纸裁剪之前,需要根据墙面的尺寸和壁纸的图案进行合理的规划,确保裁剪出的壁纸长度和宽度符合实际需求。
裁剪壁纸时,要使用尺子和刀具进行精确的操作,确保裁剪出的壁纸边缘整齐,符合要求。
3. 壁纸粘贴。
在进行壁纸粘贴时,首先需要准备好壁纸胶水和刷子等工具。
将壁纸胶水均匀地涂抹在墙面上,然后将壁纸按照预先规划的位置贴上去,用刮板将壁纸表面的气泡挤出,确保壁纸与墙面紧密贴合。
在贴壁纸时,要注意壁纸之间的接缝处理,确保接缝处无缝隙,整体效果平整美观。
4. 壁纸修整。
在壁纸贴好之后,需要对壁纸进行修整,将多余的部分用刀具进行修剪,确保壁纸边缘整齐。
同时,还需要对壁纸表面进行擦拭,去除多余的胶水和污渍,保持壁纸表面的清洁。
5. 整体验收。
在完成壁纸施工之后,需要对整体效果进行验收。
检查墙面是否有气泡、起泡、开裂等情况,确保壁纸施工的质量达到要求。
同时,还需要对壁纸的图案和颜色进行检查,确保壁纸的图案和颜色与预期一致。
通过以上的施工流程,可以保证壁纸施工的质量和效果。
在进行壁纸施工时,要注重细节,严格按照流程进行操作,确保施工的顺利进行和最终效果的满意。
希望以上内容对您有所帮助,祝您施工顺利,墙面美观!。
墙布施工程序(3篇)
![墙布施工程序(3篇)](https://img.taocdn.com/s3/m/80295cc5b1717fd5360cba1aa8114431b80d8e6d.png)
第1篇一、施工准备1. 工具准备:墙布裁剪机、剪刀、壁纸刷、滚筒、壁纸刀、水平尺、卷尺、壁纸胶、刮板、刷子、壁纸胶带、壁纸基材等。
2. 材料准备:墙布、壁纸胶、壁纸基材、清洁剂等。
3. 环境准备:确保施工环境干净、通风良好,避免阳光直射。
4. 施工人员准备:施工人员应熟悉墙布施工工艺,掌握施工技巧。
二、施工步骤1. 前期处理(1)墙面处理:清除墙面上的油污、浮尘、裂纹等,确保墙面平整、干净。
(2)基层处理:对于新墙,需要打磨平整,涂刷底漆,增加粘结力;对于旧墙,需要铲除松动的墙皮,涂刷界面剂。
2. 裁剪墙布(1)根据墙面尺寸,裁剪墙布,确保裁剪尺寸略大于墙面尺寸。
(2)裁剪时,注意对齐图案,保持图案的连续性。
3. 贴墙布(1)在墙布背面均匀涂抹壁纸胶,注意涂抹均匀,避免出现气泡。
(2)将墙布平整地贴在墙面上,用刮板将墙布压紧,排除气泡。
(3)在墙布边缘预留一定宽度,便于后期修整。
4. 修整墙布(1)使用壁纸刀,将墙布边缘修整整齐。
(2)检查墙布表面,如有翘起、皱褶等问题,及时进行修整。
5. 胶带固定(1)在墙布边缘贴上壁纸胶带,防止墙布脱落。
(2)检查胶带粘贴是否牢固,如有松动,及时进行加固。
6. 收尾工作(1)清理施工现场,确保无杂物。
(2)检查墙布粘贴效果,如有问题,及时进行修复。
(3)验收工程,确保墙布施工质量符合要求。
三、施工注意事项1. 施工过程中,注意保持施工环境干净、整洁。
2. 施工人员应穿戴工作服、手套等防护用品。
3. 施工过程中,避免阳光直射,以免影响墙布粘贴效果。
4. 施工结束后,应及时通风,使壁纸胶自然干燥。
5. 施工过程中,注意墙布图案的连续性,避免出现错位。
6. 施工过程中,严格按照施工规范进行操作,确保施工质量。
通过以上墙布施工程序,可以有效提高墙布施工质量,使墙面焕然一新。
第2篇一、工程准备1. 施工现场:确保施工现场环境整洁,无杂物,地面平整,墙面无裂缝、剥落、起砂等缺陷。
壁纸施工工艺
![壁纸施工工艺](https://img.taocdn.com/s3/m/c140f3126d175f0e7cd184254b35eefdc8d31581.png)
壁纸施工工艺1、施工准备(1)材料准备1)壁纸的品种、花色、色泽在采购前由业主确定,并以样板确定下来,购进壁纸应检查每卷壁纸的色泽是否一致,因不同批次的产品,往往有色 差。
2)准备好施工所需的腻子及胶粘剂。
结合基层及壁纸的具体情况选定。
(2)机具准备1)活动裁纸刀,用来裁厚度不同的纸.2)裁纸案台(长×宽=2m ×1m 左右,3)不锈钢直尺,长度1500mm (3)贴壁纸的工艺流程如下: 2、施工方法:(1)涂刷防潮层和底胶。
为了防止壁纸因受潮脱落,刷一层防潮涂料。
防潮底漆用酚醛清漆与汽油或松节油来调配,其配比为清漆:汽油(松节油)=1:3。
底漆应均匀,不宜厚。
防潮层施工完后再刷一道底胶,底胶一遍成活,但不得漏刷。
(2)弹线在底胶干燥后弹划出水平、垂直线,作好操作时的依据,以保证壁纸裱糊后,横平竖直,图案端正。
1)弹垂线:有门窗的房间以立边分划为宜,对于无门窗口的墙面,可挑一个 近窗台的角落,在距壁纸幅宽短5㎝处弹垂线,如果壁纸有花纹,在裱糊时要考虑拼贴对花,使其对称,则宜在窗口弹出中心控制线,再往两边分线;如果窗口不在墙面中间,为保证窗间墙的阳角处对称,则宜在窗间墙弹中心线,由中心线向两侧再分格弹垂线.所弹垂线应越细越好。
办法是在墙上部钉小钉,挂铅垂线,确定垂线的位置后,再用粉线包弹出基准垂直线.每个墙面的第一条垂线,应该定在距墙角距离小于壁纸幅宽50—80㎜处。
2)水平线:壁纸的上面应以挂镜线为准,无挂镜线时,应弹水平线控制水平。
(3)测量与裁纸一般地,量出墙顶(或挂镜线)到墙脚(踢脚线上口)的高度,考虑修剪的量,两端各留出30至50㎜,然后剪出第一段壁纸.有图案的材料,特别是主题图形较大的,应将图形自墙上的上部开始对花,然后由专人负责,统筹规划小心裁割出来,并编上号,以便按顺序粘贴。
裁好的壁纸要卷起平放,不得立放。
注意:裁纸下刀前应复核尺寸有无出入,确认以后,尺子压紧壁纸后不得再移动,刀刃紧贴尺边,一气呵成,中途不得停顿或变换持刀角度。
壁纸的施工工艺流程
![壁纸的施工工艺流程](https://img.taocdn.com/s3/m/3a2c430eff4733687e21af45b307e87101f6f824.png)
壁纸的施工工艺流程壁纸的施工工艺流程壁纸是一种装饰材料,常用于家庭和办公室的墙壁装饰。
它可以提供各种不同的图案和颜色选择,以满足个人的装饰需求。
为了获得最佳的装饰效果,壁纸的施工工艺流程非常重要。
下面是一个常见的壁纸施工工艺流程:1. 清理墙面:首先,需要清理墙面,确保墙面平整干净。
如果有旧壁纸,需要将其全面清除。
2. 粘贴背景纸:在壁纸贴附之前,需要先粘贴一层背景纸。
背景纸可以在墙面上起到平滑和增加粘度的作用,以确保壁纸可以牢固附着在墙面上。
背景纸应该与墙面颜色相近,以免因为透光而影响壁纸效果。
3. 测量和裁剪壁纸:在贴壁纸之前,需要测量墙面的尺寸,然后根据尺寸裁剪壁纸。
裁剪壁纸时,应留出适当的边缘用于调整和对齐。
4. 准备壁纸粘合剂:根据壁纸的类型和材料,需要准备相应的壁纸粘合剂。
遵循粘合剂包装上的说明,将粘合剂和适量的水混合均匀,以获得适当的粘度。
5. 涂抹粘合剂:在墙面上涂抹粘合剂,同时确保粘合剂的涂布均匀。
可以使用刷子或滚筒来涂抹粘合剂,确保壁纸可以均匀地附着在墙面上。
6. 贴上壁纸:将裁剪好的壁纸小块贴到已经涂抹好粘合剂的墙面上。
贴壁纸时要小心,避免使壁纸皱折或形成气泡。
可以使用专业工具,如刮板来帮助排出气泡和调整壁纸的对齐。
7. 调整对齐:贴好壁纸后,需要进行对齐调整。
可以使用剪刀或刮板来修剪和调整边缘,使壁纸与墙角和门窗等物体对齐。
8. 压实壁纸:贴好壁纸后,使用刮板轻轻地将壁纸压实,使其更加紧密地附着在墙面上。
这样可以减少壁纸起皱和脱落的可能性。
9. 清理工作区:完成壁纸贴附后,清理工作区,包括清理墙面上的多余粘合剂和壁纸边缘的修整。
以上是一个常规的壁纸施工工艺流程。
不同类型和材料的壁纸可能会有一些细微差别,因此在施工前,最好阅读并遵循壁纸制造商提供的具体施工说明。
只有正确地执行施工工艺流程,才能获得美观、持久的壁纸装饰效果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工艺流程
施工前准备画垂线T裁纸T闷水T刷胶T纸上墙T接缝处理T大面处理T接缝处理
二、施工工艺
1、基层处理
基层处理是直接影响墙面装饰效果的关键,应认真做好处理工作。
对各种墙面总的要求是:
平整、清洁、干燥,颜色均匀一致,应无空隙、凸凹不平等缺陷。
1)对旧墙面首先对墙体原抹灰层的空鼓、脱落、孔洞等用砂浆进行修铺,清除浮松漆面或
浆面以及墙面砂粒、凸起等,并把接缝、裂缝、凹窝等用胶油腻子分1〜2次修铺填平,然后满刮腻子一遍,用砂纸磨平。
装修设计知识
2)对木基层要求拼缝严密,不外露针头。
接缝、针眼应用腻子铺平,并满刷胶油腻子一遍,
然后用砂纸磨平。
2、涂刷基层处理材料:基层处理并待干燥后,表面满涂基层处理材料一遍,要求薄而均匀,
减少因不均而引起纸面起胶现象。
3、墙面划垂线:株糊壁纸,纸幅必须垂直,才能使花纹、图案、纵横连贯一致。
1 )施工时,在基层涂料涂层干燥后,划垂直线作标准。
2)取线位置从墙的阴角起,以小于壁纸1〜2 cm为宜。
3)裱糊时,应经常校对、调整,保证纸幅垂直。
4、壁纸及基层涂刷胶粘剂:根据实际尺寸,统筹规划裁纸,纸幅应编号,按顺序粘贴。
1 )准备上墙裱糊的壁纸,纸背预先刷清水一遍(即闷水),再刷胶粘剂一遍。
有的壁纸产
品背面已带胶粘剂,可不必再刷。
2)为了使壁纸与墙面结合,提高粘结力,裱糊的基层同时刷胶粘剂一遍,壁纸即可以上墙裱糊。
5、裱糊:壁纸可采取纸面对折上墙。
接缝为对缝和搭缝两种形式。
一般墙面采用对缝,阴、阳角处采用搭缝处理。
1)裱糊时,纸幅要垂直,先对花、对纹、拼缝,然后用薄钢片刮板由上而下赶压,由拼缝开始,向外向下顺序任平、压实。
2)多余的胶粘剂,则顺刮板操作方向挤出纸边,挤出的胶粘剂要及时用湿毛巾(软布)抹净,以保持整。
三、注意事项
1、裁剪壁纸
1)裁纸最好由专人负责,在工作台上进行。
如果是大、中卷壁纸,为了拉纸方便,宜将成卷的壁纸放在一个架上,用一根铁棍或钢管穿过壁纸卷的轴心,这样在裁纸时能够拉而不乱。
2)裁纸的尺寸主要根据要裱贴的部位下料。
下料时,应比较贴部位的尺寸长一点,因为壁纸在阴角及收回部位,往往让其多一点富余,然后再将多余的部分切割掉。
要想做到在交接
部位切割,壁纸必须大于要裱糊的实际尺寸,一般长 3 cm左右,例如墙与吊顶的交接部位, 考虑到吊顶可能会局部不平,如果不是壁纸顺着边缘贴密实,那么很可能在某一部位露出白茬”。
所以,直用切割的方法使其达到密实。
3)如果室内净空较高,墙面直分段进行,每一段的长度可根据具体情况适当掌握。
一次接糊的高度,如果从方便操作的
角度考虑,宜在3m 左右。
4)壁纸应做到边缘整齐,特别是采用拼接法裱糊的壁纸,边缘整齐更显重要,如果是破损的边缘,应适当的裁取。
否则,边线不整齐,影响拼接的质量。
2、刷胶粘剂
1)刷胶粘剂操作并不难,可刚于基层,也可剧于壁纸背面。
2)如果是较厚的壁纸,如植物纤维壁纸等,应在纸背面及基层均要刷胶粘剂,因为较厚的壁纸,胶刷的
少粘不牢,刷很多又易于流淌,所以要双面利胶。
3)裱糊塑料纸,正常情况下,宜将胶粘剂剧在纸背面。
这样,由于剧后可以将壁纸胶面对胶面对叠码放,便于施工时拿取,又可防止胶粘剂中水分蒸发,刷过胶后起到闷水作用。
3、壁纸闷水所谓闷水,是指用清水湿润纸面,使其能够得到充分的伸缩,免得在裱糊时遇到胶粘剂而发生伸缩不匀。
如若伸缩不匀,则在表面起皱,影响裱糊质量。
1)裱糊普通塑料壁纸,提前闷水是必要的。
闷水方法:用排笔蘸清水湿润背面(即清水),也可将裁好的壁纸卷成一卷放入盛水的桶中
5浸泡3〜5min,然后拿出来将其表面的明水抖掉,再静停20 min左右。
2)如果裱糊墙面时是将胶粘剂剧在基层上,在裱糊时干的壁纸突然遇到湿的胶粘剂,由于
遇水程度的差别而造成皱折现象,所以壁纸闷水是必要的。
如果将胶粘剂刷在纸背面,实际
上等于刷一道水,因胶粘剂不外乎是稠一点的水溶液。
所以,裱糊中起皱现象会比前者少很
多,如果再采用专人刷胶粘剂,刷过后再胶面对胶面对折存放一会,会使壁纸通水得以充分伸缩。
所以,将胶粘剂刷在纸背面,可不再进行闷水这道工序。
地煌装饰公司承接北京办公室装修设计等装修设计业务。
4、阴、阳角部位处理
1)为了防止使用中开胶,裱糊时不要在阳角部位留拼缝。
阳角部位多采用包过去的方法,
在阴角处拼缝。
对阴角部位,壁纸拼缝不要正好留在阴角处,而是搭入阴角1~2cm 。
2)阴、阳角及窗台等部位易于积灰尘,应增刷1~2 遍胶粘剂,以保证粘结牢固。
3)如果局部有卷边、脱胶现象,补贴时,可用毛笔上白胶,将其补牢。
这种现象多发生在窗台水平部位、墙与项的相交部位。
5、大面积裱糊
1)大面积裱糊前,宜先做样板间,根据使用的材料及裱糊部位,总结经验,统一操作要领。
2)有些质量上不易解决的问题,还需请有关单位共同研究解决。
如图案拼接、花纹对称等,找出是材料或施工方面的原因。
6、腻子的强度
1)修补墙面所用的腻子,要有一定的强度,不宜单独使用数甲基纤维素作为主要胶结材牌。
2)在较潮湿墙面上裱糊完毕白天应打开窗,适当加强通风夜间将门窗关闭,防止潮湿气体侵入。
7、其它
1)裱糊壁纸是在室内其它工种基本做完的情况下进行的。
如果墙面裱糊前不久仍在打洞或堵洞,因堵洞的沙浆未够充分干燥,容易造成表面色彩不匀。
如果裱糊后打洞,更是不妥,破坏了成品,局部难以修复。
2)裱糊壁纸,应在完全干燥的情况下,再进行验收。
因为有些缺陷,只有在干燥的情况下,才能看出毛病。
四、质量要求
1、表面平整,无波纹起伏。
壁纸、墙布与贴脸板和踢脚板紧接,不得有缝隙。
2、各幅拼接横平竖直,凭接处花纹、图案吻合,不离缝,不搭接,距墙面 1.5m 处正视不显拼缝。
3、壁纸墙布边缘平直整齐,不得有纸毛、飞纤。
4、阳角不准留缝,阴角面要垂直挺括,壁纸贴好后应检查是否粘贴牢固,表面颜色是否一
致,不得有气泡、空鼓、裂缝、翘边、皱折和斑污, 1.5M 远斜视无胶迹,预留电气孔洞大
小合适。
5、裱糊工程基体或基层的含水率不得大于8% 。
北京办公室装修设计
五、材料要点
材料验收时应检查材料品种、颜色、图案是否符合设计要求。
材料保存时要注意防潮、防火、防污染。
成品保护方面重点杜绝硬伤、划伤。
