爆破工艺
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.2.2.2爆破开挖
开挖采用多功能作业台架配合气腿式风钻(孔径42mm)钻孔,采用斜眼楔形掏槽,周边眼采用不耦合空气柱装药结构。坚持以“弱爆破、短进尺”保证施工安全,并根据监测数据,可适当调整爆破参数及爆破进尺。

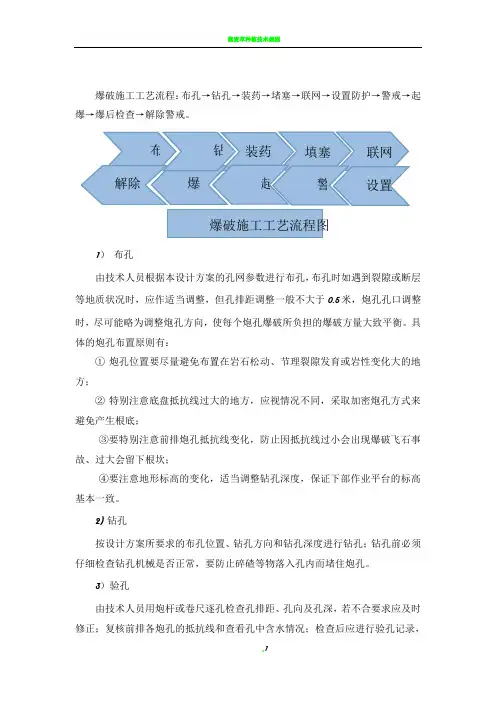

暗挖施工流程图
4.2.2.2.1爆破参数的设计
爆破参数设计分析如下:
隧道掘进采用台阶法微振动光面爆破。用Φ32mm防水的乳化炸药,周边眼则采用Φ32mm的药卷,并采用导爆索绑小药卷的空气间隔装药结构,使用非电导爆管雷管。采用“楔形”掏槽眼和“中空直孔”掏槽眼。
(1)爆破器材的选择
用Φ32mm防水的乳化炸药。周边眼则采用Φ32mm的药卷,并采用导爆索绑小药卷的空气间隔装药结构。
(2)确定炮眼深度:根据循环进尺长度。除掏槽眼外,其余眼均采用循环进尺长度即1.5m,掏槽眼约为循环进尺的110%~120%采用1.7m。
(3)炮眼数目:单位面积钻眼数为1.5~4.5个/㎡。具体根据下式计算:
N=K*S*L/L*n*r,
式中N——炮眼数目,个;
K——单位炸药消耗量,Kg/m3,;
L——炮眼深度,m,本隧掏槽眼采用1.7m,周边眼和辅助眼采用1.5m;
n——炮眼装药系数,一般为0.5-0.7,本隧一律采用0.6;
r——炸药的线装药密度,kg/m,Ф32乳化炸药采用0.78;
S——开挖断面积;
依据上式,可计算出结果如下:
上断面: N=87个
下断面: N=30个
本数据仅为理论计算数据实际布置时可适当调整。
(4)、一次爆破总装药量的计算:依据下式
Q=K*S*L(Kg)
式中K——单位炸药消耗量,Kg/m3,根据经验数据本隧采用上断面0.85,下断面0.8;
S——开挖断面积;
L——炮眼深度,m,本隧掏槽眼采用1.7m,周边眼和辅助眼采用1.5m;
Q——一次爆破总装药量,Kg;
根据上式可计算出上断面总装药量为43.6Kg,下断面15.5Kg。以上仅为理论计算值,实际布置时可根据炮眼装药量适当调整。
(4)炮孔布置采用全断面、上下台阶法施工。上台阶开挖:采用短进尺弱爆破减震开挖,为尽可能减少爆破对隧道的影响,掏槽眼设置在爆破掌子面的中下部部,爆破每循环进尺为1.5m(详见炮眼布置图);下台阶开挖:采用短进尺弱爆破减震开挖,爆破每循环进尺为1.5m(详见炮眼布置图)。
a、周边眼:本设计周边装药炮孔间距取40cm。
b、掘进炮眼:抵抗线:取W=600mm;间距:a=600mm。
c、底板眼:取眼孔间距a=650mm。
d、掏槽眼:双层楔形掏槽。
隧道台阶法爆破设计图(单位:cm)
楔形掏槽布置示意图
(5)炮眼深度L
周边眼L=1.5m ;
辅助眼L=1.5m;
掏槽眼L=1.7m,
底板眼L=1.7m。
(6)单眼装药量
q=k.a.w.L.λ
式中 q-----单眼装药量(kg);
k-----炸药单耗(kg/m3)取k=1.1 kg/m3;
a-----炮眼间距(m);
w-----炮眼爆破方向的抵抗线(m);
L-----炮眼深度(m);
λ-----炮眼部位系数。
隧道台阶法爆破装药参数表
4.2.2.2.2爆破振动速度控制计算
控制震动速度V=K*(Q1/3/R)a
式中Q:一次爆破最大药量,59.1kg
V-控制的震动速度,cm/s
K-爆破介质;
R-装药中心至保护目标的距离,m
在不同的距离上的地面质点震动速度计算如下表所示:
通过计算,V值为0.73cm/s,经爆破震动速度表显示,安全距离不得小于50m。为确保爆区周围人员和建筑物等的安全,必须将爆破震动效应控制在允许范围之内。
4.2.2.2.3控制爆破实施
(1)控制爆破设计及实施流程如下图
(2)控制爆破实施
严格按预先设计好的爆破参数进行钻爆施工,并注意施工过程中根据围岩情况及监控量测数据及时调整爆破参数,要求爆破施工过程做好应急准备,当围岩级别发生变化时,按相应级别调整施工方法。
爆破参数、装药结构、起爆网络等各项指标设计完成后,爆破效果的有效控制由现场操作直接决定,故为减少爆破对围岩的扰动,提高爆破效果,保持围岩稳定,确保施工安全,现场操作须做到以下要求:
测量放样:隧道开挖每个循环均进行施工测量,控制开挖断面,在掌子面上用红油漆画出隧道开挖轮廓线及炮眼位置,误差不超过5cm,并用十字线标定炮眼位置,钻孔过程中严格控制炮眼方向。
钻眼:必须按设计指定的位置进行,分区按顺序钻孔,刷帮压顶钻孔时,固定技术熟练的老司钻手施钻,提高钻孔的速度和准确性。开口时慢慢推进,特别要控制好周边炮眼的钻孔精度和外插角,达到定位准确,开挖轮廓平顺,炮孔末端齐整的要求。钻眼时掘进眼保持与隧道轴线平行,周边眼外插角控制在3~4°以内,掏槽眼严禁互相打穿相交,眼底比其它炮眼深10cm 。
掏槽眼眼口间距和眼底间距的允许误差为±5cm ;辅助眼眼口间距允许误差为±10cm ;周边眼眼口位置允许误差为±5cm ,眼底不得超出开挖断面轮廓线15cm 。当开挖面凹凸较大时,按实际情况调整炮眼深度及装药量,使周边眼和辅助眼眼底在同一垂直面上。
拔杆:整体性好的石质围岩中可中速较慢拔出;如遇破碎岩石卡钎时,应慢慢来回推进,使之拔出;如拔杆困难,靠近原孔位重新钻眼,使之拔出。
清孔验孔:钻完一孔后及时进行清孔验孔,炮眼检查的标准为:“准、直、平、齐”。炮眼深度符合设计要求,各炮眼相互平行,孔底要落在同一面上,炮眼验收合格后,清除孔内的碴粉,准备装药。对不合格的炮孔要坚持重钻。
装药连线:装药时专人分好段别,按爆破设计顺序装药,装药作业分组分片进行,定人定位,确保装药作业有序进行,防止雷管段别混乱,影响爆破效果。每眼装药后用炮泥堵塞。各类炮眼采用合理的装药系数,
周边眼选用小直径药卷
