砌筑工程量计算规则完整版
砌筑工程计算

D砌筑工程工程量计算规则
实心\多空\空心砖墙 010401(003-005) 砖墙高度(外墙):
与钢筋混凝土楼板 隔层者算至板顶。 平屋顶算至钢筋混 凝土板底。
D砌筑工程工程量计算规则
(六)砖墙中已包括钢筋砖过梁、平碹和 立好后的门框调直用工,以及腰线、窗台 线、挑檐线等一般出线用工。 (七)砖石云墙按每立方米砌体增加技工 0.3工日。
二、砌砖、砌块 (一)各种砖砌内墙、外墙、砖砌框架间 隔墙,不分墙体厚度,均按一般砖墙项目 计算。 (二)框架结构间和预制柱间砌砖墙、砌 块墙按相应项目人工乘以系数1.25。 (三)砖砌体(不包括砖围墙和砌块墙) 均未包括勾缝,设计规定勾缝时,按相应 项目执行。
D砌筑工程工程量计算规则
砖基础010401
计算规则:
按设计图示尺寸,以体积计算
–
V=基础断面积×基础长度
– 基础长度:外墙长按外墙的墙身中心线 长计算,内墙长取墙面间净尺寸
D砌筑工程工程量计算规则
砖基础010401
计算规则:
包括附墙垛基础宽出部分体积,扣除地 梁(圈梁)、构造柱所占体积,不扣除基础大 放脚T形接头处的重叠部分及嵌入基础内的 钢筋、铁件、管道、基础砂浆防潮层和单个 面积0.3m2以内的孔洞所占体积,靠墙暖气 沟的挑檐不增加。
围墙:高度算至压顶上表面(如有混凝土压顶时 算至压顶下表面),围墙柱并入围墙体积内。
工程量计算规则
(4)举例
某砖混建筑物平面、立面如图所示,墙身为 M5.0混合砂浆,外墙370,内墙为240。
M-1:1200mm×2500mm M-2:900mm×2000mm C-1:1500mm×1500mm 门窗洞口均设过梁,过梁宽 同墙宽,高均为120mm,长度为洞口宽加500mm,构 造柱为240×240mm(2.72m3),每层设圈梁,圈梁沿 墙满布,高度200mm(4.73m3)。根据施工图计算墙 身工程量。
砌筑工程工程量计算规则与方法

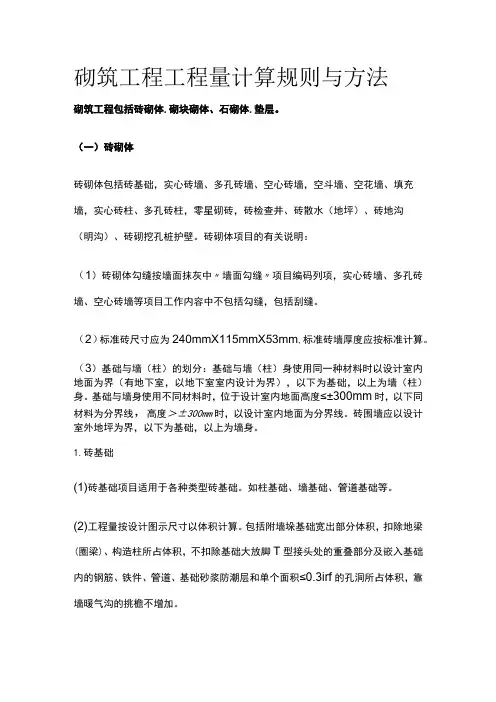

砌筑工程工程量计算规则与方法砌筑工程包括砖砌体.砌块砌体、石砌体.垫层。
(一)砖砌体砖砌体包括砖基础,实心砖墙、多孔砖墙、空心砖墙,空斗墙、空花墙、填充墙,实心砖柱、多孔砖柱,零星砌砖,砖检查井、砖散水(地坪)、砖地沟(明沟)、砖砌挖孔桩护壁。
砖砌体项目的有关说明:(1)砖砌体勾缝按墙面抹灰中〃墙面勾缝〃项目编码列项,实心砖墙、多孔砖墙、空心砖墙等项目工作内容中不包括勾缝,包括刮缝。
(2)标准砖尺寸应为240mmX115mmX53mm,标准砖墙厚度应按标准计算。
(3)基础与墙(柱)的划分:基础与墙(柱)身使用同一种材料时以设计室内地面为界(有地下室,以地下室室内设计为界),以下为基础,以上为墙(柱)身。
基础与墙身使用不同材料时,位于设计室内地面高度≤±300mm时,以下同材料为分界线,高度>±300mm时,以设计室内地面为分界线。
砖围墙应以设计室外地坪为界,以下为基础,以上为墙身。
1.砖基础(1)砖基础项目适用于各种类型砖基础。
如柱基础、墙基础、管道基础等。
(2)工程量按设计图示尺寸以体积计算。
包括附墙垛基础宽出部分体积,扣除地梁(圈梁)、构造柱所占体积,不扣除基础大放脚T型接头处的重叠部分及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层和单个面积≤0.3irf的孔洞所占体积,靠墙暖气沟的挑檐不增加。
(3)基础长度的确定:外墙基础按外墙中心线,内墙基础按内墙净长线计算。
2 .实心砖墙、多孔砖墙、空心砖墙(1)按设计图示尺寸以体积计算扣除门窗、洞口、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积,不扣除梁头、板头、檬头、垫木、木楞头、沿梅木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积≤0∙3nV的孔洞所占体积。
突出墙面的腰线、挑檐、压顶、窗台线、虎头砖、门窗套的体积也不增加。
突出墙面的砖垛并入墙体体积计算。
附墙烟囱、通风道、垃圾道应按设计图示尺寸以体积(扣除孔洞所占体积)计算并计入所依附的墙体体积内。

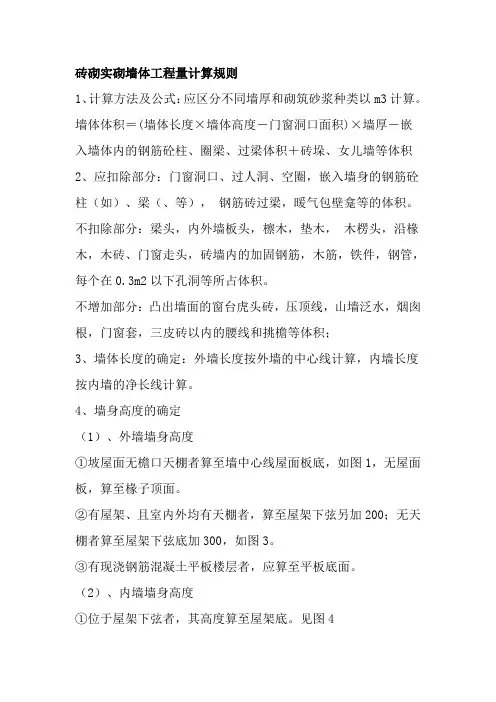

砖砌实砌墙体工程量计算规则

砖砌实砌墙体工程量计算规则1、计算方法及公式:应区分不同墙厚和砌筑砂浆种类以m3计算。
墙体体积=(墙体长度×墙体高度-门窗洞口面积)×墙厚-嵌入墙体内的钢筋砼柱、圈梁、过梁体积+砖垛、女儿墙等体积2、应扣除部分:门窗洞口、过人洞、空圈,嵌入墙身的钢筋砼柱(如)、梁(、等),钢筋砖过梁,暖气包壁龛等的体积。
不扣除部分:梁头,内外墙板头,檩木,垫木,木楞头,沿椽木,木砖、门窗走头,砖墙内的加固钢筋,木筋,铁件,钢管,每个在0.3m2以下孔洞等所占体积。
不增加部分:凸出墙面的窗台虎头砖,压顶线,山墙泛水,烟囱根,门窗套,三皮砖以内的腰线和挑檐等体积;3、墙体长度的确定:外墙长度按外墙的中心线计算,内墙长度按内墙的净长线计算。
4、墙身高度的确定(1)、外墙墙身高度①坡屋面无檐口天棚者算至墙中心线屋面板底,如图1,无屋面板,算至椽子顶面。
②有屋架、且室内外均有天棚者,算至屋架下弦另加200;无天棚者算至屋架下弦底加300,如图3。
③有现浇钢筋混凝土平板楼层者,应算至平板底面。
(2)、内墙墙身高度①位于屋架下弦者,其高度算至屋架底。
见图4②无屋架者,算至天棚底另加120。
见图5③有钢筋砼楼板隔层者,算至板底面。
有框架梁时,即框架结构的填充墙,应算至框架梁底面。
(3)、内、外山墙墙身高度按其平均高度计算。
见图6。
女儿墙高度从外墙梁板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面)框架结构填充墙工程量计算规则框架间砌体,以框架梁柱间的净空面积乘以厚度计算。
框架外表镶贴砖部分,应并入框架间砌体工程量内计算空花墙、空斗墙工程量计算规则空花墙按外形尺寸以m3计算,空花部分不扣除,空花墙外有实砌墙,其中的实砌部分以m3另行计算。
空斗墙按外形尺寸以m3计算。
空斗部分不扣除砖砌围墙工程量计算规则砖砌围墙以设计图示长度乘以高度以立方米计算;围墙高度为设计室外地坪至砖顶面。
砖顶面为如有砖压顶者,算至压顶顶面;如无压顶者,算至围墙顶面;如为混凝土压顶则算至压顶底面。
砌筑工程量计算规则【最新版】

砌筑工程量计算规则定额说明一、本章定额包括四节内容(按砌筑材料):砌粘土砖、砌石、砌轻质砖和砌块及轻质墙板等内容。
按砌筑部位分:砌基础(柱);砌墙;其他砌筑:如台阶,砖栏杆、砖地沟、石砌护坡等。
二、砌砖、砌石、砌块(一)砌筑砂浆的强度等级、砂浆的种类,设计与定额不同时可换算,消耗量不变。
(二)定额中砖规格是按240mm×115mm×53mm标准砖编制的,空心砖、多孔砖、砌块规格按常用规格编制的,轻质墙板选用常用材质和板型编制的。
设计采用非标准砖、非常用规格砌筑材料,与定额不同时可以换算,但每定额单位消耗量不变。
轻质墙板的材质、板型设计等,与定额不同时可以换算,但定额消耗量不变。
各种轻质砖综合以下种类的砖:1、实心轻质砖包括蒸压灰砂砖、蒸压粉煤灰砖、煤渣砖、煤矸石砖、页岩烧结砖、黄河淤泥烧结砖等。
2、多孔砖包括粉煤灰多孔砖、烧结黄河淤泥多孔砖等。
3、空心砖包括蒸压灰砂空心砖、粉煤灰空心砖、页岩空心砖、混凝土空心砖等。
(三)砌砖:1、砖砌体均包括原浆勾缝用工,加浆勾缝时,按相应项目另行计算。
2、粘土砖砌体计算厚度,按下表计算:3、女儿墙按外墙计算,砖垛、附墙烟囱、三皮砖以上的腰线和挑檐等体积,按其外形尺寸并入墙身体积计算。
不扣除每个横截面积在0.1m2以下的孔洞所占体积,但孔洞内的抹灰工程量亦不增加。
4、零星项目系指小便池槽、蹲台、花台、隔热板下砖墩、石墙砖立边和虎头砖等。
5、2砖以上砖挡土墙执行砖基础项目,2砖以内执行砖墙相应项。
6、设计砖砌体中的拉结钢筋,按相应章节另行计算。
7、砌筑弧形墙时,人工乘以1.1、材料乘以1.03系数。
(四)砌石:1、定额中石材按其材料加工程度,分为毛石、整毛石和方整石。
使用时应根据石料名称、规格分别套用。
2、方整石柱、墙中石材按400mm(长)×220mm(高)×200mm(厚)规格考虑,设计不同时,可以换算。
块料和砂浆的总体积不变。
砌筑工程量计算.

二、实心砖墙
2.墙高度: (1)外墙:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架 且室内外均有天棚者算至屋架下弦底另加 200mm;无天棚 者算至屋架下弦底另加 300mm,出檐宽度超过 600mm 时按 实砌高度计算;平屋面算至钢筋混凝土板底 (2)内墙:位于屋架下弦者,算至屋架下弦底;无屋架者算 至天棚底另加 100mm;有钢筋混凝土楼板隔层者算至楼板 顶;有框架梁时算至梁底 (3)女儿墙:从屋面板上表面算至女儿墙顶面(如有混凝土压 顶时算至压顶下表面) (4)内、外山墙:按其平均高度计算 3.围墙:高度算至压顶上表面(如有混凝土压顶时算至压顶 下表面),围墙柱并入围墙体积内
屋架底;无屋架者算至顶棚底另加100mm;有钢筋混凝土 楼板隔层者算至板底;有框架梁时算至梁底面。 (3)内、外山墙墙身高度:按山墙处平均高度计算 (4)女儿墙高度,自外墙顶面至图示女儿墙顶面高度, 不同墙厚分别并入外墙计算。
1
墙高计算
1
1
(二)附墙烟囱
附墙烟囱(包括附墙通风道、垃圾道)按其外 形体积计算,并入所依附的墙体内,不扣除每一个孔 洞截面在0.1m2以下的体积,但孔洞内的抹灰工程量 亦不增加。
1
(七)其他砌体
砖砌锅台、炉灶,不分大小,均按图示外形尺 寸以立方米计算,不扣除各种空洞的体积。说明:
(1)锅台一般指大食堂、餐厅里用的锅灶;
(2)炉灶一般指住宅里每户用的灶台。 砖砌台阶(不包括梯带)按水平投影面积以平 方米计算
1
(七)其他砌体(2)
厕所蹲位、水槽腿、灯箱、垃圾箱、台阶挡墙或 梯带、花台、花池、地垄墙及支撑地楞木的砖墩,房上 烟囱、屋面架空隔热层砖墩及毛石墙的门窗立边、窗台 虎头砖等实砌体积,以立方米计算,套用零星砌体定额 项目。 检查井及化粪池不壁厚均以立方米计算,洞口上 的砖平拱旋等并入砌体体积内计算。
建筑概预算第四章砌筑工程工程量计算

三、其他砌体的工程量计算规则
1、红砖台阶:按水平投影面积计算。
2、砖砌阳台栏板:按图示尺寸以长度计算。 3、水厕蹲位:以个计算。 4、砖砌明沟:按图示尺寸以中心线长度计算。 5、砌石基础:按图示尺寸以体积计算。
Байду номын сангаас
注意:女儿墙、围墙算外墙,并入外墙工程量中。
二、砌筑砂浆强度不同计价换算方法
1、特点:只换算砂浆品种或强度,砂浆用量不变 2、公式: 换算后基价(一类) =定额基价(一类)+(定额砂浆用量)×(换入砂浆 基价-换出砂浆基价)
换算后的材料费
=定额材料费+(定额砂浆用量)×(换入砂浆基 价-换出砂浆基价)
框架结构的内外填充墙均以框架间的净长计算
3、砖墙工程量的计算
砖墙工程量按图示尺寸以体积计算 公式: V(m3)=墙长度×墙厚度×墙高度±应扣除(或加 入)体积
其中墙长度: (1)外墙长度按外墙中心线长度计算 (2)内墙长度按内墙净长度计算
框架间砌体,内外墙长度分别以框架间的净长 计算,高度按框架间的净高计算。
第四章
砌筑工程
一、砌筑工程工程量计算规则
1、砖基础与砖墙(身)的划分 以设计室内地坪为界(有地下室者,以地下室室内 设计地坪为界),以下为基础,以上为墙(身)。
砖(围)墙应以设计室外地坪(围墙以内地面) 为界,以下为基础,以上为墙身。
2、砖基础工程量的计算。 砖基础工程量按图示尺寸以体积计算。 公式: V(m3)=基础长度×基础断面积±应扣除(并入) 体积 其中基础长度: (1)外墙墙基按外墙中心线长度计算 (2)内墙墙基按内墙净长计算
砌筑工程工程量计算规则(含基础和墙体地划分)

1)基础与墙身的划分1)同一材料---设计室内地坪为界(有地下室的按地下室室内设计地坪为界),以上为墙(柱)身。
•(2)基础与墙身用不同材料1)设计室内地坪≤±300mm时以不同材料为界,>±300mm,应以设计室内地坪为界。
2)砖围墙应以设计室外地坪为界,以下为基础,以上为墙身。
•毛石基础与墙身的划分:•内墙以设计室内地坪为界;外墙以设计室外地坪为界。
•条石基础、勒脚、墙身的划分:• 1)条石基础与勒脚以设计室外地坪为界;• 2)勒脚与墙身以设计室内地坪为界。
• 3)石围墙内外地坪标高不同时,应以较低地坪标高为界,以下为基础;内外标高之差为挡土墙,挡土墙以上为墙身。
• 4)台基、月台以设计室外地坪为界,以下为基础,以上为墙身。
•(四)砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
•(五)砖墙中已包括钢筋砖过梁、平碹和立好后的门框调直用工,以及腰线、窗台线、挑檐线等一般出线用工。
•(六)砖石云墙按每立方米砌体增加技工0.3工日。
•二、砌砖、砌块•(一)各种砖砌内墙、外墙、砖砌框架间隔墙,不分墙体厚度,均按一般砖墙项目计算。
•(二)框架结构间,预制柱间砌砖墙、混凝土空心砌块墙按相应项目人工乘以系数1.20。
•(三)砖砌体(不包括砖围墙和砌块墙)均未包括勾缝,设计规定勾缝时,按相应项目执行。
•(四)填充墙以填炉渣轻质混凝土为准,如设计用材料与本分部项目不同时允许换算,其余不变。
•(五)页岩空心砖砌体执行烧结空心砖项目,规格不同时允许换算。
•(六)墙身外防潮层需贴砖时,应按本分部贴砖项目计算。
框架外表面需做1/2砖以上的镶贴砖时,按砖墙项目计算。
•(七)中间做十字形砖柱,然后在四角浇钢筋混凝土的柱,以及砖砌空心柱,均应分别按砖柱和钢筋混凝土柱计算。
•(八)砖砌空心柱适用于空心内浇钢筋混凝土柱的做法,不论空心为圆形或方形均以柱的外形套用相应项目。
3砌筑工程-工程量计算规则

砌筑工程-工程量计算规则一、砌筑工程量一般规则1、计算墙体工程量时,应扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋砼柱、梁、过梁、圈梁、挑梁、砼墙基防潮层和暖气包、壁龛的体积,不扣除梁头、梁垫、外墙预制板头、擦条头、垫木、木楞头、沿橡木、木砖、门窗走头、砖砌体内的加固钢筋、木筋、铁件、钢管及每个面积在0.3m2以下的孔洞等所占的体积。
突出墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以内的腰线、挑檐等体积亦不增加。
2、附墙砖垛、三皮砖以上的腰线、挑檐等体积,并入墙身体积内计算。
3、附墙烟囱、通风道、垃圾道按其外型体积并入所依附的墙体积内合并计算,不扣除每个横截面在0.1m2以内的孔洞体积。
4、弧形墙按其弧形墙中心线部分的体积计算。
二、墙体厚度按如下规定计算1、标准砖计算厚度按下表计算:三、基础与墙身的划分1、砖墙:(1)基础与墙身使用同一种材料时,以设计室内地坪(有地下室者以地下室设计室内地坪)为界,以下为基础,以上为墙身。
(2)基础、墙身使用不同材料时,位于设计室内地坪土300mm以内,以不同材料为分界线,超过土300mm以设计室内地坪分界。
2、石墙:外墙以设计室外地坪,内墙以设计室内地坪为界,以下为基础,以上为墙身。
3、当围墙基础与墙身材料品种不同时,砖石围墙以设计室外地坪为分界线,以下为基础,以上为墙身;基础与墙身材料品种相同时,工程量应合并计算套相应墙的定额。
四、砖石基础长度的确定1、外墙墙基按外墙中心线长度计算。
2、内墙墙基按内墙基最上一步净长度计算。
基础大放脚T形接头处重叠部分以及嵌入基础的钢筋,铁件、管道、基础防水砂浆防潮层、通过基础单个面积在0.3m2以内孔洞所占的体积不扣除,但靠墙暖气沟的挑檐亦不增加。
附墙垛基础宽出部分体积,并入所依附的基础工程量内。
五、墙身长度的确定外墙按外墙中心线,内墙按内墙净长线计算。
六、墙身高度的确定设计有明确高度时以设计高度计算,未明确时按下列规定计算:1、外墙:坡(斜)屋面无檐口天棚者,算至墙中心线屋面板底,无屋面板,算至椽子顶面;有屋架且室内外均有天棚者,算至屋架下弦底面另加200mm无天棚,算至屋架下弦另加300mm有现浇钢筋砼平板楼层者,应算至平板底面;有女儿墙应自外墙梁(板)顶面至图示女儿墙顶面,有砼压顶者,算至压顶底面,分别以不同厚度按外墙定额执行。
砌筑工程量计算规则

砌筑工程量计算规则一、工程量计算规则1 .基础与墙(柱、筒)身的划分:(1)房屋基础与墙(柱)身采用同一种材料时,以设计室内地坪为分界线(有地下室者,以地下室室内地坪为界),以下为基础,以上为墙(柱)身。
(2)房屋基础与墙(柱)身采用不同材料时,不同材料的接合面和设计室内地坪的高差在±0∙3m以内时,以不同材料为分界线,超过±O.3m时,以设计室内地坪为分界线。
(3)砖石围墙,以设计室外地坪为分界线,以下为基础,以上为墙身。
(4)烟囱、水塔基础与筒身采用砖砌时,以砖砌体扩大部分顶面为分界线,以下为基础,以上为筒身。
基础与筒身采用不同材料时,以不同材料的接合面为分界线。
2 .砖、石基础工程量按设计图示尺寸以m3计算。
(1)基础的长度:外墙基础按外墙中心线长度计算;内墙基础按内墙大放脚基础以上净长度计算。
(2)基础大放脚T形接头处的重叠部分以及嵌入基础的钢筋、铁件、管道、基础防潮层及单个面积0∙3m2以内孔洞所占体积不扣除,靠墙暖气沟的挑砖也不增加。
(3)附墙柱基础宽出部分的体积应并入其工程量内。
(4)基础大放脚部分的工程量可按附表L2、3、4计算。
3 .砖墙、空心砖墙、多孔砖墙工程量按设计图示尺寸以m3计算。
(1)墙体的长度:外墙长度按墙中心线长度计算,内墙长度按内墙净长度计算。
(2)应扣除门、窗洞口、过人洞、空圈的体积,以及嵌入墙身的钢筋混凝土梁(包括过梁、圈梁、挑梁)、柱、砖拱、砖过梁和暖气包壁龛的体积。
(3)不扣除梁头、板头、橡头、垫木、木楞头、沿椽木、木砖、门窗走头、墙体内的加固钢筋、木筋、铁件、钢管及单个面积在0∙3m2以内孔洞所占体积。
(4)突出墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以内的腰线和挑檐体积亦不增加。
(5)砖垛、砖压顶及三皮砖以上的腰线和挑檐等体积,应并入所依附墙身体积内计算。
(6)墙体高度应按下列规定计算:①外墙:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架且室内外均有天棚者算至屋架下弦底另加200mm;无天棚者算至屋架下弦底另加300mm;出檐宽度超过600mm时按实砌高度计算;与钢筋混凝土楼板隔层者算至板顶;平屋顶算至钢筋混凝土板底。
砌筑工程量计算规则

钢筋砼 板底
②内墙墙身高度:
a.位于屋架下弦者,其高度算至屋架下弦底; b.无屋架者算至天棚底另加100mm;
➢c.有框架梁时算至梁底面;
➢ 有钢筋混凝土楼板隔层者→算至板顶
内墙高度 内墙高度
③内外山墙墙身高度:按其平均高度计算。
④围墙高度: ➢ 从设计室外地坪至围墙砖顶面; ➢ 有砖压顶算至压顶顶面; ➢ 其他材料压顶算至压顶底面; ➢ 围墙柱并入围墙体积内。
【例3】如下图所示为某单层 房屋平面图及墙体大样图, 外墙为一砖半墙,内墙为一 砖墙,内外墙均采用M5混合 砂浆砌筑,墙体内埋件及门 窗洞口尺寸见下表,顶棚抹 灰厚10mm。试列出墙体的工 程量清单项目并计算其工程 量。
门窗 名称
M1
M2
门窗洞口尺寸及墙体埋件体积表
洞口尺寸(宽 ×高)(mm)
构件
❖ 例2:某建筑物砖基础工程平面图、剖面图如图4-15所 示,基础底铺300mm厚3:7灰土垫层,基础防潮层采
用20mm厚防水砂浆,试计算该砖基础清单工程量。
[解] 外墙中心线长L中=(6.6+4.2)×2m =21.6m 内墙净长线L内=(4.2-O.24)m =3.96m 砖基础1砖厚四层等高大放脚折加高度为0.656m 外墙砖基础体积 = [0.24×(1+0.656)]m2×(21.6+3.96)m=10.16m3
基础大放脚T型接头处的重叠部分,嵌入基础内的钢筋、 不扣除的体积 铁件、管道、基础砂浆防潮层和单个面积0.3m2以内的孔洞
所占体积
砖墙厚度
计算墙体工程量时,标准砖以240×115×53mm为准,其砌
体计算厚度为:
墙身 0.25 0.5 0.75 1 1.5 2 2.5 3
4.3 工程量计算规则3--砌筑工程

墙体长度
外墙长度按外墙的中心线L 计算, 外墙长度按外墙的中心线 中计算,内墙长度 按内墙的净长线L 计算。 按内墙的净长线 内计算。附墙垛按折加长度 合并计算;框架不分内、 合并计算;框架不分内、外墙均按净长计算
墙身高度
(1)外墙墙身高度 )
平屋面应算至钢筋砼板底面;有女儿墙算至女儿墙压顶底 平屋面应算至钢筋砼板底面 有女儿墙算至女儿墙压顶底 坡屋面无沿口天棚者算至屋面板底; 坡屋面无沿口天棚者算至屋面板底; 室内外有天棚者算至屋架下弦加高20cm。 室内外有天棚者算至屋架下弦加高 。
其他砌体
(1)、地垄墙按实砌体积套用砖基础定额。 (2)、砖砌台阶(不包括梯带)按水平投影面积 以m2计算。 (3)、厕所蹲台、水槽脚、煤箱、暗沟、台阶挡 墙或梯带、花台、花池及支撑地楞的砖墩,房上 烟囱及毛石墙的门窗立边、窗台虎头砖等按实砌 体积,以m3计算,套用零星砌体项目。 (4)、地沟:砖砌地沟部不分墙身和墙基,应将 其体积合并计算。料石砌地沟按其中心线长度以 延长米计算。
(二)砂浆
确定砌筑砂浆 墙体砌筑砂浆为M5.0混合砂浆,如设计 墙体砌筑砂浆为M5.0混合砂浆, M5.0混合砂浆 要求不同时,砂浆项允许换算。 要求不同时,砂浆项允许换算。
二、砖砌体工程量计算规则
(一)砖基础
基础与墙身的划分 基础与墙( 身使用同一种材料时, (1)基础与墙(柱)身使用同一种材料时,以设计 室内地面为界(有地下室者, 室内地面为界(有地下室者,以地下室室内设计 地面为界) 以下为基础,以上为墙( 地面为界),以下为基础,以上为墙(柱)身。
不扣除:基础大放脚 形接头处的重叠部分 形接头处的重叠部分, 不扣除:基础大放脚T形接头处的重叠部分,嵌 入基础内的钢筋、铁件、管道、基础防潮层、 入基础内的钢筋、铁件、管道、基础防潮层、 单个面积在0.3m2以内孔洞所占体积。 以内孔洞所占体积。 单个面积在 附墙垛基础宽出部分体积应并入基础工程量内。 附墙垛基础宽出部分体积应并入基础工程量内。 应扣除:嵌入基础内的钢筋砼柱和地圈梁的体积、 应扣除:嵌入基础内的钢筋砼柱和地圈梁的体积、 单个面积在0.3m2以上的孔洞所占体积 单个面积在
砌筑工程工程量的计算精选全文完整版

无规定时,有如下规定:
第四页,编辑于星期五:十七点 二十六分。
a.平屋面算至钢筋混凝土板底。女儿墙墙身高 度的计算如右图中的h1(女儿墙压顶下)
第五页,编辑于星期五:十七点 二十六分。
b.有屋架的斜屋面,且室内外均有顶棚者,算至
屋架下弦再加200mm
第六页,编辑于星期五:十七点 二十六分。
砌筑工程工程量的计算
1、基础 2、墙体 3、砖柱 4、其他零星砌体
第一页,编辑于星期五:十七点 二十六分。
(三)一般砖墙砌体工程量计算
一般砖墙包括砖内墙、砖外墙(含女儿墙)
和砖砌框架间隔墙。其工程量的计算规则为 按图示尺寸以立方米为单位计算
砖墙体积的计算 V=L×B×H±V其他(m3) V其他指应并入(或扣除)的其他体积(m3)。
窗洞口宽度两端共加100mm, 乘以高度(门窗洞口宽小于
1500mm时,高度为240mm, 大于1500mm时,高度为365mm) 计算
第三十四页,编辑于星期五:十七点 二十六分。
6 零星砌体
平砌砖过梁又称钢筋砖பைடு நூலகம்过梁,是指在门窗洞口 顶部的砖墙内,在适当 部位加适量钢筋,以砂 浆包裹,凝固后作为洞 口的一种过梁。
c.无顶棚者算至屋架下弦再加300mm
第七页,编辑于星期五:十七点 二十六分。
d.砖砌出檐宽度超过600mm时,按实砌高度
计算
第八页,编辑于星期五:十七点 二十六分。
e.内外山墙按其平均高度计算
第九页,编辑于星期五:十七点 二十六分。
(2)内墙高度计算规定
位于屋架下弦者,高度算至屋架下弦底;无屋 架者,算至顶棚底再加100mm。有钢筋混凝土 楼板隔层者算至楼板顶;有框架梁时算至梁底。
砌筑工程量计算规则完整版

砌筑工程量计算规则完整版定额说明一、本章定额包括四节内容(按砌筑材料):砌粘土砖、砌石、砌轻质砖和砌块及轻质墙板等内容。
按砌筑部位分:砌基础(柱);砌墙;其他砌筑:如台阶,砖栏杆、砖地沟、石砌护坡等。
二、砌砖、砌石、砌块(一)砌筑砂浆的强度等级、砂浆的种类,设计与定额不同时可换算,消耗量不变。
(二)定额中砖规格是按240mm×115mm×53mm标准砖编制的,空心砖、多孔砖、砌块规格按常用规格编制的,轻质墙板选用常用材质和板型编制的。
设计采用非标准砖、非常用规格砌筑材料,与定额不同时可以换算,但每定额单位消耗量不变。
轻质墙板的材质、板型设计等,与定额不同时可以换算,但定额消耗量不变。
各种轻质砖综合以下种类的砖:1、实心轻质砖包括蒸压灰砂砖、蒸压粉煤灰砖、煤渣砖、煤矸石砖、页岩烧结砖、黄河淤泥烧结砖等。
2、多孔砖包括粉煤灰多孔砖、烧结黄河淤泥多孔砖等。
3、空心砖包括蒸压灰砂空心砖、粉煤灰空心砖、页岩空心砖、混凝土空心砖等。
(三)砌砖:1、砖砌体均包括原浆勾缝用工,加浆勾缝时,按相应项目另行计算。
2、粘土砖砌体计算厚度,按下表计算:3、女儿墙按外墙计算,砖垛、附墙烟囱、三皮砖以上的腰线和挑檐等体积,按其外形尺寸并入墙身体积计算。
不扣除每个横截面积在0.1m2以下的孔洞所占体积,但孔洞内的抹灰工程量亦不增加。
4、零星项目系指小便池槽、蹲台、花台、隔热板下砖墩、石墙砖立边和虎头砖等。
5、2砖以上砖挡土墙执行砖基础项目,2砖以内执行砖墙相应项。
6、设计砖砌体中的拉结钢筋,按相应章节另行计算。
7、砌筑弧形墙时,人工乘以1.1、材料乘以1.03系数。
(四)砌石:1、定额中石材按其材料加工程度,分为毛石、整毛石和方整石。
使用时应根据石料名称、规格分别套用。
2、方整石柱、墙中石材按400mm(长)×220mm(高)×200mm(厚)规格考虑,设计不同时,可以换算。
块料和砂浆的总体积不变。
砌筑工程工程量计算规则

砌筑工程工程量计算规则砌筑工程的工程量计算规则一、砌筑工程量的一般规则1、计算墙体时,应扣除门窗洞口、过人洞,空圈、嵌入墙身的钢筋混凝土柱、梁(包括过梁、圈梁、挑梁)、砖平拱、钢筋砖过梁和暖气包壁龛的体积。
不扣除梁头、内外墙板头、檩头、垫木、木愣头、沿椽木、木砖、门窗走头、砖墙内的加固钢筋、木筋、铁件、钢管及每个面积在0.3平方米以下的孔洞等所占的体积。
突出墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以内的腰线和挑檐等体积亦不增加。
2、砖垛、三皮砖以上的腰线和挑檐等体积,并入墙身体积内计算。
3、附墙烟囱(包括附墙通风道、垃圾道)按其外形体积计算,并入所依附的墙体积内,不扣除每一个孔洞横截面积在0.1平方米以下的体积,但孔洞内的抹灰工程量亦不增加。
4、女儿墙高度自外墙顶面至图示女儿墙顶面,分别不同墙厚并入外墙计算。
5、砖平拱、钢筋砖过梁按图示尺寸以立方米计算。
如设计无规定时,砖平拱按门窗洞口宽度两端共加100mm,乘以高度(门窗洞口宽小于1500mm时,高度为240mm,洞口宽大于1500mm 时,高度为365mm)计算;钢筋砖过梁按门窗洞口宽度两端共加500mm,高度按440mm计算。
二、砌体厚度按如下规定计算1、标准砖以240mm*115mm*53mm为准,其砌体计算厚度,按下表计算。
标准砖砌体计算厚度表2、使用非标准砖时,其砌体厚度应按砖实际规格和设计厚度计算。
三、基础与墙身(柱身)的划分1、基础与墙(柱)身使用同一种材料时,以设计室内地面为界(有地下室者,以地下室室内设计地面为界),以下为基础以上为墙(柱)身。
2、基础与墙(柱)身使用不同材料时,位于室内设计地面为正负300mm以内时,以不同材料为界线,超过正负300mm时,设计室内地面为界线。
3、砖、石围墙以设计室外地坪为分界线,以下为基础,以上为墙身。
四、基础长度:外墙基础按外墙中心线长度计算,内墙墙基按内墙净长线计算。
基础大放脚T形接头处的重叠部分以及嵌入基础的钢筋、铁件、管遭、基础防潮层及单个面积在0.3平方米以内的孔洞所占体积不予扣除,但靠墙暖气沟的挑砖亦不增加。
砌筑工程计算规则

工程量清单项目设置及工程量计算规则,应按表的规定执行。
砖构筑物(编码:010303)第四章砌筑工程计算规则(一).一般规则1. 标准砖砌体厚度,按下列规定计算:2. 基础与墙、柱的划分:砖基础与墙、柱以防潮层为界,无防潮层以室内地坪为界。
毛石基础与墙身的划分:内墙以设计室内地坪为界;外墙以设计室外地坪为界;勒足与墙身以设计室内地坪为界。
围墙基础与墙身的划分:砖围墙以设计室外地坪为界;石围墙内外地坪高度不同时,以较低标高为界,以下为基础,内外标高之差为挡土墙,挡土墙以上为墙身。
3. 砖石基础按图示尺寸以立方米计算。
砖石基础长度:外墙墙基按外墙中心线长度计算;内墙墙基:砖砌基础按内墙净长计算;石砌基础按内墙基净长计算,如为台阶式断面,可按下式计算基础的平均宽度:B=A/H式中:B=基础断面平均宽度(m)A=基础断面积(m2)H=基础深度(m)嵌入砖石基础的钢筋、铁件、管子、基础防潮层、单个面积在0.3m2以内的孔洞,以及砖基础大放脚的T形接头重复部分,均不扣除。
(二).砌砖、砌块1. 外墙长度按外墙中心线长度计算;内墙长度按内墙净长计算。
2. 墙身高度按下列规定计算:外墙高度按图示尺寸计算,如设计图纸无规定时,有屋架的斜屋面,且室内外均有天棚者,算至屋架下弦底再加200mm,无天棚者算至屋架下弦再加300mm(如出檐宽度超过600mm时,应按实砌高度计算);平屋面算至钢筋混凝土顶板面。
内墙高度,位于屋架下弦者,其高度算至屋架底,无屋架者算至天棚底再加100mm,有钢筋混凝土楼隔层算至钢筋混凝土楼板顶面。
1/4和1/2砖厚内墙高度,按实砌高度(如同一墙上板厚不同时,可按平均高度)计算。
山墙按图示尺寸计算。
3. 计算不同厚度的砖墙、轻质砌块、砼砌块、空心砌块均以立方米计算。
应扣除过人洞、空圈、门窗洞口和每个面积再0.3m2以上的的孔洞所占的体积,以及嵌入墙内的钢筋混凝土柱、梁(包括过梁、圈梁、跳梁)的体积。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砌筑工程量计算规则完整版定额说明一、本章定额包括四节容(按砌筑材料):砌粘土砖、砌石、砌轻质砖和砌块及轻质墙板等容。
按砌筑部位分:砌基础(柱);砌墙;其他砌筑:如台阶,砖栏杆、砖地沟、石砌护坡等。
二、砌砖、砌石、砌块(一)砌筑砂浆的强度等级、砂浆的种类,设计与定额不同时可换算,消耗量不变。
(二)定额中砖规格是按240mm×115mm×53mm标准砖编制的,空心砖、多孔砖、砌块规格按常用规格编制的,轻质墙板选用常用材质和板型编制的。
设计采用非标准砖、非常用规格砌筑材料,与定额不同时可以换算,但每定额单位消耗量不变。
轻质墙板的材质、板型设计等,与定额不同时可以换算,但定额消耗量不变。
各种轻质砖综合以下种类的砖:1、实心轻质砖包括蒸压灰砂砖、蒸压粉煤灰砖、煤渣砖、煤矸石砖、页岩烧结砖、黄河淤泥烧结砖等。
2、多孔砖包括粉煤灰多孔砖、烧结黄河淤泥多孔砖等。
3、空心砖包括蒸压灰砂空心砖、粉煤灰空心砖、页岩空心砖、混凝土空心砖等。
(三)砌砖:1、砖砌体均包括原浆勾缝用工,加浆勾缝时,按相应项目另行计算。
2、粘土砖砌体计算厚度,按下表计算:3、女儿墙按外墙计算,砖垛、附墙烟囱、三皮砖以上的腰线和挑檐等体积,按其外形尺寸并入墙身体积计算。
不扣除每个横截面积在0.1m2以下的孔洞所占体积,但孔洞的抹灰工程量亦不增加。
4、零星项目系指小便池槽、蹲台、花台、隔热板下砖墩、石墙砖立边和虎头砖等。
5、2砖以上砖挡土墙执行砖基础项目,2砖以执行砖墙相应项。
6、设计砖砌体中的拉结钢筋,按相应章节另行计算。
7、砌筑弧形墙时,人工乘以1.1、材料乘以1.03系数。
(四)砌石:1、定额中石材按其材料加工程度,分为毛石、整毛石和方整石。
使用时应根据石料名称、规格分别套用。
2、方整石柱、墙中石材按400mm(长)×220mm(高)×200mm(厚)规格考虑,设计不同时,可以换算。
块料和砂浆的总体积不变。
3、毛石护坡高度超过4m时,定额人工乘以1.15的系数。
4、砌筑弧形基础、墙时,按相应定额项目人工乘以系数1.1。
5、整砌毛石墙(有背里的)项目中,毛石整砌厚度为200mm;方整石墙(有背里的)项目中,方整石整砌厚度为220mm,定额均已考虑了拉结石和错缝搭砌。
(五)砌块:l、小型空心砌块墙定额选用190系列(砌块宽b=190mm),若设计选用其他系列时,可以换算。
2、砌块墙中用于固定门窗或吊柜、窗帘盒、暖气片等配件所需的灌注混凝土或预埋构件,按相应章节另行计算。
三、轻质墙板(一)轻质墙板,适用于框架、框剪结构中的外墙或隔墙,定额按不同材质和墙体厚度分别列项。
(二)轻质条板墙,不论空心条板或实心条板,均按厂家提供墙板半成品(包括板预埋件,配套吊挂件、U形卡等),现场安装编制。
(三)轻质条板墙中与门窗连接的钢筋码和钢板(预埋件),定额已综合考虑,但钢柱门框、铝门框、木门框及其固定件(或连接件)按有关章节相应项目另行计算。
(四)钢丝网架水泥夹心板厚是指钢丝网架厚度,不包括抹灰厚度。
括号尺寸为保温芯材厚度。
(五)各种轻质墙板综合容如下:1、GRC轻质多孔板适用于圆孔板、方孔板,其材质适用于水泥多孔板、珍珠岩多孔板、陶粒多孔板等。
2、挤压成型混凝土多孔板即AC板,适用于普通混凝土多孔板和粉煤灰混凝土多孔条板、陶粒混凝土多孔条板、炉渣与膨胀珍珠岩多孔条板等。
3、石膏空心条板适用于石膏珍珠岩空心条板、石膏硅酸盐空心条板等。
4、GRC复合夹心板适用于水泥珍珠岩夹心板、岩棉夹心板等。
工程量计算规则一、砌筑界线划分(一)基础与墙身以设计室地坪为界,设计室地坪以下为基础,以上为墙身。
有地下室者,以地下室室地坪为界,以下为基础,以上为墙身。
如图3-1所示。
图3-1 图3-2(二)围墙以设计室外地坪为界,室外地坪以下为基础以上为墙身。
如图3—2所示。
(三)室柱以设计室地坪为界,以下为柱基础,以上为柱。
室外柱以设计室外地坪为界,以下为柱基础,以上为柱。
如图3-3、3-4所示。
图3-3图3-4 (四)挡土墙与基础的划分以挡土墙设计地坪标高低的一侧为界,以下为基础,以上为墙身。
如图3-5所示。
图3-5(五)墙体高度、长度1、外墙高度:1)斜(坡)屋面:a.无檐口顶棚者(即无屋架无顶棚)算至屋面板底,如图3-6所示;图3-6b)有屋架,有顶棚者,其高度算至屋架下弦底另加200mm,如图3—7所示;c)有屋架,无顶棚者,其高度算至屋架下弦底另加300mm,如图3—8所示;图3—7图3—82)平屋面:外墙高度算至钢筋混凝土板顶,如图3—9所示。
山墙高度按其平均高度计算,如图3—10所示。
女儿墙高度自外墙顶面算至混凝土压顶底,如图3—11所示。
图3—9 图3—10 图3—11外墙长度按设计外墙中心线长度计算。
2、墙高度,位于屋架下弦者,其高度算至屋架底;无屋架者算至顶棚底另加100mm;如图3—12所示。
有钢筋混凝土楼板隔层者,算至楼板底,如图3—13所示。
图3—12图3—13墙长度按设计墙间净长线计算。
3、框架间墙高度,外墙自框架梁顶面算至上一层框架梁底面;有地下室者,自基础底板(或基础梁)顶面算至上一层框架梁底。
如图3—14。
图3—144、框架间墙长度按设计框架柱间净长线计算。
二、砌筑工程量计算(一)基础:各种基础均以立方米计算。
1、条形基础(1)外墙按设计外墙中心线长度、墙按设计墙净长度乘以设计断面计算。
(2)基础大放脚T形接头处的重叠部分以及嵌入基础的钢筋、铁件、管道、基础防潮层、单个面积在0.3m2以的孔洞所占体积不予扣除,但靠墙暖气沟的挑檐亦不增加,附墙垛基础宽出部分体积并入基础工程量。
条形基础=L×基础断面积L——外墙长为中心线长(m);墙为墙净长。
砖基础=(基础深+大放脚折加高度)×基础宽×基础长-嵌入基础的构件体积大放脚折加高度=大放脚折加面积÷墙厚垛基体积=垛基正身体积+放脚部分体积或垛厚×基础断面积2、独立基础按设计图示尺寸计算。
图3—2 垛基图3—2 柱基[例3-1]试求如图所示砌筑砖基础的工程量。
图3-1(a)基础平面图解:S断面积= (0.24×1.50+0.0625×5×0.×4-0.24×0.24)=0.46m2L中=(9+3.6×5)×2+0.24×3=54.72mL=9-0.24=8.76m砖基础工程量=0.46×(54.72+8.76)=29.19m3砖基础套3-1-1定额基价=1389.81元/10m3条形基础独立基础解:L中=(14.4-0.37+9+0.425×2)(分块法)×2=47.76mL=9-0.37=8.63m①毛石条基断面积S= (0.9+0.7+0.5)×0.35=0.735m2毛石条基工程量=(47.76+8.63)×0.735=41.45m3毛石独立基础工程量=(1×1+0.7×0.7)×0.35×2=1.04m3毛石基础合计工程量=41.45+1.04=42.49m3毛石条基套3-2-1定额基价=1155.65元/10m3②砖基础工程量=0.40×0.40×0.50×2=0.16m3注意:条形基础与墙身使用不同材料,且分界线位于设计室地坪300mm以,300mm以部分应并入相应墙身工程量计算。
砖基础套3-1-1定额基价=1389.81元/10m3(二)墙1、外墙、墙、框架间墙(轻质墙板、漏空花格及隔断板除外)按其高度乘以长度乘以设计厚度以立方米计算。
框架外表贴砖部分并入框架间砌体工程量计算。
墙体工程量=(L×H-门窗洞口面积)×h-Σ构件体积L—外墙长为中心线长,墙为墙净长;框架间墙为柱间净长(m)。
h—墙厚(m)2、轻质墙板按设计图示尺寸以平方米计算。
3、计算墙体时:应扣除:门窗洞口、过人洞、空圈;嵌入墙身的钢筋混凝土柱、梁(包括过梁、圈梁、挑梁)、砖平旋、砖过梁、暖气包壁龛及墙板头的体积;不扣除:梁头、外墙板头、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、墙的加固钢筋、木筋、铁件、钢管及每个面积在0.3m2以的孔洞等所占体积;不增加:突出墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以的腰线和挑檐等体积亦不增加。
墙垛、三皮砖以上的腰线和挑檐等体积,并入墙身体积计算。
4、附墙烟囱(包括附墙通风道、垃圾道,混凝土烟风道除外),按其外形体积并入所依附的墙体积计算,如图3—15所示。
计算时不扣除每一孔洞横截面在0.1m2以所占的体积,但孔洞抹灰工程量亦不增加。
混凝土烟、风道按设计混凝土砌块体积,以立方米计算。
图3—15附墙烟筒工程量=B×A×HH——附墙烟筒设计高度。
[例3-4]某传达室,如图3—19所示,砖墙体用M2.5混合砂浆砌筑,M1为1000mm×2400mm,M2为900mm×2400mm,C1为1500mm×1500mm,门窗上部均设过梁,断面为240mm×180mm,长度按门窗洞口宽度每边增加250mm;外墙均设圈梁(墙不设),断面为240mm×240mm,计算墙体工程量,确定定额项目。
图3—19 解:①外墙工程量=[(6.00+3.60+6.00+3.60+8.00)×(0.90+1.50+0.18+0.38)-1.50×1.50×6-1.00×2.40-0.90×2.4]×0.24-0.24×0.18×2.00×6-0.24×0.18×1.50-0.24×0.18×1.4=[80.51-13.5-2.4-2.16]×0.24-0.52-0.06-0.04=14.37m3墙工程量=[(6.0-0.24+8.0-0.24)×(0.9+1.5+0.18+0.38+0.11)-0.9×2.4]×0.24-0.24×0.18×1.40=[41.51-2.16]×0.24-0.06=9.46m3半圆弧外墙工程量=4.00×3.14×(0.90+1.50+0.18+0.38)×0.24=8.92m3墙体工程量合计=14.37+9.46+8.92=32.75m3240mm混水砖墙(M2.5混合砂浆) 套3-1-14定额基价=1455.78元/10m3②半圆弧墙工程量=8.92m3弧形砖墙另加工料套3-1-17定额基价=50.24元/10m3[例3-9]某单层建筑物,框架结构,尺寸如图3-13、图3-14所示,墙身用M5.0混合砂浆砌筑加气混凝土砌块,女儿墙砌筑煤矸石空心砖,混凝土压顶断面240mm×60mm,墙厚均为240mm,石膏空心条板墙80mm厚。
