第六章盖挖法施工(整理)

合集下载

盖挖顺作法施工

盖挖顺作法施工

盖挖顺作法施工盖挖顺作法是由地面向下开挖至一定深度后,先施作围护结构、中间柱、临时路面,然后在临时路面覆盖板的保护下自上而下开挖土体、架设临时支撑。

开挖到底后,自下而上施作主体结构的底板、侧墙、中板、纵梁、横梁、立柱、顶板等。

如覆盖板为永久结构的顶板,则回填土施工完成后,才能恢复交通和开始基坑内部施工。

1.适用条件盖挖顺作法一般适用于建筑物比较密集、地面交通繁忙、场地条件比较狭窄且规模较大的基坑工程。

对于开挖范围较大,地下水位高,地层自稳能力较差,降水比较困难的地下工程或采用敞口开挖难以保证施工和环境安全时,可考虑采用盖挖顺作法施工。

2.施工原则做好临时路面,分区、分层、分段、分块,对称均衡开挖土体,快挖快支,严禁超挖。

快速封闭底板,合理拆撑和换撑,施作主体结构,拆除覆盖板,回填土方,恢复路面。

3.施工步骤主要施工步骤:施工准备→测量放线→围护结构施工→中间桩、柱结构施工→架设临时路面→施工顶板→架设第一道水平支撑→自上而下挖土→依次架设水平支撑→主体结构自下而上施工→结构施作完毕→拆除临时路面系统→恢复路面,如图15-1所示。

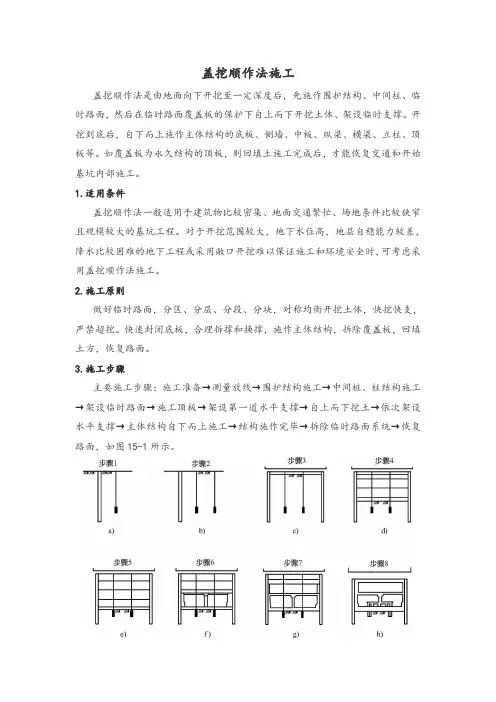

图15-1 盖挖顺作法施工流程a)构筑连续墙 b)构筑中间支承桩 c)构筑连续墙及覆盖板 d)开挖及支撑安装 e)开挖及构筑底板 f)构筑侧墙、柱 g)构筑侧墙及顶板 h)构筑内部结构及路面复旧4.施工要点(1)临时路面。

临时路面支撑体系也称盖板梁,可采用军用梁、钢桁架、钢筋混凝土梁等形式。

在支撑体系上固定钢盖板,以便临时通行车辆。

基坑宽度较小时,支撑体系可单跨横跨基坑;如基坑宽度较大,支撑体系可放在中间立柱上,形成两跨或多跨结构,以提高稳定性。

盖板梁采用钢筋混凝土结构可兼作支撑,不但能增强盖板体系的稳定性和安全性,而且对于控制深基坑变形也比较有利。

盖板梁与第一道支撑有分离设置、结合设置两种处理方法。

在地质较好的地区进行盖挖法施工时,往往将盖板梁和第一道支撑分离设置。

由于土体自立性好,盖板梁不承受或承受很小的水平方向荷载,仅承受路面上的竖向荷载,同时将该荷载传递给中间立柱。

盖挖施工方案

盖挖施工方案

盖挖施工方案挖土、施工的方案主要包括施工前的准备,施工过程中的安全措施以及施工后的整理等内容。

一、施工前的准备1. 奠定基础: 根据实际情况,确定挖土的位置和范围,并在挖土前进行桩基的奠定,确定施工的基准点和控制点。

2. 清理现场: 清除施工区域内的杂物和障碍物,确保施工区域的整洁和通畅。

3. 地质勘察: 进行地质勘察,了解挖土区域的地质情况,确定施工的合理深度和挖土方式。

4. 施工方案设计: 根据地质勘察结果和挖土区域的实际情况,设计合理的施工方案,包括挖土的深度、挖土的方式和挖土机械的选择等。

5. 设备准备: 根据施工方案,准备好相应的挖土机械和工具,确保施工过程中的顺利进行。

二、施工过程中的安全措施1. 安全帽: 施工人员必须佩戴安全帽,保护头部安全。

2. 务必落实安全施工工作计划: 制定安全施工工作计划,明确各项工作任务,划分责任。

3. 文明施工: 通过宣传教育,使施工人员自觉遵守文明施工规范,不随意乱扔垃圾,不在施工现场吸烟。

4. 临时设施设置: 在施工现场周围设置临时围栏,设置标志牌和警示标志,提醒周围行人和车辆注意安全。

5. 定期检查和维护设备: 定期对挖土机械进行检查和维护,确保工作状态良好。

三、施工后的整理1. 土方回填: 将挖出的土方进行回填,使挖土区域恢复原貌,确保周围环境的整洁。

2. 垃圾清理: 清理施工现场内的垃圾和废弃物,进行分类处理,确保环境卫生。

3. 安全评估: 对施工过程中的安全措施进行评估,总结经验教训,并改进安全工作。

4. 检查和验收: 对施工结果进行检查和验收,确保工程质量符合要求。

通过以上施工方案的准备、施工过程中的安全措施以及施工后的整理,可以确保挖土施工的顺利进行,保证工程质量和安全。

地下工程施工:盖挖法施工

地下工程施工:盖挖法施工

专家评审
邀请相关领域的专家对设计方案进行 评审,确保设计方案的合理性和可行 性。
施工材料设备准备
施工材料准备
按照设计方案要求,准备 相应的施工材料,如钢筋、 混凝土、模板等。
施工设备准备
根据施工需要,准备相应 的施工设备,如挖掘机、 装载机、起重机等。
材料设备检验
对施工材料和设备进行检 验和测试,确保其质量和 性能符合施工要求。
危险源管理
对施工现场的危险源进行识别 和管理,采取有效措施降低风
险。
应急预案制定与演练
应急预案制定
根据可能发生的突发事件,制定相 应的应急预案,明确应急组织、通
讯联络、现场处置等方面内容。
应急资源准备
提前准备必要的应急资源,如应 急照明、救援设备等,确保在紧 急情况下能够及时投入使用。
应急演练实施
基坑开挖前,应对地质勘察报告、 设计图纸、施工方案等进行认真审 查,确保各项参数准确无误。
盖挖法施工过程中,应对各项施工 工序进行严格的质量控制,确保每 道工序的质量符合规范要求。
基坑开挖过程中,应严格按照设 计要求和施工规范进行,确保基 坑的稳定性。
基坑开挖完成后,应对基底进行 承载力检测,确保满足设计要求。
施工方法评估
根据工程特点选择合适的盖挖法 施工工艺,评估施工过程中可能 出现的安全问题。
现场安全管理制度执行
01
02
03
04
安全责任制落实
明确各级管理人员和操作人员 的安全职责,建立安全责任制
度。
安全教育培训
对施工人员进行安全教育培训 ,提高安全意识和操作技能。
安全检查制度执行
定期对施工现场进行安全检查 ,及时发现和消除安全隐患。

盖挖法施工方案

盖挖法施工方案

“盖挖法”施工方案一、总体思路严格执行设计文件,FK24+885.3~FK24+900.3局部拱顶外露没有覆盖层的15m 段落,采用“盖挖法”施工;FK24+875~FK24+885.3,FK24+900.3~FK24+910采用回填反压,暗挖通过。

FK24+845~FK24+885,FK24+900~FK24+940各增设40m 长管棚超前支护。

二、盖挖法施工工序1、开挖FK24+885~FK24+895边仰坡,挂网、喷射砼临时防护;同时在FK24+897位置开挖临时水沟,将原冲沟顺接排水;2、预留核心土开挖FK24+885~FK24+895套(护)拱拱脚,施做套(护)拱基础砼;FK24+890施工便道FK24+895套拱临时改沟11FK24+900FK24+8853、FK24+885~FK24+887架立4榀I18套拱钢拱架并在拱脚处设置【20槽钢底梁,焊接纵向连接筋;4、挂模浇注C25套拱砼;5、施做FK24+885~FK24+845段长管棚;6、立拱架、挂模浇注FK24+887~FK24+890段护拱砼;7、FK24+885~FK24+890段回填土,将FK24+897临时排水沟改移至FK24+887拱顶通过;8、开挖FK24+895~FK24+900段边仰坡、挂网、喷射砼临时防护;9、预留核心土开挖FK24+895~FK24+900套(护)拱拱脚,施做套(护)拱基础砼;10、FK24+898~FK24+900架立4榀I18套拱钢拱架并在拱脚处设置【20槽钢底梁,焊接纵向连接筋;11、挂模浇注C25套拱砼;12、施做FK24+900~FK24+940段长管棚;13、立拱架、挂模浇注FK24+890~FK24+898段护拱砼;14、洞顶回填碎石土并夯实; 22FK24+890套拱FK24+885FK24+90011临时改沟FK24+89515、洞顶采用150cm×150cm梯形沟将原冲沟顺接,形成永久性排水系;16、采用S2A支护类型暗挖通过。

盖挖法施工技术

盖挖法施工技术

②没有地下水时,一般采用深基础工法:建造完后,人进入 桩孔内,进行立柱的插入和固定。钢柱的形状是带有基础 底板的,根据柱脚固定方法的不同,有锚钉方式、基础外 包混凝土方式以及他们的组合方式。
基础外包混凝土方式其基础底板下后浇混凝土的高度不 高,并且施工时要在钢柱基础底板下将混凝土填充密实。
锚钉方式是当桩混凝土浇筑后,将桩固定在预定高度上 ,依靠预先埋设的锚钉将带有基础板的钢立柱插入钉固定 好。
⑴施工顺序不同 顺作法是在挡土墙施工完毕后,对挡土墙进行必要的支撑,再着
手开挖到设计标高,并开始浇筑基础底板,接着依次由下而上,一边 浇筑地下结构本体,一边拆除临时支撑;而逆作法是由上而下的进行 施工的。
⑵所采用的支撑不同 在顺作法中常见的支撑有钢管支撑、钢筋混凝土支撑、型钢支撑
以及土锚杆等;而逆作法中建筑物本体的梁和板也就是逆作结构本身 就可以作为支撑
1-地下连续墙;2-地下一层;3-地下二层;4-地下三层;5-地下四层;6-立柱
10.4.2 立柱结构的施工
由于逆作法是先筑顶板,后逐层往下做,所以需要先设立 柱才能支撑逆作结构的重量,而且所设立柱的承载力必须 大于逆作结构的荷载和逆作期上部结构荷载之和。立柱桩 一般采用现浇灌注桩,在选择施工方法的时候,要考虑开 挖深度范围内地下水的状态、地基的地质构成、土质及其 相对密度等因素。立柱的安装方式,主要取决于有无地下 水。
逆作法的接头施工时逆作法施工的关键环节之一。在接头处要求先 后浇筑的混凝土具有一样的受力性能以及等同物理指标。逆作法中接 头采取后填法施工。由于浇筑速度不足或流动性差出现浇筑死角,形 成较大的裂缝从而造成防水的薄弱环节。 逆作法的三种接头施工的接头性能由好到坏: 填充法〉注入法〉直接法。
全逆作法 逆作法

地铁施工盖挖法施工简单总结

地铁施工盖挖法施工简单总结

盖挖法施工主要技术难点在于盖板体系施工。盖板体系由盖板和支撑体 系组成。盖板为钢盖板,其承载能力、抗疲劳性和面层耐磨性要满足社会车 辆和施工车辆通行要求;支撑体系是由围护结构的地下连续墙及临时钢立柱 作为竖向受力构件,基坑首道混凝土支撑兼作支撑体系主梁,H型钢作支撑 体系次梁,盖板则通过连接件搁置在H型钢次梁上。盖板与支撑体系之间通 过预埋连接件和设置橡胶垫片连接,不仅要施工方便,而且要保证施工的精 度要求,保证基坑围护体系的安全和临时路面满足交通需求。
市政给排水管道工程施工质量管理
4
检查井、截门井施工 市政给排水检查井施工容易出 现基础尺寸及高程偏差较大,井壁砌砖通缝、砂浆不密 实、不饱满,抹灰面起鼓发裂等质量问题,因此在检查 井及截门井施丁中应尽量避免带水浇筑垫层和基础,并 要保证基础的几何尺寸和高程符合设计要求,并待垫层 混凝土达到一定强度后方可砌砖施工;井壁砖砌筑应保 证竖直度,不得有通缝,灰浆饱满,砖缝平整,抹面要 压光,不能有空鼓、裂缝现象;污水检查井雨水流槽高 度应与主管内顶相平,下半部分是与主管半径相同的半 圆弧,上半部分与两侧井墙平行,其宽度与主管管径相 同,雨水流槽高度应与主管半径相平,流槽形状应为与 主管半径相同的半圆弧;井内踏步若为灰口铸铁材质必 须保证其安装牢固,污水井内踏步必须刷防锈漆,井盖 安装时必须保证井圈座浆饱满,井盖与井圈配套,必要 时采用重型井盖[3].
市政给排水管道工程施工质量管理
2.2
管基施工 管道垫层应按照设计宽度、厚度进行摊铺, 铺设完成后尽快浇筑混凝土以免对垫层造成破坏,基础 混凝土浇筑一般采用钢模板立模,并应复核槽底标高和 模板顶弹线高程,以确保平基厚度及高程,并防止支杆 的支撑点不直接支在松散土层,采取加垫板或桩木的措 施以保证其强度、刚度及稳定性;浇筑后应先用插入式 振动器振实后用平板振动器振平及抹平,一般第一次先 将基础浇筑成水平状之后浇筑管座。 施工中若遇到 雨水或其它客水进入沟槽,应采取排水措施将其清除干 净之后铺设砂垫层以保证沟槽施工防止带泥水浇筑平基 混凝土。

盖挖法隧道工程

盖挖法隧道工程

适用条件 在场地开阔、建筑物稀少、交通及周围环境允许 的地区,优先采用施工速度快、造价较低的明挖 法。 在不允许较长时间占用地面交通道路的情况下, 采用盖挖法施工 盖挖法适用于松散的地质条件下及隧道处于地下 水位线以上时;当隧道处于地下水位线以下时, 需附加施工排水设施。
盖挖法的主要优点: 开挖对邻近建筑物影响较小; 短时间内封闭地面的交通,盖板建好后,后继 的开挖作业不受地面条件的限制; 施工受气候影响小。 缺点: 盖板上不允许留下过多的竖井,故后继开挖的 土方,需要采用水平运输; 工期较长,作业空间较小; 和基坑开挖、支挡开挖相比费用较高。
3、基坑围护结构独 缺 立承载超过1~2年, 点 虽有对撑受力,但 应力和变形很难精 确控制,所诱发的 坑周地表沉降较大。
盖挖逆作法
盖挖逆作法多用在深层开挖、软弱地层开挖、靠 近建筑物施工等情况下。该法在地下建筑结构施 工时以结构本身既做挡土墙又作内支撑,不架设 临时支撑。施工顺序和顺作法相反,从上往下依 次开挖和构筑结构本体. 在地下构筑物顶板覆土较浅、沿线建筑物过于靠 近的情况下,为防止因基坑长期开挖而引起地表明 显沉陷危及临近建筑物的安全;或是为了避免盖挖 顺作法两次占用道路的弊病,可以采用盖挖逆作法 施工。
盖挖逆作法与盖挖顺作法相比,除施工顺序不同 外,还具有以下特点: 对围护结构和中间桩柱的沉降量控制严格,以 免对上部结构受力造成不良影响。 中间柱如为永久结构,则其安装就位困难,施 工精度要求高。 为了保证不同时期施工的构件相互间的连接能 达到预期的设计状态,必须将各种施工误差控 制在较小范围内,并有可靠的连接构造措施。
根据现场条件、地下水位高低、开挖深度及周围 建筑的临近程度,挡土墙结构可选择钢筋混凝土 钻孔灌注桩或地下连续墙。刚度大、变形小、防 水性好的地下连续墙是饱和软弱地层的首选。 (2)中间柱 开挖的宽度很大时,为了防止横撑失稳,控制横 撑的自由长度,并承受横撑倾斜时产生的垂直分 力以及行驶于覆盖结构上的车辆荷载和挂于覆盖 结构下的管线重量,在建造挡土结构的同时建造 中间桩柱及支承横撑。

盖挖法挖土方案

盖挖法挖土方案

盖挖法挖土方案
嘿,朋友们!今天咱就来讲讲这盖挖法挖土方案。

想象一下,要是咱要在一个热闹的地方挖个大坑,那可不能随随便便就开始吧!这就好比你准备做一顿大餐,得先想好步骤,对吧!这盖挖法挖土啊,就是一种很厉害的办法。

比如说,在城市中心,周围都是高楼大厦和车水马龙,咱要是直接挖,那不是得乱套啦!
咱用盖挖法呢,就先弄个盖子,把一部分地方盖住,嘿,这不就像给大地戴个帽子一样嘛!然后呢,在这盖子下面就可以安心挖土啦。

就像你在一个小帐篷里安安静静地做事儿一样。

你说神奇不神奇!
有一次啊,我们就碰到个难题,那块地周围全是重要的建筑,可把我们愁坏了。

但咱不怕呀,果断用上盖挖法,嘿,真的就把问题解决了。

这就像是有个超厉害的魔法,一下子就搞定了困难。

那再说说这具体咋操作呢。

首先得精心设计这个盖子,得牢固啊,不然可不行。

然后呢,组织好人力物力,大家齐心协力,就像一群战士准备冲锋一样!咱得一鼓作气,把这个挖土工程做好。

咱用盖挖法挖土,不只是为了完成任务,更是为了保障周围的一切不受影响,这多有意义啊!这么好的办法,咱可得好好用起来,为城市的建设添砖加瓦呀!这不就是我们应该做的吗!我相信,盖挖法挖土方案会在更多的工程中发挥巨大的作用,让我们一起期待吧!。

盖挖法隧道工程讲解

盖挖法隧道工程讲解
盖挖顺做法中的挡土结构是非常重要的,要求具有 较高的强度、刚度和较高的止水性。
根据现场条件、地下水位高低、开挖深度及周围建 筑的临近程度,挡土墙结构可选择钢筋混凝土钻 孔灌注桩或地下连续墙。刚度大、变形小、防水 性好的地下连续墙是饱和软弱地层的首选。
(2)中间柱 开挖的宽度很大时,为了防止横撑失稳,控制横撑 的自由长度,并承受横撑倾斜时产生的垂直分力 以及行驶于覆盖结构上的车辆荷载和挂于覆盖结 构下的管线重量,在建造挡土结构的同时建造中 间桩柱及支承横撑。
Underground Structure Engineering Chapter 2
盖挖顺作法的施工技术要点
◇围护形式的选择
根据现场条件、地下水位高低、开挖深度 以及周 围建筑物的邻近程度,选择确定围护结构的形式 是盖挖顺作法的第一个技术关键。
◇支撑的设置和地面沉降的控制
按照地区的临近建筑的保护要求等级,控 制地面 沉降在设计允许范围内是盖挖顺作法的另外一个 技术关键。
◇最深的地下街——莫斯科切尔坦沃住宅小区 地下商业街,深达 70~100m;
◇最大的地下体育中心——挪威奥斯陆市A区 地下体育中心;战时可掩蔽7500人;
◇最高的地下综合体——德国慕尼黑卡尔斯广 场综合体,共六层,一层为人行道和商业 区、二层为仓库和地铁站厅,三层、四层 为停车场,五层、六层为地铁站台和铁道 。
盖挖半逆筑法和盖挖顺筑法相似,也是在开挖地 面、完成顶层板及恢复路面后,向下挖土至地下结 构底板的设计标高,先建筑底板、再依次向上逐层 建筑侧墙、楼板。但是与盖挖顺筑法的区别在于, 盖挖顺筑法所完成的顶板是将来要拆除的临 时性 盖板,而不是永久结构的顶板;而盖挖半逆筑法所完 成的顶板就是地下结构的顶部结构。因此,在地下 结构完成后就不必要再一次挖开路面。

盖挖施工法

盖挖施工法
时;???? 开挖深度大,开挖或修筑主体需较长时间,特别需要保证施工安全时; 因进度上的理由,需要在底板施工前修筑顶板,以便进行上部回填和开放路面时。
施工中注意的问题
逆筑混凝土应能充分承受临时设施的自重和其他荷载,同时不要产生有害的变形,并满足主 体设计上的条件;
顶板下的作业,因施工性及作业环境差,故要充分注意施工的顺序、方法和安全; 逆筑部分的开挖,要在短时间内进行、范围限制在最小,不要开挖过度。 本方法是先行修筑顶板,而后开挖,材料的进入、进出、结构物的修筑都要在顶板上开口进
思考题 盖挖顺作法和盖挖逆作法在施工顺序上的主要区别在哪? 叙述盖挖工法施工的特点及其应用条件。 简述顺作法和逆作法的工序和施工控制要点。
谢谢观赏
行作业、作业效率是比较低的。
盖挖半逆作法概述
3.3 盖挖半逆作法
盖挖半逆作法通常是“顺作”和“逆作”相结合的形式,包括“上面顺作、下部逆作”、 “中间逆作、四周顺作”、“四周逆作、中间顺作”及其他形式。
3.4 盖挖法与明挖顺作法比较 盖挖顺作法与明挖顺作法
在施工顺序上和技术难度上差别不大,仅挖土和出土工作因受覆盖板的限制,盖挖顺作法无 法使用大型机具,需要采用特殊的小型、高效机具和精心组织施工,效率相比较低。
上层土方开挖 修筑上层楼板
二层土方开挖 修筑二层楼板
围护结构施工
修筑路面盖板 恢复路面
逆作法施工步骤
适用条件及范围
开挖地点接近重要结构物,对地面沉降要求严格时;?? 需及早恢复路面交通,但又缺乏定型覆盖结构时; 有强大土压和其他水平力作用,用一般挡土支撑不稳定,而需要强度和刚度都很大的支撑
3.1 盖挖顺作法
盖挖顺作法概述
由地面向下开挖至一定深度后,先施作围护结构、中间柱、临时路面,然后在临时路面

盖挖法施工

盖挖法施工

6.4 盖挖施工法6.4.1 盖挖法的概念与特点1.盖挖法的概念◆又称为:路面覆盖式基坑法。

它是一种既非完全明挖,也非完全暗挖的施工方法,一般使用在城市交通繁忙地段。

◆其主要宗旨是尽可能地减少对城市交通的干扰。

因此在开挖到一定深度时,先以临时路面或结构顶板恢复地面畅通,然后才继续向下开挖,故称之为盖挖施工法。

◆因车站的层数多在两层或两层以上,且其宽度和高度都较大,施工周期长,故一般都采用盖挖法施工,以尽量减少对地面的干扰。

2.盖挖法的特点◆盖挖法主要适用于:软土地区、复杂形状、大平面、大深度的地下工程;以及不能使用大型机械,周边状况苛刻,对环境要求高的地铁车站。

◆优点:●结构水平位移小,安全系数高;●对地面交通等影响小,受外界气候影响小。

◆缺点:●盖板上不允许留下过多的竖井,所以后继开挖的土方,需要采取水平运输,出土不方便;●施工作业空间较小,施工速度较明挖法低,工期较长;基坑开挖、支档开挖相比费用较高。

6.4.2 盖挖法的几种类型盖挖顺作法盖挖逆作法盖挖法盖挖半逆作法盖挖顺作与逆作组合法1.盖挖顺作法(1)基本概念与施工过程盖挖顺作法工法过程示意1.盖挖顺作法1. 边桩施工2. 破路面挖土3. 中间柱施工5. 路面恢复通车6. 挖地下一层土7. 地下一层底板施工8. 地下一层侧墙施工9. 挖地下二层土10. 地下二层底板施工11. 地下二层侧墙施工12. 地下二层地面工程施工完成4.顶板施工盖挖逆作法概念与特点基本类型技术要点2.盖挖逆作法(3)逆作法的特点◆优点●主体结构的水平位移小;●用结构横向构件作为基坑的支撑,节省临时支撑;●缩短了封闭道路的时间,大大减少了对地面的干扰;●受外界气候影响小。

◆缺点●板墙柱施工接头多,需进行防水处理;●施工速度慢;●土建工程造价较高。

1. 边桩施工2. 破路面挖土3. 中间柱施工5. 路面恢复通车6. 挖地下一层土7. 设置临时横撑8. 挖地下二层土9. 施作地下二层底板10. 地下二层侧墙施工11. 中板施工12.地下一层侧墙施工工程施工完成4.顶板施工盖挖半逆作法3.盖挖半逆作法(2)盖挖半逆作法的特点:●与顺作法相比,结构顶板构筑时机不同,半逆作法中顶板先做好,而在顺作法中顶板是最后才完成(之前是临时顶板)。

第六章 盖挖法施工

第六章  盖挖法施工

一般山岭隧道可采用正台阶法施工。 一般山岭隧道可采用正台阶法施工。城市及附近 地区的一般隧道可采用上台阶分部开挖法或短台阶法 施工。大断面的城市或山岭隧道可采用中隔墙台阶法、 施工。大断面的城市或山岭隧道可采用中隔墙台阶法、 单侧壁导坑法或双侧壁导坑法施工。城市地铁车站, 单侧壁导坑法或双侧壁导坑法施工。城市地铁车站, 地下停车场等多跨隧道多采用柱洞法, 地下停车场等多跨隧道多采用柱洞法,侧洞法或中洞 法施工。 法施工。
正台阶法
a-上台阶分部开挖法;b-短台阶法
a-中隔墙台阶法;b-单侧壁导坑法;c-双侧壁导坑法
柱洞法施工顺序;
侧洞法施工顺序
中洞法施工顺序
浅埋隧道断面较大时不宜采用全断面开挖。 浅埋隧道断面较大时不宜采用全断面开挖。 施工中应尽量减少对围岩的扰动, 施工中应尽量减少对围岩的扰动,优先采用掘进机 或人工开挖。采用爆破开挖时,应采用短进尺、弱爆 或人工开挖。采用爆破开挖时,应采用短进尺、 破,必要时要对爆破振动进行监控。爆破进尺一般不 必要时要对爆破振动进行监控。 宜超过1.0m。 。 宜超过
修建浅埋地段隧道有时因周围环境等要求须采用 暗挖法施工,称为浅埋暗挖法。 暗挖法施工,称为浅埋暗挖法。 采用浅埋暗挖法应与明挖法、盖挖法、盾构法等 采用浅埋暗挖法应与明挖法、盖挖法、 施工方法,进行经济、 施工方法,进行经济、技术及环境因素等方面的分析 比较。 比较。
一、暗挖法施工隧道的深度分界
确定深、浅埋隧道覆盖厚度分界值 的经验公式为 的经验公式为: 确定深、浅埋隧道覆盖厚度分界值hp的经验公式为: hp=(2·0-2.5)ha = - ) 式中: 式中: ha- 深埋隧道垂直荷载计算高度(m), ha- 深埋隧道垂直荷载计算高度(m), ha=(0.225+0.045B)26-s(公式适用于 - 公式适用于 公式适用于B≥5m); ; 其中: -围岩类别, 类围岩即S=3; 其中:S-围岩类别,如Ⅲ类围岩即 ; B-坑道宽度(m)。 -坑道宽度 。 当隧道覆盖厚度h小于 时为浅埋隧道 当隧道覆盖厚度 小于hp时为浅埋隧道。 小于 时为浅埋隧道。

一级建造师考试《市政工程》讲义:掌握盖挖法施工技术

一级建造师考试《市政工程》讲义:掌握盖挖法施工技术

1K413013 掌握盖挖法施⼯技术
盖挖法可分为盖挖顺作法和盖挖逆作法,⽬前城市中施⼯采⽤最多的是后者。

盖挖顺作法的施⼯顺序:⾃地表向下开挖-定深度后先浇筑顶板,在顶板的保护下,⾃上⽽下开挖、⽀撑,达到设计⾼程后由下⽽上浇筑结构。

盖挖逆作法是基坑开挖⼀段后先浇筑顶板,在顶板的保护下,⾃上⽽下开挖、⽀撑和浇筑结构内衬的施⼯⽅法。

对两种⽅法的定义要注意区分,不要混淆。

⼀、盖挖法施⼯的优点
1.围护结构变形⼩,能够有效控制周围⼟体的变形和地表沉降,有利于保护临近建筑物和构筑物;
2.基坑底部⼟体稳定,隆起⼩,施⼯安全;
3.盖挖逆作法施⼯⼀般不设内部⽀撑或锚锭,施⼯空间⼤;
4.盖挖逆作法施⼯基坑暴露时间短,⽤于城市街区施⼯时,可尽快恢复路⾯,对道路交通影响较⼩。

⼆、盖挖法施⼯的缺点
1.盖挖法施⼯时,混凝⼟结构的⽔平施⼯缝的处理较为困难;
2.盖挖逆作法施⼯时,暗挖施⼯难度⼤、费⽤⾼。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

从减少墙体水平位移和对附近建筑物影响来看,盖
挖逆作法效果最好。在软弱土层开挖时,侧压力较大, 除以板作为墙体的支撑外,还需设置一定数量的临时 支撑,并施加预应力。
(三)中间临时柱

中间临时柱在结构框构形成前是承受竖向荷载的主 要受力构件,能减少板的应力。盖挖 顺作法大多采用
在永久柱两侧单独设置临时柱。而盖挖逆作法多使临

当围护结构与内衬墙之间需设防水层时,为保证 防水效果在围护结构与内衬墙和板之间一般不用钢筋
拉结。施工中为保证板的强度和刚度,有时需在上下
板之间设置拉杆或临时立柱。软弱土层中,分离式内 衬墙往往较厚,但由于防水性能好,采用较多。
2、复合式结构

在围护结构与内衬墙设置拉结钢筋,使二者结合为 整体,共同受力。但防水效果较差。
盖挖法与暗挖法组合施工程序图 ①用暗挖法修建两个行车隧道及梁柱; ②锚喷护坡、挖孔桩;③用盖挖法完成其它部分。
二、盖挖法施工措施

(一)施工期间地面的处置 有以下基本方式:

1、部分或全部占用地面;
2、分条施工临时路面和结构顶板,维持部分交通;
3、夜间施工、白天恢复交通。
(二)围护结构

有时还进一步将P/ γh≥0.6者,称为超浅埋隧道。超 浅埋隧道在初期支护作用下,其围岩塑性区,在一般
情况下将达到地表,覆盖层发生整体位移下沉。
二、开挖方法及支护方式
(一)开挖方法的选用

浅埋暗挖法施工隧道工程时,应根据工程特点、 围岩情况、环境要求以及施工单位的自身条件等,选
择适宜的开挖方法及掘进方式。必要时,应通过试验
施工难度较大。施工时要结合洞外场地和相邻工程的
情况,全面考虑、妥善安排及早施工,为隧道洞身施 工创造条件。

由于每座隧道的地形、地质及线路位置不同,要 很明确规定洞口段的范围是比较困地表造成不良影
响的洞口范围称为洞口加强段。每座隧道应根据各自 的围岩条件来确定洞口段范围,一般亦可参照下图确 定。
一、盖挖法的施工方法

盖挖法施工主要有以下几种类型:盖挖顺作法;盖 挖逆作法;盖挖半逆作法;盖挖顺作法与盖挖逆作法
的组合;盖挖法与暗挖法的组合;盖挖法与盾构法组
合。
盖挖逆作法施工程序图
盖挖顺作法与盖挖逆作法组合施工程序图
a-施工上半部围护结构、中间柱、挖土并架设支撑、下半部围护结构;b-主体结构中 间柱施工;c-浇筑第二层楼板并开挖土方;d-架设支撑,浇筑第三层楼板及其侧墙并 开挖土方;e-依次浇筑第四层楼板及相应侧墙;f-用顺作法浇筑第一、二层结构,拆 除临时设施回恢路面。

洞口段施工时应注意以下事项:
1、在场地清理作施工准备时,应先清理洞口上方及
侧方有可能滑塌的表土,灌木及山坡危石等。平整洞 顶地表,排除积水,整理隧道周围流水沟渠。之后施 做洞口边、仰坡顶处的天沟。

2、洞口施工宜避开雨季和融雪期。在进行洞口土石 方工程时,不得采用深眼大爆破或集中药包爆破,以
段进行验证。

施工中常用的开挖方法是台阶法以及适用于特殊 条件的各类型分部开挖方法。

一般山岭隧道可采用正台阶法施工。城市及附近
地区的一般隧道可采用上台阶分部开挖法或短台阶法
施工。大断面的城市或山岭隧道可采用中隔墙台阶法、 单侧壁导坑法或双侧壁导坑法施工。城市地铁车站, 地下停车场等多跨隧道多采用柱洞法,侧洞法或中洞 法施工。
式中:

ha-
深埋隧道垂直荷载计算高度(m),
ha=(0.225+0.045B)26-s(公式适用于B≥5m);
其中:S-围岩类别,如Ⅲ类围岩即S=3;
B-坑道宽度(m)。 当隧道覆盖厚度h小于hp时为浅埋隧道。

计算hp时,Ⅵ-Ⅵ类围岩取高值;当有不利于山 体稳定的地质构造时,应适当加大hp值。
也有采用盖挖半逆作法,施工程序如下:围护结构-
顶板-挖土到基坑底部-底板及其侧墙-中板及其侧 墙。

盖挖法施工的优点是:结构的水平位移小;结构 板作为基坑开挖的支撑,节省了临时支撑;缩短占道
时间,减少对地面干扰;受外界气候影响小。

其缺点是:出土不方便;板墙柱施工接头多,需 进行防水处理;工效低,速度慢;结构框架形成之前, 中间立柱能够支承的上部荷载有限。
部开挖后都及时得以封闭。为了强化初期支护,有时
在做内层衬砌前才进行拆除。

对于地下水丰富的浅埋隧道,应采用洞内井点降 水和周边围岩注浆等措施来改善施工条件。在地下水
丰富的浅埋情况下,也可结合深井降水和地面预注浆
堵水等措施进行水的综合治理,以减少水的危害,确 保施工的安全和围岩的稳定。
(三)辅助施工方法
再挖两侧土体。

暗挖时,材料机具运送、挖运的土方均通过临时出 口。临时出口可单独设置或利用隧道的出入口和风道。
(五)混凝土施工缝处理

逆作法施工时,结构的内衬墙及立柱是由上而下分 段施作,施工缝一般多在立柱设V型接头、在内衬墙
上设L型接头进行处理。
施工缝的结构形式

施工缝根据结构对强度及防水的要求,有三种处理
施工缝的处理
第二节 浅埋暗挖法施工

修建浅埋地段隧道有时因周围环境等要求须采用 暗挖法施工,称为浅埋暗挖法。

采用浅埋暗挖法应与明挖法、盖挖法、盾构法等 施工方法,进行经济、技术及环境因素等方面的分析 比较。

一、暗挖法施工隧道的深度分界

确定深、浅埋隧道覆盖厚度分界值hp的经验公式为:

hp=(2· 0-2.5)ha
免影响边、仰圾的稳定。应按设计要求进行边、仰坡
放线自上而下逐段开挖,不得掏底开挖上下重叠开挖。

3、洞口部分圬工基础必须置于稳固的地基上。须 将虚渣杂物、泥化软层和积水清除干净。对于地基强
度不够时,可结合具体条件采取扩大基础、桩基、压
浆加固地基等措施。

4、洞门拱墙应与洞内相邻的拱墙衬砌同时施工连接 成整体,确保拱墙连接良好。洞门端墙的砌筑与回填
应两侧同时进行,防止对衬砌产生偏压。

5、洞口段洞身施工时,应根据地质条件,地表沉陷 控制以及保障施工安全等因素选择开挖i方法和支护方
式。洞口段洞身衬砌应根据工程地质、水文地质及地
形条件,至少设置不小于5m长的模筑混凝土加强段, 以提高圬工的整体性。

6、洞门完成后,洞门以上仰坡脚受破坏处,应及时 处理。如仰坡地层松软破碎,宜用浆砌片石或铺种草
洞口段范围 1-洞门位置;2-洞口位置;3-明洞段;4-进口过渡段; 5-洞口段;6-隧道洞身段;7-上部开挖地基;

隧道洞口工程主要包括边、仰坡土石方;边、仰坡 防护;端墙、翼墙等洞门圬工;洞口排水系统;洞口
检查设备安装;洞口段洞身衬砌。洞口工程中的洞门
施工,一般可在进洞后做,并应作好边仰坡防护,以 减少洞门施工对洞身施工的干扰。
时柱与永久柱合二为一。临时柱通常采用钢管柱或H 形钢柱。柱下基础可采用桩基和条基。桩基多采用灌 注桩。 条基用于地质条件较好的地段,可通过暗挖小 隧道来完成。
(四)土方挖运

土方挖运是控制逆作法施工进度的关键工序,开 挖方案还直接影响板的模板型式及侧墙 水平位移的大
小。根据基坑的空间和地质条件,可选择是人工挖运
正台阶法
a-上台阶分部开挖法;b-短台阶法
a-中隔墙台阶法;b-单侧壁导坑法;c-双侧壁导坑法
柱洞法施工顺序;
侧洞法施工顺序
中洞法施工顺序

浅埋隧道断面较大时不宜采用全断面开挖。 施工中应尽量减少对围岩的扰动,优先采用掘进机
或人工开挖。采用爆破开挖时,应采用短进尺、弱爆
破,必要时要对爆破振动进行监控。爆破进尺一般不 宜超过1.0m。

盖挖法施工的地下工程围护结构型式基本可分为两大类: 1)由桩(钻孔桩、挖孔桩或预制桩)和内衬墙组成的柱墙结构;

2)地下连续墙或地下连续墙与内衬墙组合结构。在软弱土层中,
多采用刚度和防水性较好的地下连续墙。

围护结构与内衬墙之间的构造视传力方式不同可分为两种: 分离式结构、复合式结构
1、分离式结构
第五章
盖挖法和浅埋暗挖法
第一节 盖挖法施工

盖挖法是先盖后挖,以临时路面或结构顶板维持 地面畅通再进行下部结构施作的施工方法。早期的盖
挖法是在支护基坑的钢桩上架设钢梁、铺设临时路面
维持地面交通。开挖到基坑底部后,浇筑底板直至浇 筑顶板的盖挖顺作法。

后来使用盖挖逆作法。用刚度更大的围护结构取 代了钢桩,用结构顶板作为路面系统和支撑,结构施 作顺序是自上而下挖土后浇筑侧墙楼板至底板完成。
(二)支护方式

浅埋暗挖法施工的隧道多采用复合式衬砌。支护 设计时可分为三种情况:

初期支护承受全部荷载,二次支护(内层衬砌)仅 作为安全贮备;

初期支护与二次支护共同承担荷载; 初期支护仅作为施工期间的临时支护,二次支护 作为主要承载结构。

设计时应将结构设计,施工方法及支护方式,辅助 施工方法等进行综合研究,并经试验段进行验证。在
左右后,拉中槽落底,在保证岩体稳定的条件下,再
进行边墙扩大及底部开挖。上部开挖进尺一般控制在 1.5m以下,并严格控制爆破药量。施工支护采用超前 锚杆与系统锚杆相结合,挂网喷射混凝土。拱部安设 间距为0.5m-l.0m的钢拱架支护,及早施做混凝土确
保稳定和安全。

(4)洞口段围岩为Ⅴ类以下,地层条件差时,可采 用分部开挖法和其它特殊方法进洞施工 。
皮防护。

洞口段施工中最关键的工序就是进洞开挖。隧道进
洞前应对边仰坡进行妥善防护或加固,作好排水系统。
洞口段施工方法的确定取决于诸多因素。如施工机具 设备情况、工程地质、水文地质和地形条件;洞外相 邻建筑的影响;隧道自身构造特点等。根据地层情况, 可分为以下几种施工方法:
相关文档
最新文档
