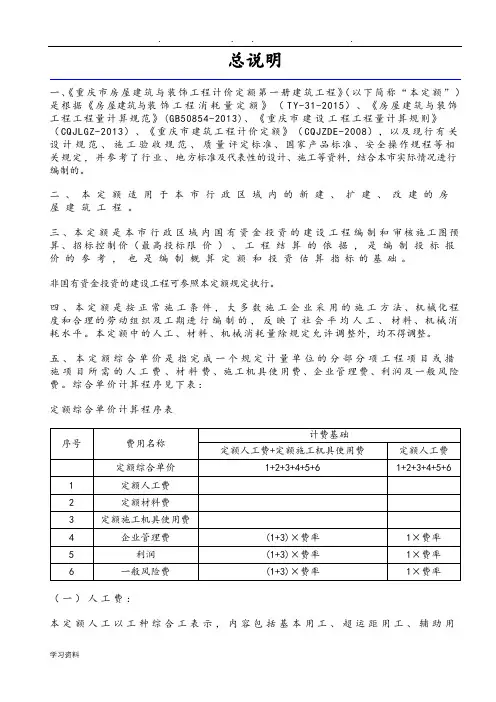

2018年重庆市建设工程计价定额综合解释
重庆市房屋建筑与装饰工程计价定额2018年_建筑工程
总说明一、《重庆市房屋建筑与装饰工程计价定额第一册建筑工程》(以下简称“本定额”)是根据《房屋建筑与装饰工程消耗量定额》(T Y-31-2015)、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)、《重庆市建设工程工程量计算规则》(CQJLGZ-2013)、《重庆市建筑工程计价定额》(CQJZDE-2008),以及现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程等相关规定,并参考了行业、地方标准及代表性的设计、施工等资料,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内的新建、扩建、改建的房屋建筑工程。
三、本定额是本市行政区域内国有资金投资的建设工程编制和审核施工图预算、招标控制价(最高投标限价)、工程结算的依据,是编制投标报价的参考,也是编制概算定额和投资估算指标的基础。
非国有资金投资的建设工程可参照本定额规定执行。
四、本定额是按正常施工条件,大多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额综合单价是指完成一个规定计量单位的分部分项工程项目或措施项目所需的人工费、材料费、施工机具使用费、企业管理费、利润及一般风险费。
综合单价计算程序见下表:定额综合单价计算程序表(一)人工费:本定额人工以工种综合工表示,内容包括基本用工、超运距用工、辅助用工、人工幅度差,定额人工按8小时工作制计算。
定额人工单价为:土石方综合工100元/工日,建筑、混凝土、砌筑、防水综合工115元/工日,钢筋、模板、架子、金属制安、机械综合工120元/工日,木工、抹灰综合工125元/工日,镶贴综合工130元/工日。
(二)材料费:1.本定额材料消耗量已包括材料、成品、半成品的净用量以及从工地仓库、现场堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
2018重庆市市政工程计价定额
前言为合理确定和有效控制工程造价,提高工程投资效益,维护发承包人合法权益,促进建设市场健康发展,我们组织重庆市建设、设计、施工及造价咨询企业,编制了2018年《重庆市市政工程计价定额》CQSZDE-2018。
在执行过程中,请各单位注意积累资料,总结经验,如发现需要修改和补充之处,请将意见和有关资料提交重庆市建设工程造价管理总站(地址:重庆市渝中区长江一路58号),以便及时研究解决。
领导小组组长:乔明佳副组长:李明成员:夏太凤张琦罗天菊杨万洪冉龙彬刘洁黄刚综合组组长:张琦副组长:杨万洪冉龙彬刘洁黄刚成员:刘绍均邱成英傅煜娄进王鹏程吴红杰任玉兰黄怀李莉编制组组长:娄进编制人员:包刚黄小林黄琪敏胡延安刘茜琳蓝海波李小华李明罗英廉田均汪家全阳小玲杨茜余广维组长:邱成英编制人员:徐进吕静李现峰刘芳刘畅唐波王红审查专家:陈红梅冯秀娟龚国均何长国栾洪李海泉宋强朱雪梅钟凤计算机辅助:成都鹏业软件股份有限公司杨浩张福伦渝建[2018]200号重庆市城乡建设委员会关于颁发2018年《重庆市房屋建筑与装饰工程计价定额》等定额的通知各区县(自治县)城乡建委,两江新区、经开区、高新区、万盛经开区、双桥经开区建设局,有关单位:为合理确定和有效控制工程造价,提高工程投资效益,规范建设市场计价行为,推动建设行业持续健康发展,结合我市实际,我委编制了2018年《重庆市房屋建筑与装饰工程计价定额》、《重庆市仿古建筑工程计价定额》、《重庆市通用安装工程计价定额》、《重庆市市政工程计价定额》、《重庆市园林绿化工程计价定额》、《重庆市构筑物工程计价定额》、《重庆市城市轨道交通工程计价定额》、《重庆市爆破工程计价定额》、《重庆市房屋修缮工程计价定额》、《重庆市绿色建筑工程计价定额》和《重庆市建设工程施工机械台班定额》、《重庆市建设工程施工仪器仪表台班定额》、《重庆市建设工程混凝土及砂浆配合比表》(以上简称2018年计价定额),现予以颁发,并将有关事宜通知如下:一、2018年计价定额于2018年8月1日起在新开工的建设工程中执行,在此之前已发出招标文件或已签订施工合同的工程仍按原招标文件或施工合同二、2018年计价定额与2018年《重庆市建设工程费用定额》配套执行。
2018重庆市市政工程计价定额
前言为合理确定和有效控制工程造价,提高工程投资效益,维护发承包人合法权益,促进建设市场健康发展,我们组织市建设、设计、施工及造价咨询企业,编制了2018年《市市政工程计价定额》CQSZDE-2018。
在执行过程中,请各单位注意积累资料,总结经验,如发现需要修改和补充之处,请将意见和有关资料提交市建设工程造价管理总站(地址:市渝中区长江一路58号),以便及时研究解决。
领导小组组长:乔明佳副组长:明成员:夏太凤琦罗天菊万洪冉龙彬洁黄刚综合组组长:琦副组长:万洪冉龙彬洁黄刚成员:绍均邱成英傅煜娄进王鹏程吴红杰任玉兰黄怀莉.专业.整理.编制组组长:娄进编制人员:包刚黄小林黄琪敏胡茜琳蓝海波小华明罗英廉田均汪家全阳小玲茜余广维材料组组长:邱成英编制人员:徐进吕静现峰芳畅唐波王红审查专家:红梅冯秀娟龚国均何长国栾洪海泉宋强朱雪梅钟凤计算机辅助:鹏业软件股份浩福伦渝建[2018]200号市城乡建设委员会关于颁发2018年《市房屋建筑与装饰工程计价定额》等定额的通知.专业.整理.各区县(自治县)城乡建委,两江新区、经开区、高新区、万盛经开区、双桥经开区建设局,有关单位:为合理确定和有效控制工程造价,提高工程投资效益,规建设市场计价行为,推动建设行业持续健康发展,结合我市实际,我委编制了2018年《市房屋建筑与装饰工程计价定额》、《市仿古建筑工程计价定额》、《市通用安装工程计价定额》、《市市政工程计价定额》、《市园林绿化工程计价定额》、《市构筑物工程计价定额》、《市城市轨道交通工程计价定额》、《市爆破工程计价定额》、《市房屋修缮工程计价定额》、《市绿色建筑工程计价定额》和《市建设工程施工机械台班定额》、《市建设工程施工仪器仪表台班定额》、《市建设工程混凝土及砂浆配合比表》(以上简称2018年计价定额),现予以颁发,并将有关事宜通知如下:一、2018年计价定额于2018年8月1日起在新开工的建设工程中执行,在此之前已发出招标文件或已签订施工合同的工程仍按原招标文件或施工合同执行。

2018重庆定额综合解释
2018重庆定额综合解释1、本文介绍了住宅建筑工程、装饰工程、市政基础设施等工程的费用定额及计算方式。
其中,宿舍包括学生宿舍和职工宿舍。
各项费用如组织措施费、安全文明施工费、竣工档案编制费、规费等,均按照相应的专业标准计算。
已建成的市政基础设施和道路、人行道改造工程涉及到局部管网拆除、恢复等项目,费用按照相应的专业工程标准计算。
对于厂区、小区的建筑物散水、挡墙、花台、人行步道等环境工程,费用标准取决于工程采用的设计标准规范对应的专业工程。
人工、机械土石方工程的安全文明施工费包括土石方的开挖、运输及回填所发生的费用。
对于房屋修缮工程、装饰工程及其他专业工程中的拆除项目,费用按照相应的专业工程标准计算。
答:执行踢脚线刷漆定额项目,其中人工乘以系数1.5,材料费按实际消耗计算,其他不变。
3.2.2墙面刷乳胶漆时,是否包含底漆?答:包含底漆。
3.3石材工程3.3.1石材干挂立柱定额项目是否包含基础?答:不包含基础。
3.3.2石材干挂立柱定额项目中的“立柱”是指什么?答:指石材干挂立柱的制作和安装工程量。
3.4玻璃工程3.4.1玻璃幕墙定额项目中的“玻璃幕墙”是指什么?答:指玻璃幕墙的制作和安装工程量。
3.4.2玻璃隔断定额项目中的“玻璃隔断”是指什么?答:指玻璃隔断的制作和安装工程量。
3.5金属构件工程3.5.1金属构件喷漆定额项目中的“金属构件”是指什么?答:指金属构件的制作和安装工程量。
3.5.2金属构件喷漆定额项目中的“喷漆”是指什么?答:指金属构件的喷涂工程量。
3.6装饰材料工程3.6.1石膏板吊顶定额项目中是否包含龙骨?答:包含龙骨。
3.6.2石膏板隔墙定额项目中是否包含龙骨?答:包含龙骨。
3.7门窗工程3.7.1铝合金门窗定额项目中的“门窗”是指什么?答:指铝合金门窗的制作和安装工程量。
3.7.2铝合金门窗定额项目中是否包含玻璃?答:包含玻璃。
踢脚线的刷乳胶漆属于装饰油漆章节中的“零星项目”,应按照相应的定额执行。
重庆2018新定额整合对比
本讲义仅作为现场听课的参考资料,不代表官方解释,如有不妥之处敬请谅解!感谢您的批评指正!
四、工程计价适应清单计价模式
2、与国家13清单规范进行了有机衔接:计算规则、计量单位原则上与13清单保持一致,符合清 单规范要求。 3、定额以“综合单价”为表现形式,由原来的定额基价直接工程费变为定额综合单价,并且综 合单价组成与13清单保持一致 4、定额作用与清单计价规范保持一致:定位于国有资金投资的建设工程编制和审核预算、招标 控制价、工程结算的依据,非国有资金投资的可参考执行 5、取消了定额计价模式,18定额只保留工程量清单计价一种计价模式
要点:2018年8月1日起,新开工工程执行2018新定额,2008定额8月1日起停止使用
本讲义仅作为现场听课的参考资料,不代表官方解释,如有不妥之处敬请谅解!感谢您的批评指正!
一、子目设置体现建筑新技术应用成果
1、 按照国家供给侧改革及创新驱动发展战略要求。同时贯彻绿色节能环保理念,18定额各专业 均补充完善了市场上较成熟的“四新”技术项目,删除已经淘汰建筑材料、产品和落后的施工技 术定额项目,定额项目设置更加科学合理,面广齐全适应性强
要点:新工艺、新材料、全统定额、营改增政策等的出台,08定额不满足实际工程计价工作。
一、贯彻社会平均水平原则 二、体现“四新”技术原则反映新材料、新工艺、新技术、新设备技术应用成果 三、适用工程量清单计价原则 四、简明适用原则
要点:2018定额编制原则:更体现社会平均水平,采用 “四新”技术,适用工程量清单计价原则等,更满足当前市场的需求
本讲义仅作为现场听课的参考资料,不代表官方解释,如有不妥之处敬请谅解!感谢您的批评指正!
五、税费计算满足增值税要求 1、满足财税〔2016〕36号文、财税〔 2018〕32号文的计税要求,实现“价税分离”的原则 2、两种计税方法:一般计税方法、简易计税方法,与现有增值税政策相匹配 六、费用组成内容及标准客观合理 1、调整了部分费用项目组成内容 2、分析测算调整了部分工程费用标准 七、费用标准不分工程类别等级按专业工程制定 18定额不再根据工程规模和建筑结构特征划分工程类别,设定类别等级,而是按照单位工程服务性质 和使用功能设定取费标准,企业管理费等各项费用一个专业工程一个费用标准 八、费用计费基础调整为人谅解!感谢您的批评指正!
重庆市房屋建筑与装饰工程计价定额2018-建筑工程
总说明一、《重庆市房屋建筑与装饰工程计价定额第一册建筑工程》(以下简称“本定额”)是根据《房屋建筑与装饰工程消耗量定额》(T Y-31-2015)、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)、《重庆市建设工程工程量计算规则》(CQJLGZ-2013)、《重庆市建筑工程计价定额》(CQJZDE-2008),以及现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程等相关规定,并参考了行业、地方标准及代表性的设计、施工等资料,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内的新建、扩建、改建的房屋建筑工程。
三、本定额是本市行政区域内国有资金投资的建设工程编制和审核施工图预算、招标控制价(最高投标限价)、工程结算的依据,是编制投标报价的参考,也是编制概算定额和投资估算指标的基础。
非国有资金投资的建设工程可参照本定额规定执行。
四、本定额是按正常施工条件,大多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额综合单价是指完成一个规定计量单位的分部分项工程项目或措施项目所需的人工费、材料费、施工机具使用费、企业管理费、利润及一般风险费。
综合单价计算程序见下表:定额综合单价计算程序表(一)人工费:本定额人工以工种综合工表示,内容包括基本用工、超运距用工、辅助用工、人工幅度差,定额人工按8小时工作制计算。
定额人工单价为:土石方综合工100元/工日,建筑、混凝土、砌筑、防水综合工115元/工日,钢筋、模板、架子、金属制安、机械综合工120元/工日,木工、抹灰综合工125元/工日,镶贴综合工130元/工日。
(二)材料费:1.本定额材料消耗量已包括材料、成品、半成品的净用量以及从工地仓库、现场堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
重庆市房屋建筑与装饰工程计价定额(2018)
重庆市房屋建筑与装饰工程计价定额(2018)第一册建筑工程总说明一、《重庆市房屋建筑与装饰工程计价定额第一册建筑工程》(以下简称“本定额”)是根据《房屋建筑与装饰工程消耗量定额》(TY-31-2015)、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)、《重庆市建设工程工程量计算规则》(CQJ1GZ-2013)、《重庆市建筑工程计价定额》(CQJZDE-2008),以及现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程等相关规定,并参考了行业、地方标准及代表性的设计、施工等资料,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内的新建、扩建、改建的房屋建筑工程。
三、本定额是本市行政区域内国有资金投资的建设工程编制和审核施工图预算、招标控制价(最高投标限价)、工程结算的依据,是编制投标报价的参考,也是编制概算定额和投资估算指标的基础。
非国有资金投资的建设工程可参照本定额规定执行。
四、本定额是按正常施工条件,大多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额综合单价是指完成一个规定计量单位的分部分项工程项目或措施项目所需的人工费、材料费、施工机具使用费、企业管理费、利润及一般风险费。
综合单价计算程序见下表:定额综合单价计算程序表(一)人工费:本定额人工以工种综合工表示,内容包括基本用工、超运距用工、辅助用工、人工幅度差,定额人工按8小时工作制计算。
定额人工单价为:土石方综合工100元/工日,建筑、混凝土、砌筑、防水综合工115元/工日,钢筋、模板、架子、金属制安、机械综合工120元/工日,木工、抹灰综合工125元/工日,镶贴综合工130元/工日。
(二)材料费:1.本定额材料消耗量已包括材料、成品、半成品的净用量以及从工地仓库、现场堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
2018年重庆市建设工程计价定额综合解释
2018年重庆市建设工程计价定额综合解释重庆市建设工程造价管理总站二O—九年九月word资料第一部分综合解释wo -2- rdwo rd1.总说明及费用定额1.1住宅建筑工程适用于住宅、宿舍、公寓、别墅建筑工程,其中宿舍的适用范围包括哪些?答:宿舍的适用范围包括学生宿舍、职工宿舍等人员居住建筑。
1.2房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,其组织措施费、安全文明施工费、竣工档案编制费、规费如何计算?答:房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,凡执行2018年《重庆市房屋建筑与装饰工程计价定额(第二册装饰工程)》时,其组织措施费、安全文明施工费、竣工档案编制费、规费均按装饰工程专业标准计算。
1.3己建成的市政基础设施,需单独涂装等装饰工程如何取费?答:按装饰工程取费。
1.4道路、人行道改造工程涉及到局部管网拆除、恢复以及综合管网改造工程涉及到局部道路及人行道拆除、恢复时,如何计取组织措施费、安全文明施工费、竣工档案编制费、规费的费用?答:道路、人行道改造工程按道路工程取费,综合管网改造工程按市政工程对应的排水工程、市政安装工程对应的市政给水、燃气工程的专业取费。
道路、人行道改造工程涉及局部管网拆除、恢复项目,按道路工程取费;综合管网改造工程涉及到局部道路人行道的拆除、恢复等项目,按综合管网工程对应(排水、给水和燃气)的专业取费。
1.5费用定额中工程费用计算说明第三(十)条“厂区、小区的建(构)筑物散水(排水沟)外的条(片)石挡墙、花台、人行步道等环境工程,根据工程采用的设计标准规范对应的专业工程确定费用标准”,如何执行?答:厂区、小区的建(构)筑物散水(排水沟)外的条(片)石等砌筑挡墙、混凝土挡墙执行市政挡墙工程费用标准;花台(池)、人行步道等硬质景观执行园林工程费用标准;篮球场、羽毛球场等运动场地执行市政工程的广(停车)工程费用标准;绿化项目执行绿化工程费用标准。
2018年重庆市建设工程计价定额综合解释
. 2018年重庆市建设工程计价定额综合解释重庆市建设工程造价管理总站二O—九年九月.. 第一部分综合解释1.总说明及费用定额1.1住宅建筑工程适用于住宅、宿舍、公寓、别墅建筑工程,其中宿舍的适用范围包括哪些?答:宿舍的适用范围包括学生宿舍、职工宿舍等人员居住建筑。
1.2房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,其组织措施费、安全文明施工费、竣工档案编制费、规费如何计算?答:房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,凡执行2018年《重庆市房屋建筑与装饰工程计价定额(第二册装饰工程)》时,其组织措施费、安全文明施工费、竣工档案编制费、规费均按装饰工程专业标准计算。
1.3己建成的市政基础设施,需单独涂装等装饰工程如何取费?答:按装饰工程取费。
1.4道路、人行道改造工程涉及到局部管网拆除、恢复以及综合管网改造工程涉及到局部道路及人行道拆除、恢复时,如何计取组织措施费、安全文明施工费、竣工档案编制费、规费的费用?答:道路、人行道改造工程按道路工程取费,综合管网改造工程按市政工程对应的排水工程、市政安装工程对应的市政给水、燃气工程的专业取费。
道路、人行道改造工程涉及局部管网拆除、恢复项目,按道路工程取费;综合管网改造工程涉及到局部道路人行道的拆除、恢复等项目,按综合管网工程对应(排水、给水和燃气)的专业取费。
1.5费用定额中工程费用计算说明第三(十)条“厂区、小区的建(构)筑物散水(排水沟)外的条(片)石挡墙、花台、人行步道等环境工程,根据工程采用的设计标准规范对应的专业工程确定费用标准”,如何执行?答:厂区、小区的建(构)筑物散水(排水沟)外的条(片)石等砌筑挡墙、混凝土挡墙执行市政挡墙工程费用标准;花台(池)、人行步道等硬质景观执行园林工程费用标准;篮球场、羽毛球场等运动场地执行市政工程的广(停车)工程费用标准;绿化项目执行绿化工程费用标准。
重庆2018定额章节说明
重庆2018定额章节说明重庆2018定额章节说明一、前言定额是施工单位与业主、监理单位在工程造价确定、工程计量、工程结算和工程验收过程中的重要依据。
重庆定额作为一项重要的建筑工程管理工具,是中国工程造价领域的重要组成部分。
本文将对重庆2018定额章节进行详细的说明。
二、重庆2018定额章节重庆2018定额章节分为以下几个部分:1.总则:该部分介绍了定额的概述、定额修订原则、定额使用原则、重要技术规定和技术标准,对于定额的使用、修订和审定提供了一定的指导。
2.建筑工程:该部分包括预制构件、钢结构工程、混凝土工程、砌体工程、装修工程、防水工程、夹层玻璃幕墙、施工管理等专业性强的建筑工程内容。
3.市政公用工程:该部分包括道路、桥梁、隧道、绿化、市政管线、码头、堤防等市政建设工程项目。
4.机电工程:该部分包括通风空调、给排水、电气安装等机电工程项目,对于工程造价的计算和审核提供了依据。
5.园林绿化:该部分介绍了园林绿化工程的设计、施工、养护等方面的内容,对于绿化建设的实施提供了指导。
6.城市照明:该部分包括路灯、广告牌、纪念碑等城市照明设施的建设及维护。
7.固定资产:该部分介绍了建设单位固定资产购置和装修的预算和管理方式。
三、重庆2018定额的特点1.针对重庆地区:重庆2018定额章节是根据重庆地区的实际情况进行修订的,强调本地化管理和精准施策。
2.覆盖面广:重庆2018定额章节覆盖了建筑工程、市政公用工程、机电工程、园林绿化、城市照明和固定资产等多个领域。
3.标准化:重庆2018定额章节对于定额编制有着严格的标准,注重定额编制的科学性、合理性和完整性,提高了定额的可靠性和规范性。
4.便于使用:重庆2018定额章节结构清晰、条目明确,采用了易于理解和使用的语言,方便用户查阅。
四、结语重庆2018定额章节对于重庆地区的建筑工程管理和工程造价的确定具有重要意义,在工程实施的过程中发挥了重要作用。
本文对于重庆2018定额章节进行了详细的解读,希望对于大家提供帮助。
重庆市房屋建筑与装饰工程计价定额(2018)
重庆市房屋建筑与装饰工程计价定额(2018)第一册建筑工程总说明一、《重庆市房屋建筑与装饰工程计价定额第一册建筑工程》(以下简称“本定额”)是根据《房屋建筑与装饰工程消耗量定额》(TY-31-2015)、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)、《重庆市建设工程工程量计算规则》(CQJ1GZ-2013)、《重庆市建筑工程计价定额》(CQJZDE-2008),以及现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程等相关规定,并参考了行业、地方标准及代表性的设计、施工等资料,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内的新建、扩建、改建的房屋建筑工程。
三、本定额是本市行政区域内国有资金投资的建设工程编制和审核施工图预算、招标控制价(最高投标限价)、工程结算的依据,是编制投标报价的参考,也是编制概算定额和投资估算指标的基础。
非国有资金投资的建设工程可参照本定额规定执行。
四、本定额是按正常施工条件,大多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额综合单价是指完成一个规定计量单位的分部分项工程项目或措施项目所需的人工费、材料费、施工机具使用费、企业管理费、利润及一般风险费。
综合单价计算程序见下表:定额综合单价计算程序表(一)人工费:本定额人工以工种综合工表示,内容包括基本用工、超运距用工、辅助用工、人工幅度差,定额人工按8小时工作制计算。
定额人工单价为:土石方综合工100元/工日,建筑、混凝土、砌筑、防水综合工115元/工日,钢筋、模板、架子、金属制安、机械综合工120元/工日,木工、抹灰综合工125元/工日,镶贴综合工130元/工日。
(二)材料费:1.本定额材料消耗量已包括材料、成品、半成品的净用量以及从工地仓库、现场堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
2018年重庆市建设工程计价定额综合解释
2018年重庆市建设工程计价定额综合解释重庆市建设工程造价管理总站二O—九年九月第一部分综合解释1.总说明及费用定额1.1住宅建筑工程适用于住宅、宿舍、公寓、别墅建筑工程,其中宿舍的适用范围包括哪些?答:宿舍的适用范围包括学生宿舍、职工宿舍等人员居住建筑。
1.2房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,其组织措施费、安全文明施工费、竣工档案编制费、规费如何计算?答:房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,凡执行2018年《重庆市房屋建筑与装饰工程计价定额(第二册装饰工程)》时,其组织措施费、安全文明施工费、竣工档案编制费、规费均按装饰工程专业标准计算。
1.3己建成的市政基础设施,需单独涂装等装饰工程如何取费?答:按装饰工程取费。
1.4道路、人行道改造工程涉及到局部管网拆除、恢复以及综合管网改造工程涉及到局部道路及人行道拆除、恢复时,如何计取组织措施费、安全文明施工费、竣工档案编制费、规费的费用?答:道路、人行道改造工程按道路工程取费,综合管网改造工程按市政工程对应的排水工程、市政安装工程对应的市政给水、燃气工程的专业取费。
道路、人行道改造工程涉及局部管网拆除、恢复项目,按道路工程取费;综合管网改造工程涉及到局部道路人行道的拆除、恢复等项目,按综合管网工程对应(排水、给水和燃气)的专业取费。
1.5费用定额中工程费用计算说明第三(十)条“厂区、小区的建(构)筑物散水(排水沟)外的条(片)石挡墙、花台、人行步道等环境工程,根据工程采用的设计标准规范对应的专业工程确定费用标准”,如何执行?答:厂区、小区的建(构)筑物散水(排水沟)外的条(片)石等砌筑挡墙、混凝土挡墙执行市政挡墙工程费用标准;花台(池)、人行步道等硬质景观执行园林工程费用标准;篮球场、羽毛球场等运动场地执行市政工程的广(停车)工程费用标准;绿化项目执行绿化工程费用标准。
1.6人工、机械(爆破)土石方工程安全文明施工费包括哪些费用内容?答:包括土石方的开挖、运输及回填(借土回填除外)所发生的安全文明施工费用。
2018重庆房屋建筑与装饰工程计价定额说明
重庆房屋建筑与装饰工程计价定额说明整理:张老师一、《重庆市房屋建筑与装饰工程计价定额》(以下简称:本定额)于年月日执行起在新开工的建设工程中执行,在此之前已发出招标文件或已签订施工合同的工程仍按原招标文件或者施工合同执行。
年月日前颁布的定额停止使用。
二、本定额适用于本市行政区域内的新建、扩建、改建的房屋建筑工程。
三、本定额是本市行政区域内国有资金投资的建设工程编制和审核施工图预算、招标控制价(最高投标限价)、工程结算的依据,是编制投标报价的参考,也是编制概算定额和投资估算指标的基础。
非国有资金投资的建设工程可参照本定额规定执行。
四、本定额是按正常施工条件,大多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额综合单价是指完成一个规定计量单位的分部分项工程项目或者措施项目所需的人工费、材料费、施工机具使用费、企业管理费、利润及一般风险费。
定额综合单价计算程序见表(一)人工费:本定额人工以工种综合工表示,内容包括基本用工、超运距用工、辅助用工、人工幅度差,定额人工按小时工作制计算。
定额人工单价为:土石方综合工元工日,建筑、混凝土、砌筑、防水综合工元工日,钢筋、模板、架子、金属制安、机械综合工元工日,木工、抹灰综合工元工日,镶贴综合工元工日。
(二)材料费:.本定额材料消耗量已包括材料、成品、半成品的净用量以及从工地仓库、现场堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
.本定额材料已包括施工中消耗的主要材料、辅助材料和零星材料,辅助材料和零星材料合并为其他材料。
.本定额已包括材料、成品、半成品从工地仓库、现场堆放点或现场加工点至操作或者安装地点的水平运输。
.本定额已包括工程施工的周转性材料以内,从甲工地(或者基地)至乙工地的搬迁运输费和场内运输费。
重庆市房屋建筑与装饰工程计价定额2018-建筑工程
总说明一、《重庆市房屋建筑与装饰工程计价定额第一册建筑工程》(以下简称“本定额”)是根据《房屋建筑与装饰工程消耗量定额》(T Y-31-2015)、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)、《重庆市建设工程工程量计算规则》(CQJLGZ-2013)、《重庆市建筑工程计价定额》(CQJZDE-2008),以及现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程等相关规定,并参考了行业、地方标准及代表性的设计、施工等资料,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内的新建、扩建、改建的房屋建筑工程。
三、本定额是本市行政区域内国有资金投资的建设工程编制和审核施工图预算、招标控制价(最高投标限价)、工程结算的依据,是编制投标报价的参考,也是编制概算定额和投资估算指标的基础。
非国有资金投资的建设工程可参照本定额规定执行。
四、本定额是按正常施工条件,大多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额综合单价是指完成一个规定计量单位的分部分项工程项目或措施项目所需的人工费、材料费、施工机具使用费、企业管理费、利润及一般风险费。
综合单价计算程序见下表:定额综合单价计算程序表(一)人工费:本定额人工以工种综合工表示,内容包括基本用工、超运距用工、辅助用工、人工幅度差,定额人工按8小时工作制计算。
定额人工单价为:土石方综合工100元/工日,建筑、混凝土、砌筑、防水综合工115元/工日,钢筋、模板、架子、金属制安、机械综合工120元/工日,木工、抹灰综合工125元/工日,镶贴综合工130元/工日。
(二)材料费:1.本定额材料消耗量已包括材料、成品、半成品的净用量以及从工地仓库、现场堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
重庆市房屋建筑与装饰工程计价定额2018
总说明一、《重庆市房屋建筑与装饰工程计价定额第一册建筑工程》(以下简称“本定额”) 是根据《房屋建筑与装饰工程消耗量定额》(TY-31-2015 )、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)、《重庆市建设工程工程量计算规则》(CQJLGZ-2013 )、《重庆市建筑工程计价定额》(CQJZDE-2008 ),以及现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程等相关规定,并参考了行业、地方标准及代表性的设计、施工等资料,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内的新建、扩建、改建的房屋建筑工程。
三、本定额是本市行政区域内国有资金投资的建设工程编制和审核施工图预算、招标控制价(最高投标限价)、工程结算的依据,是编制投标报价的参考,也是编制概算定额和投资估算指标的基础。
非国有资金投资的建设工程可参照本定额规定执行。
四、本定额是按正常施工条件,大多数施工企业采用的施工方法、机械化程度和合理的劳动组织及工期进行编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额综合单价是指完成一个规定计量单位的分部分项工程项目或措施项目所需的人工费、材料费、施工机具使用费、企业管理费、利润及一般风险费。
综合单价计算程序见下表:定额综合单价计算程序表(一)人工费:本定额人工以工种综合工表示,内容包括基本用工、超运距用工、辅助用工、人工幅度差,定额人工按8小时工作制计算。
定额人工单价为:土石方综合工100元/工日,建筑、混凝土、砌筑、防水综合工115元/工日,钢筋、模板、架子、金属制安、机械综合工120 元/工日,木工、抹灰综合工125 元/工日,镶贴综合工130 元/工日。
(二)材料费:1 .本定额材料消耗量已包括材料、成品、半成品的净用量以及从工地仓库、现场堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
答:按机械凿打软质岩定额项目执行,其中定额人工费和定额机
2.2 土石方工程
2.2.1 机械挖运土方及机械挖运石渣定额项目, 人工装或机械装机械运
土方及人工装或机械装机械运石渣定额项目,如何执行?
答:机械挖运土方及机械挖运石渣定额项目适用于平基土石方的挖运,
人工装或机械装机械运土方及人工装或机械装机械运石渣定额项目适用于
松土或石渣的装运。
2.2.2 石方工程采用勾机施工时,如何执行定额?
据工程采用的设计标准规范对应的专业工程确定费用标准”,如何执行?
答:厂区、小区的建(构)筑物散水(排水沟)外的条(片)石
等砌
筑挡墙、混凝土挡墙执行市政挡墙工程费用标准;花台(池)、人行步道等
硬质景观执行园林工程费用标准; 篮球场、羽毛球场等运动场地执行市政工
程的广(停车)工程费用标准;绿化项目执行绿化工程费用标准。
答:按房屋建筑工程相应专业的费用标准计取。
1.14 计算钢筋混凝土预制构件的模板、钢筋工程量时,是否应考虑构
件的制、安、运损耗?
答:应按照定额规定的钢筋混凝土预制构件制、安、运损耗率,计算
模板、钢筋的损耗量。
1.15 门窗、地板等成品由供应商包安装其价格已包含安装费用时,如
何执行定额?
答:执行相应门窗、地板等成品安装定额项目,计取各项费用后,
答:执行费用定额的工程费用说 明三、 (六)条规定,分别按房屋修缮
工程、装饰工程及其他专业工程对应的费用标准计算。
1.8 附属于道路、 桥梁、隧道的其他市政工程及配套的路灯照明、 消防
报警、通风、智能化等工程,如何进行专业取费?
答:附属于道路、桥梁、隧道的其他市政工程,按费用定额的工
程费
用说明三、(六)条规定执行。 配套的路灯照明、 消防报警、 通风、智能化、
2018 年重庆市建设工程计价定额 综合解释
重庆市建设工程造价管理总站
二 O—九年九月
第一部分 综合解释
-2-
1. 总说明及费用定额
1.1 住宅建筑工程适用于住宅、宿舍、公寓、别墅建筑工程,其中宿舍 的适用范围包括哪些?
答:宿舍的适用范围包括学生宿舍、职工宿舍等人员居住建筑。 1.2 房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道 交通装饰工程,其组织措施费、安全文明施工费、竣工档案编制费、规费如 何计算? 答:房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨 道交通装饰工程, 凡执行 2018 年《重庆市房屋建筑与装饰工程计价定额 (第 二册装饰工程)》时,其组织措施费、安全文明施工费、竣工档案编制费、 规费均按装饰工程专业标准计算。 1.3 己建成的市政基础设施,需单独涂装等装饰工程如何取费?
扣
除定额中的人工、机械费用(含价差)。
2. 2018 年《重庆市房屋建筑与装饰工程计价定额》 一册建筑工程)
(第
2.1 建筑面积计算规则 2.1.1 《重庆市房屋建筑与装饰工程计价定额》建筑面积计算规则中第 24 条“建筑物的外墙保温,应按其保温材料的水平截面积计算,并计入自 然层建筑面积”,是否包含抗裂砂浆、界面砂浆等的水平截面积? 答:不包括抗裂砂浆、界面砂浆的截面积。
工程名称
计算基础
系数 ( %)
改(扩)建的城市道路工程 在已通车的城市道路上施工的给水、排水、燃气工程 在己通车的城市道路上修建的立交桥(下穿道)、人行天
定额人工贾 +足 额 施工机具使 用费
桥工程
3.00 1.50 1.20
1.12 土石方的弃渣费(渣场费)如何计算?
答:发生时按பைடு நூலகம்签证计算。
1.13 装配式建筑工程安全文明施工费如何计取?
作为房屋建筑工程的基础或地下室墙体的挡土墙,按房屋建筑工程中 相应的专业工程取费。
1.10 地下车库(地下室)上部有多栋不同使用功能的房屋建筑工程时, 地下车库(地下室)按什么专业工程取费?
答:群体房屋建筑工程的地下车库(地下室),按上部多栋房屋建筑 的主要使用功能以建筑面积大者确定专业工程取费。
1.11 市政工程的行车行人干扰费增加费如何计算? 答:改(扩)建的城市道路工程、 在己通车的城市道路上施工的给水、 排水、燃气工程及立交桥(下穿道)、人行天桥工程,行车行人干扰增加的 搭拆防护栏杆、 分流导向水码、 防撞筒、 导向标志牌等简易防护措施项目费 用,以及人员、材料、施工机械设备等进出场干扰降效费,以受干扰部分工 程的定额人工费与定额施工机具使用费之和为计算基础, 按下表规定系数进 行计算,并列入施工组织措施费中。
市政给水燃气、 交通管理设施等工程, 按通用安装工程、 市政安装工程相应
专业工程费用标准执行。
1.9 房屋建筑工程中的独立挡墙或作为房屋建筑工程的基础、 地下室墙
体的挡土墙, 以及市政工程、城市轨道交通工程中只设计施工的独立挡土墙 (护坡),按什么专业取费?
答 : 房屋建筑工程中的独立挡墙及市政工程、 城市轨道交通工程中只设 计施工的独立挡土墙(护坡)按市政工程的挡墙工程专业取费 ; 执行相关专 业定额时, 定额综合单价中的企业管理费、 利润、 一般风险费按挡墙工程费 用标准进行调整。
答:按装饰工程取费。 1.4 道路、人行道改造工程涉及到局部管网拆除、 恢复以及综合管网改
造工程涉及到局部道路及人行道拆除、恢复时,如何计取组织措施费、安全
文明施工费、竣工档案编制费、规费的费用?
答:道路、人行道改造工程按道路工程取费,综合管网改造工程按市
政工程对应的排水工程、 市政安装工程对应的市政给水、 燃气工程的专业取
费。道路、人行道改造工程涉及局部管网拆除、恢复项目,
按道路工程取
费;综合管网改造工程涉及到局部道路人行道的拆除、 恢复等项目, 按综合
管网工程对应(排水、给水和燃气)的专业取费。
1.5 费用定额中工程费用计算说明第三 (十)条“厂区、小区的建 (构)
筑物散水(排水沟)外的条(片)石挡墙、花台、人行步道等环境工程,根
1.6 人工、机械(爆破)土石方工程安全文明施工费包括哪些费用内容?
答:包括土石方的开挖、运输及回填(借土回填除外)所发生的安全
文明施工费用。
1.7 房屋修缮工程、 装饰工程及其他专业工程中的拆除项目, 拆除项目
是按本专业工程取费还是按房屋单拆除工程计取组织措施费、 安全文明施工
费、竣工档案编制费、规费?
