电缆测温装置工程粤垦路~广园东管段工作坑施工专项施工组织设计第一章工程概况第一节工程概况1、工程概述本工程为电力电缆测温系统装置安装的工作坑土建工程.工程位于天河区粤垦路-广园快速干线交叉口处,拟在现有穿越广园快速干线150KV电缆走廊的中部设置一个电缆测温装置,以便于监测此干管的安全使用状况。
根据电力部门要求,监测点设置在广园快速干线跨线桥桥底的掉头车位西侧,我司须在监测点开挖一个直径2。
5米的工作坑,作为测温装置施工的安装平台。
2、工作坑施工工艺采用沉井不排水下沉的方法进行施工。
根据现场施工条件,由于施工点地处广园快速干线与粤垦路交叉口,交通流量和负荷都非常大,施工面不能太大,考虑采用沉井法施工.为防止施工过程中车流产生的振动影响沉井的结构安全和路面安全,并考虑沉井施工的顺利下沉到位,沉井施工前应先对沉井外周施打三排8米长三管旋喷桩(搅拌桩与沉井外径的净空为0.5m,桩径600mm,桩与桩之间咬合200mm,水泥采用早强425号水泥,水泥掺量不小于300kg/m)。
第二节施工要点1、本工程广园快速干线与粤垦路交叉口,工程的基坑开深度大且地质情况未明。
工程施工时必须注意基坑支护和地下水、流砂的处理,确保行车道的安全。
2、本工程有双三管高压旋喷桩、沉井不排水下沉等重要施工工艺,而且工期紧,施工中必须确保施工质量、施工安全和工程进度。
3、施工协调。
施工地段管辖部门包括交通管理部门和道路管理部门,施工前须取得各管辖部门的认可并得到协助方可进行施工,施工过程中严格接受管辖部门的监管。
第三节工程量概算第二章主要施工工艺第一节高压旋喷桩施工工艺1、施工准备本工程采用三管旋喷桩,平均桩长8m,桩体直径Φ600mm,桩顶标高等于地面标高,单层桩在横向相互嵌入20cm,桩芯距离400mm.旋喷桩采用425#水泥,水灰比宜为1.2,灌入水泥浆液的比重宜为1。
45,返浆比重宜为1。
3。
水泥用量不少于300kg/m.灌浆压力不少于20Mpa。
房屋地面下沉维修合同范本
房屋地面下沉维修合同范本甲方:(以下简称甲方)地址:联系电话:乙方:(以下简称乙方)地址:联系电话:鉴于甲方是房屋的所有人,乙方是一家专业的地基工程维修公司,双方根据平等自愿的原则,就甲方房屋地面下沉维修事宜达成如下合同:一、项目描述1.1 甲方的房屋位于(地址),由于地基问题,出现了地面下沉的情况,需要进行维修。
1.2 乙方将根据实际情况,进行地基维修工程,包括但不限于(列举具体维修内容)。
二、维修费用2.1 维修费用为人民币(金额),甲方应在本合同签订之日起的(天数)内支付给乙方。
2.2 维修费用不包括以下费用:(列举不包含的费用)。
2.3 如因甲方原因导致维修工程无法正常进行或终止,甲方应承担因此产生的额外费用。
三、工期和验收3.1 维修工程的工期为(天数),自合同生效之日起计算。
3.2 乙方将按照合同约定的时间完成维修工程,并通知甲方进行验收。
3.3 甲方应在收到乙方通知后的(天数)内进行验收,如甲方未在规定时间内验收,视为甲方已经接受维修工程。
四、保修期和责任4.1 维修工程完成后,乙方将提供(保修期)的保修服务,对于因乙方施工质量导致的问题,乙方将承担相应责任并进行修复。
4.2 保修期内,如发现维修工程存在问题,甲方应及时通知乙方,并提供必要的配合,乙方将在合理时间内进行修复。
4.3 保修期过后,如因乙方原因导致的问题,乙方将承担相应责任,但甲方应承担相应的费用。
五、违约责任5.1 如一方违反本合同约定,给对方造成损失的,应承担相应的违约责任。
5.2 无论因何种原因导致的违约,一方应向对方支付违约金,违约金的金额为合同总金额的(百分比)。
5.3 如一方违约严重,对方有权解除合同,并要求违约方承担由此产生的一切损失。
六、争议解决本合同的解释和履行均适用中华人民共和国的法律。
如因本合同发生争议,双方应友好协商解决;协商不成的,任何一方均有权向有管辖权的人民法院提起诉讼。
七、其他事项7.1 本合同一式(份数),甲方和乙方各执(份数),具有同等法律效力。
沉井施工方案

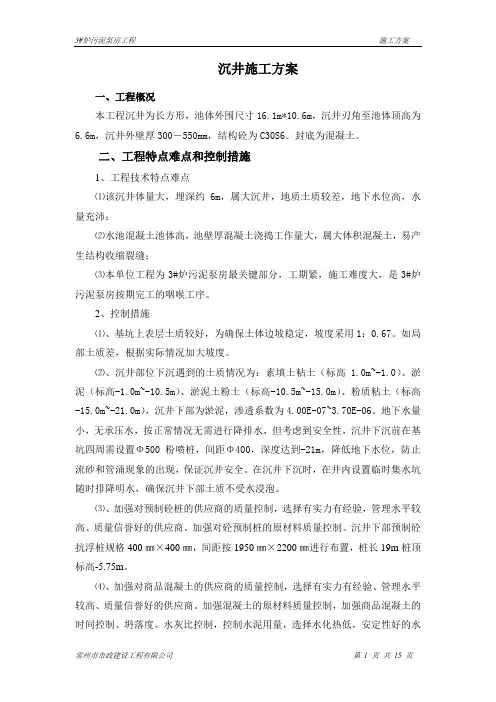

沉井施工方案一、工程概况本工程沉井为长方形,池体外围尺寸16.1m*10.6m,沉井刃角至池体顶高为6.6m,沉井外壁厚300-550mm,结构砼为C30S6。
封底为混凝土。
二、工程特点难点和控制措施1、工程技术特点难点⑴该沉井体量大,埋深约6m,属大沉井,地质土质较差,地下水位高,水量充沛;⑵水池混凝土池体高,池壁厚混凝土浇捣工作量大,属大体积混凝土,易产生结构收缩裂缝;⑶本单位工程为3#炉污泥泵房最关键部分,工期紧,施工难度大,是3#炉污泥泵房按期完工的咽喉工序。
2、控制措施⑴、基坑上表层土质较好,为确保土体边坡稳定,坡度采用1:0.67。
如局部土质差,根据实际情况加大坡度。
⑵、沉井部位下沉遇到的土质情况为:素填土粘土(标高 1.0m~-1.0)、淤泥(标高-1.0m~-10.5m)、淤泥土粉土(标高-10.5m~-15.0m)、粉质粘土(标高-15.0m~-21.0m),沉井下部为淤泥,渗透系数为4.00E-07~3.70E-06。
地下水量小,无承压水,按正常情况无需进行降排水,但考虑到安全性,沉井下沉前在基坑四周需设置Φ500粉喷桩,间距Φ400,深度达到-21m,降低地下水位,防止流砂和管涌现象的出现,保证沉井安全。
在沉井下沉时,在井内设置临时集水坑随时排降明水,确保沉井下部土质不受水浸泡。
⑶、加强对预制砼桩的供应商的质量控制,选择有实力有经验,管理水平较高、质量信誉好的供应商。
加强对砼预制桩的原材料质量控制。
沉井下部预制砼抗浮桩规格400㎜×400㎜,间距按1950㎜×2200㎜进行布置,桩长19m桩顶标高-5.75m。
⑷、加强对商品混凝土的供应商的质量控制,选择有实力有经验、管理水平较高、质量信誉好的供应商。
加强混凝土的原材料质量控制,加强商品混凝土的时间控制、坍落度、水灰比控制,控制水泥用量,选择水化热低,安定性好的水泥。
⑸、在做好混凝土养护工作,确保不产生混凝土裂缝。
沉井施工方案
一、工程概况:1、本工程东方大道1#泵站泵房下部结构采用排水下沉的沉井法施工,泵房沉井部分尺寸为18m*10.3m*12.08m,泵房沉井在施工阶段作为顶管工作井,在顶管施工完毕后,再浇注沉井内部结构。
2、工程地质、水文地质根据设计图纸地质显示,地基土自上而下为第①层素填土、第②层粉质粘土、第③层淤泥质粘土、第④层粘土、第⑤层粉质粘土。
沉井底板位于第⑤层粉质粘土中,沉井下沉施工前需进行井点降水施工。
场地地下水类型为孔隙潜水,孔隙潜水存在与第①层、第②层、第③层,水位主要通过地表水补给,通过侧向径流排泄。
本场地抗浮水位为2.500m,地下水对混凝土无腐蚀性。
二、施工准备1、根据现场实际情况、设计图纸等要求,排出施工进度计划,并按要求准备各内业资料表式。
2、做好沉井施工的安全、技术交底,落实专人负责。
3、根据施工进度计划,编制工程所需材料用量计划和机具配置,确保施工中材料供应及时和机具配置能满足施工要求。
4、认真熟悉地质报告和设计图纸,了解地质情况,确定沉井施工工艺流程。
5、认真、仔细核对施工图纸上的放样控制点坐标,对其平面位置和高程进行校对,若与施工图及有关资料提供的位置或高程不符时,及时通知设计人员变更调整,并做好测量内业工作。
三、沉井施工根据设计井壁形式,采取分2次制作、1次下沉,施工顺序为:挖基坑——铺设砂垫层、安装垫架——制作刃脚——(刃脚部位注浆)——井点降水——制作第二节沉井井壁——拆除垫架、模板、挖土下沉到设计深度——沉井封底1、沉井结构下沉受力计算结合本工程在施工中遇到的浇筑困难,下沉易引起倾斜等问题,我们采取分节制作,分节高度应保证其稳定性,使沉井能在自重下顺利下沉,沉井下沉系数计算如下:K=Q/L(H-2.5)f其中:K—沉井下沉系数Q—井壁自重H—井壁高度L—井壁外周长f—土壤的摩擦系数本沉井根据沉井井壁设计分节,采取分二节制作,浇筑程序是第一、二节沉井砼和底板砼浇好后,然后进行浇筑沉井隔墙、顶板、池壁砼。
沉降维修合同4篇
沉降维修合同4篇篇1沉降维修合同一、维修项目根据双方协商一致,甲方(甲方名称)和乙方(乙方名称)签订本沉降维修合同,就甲方位于(项目地址)的建筑物沉降问题进行维修合作。
具体维修项目包括但不限于:1. 测量建筑物沉降情况,并制定修复方案;2. 进行地基处理,包括加固地基、填充土方等;3. 检修建筑结构,修复裂缝、损坏等问题;4. 完成建筑物沉降问题的修复,并保障修复质量。
二、维修费用及支付方式1. 维修费用为(具体金额),包括材料费、人工费等。
2. 甲方应在签订合同后的(具体时间)内支付维修费用的50%作为预付款,剩余50%在维修完成后支付。
3. 若维修过程中发生额外费用,双方协商后确定支付方式。
三、维修周期及质保期1. 维修周期为(具体时间),具体时间取决于修复方案的复杂程度和实际情况。
2. 维修完工后,乙方提供(具体时间)的维修质保期,期间内如出现修复问题,乙方免费维修。
四、合同变更及解除1. 若双方在维修过程中需调整维修方案,应协商一致并书面确认变更合同内容;双方签字确认后方可执行。
2. 如因不可抗力原因导致无法继续履行合同,双方可协商解除合同,甲方支付已经进行的工作费用。
五、保密条款双方在合作期间不得泄露对方商业秘密及个人信息,发现违反保密协议的情况,将承担相应法律责任。
六、法律适用及争议解决1. 本合同适用《中华人民共和国合同法》及相关法律法规。
2. 如在合同履行过程中发生争议,双方应协商解决;协商不成的,提交有关部门或仲裁机构处理。
七、其他事项1. 本合同自双方签字盖章生效,具体细节以书面协议为准。
2. 本合同一式两份,甲乙双方各执一份。
甲方(签名):____________________________乙方(签名):____________________________日期:____________________________以上为沉降维修合同的具体内容,甲乙双方在合作过程中应遵守约定,共同完成维修任务,并确保修复质量。
沉井下沉施工方案
循环水取水工程取水泵房沉井下沉施工方案编制:审核:审批:2012年4月20日目录一、工程概况 (1)1.1工程概述 (1)1.2主要的验收规范 (1)1.3沉井下沉允许偏差 (1)1.4工程条件 (1)1.5主要施工方法 (4)1.6工程特点、难点及针对性措施 (4)二、施工部署 (5)2.1施工现场平面布置 (5)2.2施工总体安排 (6)2.3施工机具 (6)2.4施工人员配备 (7)2.5施工进度计划安排 (7)三、沉井下沉施工方案 (7)3.1降排水施工方案 (7)3.2沉井下沉施工 (10)3.3初沉控制 (18)3.4下沉纠偏 (18)3.5终沉控制 (20)3.6高程控制 (21)3.7平面位置及扭转控制测量 (21)四、沉井下沉系数与下沉稳定系数分析 (22)五、质量保证措施 (22)六、安全保证措施 (23)6.1安全管理目标 (23)6.2安全生产措施 (23)七、沉井下沉周边防护措施 (25)7.1沉井周边钢板桩防护 (26)7.2脱硫车间防护 (28)八、临近建(构)筑物监测及应对处理措施 (29)8.1监测工作步骤 (29)8.2大堤监测 (29)8.3脱硫车间监测 (31)8.4钢板桩监测 (31)九、应急预案 (32)9.1应急处理原则 (32)9.2应急反应组织机构 (32)9.3危险源的确定 (35)9.5应急救援的培训与演练 (35)9.6各类事故的处置程序和抢险措施 (36)9.7施工现场的应急救援设备器材的储备 (37)江苏南通电厂“上大压小”新建工程循环水取水工程取水泵房沉井下沉施工方案一、工程概况1.1工程概述取水泵房为整体钢筋混凝土箱型结构,采用沉井法施工。
沉井平面尺寸为43.7m(长)×45m(宽),沉井顶面标高为4.3m(吴淞高程系,下同),沉井刃脚底标高为-12.9m,地下埋深17.2m。
沉井井壁厚度为1.5m,东西向底梁及隔墙宽1.0m,南北向底梁及隔墙宽1.2m。
取水泵房(沉井)施工方案
取水泵房(沉井)施工方案编制:审核:审批:目录一、工程概况 (1)1.1工程概述 (1)1.2水文、气象及地质条件 (1)1.3主要工程内容及主要施工方法 (7)1.4工程特点、难点及针对性措施 (9)二、施工部署 (10)2.1施工现场平面布置 (10)2.2施工总体安排 (11)三、沉井施工方案 (12)3.1施工流程 (12)3.2测量控制与观测 (13)3.3深井降水 (14)3.4基坑开挖 (18)3.5砂垫层铺筑 (18)3.6素砼垫层浇筑 (20)3.7沉井结构制作 (20)3.8沉井下沉施工 (28)3.9沉井封底、底板施工 (38)3.10沉井质量要求 (41)3.11质量保证措施 (41)四、施工进度计划及机械设备、劳动力配备 (43)4.1施工进度计划 (43)4.2机械设备计划 (43)4.3劳动力计划 (43)4.4施工进度保证措施 (43)五、质量控制 (47)六、安全措施 (50)七、冬雨季施工措施 (51)7.1雨季施工措施 (51)7.2冬季施工措施 (52)江苏南通电厂“上大压小”新建工程循环水取水工程取水泵房(沉井)施工方案一、工程概况1.1工程概述江苏南通电厂“上大压小”新建工程循环水取水工程取水泵房为整体钢筋混凝土箱型结构,采用沉井法施工。
沉井平面尺寸为43.7m(长)×45m(宽),沉井进水间兼作引水管顶管工作井。
地面设计标高为 5.85m,水泵间运转层设计标高6.10m,滤网间和进水间顶面标高为8.20m,沉井刃脚底标高为-12.9m,底板顶面标高为-8.40m,地下埋深17.2m。
外井壁厚度为1.5m,内井壁厚度为1.0 m /1.2m。
沉井内纵横向各5道底梁,将沉井内部分为36个隔仓。
另外在井壁标高-4.80m及2.30m位置设置穿墙预埋管。
1.2水文、气象及地质条件1.2.1水文条件由于江苏南通电厂所在河段——澄通河段距长江入海口仅160km,感潮程度强,全年绝大部分时间处在潮流界以下。
泵房施工合同
泵房施工合同篇一:泵房施工合同泵房施工合同发包方: (以下简称甲方)承包方: (以下简称乙方)经双方友好协商,甲方在德清县雷甸镇塘北村厂区建设的办公大楼,泵房土建、安装工程发包给乙方:施工并在发包人所在地签订本合同作为工程施工、质量合格保证与验收的依据,双方共同遵守执行。
一、工程名称,承包范围。
工程项目名称: 泵房土建、安装工程,具体做法见施工图纸、合同、工程预算书、消防设计总说明及总工程相关图纸及规范。
工程主要内容:泵房土建、泵房给水系统管(所有管道及管件连接调试)、消防电力系统,消防联动系统调试、消防水池进水口防污隔离等。
1、防水处理屋面和地面、墙面以及管道与水池相接部位必须做好防水、渗漏处理。
-米以下墙面采用钢筋混凝土整体浇铸并做好防水处理。
2、管材、器材消防泵进口前端管道采用304材质的不锈钢钢管,管径DN200mm(图纸中标注为DN150mm)壁厚4mm;消防泵出口后端采用内外壁热浸镀锌钢管,管径按图纸要求。
其余管道均用内外壁热浸镀锌钢管。
闸阀、过滤器、止回阀、底阀、法兰、三通、连接大小头都采用304不锈钢材质,管道器材及配件品牌均要经过甲方确认后方可使用。
消防泵、喷淋泵使用上海凯泉泵业公司生产的品牌。
配电系统中的断路器、双电源、接触器等使用正泰品牌产品。
线路、管路严格按图纸规范施工。
3、消防水池吸水口防污隔离具体做法见图纸。
要求隔离池内外面光洁,基础处理到位。
防污用不锈钢钢丝。
总之按图纸中画出的所有项目再结合设计总说明文明施工,图纸中未明确的项目按合同中的说明及项目清单中的项目施工,如图纸、合同、项目清单中没有描述和说明的项目但实际施工中又属于本工程范围内的项目均有乙方负责施工,不得因此而增加任何费用。
二、承包方式:1. 本工程采用总承包方式,(包人工,包材料、包调试,包维护,包验收通过)。
乙方应按甲方的要求,结合现场实际施工需要,负责本工程的施工、维护、竣工验收、保修、服务等工作。
沉井顶管合同清单
沉井顶管合同清单1. 合同当事方1.1 承包方:公司名称:____________________________注册地址:____________________________联系电话:____________________________1.2 委托方:公司名称:____________________________注册地址:____________________________联系电话:____________________________2. 合同背景2.1 委托方拟进行沉井顶管工程,并委托承包方进行相关工作。
2.2 承包方具备相关资质和技术能力,能够按照委托方的要求完成顶管工程。
3. 工程清单3.1 工程范围描述沉井顶管工程的具体范围和内容,包括但不限于:顶管材料、顶管尺寸、施工深度、施工期限等。
3.2 工程地点指明顶管工程的具体施工地点和范围,包括详细的地址描述。
3.3 工程起止时间确定顶管工程的开始日期和预计完成日期。
4. 合同条款4.1 施工标准承包方应按照国家相关标准和委托方的要求进行沉井顶管工程,保证施工质量符合标准。
4.2 费用及支付方式确定工程费用总额及支付方式,如预付款、进度款和最终结算款的支付比例和时间安排。
5. 安全与责任5.1 施工安全承包方应制定并执行安全生产措施,确保施工过程中人员和设施的安全。
5.2 责任和保险确定双方在工程实施过程中的责任分工和保险责任,包括但不限于意外损失和人身伤害的赔偿责任。
6. 竣工验收6.1 验收标准确定沉井顶管工程的竣工验收标准和程序,包括相关文件的提交和验收时间安排。
7. 违约责任7.1 违约处理若任何一方未能按合同约定履行义务,应承担相应的违约责任,包括但不限于经济赔偿和法律责任。
8. 争议解决8.1 争议解决方式双方同意任何因本合同引起的争议应通过友好协商解决。
如协商不成,可提交____(仲裁委员会/法院)____解决。
沉井施工前应对沉井下沉,整体稳定进行验算
沉井施工前应对沉井下沉整体稳定进行验算一、问题的提出在软土地基上进行沉井的施工,沉井施工前应对沉井下沉整体稳定进行验算,不然可能出现整体失稳,使工程进度和质量受到严重的影响。
我们在迪荡新城1#路下穿萧甬铁路立交工程泵房沉井的施工中就遇到过这样的问题。
迪荡新城1#路下穿萧甬铁路立交工程是绍兴市的重点工程,泵房沉井是该工程的重要部位和关键环节。
在去年的11月16日,沉井下沉到距设计标高还有1.5米左右,11月17日我们再次开挖时发现沉井自动下沉,经测量确定下沉了近0.15米,当天我们开挖了1米左右。
11月18日我们发现沉井四周地面下沉和出现了裂缝,井内土面垂直向上位移近0.7米出现了整体失稳的情况。
二、工程概况1、工程简介迪荡新城1#路下穿萧甬铁路立交工程泵房沉井内径Ф8m,壁厚500mm,泵井总高约11.87M左右,沉井顶标高高出地面0.5。
泵站的房屋建筑直接建在沉井上。
2、工程地质:地基土工程地质层划分如下:(1)--1杂填土。
厚1.90m,土的重度为18.0KN/m3,层面分布高程5.24—3.34 m。
(2)粉质粘土,厚1.10m,土的重度为18.6KN/m3,层面分布高程3.34—2.24 m,粘聚力为28.3KPa,内摩擦角为13.60。
(3)—1淤泥质粘土(粘土)。
厚11.2m,17.1土的重度为17.1KN/m3,层面分布高程2.24—-8.96 m,粘聚力为18.4KPa,内摩擦角为9.40,地基承载力容许值为65KPa。
(4)粉质粘土,厚5.80m,土的重度为18.6KN/m3,层面分布高程在—8.96—14.76 m,粘聚力为34.2KPa,内摩擦角为13.30,地基承载力容许值为120KPa。
三、失稳原因分析和计算由于软土抗剪强度底,在沉井开挖较深时由于沉井内、外土压力差的作用,井外土体在土压下产生一定的剪力,当沉井周围某点的剪应力数值达到一定量时,在剪切面两侧的土体将产生相对位移发生剪切破坏,随着下沉深度的增加压力差的增大,土体中达到剪切破坏的点越来越多,最后形成一个连续的滑动面,这时周围土体就会失去整体稳定而发生土体滑动破坏。
泵站沉井施工方案
吴江运东污水处置系统污水总管工程(2标)泵站沉井施工方案工程名称:吴江运东污水处置系统污水总管工程(2标)施工单位:江苏广吴建设园林编制人:审批人:编制日期:年月日一、泵房沉井工程概况8#泵房沉井几何平面呈矩形,内径为7.9m×14.1m,井壁厚度0.8m,地下部份深11.26m,施工采纳沉井法,10#泵房沉井几何平面呈矩形,内径为7.5m×11.60m,井壁厚度0.7m,地下部份深10.88m,施工采纳沉井法。
依照图纸要求先将基坑开挖1.1m,待砂垫层和素砼垫层完成后,制作沉井。
沉井制作完成后,待沉井井壁混凝土强度达到设计强度后方可进行下沉施工。
依照本工程的实际情形,本沉井将分三次制作三次下沉施工,沉井采纳混凝土浇筑。
本工程沉井采纳排水法下沉。
二、泵站沉井工程要紧项目的技术方法测量放样定位依照业主提供的水准点和导线点,按设计图的要求进行测量、放样、定位,做好沉井井位操纵桩的设置、检查、复核和爱惜。
基坑开挖开挖前,按操纵桩放出沉井位置和纵横轴线和基坑开挖内外边线,同时定出底梁位置的沟槽边线,经复核无误后,进行基坑开挖。
基坑开挖采纳反铲挖掘机进行挖土,开挖深度1.1m,按1:1比例放坡,挖出的土方及时外运。
基坑开挖至设计标高后,当即设置周边排水明沟,尺寸为20cm×15cm,并设置集水井,以迅速排除坑内积水。
砂垫层、素混凝土垫层施工砂垫层采纳抽槽型式,材料宜选用颗粒级配好的粗砂或中砂。
为了提高砂垫层的密实度,采纳逐层摊铺振实法进行振实,每层厚度为25cm,每层摊铺和振实施工时,应逐层浇水操纵砂的最正确含水量,并从集水井中及时排除积水,以此确保砂垫层的密实度。
砂垫层密实度采纳钢筋贯入度法进行测定,即用一根直径为Φ16mm、长度为1.95m 的平头圆钢,距离砂垫层顶面50cm处让其自由下落,当圆钢插入砂垫层的深度小于或等于7cm时,即以为砂垫层的密实度达到质量要求。
在进行砂垫层施工时,必需对每一层的砂垫层进行检测,合格后再进行下一层砂垫层的施工。
沉井清包工施工合同5篇
沉井清包工施工合同5篇篇1沉井清包工施工合同甲方:______公司(以下简称甲方)统一社会信用代码:_____________法定代表人:_____________地址:_____________联系电话:_____________乙方:______公司(以下简称乙方)统一社会信用代码:_____________法定代表人:_____________地址:_____________联系电话:_____________鉴于甲、乙双方在诚信、平等、互利的基础上,根据《中华人民共和国合同法》等相关法律法规的规定,就沉井清包工施工事项达成如下协议,共同遵守并执行:一、施工范围及工期1. 甲方委托乙方负责_________项目的沉井清包工施工,并确保施工质量符合相关国家标准和甲方的要求。
2. 本合同施工期限为_________,自合同签订之日起算。
若乙方未能按照本合同规定的工期完成工程,则每延期一天,乙方应向甲方支付违约金_________元。
二、工程报价及结算方式1. 乙方承诺以优质的工程质量及良好的服务态度为甲方提供服务,工程报价为_________元,款项按以下方式结算:(1)工程开工时,乙方需向甲方支付合同总金额的____%作为预付款,其余款项工程竣工验收后一次性结算。
(2)结算时,甲方应按照实际完成工程量支付相应款项。
三、质量及验收标准1. 乙方需按照国家相关标准进行沉井清包工的施工,并保证施工过程中不得出现偷工减料、违规操作等现象。
2. 施工完成后,甲方有权对工程质量进行验收。
如发现工程存在质量问题,乙方应承担修复责任,直至满足国家相关标准为止。
四、保证条款1. 甲、乙双方保证在本合同履行过程中遵守国家相关法律法规,不得出现拖欠款项、恶意拖工等违约行为。
2. 本合同一经签订,即具有法律效力。
任何一方未经对方同意擅自解除本合同的,应承担违约责任。
五、争议解决1. 本合同如有任何争议,双方应友好协商解决。
泵站沉井施工
(二)、泵站沉井施工1、沉井制作下沉工艺沉井制作程序为:场地整平一^放击~^开挖基底f 夯实基底f 抄平放线验线一^铺砂垫层、垫木安设刃脚铁件、绑扎钢筋f 支刃脚、井身模板浇筑砼、养护F模抽出垫木及支架井-- ►-------------- ►---------- ►——点降水、下节沉井下沉上节沉井制作沉井下沉沉封底砼浇筑底板砼浇筑泵站设备基础砼及沉井内部挡水板等砼结构施工。
2、沉井施工:采用分两节制作、分两次下沉组织施工。
泵站沉井施工时,首先进行场地平整,并根据设计要求座标定位沉井中心桩和纵横轴线控制桩,桩位经工程师认可后方可开始施工。
本工程基坑采用反铲机械开挖深度不小于2米,并将松软土质全部清除后,用砂性土回填、整平、夯实做为沉井制作的基础;沉井制作前对砂垫层的宽度和厚度、支承垫木的数量和布置进行设计、计算,并报工程师批准后实施。
为确保沉井制作及下沉时的稳定,结合本工程的地质情况,泵站沉井分两节制作,分两次下沉。
沉井接高时用测量仪器进行控制,以确保上下两节沉井的中轴线重合,沉井接高施工缝应将既有砼表面清凿、清洗干净;砼浇筑前,先安放止水条、铺筑一层与砼同标号的无碎石的砂浆再进行上层砼的浇筑。
模板采用组合钢模与木模结合,并符合有关规范要求;砼浇筑前,应按规定认真检查核对有关钢筋、模板、预留洞、预埋件的位置和尺寸确保无误;每道工序结束后及时通知工程师作隐蔽工程验收,经验收合格后,方可进行下道工序的施工。
施工缝止水和对拉螺栓止水应严格按照上海市《市政工程施工和验收技术规程》要求施工。
施工缝应凿除全部表面浮浆层,露出骨料,并清洗干净。
对拉螺栓中间加焊钢板止水片,止水片尺寸不小于3*50*50。
止水片与螺栓杆的焊接为周边焊,焊缝应饱满,要逐根检查焊接质量,并经工程师检查合格后方可进行下道工序施工。
沉井制作时,其框架梁与沉井一起制作。
沉井下沉采用喷射井点降水排水下沉。
分节下沉时,应对沉井结构、降水井点量及地基承载力进行检算。
沉井浇筑、下沉交底
破裂时,沉井便在自重的作用下自动下沉。
3.3测量控制
沉井位置与标高的控制:在沉井井壁顶部设置坐标测点, 通过全站仪测量沉井位置坐标;在沉井四角设置竖向刻度标尺, 通过水平仪及水平基准点测量沉井下沉四角标高,并推算刃脚 底部标高。
沉井垂直度的控制:在井筒外四边作出垂直轴线的标记,
各吊线坠逐个对准其下部的标板(或用水平尺)以控制垂直度。 沉井测量控制指标:沉井下沉时应对其位置、垂直度及 标高进行观测,每班至少测量两次(在班中和每次下沉后测量 一次),当四角高差大于8cm或垂直度大于0.7%时,应进行纠偏
处理,沉井接近设计的底标高时,应加强观测,每2小时一次,
碎石进行处理。
4.4下沉缓慢 继续浇灌砼增加自重或在井顶面均匀加重。
五、安全质量保障措施
(1)沉井混凝土强度达到100%后方可进行下沉施工。 (2)现场照明必须充足,满足沉井夜间施工要求。 (3)现场专职电工对现场用电进行24小时监督与排查, 确保施工用电安全。
(4)沉井内横隔墙之间每个挖土区设置一个必要的工人
四、特殊情况处理
4.1发生倾斜 井内取土继续偏挖,必要在刃脚下沉较快的一侧适当打设 短木桩,加大阻力延缓下沉速度。
4.2发生偏移
通过偏挖法有意使沉井偏向相反方向,当几次倾斜纠正后, 即可恢复到正确位置。
4.3下沉过快 (1)重新调整挖土,在刃脚下不挖或部分不挖土。 (2)在沉井外壁与土壁间填粗糙材料或将井筒外的土夯 实,增加摩阻力,如沉井外部的土液化发生虚坑时,可填
沉井施工劳务合同范本
甲方(发包方): [甲方全称]地址: [甲方地址]联系人: [甲方联系人]联系电话: [甲方联系电话]乙方(承包方): [乙方全称]地址: [乙方地址]联系人: [乙方联系人]联系电话: [乙方联系电话]鉴于:甲方需在[具体地点]进行沉井施工,因施工技术及施工人员等方面的原因,甲方决定将沉井施工劳务承包给乙方。
为明确双方的权利和义务,经双方协商一致,特订立本合同。
第一条合同内容1.1 工程名称:[工程名称]1.2 工程地点:[工程地点]1.3 工程内容:[具体施工内容,如沉井制作、下沉、接高、封底等]1.4 工程质量标准:[国家或行业标准]1.5 工程工期:[具体开始和结束日期]第二条工程价款及支付方式2.1 工程价款:[合同总价]2.2 支付方式:(1)合同签订后,乙方提交相关资质证明及施工方案,甲方支付合同价款的[百分比]%作为预付款;(2)工程进度达到[百分比]时,乙方提交进度款申请及相关证明,甲方支付进度款的[百分比]%;(3)工程完工验收合格后,甲方支付合同价款的[百分比]%作为验收款;(4)工程保修期满后,甲方支付合同价款的[百分比]%作为保修金。
第三条双方权利和义务3.1 甲方权利和义务:(1)提供施工场地、施工用水、用电等;(2)按照合同约定支付工程款;(3)监督工程质量、进度和安全;(4)对乙方在施工过程中违反合同约定、造成工程质量、进度和安全问题的,有权要求乙方承担相应责任。
3.2 乙方权利和义务:(1)按照合同约定进行施工,确保工程质量、进度和安全;(2)提交施工组织设计、施工方案及施工进度计划;(3)按照甲方要求,及时提供施工所需材料、设备;(4)在施工过程中,严格遵守国家有关法律法规和行业标准;(5)按照合同约定,承担保修责任。
第四条争议解决4.1 双方在履行合同过程中发生的争议,应友好协商解决;协商不成的,可以向有管辖权的人民法院提起诉讼。
第五条合同生效5.1 本合同自双方签字(或盖章)之日起生效。
沉井施工方案
2.1.1 工艺设计泵房设计规模为:近期3400m3/d,总变化系数Kz=1.81;远期5400m3/d,总变化系数Kz=1.73.2.1.2、主要构(建)筑物地下方形泵房一座,钢筋砼结构,泵房内由隔墙分隔成格栅井、水泵工作室、并与闸门井合建,加上出水槽,平面尺寸:地下部分12.65*5.2*7.85(H),地上部分5.2*4.04*4.8(H),流量计井4.7*2.7*1.7(H)。
地上为管理房,由控制室、值班室组成2.1.3、建筑、结构、电气工程详见各部分设计图纸及说明。
2.1.4、泵站内道路、给排水管道及围墙施工三、施工组织机构配置我公司成立了“大丰市草堰—白驹污水收集管网工程项目部”,配备专业化施工队伍,实行工程项目部和施工队二级管理模式。
项目部设项目经理1名、项目副经理1名、总工程师1名等领导班子和八个职能部门。
各部门设若干关键岗位的主管人员。
项目经理负责本合同段的全面工作,总工程师负责技术、质量的全面管理,副经理负责现场工程进度计划的落实和对外协调工作,施工队伍按项目部编制的实施性施工组织设计负责实施。
组织机构框图及各部室的工作职能见附表1、附表24.1、施工部署根据建设单位及项目公司的总体要求,对泵站施工方案进行了优化必选,确定了先施工沉井后施工管理房,先土建后安装电气设备的总体施工部署。
沉井预制砼采用商品砼,由砼泵车泵送至模板内。
根据工期总体要求,沉井施工工期为3个月,为了保证工期,我方拟定进度计划如下4.1.1施工准备场地平整、施工放样4.1.2沉井预制沉井预制沉井下沉底板封底、隔墙及顶板施工4.1.3 管理房及泵房施工4.1.4 电气设备安装、调试4.1.5 管道及其他零星工程五、本工程主要难点及针对性技术措施5.1 泵房沉井(尺寸),需要分节预制,高空作业是沉井预制中的一项难点工程:5.2 沉井下沉过程中,沉井纠偏、突沉、干封底施工;针对性技术措施:﹙1﹚加强安全教育,提高安全意识;增加安全防护措施,详见安全文明施工措施。
沉井劳务施工合同
甲方(发包方):________________乙方(承包方):________________根据《中华人民共和国合同法》、《中华人民共和国建筑法》及其他相关法律法规,甲乙双方在平等、自愿、公平、诚实信用的原则基础上,就甲方提供的沉井劳务施工项目,经友好协商,达成如下协议:一、工程概况1. 工程名称:________________2. 工程地点:________________3. 工程内容:沉井制作、运输、安装、拆除等。
4. 工程规模:________________5. 工程工期:________________二、劳务分包范围1. 乙方负责沉井制作、运输、安装、拆除等全部劳务工作。
2. 乙方按照甲方要求,完成沉井的制作、运输、安装、拆除等工作,确保工程质量、安全、进度符合合同约定。
三、工程款及支付方式1. 工程款总额:________________元。
2. 付款方式:分阶段支付,具体如下:(1)开工前支付合同总额的30%;(2)沉井制作完成支付合同总额的40%;(3)沉井安装完成支付合同总额的20%;(4)工程验收合格后支付合同总额的10%。
四、工程进度及质量要求1. 工程进度:按照合同约定的工期完成工程,如因乙方原因导致工期延误,乙方应承担相应的违约责任。
2. 工程质量:按照国家现行相关标准和规范执行,确保工程质量合格。
五、安全生产及文明施工1. 乙方应遵守国家安全生产法律法规,确保施工现场安全。
2. 乙方应采取有效措施,防止施工现场环境污染,做到文明施工。
六、违约责任1. 甲方未按合同约定支付工程款的,应向乙方支付违约金,违约金为未支付工程款总额的1%。
2. 乙方未按合同约定完成工程的,应向甲方支付违约金,违约金为未完成工程部分合同总额的1%。
3. 因乙方原因导致工程安全事故的,乙方应承担相应的法律责任。
七、争议解决1. 双方在履行合同过程中发生争议,应友好协商解决。
2. 协商不成的,任何一方均可向合同签订地人民法院提起诉讼。
泵房沉井施工方案
泵房的沉井施工方案一、沉井施工工艺流程图筑岛铺垫拼装钢刃立内模安装钢筋立外模灌注节砼及抽垫分节浇筑砼至设计下沉分节下沉至设计标基底清理封底二、施工方案1、清理场地,对软硬不均的地表应予加固。
先将场地平整夯实,以免在灌筑沉井过程中和拆除支垫时,发生不均匀沉陷。
若场地土质松软,应加铺一层30~50厘米厚的砂层。
必要时,应挖去原有松土层,然后铺砂。
2、试挖后,如果遇到土质松软的情况,沉井易失去稳定,难于控制,刃脚面可适当加宽,以免沉井发生偏移。
3、砼搅拌:就近搭设简易搅拌棚。
4、沉井分节。
沉井的分节应视下沉进度、土质性质、沉井的平面尺寸和沉井深度作全面分析而定,一般情况下,若沉井总高在7米以内,地基良好时,可一次灌注,但是出于对于该工程安全性的考虑,分节施工,沉井分节暂定为1米。
5、铺设垫木。
铺设垫木基本要求:1)垫木材料应用质量良好的普通枕木及短方木;2)垫木铺设方向:刃脚的直线段垂直铺设。
3)铺垫次序:应先从各定位垫木开始向两边铺设;4)支撑排架下的垫木应先从各定位垫木开始向两边铺设;5)铺垫顶平面最大高差应不大于3cm,相邻两垫木最大高差应不大于0.5cm;6)调整垫木高度:不应在其下垫塞木块、木片、石块等,以免受力不匀;7)垫木间空隙应填砂捣实,垫木埋入岛面深度应为垫木高度的一半。
6、沉井模板及支撑沉井模板。
其施工步骤如下:1)测量放样:应准确测量刃脚位置,画出刃脚边线,沉井模板也可在垫木上放样。
2)模板制作:沉井外侧应尽量平滑,以利下沉。
外侧模板(面向砼)的板面应刨光,拼装要平顺,并应具较好的刚性。
3)安装与支撑:沉井井壁外侧的模板必须顺直立方向装设。
其与刃脚相接处凹凸不平的空隙,应妥为填塞以免漏浆。
沉井模板立好后,应复核其尺寸、位置、刃脚标高、井壁、垂直程度或斜度的锥度。
4)模板安装顺序:刃脚斜面及隔墙底面模板井孔模板安扎钢筋调整各部尺寸全面紧固拉杆、拉箍、支撑等。
5)钢筋扎焊:沉井钢筋应在内模立好后而外模尚未安装时,进行安装、扎、焊。
沉井下沉土方开挖技术交底
⑷相邻孔室间底而高差不宜大于
⑸注意不使隔墙底部支顶在土层上。
2、下沉中应随时掌握土层变化情况,分析和检验土壤阻力与沉井重量 关系,选用适用的除土下沉方法、控制其除土部位及除土量,使沉井均匀平 稳地下沉,在不稳定的土层及沙土中下时,应先将刃脚内侧的土分层挖开,一层全部挖完,再开始 第二层。
3、取土原则:每室同时取土,先在中间距井壁四周处开挖40~50cm,将各 室挖成锅底状,再分层挖除刃脚内侧的土。使沉井平稳下沉。
4、每室开挖刃脚时,视劳动力的多少分成若干段,每人负责一段,沿沉 井四周同时掏取刃脚,开挖宽度比刃脚宽lOcmo每次掏空刃脚不得大于20cmo严格控制刃脚附近取土深度,防止翻沙涌水。
沉井下沉土方开挖技术交
The Standardization Office was revised on the afternoon of December 13, 2020
®技术、安全交底书
表格编号
CRECSH-PM-0908
项目名称
玉溪市中心城区排水管网改扩建工程
交底编号
YXGW-YSBZ-CJ06
2、土方开挖的顺序,并遵循"分层开挖,严禁超挖"的原则。
3、沉井下沉,如釆用冲吸泥的方式时,冲吸的高度不宜过高防止沉井突然下沉,发 生坍塌事故。
4、沉井施工前,应检查机具设备是否完好,并搭好脚手架、作业平台、并保证其牢 鼎,平台四周设置栏杆,高处作业和险要的空隙处,均应设安全网。
5、沉井顶面外圈应设安全防护围栏。井内、井上搭设的抽水机台座、水力机械管道 等施工设施,均应架设牢固。井顶上的机具应设防护挡板,小型工具宜装箱存放。在沉 井刃脚和井内横隔墙附近不得有人停留、休息,以防止坠物伤人。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
西干线造工程WT10.2标月罗路泵站主泵房
沉
井
下
沉
施
工
合
同
书
二00九年五月十五日
合同书
发包单位:腾达建设集团股份有限公司(简称甲方)
承包单位:江苏河海科技工程集团有限公司(简称乙方)
依照国务院颁布的《建筑安装工程承包合同条例》,甲方委托乙方承担西干线改造工程WT10.2标月罗路泵站主泵房沉井下沉工程施工任务,根据有关法律、法规,结合本工程的具体情况就双方在施工中的权利、义务的责任,经双方友好协商达成以下协议,以资共同信守。
一.工程概况
1.工程名称:西干线改造工程WT10.2月罗路泵站
2.工程地点:月罗路777号西侧
3.工程数量:刃脚平面尺寸长22.9m,宽18.5m,下沉深度3.7m,井壁平面尺寸长22.6m,宽18.2m,
下沉深度10.43m,起沉标高 2.53m,止沉标高-11.60,下沉深度14.13m,计土方量为
22.9*18.5*1.9+22.6*18.2*10.43=5095.003m3(暂定)工程量按实计算。
4.质量目标:满足质量标准要求
5.安全目标:沉井稳定性优良,安全事故0
二.工期
乙方于2009年5月25日进场组织施工,工期25天,至2009年6月20日结束。
三.工程价款及支付方式
1. 工程造价为20元/m3元人民币,另加1.15系数计算;
2. 乙方按规定时间人员机械设备进场后,甲方支付两万元人民币给乙方作为开工费,施工期间每半个月甲方支付给乙方施工人员300元/人生活费,待下沉施工作业安全结束,甲方支付乙方施工人员工资,余款沉井到位,封底,工程结束后一次结清。
四.甲方职责
1. 甲方向乙方提供与施工有关的设计图纸、地质勘察报告;
2. 提供泥浆储淀池及适应施工机械动力的临电端头;
3. 甲方负责沉井内外杂物清理,(包括刃脚部位、素混凝土凿除),配合吊机一台,井内安装相应的扶梯栏杆;
4.提供充足的水源及回水通道;
5.向乙方提供住房、厨房、生活用水等;
6.配备技术、测量、安全等管理人员协助和监督乙方施工;
7.检查督促施工进度、质量、安全,把数据及情况第一时间转达给乙方;
8.协调施工生产中出现的各类问题。
五.乙方职责
1. 严格按照施工设计、规范、质量、安全等要求合理、科学组织下沉施工;
2. 向甲方及监理提供有效的企业资质、人员岗位证书、设备合格证书等;
3. 组织确定技术精良、管理水平过关的现场负责人及施工班子,人员详细信息(身份、电话)保持畅通;
4. 乙方所有人员应服从甲方管理,遵守甲方及上级的各项规章制度(安全规程、宿舍卫生制度等),应做到安全、合理、精心、文明施工;
5. 乙方有必要根据施工图纸、土质数据及以往施工经验根据甲方施工方案自行制定一套有管理、有组织、有指挥、有应急专业性强的下沉施工方法及措施;
6. 乙方应根据下沉情况及时向甲方汇报工作进展及预测下一层土质、水位状态;并及时根据甲方测量、监测数据调整施工速度及纠正;
7. 施工现场由于乙方原因,造成的质量、安全、环境事故,经济损失均由乙方负责;
8. 施工过程中的技术控制均由乙方负责,乙方必须按甲方对沉井下沉的规范要求,进行下沉施工中听从甲方的全部技术指导,不得任意借口违反下沉操作顺序。
9.乙方就甲方提出的意见既不整改也不纠正,对于安全、文明施工屡教不改的,乙方必须欣然接受甲方的经济处罚,500~2000元/次,由工程款扣除。
五.其它条款
1. 甲方委派施工负责人,乙方委派施工负责人,必须现场跟班亲自指挥,对口进行联系方式交接,发现下沉有变化,随时可作出决策;
2. 乙方势必遵守《安全施工协议》各项条款;
3. 本合同未明事宜,双方在施工过程中另行商定。
4. 本合同一式二份,双方各执正本一份;
5. 本合同经双方签字、盖章后生效,至工程任务结束,工程款接清后失效。
甲方:腾达建设集团股份有限公司乙方:江苏河海科技工程集团有限公司
代表:代表:
日期:日期:
安全生产协议书
发包单位:腾达建设集团股份有限公司(简称甲方)
承包单位:江苏河海科技工程集团有限公司(简称乙方)
为了落实建设工程安全生产的管理要求,确保西干线改造工程WT10.2标月罗路泵站主泵房沉井下沉工程的顺利进行,经甲乙双方共同协商,同意明确如下协议:
一.甲方在工程开工前协助乙方做好现场交通、施工用电及生活辅助设施工作。
二.甲方应积极组织和督促乙方开展安全达标活动,即使传达和部署上级有关安全生产精神,定期听取乙方的意见和要求。
加强安全生产指导和协调。
三.甲方负责组织对乙方安全规范作业、文明施工情况的检查,定期组织考核。
对其期限整改,
对于限期不整改或野蛮施工,视情节每次按责任违约给予500—2000元的经济处罚,直接从工程款中扣除。
四.乙方承担的施工作业过程中由于乙方责任造成的安全事故或重大人员伤亡的,由此给甲方带来的经济损失全部由乙方承担。
五.乙方负责施工现场安全管理工作,现场应有符合工程施工要求的专业管理人员和操作人员,并建立安全生产保证体系,其有关文件报甲方、监理备案。
六.乙方要严格贯彻执行国家和本市颁发的有关安全生产的法律、法规,加强内部安全管理,落实各项安全防护措施,确保工程建设中不发生重大伤亡事故。
七.乙方要按照沉井下沉安全作业规范针对本工程项目的特点、性质、规模以及施工现场条件编制施工安全技术措施,并向全体施工进行安全技术交底、严格按照施工方案(大纲)有关安全要求施工,同时作好安全生产各种内业资料,以便检查,做到规范施工。
八.乙方进入工地后应明确落实施工现场安全生产第一责任人,并报甲方,按照“谁施工谁负责”的原则,负责建立内部和施工责任区域的安全生产管理工作。
九.乙方要加强对全体施工人员安全作业,文明施工和自我保护的宣传教育,做好上岗前的安全交底,特殊工种作业人员必须做到持证上岗,禁止实习,学习人员现场作业,严格执行各种安全操作规程,确保施工安全。
十.乙方要按照“安全自查,隐患自改,责任自负”的原则加强对责任区的日常安全检查。
及时制止和处理各类违章违法行为。
对查处的隐患要及时落实整改措施,消除隐患。
十一.乙方应主动接受甲方在安全生产工作上的业务指导,检查督促,服从管理,对甲方的工作布置和组织活动积极贯彻实施和参加。
十二.乙方因疏于管理违章违法作业发生安全事故造成人员伤亡的,应积极抢救受伤人员、保护
现场的同时,严格按安全事故上报的规定时限向甲方汇报,由甲方统一逐级上报,不得迟报瞒报。
十三.本协议中未涉及的有关条款,甲乙双方可根据需要协商补充修改。
如遇有与国家和本市的有关法规不符的,应按国家和本市的有关法规执行。
十四.甲方现场安全员;乙方现场安全员。
十五.本协议作为甲乙双方工程合同的附件,在工程合同签约后生效,与工程合同具有同等法律效力,工程合同期满,本协议终止。
十六. 本合同书正本两份,甲乙双方各执一份。
甲方单位:乙方单位:
负责人:负责人:
签订日期:签订日期:。
