成品保护方案(已完)(汇编)
成品保护方案
江苏淮安机场跑道、站坪工程一标段
成
品
保
护
方
案
编制:孙楠
审核:刘兵役
审批:姚焕松
中国航空港建设第二工程总队淮安机场项目部
二00九年八月二十一日
一、工程概况
我部道槽区域水稳底基层现已施工24000m2左右,排水工程中的箱涵也相继浇筑混凝土,水稳层和箱涵涵体的成品保护是本阶段工作的重点。
二、水稳层和排水工程的成品保护措施
1、水稳层铺筑成型后的成品保护
(1)水稳层铺筑施工完成后及时进行养护,任何机械车辆严禁驶入养护区域,以免造成破坏;
(2)已完水稳层施工区域养护7天后严禁重型车辆行驶;
(3)围护措施
用彩条拉设围护路障,设专人进行巡视,保证机械车辆不准入内,保证围护路障时有时新,一经破坏立即更换。
(4)处罚措施
任何车辆私自闯入水稳层成品保护区域,一经发现处以5000元/次现金的罚款。
2、排水工程
现浇混凝土部分成品保护
(1)混凝土浇注完毕,应将散落在模板上的多余混凝土清理干净,并覆盖养护。
(2)混凝土结硬之前,不得踩踏混凝土表面。
并按要求洒水养护混凝土至少7天。
(3)不得在混凝土成品上随意开槽打洞。
不得用重锤锤击混凝土。
砌体成品保护
(1)排水沟砌筑施工完成后,不得随意在沟体上走动,开槽打洞或用重锤锤击。
(2)砌体砌筑完毕,应及时进行保护,使其免遭碰撞受损。
(3)雨天砌筑砌体,应按要求覆盖保护。
中国航空港建设第二工程总队淮安机场项目部
二00九年八月二十一日。

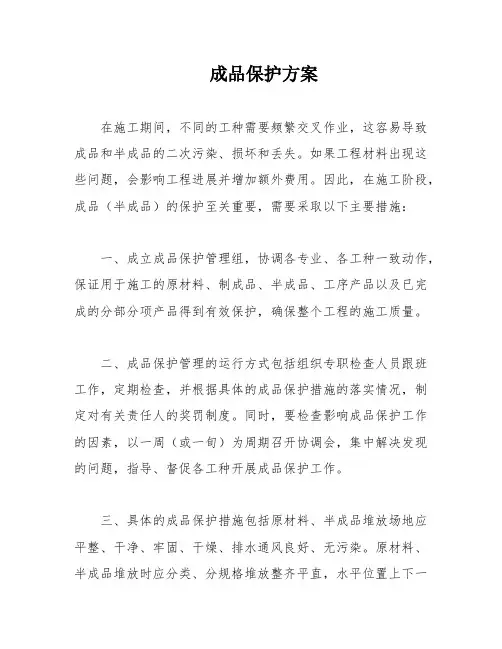

成品保护方案
成品保护方案在施工期间,不同的工种需要频繁交叉作业,这容易导致成品和半成品的二次污染、损坏和丢失。
如果工程材料出现这些问题,会影响工程进展并增加额外费用。
因此,在施工阶段,成品(半成品)的保护至关重要,需要采取以下主要措施:一、成立成品保护管理组,协调各专业、各工种一致动作,保证用于施工的原材料、制成品、半成品、工序产品以及已完成的分部分项产品得到有效保护,确保整个工程的施工质量。
二、成品保护管理的运行方式包括组织专职检查人员跟班工作,定期检查,并根据具体的成品保护措施的落实情况,制定对有关责任人的奖罚制度。
同时,要检查影响成品保护工作的因素,以一周(或一旬)为周期召开协调会,集中解决发现的问题,指导、督促各工种开展成品保护工作。
三、具体的成品保护措施包括原材料、半成品堆放场地应平整、干净、牢固、干燥、排水通风良好、无污染。
原材料、半成品堆放时应分类、分规格堆放整齐平直,水平位置上下一致,防止变形损坏、防止颠覆或倾倒。
注重工序过程中的成品保护,合理、有序地进行穿插施工,确保工序产品不被污染或损坏。
作好工序标识工作,采取护、包、盖、封等防护措施,对易受污染、破坏的成品、半成品,标识“正在施工,注意保护”标牌,并由专门负责人经常巡视检查,发现有保护设施损坏的,及时恢复。
工序交接全部采用书面形式由双方签字认可,由下道工序作业人员和成品保护负责人同时签字确认,并保存工序交接书面材料,下道工序作业人员对防止成品的污染、损坏或丢失负直接责任,成品保护专人对成品保护负监督、检查责任。
运输过程中应注意防止破坏各种饰面。
在施工过程中要注意对其它关联承包商成品的保护,不得出现随意开槽打洞等破坏他人产品的行为。
工程进入装修施工阶段制定切实可行的《成品保护方案》,由业主监督。
已安装好的设备、电线管等不得做脚手架使用或用以吊拉承重件。
为防鼠患,在工程后期,防止所敷设的电线电缆被啃咬损坏,在所有电缆沟、电缆井道出入口均应可靠封堵。

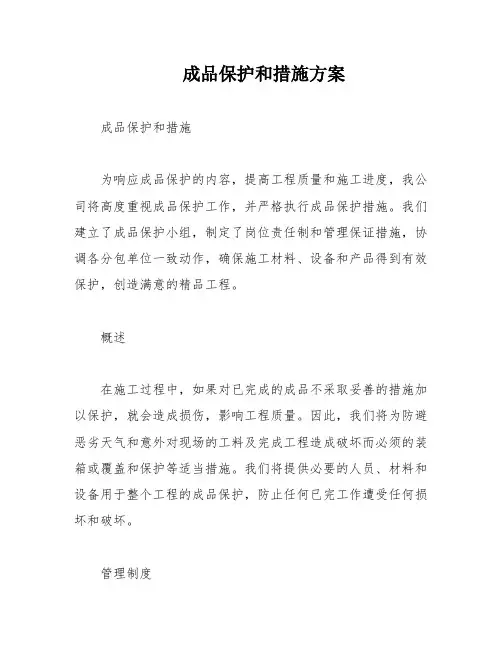

成品保护和措施方案
成品保护和措施方案成品保护和措施为响应成品保护的内容,提高工程质量和施工进度,我公司将高度重视成品保护工作,并严格执行成品保护措施。
我们建立了成品保护小组,制定了岗位责任制和管理保证措施,协调各分包单位一致动作,确保施工材料、设备和产品得到有效保护,创造满意的精品工程。
概述在施工过程中,如果对已完成的成品不采取妥善的措施加以保护,就会造成损伤,影响工程质量。
因此,我们将为防避恶劣天气和意外对现场的工料及完成工程造成破坏而必须的装箱或覆盖和保护等适当措施。
我们将提供必要的人员、材料和设备用于整个工程的成品保护,防止任何已完工作遭受任何损坏和破坏。
管理制度1.施工进度计划统筹安排与现场协调制度我们深入了解工程施工工序并在需要时根据实际情况进行调整,事先制定好成品保护措施,避免或减少后续工序造成前一工序成品的损伤和污染。
一旦发生成品的损伤或污染,要及时采取有效措施处理,保证施工进度和质量。
2.工序交接检制度本制度将使各分包的交叉作业或流水施工做到先交接后施工,使前后工序的质量和成品保护责任界定清楚,便于成品破损时的责任追究或索赔。
3.成品保护措施的编制审核制度本制度规定我公司在不同施工阶段(包括施工技术准备期和工程完成到一定程度时)成品和设备保护措施的编制内容和相关要求。
4.成品保护措施执行状况的过程记录制度我们坚持“谁施工、谁负责”的惯例,及时如实记录在相应施工时段的产品保护情况。
5.成品保护巡视制度我们每天对各类成品进行检查,发现有异常情况立即进行处理,不能及时处理的马上上报,研究制定切实可行的弥补措施。
在按照总包事先策划的时间间隔进行安全、文明施工巡查的同时,也要考虑成品保护的情况。
对于造成成品损坏的情况,责任单位应该立即向总包进行登记,并提供责任人。
总包确认后,责任方需无条件接受自行协商解决或由总包方取证裁决。
如果未提供责任人,则责任自负。
对于任何成品或设备损害事件,总包方将进行调查处置,并根据失误或故意破坏情况进行相应的赔偿或处罚。
成品保护措施方案最全
本主要工程以提供的施工设计图纸、图说、设计变更以及工程量清单、各乡镇增加工程等所明确的全部工程内容。
全部工程内容包括11 个乡镇、老厂区扩建、新建厂区污水处理厂及配套管网工程,分别为粗格栅及调节池、细格栅及沉砂池、A²O 氧化沟、二沉池、紫外线消毒渠、超声波明渠计量槽、污泥回流井、脱水机房、鼓风机房及配电室、管理用房、污水回流井、在线监测房、提升泵、污泥池、DSP-SH-50-B x3、取样观察池、围墙及栏杆、挡土墙、锚杆挂网喷浆2边坡、厂内道路(含厂外进厂道路)、箱涵、管涵、桥、污水管网、给排水、电、设备、绿化等。
道路工程和排水工程,拆除原来路面、结构层,全部更换新管道、重新做道路结构层及路面等。
1、合理安排工序,确定保护方案在准备工作阶段,由项目经理领导,配合绿化、安装、土建等专业施工员对施工进行统一协调,合理安排工序,加强工种的配合,正确划分施工段,避免因工序不当或者工种配合不当造成成品损坏,研究确定成品保护的组织管理方式以及具体的保护方案,对重要构件保护下发作业指导书。
2、建立成品保护责任制, 责任到人。
派专人负责各专业所属劳务成品保护工作的监督管理。
3、各专业施工员会同各分区的成品保护责任人进行定期的巡回检查,将成品的监护作为项目重要工作进行。
4、加强职工的质量和成品保护教育及成品保护人员岗前教育,树立工人的配合及保护意识,建立各种成品保护暂时交接制,做到层层工序有人负责。
5、除在施工现场设标语外,在制成品或者设备上贴挂成品保护醒目的警示标志,唤起往来人员的注意。
6、对成品保护不力的单位和个人以及因粗心、漠视或者故意破坏工地成品的单位和个人,视不同情况和损失,予以不同程度的处罚。
1、建立成品保护工作的组织机构1) 以现场项目经理牵头组织并对成品保护工作负全面责任。
2) 项目部绿化、土建和水电安装施工员负责实施。
3) 各专业承包商主要领导负责自身施工范围内的作业面上的成品保护。
成品保护方案
成品保护方案编制人:审核人:目录一、编制目的 (1)二、编制依据 (2)三、工程概述 (3)1、工程位置 (3)2、建设标准及规模 (3)3、工程地质 (3)四、一般保护措施 (4)1、成品保护管理工作的主要内容 (5)2、成品保护责任及管理措施 (5)五、主要分项成品保护 (5)1、施工场区 (5)2、原材料 (5)3、土方工程 (6)4、钢筋工程 (7)5、管桩工程 (7)6、模板工程 (8)7、混凝土工程 (8)8、模袋混凝土工程 (9)一、编制目的成品保护一般是指在施工过程中,有些分项工程已经完成,而其他一些分项工程尚在施工;或者是其分项工程施工过程中,某些检验批已完成,而其他部位正在施工;在这种情况下,项目必须负责对已完成部分采取妥善措施予以保护,以免因成品缺乏保护或保护不善而造成操作损坏或污染,影响工程质量,特编制本方案对施工过程中对成品保护落实到实处。
二、编制依据为有效地防止施工过程成品因保护失控,可能造成的质量问题和质量缺陷,最大限度地避免返工和修补损失,同时也为保证工程在交付前得到有效的保护,确保交付给业主优良的满意的产品,结合本段实际情况,现拟定以下成品保护方案。
1、《建筑地基基础工程施工质量验收规范》(GB50202-2002);2、《建筑地基基础工程工程施工规范》(GB 5104-2015);3、《水运工程质量检验标准》(JTS 257-2008);4、《水运工程测量规范》(JTS 131-2012);5、《水运工程混凝土质量控制标准》(JTS 202-2-2011);6、《水运工程混凝土施工规范》(JTS 202-2011);7、《建筑施工计算手册》;8、《建筑施工模板安全技术规范》(JGJ 162-2008);9、《江苏省航道工程施工标准化指南—航道工程》;10、《航道整治工程施工规范(附条文说明)》(JTS224-2016)。
三、工程概述1、工程位置地处洪蓝镇西南部(4.9km)、石湫镇东部(12.2km),路线全长 5.458km,从25K+006至30K+564。
成品保护方案
成品保护方案本公司进场后,根据不同的施工阶段,将制定切实可行的成品保护实施细则和成品保护方案,并报业主、监理审批认可后严格实施。
一、建立成品保护工作的组织机构(一)、项目经理为成品保护领导小组的总负责人。
(二)、以现场生产经理、机电安装负责人牵头组织并为成品保护工作负全面责任。
(三)、工程部、机电管理部部长和各责任工程师负责实施。
(四)、经营经理负责制定成品保护资金计划的落实。
(五)、各专业承包商主要领导负责自身施工范围内的作业面上的成品保护。
(六)、成品保护的责任划分,并落实到岗,落实到人。
1、制定成品保护的重点内容和成品保护的实施计划。
2、分阶段制定成品保护措施方案和实施细则。
3、制定成品保护的检查制度、交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。
二、成品保护职责(一)、项目经理部职责根据施工组织设计和工程进展的不同阶段编制成品保护方案;以合同、协议等形式明确各分包对成品的交接和保护责任,确定主要分包单位为主要的成品保护责任单位,明确项目经理部对各分包单位保护成品工作协调监督的责任。
(二)、现场材料设备保护责任由本公司供应的材料、半成品、设备进场后,由项目经理部材料部门负责保管,项目经理部现场经理和项目经理部安全保卫部门进行协助管理,由项目经理部发送到分包单位的材料、半成品、设备,由各分包单位负责保管、使用。
(三)、结构施工阶段的成品保护责任结构工程责任工程师为主要成品保护责任人,机电施工人员要有保护土建项目的保护措施后方可作业,在机电等施工项目完成并进行必要的成品保护后,向土建施工进行交接。
对于一些关键工序(钢筋、模板、混凝土浇筑、焊接),土建施工和机电安装均要设专人看护及维修。
三、各分项成品保护管理措施(一)、测量定位桩点定位桩采取桩周围浇筑混凝土固定,搭设保护架,悬挂明显标志以提示,水准引测点尽量引测到周围老建筑物上或围墙上,标识明显,不准堆放材料遮挡。
(二)、土方工程土方回填施工时,定位标准桩、轴线桩、标准高程桩,要妥善保护防止撞碰位移。
成品保护方案(已完)
成品保护⽅案(已完)成品保护⽅案成品保护对保证本⼯程的质量和功能,对保证整个⼯程的进度,维护业主和参战各⽅的利益,⾄关重要,我公司历来⾮常重视。
多年来,围绕⼤型复杂的⼯程项⽬的总承包管理,我公司积累了⼀整套管理办法和措施,将针对本⼯程成品保护的特点、重点和难点,牵头负责并组织实施好各分部分项⼯程以及各专业的成品保护。
成品保护的指导思想:严密组织、突出重点、责任到位、措施有效、严防紧护、检查到位、奖罚分明、⼀次交付。
第⼀节成品保护责任及管理措施1. 组织保证措施设专⼈狠抓成品保护的现场教育⼯作,使全体施⼯⼈员在思想上⾼度重视,从施⼯⼀开始就具有良好的成品保护意识;成⽴以项⽬经理部现场副经理为领导的成品保护⼩组,明确相关部门和⼈员的岗位职责;组织敦促现场各专业施⼯队伍建⽴相应的成品保护管理组织,并纳⼊整个总承包管理成品保护⼯作体系,严格执⾏成品保护程序,在安排施⼯⽣产的同时,明确成品保护的基本要求和重点,制定相应的保护措施,并加强监督检查。
成品保护领导⼩组主要管理职能如下:1.1 项⽬经理为成品保护领导⼩组的第⼀责任⼈。
1.2 以现场副经理牵头组织并对成品保护⼯作负全⾯领导责任。
1.3 ⼯程管理部和各责任⼯程师负责实施和落实。
1.4 安全消防保卫部负责成品保护的平⽇检查、巡视和监督。
1.5 商务副经理负责制定成品保护资⾦计划的落实。
1.6 各专业分包商主要领导和责任⼈负责⾃⾝施⼯范围内的作业⾯上的成品保护。
1.7 成品保护实施“分级管理、分层负责”的原则,建⽴严格的责任制和责任追究制度,对成品保护范围和对象进⾏明确的责任划分,并落实到岗,落实到⼈。
1.8 项⽬经理部负责制定整个⼯程成品保护⽅案和分阶段成品保护实施计划和管理重点。
各专业分包商负责制定各⾃的成品保护⽅案和分阶段成品保护实施计划和管理重点。
1.9 制定成品保护的检查制度、交叉施⼯管理制度、交接制度、考核制度、奖罚责任制度等。
2. 制定成品保护⽅案和重点根据各分部分项⼯程,要制定总包⼀级和分包⼀级的成品保护⽅案和实施细则,分阶段制定重点成品保护对象和有针对性的措施、⽅案和管理⼿段,以指导整个⼯程项⽬的成品保护⼯作。
已完工程的成品保护措施
已完工程的成品保护措施(一)成品保护制度1、如果成品损坏后,找不到责任者,那么成品保护就不可能真正搞好。
为了切实搞好成品保护,应逐步制定相应的制度予以保证。
为此,应根据施工实际,制定成品保护责任制,明确各类人员在成品保护方面的责任。
2、分清上道工序与下道工序在成品保护方面的责任。
在上下两道工序交接时,应同时检查成品情况,已经损坏的成品由上道工序的班组负责,检查后损坏的成品由下道工序的班组负责。
交接检查由工长组织,上下工序的班组长参加。
如不组织交接检查,出现的成品损坏由工长负责,如有一方班组长不参加交接检,出现成品损坏由该班组长负责。
3、分清交叉作业中成品保护的责任。
一般情况下,成品损坏应由损坏者负责,责任应尽量落实到人,如落实不到个人就落实到班组。
在交叉作业中责任实难辨明时,则应由平时使用、保管的人或班组负责。
4、如双方争执不下或情节严重,应由工长或施工队长负责仲裁。
(二)成品保护的方法成品保护一般是指在施工过程中,某些分项工程已经完成,而其他一些分项工程尚在施工;或者是在其分项工程施工过程中,某些部位已完成,而其他部位正在施工。
在这种情况下,施工单位必须负责对已完成部分采取妥善措施予以保护,以免因成品缺乏保护或保护不善而造成损伤或污染,影响工程整体质量。
根据建筑产品的特点的不同,可以分别对成品采取“防护”、“包裹”、“覆盖”、“封闭”等保护措施,以及合理安排施工顺序等来达到保护成品的目的。
具体如下。
1、防护。
就是针对被保护对象的特点采取各种防护的措施。
例如,对清水楼梯踏步,可以采取护棱角铁上下连接固定;对于进出口台阶可垫砖或方木搭脚手板供人通过的方法来保护台阶;对于门口易碰部位,可以钉上防护条或槽型盖铁保护;门扇安装后可加楔固定等。
2、包裹。
就是将被保护物包裹起来,以防损伤或污染。
例如,对镶面大理石柱可用立板包裹捆扎保护;铝合金门窗可用塑料布包扎保护等。
3、覆盖。
就是用表面覆盖的办法防止堵塞或损伤。
成品保护方案及措施精编版
成品保护方案及措施集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-长青大厦酒店成品保护措施一.成品保护措施1对所有进场施工人员的成品保护培训、教育,在主观上建立成品保护意识。
指定专人专职负责成品保护工作,建立确实有效的奖罚制度。
2各专业工种分别做好本专业施工的专业性保护措施,完成的成品或半成品应与有关单位办理书面交接手续。
3项目部应严格规范使用现场的水、电,避免漏水漏电造成成品破坏。
4项目部必须建立运输通道、建立材料堆场和仓库,杜绝材料现场运输和堆放对成品造成的破坏。
5如果施工过程中发现其他专业没有进行成品保护或者成品保护受到破坏时,应及时协调,并通知工程管理人员、监理、发包人及相关单位。
6严禁在成品、半成品上乱涂乱画,如有必要应在不影响成品完成界面的情况下有组织的标记。
7建立垃圾运输通道,有条件的话对垃圾通道进行封闭,禁止乱丢垃圾及高空抛物。
8根据现场情况,应搭建临时卫生间,或在阳台、露台部位放置小便桶等临时卫生设施。
坚决禁止现场随地大小便。
二.精装修施工对前道施工成品的保护措施1土建成品保护(1)隔墙、楼板开洞开槽:项目部施工中如须在土建墙体、楼板、结构梁及柱等开洞、开凿、打孔,应事先同监理和发包人工程管理人员及相关单位、设计单位进行联系,并取得书面认可后方可施工。
未经许可严禁在土建结构上随意开洞、开槽、擅自切割结构钢筋等。
取得书面认可后在土建结构上或其它材质的墙体开洞、开槽应按图纸要求,先放线后再进行施工,施工中应采用必要的专用工具。
(2)找平层:a水泥砂浆找平层完成后,24小时内不得在上面走动或踩踏。
b在已经完成的地面找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层。
c严禁在已完成地面上拌合砂浆,如须拌合,则须在钢板上拌合。
d施工时应保护好地漏、出水口等部位,必须加临时封堵,以免灌入砂浆及杂物等造成堵塞。
(3)防水层:a施工人员要保护好已经作好的保温层、找平层等成品。
做工程成品保护方案(3篇)
第1篇一、前言工程成品保护是建筑工程施工过程中的重要环节,它关系到工程质量和施工进度。
做好工程成品保护工作,不仅可以保证工程的质量,还能减少返工和维修费用,提高施工效率。
本方案旨在制定一套全面、系统、科学的工程成品保护措施,确保工程成品在施工过程中的安全与完整。
二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 工程结构:框架结构5. 工程内容:主体结构、装饰装修、安装工程等三、工程成品保护原则1. 预防为主,防治结合2. 统一领导,分级管理3. 明确责任,落实措施4. 严格检查,确保效果四、工程成品保护组织机构及职责1. 成立工程成品保护领导小组,负责全面领导和协调工程成品保护工作。
2. 设立工程成品保护办公室,负责具体实施和监督工程成品保护措施。
3. 明确各参建单位及施工人员职责,确保成品保护工作落到实处。
五、工程成品保护措施1. 主体结构保护(1)施工前,对主体结构进行详细检查,确保无遗漏、无缺陷。
(2)施工过程中,严格控制施工荷载,避免对主体结构造成损伤。
(3)施工完成后,对主体结构进行加固处理,提高其抗裂性能。
2. 装饰装修保护(1)施工前,对装饰装修材料进行检验,确保质量合格。
(2)施工过程中,对墙面、地面、顶面等易受损部位采取防护措施,如铺设保护膜、使用隔离层等。
(3)施工完成后,对装饰装修面层进行清洁和保护,防止污染和损伤。
3. 安装工程保护(1)施工前,对安装工程材料进行检验,确保质量合格。
(2)施工过程中,对管道、线路等易受损部位采取防护措施,如使用保护套、隔离层等。
(3)施工完成后,对安装工程进行检查和调试,确保安装质量。
4. 设备保护(1)施工前,对设备进行检查和维护,确保设备正常运行。
(2)施工过程中,对设备进行防护,防止设备受损。
(3)施工完成后,对设备进行检查和调试,确保设备正常运行。
5. 绿化景观保护(1)施工前,对绿化景观进行保护,避免施工过程中受损。
成品保护方案
成品保护方案本工程施工专业分包队伍多,多层次交叉流水作业,成品量大且物资设备种类繁多,成品的保护关系到整个工程的质量和进度,必须高度重视成品和设备保护工作,严格执行成品和设备保护措施。
为此,总承包方将负责建立健全以项目经理为首的,总包各职能部门联动的,并得到各分包商积极响应的成品保护的责任机构——“成品保护小组”,协调各单位一致动作,有纪律、有秩序的进行穿插作业,保证用于施工的原材料、制成品、半成品、工序产品以及已完成的分部分项产品得到有效保护,保证所有安装的设备不被损坏、划伤,确保整个工程的施工质量。
1成品保护职责表5.14.1成品保护职责表5.14.2成品保护管理制度项目总承包部根据施工组织设计和工程进展的不同阶段、不同部位有针对性地编制成品保护方案,并以合同、协议等形式明确各分包对成品的保护和交接责任,确定主要分包单位为主要的成品保护责任单位,明确项目总承包部对各分包单位保护成品工作的协调监督责任。
总包项目总承包部对所有入场的分包单位都要进行定期的成品保护意识教育的宣传,强化分包单位的成品保护意识,并通过相关措施的制定和实施进行责任落实。
1、成品保护的一般措施表5.14.3成品保护措施1、成品包裹:防止成品被损伤或污染。
如楼梯扶手易污染变色,油漆前裹纸保护;门窗用塑料布包扎;电气开关、插座、灯具等设备也要包裹,防止施工过程中被污染。
2、采购物资的包装:防止物资在搬运、贮存至交付过程中受影响而导致质量下降。
采购单位在订货时向供应商明确物资包装要求。
包装及标志材料不能影响物资质量。
对装箱包装的物资,保持物资在箱内相对稳定,有装箱单和相应的技术文件,包装外部必须有明显的产品标识及防护(如防雨、易碎、倾倒、放置方向等)标志。
2、主要分项工程成品保护措施1)钢筋工程成品保护表5.14.4钢筋工程成品保护措施2)模板工程成品保护表5.14.5模板工程成品保护措施3)混凝土工程成品保护表5.14.6混凝土工程成品保护措施4)砌体工程成品质量保护表5.14.7砌体工程成品保护措施5)防水工程成品保护表5.14.8防水工程成品保护措施6)装饰装修工程成品保护表5.14.9装饰装修工程成品保护措施7)钢结构工程成品保护表5.14.10钢结构工程成品保护措施8)抹灰工程成品保护表5.14.11抹灰工程成品保护措施9)保温工程成品保护表5.14.12保温工程成品保护措施。
成品保护方案
成品保护施工方案编制人: 审核人: 审批人: 编制单位: 编制日期:成品保护专项方案本工程施工工程中各专业同时施工,成品保护工作是重点之一。
各专业应严格按《成品保护制度》进行施工和保护,并有严格的监督和奖罚制度。
在装修前期,由各分包组成的成品保护小组进行维护;在装修后期,由我方请专业的成品保护公司和保洁公司进行维护。
任何队伍进房间必须有入户施工申请单和出入证,如需要破坏其他专业的成品,分包单位必须填写成品破坏申请单上报我方,项目部与其他专业分包协调后方可施工,施工完后恢复成品。
一、成品保护的原则——施工过程中,后插入的工序,应采取确实行措施,如覆盖、防护等进行深护,免遭污染或破坏。
二、成品保护的管理职责1、项目经理组织对部分完工的半成品、完工的成品进行保护。
2、项目总工程师和项目副经理(1)制定半成品、成品保护措施或方案;(2)对保护不当的方法制定纠正措施;(3)督促有关人员落实保护措施。
3、材料员对进场的原材料、构配件、制成品进行保护。
4、班组负责人(1)对上道工序产品进行保护;(2)本道工序产品交付前进行保护。
三、成品保护的分工1、原材料存放、场内搬运的保护由材料保管员负责:加工产品在进场之前由加工车间保护,进场后由材料保管员负责保护;2、工序产品在验收之前,由该工序的班组负责人负责保护,验收后下道工序班组负责人负责保护;3、最终的工序产品由项目经理指定人负责保护,直至产品交付为止。
四、各阶段成品保护措施1、结构施工阶段①楼板钢筋绑扎完后搭设人行马道。
②墙、柱、板混凝土拆模执行拆模申请制度,严禁强行拆模。
③起吊模板时,信号工必须到场指挥。
④板混凝土强度达到初期强度以后,才允许操作人员在上行走,进行一些轻便工作,但不得有冲击性操作。
⑤墙、柱阳角及楼梯踏步用小木条或硬塑料条包裹进行保护。
⑥满堂支撑架立杆下端垫木枋。
利用结构做支撑支点时,支撑与结构间加垫木枋。
⑦安装工程各种穿墙套管、管道、预埋及预留孔洞、固定件等在主体结构和围护结构施工期间都应准确设置,避免事后凿打,造成结构损伤。
成品保护措施方案
一、工程概况需对自己及原承包方已建成的地上、地下设施和建筑物进行的遮盖、封闭、隔离等必要保护;对自己及原承包方已完工程及设备采取的覆盖、包裹、封闭、隔离等必要保护;施工中如遇施工场地周围地下管线的保护。
同时因为工期紧张,2019年涉及到大量交叉作业施工,成品保护工作尤为重要。
二、分项工程成品保护措施1、模板工程1.1现场使用模板的装卸、存放应注意保护,分规格码放整齐,防止损坏和变形。
1.2模板表面应涂刷水溶性脱模剂(装饰混凝土部分除外),防止油污对混凝土表面造成污染和模板与混凝土之间发生粘结。
模板拆除时禁止硬砸硬撬,防止损坏模板。
1.3运输模板慢运轻放,拆模时不得用大锤硬砸或撬棍硬撬,以免损伤混凝土表面的棱角。
拆除后发现模板不平或缺损需及时修理。
使用中加强管理,分规格堆放,及时刷防锈漆。
2、钢筋工程2.1钢筋运输和存放的机械设备和施工方染要适当,钢筋下应使用垫木码放整齐,严禁野蛮装卸,防止造成损伤和变形。
成品钢筋摆放区位置设置标识标牌,现场共设置4处钢筋加工场,共设置20个标牌。
基本要求1、适用场所:半成品钢筋、成品钢筋等材料堆放场地。
(尺寸单位:mm )2、规格尺寸:见右图。
3、颜色和字体:“材料标识牌”字样(红字)左右居中。
表格和内容均为蓝色。
中建标识和“中 国建筑第二工程局有限公司”组合(蓝 标、黑字),位于图牌右下角。
字体均 为黑体字。
4、牌子框架采用20mm X 20mm 方管,两面贴 0. 3mni 厚镀锌板。
表面贴不干胶成品标识 图片。
方管刷中建蓝。
2.2 钢筋在安装、吊运过程中应防止变形,墙柱钢筋绑扎应搭设架子。
钢筋进行穿 插时,应保护已绑完钢筋成品的质量。
2.3 钢筋绑扎后按规定固定好垫块和支架筋,以保证钢筋的间距和保护层。
采用跳 板搭设行人通道,严禁人员直接在钢筋骨架上行走,以防钢筋变形。
2.4 在混凝土浇筑过程中,混凝土泵送管道应设专用支架,不准直接放在钢筋上造 成变形。
成品保护施工方案
成品保护施工方案成品保护是指建筑工程完工后,实施一系列的保护措施,以防止施工过程中已完成的建筑部分损毁、污染或其他不良影响,以保证建筑工程质量和使用寿命。
在成品保护施工方案中,应包括对建筑物内外装修、机电设备、管线、设备等进行保护的措施。
首先,针对建筑物内外装修材料的保护,我们可以采取以下措施。
对外墙面、瓦片、大理石等脆弱材料,可以采用专门的保护膜进行包裹或粘贴,以防止刮擦、污染和其他损害。
对内墙面、地板、天花板等也可以采用类似的保护材料进行包裹,同时在进入施工现场的通道和工作区域的入口处设置过滤网和拖鞋换鞋区,以减少污染和磨损。
其次,对机电设备的保护也非常重要。
在安装过程中,需要保持机电设备的表面干净,防止油污、水渍等污染物的附着。
可以在设备表面贴上保护膜,或者采用塑料布进行包裹,以减少对设备的损伤。
在施工期间,还应尽量避免对设备进行不必要的碰撞和移动,严禁使用锤子、电钻等工具进行敲打、钻孔等行为。
此外,管线和设备的保护也不可忽视。
对于管道,特别是弯头、阀门等易受损的部位,可以采用保护套管、塑料管道等进行包裹,以防止外来物质的侵入和机械破坏。
对于设备,如泵、机组等,需要加强维护和保养,及时清除积尘和杂物,确保设备的运行正常。
在成品保护施工方案中,还应考虑到天气因素对成品的影响。
例如,在施工期间,如果遇到大风、大雨等恶劣天气,应及时采取措施进行防护。
可以搭设临时遮阳棚、挡风网等设施,以保护施工现场的成品不受天气的影响。
另外,施工现场的管理也是成品保护的重要环节。
施工单位应建立健全的管理制度,明确责任分工和工作流程,严格遵守施工规范,确保施工过程中的操作规范和安全措施。
同时,施工现场应保持整洁有序,定期清理和维护,控制噪音、尘埃等对成品的影响。
最后,成品保护的施工方案还应包括对成品保护施工人员的培训和指导。
施工人员应具备一定的专业知识和技能,熟悉各种保护材料的用法和保护措施,以确保施工过程中的成品保护工作得以有效实施。
工程成品保护方案
工程成品保护方案工程成品保护方案一、目的因本工程施工工期紧,各不同专业施工队之间的穿插作业多,因此必须重视并妥善进行成品保护工作,才能保证工程施工优质、高速进行。
二、成品保护组织机构1. 项目经理部成立成品保护专项管理机构,协调各专业施工方之间的一致动作,有纪律、有序地进行穿插作业,保证用于施工的原材料、制成品、半成品、工序产品以及已完成的分项产品得到有效保护,确保整个工程的施工质量。
2. 成品保护管理组织机构是确保成品保护得以顺利进行的关键。
为确保成品保护工作的落实,拟由本机构和各独立分包单位共同进行成品保护。
三、成品保护机构的运行方式1. 组织专职检查人员跟班作业、定期检查,并根据具体的成品保护措施的落实情况,制定对有关责任人的奖罚制度。
2. 各施工单位的工作分别由施工单位设立专职或兼职的检查人员跟班检查。
3. 施工分包单位开展工作后,本机构组织各分包单位定期检查已完工程成品的情况,检查影响成品保护工作的因素,以一周(或一旬)为周期召开协调会,集中解决发现的问题,指导、督促各单位开展成品保护工作,并协调好相互部门之间的成品保护工作。
4. 在项目经理部的统一组织下,建立成品保护工作的相关奖罚制度,共同维护已完工程及半成品、制成品的质量,对在成品保护中贡献大的单位,由项目经理部给予表扬或奖励,对成品保护措施不得力的承包单位或分包单位采取相应的处罚手段。
5. 在工程施工过程中,制成品、工序产品及已完分项工程作为后续工程的作业面,其质量的保护必将影响整个工程的质量,忽视了其中任一工作均将对工程的顺利开展带来不利影响,因此制定以下成品保护措施。
四、制成品保护1. 制成品指车间生产的成品:如木门窗、铝合金窗、按《放样单》加工的断料弯曲成型钢筋、预埋件、金结制品及其他进场的装饰品、砼构件等。
2. 场地要求:地基平整、干净、牢固、干燥、排水通风良好、无污染;所有成品应按方案指定位置进行堆放,运输方便。
3. 堆放要求:木、铝、木扶手、曲蹲、木花架等木、铝制品、装饰用成品应堆放在室内场地;钢筋制品、砼构件及金属结构制品、预埋件等可堆放在室外。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
成品保护方案成品保护对保证本工程的质量和功能,对保证整个工程的进度,维护业主和参战各方的利益,至关重要,我公司历来非常重视。
多年来,围绕大型复杂的工程项目的总承包管理,我公司积累了一整套管理办法和措施,将针对本工程成品保护的特点、重点和难点,牵头负责并组织实施好各分部分项工程以及各专业的成品保护。
成品保护的指导思想:严密组织、突出重点、责任到位、措施有效、严防紧护、检查到位、奖罚分明、一次交付。
第一节成品保护责任及管理措施1. 组织保证措施设专人狠抓成品保护的现场教育工作,使全体施工人员在思想上高度重视,从施工一开始就具有良好的成品保护意识;成立以项目经理部现场副经理为领导的成品保护小组,明确相关部门和人员的岗位职责;组织敦促现场各专业施工队伍建立相应的成品保护管理组织,并纳入整个总承包管理成品保护工作体系,严格执行成品保护程序,在安排施工生产的同时,明确成品保护的基本要求和重点,制定相应的保护措施,并加强监督检查。
成品保护领导小组主要管理职能如下:1.1 项目经理为成品保护领导小组的第一责任人。
1.2 以现场副经理牵头组织并对成品保护工作负全面领导责任。
1.3 工程管理部和各责任工程师负责实施和落实。
1.4 安全消防保卫部负责成品保护的平日检查、巡视和监督。
1.5 商务副经理负责制定成品保护资金计划的落实。
1.6 各专业分包商主要领导和责任人负责自身施工范围内的作业面上的成品保护。
1.7 成品保护实施“分级管理、分层负责”的原则,建立严格的责任制和责任追究制度,对成品保护范围和对象进行明确的责任划分,并落实到岗,落实到人。
1.8 项目经理部负责制定整个工程成品保护方案和分阶段成品保护实施计划和管理重点。
各专业分包商负责制定各自的成品保护方案和分阶段成品保护实施计划和管理重点。
1.9 制定成品保护的检查制度、交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。
2. 制定成品保护方案和重点根据各分部分项工程,要制定总包一级和分包一级的成品保护方案和实施细则,分阶段制定重点成品保护对象和有针对性的措施、方案和管理手段,以指导整个工程项目的成品保护工作。
总体上讲,本工程成品保护的重点内容分为三个方面:2.1各设备、仪器仪表、卫生洁具、末端设备和产品(诸如灯具、烟感、喷洒头、开关、阀门、报警器等)以及重要的管线(诸如电缆、电线、铜管等);2.2 装饰材料和面层,尤其是易损、易碎材料成品和半成品(诸如石材、面砖、台面板、玻璃等)、易污染成品和半成品(诸如壁纸、粉刷墙面等)、易盗成品和半成品(诸如:门锁、五金等)。
2.3 幕墙材料、成品和半成品,尤其是玻璃特别容易破损,容易造成人为有意和无意的破坏。
因此,项目经理部要针对不同施工阶段,详细制定成品保护的重点部位和内容,采取有效措施和手段,保证成品保护工作真正落实到实处。
3. 建立成品保护责任制项目经理部针对成品保护,应本着“分层管理、分级负责”的原则,建立健全责任制,将成品保护的对象、责任落实到每一级管理人员和操作人员,并逐级签订责任状,责任状中要明确责任人、责任部位和对象、工序交接程序、具体要求和措施、奖罚要求等主要内容,并组织交底和培训,确保现场管理人员和操作人员既明确成品保护对象、重点、责任,又掌握成品保护的方法、措施和手段。
4. 制度保证措施制定成品保护检查制度、交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。
加大成品保护工作的监督力度,突出施工现场操作人员的文明施工意识。
5. 协调保证措施施工过程中通过现场例会和专题会等沟通形式,做到工序安排合理,顺序施工,科学管理,文明施工。
以合同、协议等形式明确各专业分包单位对成品交接和保护责任,确定主要成品保护责任单位。
项目经理部对整个工程项目的成品保护负全面管理责任,在做好自行施工内容的成品保护之外,尤其是要组织、敦促、检查、指导和监督各专业分包做成品保护,并协调各专业交叉施工。
材料、半成品、设备进场后,由项目经理部和专业分包物资管理部负责保管,项目生产副经理主管,工程管理部、机电管理部、物资管理部、安全消防保卫部负责具体实施和落实。
上道工序与下道工序(主要指各工序之间,不同分包单位之间工作面交接)要办理交接手续。
下道工序对上道工序负有成品保护责任,各专业工长要把交接情况记录在施工日记中。
分包单位在进行本道工序施工时,如需要挪动或变动其它专业的成品时,分包单位必须以书面形式上报总包单位,总包单位经与其它专业分包协调后,其它专业派人协助分包单位施工,等到施工完成后,恢复其成品。
总包必须高度重视,并在成品保护领导小组的统一安排和部署下,成立专门的成品保护队伍参与进行现场管理、检查和监督,并敦促所有参展单位切实按照要求,认真做好自身承包工程范围内的成品保护,并确保其它专业施工范围内的成品、半成品免受损坏和污染。
6. 人员保证措施在工程施工阶段,总包将配备足够的成品保护人员,对整个现场进行保护、检查和监督;对于特别重要的部位和设备,安排专人照管。
其它专业分包队伍要根据项目经理部制定的“入场作业申请单”,并在填报手续齐全经项目经理部批准后,方可进入作业,否则成品保护员有权拒绝进入作业。
施工完成后要经成品保护员检查、确认没有损坏成品,签字后方可离开作业区域。
总包单位对现场所有人员要进行长期成品保护意识的教育工作,依据合同、责任制、规章制度、各项保护措施,行使处罚。
使每个专业、每道工序、每一个人都做好成品保护工作。
7.总包与专业分包工程的成品保护责任及工作范围划分表总包同各专业分包成品保护责任划分表第二节基础施工成品保护1.对定位标准桩、轴线控制桩、标准水准点等,填运土方时不得碰撞。
并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。
2.定位标准桩和标准水准点,也应定期复测检查是否正确。
基础或管沟的现浇混凝土应达到一定强度,当不致因回填土而受破坏时,方可回填土方。
3.地下防水工程3.1 地下卷材防水层部位预埋的管道不得碰撞变位和堵塞杂物,防水卷材铺贴完毕后及时做好保护层,防止结构施工碰损防水层;卷材平面防水层施工,不得在防水层上放置材料或作为施工运输车道。
3.2 卷材防水层施工完毕经验收合格后,应及时做好防水保护层,防止结构施工碰损防水层。
外墙防水层施工完后应按设计做好保护层,立面防水卷材的甩茬部分一定要保护好,并及时进行回填。
底板防水层施工完毕,立即要覆盖软保护材料,防止损坏成品和材料,任何人不得穿硬底鞋、带钉鞋进入作业现场。
工具轻拿轻放,小推车用麻布绑腿。
3.3 底板防水卷材施工时,严禁穿硬底带钉的鞋在上面行走,底板防水卷材施工完毕后,办理交接手续,及时做防水保护层。
4. 回填土工程施工时,应注意保护定位桩、轴线桩、标高桩,防止碰撞位移。
基础或管沟的现浇混凝土应达到一定强度,不致因填土而受到损坏时,方可回填。
回填土方时,防止铺填超厚,严禁汽车直接倒土入槽。
第三节结构施工成品保护1. 钢筋工程1.1 现场钢筋原材及半成品的堆放应注意防雨雪,以防钢筋锈蚀,另外还需注意钢筋的污染问题。
1.2 在钢筋施工过程中,施工人员不得随意在钢筋上行走、堆积重物或施加振动荷载(防止绑扎好的垫块位移),梁、板混凝土施工时必须上铺脚手板做行人通道,以防踩弯负筋,铺设负筋部位马凳适当加密。
1.3 在混凝土班组浇筑混凝土时,钢筋保护人员应督促钢筋成品保护工做好混凝土施工过程发生位移的钢筋和垫块的复位工作。
为防止浇筑顶板混凝土过程中对墙、柱主筋的污染,墙、暗柱主筋要及时用湿棉丝进行清理或者缠塑料布保护。
1.4 塔吊运料过程中注意不要磕碰已绑扎好的墙、柱钢筋。
墙体、楼板开洞由钢筋工进行,其他工种严禁拆改。
1.5 钢筋绑扎施工完毕,经检验合格以后,做好保护工作,直至本楼层混凝土浇筑施工完成方可离开。
钢筋成品保护示意2. 模板工程2.1 模板的装卸存放应注意保护,下部必须加支撑垫平,分规格码放整齐,堆料高度不可过高,遇雨雪及时覆盖,防止损坏和变形。
模板表面的脱模剂应防止对混凝土表面和钢筋造成污染.。
2.2 模板安装过程轻拿轻放,不强拉硬顶,支撑安装后不可人为随意拆除造成松动。
安装好的模板要防止钢筋、脚手架等碰坏模板表面,钢筋安装时要保证模板不发生变形和位移。
2.3 顶板模板支设好或压型钢板铺装后不得在其上集中堆料,混凝土浇灌用的布料杆支座采取成品保护措施,塔吊运料时注意不要碰撞支设好的墙模。
设备管线穿过顶板模板时,模板上打孔必须使用手枪钻。
拆除模板时,禁止用大锤、撬棍狠砸猛撬,以免混凝土外形和内部受到损伤。
3. 混凝土工程3.1 对已浇筑梁板、楼板、楼梯踏步混凝土按规定做好混凝土的养护和防雨淋工作,直至强度满足施工要求。
梁板模(≥8m)或悬挑结构须在混凝土强度达到100%时方可拆模。
3.2 浇筑混凝土时不得挤压设备预埋管线盒及预埋件。
混凝土浇筑完成后将散落在模板上混凝土清理干净,按要求进行覆盖保护。
新浇筑完的混凝土楼面在强度达到 1.2MPa 前,严禁上人以防踩出脚印,确保混凝土养护时间;混凝土楼板不具备足够强度时严禁集中堆料且不得用重物碰撞混凝土楼板。
混凝土构件严禁其他工种随意剔凿。
塔吊运料过程中注意不要磕碰已浇筑完的混凝土构件。
混凝土必须达到规范要求强度方可拆模。
混凝土成品保护示意第四节二次结构及砌筑1.预埋钢筋在顶板混凝土浇筑后,及时用竹胶合板保护起来。
预留钢筋保护示意图2.要注意水电工种不得随意剔凿。
3.加强施工人员成品保护教育工作,避免故意损坏。
4.对于水电预埋(留)管线、孔洞的成品保护,技术及工长等有关管理人员,必须适当了解水电管线埋设情况,并有水电队技术人员配合,加强施工中对水电管线的保护,避免破坏其管线、孔洞。
5. 砌筑结构5.1 暖卫、电气管线及其他预埋件,注意保护,不要碰撞损坏。
5.2 对墙体内埋置可拉结筋加强保护,不要随意踩倒弯折。
5.3 运输砌块及砂浆可用手推车,平稳行驶,防止碰撞墙体;车下坡运输时,要有绳在上方向固定处,严禁用手腿蹭地面制动。
5.4 对墙体内埋设的拉结钢筋要加强保护,不得随意踩倒弯折。
砌块在装运过程中,轻装轻放,计算好各房间的用量,分别码放整齐,搭拆脚手架时不要碰坏已砌墙体和门窗口角。
5.5 设备槽孔以预留为主,尽量减少剔凿,不得硬剔硬凿。
必须剔凿时可划准尺寸用刀刃镂划,或在经总包许可后先用切割锯断开,然后剔凿,尽量减小对砌体破坏。
如造成砌块松动必须进行补强处理。
落地砂浆、砖渣及时清除,防止影响下道工序施工。
5.6 在通风和管道、配管和穿线集中的地方,不得随意登踏风管、水管、气体管道,不能破坏管道保温层。
6. 脚手架工程脚手架在使用过程中,要设专人定期对脚手架的使用情况进行检查,非专业人员不得随意拆除已投入使用的脚手架及其拉节点。
