混凝土最全拆模标准
混凝土拆模时间-规范专业讲解
混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模:12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D℃.d); T-- 混凝土平均养护温度(℃) t-- 混凝土养护时间(d)(从终凝开始起算)二是混凝土强度增长特征值A。
混凝土拆模时间规范要求
混凝土拆模时间规范要求混凝土拆模时间规范要求一、背景说明混凝土拆模是指在混凝土浇筑后,拆除所使用的模板。
拆模的时间对于混凝土的硬化和力学性能有一定的影响。
因此,制定合理的混凝土拆模时间规范要求,对于确保混凝土结构的质量和安全非常重要。
二、规范要求1. 拆模时间的确定混凝土拆模时间的确定应根据混凝土配合比、环境温湿度、工程要求等因素来确定。
一般来说,混凝土的拆模时间应符合以下要求:a) 普通混凝土:在浇筑后24小时后拆模,但最晚不超过72小时;b) 高性能混凝土:在浇筑后48小时后拆模,但最晚不超过96小时;c) 早强混凝土:在浇筑后12小时后拆模,但最晚不超过48小时;特殊情况下,如需要加快施工进度,可以根据工程具体情况适当缩短拆模时间,但要经过专业人员的评估和审批。
2. 温度和湿度的影响环境温度和湿度对混凝土的硬化速度有影响,进而影响拆模时间。
在温度较高、湿度较大的情况下,混凝土的硬化速度较快,可以适当缩短拆模时间;而在温度较低、湿度较小的情况下,混凝土的硬化速度较慢,应适当延长拆模时间。
3. 混凝土强度的要求混凝土的拆模时间应确保混凝土达到足够的强度,以保证结构的安全和稳定。
一般来说,混凝土的拆模强度应满足设计要求的70%~80%。
4. 合理使用脱模剂在拆模过程中,可以使用脱模剂来减少混凝土与模板的黏附力,有助于拆模的顺利进行。
但是,在使用脱模剂时,要注意使用方法和施工注意事项,以免对混凝土的质量和力学性能产生不利影响。
5. 拆模过程中的注意事项在拆模过程中,要注意避免对混凝土的损坏和结构的强度产生不利影响。
拆模过程中要采取适当的拆除方法和使用合适的工具,避免过度力的施加导致混凝土的损坏。
6. 拆除模板后的处理在拆除模板后,要对混凝土表面进行检查和处理。
如有需要,可以修补混凝土表面的裂缝或凹陷,以确保混凝土的质量和美观。
三、总结混凝土拆模时间的规范要求是确保混凝土结构质量和安全的重要措施之一。
混凝土拆模强度规范
混凝土拆模强度规范篇一:混凝土拆模时间规范专业讲解混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204-2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值 (f cu , k )的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8 ≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较多。

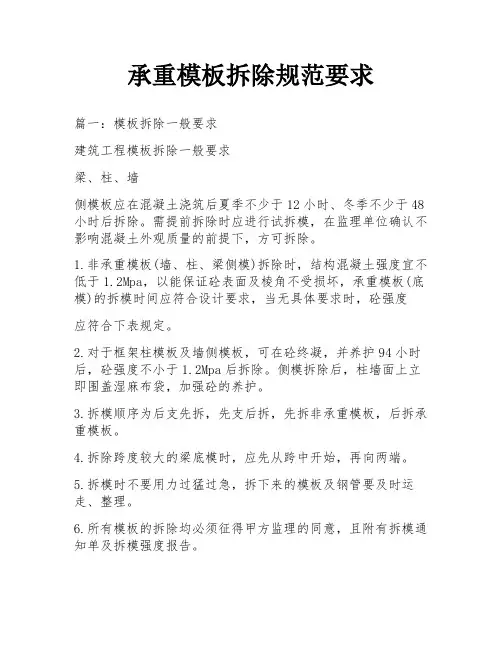

承重模板拆除规范要求
承重模板拆除规范要求篇一:模板拆除一般要求建筑工程模板拆除一般要求梁、柱、墙侧模板应在混凝土浇筑后夏季不少于12小时、冬季不少于48小时后拆除。
需提前拆除时应进行试拆模,在监理单位确认不影响混凝土外观质量的前提下,方可拆除。
1.非承重模板(墙、柱、梁侧模)拆除时,结构混凝土强度宜不低于1.2Mpa,以能保证砼表面及棱角不受损坏,承重模板(底模)的拆模时间应符合设计要求,当无具体要求时,砼强度应符合下表规定。
2.对于框架柱模板及墙侧模板,可在砼终凝,并养护94小时后,砼强度不小于1.2Mpa后拆除。
侧模拆除后,柱墙面上立即围盖湿麻布袋,加强砼的养护。
3.拆模顺序为后支先拆,先支后拆,先拆非承重模板,后拆承重模板。
4.拆除跨度较大的梁底模时,应先从跨中开始,再向两端。
5.拆模时不要用力过猛过急,拆下来的模板及钢管要及时运走、整理。
6.所有模板的拆除均必须征得甲方监理的同意,且附有拆模通知单及拆模强度报告。
7.模板拆除时,不应对楼层形成冲击荷载,拆除的模板及支架应及时清运,并进行清理、整理、刷隔模剂,集中堆放。
篇二:模板拆除规范混凝土等级以90天龄期为代表,现在工程质量检测以28天实测抗压强度值为准,因为28天已经能反应混凝土的强度了。
混凝土构件采用7天抗压强度检测,如果达到设计强度的75%,则允许拆除模板。
具体拆模要求达到的设计等级跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m 及小于8m) 75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板 100%柱模板达到砼终凝不损坏菱角处就可以拆除模板。
篇三:混凝土拆模标准混凝土拆模标准混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m)75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
混凝土拆模规范要求
混凝土拆模规范要求篇一:混凝土拆模时间规范专业讲解混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求 1后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值(f cu , k )的百分率(%) 板≤2 ≥50 >2,≤8 ≥75 >8 ≥100 梁、拱、壳≤8 ≥75 >8 ≥100 悬臂构件≥100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较 2多。
混凝土拆模强度要求
混凝土拆模强度要求摘要混凝土拆模强度是指在混凝土浇筑完成后,拆除模具的时候,混凝土必须具备足够的强度,以避免损坏或变形。
本文将讨论混凝土拆模强度的要求,包括相关的标准和测试方法,以及如何确保混凝土拆模强度的合适水平。
1. 引言混凝土在建筑和基础工程中广泛应用,其拆模过程是施工的重要环节。
在混凝土完全凝固和固化之前,模具通常需要被拆除,以便进行后续的工作。
因此,混凝土必须具备足够的拆模强度,以确保拆除模具时不会引起损坏或变形。
2. 混凝土拆模强度的标准混凝土拆模强度的标准可以根据不同国家和地区的建筑规范和标准来确定。
一般来说,混凝土的拆模强度应符合以下几个方面的要求:2.1 施工质量标准混凝土拆模强度的要求首先应满足施工质量标准。
根据具体的工程项目和用途,混凝土的拆模强度应符合相关的国家标准或地方建筑规范。
这些标准通常规定了混凝土拆模强度的具体数值和测试方法。
2.2 保证结构完整性混凝土的拆模强度还应满足保证结构完整性的要求。
在模具拆除之后,混凝土结构应能够承受自身重量和外部荷载,且不会发生明显的变形或破坏。
这需要混凝土具备足够的强度和稳定性。
2.3 模具出模力要求混凝土拆模强度还应满足模具出模力的要求。
模具在拆除过程中需要施加一定的力量,以克服混凝土的粘附和摩擦力。
如果混凝土拆模强度不足,模具可能无法完全拆除,导致施工延误或模具损坏。
3. 混凝土拆模强度的测试方法为了评估混凝土的拆模强度是否符合要求,需要进行相应的测试。
以下是常用的混凝土拆模强度测试方法:3.1 压剪试验压剪试验是一种常用的测试方法,用于确定混凝土的抗压强度和抗剪强度。
该试验适用于较大和较重的结构,可以提供更准确的拆模强度评估。
3.2 拉伸试验拉伸试验用于测定混凝土的抗拉强度。
该测试适用于较小和较轻的构件,可以提供有关混凝土表面强度和背面强度的信息。
3.3 B类压剪试验B类压剪试验是一种特殊的压剪试验,适用于轻型墙板和模板等小型构件。
混凝土拆模时间规范专业讲解
《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值(fcu,k)的百分率(%)板≤2 ≥50>2,≤8≥75>8 ≥100梁、拱、壳≤8≥75>8 ≥100悬臂构件≥100如何科学地确定达到上述拆模强度所需的时间,是日常施工中经常遇到的难题,长期以来一直未得到很好解决,这使生产进度安排、质量控制造成极大盲目性;尽管《规范》要求制作同条件养护试块强度作为拆模的依据,但目前试块的养护很不规范,虚假因素较多。同时,具体操作上也还存在一定的难度,即无法具体确定送检时间。另一方面, 施工单位为了追求利润,降低成本,减少投入, 模板与支架数量配置往往不足,随意拆模的现象十分普遍,对工程质量、施工安全造成隐患。t= t=3.1影响混凝土强度增长的主要因素ﻫ一是混凝土成熟度M。大家知道,混凝土强度的增长是随着时间的增加而增长的,温度越高增长越快,反之,温度越低增长也就越慢。混凝土成熟度就是时间与温度对于混凝土强度增长的综合影响值,可按下式确定:M=t (T+10)(1)式中:M--混凝土成熟度(℃.d);T--混凝土平均养护温度(℃)t--混凝土养护时间(d)(从终凝开始起算) ﻫ二是混凝土强度增长特征值A。大家知道,同样的养护温度条件,混凝土强度的增长也各有不同,这种特性,我们用强度增长特征值A表示,A值大,早期强度高;A值小,早期强度低,其大小与水泥、外加剂品种以及水灰比大小有关。
3.2混凝土强度增长与成熟度的关系式ft/ f28 =M/ (A .M+B) (2)式中: ft--某一龄期混凝土强度值;f28--混凝土28天强度值; B—与A值大小有关的常数,B=840(1-A)
拆模规定
3.4 拆模时间规定拆模试块要达到什么强度,才可拆模。
规定如下:混凝土墙、梁、柱浇注的模板的拆除时间是根据混凝土强度确定的,不同的情况拆模时间不同:底模及支架拆除时的混凝土强度应符合下列要求:1、板:当跨度≤2m时,强度≥50%;当跨度>2,≤8m时,强度≥75%;当跨度>2m ,强度≥100%;2、梁:当跨度≤8m时,强度≥75%;当跨度>8m时,强度≥100%;3、悬壁构件:与跨度无关,均必须达到≥100%。
不承重的侧模板,包括梁、柱墙的侧模板,只要混凝土强度保证其表面、棱角不因拆模而受损坏,即可拆除。
一般大模板在常温下,混凝土强度达到1N/mm2,即可拆除。
其他要求,见《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1(1)JGJT185-2009《建筑工程资料管理规程》:新资料规范,2010年7月起实行。
(2)A 建筑工程施工质量验收统一标准(GB50300-2001)(3)B 建筑地基基础工程施工质量验收规范(GB50202-2002)(4)C 砌体工程施工质量验收规范(GB50203-2002)(5)D 混凝土结构工程施工质量验收规范(GB50204-2002)(6)E 钢结构工程施工质量验收规范(GB50205-2001)(7)F 木结构工程施工质量验收规范(GB50206-2002)(8)G 屋面工程施工质量验收规范(GB50207-2002)(9)H 地下防水工程施工质量验收规范(GB50208-2002)(10)I 建筑地面工程施工质量验收规范(GB50209-2002)(11)J 建筑装饰装修工程施工质量验收规范(GB50210-2001)(12)K 建筑给水排水及采暖工程施工质量验收规范(GB50242-2002)(13)L 通风与空调工程施工质量验收规范(GB50243-2002)(14)M 建筑电气工程施工质量验收规范(GB50303-2002)(15)N 电梯工程施工质量验收规范(GB50310-2002)(16)Q 建设工程项目管理规范(GB/T50326-2001)(17)人防工程施工及验收规范(18)GB50411—2007 建筑节能工程施工验收规范2.1.1 .2 基础工程常用规范土方与爆破工程施工及验收规范GBJ201-83建筑地基基础工程施工质量验收规范GB50202-2002建筑地基处理技术规范JGJ79-91建筑桩基技术规范JGJ 94- 2008建筑基桩检测技术规范JGJ106-2003地下工程防水技术规范GB 50108-2008建筑地基基础设计规范GB 50007--2002。
混凝土拆模规范要求
混凝土拆模规范要求篇一:混凝土拆模时间规范专业讲解混凝土拆模时间规范专业讲解1.拆模时间依据,、梁、板模板的拆模时间依据:同条件混凝土试块试压强度,、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
1侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天,(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求 1 后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制2《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值(f cu , k )的百分率(%) 板 ?2 ?50 ,2,?8 ?75 ,8 ?100 梁、拱、壳?8 ?75 ,8 ?100 悬臂构件?100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较 2多。
混凝土拆模时间_规范专业讲解
混凝土拆模时间规范专业讲解1.拆模时间依据1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天?(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模:12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值(f cu,k)的百分率(%)板≤2≥50>2,≤8≥75>8≥100梁、拱、壳≤8≥75>8≥100悬臂构件≥100如何科学地确定达到上述拆模强度所需的时间,是日常施工中经常遇到的难题,长期以来一直未得到很好解决,这使生产进度安排、质量控制造成极大盲目性;尽管《规范》要求制作同条件养护试块强度作为拆模的依据,但目前试块的养护很不规范,虚假因素较多。
混凝土拆模时间的一般规定
混凝土拆模时间的一般规定
一、拆模时间依据
1、梁、板模板的拆模时间依据:同条件混凝土试块试压强度值
2、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
二、底模拆除时的混凝土强度要求
《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:
1、板
A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;
B:构件跨度在区间2米至8米的,要求上述值不小于75%;
C:对于构件跨度大于8米的,要求达到100%
2、梁、拱、壳
A:跨度不大于8米的构件要求达到75%及以上;
B:跨度大于8米的构件,要求强度达到100%
3、悬臂构件
均要求达到设计强度的100%;
侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤。
三、拆模时间一般是多少天?
1、混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
2、底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
3、拆模时间
柱、墙、梁帮不做支撑的侧模: 12小时左右
单向版(净跨距离3-6M,活载重不大于静载重):4D
单向版(净跨距离3-6M,活载重大于静载重):7D
单向版(净跨距离6-8M,活载重不大于静载重):7D
注:最好是以同条件试块试压值或实体回弹值为拆模标准时间。
混凝土拆模规范要求
混凝土拆模规范要求篇一:混凝土拆模时间规范专业讲解混凝土拆模时间规范专业讲解1.拆模时间依据,、梁、板模板的拆模时间依据:同条件混凝土试块试压强度,、柱、墙模板的拆模时间为混凝土达到终凝后、拆模不影响混凝土质量为宜。
2.底模拆除时的混凝土强度要求《混凝土结构工程施工质量验收规范》(GB50204—2002)4.3.1规定,拆除底模和支架时的混凝土强度要求:1、板A:构件跨度不大于2米,要求达到设计的混凝土立方体抗压强度标准值的百分率应不小于50%;B:构件跨度在区间(2m,8m]的,要求上述值不小于75%;C:对于构件跨度大于8米的,要求达到100%2、梁、拱、壳A:跨度不大于8米的构件要求达到75%以上的百分率;B:跨度大于8米的构件,要求强度达到100%3、悬臂构件,均要求设计强度达到100%。
1侧模拆除的混凝土强度应保证其混凝土表面和棱角不受损伤3.拆模时间一般是多少天,(1)混凝土侧模拆模时间一般只要保证表面及棱角不因拆模而受到损伤就可以了,一般情况下混凝土浇筑完一天后就可以拆了,从实际情况来看也是尽早拆拆模效果比较好。
(2)底模就根据GB50204-2002中的要求。
一般来说在混凝土施工时现场留置同条件拆模试块,在估计时间差不多时进行试压,试压达到要求 1 后经监理同意后进行拆除(因为需要填报拆模检验批,里面有拆模强度一项,要求填的就是拆模试块强度)。
(3)拆模时间柱、墙、梁不做支撑的侧模: 12小时单向版(净跨距里3-6M,活载重不大于静载重):7D单向版(净跨距里3-6M,活载重大于静载重):4D单向版(净跨距里6M,活载重不大于静载重):10D单向版(净跨距里6M,活载重大于静载重):7D梁底模(净跨距里3-6M,活载重不大于静载重):14D梁底模(净跨距里3-6M,活载重不大于静载重):7D梁底模(净跨距里6M,活载重不大于静载重):21D梁底模(净跨距里6M,活载重大于静载重):14D混凝土拆模强度的时间控制2《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:构件类型构件跨度(m) 达到设计的混凝土立方体抗压强度标准值(f cu , k )的百分率(%) 板 ?2 ?50 ,2,?8 ?75 ,8 ?100 梁、拱、壳?8 ?75 ,8 ?100 悬臂构件?100 如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较 2多。
楼梯拆模规范
楼梯拆模规范篇一:混凝土拆模标准混凝土拆模标准混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m)75%承重结构(跨度大于8m) 100%悬臂梁和悬臂板100%3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定, (比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以, 特别重要或悬挑构件及跨度大的梁需要100%) 请参相关规范, 注意:提早拆除会对构件造成无法修复的损伤.墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100%墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。
悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
混凝土最全拆模标准
混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:
1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;
2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m)75%承重结构(跨度大于8m)100%悬臂梁和悬臂板100%
3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定, (比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以, 特别重要或悬挑构件及跨度大的梁需要100%) 请参相关规范, 注意:提早拆除会对构件造成无法修复的损
伤. 墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100%
墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。
悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
规范规定,跨度小于2m的悬臂梁及板,混凝土拆模强度应大于等于70%;跨度大于2m的悬臂梁及板,混凝土的拆模强度为100%。
模板的拆除注意事项
根据《混凝土结构工程施工及验收规范》(GB50204—92)的要求,模板的拆除混凝土多长时间才能拆除模板混凝土多长时间才能拆除模板混凝土多长时间才能拆除模板混凝土多长时间才能拆除模板????混凝土结构浇筑后,达到一定强度,方可拆模。
主要是通过同条件养护的混凝土试块的强度来决定什么时候可以拆莫,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
现浇混凝土结构的拆模期限:
1.不承重的侧面模板,应在混凝土强度能保证其表面及棱角不因拆模板而受损坏,方可拆除,一般十二小时后;
2.承重的模板应在混凝土达到下列强度以后,始能拆除(按设计强度等级的百分率计):板及拱:跨度为2m及小于2m 50%跨度为大于2m至8m 75%梁(跨度为8m及小于8m)75%承重结构(跨度大于8m)100%悬臂梁和悬臂板100%
3.钢筋混凝土结构如在混凝土未达到上述所规定的强度时进行拆模及承受部分荷载,应经过计算,复核结构在实际荷载作用下的强度。
4.已拆除模板及其支架的结构,应在混凝土达到设计强度后,才允许承受全部计算荷载。
施工中不得超载使用,严禁堆放过量建筑材料。
当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
根据构件强度决定, (比如土建工程普通构件的旁模一般第二天就可以拆除, 但底模一般都需要构件强度达到75%以上才可以, 特别重要或悬挑构件及跨度大的梁需要100%) 请参相关规范, 注意:提早拆除会对构件造成无法修复的损伤.
墙体,一般要12小时左右。
顶板,一般要28天,或者强度要达到75%。
悬挑构件,比如阳台,强度要达到100% 墙、柱及梁侧模拆除:应在混凝土强度能保证其表面及棱角不因拆除模板而受损,一般强度达到1.0Mpa左右方可拆除。
拆模时间应根据混凝土的强度等级、环境温度或通过同条件养护试块进行控
制。
梁、板底模拆除:梁、板跨度在2m以内时,混凝土强度达到设计强度的50%;2-8米范围内时,其强度达到设计强度的75%;大于8m的混凝土必须达到设计强度的100%时方可拆除。
悬挑构件的模板拆除:无论其跨度长短,均要求必须在混凝土达到其设计强度的100%时方可拆除。
规范规定,跨度小于2m的悬臂梁及板,混凝土拆模强度应大于等于70%;跨度大于2m的悬臂梁及板,混凝土的拆模强度为100%。
模板的拆除注意事项根据《混凝土结构工程施工及验收规范》(GB50204—92)的要求,模板的拆除。
混凝土累计多少温度他的强度能达到75%以上
我们所谓向试验室提供的600℃天试块,主要是检验同条件下的主体结构是否达到拆除支撑和模板的条件为主要依据。
一般来说,以目前的温度,600度天基本能够达到75%。
拆除模板时间建议为不宜少于14天。
至于楼上谈到养护时间,我就在多说几句,其实混凝土的养护时间主要在于浇筑后7天内,主要作用在于能使混凝土中水泥能更好的水化,对早期强度增长有一定的帮助,更主要的是可以有效的减少碳化深度,对于后期验收回弹提供最大的保障。
等效养护龄期可取按日平均温度逐日累计达到600℃.d时对应的龄期,0℃及以下的龄期不计入;等效养护龄期不应小于14d,也不宜大于60d。
就是说同条件试块的龄期最好不要超过60天,否则就没必要送试了。
一般做法是龄期到60天时还未达到600度·天也得送试,如果强度合格,则顺利过关,如果不合格,就麻烦些了,一般是采取回弹的方法测定实体构件强度,如果合格,也算过关,如果还是强度不够,就得找设计单位了,设计单位如果认定不影响结构安全,则也算过关,如果设计单位认定影响了结构安全,那就只有两条路了,要么拆掉,要么采取加强措施。
