x工程降水井计算
管井降水计算
管井降水计算书
合肥市小仓房污水处理厂一期工程二标工程;属于结构;地上0层;地下0层;建筑高度:0m;标准层层高:0m;总建筑面积:0平方米;总工期:180天;施工单位:安徽水安建设发展股份有限公司;
本工程由合肥市重点局投资建设,北京市政设计研究/合肥市政设计有限公司设计,合肥市勘察院地质勘察,浙江江南工程管理股份有限公司监理,安徽水安建设发展股份有限公司组织施工;由邹总担任项目经理,邹总担任技术负责人;
工程说明:合肥市小仓房污水处理厂拟建于包河区大圩乡境内,繁华大道规划道路以北;一期日处理污水规模10万m3/d,总征地面积13.8ha,占地面积9.9ha,附属建筑面积2950m2,生产建筑面积6045.1m2;
本次工程主要包括进水泵房及粗格栅间、出水井、细格栅间、曝气沉沙池、砂水分离车间、污泥泵房、沉淀池、配水井、提升泵房、滤池设备间、紫外消毒渠道以及场内土方挖填、道路、排水管道等全部工作内容;
建筑物结构形式主要以钢筋砼框架为主,个别为砖混结构,部分构筑物主要为现浇钢筋砼整体结构;
拟建场地现主要为水田,地形较平坦,西部局部为藕塘及沟渠;实测地面高程~12.62m,最大高差4.02m;根据现场地址情况,大部分构筑物地下软基采用水泥搅拌桩形成复合地基处理;
场地地下水类型主要有两类:一类分布于①层素填土中的上层滞水及②层淤泥质粉质粘土、③层粘土中的孔隙水,水量与地势高低及填土厚度有较大关系,场地地下水较丰富,主要由大气降水、地表水渗入为主补给,无统一地下水位,排泄途径主要是蒸发及渗入低洼处为主;水位标高~10.53m;另一类为分布于⑥层粉土及⑦层粉土夹粉砂中的承压水,主要由地下径流渗透补给,与南淝河河水联系密切,其承压水头一般大于4m;
深井降水计算
一、前言
近几年,深井降水利用较多,但有些单位在计算过程中采用的公式不当,或者考虑的因素不周,最终会造成降水的失败,最后不得不加井,这样既费钱又费时间,下面就以本人在深井降水方面的经验来和大家探讨。
二、xx降水概念
深井(管井)井点,又称大口径井点,系由滤水井管、吸水管和抽水设备等组成。具有井距大,易于布置,排水量大,降水深(>15m),降水设备和操作工艺简单等特点。适用于渗透系数大(20-250m3/d),土质为砂类土,地下水丰富,降水深,面积大、时间长的降水工程应用。
三、xx设计
1、计算思路
第一步将基坑进行等效化为一口大井,第二步确定基坑总的涌水量,第三步确定单井出水量,第四步确定井的数量。
2、参数的确定与计算
1)、设计水位降深
水位降深在满足施工要求的时候,应尽量选择较小水位的降深,一般降到操作面下
0.5m即可(有特殊要求的除外),这样可最大程度上避免降水对地层的影响,不至于造成地基承力的下降。
2)、xx及井径的选择
要想使水位降低至操作面下,可以有两种途径,一种是加大井的直径和井的深度,即增大单井的落差,从而达到使最高水位降至操作面下
0.5m.另一种通过均匀布井,控制单井的落差,使水位均匀降至设计要求。前一种布井少,对地层扰动大,如建筑物对地基要求高时,此方法不可采用
(除非施工后注浆),且此方法对原有建筑物也会带来较大的不利影响;后一种方法可能布井较多,但对地层扰动小,对原有建筑的危害也较小,因此条件允许时应优先选用后一种方法。另外井深还要考虑单井的出水量与自已现有的水泵配套。
深井降水计算方法
深井降水计算方法
一、前言
近几年,深井降水利用较多,但有些单位在计算过程中采用的公式不当,或者考虑的因素不周,最终会造成降水的失败,最后不得不加井,这样既费钱又费时间,下面就以本人在深井降水方面的经验来和大家探讨。
二、深井降水概念
深井(管井)井点,又称大口径井点,系由滤水井管、吸水管和抽水设备等组成。具有井距大,易于布置,排水量大,降水深(>15m),降水设备和操作工艺简单等特点。适用于渗透系数大(20-250m3/d),土质为砂类土,地下水丰富,降水深,面积大、时间长的降水工程应用。
三、深井设计
1、计算思路
第一步将基坑进行等效化为一口大井,第二步确定基坑总的涌水量,第三步确定单井出水量,第四步确定井的数量。
2、参数的确定与计算
1)、设计水位降深
水位降深在满足施工要求的时候,应尽量选择较小水位的降深,一般降到操作面下0.5m即可(有特殊要求的除外),这样可最大程度上避免降水对地层的影响,不至于造成地基承力的下降。
2)、井深及井径的选择
要想使水位降低至操作面下,可以有两种途径,一种是加大井的直径和井的深度,即增大单井的落差,从而达到使最高水位降至操作面下0.5m.另一种通过均匀布井,控制单井的落差,使水位均匀降至设计要求。前一种布井少,对地层扰动大,如建筑物对地基要求高时,此方法不可采用(除非施工后注浆),且此方法对原有建筑物也会带来较大的不利影响;后一种方法可能布井较多,但对地层扰动小,对原有建筑的危害也较小,因此条件允许时应优先选用后一种方法。另
外井深还要考虑单井的出水量与自已现有的水泵配套。
管井降水计算书
管井降水计算书计算依据:
1、《建筑基坑支护技术规程》JGJ 120-2012
2、《建筑与市政降水工程技术规范》JGJ/T111-98
3、《建筑施工计算手册》江正荣编著
4、《基坑降水手册》姚天强编著
一、水文地质资料
二、计算过程
1、基坑总涌水量计算:
基坑降水示意图根据基坑边界条件选用以下公式计算:
Q=πk(2H-S d)S d/ln(1+R/r o)=π5(2×8-2.6)2.6/ln(1+50.28/5.5)=236.229 Q为基坑涌水量;
k为渗透系数(m/d);
H为含水层厚度(m);
R为降水井影响半径(m);
r0为基坑等效半径(m);
S d为基坑水位降深(m);
S d=(D-d w)+S
D为基坑开挖深度(m);
d w为地下静水位埋深(m);
S为基坑中心处水位与基坑设计开挖面的距离(m);
通过以上计算可得基坑总涌水量为236.229m3。
2、降水井数量确定:
单井出水量计算:
q0=120πr s lk1/3
降水井数量计算:
n=1.1Q/q0
q0为单井出水能力(m3/d);
r s为过滤器半径(m);
l为过滤器进水部分长度(m);
k为含水层渗透系数(m/d)。
通过计算得井点管数量为4个。
3、过滤器长度计算
群井抽水时,各井点单井过滤器进水长度按下式验算:
y0>l
y0=[H2-0.732Q/k×(lgR0-lg(nr0n-1r w)/n]1/2
l为过滤器进水长度;
r0为基坑等效半径;
r w为管井半径;
H为潜水含水层厚度;
R0为基坑等效半径与降水井影响半径之和;
R0=R+r0
R为降水井影响半径;
基坑降水设计计算书
基坑降水设计计算书
XXX×106.3+0.5+6+3=22.19m。
根据以上计算,本工程一共需要打114口降水井,井间距控制在20m左右,降水井深度为22.19m。在施工过程中,需
要按照设计要求进行降水施工,确保工程的安全顺利进行。
根据公式 L=6.8+1.0+0.03×106.3+0.5+6+3.0,可得出降水
井深度应控制在22m左右。这是计算结论之一。
另一个计算结论是单井涌水量按计算值两倍配水泵,应配小于20m³/h。同时,降水井数整个基坑范围内应控制在114
眼范围内。
降水井深度和间距也需要控制在一定范围内。具体来说,降水井深度控制在上22m左右,降水井间距控制在20m左右。
最后,根据平面布置图可以看出,集水坑、纵向围堰、岸箱坝、下游横向围堰等都是基坑降水系统中的重要组成部分。在实际施工中,需要按照这个布置图进行操作。
管井降水计算书
管井降水计算书计算依据:
1、《建筑基坑支护技术规程》JGJ 120-2012
2、《建筑与市政降水工程技术规范》JGJ/T111-98
3、《建筑施工计算手册》江正荣编着
4、《基坑降水手册》姚天强编着
一、水文地质资料
二、计算过程
1、基坑总涌水量计算:
基坑降水示意图根据基坑边界条件选用以下公式计算:
Q=πk(2H-S
d )S
d
/ln(1+R/r
o
)=π5(2×ln(1+=
Q为基坑涌水量;
k为渗透系数(m/d);
H为含水层厚度(m);
R为降水井影响半径(m); r
为基坑等效半径(m);
S
d
为基坑水位降深(m);
S
d =(D-d
w
)+S
D为基坑开挖深度(m);
d
w
为地下静水位埋深(m);
S为基坑中心处水位与基坑设计开挖面的距离(m);
通过以上计算可得基坑总涌水量为。
2、降水井数量确定:
单井出水量计算:
q
0=120πr
s
lk1/3
降水井数量计算:
n=q
q
为单井出水能力(m3/d);
r
s
为过滤器半径(m);
l为过滤器进水部分长度(m);
k为含水层渗透系数(m/d)。
通过计算得井点管数量为4个。
3、过滤器长度计算
群井抽水时,各井点单井过滤器进水长度按下式验算:
y
>l
y
0=[k×(lgR
-lg(nr
n-1r
w
)/n]1/2
l为过滤器进水长度;
r
为基坑等效半径;
r
w
为管井半径;
H为潜水含水层厚度;
R
为基坑等效半径与降水井影响半径之和;
R
0=R+r
R为降水井影响半径;
通过以上计算,取过滤器长度为。
4、基坑中心水位降深计算:
S
1=H-(H2-q/(πk)×Σln(R/(2r
sin((2j-1)π/2n))))
土木工程—管井降水计算方案
土木工程—管井降水计算方案
目录
一、场地岩土工程情况 (1)
二、降水方案的选择 (3)
三、降水模型选择及设计计算 (3)
1、降水模型的选择 (3)
2、降水设计计算 (4)
四、管井降水方案实施 (5)
1、施工工艺流程 (5)
2、关键工序说明 (6)
3、监测、维护 (7)
4、质量保证措施 (8)
5、安全保证措施 (8)
6、环保措施 (9)
一、场地岩土工程情况
本工程位于包头市友谊大街以南,劳动路以东,万青路以西,在地貌上属于大青山山前冲洪积地貌。本场地地层结构和岩性如下:
第①层杂填土,以粉土为主,混少量建筑垃圾和生活垃圾,呈稍湿、松散状态。该层厚度在0.3~3.2m之间,层底标高在1052.62~1057.02m之间。
第②层粉砂,黄褐色,颗粒矿物成分为长石、石英石,均粒结构,天然状态下呈稍湿,稍密状态。该层厚度在0.3~4.2m之间,层底标高在1052.02~1054.06m之间。
第③层粗砂,黄褐色,颗粒矿物成分为长石、石英石,颗粒级配较好,混少量砾,局部分布有粉质粘士薄夹层。天然状态下呈稍湿~饱和,中密状态。该层厚度在3.4~6.6m之间,渗透系数为K=1.66×10-2cm/s。
第③1层细砂,黄褐色,颗粒矿物成分为长石、石英质,均粒结构,天然状态下呈稍湿~饱和,中密状态。该层以夹层或透镜体形式存在于第3层粗砂层中,该层厚度在0.4~2.2m之间,层底标高在1047.91~1050.61m之间,渗透系数为K=5.64×10-3cm/s。
第④层粉砂,黄绿色,颗粒矿物成分为长石、石英质,均粒结构,局部分布有粉土、粉质粘土薄夹层。天然状态下呈饱和,中密状态。该层厚度在4.3~9.4m之间,层底标高1039.21~1041.58m之间,渗透系数为K=2.24×10-3cm/s。
降水计算书
北通220KV架空线入地(新城基业)工程
降水井计算书
一、降水井深度设计:
Hw= Hw
1+ Hw
2
+ Hw
3
+ Hw
4
+ Hw
5
其中:Hw:降水井深度(m)
Hw
1
:基坑深度
Hw
2
:降水水位距离基坑底要求的深度
Hw
3:ir
i为水利坡度。取i=1/4,r
为降水井分布范围内的等效半径。
Hw
4
:降水井过滤器工作长度取1m
Hw
5
:沉砂管长度取3m
二、基坑涌水量计算
以100米为一计算段
流量计算公式为:Q= 1.366K(2H-S)S
IgR-Igr
其中:Q:出水量(m3/d)
K: 渗透系数(m/d)本工程为K =1.2(m/d)
S:基坑设计水位降深值(m)
Hm: 1/2S(m)
I: 3(m)
H:潜水含水层厚度(m):H=S+hm+I
R:井群影响半径(m):R=2S*(H*K)-2
r
: 基坑等效半径(m)
单井出水量:q= ld *24 =1*300*24 =40.00(m3/d)
a 180
井点数:n=Q/q
井距: m=100/n
三、详细计算
(一)过河段计算
1、井深计算
已知:设计过河段设计河底高程14.65m,基底高程最低点8.25m,得出Hw
1
=6.4m,
降深1m后高程为7.4m,得出Hw
2=1m,基础宽度B=5.6m,则r
=1/2*5.6+11.2=14m,
得出Hw
3
=1/4*14=3.5m
Hw=6.4+1+3.5+1+3=14.90m 井深取15m,施工中不小于15m。
2、涌水量计算:
现状地下水位14.65m,降深后高程7.25m,则S=7.4m
H=7.4+1/2*7.4+3=14.1m
R=2*7.4*(14.1*1.2)-2=57.90m
排井降水计算书
排井降水计算书
概要:
本文档旨在提供一份排井降水计算书的范本。该计算书用于评估在井口施工期间可能发生的地下水进入井筒的量,以便采取相应的降水措施。
计算步骤:
1. 收集相关数据:收集井口位置、地下水位、井筒直径和施工期间的预计时间等数据。
2. 确定适用的公式:根据井口位置和地下水位,选择适用的降水计算公式。
3. 进行计算:根据选择的公式,使用收集到的数据进行计算,得出地下水进入井筒的量。
4. 判断结果:将计算结果与降水标准进行比较,确定是否需要采取降水措施。
5. 提供建议:根据计算结果和比较判断,提供相应的降水措施建议,如需要排水泵或井口防渗设备等。
注意事项:
- 确保收集到的数据准确可靠。
- 在使用计算公式时,仔细检查参数的单位和符号。
- 根据具体情况选择适用的降水计算公式。
- 判断结果时,需要按照相关标准进行比较。
示例计算书:
标题:排井降水计算书示例
日期:20XX年XX月XX日
井口位置:XX街道
地下水位:XX米
井筒直径:XX米
施工期间预计时间:XX天
计算公式:XXX公式
计算结果:地下水进入井筒的量为XX立方米
判断结果:地下水进入井筒的量超过降水标准,需要采取降水措施
建议:安装排水泵进行降水处理,并在井口进行防渗处理。
以上是一份排井降水计算书的示例,具体根据实际情况进行数据采集和计算,并提供相应的降水措施建议。
井点降水井管数量计算公式
井点降水井管数量计算公式
随着城市化进程的加快和人口的增加,城市的雨水排放问题日益凸显。在城市建设中,降水井管是一种重要的排水设施,可以有效地收集和排放雨水,减少城市内涝的发生。而在设计降水井管时,需要根据城市的降水情况和排水需求,合理地确定井管的数量,以确保排水系统的有效运行。本文将介绍以井点降水井管数量计算公式,并探讨其在城市排水设计中的应用。
首先,我们来看一下以井点降水井管数量计算公式的基本原理。在城市排水系统中,通常会将城市划分为若干个井点,每个井点都会有一定数量的降水井管。而在确定降水井管的数量时,需要考虑到该井点的降水量、排水需求以及井管的排水能力等因素。因此,以井点降水井管数量计算公式就是根据这些因素来确定井管的数量,以确保排水系统的正常运行。
以井点降水井管数量计算公式通常包括以下几个步骤:
1.确定井点的降水量。在城市排水设计中,通常会根据城市的降水历史数据和降水频率来确定每个井点的降水量。这个降水量可以根据城市的气候条件和地理位置来确定,是确定井管数量的重要依据。
2.确定井管的排水能力。在确定井管数量时,需要考虑到井管的排水能力,即每个井管单位时间内能够排放的雨水量。这个排水能力可以根据井管的直径、材质和排水斜度等因素来确定。
3.确定井管的数量。最后,根据井点的降水量和井管的排水能力,可以通过计算公式来确定每个井点需要的降水井管数量。这个计算公式通常会考虑到井管的排水能力和井点的降水量,以确保排水系统的正常运行。
在实际的城市排水设计中,以井点降水井管数量计算公式可以根据具体的情况来进行调整和优化。例如,如果某个井点的降水量较大,可以适当增加井管的数量来提高排水能力;如果某个井点的降水量较小,可以适当减少井管的数量来节约成
井点降水计算计算书范例
井点降水计算书
计算依据:
1、《建筑基坑支护技术规程》JGJ 120-2012
2、《建筑与市政降水工程技术规范》JGJ/T111-98
3、《建筑施工计算手册》江正荣编著
4、《基坑降水手册》姚天强编著
一、水文地质资料
二、计算依据及参考资料
该计算书计算主要依据为国家行业标准《建筑基坑支护技术规范》(JGJ
120-2012),同时参阅了《建筑施工手册》(第四版)和姚天强等编写的《基坑降水手册》。
三、计算过程
示意图
1、基坑等效半径
不规则块状基坑:r o=(F/π)0.5=(2000/π)0.5=25.231m
2、平均渗透系数
k=∑(k i×h i)/∑h i=(1×0.8+0.1×3+3×6+12×8.857)/(0.8+3+6+18.657)=6.72m3/d
3、井点系统的影响半径R0
S d= H1+s-d w=5+0.5-0.2=5.3m
S w= H1+s-d w +r o×i =5+0.5-0.2+25.231×0.15=9.085m
潜水含水层:R=2S w(kH)0.5=2×9.085×(6.72×18.657)0.5=118.689m
R0=R+r o=118.689+25.231=143.92m
4、井点管的长度
H d≥H1+s+r o×i+h+l=5+0.5+25.231×0.15+0.2+1=10.485m
5、基坑涌水量计算
基坑远离边界:
Q=πk(2H-S d)S d/ln(R0/r o)=3.14×6.72×(2×18.657-5.3)×5.3/ln(143.92/25.231)=2057.265m3 /d
深井降水计算
一、前言
近几年,深井降水利用较多,但有些单位在计算过程中采用的公式不当,或者考虑的因素不周,最终会造成降水的失败,最后不得不加井,这样既费钱又费时间,下面就以本人在深井降水方面的经验来和大家探讨。
二、深井降水概念
深井(管井)井点,又称大口径井点,系由滤水井管、吸水管和抽水设备等组成。具有井距大,易于布置,排水量大,降水深(>15m),降水设备和操作工艺简单等特点。适用于渗透系数大(20-250m3/d),土质为砂类土,地下水丰富,降水深,面积大、时间长的降水工程应用。
三、深井设计
1、计算思路
第一步将基坑进行等效化为一口大井,第二步确定基坑总的涌水量,第三步确定单井出水量,第四步确定井的数量。
2、参数的确定与计算
1)、设计水位降深
水位降深在满足施工要求的时候,应尽量选择较小水位的降深,一般降到操作面下0.5m即可(有特殊要求的除外),这样可最大程度上避免降水对地层的影响,不至于造成地基承力的下降。
2)、井深及井径的选择
要想使水位降低至操作面下,可以有两种途径,一种是加大井的直径和井的深度,即增大单井的落差,从而达到使最高水位降至操作面下0.5m.另一种通过均匀布井,控制单井的落差,使水位均匀降至设计要求。前一种布井少,对地层扰动大,如建筑物对地基要求高时,此方法不可采用(除非施工后注浆),且此方法对原有建筑物也会带来较大的不利影响;后一种方法可能布井较多,但对地层扰动小,对原有建筑的危害也较小,因此条件允许时应优先选用后一种方法。另外井深还要考虑单井的出水量与自已现有的水泵配套。
XX项目基坑降水专项施工方案及计算书
降水设计说明
一、工程概况
XXXXXX基地建设项目基坑支护工程,基坑深度4.1米-4.9米,1-1至3-3基坑周长225.25米,基坑面积2284平方米。
项目地址XXXXXXXX。
二、降水设计原则及设计依据
1.1设计原则
1)工程降水为抽取地下水,因此必须以“安全至上、质量第一”为准则确保施工安全。
2)优先采用技术工艺成熟、施工效率高、成本较低、风险较低的管井降水方法。
3)充分考虑降水对周围建筑的影响。
4)本工程排水方式采用明排结合局部暗埋方式,排水时应具有畅通的排水管线。
5)必须制定各项应急预案措施。
1.2设计依据
1.2.1文件资料
A、《XXXXXX基地建设项目基坑支护工程设计图纸》
B、《XXXXXX基地建设项目岩土工程勘察报告》
1.2.2技术规范
A、《岩土工程勘察规范》(2009年版)GB50021-2001;
B、《建筑地基基础设计规范》GB50007-2011;
C、《建筑基坑支护技术规程》JGJ120-2012;
D、《建筑与市政降水工程技术规范》JGJ/T111-98;
E、《建筑工程机械施工现场供电安全规范》GB50194-93;
1.2.3降水施工前应进行抽水试验,获取相关水文地质参数,对本设计相关参数进行验证。
三、工程地质与水文地质条件
3.1场地地层概述
本场区勘察深度范围内,地基土自上而下分为如下6层1亚层。
杂填土①:杂色,稍湿,结构松散,密实度不均,为近期堆积,分布连续,成分主要以黏性土混碎石为主,含砂土及大量植物根系,局部含少量砖块、混凝土块。厚度0.50-8.00m,平均2.70m;层底标高20.55-28.10m,平均26.34m;层底埋深0.50-8.00m,平均2.70m。
工程基坑井点降水施工方案[1]
XXXXX工程
基坑井点降水施工方案
编制人:
审核人:
审批人:
企业名称:XXXXXXXXX有限责任公司
编制日期:二00七年十一月二十日
目录
一、编制依据 (7)
二、工程概况 (8)
三、水文气象 (8)
四、施工总目标 (9)
五、降水处理方案 (9)
六、井点降水施工方案 (10)
1、施工准备 (10)
2、井点安装 (11)
3、抽水 (13)
七、施工应急措施 (15)
八、临时用电、用水 (15)
九、质量保证措施 (16)
十、安全保证措施 (19)
十一、文明施工保证措施 (20)
十二、附图附表 (21)
轻型井点降水施工方案
1、工程简介
着中重说明基础工程中的地质概况、地下水概况以及与降水有关的情况,即为什么要降水?2、降水方式方法及采取的措施
现场井点布置,采用的设备型号,技术参数等。
3、降水工作中应注意的事项
在降水施工过程中,技术、质量、安全、环保应注意的事项
4、计算书(附后)
本节主要讨论轻型井点降水有关计算轻型井点降水计算
一、总涌水量计算
1。基坑总涌水量Q(m3/d),即环形井点系统用水量,常按无压完整井井群,
用下式计算公式:
(2H―s)s
Q=1。366K
lgR―lgx0
2。单井井点涌水量q(m3/d)常按无压完整井,按下计算公式:
(2H―s)s
q=1。366K
lgR―lgr
式中:K-土的渗透系数(m/d);
H-含水层厚度(m);
s—水的降低值(m);
R—抽水影响半径(m),由现场抽水试验确定,也可用下式计算:R=1。95 s√H• K
r—井点的半径(m);
x0—基坑的假想半径(m,当矩形基坑长宽比小于5时,可化成假想半径x0的圆形井,按下式计算:x0=√F/π
某工程降水施工计算
第一章地质、水文条件
1、地形、地貌
该场地属成都平原西北边缘地带,以新增耕地为主,场地内地势比较平缓。
2、区域地质概况
该场地在区域构造上位于四川盆地成都新生代凹陷的西北边缘,岷江冲洪积扇扇顶一级阶地。经钻探揭示,并取土样进行土工试验,场地地基土自上而下主要由耕土、杂填土、粉质中液限粘质土、中砂、含卵石土及含土卵石组成。
砂砾层为主要含水层,属于潜水,具微承压性。
第二章方案编制
一、降水设计:
砂砾层的渗透系数K=50.0m/d,单井涌水量Q=170立米/d,影响半径R=25.5m。本工程拟采用大口井方法进行基坑降水,降水井拟布置在道路西侧(距道路中线26米位置,个别需要降水的地段和部位,见降水井平面布置图),并且保证不影响沟槽开挖和管道施工,井深17.5m,井间距约30米,井数约130口。
根据勘察报告提供,降水深度范围内土层综合渗透系数
50=
/
S5.5
=(即地下水降至基.0
=。基坑设计水位降深m
k/
s
m
d
m
000579
坑底以下0.50m ),含水层厚度m H 8.9=,影响半径m kH S R 3.7622==。降水井半径据地区经验取m r w 3.0=。
1、基坑涌水量(Q )估算
取整个开挖区域500m ×5m 为一个单元计算。根据等代大井法估算了该基坑的涌水量,估算时采用下式:
)1lg()2(366.10r R S
S H k Q +-=
式中 0r —— 基坑口等效半径,m A r 22.2814.3/0==。
计算结果:88.3652=Q (d m /3)
2、单井出水量(q )及降水井个数(n )
降水井的深度和密度是怎么计算的
降水井的深度和密度是怎么计算的
问:关于降水井的深度和密度是怎么计算的?
答:施工现场降水井的深度和密度是降水施工方案的内容,降水施工一般都用合同型式分包给勘测设计降水公司完成。关于降水井的深度和密度是怎么计算方靣的知识,可以学习水文地质方靣的知识,有一本深基础施工的书籍也有较深入的介绍。
下靣摘录一项小型工程《井点降水施工方案》供学习参考,大致可以理解关于降水井的深度和密度是怎么计算的。
《某工程井点降水施工方案》
一、工程概述
根据现场实际开挖地下水位埋藏较浅,-0.9m米处见地下水,基础埋设较深,自然地面向下4.0m为基础标高,且即将进入雨季,地下水位不断上升,土内含水接近饱和状态,这种施工条件给基础施工带来很大的困难。基础开挖后随时有塌方的危险,其中多处距原有建筑物、管架、污水管线及污水井等特别近,基础开挖后如果塌方,扰动原有基础及管线等,将对原建筑物等构成极大的危害,可能会造成重大安全事故,后果不堪设想,存在极大的安全隐患。因此根据实际情况采用井点降水,挖出的土是干的,可以直接用于回填,反之,土中含水是饱和的,不能直接用于回填。为了满足文明施工的要求,确保安全生产和工程质量,我公司采取轻型井点降水的措施,井点降水所排出的水必须按要求排放到指定的排水井,并做好排水的过滤工作,这些降水、排水工作都要持续到基础工程完毕回填后才能停止,以保证基础等在干燥条件下施工。
二、编制依据
1、建筑地基基础工程施工质量验收规范GB50202-2002
2、建筑施工手册(第四版)
2、施工图纸S4060.00-JG03
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章降水设计
1 设计依据
1.岩土工程勘察报告。
2.地下室基础平面布置图。
3.技术要求
本工程±0.00标高为559.1m,勘察期间测得静止水位埋深2.30~6.90m,相对应水位高程552.69~553.30m之间,平均高程在552.74m左右。根据区域水文地质资料,场地地下水位丰、枯水期年变幅一般为1.50~2.00m。经调查,并结合场地地形地貌、地下水补给、排泄条件等,综合判定历年最高水位(抗浮设计水位)标高建议值可取555.00m。地下室施工对降水安全性要求较高,为满足施工要求,地下水位须降至基底0.5m以下。
4.《建筑与市政降水工程技术规范》(JGJ/T111-98)
5.《建筑基坑支护技术规程》(JGJ120-2012)
2 降水设计
在基坑范围内,当降水井把整个基坑范围内地下水形成包围下降到作业区底标高,整个作业区为干作业区,可开展施工。根据详勘资料和成都地区水文地质相关资料,计算参数选用如下:
1.开挖深度:作业区深度-7.6~-5.3m;
2.降水井管距作业区边线不小于1.5~2.5m;
3.设计降深:按最深基坑-7.6m考虑,s d=555.0-(551.8-0.5)=3.7m;
4.含水层厚度:地下含水层厚取H=20.0m;
5.水位降深值:s w=553.3-551.3=2.0m;
6.渗透系数:由地勘资料,该场地砂卵石层平均渗透系数K 取22m/d 。
3 水文地质计算
本工程地下室由综合楼和体育馆两个区域组成,降水设计时分成两部分单独进行计算。
1.降水验算
基坑降水设计计算模型详见下图。
2.基坑中心点起算的等效半径
1o r =A 为基坑面积,综合楼地下室面积为8934.18m 2
2o r A 为基坑面积,体育馆地下室面积为16217.34m 2
3.潜水含水层的影响半径
R
2R s ==419.52m
s w 为井水位降深,s w 小于10时取值为10m
4.基坑涌水量 综合楼部分:(2)ln 1d d o H s s Q k R r π-=⎛⎫+ ⎪⎝⎭
=4252.12(m 3/d) 体育馆部分:(2)ln 1d d o H s s Q k
R r π-=⎛⎫+ ⎪⎝⎭ =4827.33(m 3/d) 5.确定单井出水量
120o s q r π=3/d)
6.求出管井数量
综合楼部分:n= 1.1o

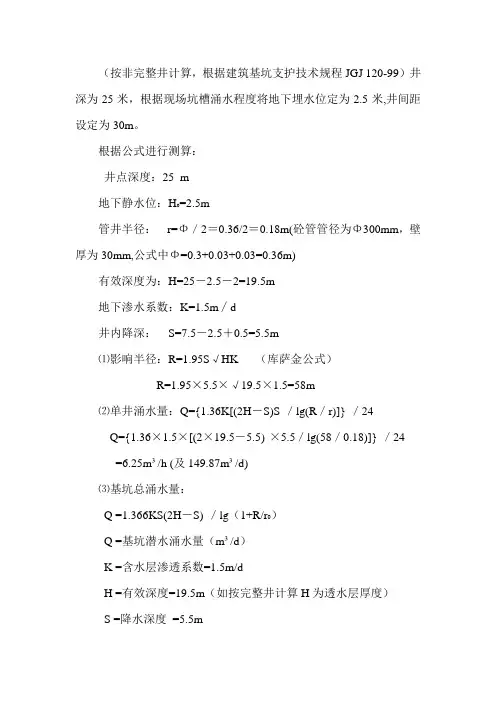

Q n q ==11.81(口)
所以综合楼部分取管井数为12口井。
体育馆部分:n= 1.1o
Q n q ==13.41(口) 所以体育馆部分取管井数为14口井。
4 井管渗透速度及井深确定
(1)最大允许渗透速度:60c V =(m/d )
(2)最小滤水井管长度:min /2o s c l q r V π=••=2.5m
(3)井点深度确定:
降水井深度根据《建筑与市政降水工程技术规范》中
=7.3+0.5+1.5+2.0+2.5+2.5
=16.3m
H W1:基坑深度(电梯井最深基坑深度为-7.3m );
H W2:降水水位距离基坑底要求的深度;
H W3:ir 0;i 为水力坡度,在降水井分布范围内宜为1/10~1/15;r 0为降水井分布范围的等效半径或降水井排间距的1/2;
H W4:降水期间的地下水位变幅;
H W5:降水井过滤器工作长度;
H W6:沉砂管长度。
根据上式计算结果及相关工程经验,为保证降水效果并考虑降水井标管为2.5m 长,井深可定为H w =17.5m 。
第二章 施工工艺
1 施工流程
降水井施工流程如下图所示。
2
(1)测量放线
根据甲方现场给定的控制点及降水平面图和相关设计文件,测量放出各井位,并打入木桩,涂上红油漆作标记。
(2)凿井
基坑支护设计文件采用CZ-22型冲击钻机成井,泥浆护壁工艺成孔,要求成孔井径为600mm。井身保持圆正,以确保填砾厚度。井身保持垂直,顶角的倾斜不得超过1度。
在成孔中有大量泥浆,为了保持施工场地的整洁,应先在井点旁挖泥浆沉淀池,待泥浆沉淀一段时间后同土方开一起挖出运走。
(3)吊装井管(滤管)
经现场技术负责人验收合格后,用抽筒清孔,吊装井管。井管之间焊接牢固,安装垂直。若采用旋挖钻机成孔,由于孔径较大,须保证井管居中下入。
(4)填砾
填料规格为5~15mm砾石,填至距地面2m左右采用粘土回填封闭。滤料的实际填入量不应小于理论计算量。
(5)洗井
采用空压机、活塞联合洗井,空压机洗清之后再用活塞洗井;重复以上洗井过程,洗井至井管通畅、水清,达到正常抽水时含砂率小于1/20000的规范要求。
洗井时间的控制:每井活塞洗井原则上不少于两次,每次提拉活塞不少于2小时,空压机洗井原则不少于2个台班,以确保降水质量,但洗井结束时间最终以达到水较清澈为止。
(6)抽水试验:
洗进完毕作好简易抽水试验,以确定该井的产水量。
3 降水过程控制
1) 抽水前应统一测一次各井静止水位。降水井施工完成后,根据工期安排,应提前于土方开挖前1周开始降水,且必须保证抽水的连续性,不得长时间停顿,如有水泵损坏,应及时更换。
2) 抽水开始后,在水位未达到设计降水深度以前,每天观测三次水位;水位达到设计降水深度后,可每天观测一次水位(水位观测允许误差为±5cm),使降水符合设计要求。如有异常,应及时向工长及项目负责人汇报,并得到及时处理。
3) 根据水位、水量观测记录,查明降水过程中的不正常状况及其产生的原因,及时提出调整补充措施,确保达到降水深度。
4) 在降水开始的第1个月,应每天定时测量水中的含砂量,并作好记录,含砂量可采用专用测砂量杯测量,控制值为1/20000,否则须采取相应措施;1月后,含砂量减少、稳定后,测量间隔可适当延长至3~5天。
5) 抽水设备定期保养,降水期间不得随意停抽。
6) 现场准备水泵2台及适当数量排水管等做备用。更换水泵时,测量井深,掌握水泵安装的合理深度,防止埋泵。
7) 现场备用一台150kw柴油发电机,当发生停电时,及时切换电源,保持正常降水。
4 抽水设备选择
采用深井潜水泵进行管井降水,拟采用水泵流量25—40T/h,扬程30m。为保持降水稳定,宜采用动力电源。各水泵井口外排水管线应按要求布置,同时保持两台完好备用泵,井内水泵损坏后,应即时进行更换、维修。水泵抽水后,降水人员采取两班制24小时连续值班,确保连续降水。
5 沉砂池的修建
