小区室外道路改造工程施工组织设计

合集下载

老旧小区室外道路改造工程施工与方案

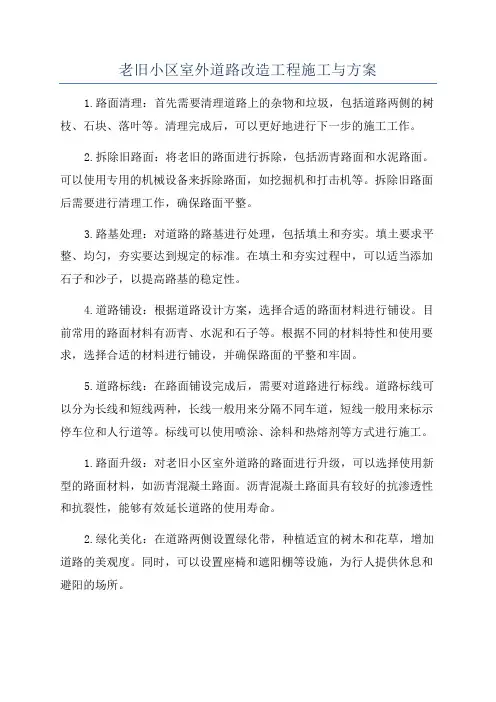

老旧小区室外道路改造工程施工与方案

老旧小区室外道路改造工程施工与方案

1.路面清理:首先需要清理道路上的杂物和垃圾,包括道路两侧的树枝、石块、落叶等。清理完成后,可以更好地进行下一步的施工工作。

2.拆除旧路面:将老旧的路面进行拆除,包括沥青路面和水泥路面。可以使用专用的机械设备来拆除路面,如挖掘机和打击机等。拆除旧路面后需要进行清理工作,确保路面平整。

3.路基处理:对道路的路基进行处理,包括填土和夯实。填土要求平整、均匀,夯实要达到规定的标准。在填土和夯实过程中,可以适当添加石子和沙子,以提高路基的稳定性。

4.道路铺设:根据道路设计方案,选择合适的路面材料进行铺设。目前常用的路面材料有沥青、水泥和石子等。根据不同的材料特性和使用要求,选择合适的材料进行铺设,并确保路面的平整和牢固。

5.道路标线:在路面铺设完成后,需要对道路进行标线。道路标线可以分为长线和短线两种,长线一般用来分隔不同车道,短线一般用来标示停车位和人行道等。标线可以使用喷涂、涂料和热熔剂等方式进行施工。

1.路面升级:对老旧小区室外道路的路面进行升级,可以选择使用新型的路面材料,如沥青混凝土路面。沥青混凝土路面具有较好的抗渗透性和抗裂性,能够有效延长道路的使用寿命。

2.绿化美化:在道路两侧设置绿化带,种植适宜的树木和花草,增加道路的美观度。同时,可以设置座椅和遮阳棚等设施,为行人提供休息和避阳的场所。

3.行人道建设:在室外道路改造工程中,应合理规划设置行人道。行人道的宽度和施工材料需要根据实际情况进行选择,以保证行人的通行安全和舒适度。

4.道路照明:对老旧小区室外道路进行照明改造,提供足够的照明亮度,增加夜间行车和行走的安全性。可以选择使用节能的LED照明设备,同时合理设置灯杆的数量和位置。

小区室外工程施工方案

小区室外工程施工方案

一、项目背景

随着我国城市化进程的加快,居民对居住环境的要求越来越高。为了提升小区居住品质,改善居民生活环境,本小区计划进行室外工程施工,包括绿化景观、道路硬化、照明设施、排水系统等项目的改造与建设。

二、施工目标

1. 提升小区绿化水平,营造宜居生态环境。

2. 完善道路硬化,提高通行效率和安全性。

3. 加强照明设施建设,确保夜间安全。

4. 改善排水系统,防止雨水积聚,减少内涝风险。

三、施工内容

1. 绿化景观工程

- 清理现有绿化区域,修剪枯萎植被。

- 种植新树木,优化植物配置,提高绿化覆盖率。

- 建设休闲座椅、凉亭等设施,丰富小区景观。

2. 道路硬化工程

- 对现有道路进行平整,修复破损路面。

- 使用新型环保材料铺设人行道,提高舒适度。

- 设施路牙石,规范停车秩序。

3. 照明设施工程

- 更换老旧照明设备,提高照明效率。

- 在主要道路、绿化区域安装节能灯具。

- 设置紧急呼叫按钮,方便居民求助。

4. 排水系统工程

- 修复破损的排水管道,确保排水畅通。

- 增设雨水收集设施,提高雨水利用率。

- 设置排水检查井,方便日常维护。

四、施工进度安排

1. 第一阶段(1-2周):施工准备,包括施工人员、材料、设备进场,现场围挡、临时设施搭建等。

2. 第二阶段(3-4周):绿化景观工程,包括植被种植、景观设施建设等。

3. 第三阶段(5-6周):道路硬化工程,包括路面修复、人行道铺设等。

4. 第四阶段(7-8周):照明设施工程,包括灯具更换、安装等。

5. 第五阶段(9-10周):排水系统工程,包括管道修复、雨水收集设施建设等。

小区户外工程施工组织设计完整优秀版

小区户外工程施工组织设计完整优秀版

小区户外工程施工组织设计完整优秀版

一、项目概述

本文档旨在提供小区户外工程施工组织设计的完整优秀版,以确保施工过程高效进行,并确保工程质量和安全。

二、工程范围

本工程包括但不限于以下项目:

- 小区道路及人行道建设

- 绿化工程

- 小区公共设施建设

三、施工目标

本文档中的施工组织设计旨在实现以下目标:

- 保证施工过程的安全性和质量

- 确保工期的合理安排和施工进度的控制

- 优化资源利用,提高施工效率

- 加强沟通与协作,保证项目各方利益的平衡

四、施工组织管理

1. 确定施工组织架构和责任分工,明确各级管理人员的职责和权限。

2. 设立施工组织管理部门,负责协调和监督施工活动。

3. 建立施工组织管理规章制度,包括安全生产、质量控制、工程进度管理等。

五、施工进度计划

1. 制定详细的施工进度计划,包括各阶段的工作内容、工期要求和交接节点。

2. 确保施工进度计划与实际情况相符,随时调整和优化工期安排。

六、施工资源管理

1. 合理配置施工人员和设备,确保施工能够按计划进行。

2. 管理施工材料的采购、储存和使用,保证质量合格和使用安全。

七、安全管理措施

1. 制定详细的安全管理计划,并严格执行。

2. 提供充足的安全防护设施,确保施工人员的安全。

八、质量控制措施

1. 确定施工工艺和质量标准,并持续进行质量监督和检查。

2. 对施工过程中的质量问题进行及时处理和整改。

九、环境保护措施

1. 遵守环境保护法律法规,采取措施保护周边环境。

2. 管理施工过程中产生的噪音、扬尘等污染物的排放,确保环

境无污染。

十、沟通与协作

1. 加强各方之间的沟通与协作,及时解决工程进展中的问题和

老旧小区室外道路改造工程施工方案

老旧小区室外道路改造工程施工方案

老旧小区室外道路改造工程施工方案

一、项目背景及目标

随着城市的发展和居民生活水平的提高,老旧小区室外道路改造工程成为一项迫切需要解决的问题。该工程旨在改善老旧小区室外道路的基础设施,提升居民的生活质量和幸福感。

二、项目范围

该工程包括老旧小区室外道路的硬质铺装、排水系统、照明系统等设施的改造。具体包括道路骨架工程、路面工程、排水工程、照明工程等。

三、工程内容及方法

1. 道路骨架工程

首先,进行道路骨架的检测和评估,确定需要加固或重新修建的部位。采用机械设备进行凿挖和清理,然后填充合适的材料进行加固或修建。

2. 路面工程

针对不同道路的情况,选择合适的路面材料进行铺装,如沥青路面、水泥混凝土路面等。根据道路的设计要求,进行路面的密实和整平工作。

3. 排水工程

根据地势、雨水量等因素,设计合理的排水系统,包括雨水管道、雨水篦子、雨水坑等设施。在道路改造施工过程中,确保排水系统与路面的密切配合,避免积水问题。

4. 照明工程

根据小区道路的长度和使用情况,设计合理的照明系统,保证道路的安全通行。选择节能、环保的照明设备,如LED路灯,提高照明效果的同时降低能耗。

四、施工组织

1. 人员组织

根据工程的规模和要求,成立专门的施工队伍。队伍包括施工人员、监理人员、安全管理人员等。同时,指定专人负责施工现场的协调和管理,保证施工进度和质量。

2. 施工设备

根据工程的不同环节,准备相应的施工设备,如挖掘机、打桩机、路面铺装机等。确保施工设备的正常运行,提高工作效率。

3. 安全管理

制定详细的安全施工方案和操作规程,确保施工过程中的安全。成立安全管理小组,定期进行安全培训和检查。配备足够的安全设施和防护用品,确保施工人员的人身安全。

室外道路工程施工组织设计

室外道路工程施工组织设计

室外道路工程施工组织设计

一、工程简介

室外道路工程是指在室外进行的道路施工工程,一般包括道路的规划、设计、施工和监理

等环节。室外道路工程施工组织设计是在道路工程施工过程中制定的施工组织方案,其目

的是合理安排施工过程,保证施工质量,确保工程顺利进行。

二、施工组织设计的目的和意义

1. 确保施工安全:施工组织设计是施工过程中的一项重要工作,通过合理的施工组织设计

可以有效地保障施工人员的安全,减少事故的发生。

2. 提高施工效率:施工组织设计能够合理安排施工流程,提高施工效率,缩短工期,降低

成本。

3. 保证施工质量:通过施工组织设计可以对施工流程进行合理规划和安排,确保施工质量,避免施工过程中出现各种问题。

4. 便于监理:施工组织设计是监理工作的重要依据,监理人员可以根据施工组织设计进行

监督和检查,确保工程按照设计要求进行。

5. 规范管理:施工组织设计是施工管理的一部分,通过严格执行施工组织设计可以规范施

工过程,提高管理水平。

三、施工组织设计的内容

1. 施工组织方案:包括施工方案、施工计划、施工方法等内容,明确施工过程中的各项工

作内容和计划安排。

2. 安全防护措施:包括施工现场的安全防护措施、施工人员的安全防护措施、施工设备的

安全防护措施等内容。

3. 质量控制措施:包括施工过程中的质量控制措施、检测方法、验收标准等内容,确保施

工质量符合设计要求。

4. 环境保护措施:包括施工过程中的环境影响评估、环境保护措施、废水处理、废弃物处

理等内容,保护施工现场周围环境。

5. 施工材料和设备:包括施工过程中所需的各种材料和设备的选择、购买、使用等内容。

小区室外工程施工组织方案

小区室外工程施工组织方案

小区室外工程施工组织方案

本次施工工程位于XX小区,项目包括小区内道路、停车场、绿化等室外工程的施工。本

项目的施工单位为XX建筑工程有限公司,施工时间为XX年XX月XX日至XX年XX月

XX日,总工期为XX天。

二、组织机构

1. 项目经理

项目经理负责全面统筹本次施工工程的各项任务,负责安排施工计划、人力资源、材料采

购等工作,并协调各个部门的工作。项目经理需具备丰富的工程管理经验和较强的组织协

调能力。

2. 技术负责人

技术负责人负责施工方案的制定和调整,监督施工现场工艺和质量控制工作,确保施工现

场的施工质量和安全生产。技术负责人需要具备较强的专业技术背景和丰富的施工管理经验。

3. 安全负责人

安全负责人负责制定安全生产方案,安排施工现场的安全保障措施,并负责安全生产管理

及相关文档的整理和报备工作。安全负责人需要具备较强的安全管理知识和技能,并对施

工现场的安全生产管理有丰富的经验。

4. 现场施工队

现场施工队由具备施工技能的工人组成,负责具体施工任务的执行和现场施工的安全生产。现场施工队需要密切配合,相互协作,确保施工任务按时按质完成。

5. 建设单位联系人

建设单位联系人负责与建设单位进行沟通协调,协助完成各项手续办理和相关文件的签署

等工作。建设单位联系人需要具备较强的沟通协调能力和较强的执行力。

三、施工准备工作

1. 制定施工方案

由技术负责人牵头,结合设计图纸和施工实际情况,制定详细的施工方案,包括施工工艺、施工工序、材料采购、安全保障等内容。

2. 材料采购

根据施工方案的需求,及时采购所需的各种建筑材料,并及时验收质量,确保施工材料的

室外道路工程施工组织设计

室外道路工程施工组织设计

室外道路工程施工组织设计

一、工程概况

本工程为某城市二期室外道路及管网工程,主要包括道路工程和管网工程两部分。道路工程为沥青砼道路,总面积约为25000平方米,道路两侧铺设路缘石。管网工程包括雨水管道和污水管道,管径范围为DN200—800。工程地点位于某城市,自

然条件及施工条件已基本具备。

二、项目组织管理

1. 机构设置:本项目设立工程项目经理部,由市政项目组和绿化安装项目组组建,配备强有力的工程管理班子,全面负责该项目的质量、进度、安全生产、文明施工管理。

2. 岗位职责:项目经理负责项目的整体管理和协调;工程师负责技术指导和质量

控制;施工员负责现场施工组织和劳动力管理;安全员负责安全生产管理;材料员负责材料采购和保管;财务员负责项目财务管理。

三、施工部署

1. 施工顺序:本工程先进行道路工程,再进行管网工程。道路工程按照自上而下

的顺序施工,先铺设沥青砼面层,再施工基层和稳定层。管网工程按照先雨水管道后污水管道的顺序施工。

2. 施工方法:道路工程采用摊铺机进行沥青砼的铺设,采用挖掘机和装载机进行

基层和稳定层的施工。管网工程采用挖掘机进行管沟开挖,采用管道铺设机进行管道铺设,采用砖砌检查井。

四、质量保证措施

1. 材料质量控制:严格把控原材料的质量,对进场的材料进行检验,不符合要求

的材料不得使用。

2. 施工过程控制:加强施工过程中的质量控制,定期对施工质量进行检查,发现

问题及时整改。

3. 验收管理:工程完成后,组织相关单位进行验收,确保工程质量符合设计和规

范要求。

五、安全保证措施

1. 安全生产培训:对施工人员进行安全生产培训,提高施工人员的安全意识。

小区室外排水雨水道路改造施工组织设计

小区室外排水雨水道路改造施工组织设计

小区室外排水雨水道路改造施工组织设计

一、前期准备工作

1.1.编制工程施工图纸:根据小区现有的排水和雨水道路的现状,经

过勘测和设计,编制施工图纸,明确改造的范围和工程的要求。

1.2.周边环境处理:在施工前,需要对施工区域的周边环境进行处理,包括清理杂草、移除障碍物等,为施工提供便利条件。

1.3.设计安全保障措施:针对施工过程中可能出现的安全隐患,进行

全面评估,并采取必要的安全措施,如设立警示标志、设置安全围挡等。

2.1.划定施工区域:根据施工图纸确定改造的区域范围,并设置施工

区域的临时标志,确保施工区域与周边区域分离。

2.2.施工设备准备:根据施工的要求和现场情况,准备相关的施工设备,包括挖掘机、运输车辆、砂石料等。

2.3.施工人员安排:根据施工的进度和需要,合理安排施工人员的数

量和工作岗位,保证施工的高效进行。

2.4.材料采购和管理:根据需求,制定材料采购计划,确保施工所需

的材料及时供应,并进行严格的材料管理,包括入库、出库和库存的监控。

2.5.施工方案制定:根据施工图纸和实际情况,制定详细的施工方案,包括施工工序、作业内容、工期等。

2.6.施工过程控制:监督施工人员按照施工方案进行作业,遵守相关

的安全规定和操作规程,确保施工质量和进度。

2.7.环境保护措施:制定环境保护方案,采取必要的措施,减少噪音和粉尘对周边居民的影响,保护施工区域的环境卫生。

2.8.施工整理和清理:在施工结束后,进行整理和清理工作,包括清运废弃物、清除施工设备和设施等,恢复施工现场的整洁和安全。

三、质量控制和安全管理

小区室外工程施工组织设计

小区室外工程施工组织设计

小区室外工程施工组织设计

一、工程概况

该小区室外工程的总面积为XXX平方米,主要包括道路、绿化带和停车场的建设。该项目的施工周期为XXX天,主要工程涉及路面铺设、围栏安装、绿化带土建和植被种植、停车场地面处理等。施工队伍由XX名工人组成,施工设备包括挖掘机、推土机、铺路机等。

1.施工组织机构

(1)项目经理:负责对整个施工项目进行总体规划和组织协调,安排施工队伍和设备,并与业主进行沟通和协商。

(2)工程部:负责具体施工工序的安排和技术指导,对施工现场进行监督检查,并负责施工进度的控制。

(3)安全保障组:负责确保施工过程中的安全,包括安全培训、事故预防和应急处理等工作。

(4)质量检验组:负责对施工质量进行检验和监控,确保施工符合相关规范和标准。

2.施工方案

(1)道路铺设:首先进行地面的平整和清理,然后在道路路基上进行基础处理,包括土方开挖和填筑,再进行石子碎石层和沥青混凝土层的铺设。

(2)围栏安装:根据设计图纸和要求,先进行场地测量和布局,然后进行围栏的材料准备和制作,最后进行围栏的安装和固定。

(3)绿化带建设:对绿化带进行土方开挖,然后进行地基处理和砌

筑围墙,最后进行土壤和植被的种植,同时进行水源和排水系统的设置。

(4)停车场处理:清理和平整停车场地面,根据设计要求进行地基

处理,然后进行石子碎石层和沥青混凝土层的铺设,并进行停车位的标识。

3.施工进度计划

根据工程概况和施工方案,制定详细的施工进度计划,包括每个施工

工序的开始和结束时间,以及工期的安排。同时,需要对施工中可能遇到

的问题和风险进行评估,并制定相应的风险应对措施,以确保施工进度的

小区路面工程施工方案

小区路面工程施工方案

小区路面工程施工方案

一、项目概况

本项目位于XX市XX区,是一个住宅小区,总建筑面积约为XXX平方米,总用地面积为XXX平方米。小区内包含多栋住宅楼和相关配套设施,居民数量较多,交通流量较大。目前小区内的路面已经存在老化和损坏现象,急需进行整修和改造工程。

二、施工内容

1. 路面整修:对小区内道路进行拆除旧路面、整平基层、铺设新路面等工作,确保路面平整、耐久。

2. 排水设施改造:检修和疏通小区内的雨水管网、检修雨水井盖,确保雨水排放畅通。

3. 绿化工程:在道路两侧栽植花草树木,打造整体美观的环境。

4. 路灯更新:更换小区内的路灯,提高夜间照明效果。

5. 栏杆护栏安装:在必要的地方设置栏杆护栏,确保行人和车辆的安全。

6. 标线划设:在道路上划设清晰可见的标线,指引车辆和行人通行方向。

三、施工方案

1. 施工前准备:确定施工区域、撤离车辆和行人,设置警示标识,保障施工安全。

2. 拆除旧路面:采用机械设备对旧路面进行拆除,清理碎石渣土。

3. 基层整平:在清理完毕的路面上进行基层整平,确保路面平整。

4. 铺设新路面:采用沥青混凝土进行路面铺设,压实并涂抹沥青封层。

5. 排水设施改造:检修雨水管道,清理雨水井盖,保证排水畅通。

6. 绿化工程:根据设计方案,在道路两侧进行绿化工作,种植花草树木。

7. 路灯更新:更换路灯设备,增加亮度和照明范围。

8. 栏杆护栏安装:在需要设置栏杆护栏的地方进行安装,确保安全。

9. 标线划设:根据设计要求,在道路上进行标线划设,指引通行方向。

四、施工流程

1. 确定施工范围和计划,向相关部门报备工程信息。

小区马路工程施工方案范本

小区马路工程施工方案范本

一、工程概况

项目名称:XX小区马路工程

项目地点:XX小区内

建设单位:XX房地产开发有限公司

施工单位:XX建筑工程有限公司

设计单位:XX设计研究院

监理单位:XX工程监理有限公司

二、工程内容

1. 马路长度:500米

2. 马路宽度:8米

3. 马路结构:沥青混凝土路面

4. 路面排水:采用雨水口收集、暗沟排放

5. 交通设施:包括路灯、交通标志、减速带等

三、施工组织与管理

1. 施工组织架构

- 施工项目经理:全面负责施工项目的组织、协调和管理 - 技术负责人:负责施工技术指导和质量控制

- 质量负责人:负责施工过程中的质量控制

- 安全负责人:负责施工过程中的安全管理工作

2. 施工进度计划

- 施工准备阶段:预计2周

- 土方工程阶段:预计3周

- 桥涵工程阶段:预计2周

- 路面基层施工阶段:预计3周

- 沥青混凝土路面施工阶段:预计2周

- 交通设施安装阶段:预计1周

- 竣工验收阶段:预计1周

- 总工期:预计15周

3. 质量控制措施

- 严格执行国家相关标准和规范

- 加强原材料的质量检验,确保材料合格

- 加强施工过程中的质量控制,严格执行工序验收制度 - 定期进行质量检查,发现问题及时整改

4. 安全管理措施

- 制定安全施工方案,明确安全责任

- 加强安全教育,提高施工人员的安全意识

- 设置安全警示标志,确保施工区域安全

- 定期进行安全检查,及时发现和消除安全隐患

四、施工工艺与技术要求

1. 土方工程

- 采用机械开挖,人工配合清理

- 基底平整度要求达到±5mm

- 基底压实度达到95%以上

2. 桥涵工程

- 桥涵结构按照设计图纸进行施工

小区室外道路施工方案

小区室外道路施工方案

小区室外道路施工方案

一、引言

本文档旨在为小区室外道路的施工提供详细方案,旨在确保施工过程安全、高效,并使最终成果符合设计要求和居民需求。本方案将包括施工前的准备工作、施工过程中的安全措施、材料选择以及施工后的维护工作。

二、施工前准备工作

2.1 施工目标

本次施工旨在改善小区室外道路的状况,提升居民的出行体验,确保道路的平整、清洁以及安全。

2.2 工程测量

在施工前,应进行详细的工程测量,包括道路长度、宽度、坡度等参数的测量,以确保施工的准确性和合理性。

2.3 施工计划安排

制定详细的施工计划,包括时间安排、施工人员分配、所需材料等,以保证施工过程的有序进行,并确保按时完成。

2.4 施工材料选择

根据道路设计要求和预算限制,选择适当的施工材料,包括路面材料、路缘石、标线等。应确保所选材料符合相关标准,并具有较好的耐久性和抗压能力。

2.5 施工现场准备

在施工前,应对施工现场进行准备工作,包括清理杂物、车辆迁移等。确保施工现场整洁、安全,为施工提供良好的环境。

三、施工过程中的安全措施

3.1 安全警示

在施工现场周围设置明显的安全警示标志,警示行人和车辆注意施工区域,并设置临时围挡,禁止未经许可的人员进入施工区域。

3.2 交通管控

在施工期间,施工单位应与相关部门合作,制定交通管控方案,确保交通畅通和施工安全。在必要时,可以采取临时交通路线安排和交通标志设置,引导行人和车辆绕行。

3.3 施工人员安全防护

施工人员应佩戴必要的安全装备,包括安全帽、手套、防滑鞋等。并严格遵守施工规范和操作规程,确保施工过程中的人员安全。

小区道路工程施工方案范本

小区道路工程施工方案范本

小区道路工程施工方案范本

一、工程概况

为提升小区居民居住环境质量,改善小区交通安全,经过相关部门研究并批准,决定对小区道路进行改造工程。本工程施工范围为小区内道路及附属设施,包括道路铺设、排水系统、绿化景观等内容。

二、施工方案

1. 施工内容及范围

本工程施工内容主要涉及小区内道路的重新铺设、排水系统的改善和绿化景观的建设。具体范围包括小区主干道、支路、人行道、停车场及其他相关设施。

2. 工程施工流程

(1)前期准备工作

1)确定施工范围及施工计划

2)开展现场勘察及施工测量

3)准备施工所需材料和设备

(2)道路铺设与排水系统改善

1)清理道路旧有材料

2)进行路基整平及压实处理

3)进行沥青路面或水泥路面铺设

4)新建雨水管网及检查井

(3)绿化景观建设

1)进行绿化场地的平整和绿化

2)新建草坪、花坛等景观设施

3)铺设景观照明设施

(4)收尾工作及验收

1)进行工程的最终检验和验收

2)清理施工现场,确保交通畅通

3)编制工程竣工资料

3. 工程施工时间

根据前期准备工作的进度和实际施工情况,预计本工程施工时间为3个月。

4. 施工安全与环保措施

(1)施工期间,严格遵守相关安全规定,确保施工现场的安全生产。建立专门的安全管理组织,进行安全教育和监督。

(2)施工期间,减少施工噪音和粉尘污染,采取相应的降噪、降尘措施。

(3)严格按照环保要求进行施工,做好施工废弃物的处理和回收工作。

5. 施工质量管理

(1)根据相关规范和标准,确保施工质量符合要求。

(2)建立质量监督组织,实施施工过程的全程监控和检验。

6. 施工费用预算

根据工程施工内容和范围,初步预算总费用为XX万元。

小区道路工程施工组织设计

小区道路工程施工组织设计

小区道路工程施工组织设计

一、工程概况

小区道路工程是指为了方便小区内居民出行和车辆通行而建设的道路工程。一般包括基础平整、路面铺设、路灯安装等工程内容。小区道路工程的施工组织设计是为了合理安排施工工序,确保工程顺利进行,保证施工质量和安全。

二、施工环境

1. 小区道路施工地点:工程施工地点为XX小区内,总面积约XX平方米,包括主要道路和次要道路。

2. 施工时间:工程施工时间为X年X月至X年X月,施工期间需保证施工人员和居民的安全。

3. 施工条件:施工条件较好,有足够的施工空间和通道,无障碍物影响施工。

三、施工组织设计

1. 施工人员组织:施工单位将组建专业工程队伍,包括施工人员、监理人员和安全员,确保施工人员具备相关资质和技术。

2. 施工工艺:施工采用分段施工的方式进行,先进行地基处理和路基铺设,再进行路面铺设和路灯安装等工程。

3. 施工设备:施工单位将配备必要的施工设备和机械,包括挖掘机、推土机、路面铺设机等,确保施工效率和质量。

4. 施工安全:施工单位将严格遵守《建筑安全生产法》等相关法律法规,设定安全管理制度,定期进行安全检查和演练,确保施工安全。

5. 施工质量:施工单位将按照相关规范和标准进行施工,加强质量管理,设立质量跟踪机制,确保施工质量符合要求。

四、施工进度计划

1. 施工前期:进行施工前期准备工作,包括测量勘测、采购材料、组建施工队伍等,为施工做好准备。

2. 施工中期:进行地基处理、路基铺设、路面铺设和路灯安装等工程,按照施工计划逐步进行,确保施工进度。

3. 施工后期:进行景观美化和清理工作,保证道路整洁美观,最终交付使用。

小区室外道路改造工程施工组织方案

小区室外道路改造工程施工组织方案

小区室外道路改造工程施工组织方案

一、工程概况

本次小区室外道路改造工程旨在提升小区道路的美观性和使用性,解决现有道路存在的问题。该工程包括道路平整、路面铺设、路灯安装等一系列工作。

二、工期计划

1.工期安排:预计工期为40天,按照先平整道路,再进行路面铺设和路灯安装的顺序进行。

2.工作时间:每天工作时间为8小时,按照工作日(周一至周五)进行施工,节假日暂停施工。

三、施工方案

1.施工准备:

a.成立施工组织小组,负责工程的整体组织与协调。

b.组建施工队伍,包括项目经理、工程师、技术工人等,确保施工人员数量充足,并进行必要的培训。

c.购买和准备所需材料和设备,包括平整道路所需的挖掘机、推土机等机械设备,以及路面铺设所需的水泥、沥青等建材。

2.施工流程:

a.现场勘测:由工程师负责现场勘测,确保施工图纸的准确性。

b.道路平整:使用挖掘机和推土机对现有道路进行平整处理,清理垃

圾和杂草。

c.路面铺设:在平整的道路表面施工路面铺设,使用水泥或沥青材料,确保道路平整、坚固和耐久。

d.路灯安装:在路面铺设完毕后,进行路灯的安装工作,确保道路照

明效果良好。

3.安全措施:

a.工地封闭:施工期间设置围挡和警示标志,将施工区域与居民区域

隔离开来,确保施工区域的安全。

b.安全培训:对施工人员进行安全培训,加强安全意识,注重施工过

程中的人身安全和设备安全。

c.监控设备:安装监控设备,对施工现场进行实时监控,及时发现并

解决安全问题。

d.消防设施:设置消防器材和灭火系统,以应对突发火灾等紧急情况。

四、质量控制

1.施工过程中,严格按照设计要求和规范进行施工,防止违规施工和

小区改造工程施工组织设计

小区改造工程施工组织设计

小区改造工程施工组织设计

一、项目概述

为了改善小区环境、提升居住条件,现计划对小区进行改造工程。本项目包括小区道路改造、绿化景观施工、供水供电设施升级等内容。本施工组织设计旨在合理安排施工流程,确保项目按时、按质完成。

二、施工组织设计原则

1.安全第一原则:确保施工过程中的安全,保障施工人员和周边居民的人身安全。

2.环保原则:做好噪音、尘土等污染的防控工作,保护环境,减少对周边居民的影响。

3.有序施工原则:根据工程的先后顺序,合理安排施工进度,确保施工进度的合理性和可控性。

三、施工组织设计内容

1.施工人员组织

根据项目规模和施工进度,合理安排施工人员的数量和队伍组成。设置项目经理、安全员、质检员等专业人员,确保施工全程的管理与监督。

2.施工工艺及施工措施

(1)小区道路改造:先进行道路的拆除和平整,然后根据设计要求进行新的路面铺设。由于施工区域较广,需采取分段施工的方式,保证居民正常出行。

(2)绿化景观施工:先清理杂草,合理安排花草树木的移植和更新工作;然后进行草坪铺设、花坛建设等。施工期间需加强水源供给,保证植物的生长养护。

(3)供水供电设施升级:先拆除旧设施,然后分段施工,优先对南北两边的小区进行供水供电升级,确保居民用水用电的正常供给。

3.安全措施

(1)施工过程中,设置明显的安全警示标识,指示施工区域,提醒居民注意安全。

(2)施工现场应进行统一管理,确保施工道路畅通,设立监控摄像头,加强现场安全监控。

(3)施工期间,加强对施工人员的安全教育和培训,确保施工人员具备安全意识和技能。

四、施工进度安排

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

株洲市荷塘区棚户区改造工程

---煤田小区

道路改造施工方案

编制人:审核人:审批人:

株洲市基础设施建设有限公司年日期:

201608日月31

...

煤田小区道路路基工程施工方案

一、工程概况

煤田小区内主要车行道路砼改沥青,排水井盖和井篦等改造提升,道路宽度为2.0-10米不等,路面破损位置破除后C25砼浇筑,

本次路面改造面积约2万平方,主干道约6000平方。

二、编制依据

1、《设计文件》

2、《施工组织设计》

3、《城市道路工程施工技术规范》

三、施工准备及主要施工方法

3.1施工测量前准备

3.1.1校对测量仪器,本工程使用全站仪、自动安平水准仪、钢尺等测量仪器及工具经国家计量单位检验校准,保证测量仪器的精度。

3.1.2对施工现场内影响施测的障碍进行处理。

3.1.3对施测用辅助材料:如标高控制桩油漆、麻线等提前准备到位。

3.1.4定位

依据总平面定出本工程的横竖轴控制线,并依此分别定出其余轴线,并将总控制轴线作出永久性标识,做好保护,便于以后使用。

轴线控制网布设,根据当地地形的实际情况,依据《工程测量规程》进行控制网布设,布设原则以施工测量方便、容易核验为原则。...

控制轴线网施测后,由施测人员自检,自检合格后由工长复检,再由专职质检员专检,确认无误后报监理验线。

3.1.5施工轴线测量

控制网轴线的精度等级及测量方法依据《工程测量规程》执行。本工程轴线控制网的测角中误差不超过12”,边长相对中误并不大于1/15000。

3.1.6施工高程测量

水准点引测:根据业主提供的设置的水准点引测现场施工用水准点,采用高精度水准仪进行数次往返闭合,误差符合规范要求后,敷设现场施工用水准点。现场水准点布置数量不少于个(根据现场总平面图合理确定水准点个数),以便于相互校核和满足分段施工的需要。

3.1.7现场水准点精度及测量方法

根据《工程测量规程》高程控制网拟采用四等水准测量方法测定。

3.2拆除道路工程

3.2.1挖除砼路面

(1)首先将要挖除的旧路面范围,用人工撒灰线标示,然后进行旧路面挖除的施工。小面积的混凝土块采用风镐等小型机械破碎的方法予以破除,确保保留部分不受损伤;大面积混凝土板采炮机破除。

(2)施工中应特别注意对相邻保留板的影响,使用炮机破除的路段应保留板块50cm范围,该50cm范围采用人工凿除;在进行挖除作业前,首先确定位置和范围,是否有管线等,注意对这些管线进行保

护;当破碎混凝土块凿除后,立即进行创面的清理,破碎的混凝土块用装载机装车,自卸车运输到指定地点。

(3)施工工序:采用风镐或其他路面开凿机械将旧混凝土板块破碎,清除碎...

块;挖出原基层和底基层,若路基有软弱层应彻底清除;根据施工面积采用小型或大型压实机械振动压实路基,压实度≥95%;再按照施

工规范的要求铺筑路面各结构层。

3.2.2挖除基层

(1)基层采用挖掘机进行挖除,推土机和人工进行基底清理,装

载机装车,并用运输车运输到指定地点堆放或利用。挖除作业时,控制好开挖坡度和高程,避免超欠挖;

(2)挖除作业尽量避开雨季,无法避开时做好截水、排水系统。挖除后,及时进行新铺筑层的施工,避免长期暴露而导致雨水渗入路基。

3.3浇筑砼

3.3.1搅拌与运输

本工程砼采用商品砼,商砼应有砼出厂合格证及原材料试验报告。用砼搅拌车运至施工现场后,搅拌车不能直接到工作面,改用手护拖拉机运输。

3.3.2模板安装

如果需要支模部分,模板安装是保证路面线形、平整度、路拱度、纵缝直顺度、板厚度、板宽度等各项技术指标的主要环节,在操作过程中,必须做到以下几点:

(1)、钢模板使用前对模板顶沾染的水泥砂浆进行清除,以保证顶面平顺。并对模板拉小线检查其直顺度,局部变形允许偏差为3mm,中部最大挠曲度不超过4mm,如超出上述范围,应用油压千斤顶进行调整。

(2)、局部弯道等特殊部位采用木模板,木模板常用5cm厚的干红松板,宽度与路面厚相同,内侧和顶部均需刨光,纵缝衔接一般为平接,两块木模板接头...

处外侧要加档板,长度不小于80cm,以避免错口。

(3)、模板按放线位置立起,钉铁钎打入基层10~15cm,铁钎由φ18以上螺纹钢筋制作,长约40cm。外侧铁钎间距不大于60cm,内侧铁钎间距不大于1.2m,外侧铁钎顶不高出模板;弯道处内外铁钎应适当加密,使弯曲圆滑,铁钎应紧靠模板,间隙可用木板嵌紧,不得使用碎石塞垫。以防掉落。模板接头用螺栓拧紧连接,纵向模板与基层间的空隙,应用木契塞紧找平,支立牢固,以保证振捣时模板不下沉,使砼板厚度一致。

(4)、检查模板的钻孔位置是否符合设计要求,钻孔的直径是否满足拉杆的活动余地(一般以比拉杆直径大2mm为宜)。

(5)、对初步稳好的模板进行高程复测,并由专人检查模板相接处的高度差,模板内侧错位,及不平整等情况,对高度差超过3mm,或者有错位,不平整的模板应重新安装。

3.3.3砼浇筑摊铺与振捣

1、摊铺时采用人工摊铺混合料,砼浇捣要控制时间,砼出厂到

浇筑完成时间不超过砼初凝时间,一般不超过为3小时。

2、用车辆将将混合物运达摊铺地点后,砼均匀的卸落到规定范围内,利用人工挖高补低,找平均匀。严禁抛洒使混合料产生离析,摊铺时还应注意考虑砼振捣后的沉降量。摊铺时还应注意角边及模板处应补实,防止蜂窝麻面。振捣应用平板振捣器、插入振捣器和振动梁配套作业。振捣时辅以人工找平,随时检查模板有无下沉、变形或松动。

3.用插入振动棒振捣,混合料振捣的每一位置的持续时间以混合料停止下沉,不再冒气泡并泛出砂浆为准,不宜过振。因故停工,在半小时内可用湿麻布...

盖上,恢复工作时把此处砼耙松,再继续摊铺,在停工半小时以上而又达到初凝时间的,应设施工缝。混凝土施工尽量避开雨天作业,遇雨时已摊铺的混凝土应有防雨棚措施完成后续未后工序,保证新浇混凝土免受雨水淋洗。

4、超过初凝时间的混凝土混合料严禁继续使用,严禁分散铺于混凝土底层,做废弃处理。

3混凝土制作一组试块,每组六块(3个抗折,3个抗压)100m5、每,作为混凝土28d强度的依据。

3.3.4、抹面

做面时严禁在混凝土面板上洒水、撒水泥粉。抹面结束后用木抹子搓平,用布条拉毛并吸去表面泌水。

3.3.5、新浇混凝土切灌缝及养生

混凝土终凝3小时后,当表面已有相当的硬度,用手指轻压不

相关文档
最新文档
