标准规范规定对应大风风力下停止施工的要求
台风停工标准
台风停工标准

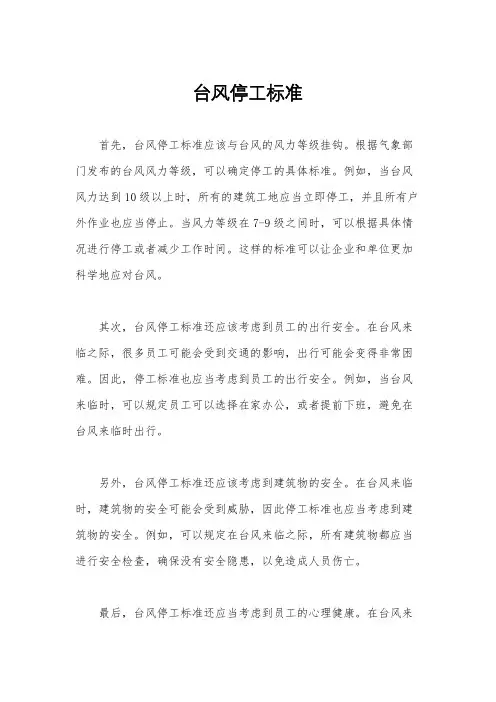

首先,台风停工标准应该与台风的风力等级挂钩。
根据气象部门发布的台风风力等级,可以确定停工的具体标准。
例如,当台风风力达到10级以上时,所有的建筑工地应当立即停工,并且所有户外作业也应当停止。
当风力等级在7-9级之间时,可以根据具体情况进行停工或者减少工作时间。
这样的标准可以让企业和单位更加科学地应对台风。
其次,台风停工标准还应该考虑到员工的出行安全。
在台风来临之际,很多员工可能会受到交通的影响,出行可能会变得非常困难。
因此,停工标准也应当考虑到员工的出行安全。
例如,当台风来临时,可以规定员工可以选择在家办公,或者提前下班,避免在台风来临时出行。
另外,台风停工标准还应该考虑到建筑物的安全。
在台风来临时,建筑物的安全可能会受到威胁,因此停工标准也应当考虑到建筑物的安全。
例如,可以规定在台风来临之际,所有建筑物都应当进行安全检查,确保没有安全隐患,以免造成人员伤亡。
最后,台风停工标准还应当考虑到员工的心理健康。
在台风来
临时,员工可能会感到恐慌或者焦虑,因此停工标准也应当考虑到员工的心理健康。
可以通过加强宣传教育,让员工了解台风的相关知识,从而减轻员工的恐慌情绪。
总的来说,台风停工标准应该是一个综合考虑了风力等级、员工出行安全、建筑物安全和员工心理健康的标准。
只有这样,才能更好地保障员工的安全,减少台风对企业和单位造成的损失。
希望各个单位都能够制定科学合理的台风停工标准,让员工在台风来临时能够更加安全地度过。
标准规范规定对应大风风力下停止施工的要求
其他有关要求:
《建筑施工塔式起重机安装、使用、拆卸安全技术规程》( JGJ196-2010)
348雨雪、浓雾天气严禁进行安装作业。
安装时塔式起重机最大高度处的风速应符合使用说明书的要求,且风速不得超过12m/s< 4.0.9遇有风速在12m/s及以上的大风或大雨、大雪、大雾等恶劣天气时,应停止作业。
雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。
夜间施工应有足够照明,照明的安装应符合现行行业标准《施工现场临时用电安全技术规范》JGJ46的要求。
《建筑施工升降机安装、使用、拆卸安全技术规程》( JGJ215-2010)
4.2.6当遇大雨、大雪、大雾或风速大于13m/s等恶劣天气时,应停止安装作业。
5.2.9当遇大雨、大雪、大雾、施工升降机顶部风速大于20m/s或导轨架、电缆表面结有冰层时,不得使用施工升降机。
《龙门架及井架物料提升机安全技术规范》(JGJ88-2010)
11.0.10物料提升机在大雨、大雾、风速13m/s及以上大风等恶劣天气时,必须停止运行。
风级风速(m/s)
0 0.0-0.2
1 0.3-1.5
2 1.6-3.3
3 3.4-5.4
4 5.5-7.9
5 8.0-10.7
6 10.8-13.8
7 13.9-17.1
8 17.2-20.7
920.8-24.4 1024.5-28.4 1128.5-32.6 12>32.6。

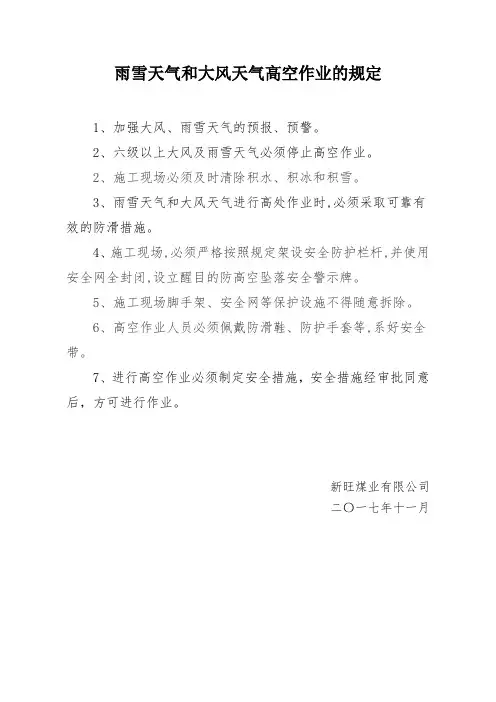

关于大风天气和高空作业的规定
雨雪天气和大风天气高空作业的规定
1、加强大风、雨雪天气的预报、预警。
2、六级以上大风及雨雪天气必须停止高空作业。
2、施工现场必须及时清除积水、积冰和积雪。
3、雨雪天气和大风天气进行高处作业时,必须采取可靠有效的防滑措施。
4、施工现场,必须严格按照规定架设安全防护栏杆,并使用安全网全封闭,设立醒目的防高空坠落安全警示牌。
5、施工现场脚手架、安全网等保护设施不得随意拆除。
6、高空作业人员必须佩戴防滑鞋、防护手套等,系好安全带。
7、进行高空作业必须制定安全措施,安全措施经审批同意后,方可进行作业。
新旺煤业有限公司
二〇一七年十一月。
风力下停止施工的要求
风力下停止施工的要求 Document number:PBGCG-0857-BTDO-0089-PTT1998
其他有关要求:
《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)
雨雪、浓雾天气严禁进行安装作业。
安装时塔式起重机最大高度处的风速应符合使用说明书的要求,且风速不得超过12m/s。
遇有风速在12m/s及以上的大风或大雨、大雪、大雾等恶劣天气时,应停止作业。
雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。
夜间施工应有足够照明,照明的安装应符合现行行业标准《施工现场临时用电安全技术规范》JGJ46的要求。
《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)
当遇大雨、大雪、大雾或风速大于13m/s等恶劣天气时,应停止安装作业。
当遇大雨、大雪、大雾、施工升降机顶部风速大于20m/s或导轨架、电缆表面结有冰层时,不得使用施工升降机。
《龙门架及井架物料提升机安全技术规范》(JGJ88-2010)
物料提升机在大雨、大雾、风速13m/s及以上大风等恶劣天气时,必须停止运行。
风级风速(m/s)。
台风全市停工标准

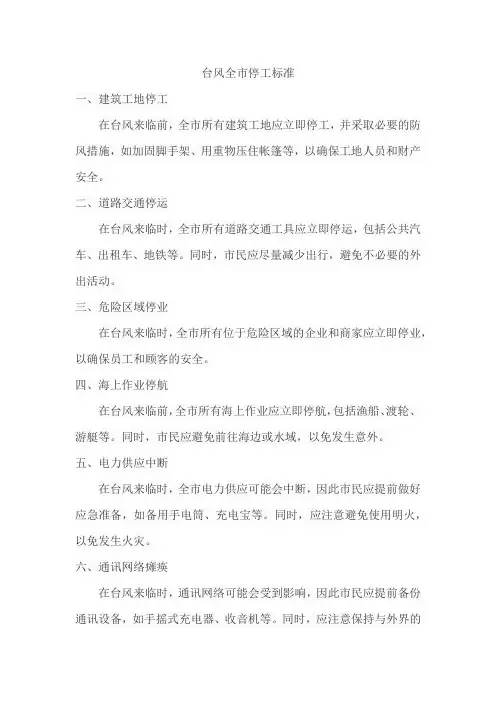

台风全市停工标准一、建筑工地停工在台风来临前,全市所有建筑工地应立即停工,并采取必要的防风措施,如加固脚手架、用重物压住帐篷等,以确保工地人员和财产安全。
二、道路交通停运在台风来临时,全市所有道路交通工具应立即停运,包括公共汽车、出租车、地铁等。
同时,市民应尽量减少出行,避免不必要的外出活动。
三、危险区域停业在台风来临时,全市所有位于危险区域的企业和商家应立即停业,以确保员工和顾客的安全。
四、海上作业停航在台风来临前,全市所有海上作业应立即停航,包括渔船、渡轮、游艇等。
同时,市民应避免前往海边或水域,以免发生意外。
五、电力供应中断在台风来临时,全市电力供应可能会中断,因此市民应提前做好应急准备,如备用手电筒、充电宝等。
同时,应注意避免使用明火,以免发生火灾。
六、通讯网络瘫痪在台风来临时,通讯网络可能会受到影响,因此市民应提前备份通讯设备,如手摇式充电器、收音机等。
同时,应注意保持与外界的联系,以便及时获得最新的天气情况和安全信息。
七、城市排水不畅在台风来临时,城市排水系统可能会受到影响,造成积水现象。
市民应注意避免前往低洼地带和不熟悉的地方,以免发生危险。
八、燃气管道关闭在台风来临时,燃气管道可能会受到影响,因此市民应关闭燃气阀门,以免发生泄漏事故。
同时,应注意避免使用明火烹饪食物,以免发生火灾。
九、学校停课在台风来临时,全市所有学校应立即停课,并采取必要的防风措施,以确保师生安全。
家长应配合学校安排好学生的生活和学习计划。
十、商业设施关闭在台风来临时商业设施也应立即关闭以确保顾客和员工的安全商业设施应提前做好物资储备和应急预案以应对可能的断水断电等情况的发生。
十一、公共交通停运在台风来临时公共交通工具可能会停运以确保乘客的安全市民应提前了解相关信息并做好出行计划避免不必要的出行.十二、特殊行业管制对于一些特殊行业如医疗单位急诊室、应急救援队伍等则需要进行特殊安排以应对可能出现的紧急情况.在台风来临时这些行业的工作人员需要做好充分的应急准备随时待命以便能够及时响应可能出现的紧急情况.。
台风天气停工标准

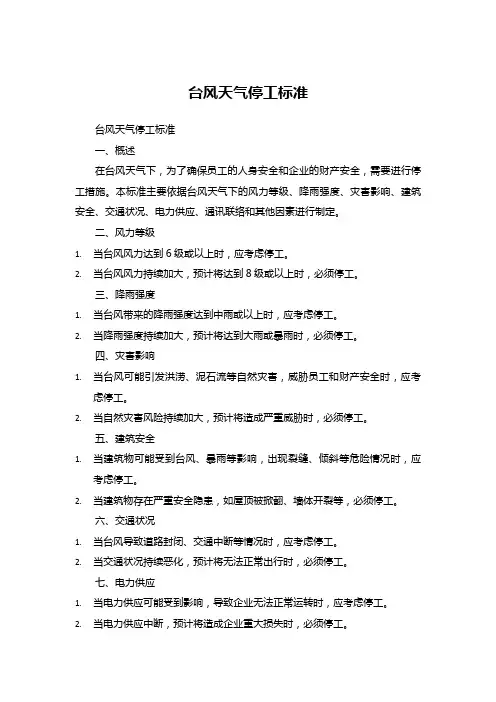

台风天气停工标准台风天气停工标准一、概述在台风天气下,为了确保员工的人身安全和企业的财产安全,需要进行停工措施。
本标准主要依据台风天气下的风力等级、降雨强度、灾害影响、建筑安全、交通状况、电力供应、通讯联络和其他因素进行制定。
二、风力等级1.当台风风力达到6级或以上时,应考虑停工。
2.当台风风力持续加大,预计将达到8级或以上时,必须停工。
三、降雨强度1.当台风带来的降雨强度达到中雨或以上时,应考虑停工。
2.当降雨强度持续加大,预计将达到大雨或暴雨时,必须停工。
四、灾害影响1.当台风可能引发洪涝、泥石流等自然灾害,威胁员工和财产安全时,应考虑停工。
2.当自然灾害风险持续加大,预计将造成严重威胁时,必须停工。
五、建筑安全1.当建筑物可能受到台风、暴雨等影响,出现裂缝、倾斜等危险情况时,应考虑停工。
2.当建筑物存在严重安全隐患,如屋顶被掀翻、墙体开裂等,必须停工。
六、交通状况1.当台风导致道路封闭、交通中断等情况时,应考虑停工。
2.当交通状况持续恶化,预计将无法正常出行时,必须停工。
七、电力供应1.当电力供应可能受到影响,导致企业无法正常运转时,应考虑停工。
2.当电力供应中断,预计将造成企业重大损失时,必须停工。
八、通讯联络1.当台风导致通讯联络中断,无法及时获取外部信息时,应考虑停工。
2.当通讯联络持续中断,预计将无法保持有效沟通时,必须停工。
九、其他因素1.当企业周边环境存在重大安全隐患,如危化品仓库、加油站等受到威胁时,应考虑停工。
2.当企业生产过程中出现重大安全隐患,如设备故障、操作失误等,必须停工。
标准规范规定对应大风风力下停止施工的要求
《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)
3.4.8 雨雪、浓雾天气严禁进行安装作业。
安装时塔式起重机最大高度处的风速应符合使用说明书的要求,且风速不得超过12m/s。
4.0.9 遇有风速在12m/s及以上的大风或大雨、大雪、大雾等恶劣天气时,应停止作业。
雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。
夜间施工应有足够照明,照明的安装应符合现行行业标准《施工现场临时用电安全技术规范》JGJ46的要求。
《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)
4.2.6 当遇大雨、大雪、大雾或风速大于13m/s等恶劣天气时,应停止安装作业。
5.2.9 当遇大雨、大雪、大雾、施工升降机顶部风速大于20m/s或导轨架、电缆表面结有冰层时,不得使用施工升降机。
《龙门架及井架物料提升机安全技术规范》(JGJ88-2010)
11.0.10 物料提升机在大雨、大雾、风速13m/s及以上大风等恶劣天气时,必须停止运行。
风级风速(m/s)
0 0.0-0.2
1 0.3-1.5
2 1.6-3.3
3 3.4-5.4
4 5.5-7.9
5 8.0-10.7
6 10.8-13.8
7 13.9-17.1
8 17.2-20.7
9 20.8-24.4
10 24.5-28.4
11 28.5-32.6
12 >32.6。
台风停工标准
台风停工标准一、停工条件。
1. 当台风警报发布后,企业应立即启动应急预案,全面检查生产设备和场所安全情况。
2. 当台风风力达到10级以上或者降雨量达到200毫米以上时,企业应立即停工,并通知相关部门和员工有序撤离。
二、停工程序。
1. 企业应提前向员工发布台风停工通知,告知停工时间、地点和注意事项。
2. 停工期间,企业应安排专人负责安全巡查,确保设备和场所安全。
3. 一旦台风影响减弱,企业应及时发布恢复生产通知,员工返岗后需进行安全检查和复工培训。
三、停工期间的安全措施。
1. 停工期间,企业应加强安全防范,做好防洪、防风、防雷等工作,确保员工人身安全。
2. 企业应加强设备和场所的巡查和维护,确保停工期间不会出现安全事故。
3. 停工期间,企业应保持与员工和相关部门的联系畅通,及时发布台风动态和企业紧急通知。
四、停工期间的员工安排。
1. 停工期间,企业应合理安排员工的工作时间和休息时间,确保员工的生活和工作安排。
2. 企业应向员工发布停工期间的待命和复工通知,确保员工能够及时返岗。
五、停工期间的经济补偿。
1. 停工期间,企业应按照相关规定向员工支付停工期间的工资和福利。
2. 对于因台风停工导致的设备损坏和生产损失,企业应及时向保险公司申报,确保相关损失得到及时补偿。
六、台风停工后的复工准备。
1. 台风停工后,企业应尽快进行设备和场所的检修和清理工作,确保生产能够尽快恢复。
2. 企业应加强对员工的复工培训,提高员工对台风安全防范的意识和能力。
七、其他事项。
1. 企业应定期组织台风安全演练,提高员工对台风安全防范的应急能力。
2. 企业应建立健全台风停工和复工的管理制度,确保台风期间的安全生产和秩序。
综上所述,台风停工标准是企业在台风期间保障员工安全和生产正常运转的重要措施,企业应严格按照标准执行,做好台风期间的安全防范和应急准备工作,确保员工的生命财产安全和企业的正常运转。
标准规范规定对应大风风力下停止施工的要求
《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)
3.4.8 雨雪、浓雾天气严禁进行安装作业。
安装时塔式起重机最大高度处的风速应符合使用说明书的要求,且风速不得超过12m/s。
4.0.9 遇有风速在12m/s及以上的大风或大雨、大雪、大雾等恶劣天气时,应停止作业。
雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。
夜间施工应有足够照明,照明的安装应符合现行行业标准《施工现场临时用电安全技术规范》JGJ46的要求。
《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)
4.2.6 当遇大雨、大雪、大雾或风速大于13m/s等恶劣天气时,应停止安装作业。
5.2.9 当遇大雨、大雪、大雾、施工升降机顶部风速大于20m/s或导轨架、电缆表面结有冰层时,不得使用施工升降机。
《龙门架及井架物料提升机安全技术规范》(JGJ88-2010)
11.0.10 物料提升机在大雨、大雾、风速13m/s及以上大风等恶劣天气时,必须停止运行。
风级风速(m/s)
0 0.0-0.2
1 0.3-1.5
2 1.6-3.3
3 3.4-5.4
4 5.5-7.9
5 8.0-10.7
6 10.8-13.8
7 13.9-17.1
8 17.2-20.7
9 20.8-24.4
10 24.5-28.4
11 28.5-32.6
12 >32.6。
标准规范规定对应大风风力下停止施工的要求
《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)
3.4.8 雨雪、浓雾天气严禁进行安装作业。
安装时塔式起重机最大高度处的风速应符合使用说明书的要求,且风速不得超过12m/s。
4.0.9 遇有风速在12m/s及以上的大风或大雨、大雪、大雾等恶劣天气时,应停止作业。
雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。
夜间施工应有足够照明,照明的安装应符合现行行业标准《施工现场临时用电安全技术规范》JGJ46的要求。
《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)
4.2.6 当遇大雨、大雪、大雾或风速大于13m/s等恶劣天气时,应停止安装作业。
5.2.9 当遇大雨、大雪、大雾、施工升降机顶部风速大于20m/s或导轨架、电缆表面结有冰层时,不得使用施工升降机。
《龙门架及井架物料提升机安全技术规范》(JGJ88-2010)
11.0.10 物料提升机在大雨、大雾、风速13m/s及以上大风等恶劣天气时,必须停止运行。
风级风速(m/s)
0 0.0-0.2
1 0.3-1.5
2 1.6-3.3
3 3.4-5.4
4 5.5-7.9
5 8.0-10.7
6 10.8-13.8
7 13.9-17.1
8 17.2-20.7
9 20.8-24.4
10 24.5-28.4
11 28.5-32.6
12 >32.6。
标准规范规定对应大风风力下停止施工的要求
(GB50720-2011)
专项施工方案的要求,吊物严禁超出施工现场的范围。
六级
及以上强风天气必须停止吊装作业,四级及以上大风严禁顶
升等作业。
遇有六级以上强风、浓雾、雷电等恶劣天气,停止爬模施工
作业,并应采取可靠的加固措施。
雨雪天及六级以上大风天不得在室外进行脚手架、模板支架
的搭设与拆除.当有六级及以上强风、浓雾、雨或雪天气时,
应停止架体搭设、使用及拆除作业.
当遇有6级以上强风、浓雾、沙尘暴等恶劣气候,不得进
行露天攀登与悬空高处作业。
其他有关要求:
《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)
雨雪、浓雾天气严禁进行安装作业。
安装时塔式起重机最大高度处的风速应符合使用说明书的要求,且风速不得超过12m/s。
遇有风速在12m/s及以上的大风或大雨、大雪、大雾等恶劣天气时,应停止作业。
雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。
夜间施工应有足够照明,照明的安装应符合现行行业标准《施工现场临时用电安全技术规范》JGJ46的要求。
《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)
当遇大雨、大雪、大雾或风速大于13m/s等恶劣天气时,应停止安装作业。
当遇大雨、大雪、大雾、施工升降机顶部风速大于20m/s或导轨架、电缆表面结有冰层时,不得使用施工升降机。
《龙门架及井架物料提升机安全技术规范》(JGJ88-2010)
物料提升机在大雨、大雾、风速13m/s及以上大风等恶劣天气时,必须停止运行。
风级风速(m/s)。
台风天停工标准
台风天停工标准
一、室外作业
在台风天气下,所有室外作业应立即停止,包括但不限于建筑工地、道路施工、园林绿化、设备安装等。
这些作业可能会受到强风、降雨和飞溅物的影响,导致危险情况。
二、高空作业
所有高空作业,如高层建筑清洁、室外维修、高空设备安装等,应立即停止。
台风风力强大,高空作业容易发生坠落、物品掉落等安全事故。
三、海上作业
海上作业包括海上工程、捕捞、海上旅游等应立即停止。
台风带来巨浪和狂风,对海上作业产生极大威胁,极易发生船只翻沉、人员伤亡等事故。
四、电力设施
电力设施应进行严格检查和维护,确保在台风期间正常运转。
对于可能受到影响的线路和设备,应采取必要的保护措施,如加固支撑结构、遮盖裸露部分等。
五、交通运输
在台风天气下,公共交通工具应停止运营,避免因恶劣天气造成交通事故。
私人车辆也应尽量避免出行,确保交通安全。
六、公共设施
公共设施如公园、商场、体育馆等应提前做好防台风准备,如关闭窗户、加固外部结构、疏散人员等。
确保公共设施在台风期间保持安全稳定。
七、人员疏散
在台风来袭前,应提前通知居民做好防范准备,避免外出。
对于需要疏散的人员,应提供安全的避难场所,并确保他们得到适当的援助和照顾。
八、其他危险作业
其他危险作业包括但不限于化工生产、烟花爆竹制造、危险品存储等,这些场所应立即停止作业,并采取必要的防范措施,确保安全稳定。
大风条件下施工管理规定
大风条件下施工管理规定

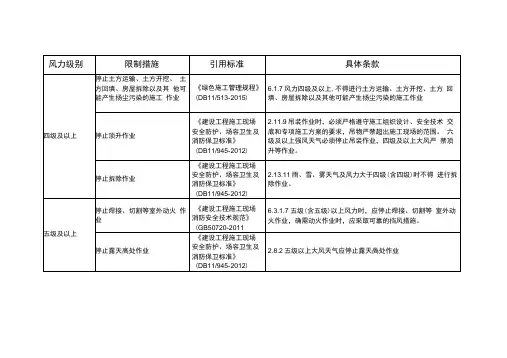

1、遇有六级以上强风天气,不得进行露天攀登与悬空高处作业。
2、大风施工时模板应有抗风的临时加固措施。
3、当有六级及六级以上大风天气时应停止脚手架搭设与拆除作业,暂停室外模板拆除与安装高处作业,停止露天起重吊装作业,施工升降机必须停止运行、将梯笼降到底层并切断电源。
4、遇5级及以上大风时,应停止一切模板吊运作业。
5、遇大风天气应停止塔吊拆装作业。
6、风力在四级及以上时不得进行塔吊升降作业。
在作业中风力突然增大达到四级时,必须立即停止,并应紧固上、下塔身各连接螺栓。
7、遇有六级及以上大风时,严禁安装或拆卸塔吊锚固装置。
8、作业中遇六级及以上大风或阵风,应立即停止塔吊作业,锁紧夹轨器,将回转机构的制动器完全松开,起重臂能随风转动。
9、遇有六级及以上大风天气,应停止桩工机械作业,当风力超过七级时应将打桩机顺风向停置,并应增加缆风绳,或将桩立放倒地面上。
10、风力6级及以上强风天气之后应及时对基坑和安全设施进行检查。
11、大风过后应对高处作业安全设施逐一加以检查,发现有松动、变形、损坏和脱落等现象,应立即修理完善。
12、遇有六级大风与大雨后,应对脚手架及其他地基基础进行检查与验收。
13、附着式升降脚手架遇五级及以上大风恶劣天气时,不得进行升降以及拆除作业;遇六级及以上大风后复工时,应进行检查,确认合格后方可使用。
14、当吊篮施工遇有五级以上大风恶劣天气时,应停止作业,并应将吊篮平台停放至地面,应对钢丝绳、电缆进行绑扎固定。
15、遇五级以上大风,不得提升或下降工具式脚手架。
16、物料提升机在风速13m/s及以上大风恶劣天气下,必须停止运行。
安全要求几级大风停工规定
安全要求几级大风停工规定背景介绍气象灾害是制约我国建设和发展的重要因素之一,其中最常见的就是大风灾害。
当大风级数达到一定级别时,不仅会对建设工程的安全性造成影响,同时也会影响到建设工程的正常进行。
因此,制定一份关于几级大风时需要停工的规定至关重要。
安全要求几级大风停工规定的制定原则确定安全级别制定几级大风停工规定需要明确工程的安全级别和风险等级,以此作为依据。
对于不同类型的工程,其安全级别和风险等级也不同,需要根据实际情况进行确定。
参考气象部门的指导意见几级大风停工规定的制定过程中还需要参考气象部门的相关指导意见。
只有在了解当地气象特点和特殊情况的情况下,才能够更加准确地制定适合自己的几级大风停工规定。
保持前瞻性几级大风停工规定制定需要保持前瞻性,具有一定的预见性,以防止因为气象灾害而导致工程安全风险的发生。
在制定几级大风停工规定时,需要考虑到各种气象变化的因素,以确保工程的持续安全运转。
安全要求几级大风停工规定的具体制定建筑工程对于建筑工程来说,几级大风停工标准根据不同区域的基础风速进行确定。
在一般情况下,当基础风速达到7级时,需要停止所有室外的高空作业。
铁路工程铁路工程的施工受到气象因素的影响比较大,因此需要特别注意气象条件。
一般来说,当基础风速达到7级时,就需要停止普通的斜坡铁路施工;而在进行大型桥梁施工时,当基础风速达到5级时就需要停工。
公路工程公路工程是联系城市和农村的主要渠道,其建设和维护对安全性要求十分高。
在进行公路工程时,当基础风速达到7级时,需要停止所有的爆破作业以及较高高度的钢筋工作。
结论大风是一种危险的自然气象灾害,对于建设工程的安全会产生很大的影响。
因此,在建设之前,制定好几级大风停工规定显得尤为重要。
规定的内容应该考虑各类工程的安全级别和风险等级,参考气象部门的指导意见,并保持前瞻性。
只有这样,才能够确保工程在大风气象灾害中安全运行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
其他有关要求:
《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)
雨雪、浓雾天气严禁进行安装作业。
安装时塔式起重机最大高度处的风速应符合使用说明书的要求,且风速不得超过12m/s。
遇有风速在12m/s及以上的大风或大雨、大雪、大雾等恶劣天气时,应停止作业。
雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。
夜间施工应有足够照明,照明的安装应符合现行行业标准《施工现场临时用电安全技术规范》JGJ46的要求。
《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)
当遇大雨、大雪、大雾或风速大于13m/s等恶劣天气时,应停止安装作业。
当遇大雨、大雪、大雾、施工升降机顶部风速大于20m/s或导轨架、电缆表面结有冰层时,不得使用施工升降机。
《龙门架及井架物料提升机安全技术规范》(JGJ88-2010)
物料提升机在大雨、大雾、风速13m/s及以上大风等恶劣天气时,必须停止运行。
风级风速(m/s)。
