2020年二级建造师考试《公路工程管理与实务》必备知识点(最新)

合集下载

2020年二级建造师考试《公路工程》复习知识点

2020年二级建造师考试《公路工程》复习知识点

【导语】2020年⼆级建造师考试备考正在进⾏中,为了⽅便考⽣及时有效的备考,那么,⽆忧考为您精⼼整理了2020年⼆级建造师考试《公路⼯程》复习知识点,欢迎⼤家的关注。

如想获取更多⼆级建造师考试的模拟题及备考资料,请关注⽆忧考的更新。

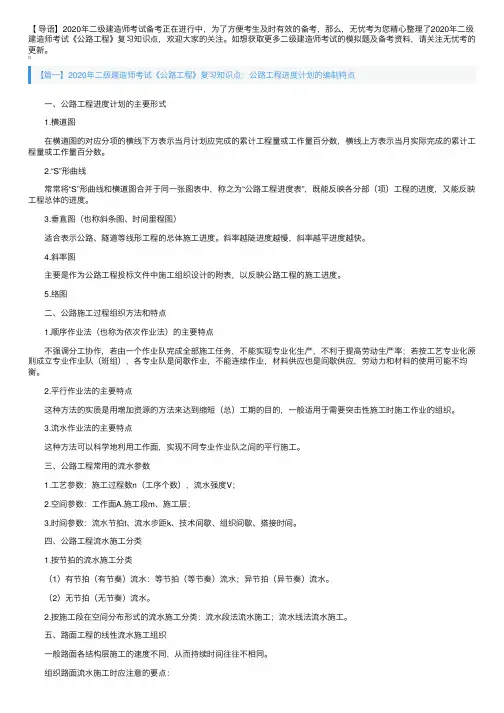

【篇⼀】2020年⼆级建造师考试《公路⼯程》复习知识点:公路⼯程进度计划的编制特点 ⼀、公路⼯程进度计划的主要形式 1.横道图 在横道图的对应分项的横线下⽅表⽰当⽉计划应完成的累计⼯程量或⼯作量百分数,横线上⽅表⽰当⽉实际完成的累计⼯程量或⼯作量百分数。

2.“S”形曲线 常常将“S”形曲线和横道图合并于同⼀张图表中,称之为“公路⼯程进度表”,既能反映各分部(项)⼯程的进度,⼜能反映⼯程总体的进度。

3.垂直图(也称斜条图、时间⾥程图) 适合表⽰公路、隧道等线形⼯程的总体施⼯进度。

斜率越陡进度越慢,斜率越平进度越快。

4.斜率图 主要是作为公路⼯程投标⽂件中施⼯组织设计的附表,以反映公路⼯程的施⼯进度。

5.络图 ⼆、公路施⼯过程组织⽅法和特点 1.顺序作业法(也称为依次作业法)的主要特点 不强调分⼯协作,若由⼀个作业队完成全部施⼯任务,不能实现专业化⽣产,不利于提⾼劳动⽣产率;若按⼯艺专业化原则成⽴专业作业队(班组),各专业队是间歇作业,不能连续作业,材料供应也是间歇供应,劳动⼒和材料的使⽤可能不均衡。

2.平⾏作业法的主要特点 这种⽅法的实质是⽤增加资源的⽅法来达到缩短(总)⼯期的⽬的,⼀般适⽤于需要突击性施⼯时施⼯作业的组织。

3.流⽔作业法的主要特点 这种⽅法可以科学地利⽤⼯作⾯,实现不同专业作业队之间的平⾏施⼯。

三、公路⼯程常⽤的流⽔参数 1.⼯艺参数:施⼯过程数n(⼯序个数),流⽔强度V; 2.空间参数:⼯作⾯A.施⼯段m、施⼯层; 3.时间参数:流⽔节拍t、流⽔步距k、技术间歇、组织间歇、搭接时间。

四、公路⼯程流⽔施⼯分类 1.按节拍的流⽔施⼯分类 (1)有节拍(有节奏)流⽔:等节拍(等节奏)流⽔;异节拍(异节奏)流⽔。

2020二级建造师《公路工程管理与实务》考前必看考点资料

2020二级建造师《公路工程管理与实务》考前必看考点资料

20。路床底面以下 400mm 范围内,填料粒径应小于 150mm。②路床填料粒径应小于 100mm。
【P6】土石路堤填料应符合:①膨胀岩石、易溶性岩石等不宜直接用于路堤填筑,崩解性岩石和盐化岩石
等不得直接用于路堤填筑。②天然土石混合填料中,中硬、硬质石料的最大粒径不得大于压实层厚的 2/3;
石料为强风化石料或软质石料时,其 CBR 值应符合规范的规定,石料最大粒径不得大于压实层厚。
【P6】粉质土不宜直接填筑于路床,不得直接填筑于冰冻地区的路床及浸水部分的路堤。
【P6】用湿黏土、红黏土和中、弱膨胀土作为填料直接填筑时,应符合:
③不得作为二级及二级以上公路路床、零填及挖方路基 0~0.8m 范围内的填料;不得作为三、四级公路上
路床、零填及挖方路基 0~0.3m 范围内的填料。
【P6】填石路堤填料应符合:①路堤填料粒径应不大于 500mm,并不宜超过层厚的 2/3,不均匀系数宜为 15~
单层横向全宽挖掘法:浅且短 横向挖掘法
多层横向全宽挖掘法:深且短
纵向挖掘法 分层纵挖法、通道纵挖法、分段纵挖法
混合式挖掘法 多层横向全宽挖掘法+通道纵挖法
【P4】石质路堑开挖方式:钻爆开挖、直接应用机械开挖、静态破碎法。
Hale Waihona Puke 【P4】常用爆破方法:(1)光面爆破:在开挖限界的周边,适当排列一定间隔的炮孔,在有侧向临空面
2020 二级建造师《公路工程管理与实务》 考前必看考点资料
【P1】土的试验项目包括天然含水率、液限、塑限、标准击实试验、CBR 试验等,必要时应做颗粒分析、
相对密度、有机质含量、易溶盐含量、冻胀和膨胀量等试验。
【P2】地面横坡为 1:5~1:2.5 时,原地面应挖台阶,台阶宽度不应小于 2m。

2020年二级建造师考试公路实务高频考点总结

2020年二级建造师考试公路实务高频考点总结

2020年二级建造师考试公路实务高频考点总结2B311010 路基施工技术2B311011 路基类型一、路基类型1.一般路基2.特殊路基软土地区路基:路堤失稳、沉降过大等问题。

滑坡地段路基:山坡的不稳定土(岩)体在重力作用下,沿着一定的软弱面(带)作整体、缓慢、间歇性的滑动变形现象。

膨胀土地区路基:吸水膨胀、失水收缩。

避免高路堤和深长路堑,应连续施工并及时封闭路床和坡面。

二、路基干湿类型路基的干湿类型表示路基在最不利季节的干湿状态,划分为干燥、中湿、潮湿和过湿四类。

原有公路:根据路基的分界相对含水量或分界稠度划分;新建公路:可用路基临界高度来判别。

知识拓展补充:路基土的含水量ω与土的液限ωL之差与土的塑限ωP与液限ωL之差的比值。

路基稠度ωc:实测不利季节路床表面以下80cm深度内土的平均稠度。

即:ωc=(ωL-ω)/(ωL-ωP)路基临界高度:与分界稠度相对应的路基离地下水位或地表积水(积水20d)水位的高度。

2B311012 原地基处理要求土质路堤6.压实。

高速公路、一级公路、二级公路路堤基底的压实度应不小于90%,当路基填土高度小于路面路床总厚度时,基底应按设计要求处理。

(超挖,分层)2B311013 填方路基施工一、路基填料的选择要求:挖取方便,压实容易,强度高,水稳定性好。

其中强度要求是按CBR值确定,应通过取土试验确定填料最小强度和最大粒径。

1.土石材料巨粒土,石质土、级配良好的砾石等——较好的路基填料。

砂土可用,使用时可掺入粘性大的土;草皮、生活垃圾、树根、腐殖质的土严禁作填料。

泥炭、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土,以及部分细粒土、粉质土不得直接填筑路基。

(6)湿、红粘土和中、弱膨胀土时:二级及以上:不能用作路床填料。

三四级:挖方下路床可用。

(7)填石路堤:粒径≤500mm,不超过层厚2/3,路床底面以下40cm内,粒径<150mm,路床,粒径<100mm。

2020最新年二级建造师公路工程科目重要考点合辑

2020最新年二级建造师公路工程科目重要考点合辑

【篇一】2020年二级建造师公路工程科目重要考点:监控系统的构成一、监控系统的管理体制省级高速公路的监控系统管理体制一般采用二级或三级管理的方式。

所谓二级管理方式就是在一条路段的管理公司内设一个路监控分中心,对本路的交通监控设施直接进行集中管理,根据地区和建设资金来源的不同,管理范围一般在50~200km之间;同时在全省没一个省监控中心,省监控中心通过各路监控分中心对全省的高速公路进行集中监控。

所谓三级管理方式就是在省监控中心、路监控分中心下设有几个监控所,由监控所对所辖范围内的交通监控设施进行集中管理,一般监控所的管理范围为50km左右。

当然也有对特大桥、长隧道、特长隧道的交通监控单独设监控所(或室)进行管理的情况,这时监控系统由省监控中心、路监控分中心、监控所三级管理机构组成。

二、监控系统的主要构成监控系统按其功能可分为l0个子系统:交通信号监控系统、视频监视系统、紧急电话系统、火灾报警系统、隧道通风控制系统、隧道照明控制系统、供配电监控系统、调度指令电话系统、有线广播系统、特种车辆监视系统。

监控系统虽然由10个子系统组成,但他们之间并不是完全独立的,相互之间要交换信息,有机地构成一个系统。

一个路段的监控系统是根据道路的特点、桥梁与隧道大型构造物的分布、交通量以及气候环境等因素来构架本路段的监控系统,可以是上述全部系统,也可能只有交通信号监控、视频监视、紧急电话和调度指令电话等子系统。

特大桥还会有桥梁结构安全检测子系统。

三,监控系统的主要功能公路监控系统主要是实时收集道路状况,交通流信息、气象信息及相关设备状态等信息,监视道路交通状况,控制与调节交通流,疏导交通,减少交通事故,保证行车安全。

【篇二】2020年二级建造师公路工程科目重要考点:交通安全设施的主要构成与功能一、交通安全设施的构成交通安全设施主要包括交通标志、交通标线、防撞设施、隔离栅、视线诱导设施、防眩设施、桥梁防抛网、里程标、百米标、公路界碑等。

2020最新年二级建造师考试公路工程考点归纳

2020最新年二级建造师考试公路工程考点归纳

【篇一】2020年二级建造师考试公路工程考点归纳:公路工程安全技术要求一、高处作业安全技术要求高处作业应按规定挂设安,安内不许有杂物堆积,破损的安应该及时予以更换。

高处作业操作平台的临边应设置防护栏杆,防护栏杆的高度不应低于1.2m,水平横档的间距不大于03m,强度满足安全要求。

作业人员在上下交叉作业是,不得在同一垂直面上。

遇有六级(含六级)以上大风浓雾、雷雨、冰雪等恶劣天气时,不得进行露天高处作业。

高处作业上下应设置联系信号或通信装置,并制定专人负责。

二、陆上作业安全技术要求基坑深度超过1.5m时,为便利上下必须挖设专用坡道或铺设跳板,其宽度应超过60cm。

基坑深度超过1.5m,不加支撑时,应按要求进行放坡。

人工挖孔超过10m深,应采用机械通风并必须有足够保证安全的支护设施及常备的安全梯道。

人工挖孔最深不宜超过15m。

人工挖孔桩采用混凝土护壁时,每挖深1m(土质不好还应适当减小),应立即浇筑护壁,护壁厚度不小于10cm。

路基工程土方施工,开挖深度超过2m时,特别是在街道居民区行车道附近开挖土方时无论开挖深浅都应视为高处作业并设置警告标志和高度不小于1.2m的双道防护栏夜间还要设红色警示灯。

三、地下作业安全技术要求软弱围岩地段施工时,应按照“短进尺、弱爆破、早喷锚、勤量测、紧封闭”的原则稳步前进,若遇不良地质情况,必须进行超前地质预报提前采取预防措施。

钻孔台车进洞时要有专人指挥,其行走速度不得超过25m/min。

洞内支护,宣随挖随支护,支护至开挖面的距离一般不得超过4m。

【篇二】2020年二级建造师考试公路工程考点归纳:公路工程施工技术管理一、施工准备阶段技术管理图纸会审的主要内容:施工图是否符合国家现行的有关标准、经济政策的有关规定施工的技术设备条件是否能满足设计要求;当采取特殊的施工技术措施时现有的技术力量及现场条件有无困难能否保证工程质量和安全施工的要求。

有关特殊技术或新材料的要求,其品种、规格、数量能否满足需要及工艺规定要求。

2020年二级建造师《公路工程管理与实务》考点资料

2020年二级建造师《公路工程管理与实务》考点资料

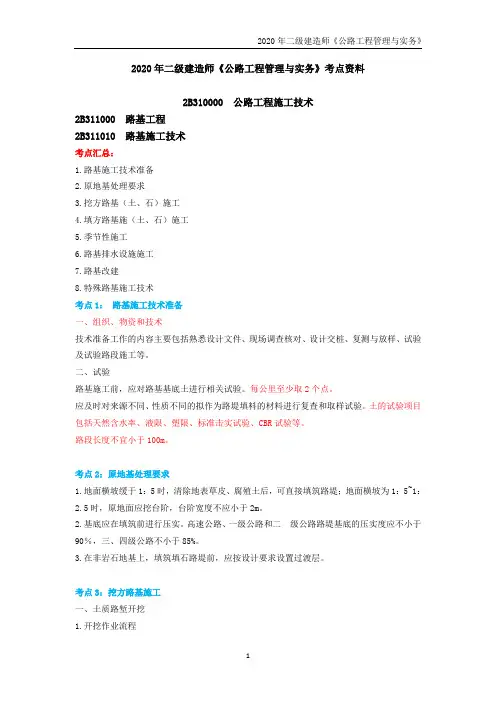

2020年二级建造师《公路工程管理与实务》考点资料2B310000 公路工程施工技术2B311000 路基工程2B311010 路基施工技术考点汇总:1.路基施工技术准备2.原地基处理要求3.挖方路基(土、石)施工4.填方路基施(土、石)施工5.季节性施工6.路基排水设施施工7.路基改建8.特殊路基施工技术考点1:路基施工技术准备一、组织、物资和技术技术准备工作的内容主要包括熟悉设计文件、现场调查核对、设计交桩、复测与放样、试验及试验路段施工等。

二、试验路基施工前,应对路基基底土进行相关试验。

每公里至少取2个点。

应及时对来源不同、性质不同的拟作为路堤填料的材料进行复查和取样试验。

土的试验项目包括天然含水率、液限、塑限、标准击实试验、CBR试验等。

路段长度不宜小于100m。

考点2:原地基处理要求1.地面横坡缓于1:5时,清除地表草皮、腐殖土后,可直接填筑路堤;地面横坡为1:5~1:2.5时,原地面应挖台阶,台阶宽度不应小于2m。

2.基底应在填筑前进行压实。

高速公路、一级公路和二级公路路堤基底的压实度应不小于90%,三、四级公路不小于85%。

3.在非岩石地基上,填筑填石路堤前,应按设计要求设置过渡层。

考点3:挖方路基施工一、土质路堑开挖1.开挖作业流程二、石质路堑开挖方式选择1.路基爆破施工技术2.综合爆破考点4:填方路基(土、石、土石)施工一、填料选择(一)一般要求挖取方便,压实容易,强度高,水稳定性好。

其中强度要求是按CBR值确定,应通过取土试验确定填料最小强度和最大粒径。

路床填料最大粒径应小于100mm。

(二)路堤填料的选择1.选用级配较好的砾类土、砂类土等粗粒土作为填料。

最大粒径小于150mm。

2.含草皮、生活垃圾、树根、腐殖质的土严禁作为填料。

3.泥炭、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土,不得直接用于填筑路基。

4.季节冻土地区路床及浸水部分的路堤不应直接采用粉质土填筑。

2020年二级建造师公路工程实务考点归纳

2020年二级建造师公路工程实务考点归纳

2020年二级建造师公路工程实务考点归纳2020年二级建造师公路工程实务考点归纳1、路基类型1.膨胀土地区路基有遇水膨胀,失水收缩的特点。

2.路基的干湿类型表示路基在最不利季节的干湿状态,划分为干燥、中湿、潮湿和过湿四类。

原有公路路基的干湿类型,可以根据路基的分界相对含水量或分界稠度划分;新建公路路基的干湿类型可用路基临界高度来判别。

2 、原地基处理要求1.土质路堤地基表层处理要求:(1)二级及二级以上公路路堤基地的压实度应不小于90%;三、四级公路应不小于85%。

(2)原地面坑、洞、穴等,应在清除沉积物后,用合格填料分层回填分层压实,压实度应符合规定。

(3)地面横坡缓于1:5时,清除地表草皮、腐殖土后,可直接在天然地面上填筑路堤。

地面横坡为1:5~1:2.5时,原地面应挖台阶,台阶宽度不应小于2m。

2.在非岩石地基上,填筑填石路堤前,应按设计要求设过渡层。

3 路基填料的选择1.用于公路路基的填料要求挖取方便,压实容易,强度高,水稳定性好。

2.规范规定液限大于50%、塑性指数大于26、含水量不适宜直接压实的细粒土,不得直接作为路堤填料。

3.泥炭、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土,不得直接用于填筑路基;含草皮、生活垃圾、树根、腐殖质的土严禁作为填料。

4 填方路基施工1.土方路堤施工技术填筑要求:(1)性质不同的填料,应水平分层、分段填筑,分层压实。

(2)在有地下水的路段或临水路基范围内,宜填筑透水性好的填料。

(3)在透水性不好的压实层上填筑透水性较好的填料前,应在其表面设2%~4%的双向横坡。

(4)每一种筑层压实后的宽度不得小于设计宽度。

(5)路堤填筑时,应从最低处起分层填筑,逐层压实。

(6)交替填筑时,则应分层相互交替搭接,搭接长度不小于2m。

P32.土方路堤施工技术填筑方法:(1)分层填筑法:可分为水平分层填筑法与纵向分层填筑法。

水平分层填筑法是路基填筑的常用方法;纵向分层填筑法宜用于用推土机从路堑取土填筑距离较短的路堤。

2020年最新二级建造师考试《公路工程》高频考点汇总

2020年最新二级建造师考试《公路工程》高频考点汇总

【篇一】2020年二级建造师考试《公路工程》高频考点汇总隧道施工监控量测:监控量测的目的:掌握围岩和支护的动态信息并及时反馈,指导施工作业;通过对围岩和支护的变位、应力量测修改支护系统设计:分析各项量测信息,确认或修正设计参数。

同时,为理论解析数值分析提供计算依据与对比指标;为地下工程设计与施工积累经验资料。

采用复合式衬砌的隧道,必须将现场监控量测项目列入施工组织设计。

量测内容与方法隧道开挖后应及时进行围岩、初期支护的周边位移量测、拱顶下沉量测;安设锚杆后,应进行锚杆拔力试验。

位于Ⅳ~Ⅵ级围岩中且覆盖厚度小于40m的隧道,应进行地表沉降量测。

测量部位和测点布置,应根据地质条件、量测项目和施工方法等确定。

测点应距开挖面2m的范围内尽快安设,并应保证爆破后24h内或下一次爆破前测度初次读数。

测点的测试频率应根据围岩和支护的位移速度及离开挖面的距离确定。

量测数据处理与应用:二次衬砌的施作应在满足下列要求时进行:各测试项目的位移速率明显收敛,围岩基本稳定;已产生的各项位移已达预计总位移量的80%-90%;周边位移速率或拱顶下沉速率小于规定值。

量测管理:随到现场监控量测应成立专门量测小组,由施工单位或委托其他单位承担量测任务。

竣工文件中应包括的量测资料:现场监控量测计划;实际测点布置图;围岩和支护的位移-时间曲线图、空分间关系曲线图以及量测记录汇总表经量测变更设计和改变施工方法地段的信息反馈记录现场临时量测说明。

【篇二】2020年二级建造师考试《公路工程》高频考点汇总隧道施工测量:一般规定:控制测量的精度应以中误差衡量,误差(极限误差)规定为中误差的两倍。

洞内施工隧道测量,桩点必须稳定、可靠,且通视良好。

水准点应设置在不宜损坏处,并加以妥善保护。

隧道竣工后应提交贯通测量技术成果书、贯通误差的实测成果和说明净空断面测量和永久中线点、水准点的实测成果及示意图。

洞内施工测量:导线应尽量沿路线中线布设,导线边长在直线地段不宜短于200m;曲线地段不宜短于70m。

2020年二级建造师考试《公路工程管理与实务》复习要点

2020年二级建造师考试《公路工程管理与实务》复习要点

2020年二级建造师考试《公路工程管理与实务》复习要点公路工程施工技术交底及技术档案管理:一、技术交底的分级要求施工技术交底必须在相对应工程内容施工前分级实行。

第一级:项目总工程师向项目各部门负责人及全体技术人员实行交底。

第二级:项目技术部门负责人或各分部分项主管工程师向现场技术人员和班组长实行交底。

第三级:现场技术员负责向班组全体作业人员实行技术交底。

二、技术交底的主要内容第一级交底主要内容为实施性施工组织设计、技术策划、总体施工方案、重大施工方案等。

第二级交底主要内容为分部分项工程施工方案、危险性较大的分部分项施工方案等。

第三级交底主要内容为分部分项工程的施工工序等。

三、技术交底的方法1.施工技术交底以书面的形式实行,可采取讲课、现场讲解或模拟演示的方法。

2.项目总工在交底前应按照交底内容写出书面材料,交底后应由接受交底的人员履行签字手续。

3.各分部分项主管工程师在交底前应写出书面材料,并经项目总工审核,交底后应由接受交底的人员签认。

4.技术交底应留存记录。

第三级交底要尽量简洁明了、具有可操作性。

四、施工技术档案管理概述技术档案和技术资料的差别,主要表现为:1.技术资料是施工活动中,为参考目的而收集和复制的技术文件材料(包括图纸,照片、报表、文字材料等),它不是本单位施工活动中自然形成的。

技术档案则是本单位在工程建设中直接产生和自然形成的。

2.技术资料主要是通过交流、赠送、购买等方式收集或复制的,它对建设工程不具有“工作依据”和必须“遵照执行”的性质,它是一种参考资料。

技术档案则是本建设工程施工过程中自然形成的技术文件材料转化过来的,是本工程的施工直接成果,对施工起着指导和依据乃至可追溯的作用。

五、施工技术档案管理基本规定1.分类与主要内容:基建文件:决策立项文件,建设规划用地、征地、拆迁文件,勘察、测绘、设计文件,工程招投标及承包合同文件,开工文件、商务文件、工程竣工备案文件等。

监理资料:监理管理资料、施工监理资料、竣工验收监理资料等。

2020年二级建造师《公路工程》高频考点汇总【一】

2020年二级建造师《公路工程》高频考点汇总【一】

2020年二级建造师《公路工程》高频考点汇总【一】现如今正式二级建造师备考的时候,为了帮助考生能够更好的备考,下面由小编为你精心准备了“2020年二级建造师《公路工程》高频考点汇总【一】”,持续关注本站将可以持续获取更多的考试资讯! 2020年二级建造师《公路工程》高频考点汇总【一】高频考点:施工进度管理道路施工【忌1】管线回填土夯实不全【忌2】路基下管道交叉部位填土不实【忌3】路基填方不按规定的虚铺厚度填筑【忌4】在填筑段内随高就低,使碾轮爬坡碾压【忌5】在填土中带有大砖块、大石块、大混凝土块、大硬土块【忌6】带泥水回填【忌7】压实土层湿度不佳【忌8】不按段落分层夯实【忌9】在市区使用扬弃爆破法施工土石方【忌10】路肩、边坡松软,边坡土下【忌11】路肩积水【忌12】路基护砌边坡塌陷道路基层【忌13】水泥稳定土类材料配合比设计不合理【忌14】水泥稳定土类基层碾压在小于最佳含水量时进行【忌15】下基层整理不坚实【忌16】不了解石灰稳定土类基层找平【忌17】砾石颗粒过多、过大或砂粒过多【忌18】碎石材质不合格【忌19】碎石基层施工时,干碾压【忌20】碎石基层成活时,粗制滥造【忌21】石灰土搅拌不均匀【忌22】掺灰不计量或计量不准【忌23】土料不过筛【忌24】灰土过干或过湿碾压【忌25】石灰粉煤灰砂砾(碎石)基层碾压成型后不养护道路面层【忌26】混凝土搅拌不均,不符合施工要求【忌27】混凝土运输调配不合理【忌28】水泥混凝土面层接缝施工不当【忌29】纵横缝不顺直【忌30】板面起砂、脱皮、露骨或有孔洞【忌31】沥青混凝土路面施工时,路面平整度差【忌32】沥青混合料压实不足【忌33】透层沥青材料选择不当【忌34】粘层运用不当【忌35】忽视现场熬沥青【忌36】两相邻控制点距离偏大【忌37】压路机加速或减速太猛【忌38】路面上出现半刚性基层开裂反射【忌39】路面边部压实不足【忌40】路面松散掉渣【忌41】路基或路面基层碾压不到位2020年二级建造师《公路工程》高频考点【二】软土地基那点事儿1.垫层和浅层处理(1)垫层和浅层处理适用于表层软土厚度小于3m的浅层软弱地基处理。

2020年二级建造师《公路工程》高频考点汇总【二】

2020年二级建造师《公路工程》高频考点汇总【二】

2020年二级建造师《公路工程》高频考点汇总【二】为了帮助考生能够更好的备考,下面为你精心准备了“2020年二级建造师《公路工程》高频考点汇总【二】”,持续关注本站将可以持续获取的考试资讯!2020年二级建造师《公路工程》高频考点汇总【二】公路工程合同管理公路工程合同管理掌握公路工程施工有关合同一、承包商的主要合同关系分包合同、采购合同、运输合同、加工合同、租赁合同、劳务采购(或分包)合同、保险合同、检测合同 10二、分包合同的主要内容工程范围和内容、工程变更、支付条件、保留金和缺陷责任期、拖延工期违约损失偿金、双方的责任、权利和义务、其他方面公路工程变更的程序:意向通知、资料搜集、费用评估、协商价格、签发变更令 2B325000 2B325021 公路工程施工现场生产要素管理掌握材料计划的管理。

材料计划管理的内容材料需用量计划、材料供应计划、材料采购计划、材料用款计划、材料计划的调整、材料计划的及时性、材料计划的执行与检查。

2020年二级建造师《公路工程》高频考点【二】路基填料应符合的规定(1)草皮、生活垃圾、树根、腐殖质的土严禁作填料。

(2)泥炭、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土,以及细粒土、粉质土不得直接填筑路基(3)液限大于50%,塑性指数大于26、含水量不适宜直接压实的细粒土,不得直接作为路堤填料:确需使用时,必须采用技术措施进行处理,经检验,满足设计要求后方可使用(4)粉质土不宜直接填筑路床,不得直接填筑于冰冻地区的路床及浸水部分的路堤(5)填料强度(CBR)应符合规定。

路床填料最大粒径应小于1OOmm,路基填料最大粒径应小于150mm2020年二级建造师《公路工程》高频考点【三】施工机械的现场管理(一)做好施工前的准备工作1.机械的运输。

2.做好机械的安装工作。

(二)合理安排施工任务(1)使用计划。

(2)安装验收,做到资料齐全准确。

(3)维护和管理。

(4)提高施工机械设备的使用效率。

2020年二级建造师公路工程实务高频考点复习笔记

2020年二级建造师公路工程实务高频考点复习笔记

2020年二级建造师公路工程实务复习笔记交通安全设施的构成与功能一、交通安全设施的构成交通安全设施主要包括交通标志、交通标线、防撞设施、隔离栅、视线诱导设施、防眩设施、桥梁防抛网、里程标、百米标、公路界碑等。

二、各种交通安全设施的功能与构成(一)交通标志交通标志是用图形符号、颜色和文字向交通参与者传递特定信息,用于管理交通的设施,主要起到提示、诱导、指示等作用。

它主要包括警告标志、禁令标志、指示标志、指路标志、旅游区标志、道路施工安全标志等主标志以及附设在主标志下的辅助标志。

标志的支撑结构主要包括柱式(单柱、双柱)、悬臂式(单悬臂、双悬臂)、门架式和悬挂式几种。

标志板一般由铝合金板、薄钢板、合成树脂类板材等材料制成,其中,高等级公路宜采用综合性能等于或优于牌号3A21的铝合金板,大型标志板或用于沿海及多风地区的标志板,宜采用综合性能等于或优于牌号5A02的铝合金板。

标志面由逆反射材料(反光膜、反射器等)、涂料、油墨等材料制成,其中,用于制作标志面的反光膜分为五个等级:一级反光膜为微棱镜型反光膜,通常称为钻石级反光膜;二级反光膜为密封胶囊型反光膜,通常称为高强级反光膜;二级反光膜为透镜埋入型反光膜,通常称为超工程级反光臆四级反光膜为透镜埋人型反光膜,通常称为:工程级反光膜;五级反光膜为透镜埋入型反光膜,通常称为经济级反光膜。

(二)交通标线交通标线的主要作用是管制和引导交通。

它是由标划于路面上的各种线条、箭头、文字、立面标记、突起路标等构成。

用于施划路面标线的涂料分为溶剂型、热熔型、双组分、水性四种,如果路面标线有反光要求,则在施工时,还应在涂料中掺人或在施工时面撒玻璃珠。

突起路标根据其是否具备逆反射性能分为A、B两类:具备逆反射性能的为A类突起路标;不具备逆反射性能的为B类突起路标。

(三)防撞设施防撞设施主要包括护栏、防撞筒等。

护栏的主要作用是防止失控车辆越过中央分隔带或在路侧比较危险的路段冲出路基,不致发生二次事故。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

【篇一】2020年二级建造师考试《公路工程管理与实务》必备知识点
纵缝设置与施工:
纵缝施工包括纵向施工缝和纵向缩缝两类,构造上分为设拉杆平缝型和设拉杆假缝型。

1.当一次铺筑宽度小于路面宽度时,应设纵向施工缝,位置应避开轮迹,并重合或靠近车道线,构造可采用平缝加拉杆型。

纵向施工缝的拉杆可用摊铺机的侧向拉杆装置插入。

采用固定模板施工方式时,应在振实过程中,从侧模预留孔中手工插入拉杆。

2.当一次铺筑宽度大于4.5m时,应采用假缝拉杆型纵缝。

3.钢筋混凝土路面、桥面和搭板的纵缝拉杆可由横向钢筋延伸穿过接缝代替。

钢纤维混凝土路面切开的假纵缝可不设拉杆,纵向施工缝应设拉杆。

4.插入的侧向拉杆应牢固,不得松动、碰撞或拔出。

若发生拉杆松脱或漏插,应在横向相邻路面摊铺前,钻孔重新植入。

与发现拉杆可能被拔出时,宜进行拉杆拔出力检验。

【篇二】2020年二级建造师考试《公路工程管理与实务》必备知识点
横缝设置与施工:
1.每天摊铺结束或摊铺中断时,应设置横向施工缝,其位置宜与胀缝或缩缝重合,确有困难不能重合时,施工缝应采用设螺纹传力杆的企口缝形式。

横向施工缝在缩缝处采用平缝加传力杆型。

2.普通混凝土路面横向缩缝宜等间距布置,不宜采用斜缝。

不得不调整板长时,板长不宜大于6.0m;最小板长不宜小于板宽。

3.在特重和重交通公路、收费广场、邻近横向胀缝或路面自由端的3条缩缝应采用设传力杆假缝型。

其他情况可采用不设传力杆假缝型。

4.传力杆应采用光面钢筋。

5.切缝方式有全部硬切缝、软硬结合切缝和全部软切缝三种。

6.邻近桥梁或其他固定构造物处或与其他道路相交处,应设置横向胀缝。

普通混凝土路面、钢筋混凝土路面和钢纤维混凝土路面的胀缝间距视集料的温度膨胀性大小、当地年温差和施工季节综合确定:高温施工,可不设胀缝;常温施工,集料温缩系数和年温差较小时,可不设胀缝;集料温缩系数或年温差较大,路面
两端构造物间距大于等于500m时,宜设一道中间胀缝;低温施工,路面两端构造物间距大于等于350m时,宜设一道胀缝。

7.普通混凝土路面的胀缝应设置胀缝补强钢筋支架、胀缝板和传力杆。

胀缝板应与路中心线垂直,缝壁垂直;缝隙宽度一致;缝中完全不连浆。

【篇三】2020年二级建造师考试《公路工程管理与实务》必备知识点
接缝处理:
1.梯队作业采用热接缝,施工时将已铺混合料部分留下100~200mm宽暂不碾压,作为后摊铺部分的高程基准面,后摊铺部分完成立即骑缝碾压,以除缝迹。

2.半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝。

铺另半幅前必须将边缘清扫干净,并涂洒少量粘层沥青。

摊铺时应重叠在已铺层上5~10cm,摊铺后将混合料人工清走。

碾压时由边向中碾压留下10~15cm,然后压实新铺部分,再跨缝挤紧压实。

3.横接缝的处理方法:首先用3m直尺检查端部平整度,不符合要求时,垂直于路中线切齐清除。

清理干净后在端部涂粘层沥青接着摊铺。

摊铺时调整好预留高度,接缝处摊铺层施工结束后再用3m直尺检查平整度。

横向接缝的碾压先用双轮双振压路机进行横压,碾压时压路机位于已压实的混合料层上,伸入新铺层的宽为15cm,然后每压一遍向新铺混合料方向移动15~20cm,直至全部在新铺层上为止,再改为纵向碾压。

相关文档
最新文档
