现浇箱梁满堂支架地基处理技术探讨
浅谈现浇箱梁满堂支架施工技术控制要点
浅谈现浇箱梁满堂支架施工技术控制要点满堂支架法是目前桥梁上部现浇连续箱梁采用最多的、最普遍的施工方法之一。
满堂支架的施工,是整个现浇箱梁施工的一个非常重要、基础性的工艺环节。
支架地基承载力是否满足要求,支架的强度和稳定性是否符合要求,支架压载试验的数据采集准确、真实和符合性验算的正确,这三大环节将直接影响到整个施工安全和工程质量,也是施工控制的重点和难点。
结合自己多年来的施工经验,主要就地基处理、支架搭设、压载试验三个方面介绍满堂支架的施工工艺过程和质量控制要点。
标签:满堂支架;地基处理;支架搭设;压载试验一、地基处理支架地基处理的目的是保证地基具有足够的承载力和必要的防水排水设施。
根据地基的实际情况,可以采用换填、做石灰土、浇筑混凝土硬化等处理方法,其中最常见的是做浇筑混凝土硬化。
采用浇筑混凝土处理地基时首先把施工区域内的淤泥、杂物及泥浆池中的泥浆清理干净,分层换填好宕渣并压实,压实度按90%控制,一般厚度控制在50-70cm,以增加地基承载力,再浇筑10cm厚的C15砼硬化。
混凝土的顶面要高出地面30cm以上,并做出2%—4%的横坡,以利于排水,同时要在地基范围四周挖设排水沟,防止雨水浸泡地基,避免支架产生不均匀沉降,避免支架地基浸水软化。
处理后的地基必须进行地基承载力验算,以确认地基承载力满足要求设计及规范要求后进行下道工序。
二、支架搭设满堂支架的搭设一般采用WDJ碗扣式多功能钢管支架进行组合安装,同时根据支架的荷载对支架杆件的各方向间距和搭设方案进行设计和验算,以确保支架的整体强度、刚度和稳定性。
验算的内容包括杆件受力验算和支架稳定性验算。
为保证整个支架的整体性,每间隔一定距离采用钢管支架或碗扣支架在纵、横方向与地平面成45度斜向布置通长钢管剪力撑进行加强,剪力撑必须上至底模板,下至地面,在地面处设置垫木。
剪力撑与碗扣支架立杆、水平杆相交处,设置转扣使构件连接紧密。
支架安装完毕后,应由专业测量人员对支架托顶进行高程复测,确保误差在設计及规范容许范围之内。
现浇箱梁满堂支架地基处理技术探讨
现浇箱梁满堂支架地基处理技术探讨一、现浇箱梁满堂支架技术介绍现浇箱梁满堂支架技术是指在建筑使用现浇混凝土的过程中,采用箱梁满堂支架工法。
它是一种新型的现浇混凝土框架结构施工模式,在传统的框架支架技术基础上进行了创新。
相比于传统的施工技术,现浇箱梁满堂支架技术在工程施工中有更高的施工效率和更好的经济效益。
现浇箱梁满堂支架技术的主要优点有:1. 提高施工效率:采用现浇箱梁满堂支架技术可以大幅度提高施工效率,节省施工时间,增加工程进度,缩短工期。
2. 保障施工安全:通过箱梁支架的形式,可以有效避免在高空作业时的安全隐患,提高施工作业环境的安全性。
3. 降低施工成本:现浇箱梁满堂支架技术可以减少模板、脚手架等材料的使用,节约成本,降低施工成本。
4. 保证工程质量:采用现浇箱梁满堂支架技术可以确保混凝土浇筑质量,提高工程的整体质量。
二、现浇箱梁满堂支架地基处理技术的重要性在采用现浇箱梁满堂支架技术时,地基的处理对整个工程的质量和安全性有着重要的影响。
现浇箱梁满堂支架地基处理技术的重要性不可低估。
1. 地基处理是确保工程质量和安全的基础现浇箱梁满堂支架技术需要在地基上进行施工,地基的质量将直接影响整个工程的质量和安全性。
如果地基处理不当,可能会导致地基不稳、变形、沉降等问题,从而影响到整个工程的施工质量和安全。
2. 地基处理与施工工艺和施工环境密切相关地基处理是在整个施工工艺中的一个环节,它与施工过程和施工环境密切相关。
合理的地基处理可以为施工提供一个稳定、安全、坚固的工作环境,有利于提高施工效率、保障施工质量。
3. 地基处理对工程成本的影响地基处理的质量将直接影响到施工的成本。
做好地基处理工作,可以减少施工中废弃物的处理和清理,节省施工成本。
三、现浇箱梁满堂支架地基处理技术的探讨1. 地基勘测与评估在采用现浇箱梁满堂支架技术的施工前,首先需要进行地基勘测与评估。
地基勘测与评估的目的是了解地基的基本情况,包括土层的性质、地下水位、地下管线等情况,以便制定合理的地基处理方案。
现浇箱梁满堂支架地基处理技术探讨
现浇箱梁满堂支架地基处理技术探讨在建筑工程中,箱梁满堂支架是一种常见的支撑结构,被广泛用于大型建筑物的梁体支撑和模板支撑工作中。
而箱梁满堂支架的地基处理技术,对于支架的稳定性和承载能力具有重要的影响。
本文将对现浇箱梁满堂支架地基处理技术进行探讨,分析其关键技术要点及其应用效果,旨在为相关工程技术人员提供参考和借鉴。
一、地基处理的必要性和影响在现浇箱梁满堂支架施工过程中,地基处理是关键的一环。
合理的地基处理可以提高支架的承载能力和稳定性,避免因地基不均匀而导致的支撑结构变形、开裂、倒塌等问题。
地基处理的必要性不言而喻。
地基处理的好坏将直接影响现浇箱梁满堂支架的使用寿命、安全性和施工效率。
如果地基处理不到位,可能导致支架变形、断裂甚至倒塌,从而给工程安全和工期带来严重的影响。
地基处理的影响十分重要。
二、地基处理的技术要点1.地基勘测和评估在进行地基处理之前,必须进行地基勘测和评估,了解地基土质、土壤承载力、地下水位等情况,并根据勘测结果确定地基处理的方案和施工参数。
2.基础处理工艺地基处理的工艺包括平整地面、填充土石方、夯实土石方等步骤,其中夯实土石方是最为关键的一环,必须确保土体的密实度和承载力满足支架的施工要求。
3.基础材料的选择在地基处理中,所选用的基础材料也至关重要。
一般情况下,夯实土石方所选用的材料应具有一定的稳定性和抗压强度,能够承受来自支架的压力并保持稳定。
4.地基处理的质量控制地基处理的质量控制是确保地基处理效果的关键,必须对每一个处理步骤进行严格的质量检查和控制,确保地基处理的质量达到设计要求。
三、地基处理的应用效果1.提高支架的承载能力通过合理的地基处理,可以增加地基的承载能力,提高支架的稳定性和安全性,从而降低支架在施工和使用过程中的变形和开裂风险。
2.延长支架的使用寿命3.提高施工效率良好的地基处理可以使现浇箱梁满堂支架的安装和拆除过程更为顺利和高效,减少支架施工中的人力和设备投入,提高施工效率。
浅谈现浇箱梁施工支架地基处理

浅谈现浇箱梁施工支架地基处理发表时间:2018-09-11T11:32:56.110Z 来源:《新材料.新装饰》2018年3月下作者:甘会莲[导读] 随着公路建设的发展,满堂支架法现浇混凝土施工工艺越来越多地被应用,为保证施工安全,支架安装前必须对地基进行处理及验算。
本文根据工作实践,对满堂支架法现浇桥梁施工支架地基处理验算进行总结。
(云南交投集团公路建设有限公司)摘要:随着公路建设的发展,满堂支架法现浇混凝土施工工艺越来越多地被应用,为保证施工安全,支架安装前必须对地基进行处理及验算。
本文根据工作实践,对满堂支架法现浇桥梁施工支架地基处理验算进行总结。
关键词:现浇箱梁;支架;模板;验算一、项目概述:K26+563.5桥位于楚雄连汪坝至南华县城一级公路5合同达连坝段,为主线上跨楚大高速而设。
采用3、4孔一联连续结构,按半幅计全桥共设5联,全桥共设6道伸缩缝,孔跨布置为左幅4×20+4×20+(40+60+50)+4×20+4×20m,右幅4×20+4×20+(50+60+40)+4×20+4×20m结构连续普通混凝土箱型梁桥和连续钢箱梁桥(跨楚大高速)。
普通混凝土箱型梁桥梁高1.4米,单幅梁宽15.57米,为单箱三室连续箱梁。
腹板厚40cm,顶板厚20cm,底板厚20cm,横梁宽度为2m,翼缘悬挑板长2.0m;单跨桥长20米。
最高位置桥高18米。
由于本项目工期紧,场地局限,支架材料经比选后选用大力神新型碗扣式钢管脚手架做为满布支架。
箱梁梁底主龙骨采用冷弯双U型钢拼接与立杆钢管之间使用可调顶托连接传递施工荷载,底板主龙骨整体相连后可相互抵消浇筑过程中的混凝土侧压力,达到消除传递给支架体系水平推力的目的。
二、模板、支架布设原则1、箱梁模板:箱梁底模板、挑翼缘板、内模均采用12mm厚桥梁专用竹胶板,模板次楞采用100mm×100mm方木,顺桥向布置,布置间距为空箱下30cm,腹板、翼缘转角下20cm;主楞采用冷弯双U型钢,横桥向布置,间距为120cm;2、支架箱梁横梁下支架间距120cm(纵向)×90cm(横向),空箱下按120cm(纵向)×180cm(横向),箱孔腹板收缩段按60cm(纵向)×180cm(横向)的间距进行搭设,步距采用150cm,剪刀撑按照横向不大于4.5m布设一道;纵向不大于4.5m设一排。

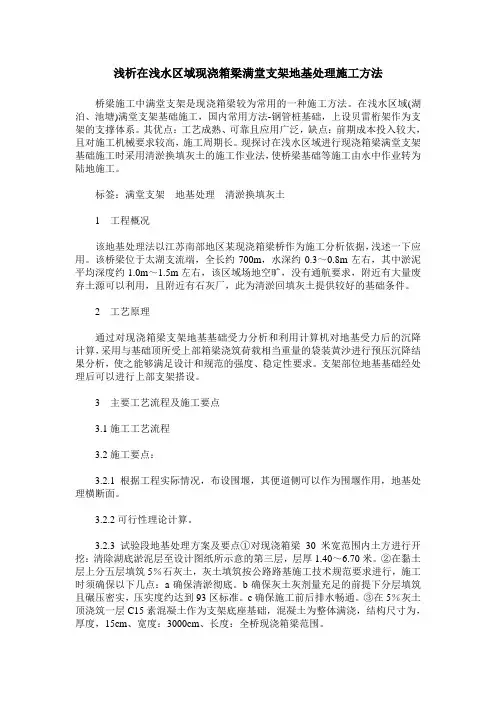

浅析在浅水区域现浇箱梁满堂支架地基处理施工方法
浅析在浅水区域现浇箱梁满堂支架地基处理施工方法桥梁施工中满堂支架是现浇箱梁较为常用的一种施工方法。
在浅水区域(湖泊、池塘)满堂支架基础施工,国内常用方法-钢管桩基础,上设贝雷桁架作为支架的支撑体系。
其优点:工艺成熟、可靠且应用广泛,缺点:前期成本投入较大,且对施工机械要求较高,施工周期长。
现探讨在浅水区域进行现浇箱梁满堂支架基础施工时采用清淤换填灰土的施工作业法,使桥梁基础等施工由水中作业转为陆地施工。
标签:满堂支架地基处理清淤换填灰土1工程概况该地基处理法以江苏南部地区某现浇箱梁桥作为施工分析依据,浅述一下应用。
该桥梁位于太湖支流端,全长约700m,水深约0.3~0.8m左右,其中淤泥平均深度约1.0m~1.5m左右,该区域场地空旷,没有通航要求,附近有大量废弃土源可以利用,且附近有石灰厂,此为清淤回填灰土提供较好的基础条件。
2工艺原理通过对现浇箱梁支架地基基础受力分析和利用计算机对地基受力后的沉降计算,采用与基础顶所受上部箱梁浇筑荷载相当重量的袋装黄沙进行预压沉降结果分析,使之能够满足设计和规范的强度、稳定性要求。
支架部位地基基础经处理后可以进行上部支架搭设。
3主要工艺流程及施工要点3.1施工工艺流程3.2施工要点:3.2.1根据工程实际情况,布设围堰,其便道侧可以作为围堰作用,地基处理横断面。
3.2.2可行性理论计算。
3.2.3试验段地基处理方案及要点①对现浇箱梁30米宽范围内土方进行开挖:清除湖底淤泥层至设计图纸所示意的第三层,层厚1.40~6.70米。
②在黏土层上分五层填筑5%石灰土,灰土填筑按公路路基施工技术规范要求进行,施工时须确保以下几点:a确保清淤彻底。
b确保灰土灰剂量充足的前提下分层填筑且碾压密实,压实度约达到93区标准。
c确保施工前后排水畅通。
③在5%灰土顶浇筑一层C15素混凝土作为支架底座基础,混凝土为整体满浇,结构尺寸为,厚度,15cm、宽度:3000cm、长度:全桥现浇箱梁范围。
现浇箱梁满堂支架地基处理技术探讨
现浇箱梁满堂支架地基处理技术探讨本文将着重探讨现浇箱梁满堂支架地基处理技术,以期对现浇箱梁的施工提供一些参考和建议。
一、现浇箱梁的概述二、现浇箱梁满堂支架的设计在箱梁的施工中,满堂支架是非常重要的一部分,其设计应考虑以下几个因素:1.荷载因素:满堂支架必须能够承载整个箱梁及其荷载,如人员、设备和材料等。
2.安全因素:满堂支架必须具有足够的强度和稳定性,以防止因荷载过大或支架不稳定而导致的安全事故。
3.施工因素:满堂支架的设计应考虑施工效率和现场操作的方便性。
在设计满堂支架时,建议采用模块化设计的方法,以便于支架的拆卸和重用。
同时,支架必须采用高强度的材料,如钢材或铝合金等,以确保其能够承受大荷载。
三、地基处理技术在箱梁的施工中,地基处理是箱梁稳定性和安全性的关键。
地基处理通常包括以下几个方面:1.土壤稳定性:地基必须具有足够的稳定性,以确保箱梁的稳定性和安全性。
在选择地基时,必须考虑土壤的类型、承载力和稳定性等因素。
2.基础设计:在地基处理中,基础设计是非常重要的一部分。
基础设计应采用合理的方法,确保地面承载力和基础稳定性。
3.支腿设计:支腿是箱梁与地基之间的连接,其设计应考虑地面的不平稳、泥沙和水位等因素,以确保支腿在使用期间的稳定性和安全性。
地基的处理是非常复杂的,需要有专业的技术人员指导和施工,建议采用标准化的施工流程,严格执行相关规章制度和安全操作规程。
四、结论现浇箱梁满堂支架地基处理技术对现浇箱梁的稳定性和安全性至关重要。
在设计满堂支架时,必须考虑荷载、安全和施工因素,采用高强度的材料和模块化的设计方法。
在地基处理中,必须考虑土壤稳定性、基础设计和支腿设计等因素,严格执行相关规章制度和安全操作规程。
通过合理规范的设计和施工,才能够确保现浇箱梁在使用过程中的安全性和稳定性。
现浇箱梁满堂支架地基处理技术探讨
现浇箱梁满堂支架地基处理技术探讨1. 引言1.1 研究背景现浇箱梁满堂支架地基处理技术是建筑工程中常见的一种施工方法,它通过在地基上设置支撑结构来支撑箱梁,从而实现对建筑结构的支撑和加固。
随着建筑结构越来越复杂和高度化,现浇箱梁满堂支架地基处理技术的应用也日益广泛。
目前,国内外关于现浇箱梁满堂支架地基处理技术的研究主要集中在施工过程中的技术优化和效果评估方面,研究成果丰富、研究背景广泛。
对于现浇箱梁满堂支架地基处理技术的深入探讨和细致分析还较为欠缺。
有必要对现有的研究成果进行总结整理,进一步深化对现浇箱梁满堂支架地基处理技术的理解和探讨。
本文将从现浇箱梁满堂支架技术的介绍、地基处理技术的探讨、技术比较、影响因素分析和技术优化方案等方面展开研究,旨在为现浇箱梁满堂支架地基处理技术的进一步发展和应用提供参考和借鉴。
1.2 研究目的研究目的是为了深入探讨现浇箱梁满堂支架地基处理技术的相关问题,为改进施工质量和效率提供理论支持和技术指导。
具体包括以下几个方面:1. 分析现浇箱梁满堂支架技术的特点和优势,探讨其在工程施工中的应用情况;2. 探讨地基处理技术在现浇箱梁满堂支架工程中的应用方法和效果;3. 比较不同现浇箱梁满堂支架地基处理技术的优缺点,找出最适合实际工程应用的方案;4. 分析影响现浇箱梁满堂支架地基处理效果的因素,为技术优化提供依据;5. 提出优化现浇箱梁满堂支架地基处理技术方案,为工程施工提供更稳定、更经济的地基支撑方案。
1.3 研究意义现浇箱梁满堂支架是一种常见的施工技术,其地基处理技术直接影响着工程的稳定性和安全性。
对现浇箱梁满堂支架地基处理技术进行深入研究具有重要的意义。
研究现浇箱梁满堂支架地基处理技术可以帮助工程人员更好地掌握施工过程中的关键技术。
通过对地基处理技术进行分析和研究,可以提高工程施工的效率和质量,减少施工中可能出现的问题和风险。
深入研究现浇箱梁满堂支架地基处理技术还可以促进工程建设行业的发展。
桥梁工程现浇箱梁满堂支架施工技术研究
桥梁工程现浇箱梁满堂支架施工技术研究摘要:随着社会经济的快速发展,桥梁建设也随之加快。
为有效提升桥梁工程安全性,必须对桥梁工程施工工艺进行研究。
桥梁工程现浇箱梁满堂支架施工技术不仅可以使整个结构更加稳固,还能保证整体质量以及安全性。
基于此,本文将重点探讨桥梁现浇箱梁满堂支架体系施工要点及相关措施,旨在进一步提高我国桥梁工程施工水平,推动现代交通运输业的持续稳定发展。
关键词:桥梁工程;现浇箱梁;满堂支架;施工技术引言目前,我国桥梁工程的快速发展,为人们提供了更为舒适、便利的出行条件。
但同时,由于各种原因导致了一些问题出现。
例如:桥架沉降变形过大、梁体开裂现象时有发生等,这些都严重影响着交通通行效率,阻碍着国民经济的进一步发展。
为此,选择科学合理的现浇箱梁满堂支架施工技术便显得尤为重要,对于桥梁工程整体工程质量的提高有着重要意义,应加强研究和分析,从而保证桥梁工程在后期投入使用时更加安全稳定。
一、桥梁工程现浇箱梁满堂支架施工技术的概述现浇箱梁是桥梁工程中常见的一种梁体结构形式,而满堂支架作为现浇箱梁施工过程中必不可少的施工技术,在桥梁工程中扮演了关键的角色。
满堂支架通常由支撑框架、调整装置、模板支撑梁等部分组成,其主要作用是在箱梁浇筑期间提供支撑和模板支持,确保箱梁在施工过程中保持水平和稳定。
例如,在桥梁工程现浇箱梁施工过程中,满堂支架的主要责任是支持箱梁,以防止其倾斜或发生变形。
支架的坚固性和可调性使得施工人员可以在梁体下方提供均匀的支撑,确保结构稳定。
同时,桥梁工程现浇箱梁中使用满堂支架可以提高施工效率。
它允许施工人员在相对稳定的平台上工作,减少了人力和时间的浪费,对于工程项目的进度控制非常重要。
其次,满堂支架还具有一定的灵活性,可以根据不同的桥梁设计要求进行调整和组合,这种适应性使其适用于各种不同形状和尺寸的箱梁。
此外,桥梁工程通常涉及高度,施工人员需要在高处作业。
满堂支架提供了安全的工作平台,减少了高处作业的风险,这对工程的施工安全至关重要,有助于防止意外事故[1]。
现浇箱梁满堂支架地基处理技术探讨
现浇箱梁满堂支架地基处理技术探讨现浇箱梁作为桥梁、高架桥、立交桥等工程中常见的构件,其支架地基处理技术对于施工质量和工程安全具有重要意义。
本文将就现浇箱梁满堂支架地基处理技术进行深入探讨,针对其特点和常见问题进行分析,并提出相应的解决方案,以期对相关从业人员提供一定的参考和帮助。
1. 对地基要求高:现浇箱梁满堂支架对地基的要求较高,需要满足地基的承载能力和稳定性要求。
由于箱梁满堂支架的自重和施工荷载较大,因此地基必须具有足够的承载能力,且在施工过程中要保持稳定。
2. 施工条件复杂:箱梁满堂支架往往是在桥梁、高架桥等特殊场所进行施工,施工条件复杂,且常常受到环境条件的限制,例如地基土质、地形地貌、水文条件等对施工都会造成一定的影响。
3. 施工周期长:箱梁满堂支架施工周期一般较长,地基处理工程需要与箱梁满堂支架的施工进度相衔接,需要在保证地基质量和进度的前提下进行施工。
二、现浇箱梁满堂支架地基处理技术常见问题及分析2. 地基稳定性差:有些地基由于土质松软、坡度陡峭等特点,地基稳定性较差,不利于箱梁满堂支架的安全施工和使用。
这将增加后期的维护成本,甚至造成安全隐患。
1. 地基加固技术:对于地基承载能力不足的问题,可采用地基加固技术,包括灌注桩、搅拌桩、固结桩等,以提高地基的承载能力,并保持地基的稳定性。
3. 施工工艺优化:为了缩短施工周期,可通过工艺优化和施工方法改进,提高施工效率,保证地基处理工程的质量和进度。
1.某高速公路桥梁项目中,由于地基土质松散,地基承载能力不足,施工单位采用了灌注桩加固地基的方法。
在实际施工中,通过对地基进行灌注桩加固,并结合现浇箱梁满堂支架的施工进度,最终成功保证了地基的承载能力和稳定性,为箱梁满堂支架的施工提供了可靠的基础支撑。
2.某城市地铁工程中,由于施工条件复杂,地基改良成为解决地基稳定性差的关键。
施工单位采用了土石方平整、填筑等地基改良技术,通过对地基进行改良,最终保证了地基的稳定性和均匀性,为箱梁满堂支架的施工提供了良好的基础条件。
现浇箱梁满堂支架地基处理技术探讨
现浇箱梁满堂支架地基处理技术探讨现浇箱梁满堂支架是目前建筑施工中常用的一种结构形式,其地基处理技术对于保证工程质量、提高施工效率起着重要作用。
本文将从地基优化设计、地基加固处理、地基施工工艺等方面探讨现浇箱梁满堂支架地基处理技术的相关问题。
一、地基优化设计现浇箱梁满堂支架的地基是其承受力的基础,因此地基的设计构成和选型决定了其承载能力和稳定性。
在地基设计过程中,应根据地形地貌、地质力学等因素进行优化设计,以确保地基结构具备较高的承载能力和较好的稳定性。
具体而言,需要注意以下几个方面:1、确定地基承载力:由于地基的承载力直接影响满堂支架的稳定性,因此在地基设计中应对地基的承载力进行详细的数据分析和测试评估,以保证其满足工程需求。
2、选择地基类型:根据地基设计的具体要求,选择合适的地基类型,如浅基础、深基础或特殊地基,以实现最佳的承重和稳定效果。
3、考虑地基周边及地下水环境等因素:地基设计时,应考虑地基周边环境及地下水位,对其进行科学合理的分析,制定出适合的地基设计措施,以确保其稳定性和安全性。
二、地基加固处理地基加固处理是地基处理的一个重要步骤,其目的是通过改善地基本身的力学性能,提高其承载能力和稳定性。
加固处理包括以下几个方面:1、加固局部问题:针对地基局部问题,可通过加设基础、浇筑钢筋混凝土等方式进行加固处理,使地基结构更加稳定。
2、采用加筋板:采用加筋板的方式,在原有地基基础上增加承载面积,增加地基总承载力,达到加固的目的。
三、地基施工工艺地基施工工艺是地基处理过程的重要环节,其决定着加固效果的好坏以及工期的长短。
地基施工工艺包括以下几个方面:1、确定施工时间:确定合理的施工时间,避免天气不好或其他因素造成振动或其他问题。
2、合理施工技术:地基施工过程中应采用合理施工技术,如合理挖掘、水平度调整、灌浆处理等,确保施工质量和效率。
3、加强监理:加强监理和质量控制,确保各项操作符合工程要求和标准,确保地基处理工程的质量和安全。
桥梁工程现浇箱梁满堂支架施工技术研究
桥梁工程现浇箱梁满堂支架施工技术研究摘要:桥梁工程是我国公路交通系统中非常重要的组成部分,桥梁工程施工质量,直接影响到公路交通通行的安全性,必须要引起工程施工单位的充分重视。
本文对桥梁工程现浇箱梁满堂支架施工技术进行了探讨。
关键词:桥梁工程;现浇箱梁;满堂支架1工程概况某大桥有12.363km长,范围是DK225+800到DK238+163之间,其中此连续梁桥从DK234+624到DK234+802的范围也就是416号到419号墩横跨了天然气管线以及高新大道,在高新大道北侧分布了417号墩,其墩身与承台分别占了高新大道63厘米以及444厘米的距离;而在主跨南侧是418号墩,距离天然气管道以及高新大道的距离分别是6.4米以及16.78米,主跨的施工难度较大,有5.5米高以及56米宽,对支架现浇的预应力施工提出较高的要求。
2施工技术依照连续梁的结构特点以及跨数来进行体系转化并浇筑此大桥工程的梁体作业,其中浇筑的方式为一次性浇筑成型,施工与建筑施工扣件式钢管脚手架安全技术规范的需求相符,详细的施工步骤如下:2.1处理基底首先应夯实碾压场地,保障地基的容许承载力不小于0.5兆帕,在回填黏土至设计高程位置时应依照支架形式进行回填作业,在上层铺设0.3米的碎石砂,然后再在上面浇筑0.1米的C20砼,最后为了避免积水软化地基,应在施工中将排水沟设在现浇箱梁满堂支架的周围。
2.2搭设脚手架脚手架的材质应与国家现行标准的需求相符。
将满堂支架搭设在C20砼上,使用碗扣式的支架钢来对支架进行拼接,然后铺设20×5厘米的通长木在支架底部,在顶托上铺的铺设时我们通常使用10×10厘米的加劲方木,而0.2米或是0.25米的距离则是相邻方木之间的距离。
其中5+9+5排是跨中结构,加密的钢管支架组成了行车通道,钢管的横纵间距都是25厘米,通道宽4.5米,高5米,我们通常将由Ф100×50厘米钢筋砼组成6个防撞墩设置在行车道进口的两侧位置,并将缓冲橡胶安装在墩上。
现浇箱梁满堂支架的施工技术探讨
Engineering construction 工程施工237 现浇箱梁满堂支架的施工技术探讨康慨(四川公路桥梁建设集团有限公司)中图分类号:TU75 文献标识码:B 文章编号1007-6344(2019)04-0237-01摘要:在如今的公路、铁路、桥梁等大型设备的修建中,需要具备一定的专业知,相应的施工技术来完成建设,现浇箱梁满堂支架的施工技术在这一领域有很多应用,满堂支架的施工难度小、费用成本低、工作范围广、速度快、控制操作简单,所以我们对这种满堂支架的施工技术进行一些探讨,希望通过对工程的研究来发现逐步对公路桥梁的现浇箱梁满堂支架施工技术的研究、分析介绍。
关键词:现浇箱梁设计;满堂支架;施工技术0 引言现浇箱梁满堂支架是目前高速公路上桥梁最常见也是最有效的施工方法之一。
现浇箱梁满堂支架,是整个施工环节的最重要的地方。
因为它的每一个环节都会影响最终的施工结果,如果一些硬性基础条件不符合所规定的标准,会影响工程的下一步计划,数据的测量准确、是否真实有效,都会直接或间接地影响到整个施工过程的安全和结果。
针对现浇箱梁满堂支架的施工技术需要更进一步探讨。
1 满堂支架施工的重点与难点1、满堂支架第一步首先是做地基的处理,地基是一个建筑的基础,一个建筑的地基没有打好,那么它将无法承受整个建筑,因为整个地基基础需要承受上方的所有重量,也就是所有建筑的总和,如果因为地基基础的某一部分沉降,会导致已成型箱梁开裂,造成不可挽回的损失,最终延误施工。
2、现浇箱梁满堂支架在于支架的接受能力和支架的稳定性测试。
如果支架不能承受他应有的重量,或者稳定性不够,满堂支架的设计需要高精度的计算,需要做到准确无误,还要经过反复验算,最后经过核准后才能施工。
3、不仅仅为了使完工的整个的建筑的箱梁外表保持美观,更要注重内在成效和质量使用周期的长短,所以说底模、侧模的平整度、接缝处;管道内注浆饱满密实都需要严格的控制,在这些当面的处理是模板安装时的重中之重,相关工作人员也应该时刻保持警惕。
现浇箱梁满堂支架地基处理技术探讨
现浇箱梁满堂支架地基处理技术探讨在国内,满堂支架地基处理往往是先进行换填压实整平再浇筑一定厚度混凝土,但对于混凝土原材均依靠进口的孟加拉国项目,此种施工方法无疑会增加施工成本;同时,其用到的换填材料在施工过程中往往无法得到重复利用,且在施工结束后根据业主或当地政府要求需要破除混凝土并恢复至原貌,综上所述,此方法与国内积极倡导节能减排、保护环境的基调就显的有些格格不入,因此选择一种既经济又环保的地基处理方法,在技术上值得深思和探讨。
1.工程概况孟加拉国达卡市南部达卡-玛瓦-班嘎段原N8公路改扩建七标项目泰古利亚立交接线高架桥上部结构采用多箱室、变宽段连续箱梁结构,箱梁高度为200cm,腹板厚度为50cm,底板厚度为36cm,顶板厚度为22cm。
箱梁宽度为变宽设置,最大宽度为35.993m,标准宽度为15.8m。
桥面设置人字排水坡,两侧设置边护栏,中间设置中护栏。
适用于IEEE 802.15.4的非相干BPSK接收机………………………………张艳秋,林伟荣,马欣月,等(53) 石头关上了房门,叫着柳红:“红,我是石头。
你怎么啦?你病了吗?”石头上床,把柳红抱在怀里。
石头的怀里就像揣着一块坚硬的冰。
柳红轻轻地叫着石头,快,快,救我。
泰古利亚立交接线高架桥正线共有21联78跨,采用承插型盘扣式满堂支架法,逐联整体施工、分两次浇筑混凝土。
图1所示的欠驱动夹持器的工作模式可以分为两点夹持与包络抓取。
两点夹持是指只使用杆5抓取物体,并且当远指节接触到物体时,通过添加限位销来限制驱动杆1与推动杆2夹角减小的趋势,从而保证夹持稳定性。
包络夹持分为4步:1)初始状态时,运动杆4向物体靠近;2)运动杆4接触到物体时,产生约束作用;3)驱动杆1继续推动杆2,弹簧被拉伸;4)杆5完全与物体接触,实现包络整个物体的夹持动作。
根据项目已获取地勘资料显示,泰古利亚立交接线高架桥所处区域地质从上至下均为细砂层,含少量黏土、淤泥等。
桥梁工程中满堂支架现浇箱梁的施工技术研究
桥梁工程中满堂支架现浇箱梁的施工技术研究摘要:研究旨在探讨桥梁工程中满堂支架现浇箱梁的施工技术。
通过对地基施工、支架搭设、模板、钢筋安装、预应力束安装、混凝土浇筑、预应力张拉以及压浆及封锚等关键要点进行深入研究和分析,提出了相应的施工技术要点和注意事项。
本研究对于提高满堂支架现浇箱梁施工的质量和效率具有重要意义,对桥梁工程的施工实践具有一定的参考价值。
关键词:满堂支架;现浇箱梁;施工技术0引言在现代交通建设中,桥梁作为城市交通的重要组成部分,起着承载车辆和行人通行的关键作用。
满堂支架现浇箱梁作为一种常见的桥梁结构形式,其施工技术的研究和应用对于确保桥梁工程的质量、安全和效率具有重要意义。
满堂支架现浇箱梁施工技术涉及地基施工、支架搭设、模板和钢筋安装、预应力束安装、混凝土浇筑、预应力张拉以及压浆及封锚施工等多个环节,每个环节都需要科学的工艺和严格的施工管理。
1工程概况本文介绍的是某快速路桥梁连接线一期建设工程项目HA-KSL-10标段的主体施工情况。
该标段的范围从北起互通(NLK2+092.000)到南至南侧(NLK5+594.000),全长为3.502公里。
项目跨越了河道和主要干道,涉及了高架主线桥、上下匝道和地面桥的建设。
主要工程量包括:高架主线桥:共1座,全长3.502公里。
上下匝道:共6座,全长约0.95公里。
地面桥:共3座,全长约0.53公里。
该项目的目标是在给定的范围内完成桥梁的施工,为快速路提供良好的交通连接。
通过该工程,将改善区域的交通状况,提高道路的通行能力,促进城市交通的发展。
在施工过程中,需要注意桥梁的结构稳定性、施工质量和安全等方面的要求,确保工程的顺利进行和质量的达标。
2满堂支架现浇箱梁的施工技术要点2.1地基施工(1)地基回填夯实:地基按设计要求使用砂砾进行回填夯实,夯实的厚度为10 cm,以确保地基的平整和稳定。
(2)混凝土硬化:在地基回填夯实后,进行表面浇筑厚度为10 cm的C20混凝土,待混凝土硬化后再搭设支架。
现浇箱梁满堂支架施工技术探讨
此次工程建设满堂支架施工流程图如图1所示:
图1满堂支架施工流程图
2.2地基处理
由于此次工程项目所在地区为冲海积粉砂土,河网众多,软土天然含水量高,具有高压缩性、欠固结,承载能力低,工程力学性质差等特点。现浇箱梁满堂支架施工过程中需要确保地基有足够的承载力,避免出现沉降过大和沉降不均问题,除此之外还需要确保地基稳定性,不会出现侧向滑移现象。连续箱梁采用满堂支架基础,在原地面上填筑宕渣之前需要进行承载力试验,如果试验之后地基承力无法满足符相关要求,则需重新计算宕渣换填厚度,或者提升该地段的地基承载力,施工期间将原地面和宕渣面均设置3%横坡,硬化砼面设1.0%的排水横坡,在支架两侧原地面各设置宽度为0.5m深度为0.2m的砂浆排水沟,能够直接将雨水排出场外主排水沟,以免浸泡支架基础。
3)可实现在役、实时、快速的非破坏性监控,及其数据融合,实现支架结构安全状况的智能评估,分析得到多个支架结构应力和倾角的预警值,提出有指导意义的预警参量和方案。
图1现场布置支架结构安全监控综合管理系统监测点
图2监控系统硬件设备,电脑监控端和手机客户端
2.4模板安装
根据预压结果对支架调整后,对支架上的模板重新进行调整和拼装,要求木方铺设完成后两侧端部伸出长度一致,间距均匀,外模拼装拼接缝要平顺严密,纵横均成一条线,避免错缝现象,为避免钢筋安装时损伤模板,侧模与翼板拼装处安装10cm宽压沿板,最后将模板用清水冲干净开始下道工序施工。
2.6桥面混凝土智能养生系统
混凝土收浆后及时用湿土工布全覆盖并布置快插式智能喷淋管道和喷头,箱内腹板和底板养生主要采取贮水养生的办法,但由于箱室内空气流通较差,不利于已浇筑砼的散热,因此在每个箱室内侧同步设置智能喷淋头降低箱室内的温度。
现浇箱梁满堂支架的施工技术探讨
现浇箱梁满堂支架的施工技术探讨摘要:在我国经济不断发展的基础上,基础设施建设的质量有了进一步提升。
现浇箱梁满堂支架是现阶段道路桥梁建设中利用较为普遍的施工方法,加强其施工技术分析有着重要的现实意义。
本文作者结合自己的工作经验并加以反思,对现浇箱梁满堂支架的施工技术进行了深入的探讨,具有重要的现实意义。
关键词:现浇箱梁;满堂支架;施工技术1 满堂支架法的概述满堂支架法是目前桥梁工程现浇箱梁施工最常采用的施工方法之一。
满堂支架的设计、搭设、预压、拆除等各个环节,都会影响到整个支架的质量和安全,都会对现浇箱梁的施工质量和安全造成直接影响,可以说满堂支架的施工是现浇箱梁施工的一个重要的基本环节。
因此,为了提高现浇箱梁施工的安全性和保障工程质量,必须重视满堂支架施工的各个环节,确保满堂支架的各项计算数据、观测数据、试验数据等真实、准确,且必须确保满堂支架的承载力、刚度和稳定性等指标、参数均能满足工程要求。
2 工程概况某公路桥梁采用桩柱式桥墩,桥台为桩基接帽梁形式,整体均采用钻孔灌注桩。
现浇箱梁位于大桥上部结构,左右两幅,全桥5 跨,每跨20m。
连续箱梁横截面的尺寸为,右幅顶宽11.75m,翼缘板悬臂长度2.125m,梁高1.30m,左幅顶宽15.75m,翼缘板悬臂长2.25m,梁高1.30m,全桥箱梁混凝土方量为1512m3。
3 现浇箱梁满堂支架的具体施工3.1 搭设满堂支架在该公路桥梁施工中,现浇箱梁采用满堂支架法分幅施工,由于该大桥的右边比左边窄,所以应当左幅先,右幅后。
另外在右幅钢管支架施工完成以后,余下的材料还可直接应用于其他的匝道桥施工中,不仅利于材料的周转,还能降低工程的投入成本。
(1)施工场地准备。
支架地基的稳定性是保证施工的基础条件。
首先清除、换填平整桥跨和桥宽范围内的地层软弱部分,填筑可以采取分层的方法来进行,并使用振动压力机对其进行充分碾压,确保基层的密实性,直到能够符合基础承载力要求再进行浇筑150mm 厚的C20 混凝土硬化处理地基。
关于满堂支架现浇箱梁施工技术的探讨
关于满堂支架现浇箱梁施工技术的探讨【摘要】近几年以来,随着我国科学技术的不断发展,我国交通运输行业得到了迅猛的发展,人们对工程质量的要求也越来越高。
在现浇箱梁施工过程中,满堂支架法是其重要的施工技术之一。
满堂支架的应用有利于促进现浇箱梁的施工,为工程的基础提供了一个重要的保障条件。
因此,本文对满堂支架现浇箱梁施工技术进行了详细的分析与探讨,以期促进我国工程建筑施工技术水平的不断提升。
【关键词】满堂支架;现浇箱梁;施工技术在现浇箱梁施工过程中,满堂支架是最为常见以及最为普遍的一种施工技术,在现浇箱梁工程中发挥着十分重要的作用。
满堂支架的承载力、强度、稳定性是否符合相关的要求以及支架承载实验的数据是否正确无误都直接对工程的质量和安全产生着直接的影响。
因此对满堂支架现浇箱梁施工技术进行探讨具有十分深远的意义。
一、地基的处理技术对满堂支架进行地基处理的主要目的在于提高地基的承载力和防水排水功能。
根据实际情况,在对地基进行处理时,常采用浇筑混凝土、做石灰土等处理技术,但是最为普遍的便是石灰土地基处理技术。
在此过程中,需要先将施工现场的杂物、淤泥、泥浆等进行清理干净,将土分层换填好,并按照90%控制土的压实度。
做好局部的处理,整平整体,按照一定的厚度分层填筑石灰土并按照93%控制压实度。
根据地基的承载能力设计灰土的厚度和灰剂量[1]。
灰土在填筑过程中,与地面相比,需要高出30厘米,并做好相应的横坡,便于排水。
同时,在地基的范围之内设置排水沟,,避免雨水的侵蚀出现沉降的现象。
随后,还需要验算地基的承载能力,确认是否符合相关的要求。
二、支架的搭设技术在实际中,支架的搭设一般都是采用WDJ碗扣式多功能钢管支架进行组合安装的。
同时还需要设计和验算荷载能力对支架间距和搭设是否符合要求,从而保证满堂支架的刚度、强度以及稳定性。
为了保证每个支架的稳定性,需要每间隔一定的距离采用支架在与地面形成45°设置一个通长钢管,以此加强剪力[2]。
市政桥梁满堂支架现浇箱梁施工要点探讨
市政桥梁满堂支架现浇箱梁施工要点探讨摘要:市政桥梁工程建设中,满堂支架现浇箱梁具有非常重大存在意义。
虽然该支架是临时性的,且在桥梁建设中的使用周期较短,但是通过对满堂支架现浇箱梁施工技术进行合理、科学地运用,不仅能够提升施工质量和施工效率,还能够有效降低投入成本,确保施工现场的安全。
为此,本文结合满堂支架现浇箱梁施工流程,对施工要点进行深入的探究,通过施工技术人员与施工计划的有效配合,以及施工技术的精准实施,确保整个施工过程得以顺利开展。
关键词:市政桥梁;满堂支架;现浇箱梁施工技术;探讨1引言伴随国内越来越快的经济建设步伐,无疑给市政桥梁工程的发展带来更多的机遇,特别是在施工技术方面获得了很大程度的提升。
这就要求在进行市政桥梁建设过程中,其施工工艺技术和施工方案必须严谨且合理。
首先,科学的工艺和先进的技术能力不仅能够使桥梁施工的质量水平有所提高,而且能够使桥梁施工成本有所下降;其次,合理的施工方案能够使市政桥梁满堂支架现浇箱梁的施工效率大幅度提升,在紧急突发情况下,还可以指导施工人员及时处理,并使得处理措施得到进一步的优化。
所以,对市政桥梁满堂支架现浇箱梁施工要点进行探究重要且必要。
2什么是满堂支架法2.1梗概满堂支架法主要对建筑施工过程中的脚手架起到一个支撑作用,作为绝大部分支架的搭桥基础。
因其施工操作相对容易,并且无须大型设备的辅助,在市政桥梁现浇箱梁的施工建设中应用十分广泛。
首先,无论是进行满堂支架搭设还是预压操作,在施工前都要进行严格的检查,确保用料合格以及施工现场安全;其次,施工过程也相对简单,主要包括模板支护,钢筋绑扎和混凝土浇筑,而混凝土主要浇筑在支架上;最后是达到模板和支架的拆除标准后,将其拆除,完成施工,所谓拆除标准,就是浇筑混凝土经过检验符合规定的强度。
由此可见,满堂支架法节约成本,性价比非常高。
然而,施工过程中较多的支架种类,会导致大量的模板损耗,且不利于提升施工进度,所以应用范围受到了限制,不利于在较偏远地区的桥梁建设中应用。
现浇桥梁满堂支架施工技术探讨
现浇桥梁满堂支架施工技术探讨摘要:满堂支架法现浇箱梁较移动模架法和墩梁法具有工艺简单、劳动强度小、搭拆无需大型机械设备、杆件装运卸方便、设备成本投入小等优点,其在工程的应用也越来越广泛。
关键词:桥梁;满堂支架;施工技术Abstract: Cast-in-situ box full support method beam is movable scaffolding method and pier beam method has the advantages of simple process, low labor intensity, erection and removal without large mechanical equipment, bar load-haul-dump convenience, the advantages of small investment cost of equipment, it is more and more widely used in engineering.Key words: bridge; full support; construction technology前言目前我国大多数的现浇桥梁的施工作业中,都是采用的满堂支架法。
满堂支架法现浇箱梁较移动模架法和墩梁法具有工艺简单、劳动强度小、搭拆无需大型机械设备、杆件装运卸方便、设备成本投入小等优点,从而成为铁路、公路、桥梁工程项目中现浇箱梁施工方案的首先,被大量采用。
一、满堂支架的设计1.荷载的选择满堂支架设计的关键在于荷载的选择及组合,应充分考虑各种施工荷载,不可遗漏。
满堂支架的荷载主要包括以下几个方面。
(1)永久荷载1)作用在模板支架上的结构荷载,包括:新浇筑混凝土、钢筋、模板、支承梁(楞)等自重。
普通钢筋混凝土可采用25 kN/m3,预应力钢筋混凝土可采用26 kN/m3。
需要特别说明的是由于现浇梁的尺寸各不相同,荷载应选择梁体自重最大的部位进行验算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
现浇箱梁满堂支架地基处理技术探讨
随着建筑行业的不断发展,越来越多的新型建材及施工技术得到了广泛的应用和推广。
而其中,现浇箱梁满堂支架地基处理技术被越来越多的人所关注和利用。
在该技术应用中,地基处理是至关重要的一环,因此下文将针对这一技术环节进行探讨。
一、技术原理及分类
现浇箱梁满堂支架地基处理技术的原理在于通过对地基进行处理,提高其承载力和稳
定性,从而为箱梁满堂的施工及整个建筑工程提供有力保障。
而地基处理技术主要分为以
下四类:
1、突破基础:即利用爆炸、振动等方式,将地基下方的松土与硬土混合,塑造成一
种高密度、高稳定性的基础结构。
该方式适用于地基质量非常差、承载能力非常低的情况
下使用,但过程复杂、成本高,需要严格掌握。
2、桩基础:即通过预埋或现场打入钢筋混凝土桩,增加地基承载面积和承载能力,
使地基更加稳定。
该方式适用范围广泛,效果显著,但需要对桩进行质量检测,施工难度
较大。
4、地埋式基础:即将一定深度的基础部分埋入地下,使其能够得到地下土的稳定支撑。
该方式适用于土质松散者,并非所有地区均适用。
二、施工流程及注意事项
地基处理技术的施工流程一般分为以下几个环节:
1、确定地基处理方式:根据地质勘探结果及工程要求,确定应采用的地基处理方
式。
2、地基清理:清除地基表层的松土、石块等杂物,保证处理效果。
3、挖掘基础:按照设计要求,挖掘出一定深度和宽度的基础。
4、基础处理:对地基进行相应的处理,包括突破基础、桩基础、加筋基础等。
5、灌注混凝土:对处理后的基础内进行灌注混凝土,增加其强度和稳定性。
1、科学合理:不同的地质情况需要采用不同的地基处理方式,具体的处理方法和方
案需要根据实际情况科学合理地制定。
2、质量控制:地基处理的质量直接关系到箱梁满堂的施工及建筑工程的安全性,施
工过程中应严格掌控各个环节的质量要求。
3、安全防护:地基处理的过程涉及到较大的力量,施工人员应配备完善的安全防护措施,以保障人身安全。
综上所述,现浇箱梁满堂支架地基处理技术是一项综合性比较强的技术,其施工难度大,但效果显著。
在实际应用中,需要根据实际情况进行技术选择和方案制定,严格把控质量和安全要求,始终保持科学谨慎的态度,全力保障施工工程的顺利进行。
