电渣压力焊技术交底范文

合集下载

电渣压力焊安全技术交底

电渣压力焊安全技术交底

电渣压力焊安全技术交底在进行电渣压力焊作业时,必须严格遵守安全操作规程,采取相应的安全措施,以防止发生危险事故,保障人身和设备安全。

本文将介绍电渣压力焊作业中需要注意的安全问题和应注意事项。

一、电渣压力焊作业的安全问题1.灼伤电渣压力焊时需要使用高温设备,因此需要特别注意防止灼伤。

工作人员应佩戴符合保护标准的防护器具,如手套、护腿、头盔等,特别是接触高温部分的工人,要穿戴符合标准的隔热服。

2.触电电渣压力焊时需要使用大功率电源,因此容易发生触电事故。

为了避免触电事故的发生,应该建立和遵守符合标准的电气安全控制措施,如绝缘、接地、避雷等。

另外还要注意不要用湿手和带导电物体接触高电压设备。

3.眼睛受伤电渣压力焊时使用的弧光和火花可能会导致火花、碎片等物质飞溅,造成眼睛受伤。

为了防止这种事故的发生,应该佩戴符合安全标准的防护眼镜或面罩,特别是焊接时需要朝向电弧这一方向的工作人员。

4.化学灼伤电渣压力焊作业过程中还需要使用液态焊剂,这种液体会剧烈腐蚀皮肤和呼吸道,造成化学灼伤。

为了防止这种危险事故的发生,应当佩戴符合标准的化学安全防护服、防护手套、口罩等。

二、电渣压力焊作业应注意事项1.焊接场所焊接场所的准备和安排是焊接作业的关键。

一般来说,需要注意以下几个方面:•焊接场地必须符合场地安全要求。

•焊接场地应具备良好的采光和通风条件,避免因为氧气不足或者二氧化碳过量而影响焊接效果和工人健康。

•焊接场地应清理干净,避免易燃、易爆等危险物品杂乱放置。

•在焊接过程中,要注意周围的安全情况,切勿向周围洒弧光,避免影响其他工作人员的安全。

2.设备和材料电渣压力焊需要使用多种设备和材料,因此需要注意合理选材以及维护保养。

在这个方面要注意以下几个方面:•要定期检查和维护设备,确保设备安全可靠。

•所选用的焊接材料必须符合相关技术标准,并且显式的标识在元器件上,以确保其品质。

•焊接材料一定要干燥,不然会影响焊接质量和安全性。

电渣压力焊的技术交底

电渣压力焊的技术交底

电渣压力焊的技术交底嘿,朋友们!今天咱们来好好唠唠电渣压力焊这门技术。

先来说说啥是电渣压力焊。

简单来讲,它就是一种在建筑施工中常用的钢筋连接方法。

通过电流把钢筋融化,然后施加压力,让两根钢筋紧紧连接在一起。

这就好比把两根小木棍用胶水粘起来,不过咱这“胶水”可是高温和压力!我还记得有一次在工地上,有个年轻的小伙子,刚接触电渣压力焊,那叫一个手忙脚乱。

他一会儿忘了调节电流,一会儿又没把钢筋对齐,结果焊出来的接头那叫一个惨不忍睹。

这可给我们提了个醒,电渣压力焊这活儿,真得认真对待!那要做好电渣压力焊,得注意些啥呢?首先,钢筋端部得处理干净,不能有油污、锈渍啥的。

这就像咱们做饭前得把菜洗干净一样,不然做出来的“菜”可不美味。

焊接夹具也很重要,得保证上下钢筋同心,不然接出来的钢筋就像歪脖子树,可不行!还有啊,焊接过程中的参数控制也得精准,比如焊接电流、焊接电压和焊接时间。

电流大了,钢筋容易烧化;电流小了,又焊不牢固。

这就好比炒菜时火候的掌握,火大了容易糊,火小了又不熟。

再说说焊剂。

焊剂得干燥,要是受潮了,那效果可就大打折扣啦。

就像咱们吃的薯片,受潮了就不脆了,不好吃。

在实际操作的时候,得先把上下钢筋安放好,然后装上焊接夹具,接通电源。

这时候,可别眨眼,要仔细观察焊接过程中的电弧情况和熔池变化。

等到电渣过程结束,要迅速顶压,让接头成型。

有一回,我们在一个大项目上,因为一个工人操作不当,电渣压力焊的接头质量不过关。

结果呢,不得不返工,不仅耽误了工期,还增加了成本。

这可让项目经理发了好大的火!所以啊,朋友们,电渣压力焊这技术看着简单,其实里面的门道可多着呢。

每一个环节都不能马虎,得认真细致,才能保证焊接质量。

总之,要想把电渣压力焊做好,就得熟悉每一个步骤,严格按照规范操作。

只有这样,咱们才能做出牢固可靠的钢筋接头,为建筑的安全打下坚实的基础。

希望大家都能把电渣压力焊这门技术掌握好,为咱们的建筑事业添砖加瓦!。

电渣压力焊技术安全交底模板

电渣压力焊技术安全交底模板

一、交底目的为确保电渣压力焊作业安全、高效进行,降低事故发生风险,特制定本安全交底。

二、交底对象所有参与电渣压力焊作业的施工人员、管理人员及监督人员。

三、交底内容1. 作业环境安全要求:(1)作业场所应保持整洁、通风良好,确保操作人员身体健康。

(2)现场应设置安全警示标志,提醒人员注意安全。

(3)作业现场应设置安全通道,确保人员疏散畅通。

2. 人员安全要求:(1)操作人员必须持有有效的焊工资格证书,熟悉电渣压力焊操作规程。

(2)操作人员应穿戴符合要求的个人防护用品,如防护眼镜、手套、工作服等。

(3)操作人员应严格遵守操作规程,不得擅自更改设备参数。

(4)操作人员应具备一定的安全意识,遇到紧急情况能迅速采取措施。

3. 设备安全要求:(1)设备应定期检查、维护,确保设备安全可靠。

(2)设备操作人员应熟悉设备性能、操作方法及注意事项。

(3)设备应配备必要的安全防护装置,如防护罩、限位装置等。

(4)设备操作过程中,严禁无关人员进入操作区域。

4. 操作步骤安全要求:(1)焊接前,检查钢筋质量,确保符合设计要求。

(2)焊接过程中,严格控制焊接参数,如电流、电压、焊接速度等。

(3)焊接过程中,注意观察焊接情况,发现异常立即停止操作。

(4)焊接完成后,检查焊接质量,确保焊接接头满足设计要求。

5. 应急处理:(1)发生火灾时,立即切断电源,使用灭火器进行灭火。

(2)发生触电事故时,立即切断电源,对触电者进行心肺复苏等急救措施。

(3)发生机械伤害事故时,立即停止操作,对受伤人员进行救治。

四、交底时间自本交底内容发布之日起,所有参与电渣压力焊作业的人员必须认真学习并严格执行。

五、交底人(签名)六、接受交底人(签名)七、注意事项1. 本交底内容为模板,具体作业过程中应根据实际情况进行调整。

2. 施工单位应定期组织安全教育培训,提高员工安全意识。

3. 作业过程中,如发现安全隐患,应立即上报并采取措施整改。

请各相关人员认真学习并严格执行本安全交底内容,确保电渣压力焊作业安全、顺利进行。

电渣压力焊技术交底

电渣压力焊技术交底

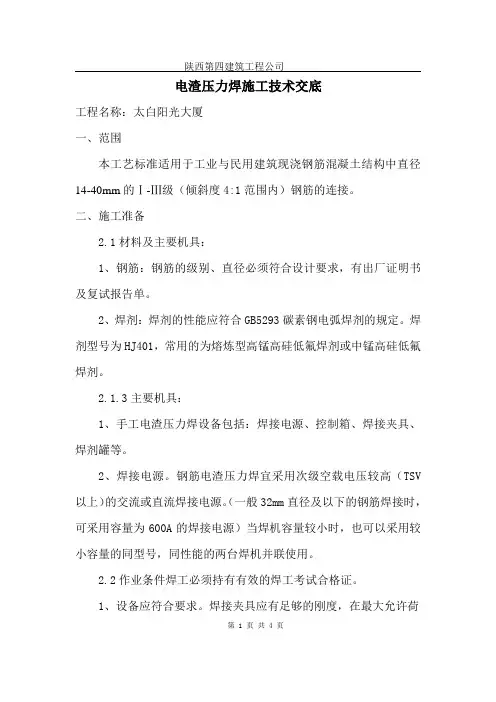

陕西第四建筑工程公司电渣压力焊施工技术交底工程名称:太白阳光大厦一、范围本工艺标准适用于工业与民用建筑现浇钢筋混凝土结构中直径14-40mm的Ⅰ-Ⅲ级(倾斜度4:1范围内)钢筋的连接。

二、施工准备2.1材料及主要机具:1、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告单。

2、焊剂:焊剂的性能应符合GB5293碳素钢电弧焊剂的规定。

焊剂型号为HJ401,常用的为熔炼型高锰高硅低氟焊剂或中锰高硅低氟焊剂。

2.1.3主要机具:1、手工电渣压力焊设备包括:焊接电源、控制箱、焊接夹具、焊剂罐等。

2、焊接电源。

钢筋电渣压力焊宜采用次级空载电压较高(TSV 以上)的交流或直流焊接电源。

(一般32mm直径及以下的钢筋焊接时,可采用容量为600A的焊接电源)当焊机容量较小时,也可以采用较小容量的同型号,同性能的两台焊机并联使用。

2.2作业条件焊工必须持有有效的焊工考试合格证。

1、设备应符合要求。

焊接夹具应有足够的刚度,在最大允许荷第 1 页共 4 页载下应移动灵活,操作方便。

焊剂罐的直径与所焊钢筋直径相适应,不致在焊接过程中烧坏。

2、电源应符合要求。

当电源电压下降大于5%,则不宜进行焊接。

3、作业场地应有安全防护措施,制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电、火灾、爆炸以及烧坏机器等事故。

4、注意接头位置,注意同一区段内有接头钢筋截面面积的百分比,不符合《混凝土结构工程施工及验收规范》有关条款的规定时,要调整接头位置后才能施焊。

三、操作工艺1、电渣压力焊的工艺过程:闭合电路引弧电弧过程电渣过程挤压断电2、检查设备、电源,确保随时处于正常状态,严禁超负荷工作。

3、钢筋端头制备:钢筋安装之前,焊接部位和电极钳口接触的(150mm区段内)钢筋表面上的锈斑、油污、杂物等,应清除干净,钢筋端若有弯折、扭曲,应予以矫直或切除,但不得用锤击矫直。

4、安装焊接夹具和钢筋:夹具的下钳口应夹紧于下钢筋端部的适当位置,一般为1/2焊剂罐高度偏下5—10mm,以确保焊接处的焊剂有足够的淹埋深度。

电渣压力焊技术交底通用版

电渣压力焊技术交底通用版
(4)电弧过程:引燃电弧后,应控制电压值。借助操纵杆使上下钢筋断面之间保持一定的间距,进行电弧过程的延时,使焊剂不断融化而形成必要深度的渣池。
(5)电渣过程:随后逐渐下送钢筋,使钢筋端部插入渣池,电弧熄灭,进入电渣过程的延时,使钢筋全断面加速融化。
(6)挤压断电:电渣过程结束,迅速下送上钢筋,使其端面与下钢筋端面相互接触,趁热排除熔渣和熔化金属。同时切断焊接电源。
(2)夹具的下钳口应夹紧于下钢筋端部的适当位置,一般为1/2焊剂罐高度偏下5~10mm,以确保焊接处的焊剂有足够的掩埋深度。上钢筋放入夹具钳口后,调准动夹头的起始点,使上下钢筋的焊接部位位于同轴状态,方可夹紧钢筋。钢筋一旦夹紧,严防晃动,以免上下钢筋错位或夹具变形。
(3)闭合回路、引弧:通过操纵杆或操纵盒上的开关,先后接通焊机的焊接电流回路和电源输入回路,在钢筋端面之间引燃电弧,开始焊接。
3、上下钢筋端部要直、平,除去锈蚀和油污。
4、切勿用潮湿焊剂施焊。
5、上下钢筋要求对齐,轴线偏移量小于0.1d,或小于2㎜。
6、操作人员必须戴绝缘手套,穿绝缘鞋。
7、电源一次线截面积不小于25mm2,二次线上的电压降不大于4V。
8、焊接过程中上钢筋不能与焊好的钢筋相碰。
9、施焊前应对所用钢筋进行试焊,合格后方可施焊。
(4)接头处的轴线偏移不得大于钢筋直径的0.1倍,且不得大于2㎜。
四、安全措施
1、焊接前,应清除钢筋与电极表面的锈皮和油污,使电极接触良好。
2、焊机的参数选择,与焊接钢筋的直径相匹配,机身应保持良好的接地。
3、焊接完毕不应过早松开夹具,焊包要在冷却后敲掉。
4、焊接过程中要有可靠的防护措施,防止火花四射,引燃安全网或者其他易燃物。
2、作业条件:

电渣压力焊安全技术交底四篇

电渣压力焊安全技术交底四篇

电渣压力焊安全技术交底四篇篇一:电渣压力焊安全技术交底一、准备工作:1、在钢筋正式焊接前,应进行现场条件下的焊接性能试验。

合格后,方可正式加工施焊。

2、钢筋在工地车间下料并加工成型,拖车托运至摇头扒杆吊运点,摇头扒杆吊至操作平台。

在一模混凝土浇筑完毕即可进行上一模钢筋焊接。

3、钢筋焊接施工前,应清除钢筋表面上的锈斑油污、杂物等;钢筋端部若有弯折、扭曲时,应予以矫直或切除。

4、电渣压力焊焊机容量应根据所焊钢筋直径选定。

5、焊接夹具应具有足够刚度,在最大允许荷载下应移动灵活,操作便利,电压表、时间显示器应配备齐全。

二、操作程序及方法:1、不同直径钢筋焊接时,上下两钢筋轴线应在同一直线上。

2、焊接参数包括焊接电流、焊接电压和通电时间,宜符合下表规定。

钢筋直径焊接电流(A)焊接电压(V) 焊接通电时间(S)电弧过电渣过电弧过程电渣过程(mm) 程程14 200~22035~45 18~22 12 316 200~250 14 418 250~300 15 520 300~350 17 522 350~400 18 63、焊接夹具的上下钳口应夹紧于上、下钢筋上;钢筋一经夹紧,不得晃动。

4、引弧过程:宜采用铁丝圈引弧法,也可采用直接引弧法。

a、铁丝圈引弧法是将铁丝圈放在上、下钢筋端头之间,高约10mm,电流通过铁丝圈与上、下钢筋端面的接触点形成短路引弧。

b、直接引弧法是在通电后迅速将上钢筋提起,使两端头之间的距离为2~4mm引弧。

当钢筋端头夹杂不导电物质或过于平滑造成引弧困难时,可以多次把上钢筋移下与下钢筋短接后再提起,达到引弧目的。

5、电弧过程:靠电弧的高温作用,将钢筋端头的凸出部分不断烧化;同时将接口周围的焊剂充分熔化,形成一定深度的渣池。

6、电渣过程:渣池形成一定深度后,将上钢筋缓缓插入渣池中,此时电弧熄灭,进入电渣过程。

由于电流直接通过渣池,产生大量的电阻热,使渣池温度升到近2000度,将钢筋端头迅速而均匀熔化。

建筑工程电渣压力焊安全技术交底模板

建筑工程电渣压力焊安全技术交底模板

一、交底对象项目全体施工人员、焊工及管理人员。

二、交底目的为确保电渣压力焊施工过程中的安全,提高焊接质量,防止事故发生,特进行安全技术交底。

三、工程概况1. 工程名称:____________________2. 施工地点:____________________3. 施工内容:____________________4. 施工单位:____________________四、安全技术措施1. 人员资质- 焊工必须持有有效的焊工考试合格证。

- 管理人员应具备相关安全管理知识。

2. 设备检查- 焊接电源、控制箱、焊接夹具、焊剂罐等设备必须符合国家标准。

- 焊接夹具应有足够的刚度,在最大允许荷载下移动灵活,操作方便。

3. 材料要求- 焊剂应符合GB5293碳素钢埋弧焊用焊剂的规定,型号为HJ401。

- 焊剂应存放在干燥的库房内,防止受潮。

如受潮,使用前须经250~300℃烘焙2小时。

- 使用中回收的焊剂,应除去熔渣和杂物,并应与新焊剂混合均匀后使用。

- 焊剂应有出厂合格证。

4. 焊接参数控制- 焊接性能应符合GB5293碳素钢埋弧焊用焊剂的规定。

- 电压表、时间显示器应配备齐全,以便操作者掌握各项焊接参数。

- 当电源电压下降大于5%时,不宜进行焊接。

5. 现场安全- 作业场应有安全保护措施,制定和执行安全技术措施。

- 注意接头位置,同一连接区段内,纵向受力钢筋的接头面积百分率应符合要求。

6. 个人防护- 焊工应穿戴合格的防护用品,如防护眼镜、手套、工作服等。

- 焊接区域应配备消防器材,如灭火器、消防砂等。

五、应急处置1. 发生火灾时,立即切断电源,使用灭火器、消防砂等进行灭火。

2. 发生触电事故时,立即切断电源,对触电者进行急救,并立即通知医务人员。

3. 发生其他安全事故时,立即采取相应措施,并报告上级部门。

六、注意事项1. 焊接过程中,严禁无关人员进入焊接区域。

2. 焊接结束后,应清理现场,确保无安全隐患。

电渣压力焊安全技术交底

电渣压力焊安全技术交底

电渣压力焊安全技术交底1.背景电渣压力焊是一种高温高压焊接方式,采用电子束或者激光器照射在焊缝处,利用熔化的金属来实现焊接。

这种焊接方式的优点在于能够将两种或者多种材料焊接在一起,比传统的焊接技术更为精细和高效。

但是,由于操作过程中涉及到高温、高压和高电流,若安全操作不当,将会对人员的生命和身体造成严重威胁。

因此,对于电渣压力焊的安全操作,我们需要进行技术交底。

2.安全操作规范2.1.使用前的准备在使用电渣压力焊之前,需要进行严格的准备工作以确保人员和设备的安全。

首先应该检查设备是否处于好的工作状态,如果发现出现故障或者异常,则应该进行及时修理。

使用前还要检查温度计和压力表来确保它们的准确性。

同时还需检查氧化锆棒的状态,如果发现有损坏或者已过期,就需要进行更换。

2.2.操作过程中的注意事项在操作过程中,需要保持设备清洁与干燥。

当人员进行电渣压力焊之前,要先穿戴好适宜的防护设备。

在进行焊接前,还需确保适当的灯光和照明设备,以便于看清焊接区域,同时,在高温工作条件下容易失水,因此要确保人员摄取足够的水分补充体液量。

2.3.安全事故的应急处置如果发生了安全事故,应该及时采取措施以保证人员的生命与身体安全。

如果人员被电击,应迅速切断电源。

如果出现火灾,应利用灭火器或者适当的消防器材进行扑救。

如果发生爆炸,应将人员迅速撤离现场,并进行适当的处理和治疗。

在事故后,应进行认真的分析,以避免类似事故再次发生。

3.注意事项3.1.操作过程的协调和管理在进行电渣压力焊时,需要严格遵守操作规范,并进行有效的管理和监督,以确保安全的焊接操作。

在操作过程中,应该严格控制焊接区域的温度,并严格遵守防爆规定。

对于未经培训或不熟悉焊接操作的人员,不要让其操作设备。

3.2.安全教育与培训对于电渣压力焊的安全操作,需要进行相应的教育与培训,以使人员能够正确、有效地实施安全操作。

这项工作应该结合企业实际情况,以确保人员能够掌握安全技术。

电渣压力焊安全技术交底

电渣压力焊安全技术交底

电渣压力焊安全技术交底电渣压力焊是一种高效、环保、节能的焊接方法,在制造行业中得到广泛应用。

但是,电渣压力焊操作过程中存在着一定的安全风险,必须采取相应的安全措施来防止事故的发生。

本篇文章将重点介绍电渣压力焊的安全技术交底,为操作人员提供相应的指导和提示。

1. 电源安全(1)接地保护:在使用电渣压力焊设备时,必须确保设备的电源接地良好,以保护作业人员的安全。

在使用前应检查接地线路是否正常。

(2)电源线安全:电烙铁和电源线应在焊接过程中妥善安置,避免被弯曲、拉伸和绞紧。

使用时,应注意检查电源线的外观是否完好,以避免漏电和短路事故的发生。

2. 焊接工作安全(1)工作环境安全:在操作之前必须确保工作环境清洁、整齐并有良好的通风条件,保持工作区域整洁。

在操作时要远离火源、易燃物质和爆炸危险区域,以防止火灾和爆炸事故的发生。

(2)焊接区域安全:在操作过程中,必须确保焊接区域干燥、无油污、无杂质等,以保证焊接质量和工作安全。

3. 设备保护安全(1)设备清洁:在使用电渣压力焊设备之前,必须先清洗设备的表面和内部,包括切割管道、喷嘴、钳口、销钉等,以确保设备的正常工作。

清洗时应使用特定的清洗剂,避免使用有害的物质。

(2)维护保养:在使用设备的过程中,应定期进行设备维护和保养,操作时应注意设备的运行情况。

如果发现设备出现故障或异常情况,应立即停机并进行维护。

4. 操作人员安全(1)操作技能:在使用电渣压力焊设备之前,必须接受相应的培训,掌握操作技能和安全知识。

操作人员应严格遵守操作规程,严格执行焊接规范和安全操作规定。

(2)防护用具:在操作的过程中,必须穿戴相应的防护用具,如手套、口罩、护目镜等。

使用防护用具可以降低伤害风险。

5. 废料处理安全(1)废料分类:在焊接过程中产生的废料必须分类处理,包括焊剂、涂料、残渣等。

不可将废料随意丢弃或混合分类,禁止将危险品与清洁废料混合。

(2)废料储存:废料应储存在安全区域内,禁止将废料储存在生活区或易燃物品存放区。

13电渣压力焊技术交底

13电渣压力焊技术交底
3、焊工必须穿戴防护衣具。接触焊焊工要带无色眼镜。施焊时,焊工应立在干木垫或其他绝缘垫上。
4、焊接过程中,如焊机发生不正常响声,变压器绝缘电阻过小、导线破裂、漏电等,均应立即进行检修。
5、为了避免影响三相电路中其他三相用电设备的正常运转,焊机最好设有单独的供电系统。
交底人:被交底人:交底时间200目部
交底内容:
电渣压力焊技术交底
一、焊接工艺
竖向钢筋电渣压力焊的工艺过程包括:引弧、电弧、电渣和顶压过程。
1、引弧过程
可采用直接引弧法或铁丝球引弧法。
直接引弧法是在通电后迅速将上钢筋提起,使两端头之间的距离为2-4mm引弧。这种过程很短。当钢筋端头夹杂不导电物质或端头过于平滑造成引弧困难时,可以多次把上钢筋移下与下钢筋短接后再提起,达到引弧目的。
铁丝球引弧法是将铁丝球放在上下钢筋端头之间,电流通过铁丝球与上下钢筋端面的接触点形成短路引弧。铁丝球采用0.5-1.0mm退火铁丝,球径不小于10mm,球的每一层缠绕方向应相互垂直交叉。当焊接电流较小,钢筋端面较平整或引弧距离不易控制时,宜采用此法。
2、电弧过程
亦称造渣过程。靠电弧的高温作用,将钢筋端头的凸出部分不断烧化;同时将接口周围的焊剂充分溶化,形成一定深度的渣池。
1、接头焊包应饱满和比较均匀,钢筋表面无明显烧伤等缺陷。
2、接头处钢筋轴线的偏移不得超过钢筋直径的0.1倍,同时不得大于2mm;
3、接头处弯折不得大于4度。
外观检查不合格的接头,应切除重焊或采取补强措施。
三、安全措施
1、焊机必须接地,以确保操作人员的安全;对于焊接导线及焊钳导线处,都应可靠地绝缘。
2、大量焊接时,焊接变压器不得超负荷,变压器升温不得超过60℃,为此,要特别注意遵守焊机暂载率规定,以免过分发热而损坏。

第5篇电渣压力焊技术安全交底

第5篇电渣压力焊技术安全交底

1、电渣压力焊在供电条件差,电压不稳定雨委或防火要求高的场合慎用;
2、电渣压力焊在焊前班长必须检查焊机、机头电线是否漏电或电线经磨擦脱皮情况,检查正常方可施焊;
3、电渣焊的电源线必须设置开关,施工前不能距开关过远,施焊人员必须戴手套安全帽和穿绝缘鞋;
4、高空作业时必须注意安全,传递物件禁止抛递;
5、高空作业必须搭脚手板,妆安放稳方可施工;
6、施焊时严禁,一人操作,最少二人方可施工;
7、施焊后,并对焊接头逐个进行检查外观检查,必须符合下列要求:
①接头焊包应饱满的比较均匀,钢筋表面无明显烧伤等缺陷;
②接头对钢筋轴线的偏移不得超过钢筋直径的0.1倍,同时不得大于2mm;
③接头处弯折不得大于4度,外观检查不合格的接头应切除重焊或采取补强措施;
8、焊件应做拉伸试验结果三个试样均不得低于该级别钢筋的抗拉强度标准值,如有一个试样的抗拉或度低于规定的数值,应取双倍
数量的试样进行复验,复验结果仍有一个试件强度达不到上述要求,则该批接头为不合格品;
交底人:接受交底人:。

电渣压力焊施工技术交底

电渣压力焊施工技术交底
★ ★ ★诚信务实★ ★ ★追求卓越★ ★ ★
电渣压力焊施工技术交底
5、质量通病
焊接质量差 施工总要求
重视焊接过程中的任何一个环节 a、接头部位平直、干净 b、钢筋安装应上下同心 c、夹具紧固,严防晃动 d、引弧过程,力求可靠 e、电弧过程,延时充分 f、电渣过程,短而稳定 g、挤压过程,压力适当
电渣压力焊施工技术交底
5、质量通病
焊接质量差
防治措施 ① 不合格的焊工不允许上岗。 ② 钢筋头歪扭、不平整不直部分焊前应采用气割切断或矫正。 ③ 两端钢筋夹持于夹具内,上下应同心,焊接过程中上钢筋应保持垂直和稳 定,夹具的滑杆和导管之间。如有较大的间缝隙,造成夹具上下不同心时, 应修理后再使用,上下钢筋直径相差不宜超过两级(即Φ14与Φ18)。 ④ 钢筋下送加压时,顶压力应适当,不得过大。 ⑤ 焊接完成后,不能立即卸下夹具,应在停焊后约20~30s后再卸夹具,以免 钢包流淌或钢筋倾斜。
5、质量通病 接头处的熔渣过多,焊头不均匀、不光滑
电渣压力焊施工技术交底
电渣压力焊 焊包不均匀
★ ★ ★诚信务实★ ★ ★追求卓越★ ★ ★
5、质量通病 接头处的上下钢筋中心错位
电渣压力焊施工技术交底
★ ★ ★诚信务实★ ★ ★追求卓越★ ★ ★
5、质量通病
电渣压力焊施工技术交底
★ ★ ★诚信务实★ ★ ★追求卓越★ ★ ★
★ ★ ★诚信务实★ ★ ★追求卓越★ ★ ★
5、质量通病
框架柱钢筋电闸压力焊不合格,截断 后 截面接头率大于50%。
电渣压力焊施工技术交底
★ ★ ★诚信务实★ ★ ★追求卓越★ ★ ★
5、质量通病 上下钢筋没有顺肋
电渣压力焊施工技术交底
不合格:焊包不饱满, 轴心偏位

钢筋电渣压力焊技术交底

钢筋电渣压力焊技术交底

钢筋电渣压力焊技术交底咱今天就来好好唠唠钢筋电渣压力焊这门技术!这可是建筑施工里相当重要的一环呐。

先来说说这电渣压力焊到底是咋回事儿。

简单来讲,就是把两根钢筋通过电流产生的电阻热给连接起来。

听起来好像挺简单,但实际操作里,那讲究可多了去了。

就说我上次在一个工地吧,有个年轻的小伙子,刚上手这钢筋电渣压力焊,那叫一个手忙脚乱。

我在旁边看着,心里那个着急哟。

他呀,准备工作都没做好,钢筋端头没处理干净,还有锈斑和油污呢。

这能行?那肯定不行啊!这就好比你要做饭,菜都没洗干净,能做出美味佳肴来?咱接着说这正确的操作流程。

首先,得把钢筋端头约 150 毫米的范围清理干净,不能有任何杂质。

然后,根据钢筋的直径选择合适的焊接参数,电流、电压啥的都得调对喽。

焊接的时候,要先把上钢筋与下钢筋对齐,中间夹上焊剂盒,装满焊剂。

这焊剂就像个小助手,能帮助咱顺利完成焊接。

接着,接通电源,电弧引燃,然后进入电渣过程。

这时候,可别走神,得盯着钢筋的变化。

等到电渣过程结束,迅速顶压钢筋,完成焊接。

再说说这焊接过程中的注意事项。

焊接电流不能太小,不然容易造成夹渣;也不能太大,不然钢筋容易过热,影响接头质量。

还有啊,焊接时间也要控制好,时间短了,接头不牢固;时间长了,钢筋都被烧化了。

另外,焊接完成后,得及时检查接头的质量。

外观上,不能有偏心、弯折、咬边这些问题。

要是发现有不合格的接头,那可别心疼,得果断切掉重新焊。

我还记得有一回,有个接头外观看着没啥问题,结果一检测,强度不够。

这可给大家敲响了警钟,质量这根弦儿,时刻都不能松啊!总之,钢筋电渣压力焊这门技术,看似简单,实则需要咱们细心、耐心,严格按照规范操作。

只有这样,才能保证咱们建出来的房子结实、可靠,让大家住得安心、放心。

希望大家都能把这技术掌握好,为咱们的建筑事业添砖加瓦!。

电渣压力焊技术交底

电渣压力焊技术交底

电渣压力焊技术交底电渣压力焊是一种常见的焊接技术,在工业生产中广泛应用。

本文旨在交底电渣压力焊技术的基本原理、设备要求、操作步骤和注意事项等方面内容。

在本文中,将详细阐述电渣压力焊技术的相关知识,以帮助读者了解该技术并正确应用于工作实践。

一、电渣压力焊的基本原理电渣压力焊是一种通过电能产生弧热并施加一定压力将焊材熔化并连接的焊接方法。

其基本原理是利用电流产生的电弧热量熔化焊材,并通过施加一定的焊接压力使焊接接头形成均匀密实的焊缝。

由于电弧的温度较高,可以迅速移除氧化层,从而获得较好的焊接质量。

二、电渣压力焊的设备要求电渣压力焊的设备包括焊机、电极、焊接夹具等。

焊机是实现电弧引燃和维持焊接过程的主要设备,其电流、电压和焊接时间等参数需要根据具体焊接材料和要求进行调整。

电极一般采用导电性能好、熔化性能稳定的金属材料制成。

焊接夹具用于固定焊接材料,并保持一定的焊接压力,以确保焊接质量。

三、电渣压力焊的操作步骤1. 准备工作:将待焊接的材料清洁干净,并确保所有焊接设备处于正常工作状态。

2. 安装电极:将电极安装在焊机上,并根据焊接要求进行电流和电压的调整。

3. 安装夹具:将待焊接的材料固定在焊接夹具上,并调整夹具的位置和角度,以确保焊接接头的质量。

4. 开始焊接:按下焊接按钮,电流通过电极形成电弧,产生高温热量,使焊接接头熔化并连接在一起。

5. 施加压力:在焊接过程中,要适时施加一定的焊接压力,以确保焊接接头的牢固性和完整性。

6. 完成焊接:待焊接接头完全冷却后,确认焊缝没有明显的缺陷或裂纹,即可完成焊接操作。

四、电渣压力焊的注意事项1. 安全操作:在操作中要遵守焊接安全规范,佩戴好防护眼镜、手套等个人防护装备,避免发生意外事故。

2. 焊接环境:要保持焊接环境清洁、通风良好,避免有易燃物质或易燃气体存在,以免影响焊工的安全。

3. 控制参数:根据具体焊接要求,合理调整焊接电流、时间和压力等参数,以确保焊接质量和效果。

电渣压力焊技术交底

电渣压力焊技术交底
三、电渣压力焊工艺要求:
1、焊接夹具的上下钳口应夹紧上下钢筋,钢筋一夹紧,不得晃动。
2、引燃电弧后,先进行电弧过程,然后加快上渣过程,最后在断电的同是,迅速下压上钢筋,挤出融化金属和熔渣。
3、接头焊毕,应停歇20-30s后,才可回收焊剂和卸下焊接夹具。敲出渣壳后,四周焊包突出钢筋表面的高度不少于4mm。
2
弯折
1.矫直钢筋端部
2.注意安装与扶持上钢筋
3.避免焊后过快卸夹具
4.修理或更换夹具
3
焊包薄而大
1.减低顶压速度
2.减小焊接电流
3.减少焊接时间
4
咬边
1.减小焊接电流
2.缩短焊接时间
3.注意上钳口的起始点,确保上钢筋挤压到位
5
未焊合
1.增大焊接电流
2.避免焊接时间过短
3.检修夹具,确保上钢筋下送自如
4、不同直径钢筋焊接时,上下钢筋的轴线应在同一直线上。
5、质量检查:在钢筋电渣压力焊的焊接生产中,焊工应认真进行自检,若发现偏心、弯折、烧伤、焊包不饱满等焊接缺陷,应切除接头重焊,并查找原因,及时消除。切除接头时,应切除热影响区的钢筋,即离焊缝中心约为1.1倍钢筋直径的长度范围内的部分应切除。
四、质量标准
6
焊包不匀
1.钢筋端面力求平整
2.填装焊剂尽量均匀
3.延长焊接时间,适当增加熔化量
7
气孔
1.按规定要求烘焙焊剂
2.清除钢筋焊接部位的铁锈
3.确保被焊处在焊剂中的埋入深度
8
烧伤
1.钢筋导电部位除净铁锈
2.尽量夹紧钢筋
9
焊包下淌
1.彻底封堵焊剂罐的漏孔
2.避免焊后过快回收焊剂
项目(专业)
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底记录
单位工程名称:平顶山鸿翔公司生产调度综合楼共页第页
关于技术交底的要求
1.技术交底的目的是使施工人员明确工程概况、合同文件、设计意图及设计中采用的新技术、新工艺、新材料;明确工程的各项技术要求、质量验收标准、工艺标准、各结构物的详细尺寸和标高、材料规格和数量等,确保施工过程满足质量、技术、工艺要求,安全顺利的完成施工任务。

2.技术交底分为会议交底、书面交底和岗位技术交底三种形式。

3.施工方案交底应采用会议交底,由项目总工主持,项目部有关人员、施工队长及施工队技术人员等参加。

主要对施工组织设计或施工方案及施工方案中的重点细节作专题介绍和详细说明,提出具体实施办法和要求,对施工质量控制与技术安全保证措施作详细交底。

参加会议人员对技术交底不明确或实施困难的问题(包括施工场地、施工机械、施工进度安排、施工部署、施工流水段划分、劳动力安排、施工工艺等)应及时提出,会议对提出的问题应逐一解答,并落实安排。

4.施工工艺的技术交底应采用书面交底,项目部或施工队向工班就分项工程或工序进行技术交底,应根据该项工程的施工组织设计或施工方案、上级的技术交底内容,按照设计文件、施工及验收规范等的有关要求,结合本工程的具体情况,按分项工程和工序,向施工班组进行详细的书面技术交底。

交底、接受交底双方均要在交底记录上签字。

班组长在接受技术交底后,应组织全班组成员认真学习与讨论,明确工艺流程和施工操作要点、工序交接要求、质量标准、技术措施、成品保护方法、质量通病预防方法及安全注意事项,然后根据施工进度要求、作业班组劳动力和技术水平高低进行分工,明确责任和协作关系。

5.施工技术交底应符合下列要求:
1)、应符合设计图设计(或变更图设计)中的各项技术要求,特别是当设计图中的技术要求和技术标准高于施工及验收规范的相应要求时,应作更为详细的交底和说明;
2)应符合体现上一级技术交底的意图和具体要求。

3)应符合实施性施工组织设计和施工方案的各项要求,包括技术措施和施工进度等要求。

4)对不同层次的施工人员,其交底的内容、深度和说明方式应有所区别,要有针对性。

5)对采用的新技术、新工艺、新结构、新材料应进行详细的技术交底。

6)技术交底应形成书面材料,内容具体扼要,严格履行交接签字手续,并归档管理。

6.施工技术交底应注意的问题:
1)、书面技术交底是工程施工技术资料中必不可少的内容和明确责任的依据,施工完毕后应归档管理;
2)、技术交底应严格执行施工验收规范、规程,对施工验收规范、规程中的要求,特别是质量标准,不得任意修改、删减;
3)、技术交底应满足施工组织设计有关要求,领会和理解上一级技术交底等技术文件中提出的技术要求,不得违背文件中的有关要求;
4)、会议交底应作详细的会议纪要,包括参加会议人员的姓名、日期、会议内容及会议决定,会议纪要作长期保存;
5)、所有书面技术交底,均应经过复核,并留有底稿,字迹工整,数据引用
正确,书面交底的编制人、审核人、签发人、接受人均应签名;
6)各级技术人员要加强技术交底工作的督促与检查,保证技术交底制度化、规范化。
