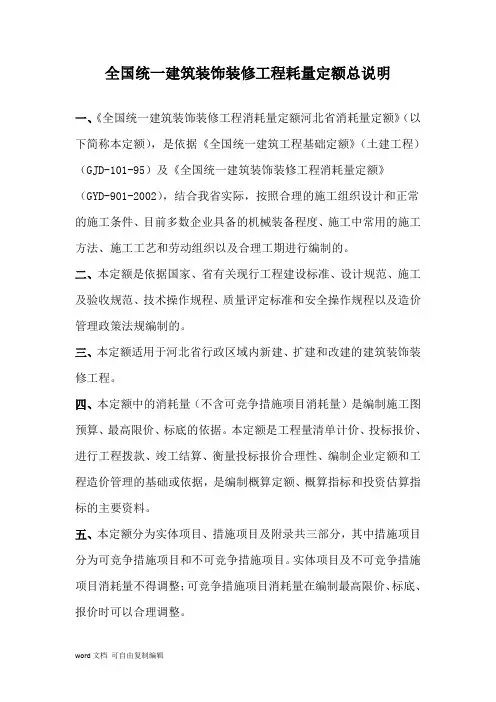

全国统一建筑装饰装修工程耗量定额总说明一、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》(以下简称本定额),是依据《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)及《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002),结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。

二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。

三、本定额适用于河北省行政区域内新建、扩建和改建的建筑装饰装修工程。

四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。

本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。

五、本定额分为实体项目、措施项目及附录共三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。

实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。

六、本定额可竞争措施项目包括:脚手架工程、垂直运输及超高增加费及其他科竞争措施项目,其中其他可竞争措施项目由成品保护、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、场地清理费、二次搬运费、临时停电停水费组成;不可竞争措施项目包括安全生产、文明施工费。

七、本定额适用于供料单价法,也可用于综合单价法。

八、装饰工程应用供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料、机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。

河北2012装饰装修定额说明及计算规则

河北2012装饰装修定额说明及计算规则

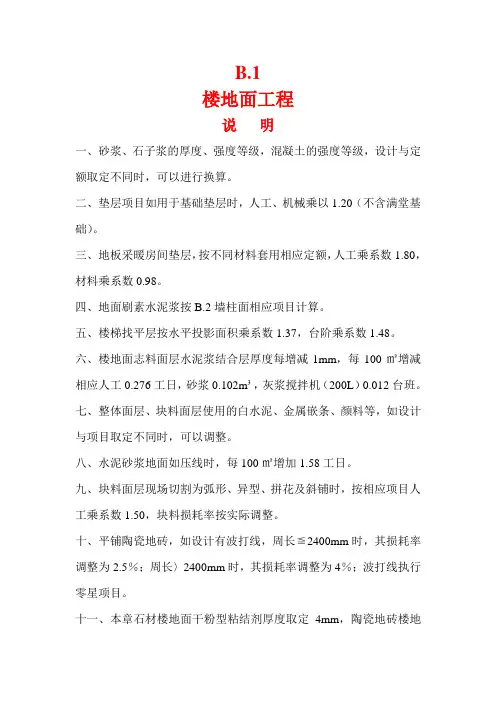

B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0.98。

四、地面刷素水泥浆按B.2墙柱面相应项目计算。

五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。

六、楼地面志料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0.102m3,灰浆搅拌机(200L)0.012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100㎡增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整。

十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2.5%;周长〉2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m3,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目。

十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。

十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。

十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。

楼梯踢脚线按相应踢脚线项目乘1.15计算。

十七、楼梯不包括板底及侧面抹灰。

板底抹灰执行本册“B.3天棚工程”相应项目,侧面抹灰按本册B.2墙柱面工程相应项目计算。

河北2012装饰装修定额说明及计算规则电子版

河北2012装饰装修定额说明及计算规则电子版

全国统一建筑装饰装修工程消耗量定额河北省消耗量定额HEBGYD-B-2012B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0。

98。

四、地面刷素水泥浆按B。

2墙柱面相应项目计算。

五、楼梯找平层按水平投影面积乘系数1。

37,台阶乘系数1.48。

六、楼地面志料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0。

102m³,灰浆搅拌机(200L)0。

012台班.七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100㎡增加1。

58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1。

50,块料损耗率按实际调整.十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2。

5%;周长〉2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2。

5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m³,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算.十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0。

015㎡的石材,执行点缀定额项目。

十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。

十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。

十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。

河北2012装饰装修定额说明及计算规则解读

河北2012装饰装修定额说明及计算规则解读

B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0.98。

四、地面刷素水泥浆按B.2墙柱面相应项目计算。

五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。

六、楼地面志料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0.102m³,灰浆搅拌机(200L)0.012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100㎡增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整。

十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2.5%;周长〉2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m³,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目。

十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。

十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。

十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。

楼梯踢脚线按相应踢脚线项目乘1.15计算。

十七、楼梯不包括板底及侧面抹灰。

河北省2012装饰装修定额说明及计算规则(含定额总说明)

河北省2012装饰装修定额说明及计算规则(含定额总说明)

全国统一建筑装饰装修工程耗量定额总说明一、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》(以下简称本定额),是依据《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)及《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002),结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。

二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。

三、本定额适用于河北省行政区域内新建、扩建和改建的建筑装饰装修工程。

四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。

本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。

五、本定额分为实体项目、措施项目及附录共三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。

实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。

六、本定额可竞争措施项目包括:脚手架工程、垂直运输及超高增加费及其他科竞争措施项目,其中其他可竞争措施项目由成品保护、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、场地清理费、二次搬运费、临时停电停水费组成;不可竞争措施项目包括安全生产、文明施工费。

七、本定额适用于供料单价法,也可用于综合单价法。

八、装饰工程应用供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料、机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。

河北2012装饰装修定额说明及计算规则电子版

河北2012装饰装修定额说明及计算规则电子版

河北2012装饰装修定额说明及计算规则电子版全国统一建筑装饰装修工程消耗量定额河北省消耗量定额HEBGYD-B-2012B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0.98。

四、地面刷素水泥浆按B.2墙柱面相应项目计算。

五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。

六、楼地面志料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0.102m³,灰浆搅拌机(200L)0.012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100㎡增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整。

十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2.5%;周长〉2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m³,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目。

十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。

十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。

十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。

河北2012装饰装修定额说明及计算规则

河北2012装饰装修定额说明及计算规则

河北2012装饰装修定额说明及计算规则什么是装饰装修定额?装饰装修定额是指国家或地方政府发布的,旨在规定建筑装饰装修工程施工单位标准、补贴范围、工程造价核算方式,工作基准工日,工资基本标准等的标准定额。

河北2012装饰装修定额是基于施工工作的量化测算和实际应用的经验制定的。

河北2012装饰装修定额的特点2021年,河北2012装饰装修定额仍然是河北省内受到广泛使用的一份装饰装修定额,它的特点在于:•定额细致完整•定额一目了然•定额应用广泛河北2012装饰装修定额的计算规则计算规则概述河北2012装饰装修定额的计算规则是按照工种、工作内容、工作量以及施工项目行业标准收费来计算的。

具体来说,河北2012装饰装修定额的计算规则主要包括以下几个方面:•工程计价量•计算方法•计算单价•工期标准•薪资标准工程计价量河北2012装饰装修定额的工程计价量是指施工项目工程量价值之和。

具体包括工程劳动量、工程机械使用量、施工材料使用量等。

计价量的准确性和准确度是工程成本计算的基础。

计算方法河北2012装饰装修定额计算方法是根据施工项目行业标准计算次完成的,常用的计算方法包括数量分析法、市场调查法、单位价格法等。

计算单价河北2012装饰装修定额计算单价是根据工作量、材料单价和劳动力工资标准等因素来计算的。

工作量比例按施工项目行业标准收费标准来制定。

工期标准河北2012装饰装修定额工期标准是根据工程计价量、工程施工难度、施工条件、材料配送时间等因素综合考虑而制定的,是施工队伍按照工期标准完成工程的保证。

工期标准也是检验施工工程质量的标准。

薪资标准河北2012装饰装修定额薪资标准是指河北省内施工队伍从业人员的平均工资水平。

该标准会随着施工队伍从业人员的工资水平变化而调整。

河北2012装饰装修定额说明及计算规则是一份非常详细的装饰装修工程施工单位标准、补贴范围、工程造价核算方式的标准定额。

河北2012装饰装修定额的计算规则是计算施工项目成本的重要依据,准确度和可靠性直接影响到工程实施的质量与效益。

河北2012装饰装修定额计算规则

河北2012装饰装修定额计算规则

目录B。

1楼地面工程 (1)B.2墙柱面工程 (6)B.3天棚工程 (24)B.4门窗工程 (30)B.5油漆、涂料、裱糊工程 (42)B。

6其他工程 (51)B.7脚手架工程 (55)B.8垂直运输及超高增加费 (59)B.9其他可竞争措施项目 (62)B。

10不可竞争措施项目 (64)B。

1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0。

98。

四、地面刷素水泥浆按B。

2墙柱面相应项目计算.五、楼梯找平层按水平投影面积乘系数1。

37,台阶乘系数1。

48.六、楼地面块料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0。

102m³,灰浆搅拌机(200L)0。

012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100㎡增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整.十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2。

5%;周长>2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0。

042m³,其他不变.十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目。

十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算.十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。

河北2012装饰装修定额说明及计算规则电子版

河北2012装饰装修定额说明及计算规则电子版

全国统一建筑装饰装修工程消耗量定额河北省消耗量定额HEBGYD-B-2012B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0.98。

四、地面刷素水泥浆按B.2墙柱面相应项目计算。

五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。

六、楼地面志料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0.102m³,灰浆搅拌机(200L)0.012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100㎡增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整。

十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2.5%;周长〉2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m³,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目。

十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。

十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。

十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。

河北2012装饰装修定额说明及计算规则

河北2012装饰装修定额说明及计算规则

B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以 1.20 (不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数 1.80,材料乘系数0.98。

四、地面刷素水泥浆按 B.2墙柱面相应项目计算。

五、楼梯找平层按水平投影面积乘系数 1.37,台阶乘系数1.48。

六、楼地面志料面层水泥浆结合层厚度每增减1mm,每100怦增减相应人工0.276工日,砂浆0.102m3,灰浆搅拌机(200L)0.012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100怦增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数 1.50,块料损耗率按实际调整。

十、平铺陶瓷地砖,如设计有波打线,周长w 2400mm时,其损耗率调整为 2.5%;周长〉2400mm时,其损耗率调整为4 %;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100怦增减干粉型粘结剂169kg,水增减0.042m3,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015怦的石材,执行点缀定额项目。

十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。

十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。

十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。

楼梯踢脚线按相应踢脚线项目乘 1.15计算。

十七、楼梯不包括板底及侧面抹灰。

河北2012装饰装修定额说明及计算规则电子版【范本模板】

河北2012装饰装修定额说明及计算规则电子版【范本模板】

全国统一建筑装饰装修工程消耗量定额河北省消耗量定额HEBGYD-B-2012B。

1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以1。

20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1。

80,材料乘系数0.98。

四、地面刷素水泥浆按B。

2墙柱面相应项目计算.五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。

六、楼地面志料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0。

102m³,灰浆搅拌机(200L)0.012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整.八、水泥砂浆地面如压线时,每100㎡增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1。

50,块料损耗率按实际调整。

十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2。

5%;周长〉2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0。

042m³,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0。

015㎡的石材,执行点缀定额项目。

十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。

十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。

十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。

河北2012装饰装修定额计算规则

河北2012装饰装修定额计算规则

目录B.1楼地面工程 (2)B.2墙柱面工程 (7)B.3天棚工程 (25)B.4门窗工程 (31)B.5油漆、涂料、裱糊工程 (43)B.6其他工程 (52)B.7脚手架工程 (56)B.8垂直运输及超高增加费 (60)B.9其他可竞争措施项目 (63)B.10不可竞争措施项目 (65)B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0.98。

四、地面刷素水泥浆按B.2墙柱面相应项目计算。

五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。

六、楼地面块料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0.102m³,灰浆搅拌机(200L)0.012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100㎡增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整。

十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2.5%;周长>2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m³,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目。

十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。

河北2012装饰装修定额说明及计算规则电子版

河北2012装饰装修定额说明及计算规则电子版

全国统一建筑装饰装修工程消耗量定额河北省消耗量定额HEBGYD-B-2012B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0.98。

四、地面刷素水泥浆按B.2墙柱面相应项目计算。

五、楼梯找平层按水平投影面积乘系数1。

37,台阶乘系数1。

48。

六、楼地面志料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0。

102m³,灰浆搅拌机(200L)0.012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100㎡增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整.十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2。

5%;周长〉2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2。

5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m³,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目.十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。

十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算.十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。

河北2012定额装饰装修计价规则解读

河北2012定额装饰装修计价规则解读

目录全国统一建筑装饰装修工程耗量定额总说明 (1)楼地面工程 (6)墙柱面工程 (11)天棚工程 (29)门窗工程 (34)油漆、涂料、裱糊工程 (46)其他工程 (53)脚手架工程 (57)垂直运输及超高增加费 (60)其他可竞争措施项目 (63)不可竞争措施项目 (65)全国统一建筑装饰装修工程耗量定额总说明一、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》(以下简称本定额),是依据《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)及《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002),结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。

二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。

三、本定额适用于河北省行政区域内新建、扩建和改建的建筑装饰装修工程。

四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。

本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。

五、本定额分为实体项目、措施项目及附录共三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。

实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。

六、本定额可竞争措施项目包括:脚手架工程、垂直运输及超高增加费及其他科竞争措施项目,其中其他可竞争措施项目由成品保护、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、场地清理费、二次搬运费、临时停电停水费组成;不可竞争措施项目包括安全生产、文明施工费。

河北2012装饰装修定额计算规则

河北2012装饰装修定额计算规则

目录B.1楼地面工程 (1)B.2墙柱面工程 (6)B.3天棚工程 (32)B.4门窗工程 (40)B.5油漆、涂料、裱糊工程 (52)B.6其他工程 (61)B.7脚手架工程 (66)B.8垂直运输及超高增加费 (70)B.9其他可竞争措施项目 (73)B.10不可竞争措施项目 (75)B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0.98。

四、地面刷素水泥浆按B.2墙柱面相应项目计算。

五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。

六、楼地面块料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0.102m³,灰浆搅拌机(200L)0.012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100㎡增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整。

十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2.5%;周长>2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m³,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目。

十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。

河北2012装饰装修定额计算规则

河北2012装饰装修定额计算规则

目录B.1 (1)楼地面工程 (1)B.2 (6)墙柱面工程 (6)B.3 (24)天棚工程 (24)B.4 (30)门窗工程 (30)B.5 (42)油漆、涂料、裱糊工程 (42)B.6其他工程 (51)B.7 (55)脚手架工程 (55)B.8 (59)垂直运输及超高增加费 (59)B.9 (62)其他可竞争措施项目 (62)B.10 (64)不可竞争措施项目 (64)B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以 1.20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0.98。

四、地面刷素水泥浆按B.2墙柱面相应项目计算。

五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。

六、楼地面块料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0.102m³,灰浆搅拌机(200L)0.012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100㎡增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整。

十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2.5%;周长>2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m ³,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目。

河北省2012装饰装修定额说明及计算规则(含定额总说明)

河北省2012装饰装修定额说明及计算规则(含定额总说明)

全国统一建筑装饰装修工程耗量定额总说明一、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》(以下简称本定额),是依据《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)及《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002),结合我省实际,按照合理的施工组织设计和正常的施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。

二、本定额是依据国家、省有关现行工程建设标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程以及造价管理政策法规编制的。

三、本定额适用于河北省行政区域内新建、扩建和改建的建筑装饰装修工程。

四、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。

本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。

五、本定额分为实体项目、措施项目及附录共三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。

实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在编制最高限价、标底、报价时可以合理调整。

六、本定额可竞争措施项目包括:脚手架工程、垂直运输及超高增加费及其他科竞争措施项目,其中其他可竞争措施项目由成品保护、冬季施工增加费、雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、场地清理费、二次搬运费、临时停电停水费组成;不可竞争措施项目包括安全生产、文明施工费。

七、本定额适用于供料单价法,也可用于综合单价法。

八、装饰工程应用供料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时,人工单价按建设行政主管部门或造价管理机构发布的指导价调整;材料、机械台班单价根据市场行情或造价信息调整;可竞争措施项目按照科学、合理的施工方法计算。

河北2012装饰装修定额说明及计算规则电子版精编版

河北2012装饰装修定额说明及计算规则电子版精编版

全国统一建筑装饰装修工程消耗量定额河北省消耗量定额HEBGYD-B-2012B.1楼地面工程说明一、砂浆、石子浆的厚度、强度等级,混凝土的强度等级,设计与定额取定不同时,可以进行换算。

二、垫层项目如用于基础垫层时,人工、机械乘以1.20(不含满堂基础)。

三、地板采暖房间垫层,按不同材料套用相应定额,人工乘系数1.80,材料乘系数0.98。

四、地面刷素水泥浆按B.2墙柱面相应项目计算。

五、楼梯找平层按水平投影面积乘系数1.37,台阶乘系数1.48。

六、楼地面志料面层水泥浆结合层厚度每增减1mm,每100㎡增减相应人工0.276工日,砂浆0.102m³,灰浆搅拌机(200L)0.012台班。

七、整体面层、块料面层使用的白水泥、金属嵌条、颜料等,如设计与项目取定不同时,可以调整。

八、水泥砂浆地面如压线时,每100㎡增加1.58工日。

九、块料面层现场切割为弧形、异型、拼花及斜铺时,按相应项目人工乘系数1.50,块料损耗率按实际调整。

十、平铺陶瓷地砖,如设计有波打线,周长≦2400mm时,其损耗率调整为2.5%;周长〉2400mm时,其损耗率调整为4%;波打线执行零星项目。

十一、本章石材楼地面干粉型粘结剂厚度取定4mm,陶瓷地砖楼地面干粉型粘结剂厚度取定2.5mm,干粉型粘结剂厚度与定额取定不同时,每增减1mm厚度,每100㎡增减干粉型粘结剂169kg,水增减0.042m³,其他不变。

十二、同一铺贴面采用不同种类、材质的材料,应分别按本章相应项目计算。

十三、大理石、花岗岩楼地面拼花是按成品考虑的,镶拼面积小于0.015㎡的石材,执行点缀定额项目。

十四、楼地面块料面层、整体面层(现浇水磨石楼地面除外)均未包括找平层,如设计要求时,另行计算。

十五、块料楼地面面层均不包括酸洗、打蜡,发生时可按相应项目计算。

十六、整体面层、块料面层的楼地面项目和楼梯面层(除水泥砂浆及水磨石楼梯外),均不包括踢脚线工料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
