激光塔工程施工组织设计方案(DOC 58页)
塔式高层工程施工组织设计方案

目录第一章工程概况 ............................................................ 错误!未指定书签。
第一节建筑与结构特点.............................................................. 错误!未指定书签。
第二章施工布署 ............................................................ 错误!未指定书签。
第一节施工布置的原则.............................................................. 错误!未指定书签。
第二节工程任务划分.................................................................. 错误!未指定书签。
第三节施工组织与治理机构...................................................... 错误!未指定书签。
第四节施工流水段的划分.......................................................... 错误!未指定书签。
第五节施工顺序.......................................................................... 错误!未指定书签。
第三章施工准备 ............................................................ 错误!未指定书签。
第一节内业准备.......................................................................... 错误!未指定书签。
塔式高层工程施工组织设计方案

塔式高层工程施工组织设计方案一、工程概述本工程是一座塔式高层建筑,位于城市中心区域,总建筑面积约为30万平方米,总高度为300米,共有80层,其中地上70层,地下10层。
该建筑为多功能大楼,包括商业、办公、会议及酒店等功能。
本工程施工难度较大,存在较高的技术风险,施工周期长,造价高,需要制定细致的施工组织设计方案。
二、工期安排本工程总施工周期为48个月,其中地下工程贡献工期12个月,地上工程施工期36个月。
为了确保施工周期的顺利完成,需对项目进行详细的分解,编制施工计划,并设立严格的进度监管制度,其中大楼的建设应该分阶段进行,每个阶段需要明确子目标。
下面是本项工程的施工时间表:地下工程施工时间(12个月)1. 立项阶段:5天2. 地基施工:3个月3. 基础施工:4个月4. 地下结构施工:5个月地上工程施工时间(36个月)1. 主体施工:28个月2. 室内装修:6个月3. 外立面铺贴:1个月4. 沙盘展示及最后验收:1个月三、安全管理1. 施工期间,应实行安全第一的原则,将安全管理作为重中之重。
在生产过程中,必须确保工人人身财产安全,严格遵守现行安全生产法律、法规和有关制度,落实切实有效的安全管理措施。
2.严格执行安全检查制度。
在确保施工质量和进度的同时,要经常组织检查,发现及时纠正施工中出现的隐患,加强现场安全监测与管理,按规定及时进行防护、疏散等安全措施。
3.落实安全生产责任制。
每层楼的负责人要认真履行职责,对生产中存在的安全问题及时处理,做到现场处置严格、细致、及时,落实安全管理责任制。
四、施工方法本建筑采用结构钢框架体系,整个大楼的支撑主要靠断面较小的钢材构件。
由于工程规模大,施工难度大,采用了下列优点所在的施工方法:1.大型施工机械的运用:本建筑采用了大型施工机械,如塔吊、履带起重机、防倾侧升降机,降低了人工施工的难度,缩短了施工进度,提高了工程施工效率。
2.三维模型设计:采用三维模型将结构设计和施工模拟模拟出来,进行施工前预测,提前发现施工中可能出现的问题。
(建筑工程管理)气象雷达塔施工组织设计

(建筑工程管理)气象雷达塔施工组织设计一、编制依据1.施工合同表1-12.施工图表1-23.国家及行业标准、规范、规程表1-34.主要图集表1-4二二、、概概况况1.工程建设概况表2-12.建筑设计概况2.1经济技术指标表2-22.2建筑概况表2-33.结构设计概况表2-4三三、、施施工工组组织织部部署署1.施工组织管理1.1组织机构项目经理部领导班子由项目经理、总工程师,主管技术、生产、安全、经营、成本和行政管理工作,并负责对工程的领导、指挥,协调、决策重大事宜。
具体安排详见下图:图3-1施工现场组织机构框图1.2经理部主要人员岗位职责1.2.1项目经理对财务和人事以及项目重大的问题进行决策;对施工中的各个时期和各个阶段进行策划;对现场施工、管理制度、采购和服务等方面进行控制;组织和协调项目各部门,在建设过程中实现“动态管理、过程精品”。
1)对项目经理部的施工生产管理负全面责任,遵照施工规范、操作规程、验收标准、质量体系文件运行规定,组织按图施工,科学合理地指导编制作业计划,认真履行企业法人代表(或委托人)与业主签订的工程承包合同,做到重信守约、优质、高速、低耗、文明地完成施工任务。
2)负责编制项目经理部的年、季、月、旬施工作业计划,审核单位工程从开工到竣工交验全过程中劳动力、材料、设备、构件、周转料具、小型机具等的平衡工作。
3)主持召开项目生产调度会和重点部位、关键工序作业碰头会,经常检查重点工程、重点部位、关键工序的技术措施、质量、安全保证措施,项目质量保证计划的执行情况,协调解决好施工生产中存在的矛盾。
4)根据施工中出现的问题,认真按施工过程控制程序文件规定处理,并按施工进度控制点,定期不定期对计划执行情况进行分析,发现差距和不足,及时调整予以完善,同时通过生产调度会或碰头会落实到综合工长、作业队组,以保证达到工期、质量、安全、文明施工和成本管理目标。
5)组织开展文明施工的布置、检查、评定、奖罚全过程的管理,做到工完场清,降低工程成本,同时加强场容环境综合管理,做到安全生产。
某化学激光实验楼工程施工组织设计方案

目录第一章编制说明 (4)第二章工程概况 (4)第1节工程简况 (4)第2节现场情况 (4)第3节水文、地质条件、场地、抗震情况 (4)第4节建筑概况 (5)第三章总承包管理 (5)第1节对工程的认识和工作目标 (5)第2节施工总承包组织机构及职能 (6)第3节分包管理 (10)第4节总承包单位自有施工队伍的管理 (12)第四章施工部署 (12)第1节施工进度计划 (12)第2节劳动力部署 (13)第3节材料供应 (14)第4节施工方案 (15)第5节主要施工方法 (16)第6节施工机械的选择 (16)第7节总平面布置 (18)第五章施工准备 (19)第1节临时设施 (19)第2节现场临时用电 (19)第3节现场临时用水 (22)第4节技术准备 (22)第六章主要分项工程施工方法 (22)第1节施工测量方案 (22)第2节土方工程 (23)第3节模板工程 (24)第4节钢筋工程 (26)第5节混凝土工程 (37)第6节脚手架工程 (39)第7节机电安装分部分项工程施工方法 (42)第8节砌筑工程 (48)第9节楼地面工程 (49)第10节防水工程 (50)第11节门窗工程 (50)第12节装饰工程 (51)第13节钢网架施工 (52)第七章施工技术措施 (53)第1节质量保证措施 (53)第2节工期保证措施 (64)第3节施工安全技术措施 (64)第4节雨期施工措施 (68)第5节环境保护措施 (68)第6节主要消防措施 (69)第7节现场文明施工 (69)第一章编制说明本施工组织设计主要是根据设计图纸、招标文件编制。
主要内容有:工程概况,施工组织管理机构设置,施工部署和施工方案,施工进度计划安排,劳动力及机具投入情况,雨期施工方案,质量、安全、文明施工保证措施,钢筋工程、模板工程、砼工程、脚手架工程、砌体工程、机电预留预埋等施工方法。
第二章工程概况第1节工程简况本工程为**院大连**所化学激光实验楼工程,位于呼和浩特市**路南侧,西接**商厦,南临呼和浩特**公园,建筑面积26324.47 平方米。
电视台发射塔土建施工组织设计

电视台发射塔土建施工组织设计一、项目概述二、施工目标1.确保施工进度。
根据项目进度计划,合理安排施工进度,确保按时完成主体结构施工。
2.保证质量安全。
严格遵守相关安全规范,采取有效的施工措施,确保施工质量安全。
3.节约成本。
合理利用资源,减少浪费,控制项目成本。
1.施工组织结构本项目施工组织结构包括总包部、技术质量部、安全环保部、人力资源部、供应管理部等。
2.施工方案(1)土方开挖:根据现场地质情况和设计要求,采用机械开挖的方式进行土方开挖。
(2)基础施工:按照设计要求,进行基坑开挖、基础浇筑和检测工作,确保基础的牢固稳定。
(3)钢筋混凝土结构施工:根据设计图纸和技术要求,进行钢筋安装、混凝土浇筑和养护工作。
(4)设备安装:安装电视发射设备和相关辅助设施,确保设备的正常运行。
(5)消防系统施工:安装消防系统,并进行相关测试和验收。
(6)涂装工程:对发射塔进行防腐涂装,增加其使用寿命。
(7)周边工程:包括道路修复、排水系统建设和围墙建设等。
3.施工措施(1)安全措施:严格遵守安全操作规程,设立安全警示标语,并进行安全教育和培训,确保施工人员的安全。
(2)环保措施:严格执行环保规定,对施工现场进行垃圾分类处理,使用环保材料和设备,减少对环境的污染。
(3)质量控制措施:严格按照设计要求和相关标准进行施工,配备专业的技术人员进行质量检测和验收。
(4)施工进度控制措施:合理安排施工顺序,确保材料的及时供应,加快施工进度。
四、项目实施计划根据施工组织设计和项目要求,制定详细的施工计划,包括施工工期、工作安排、资源调配等。
五、经济分析本项目的土建施工预算为10万元,按照工程项目管理和控制成本原则,合理利用资源,控制成本。
根据项目的实际进度和质量要求,及时进行经济分析,确保项目的经济效益。
六、安全措施在施工过程中,要严格遵守施工安全规程,设立安全警示标语和安全警戒线,加强安全教育和培训,定期检查和维护施工设备,确保施工人员的安全。
电视台发射塔土建施工组织设计

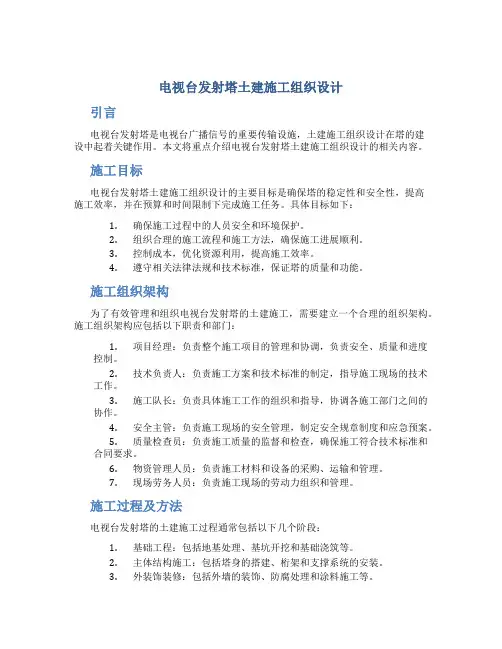

电视台发射塔土建施工组织设计引言电视台发射塔是电视台广播信号的重要传输设施,土建施工组织设计在塔的建设中起着关键作用。
本文将重点介绍电视台发射塔土建施工组织设计的相关内容。
施工目标电视台发射塔土建施工组织设计的主要目标是确保塔的稳定性和安全性,提高施工效率,并在预算和时间限制下完成施工任务。
具体目标如下:1.确保施工过程中的人员安全和环境保护。
2.组织合理的施工流程和施工方法,确保施工进展顺利。
3.控制成本,优化资源利用,提高施工效率。
4.遵守相关法律法规和技术标准,保证塔的质量和功能。
施工组织架构为了有效管理和组织电视台发射塔的土建施工,需要建立一个合理的组织架构。
施工组织架构应包括以下职责和部门:1.项目经理:负责整个施工项目的管理和协调,负责安全、质量和进度控制。
2.技术负责人:负责施工方案和技术标准的制定,指导施工现场的技术工作。
3.施工队长:负责具体施工工作的组织和指导,协调各施工部门之间的协作。
4.安全主管:负责施工现场的安全管理,制定安全规章制度和应急预案。
5.质量检查员:负责施工质量的监督和检查,确保施工符合技术标准和合同要求。
6.物资管理人员:负责施工材料和设备的采购、运输和管理。
7.现场劳务人员:负责施工现场的劳动力组织和管理。
施工过程及方法电视台发射塔的土建施工过程通常包括以下几个阶段:1.基础工程:包括地基处理、基坑开挖和基础浇筑等。
2.主体结构施工:包括塔身的搭建、桁架和支撑系统的安装。
3.外装饰装修:包括外墙的装饰、防腐处理和涂料施工等。
4.安全设施安装:包括防坠安全网、消防系统和监控系统的安装。
5.装修工程:包括内部装修、电力系统和通风系统的安装。
6.竣工验收:包括施工质量检查、功能测试和竣工报告的编制。
针对电视台发射塔的特殊需求,可以采用以下施工方法:1.高空作业技术:利用吊篮、高空爬升机等设备进行高空作业。
2.预制装配技术:采用预制构件和模块化装配方式,提高施工效率。
激光塔工程施工组织设计方案

滨湖公园—激光塔工程施工组织设计目录第一章工程概况 (3)第二章编制依据及工程量 (5)第三章原材料采购质量控制 (6)第四章钢结构构件制作焊接技术 (8)第五章钢构件的包装与运输 (10)第六章现场安装手工电弧焊焊接技术 (12)第七章施工准备及工期进度计划 (20)第八章钢构件安装顺序、方法及质量控制 (21)第九章质量保证体系及措施 (28)第十章劳动力、机械设备组织 (35)第十一章项目工程管理机构及职责 (38)第十二章钢结构表面涂装工程 (41)第十三章安全施工及消防安全 (45)第十四章文明施工及环境保护 (51)第十五章现场施工“六防”措施 (52)第十六章工程竣工、竣工验收、交接 (57)第一章工程概况一、工程名称:滨江公园—激光塔二、工程地点:南通摈江公园三、工程概况:1、建筑面积:XXXX㎡2、建筑层数:钢结构平台环梁层数为七层;一层高度为 4.976M;二层高度为9.976M;三层高度为14.976M;四层高度为20.000M;五层高度为25.000M;六层高度为30.000M;七层高度为35.000M。
3、主钢结构平台环梁半径分别为:R4028;R3403;R2778;R2150;R1525;R900;R275。
4、钢梯图集号:非标。
本钢塔内设旋转钢楼梯上至四层,楼梯平台标高分别为:5.00M;10.00M;15.00M;5、钢结构表面处理:钢结构表面喷砂除锈,等级为Sa21/2级;刷防锈漆二度;表面做放火处理;耐火等级:二级,防火涂料采用BFG-8911型防火涂料。
防火涂料涂刷要求:见设计说明6、钢结构工程设计安全等级:二级;7、抗震等级:四级;按六度设防。
四、施工范围:钢结构制作、安装;外露钢结构件防腐等工程施工。
五、荷载情况:基本风压:0.45KN/M2基本雪压:0.25KN/M2楼面观光层活荷载:3.50 KN/㎡楼梯活荷载:3.50 KN/㎡建筑场地类别:Ⅲ类建筑安全等级:二级抗震设防烈度:6度,组别;第一组加速度0.15g建筑物设计基准期:主体结构50年六、本工程设计主要依据:(1)《建筑结构可靠度设计统一标准》(GB50068—2001)《建筑结构荷载规范》(GB50009—2012)《建筑地基基础设计规范》(GB50007—2011)《混凝土结构设计规范》(GB50010—2010)《建筑抗震设计规范》(GB50011—2010)《砌体结构设计规范》(GB50003—2011)《钢结构设计规范》(GB50017—2003)《建筑地基处理技术规范》(JGJ 79—2012)《建筑抗震设防分类标准》(GB50223—2008)《建筑工程设计文件编制深度规定》建设部(2003年4月)(2)工艺建筑公用各专业技术条件第二章编制依据及工程量一、编制依据1.《钢结构设计规范》(GB50017-2003)2.《冷弯薄壁型钢结构技术规范》(GB50018-2002)3.《钢结构工程施工及验收规范》(GB50205-2001)4.《优质碳素结构钢》(GB/T699-88)5.《碳素结构钢》(GB/T700-2006)6.《焊缝无损检测超声检测技术、检测等级和评定》(GB/T11345-2013)7.《涂覆涂料前钢材表面处理表面洁净度的目视评定第一部分未涂》(GB/T8923.1-2011)8.《非合金钢及细晶粒钢焊条》(GB/T5117-2012)9.《结构用无缝钢管》(GB/T8162-2008)10.《热强钢焊条》(GB/T5118-2012)11.全套钢结构设计图纸12有关标准图集二、工程量(见附表)第三章原材料质量控制一、原材料计划钢材料供应部门根据公司技术部提供的《原材料技术要求通知单》、库内库存材料清单,制定原材料(包括辅助材料及配件)采购计划。
上海某激光拼焊工程施工组织设计

上海某激光拼焊工程施工组织设计一、项目概况本项目激光拼焊工程,位于上海市区,总面积5000平方米,设计周期3个月,总造价1000万元。
二、组织结构1.项目经理:负责项目整体的规划、组织、协调和指导,对工期、工程质量负责,并与业主进行沟通与协商。
3.现场施工人员:包括焊接操作员、助理焊工、工地管理员等,负责具体的拼焊施工工作,按照拼焊工艺方案和施工图纸进行施工。
4.安全监管人员:负责现场安全管理和监督,确保施工过程中安全生产,防止事故发生。
三、施工工艺方案1.原材料准备:根据施工图纸和工艺方案编制材料清单,按需采购相关材料,并进行验收。
2.设备安装:将激光拼焊设备安装在现场指定位置,并进行调试,确保设备正常运行。
3.焊接试验:按照工艺方案编制的试焊样品进行试焊试验,检测焊接质量,确定最佳的拼焊参数。
4.拼焊加工:根据施工图纸按照工艺方案进行拼焊加工,保持工作环境整洁,避免焊接过程中产生杂质。
5.检测验收:对拼焊加工完成后的产品进行检测验收,确保拼焊质量符合要求。
四、施工流程及进度控制1.施工准备阶段:组织编制施工图纸和工艺方案,采购施工所需材料和设备,并进行设备安装和调试。
2.施工阶段:进行焊接试验,确定最佳拼焊参数后,进行拼焊加工,保证施工质量和进度。
3.安全监督:安排专人进行现场安全监督,制定施工安全规范和操作规程,并定期进行安全检查,确保施工过程中的安全。
4.施工进度控制:制定详细的施工计划,监督施工进度,及时调整资源,确保施工按时完成。
五、质量控制1.施工图纸和工艺方案的编制,保证施工过程中按照规范进行操作。
2.激光拼焊设备的安装和调试,确保设备正常运行。
3.焊接试验和拼焊加工过程中的质量监控,及时调整参数,保证焊接质量。
4.严格按照相关标准进行产品检测验收,确保拼焊质量符合要求。
六、安全管理1.制定施工安全规范和操作规程,明确安全责任人,确保施工过程中的安全。
2.定期进行安全检查,发现问题及时整改。
光电塔钢结构工程安全文明施工专项方案

宿迁光电塔钢结构工程安全文明专项施工方案体例人:审核人:体例单元:南通五建建立工程有限公司体例日期: 2015年6月5日目录一、工程表面 (3)二、宁静生产组织 (6)2.1 宁静目标 (6)2.2 宁静包管机构 (6)2.3 宁静包管体系 (6)2.4 宁静包管步伐 (6)2.4.1 创建健全宁静包管体系 (6)2.4.2 严格执行宁静生产责任制度 (7)2.4.3 增强宁静生产教诲 (7)2.4.4 认真落实宁静技能步伐 (7)2.4.5 创建健全宁静技能查抄制 (7)2.4.6 执行宁静生产奖罚制度,强化鼓励和约束机制 (8)三、宁静技能步伐 (8)3.1 施工准备事情宁静包管步伐 (8)3.1.1 临建工程 (8)3.1.2 交通疏解 (8)3.1.3 工程丈量 (8)3.1.5 治安、防盗与防火步伐 (10)3.1.7 突发事件应急步伐 (12)四、确保文明生产的技能组织步伐 (27)4.1 现场文明施工步伐 (27)4.2 情况掩护步伐 (29)4.2.1 工程施工中的情况掩护目标 (29)4.2.2 情况掩护步伐 (29)五、治理及包管步伐 (29)六、钢结构现场施工应急预案 (32)宁静文明专项施工方案一、工程表面宿迁国度级经济技能开发区·光电研究中心(光电塔)摆设于3~5轴和A轴~F轴之间,地下2层,底板标高-12.8m,地下室劲性柱标高-12.8m~-6.05m,共19根。
光电塔自-6.05m~127.5m,光电塔投影面积为直径19m的圆,为一空间网格交织支撑筒体系,内部为一电梯井框架结构,外筒与电梯井框架间接纳楼层钢梁、斜向支撑组成整体刚度。
设备平台镂空钢格栅平台屋面设备预留区设备预留区光电塔由外框筒斜交支撑筒+内筒+筒间支撑组成。
外框筒主要截面接纳D450*25、D400*25、D450*25、D400*16、D300*16圆管组成,材质为Q235B;内筒构件主要截面D400*20~D250*7圆管,材质为Q235B;筒间支撑杆件多为D300*10圆管组成。
立塔工程施工组织设计方案.(DOC)

池州东至县唐田-五丰35kV线路工程立塔施工方案中国能源建设集团电力建设第二工程公司2016年3月18日中国能源建设集团安徽电力建设第二工程公司批准:年月日审核:年月日编写:年月日前 言铁塔组立应严格按《拉线悬浮抱杆分解组塔标准工艺》和本工程《立塔施工工艺》执行。
本工程的自立式铁塔均采用拉线抱杆组立。
本工艺的交底由项目总工向项目技术、安全、质量、材料人员进行交底,项目总工或项目技术负责人向施工队交底,并形成记录。
由项目总工主持首基试点;并以书面形式(试点小结)规操作工艺编制及施工依据《35kV 架空电力线路施工及验收规》(GBJ233-92)《电力建设安全工作规程》(架空输电线路部分DL5009·2-2014)《电力建设安全健康与环境管理工作规程》《35kV 架空电力线路工程施工质量及评定规程》(DL/T5168-2002)一、工程概况:唐田-五丰35kV 线路自已建110kV 唐田变35kV 开关室采用电缆向东北方向出线后,采用电缆直埋敷设方式依次钻越35kV 唐牌线和110kV 观菊线至本工程新建电缆终端塔。
然后采用架空方式走线至白云村,并利用村头空隙穿过白云村,走线至龙岭西侧钻越220kV 观菊线,经面前、大窑上至坦埠河,后平行220kV 观菊线走线至桥头埂,小幅度右转后,沿014县道北侧走线至五丰变,采用电缆接入五丰变35kV 配电装置。
线路路径全长约10.41km ,其中单回路架空路径长约10.16km ,单回路电缆路径长约0.25km ,共建杆塔34 基。
线路前进方向及塔脚基础编号:大号侧(五丰变侧)小号侧(唐田变侧)1.参建单位建设单位:国网东至县供电有限责任公司设计单位:华电工程咨询设计施工单位:中国能源建设集团电力建设第二工程公司监理单位:电力工程监理2.工程施工现场组织机构图(见附图)二、铁塔组立准备1、对基础的要求①铁塔基础必须经中间验收合格,基础缺陷处理完毕。
②基础混凝土强度须达到设计强度的70%,2、场地准备①铁塔的组装场地应平整,对影响组装的凹凸面应予以平整。
上海某激光拼焊工程施工组织设计513

1.编制依据1.1.上海某激光拼焊有限公司施工招标文件、施工招标答疑会议纪要、可行性研究资料、工程地质勘察报告、初步设计。
1.2. 国家现行有关标准、施工规范。
1.3. 五冶《质量管理手册》。
1.4.五冶过去施工类似工程的经验。
1.5.现场施工条件勘察。
1.6.业主、设计、监理、施工单位四方会议纪要。
2.工程概况及工程特点上海某激光拼焊有限公司工程位于上海嘉定国际汽车城内,北临园国路、东临百安路,场地南侧有一小河。
2.1.土建工程概况:土建工程包括主厂房、办公楼、生产设施辅助设施、室外道路围墙及河浜回填、鱼塘回填、现场三通一平等工程。
2.1.1.主厂房主厂房为单层钢结构与彩涂压型板围护结构厂房, 轴线尺寸为101m ×108m,总建筑面积为11406m2。
主厂房包括拼焊准备车间、中间立体仓库和拼焊车间。
其中,拼焊准备车间跨度为36m、长为108m,双坡屋面。
柱距9m,柱顶标高19m,跨内设一台45t/10t桥式起重机,吊车轨面标高为12.0m;中间库跨度为9m,长为108m,柱距9m。
单坡屋面,柱顶标高18.4m;拼焊车间跨度为55m,长为108m,柱距9m。
双坡屋面,柱顶标高8.5m。
拼焊车间柱基和设备基础为天然地基承重,中间库、拼焊准备车间及设备基础为PHC桩承重,厂房墙体下部采用0.3m高370厚砼多孔砖矮墙;上部采用0.6厚彩涂压型钢板,1.5厚玻璃纤维聚酯(FRP)采光带。
屋面采用80厚彩涂金属面硬质聚氨酯夹芯板及2厚玻璃纤维聚酯(FRP)采光板。
门采用双层电动卷帘门{钢卷帘及快速防尘卷帘}和彩色涂层钢板门。
因为主厂房为防尘洁净厂房,不设置窗户,靠墙面和屋面的采光板采光,通风采用屋外四台轴流风机送风,地坪涂刷高耐磨环氧涂料。
2.1.2. 生产辅助设施工程本工程配套的铺助设施有电气室、空压机房、资材间。
生产铺助设施全部为单层钢筋砼框架结构,与主厂房贴邻设置。
电气室总建筑面积为250.8 m2,轴线长28m,宽8.5m,层高4.3m。
灯塔施工方案

灯塔施工方案1. 引言本文档旨在提供一个灯塔施工的方案,包括灯塔的设计、施工流程、工具和材料等。
该方案适用于在海岸线、港口、河口等区域建设灯塔的项目。
2. 设计2.1 灯塔类型根据不同的需求和地理位置条件,可以选择不同类型的灯塔,包括传统型灯塔、自动化灯塔和太阳能灯塔等。
在选择灯塔类型时,需要考虑灯塔的可见度、耐久性和维护成本等因素。
2.2 灯塔高度和尺寸根据灯塔的所在位置和用途,确定灯塔的高度和尺寸。
通常,灯塔应该足够高以提供良好的视野,并且需要考虑灯塔的稳定性和抗风性能。
2.3 灯塔材料灯塔的材料应该具有耐久性和抗腐蚀性。
常用的材料包括钢结构、铸铁、混凝土等。
选择合适的材料可以提高灯塔的寿命和稳定性。
3. 施工流程3.1 地基准备在施工灯塔之前,需要进行地基准备工作。
首先,对地基进行勘测,确认地质条件和水文条件。
然后,清理地基上的杂物和碎石,确保地基平整。
最后,对地基进行加固和处理,以提供稳定的基础。
3.2.1 灯塔塔身施工首先,根据设计要求和施工要点,进行灯塔塔身的施工。
根据材料的不同,采用相应的施工方式,例如钢结构的焊接和安装,混凝土的浇筑和养护等。
3.2.2 灯塔平台和护栏施工在灯塔塔身完成后,进行灯塔平台和护栏的施工。
平台应该足够宽敞,以容纳人员和设备进入维护灯塔。
护栏的设计应该符合安全规范,防止人员从高处坠落。
3.2.3 灯塔灯具安装在灯塔塔身和平台完成后,进行灯具的安装。
选择合适的灯具,根据设计要求进行安装和调试。
灯具的制造商通常会提供安装和调试的指导,需要按照其要求进行操作。
灯塔的维护非常重要,可以延长灯塔的寿命并确保正常工作。
维护工作包括定期检查灯具的亮度和方向,清洁灯具表面,检查电气系统的运行情况等。
维护工作应该由专业的人员进行,并按照维护计划进行。
4. 工具和材料在施工过程中,需要使用一些工具和材料来完成各项任务。
以下是一些常用的工具和材料:•手持工具:锤子、扳手、螺丝刀等;•电动工具:钻机、焊接机等;•测量工具:测距仪、水平仪等;•材料:钢材、混凝土、电缆等。
南通滨湖公园激光塔工程施工组织设计方案

南通滨湖公园激光塔工程施工组织设计方案南通滨湖公园位于江苏省南通市开发区滨江高新技术产业园区,占地约1,200亩,其中滨水面积约900亩。
为了进一步丰富公园夜间景观,提升公园品质和知名度,本次施工预计建设一座激光塔。
由于该塔高度较高,且需要使用激光技术,故施工组织与设计方案非常关键。
一、施工组织方案1.塔的选址与预处理选择塔的位置要考虑到四面八方的利弊,以及预处理措施。
由于涉及到激光技术,需要远离城市或建筑群,选在公园中央或湖中央为较优的方案。
同时,在选址前需要进行地质勘探、环境调查等相关预处理措施,以便尽可能少出现不稳定的地形和地质情况等问题。
2.施工方案本次工程需采取竖向建设方案,先由铁塔打地基,再进行塔身的组装。
为减少不必要的人员死亡或伤害事故,必须建立起完善的安全监管体系,对施工队伍进行必要的安全教育和技术培训,设立安全警告标志,确保施工过程中运转良好。
3.材料采购及设备搭建施工前须先明确所需材料的规格、品质及数量,并要求供货商按时按量供应,以确保施工进度正常。
同时,需在设计方案中明确在施工过程中需要使用的吊车、起重机、挖掘机等设备,以及在施工期间需要进行的管线加固和电源设置等工作。
二、设计方案1.激光技术原理及运用由于工程需要使用激光技术,需将激光的特点及运用介绍清楚。
激光与白炽灯光、氙灯光等光源不同,它的光束更为集中,因此激光塔可以产生出多种颜色的“激光光芒”,并可以在周围创造出类似夜空星星闪烁的效果,进一步丰富公园的夜间景观。
2.塔的设计原则塔的整体外形不应过于复杂,不宜使用尖峰、棱角表现。
一般可参照柱状化的设计,并在上面增加玻璃透光带以及透光彩化玻璃膜。
为取得良好的视觉效果,可在塔柱上安装不同光色的光源、发光管或LED灯泡,制造出不同的灯光效果,产生光线渐变效果。
3.激光塔的施工原则漂浮激光光束的运形成型将提供更为方便简单的施工,以简化光束尺寸、光束功率和塔体高度等重要技术指标。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
激光塔工程施工组织设计方案(DOC 58页)滨湖公园—激光塔工程施工组织设计目录第一章工程概况 (3)第二章编制依据及工程量 (5)第三章原材料采购质量控制 (6)第四章钢结构构件制作焊接技术 (8)第五章钢构件的包装与运输 (10)第六章现场安装手工电弧焊焊接技术 (12)第七章施工准备及工期进度计划 (20)第八章钢构件安装顺序、方法及质量控制 (21)第九章质量保证体系及措施 (28)第十章劳动力、机械设备组织 (35)第十一章项目工程管理机构及职责 (38)第十二章钢结构表面涂装工程 (41)第十三章安全施工及消防安全 (45)第十四章文明施工及环境保护 (51)第十五章现场施工“六防”措施 (52)第十六章工程竣工、竣工验收、交接 (57)第一章工程概况一、工程名称:滨江公园—激光塔二、工程地点:南通摈江公园三、工程概况:1、建筑面积:XXXX㎡2、建筑层数:钢结构平台环梁层数为七层;一层高度为 4.976M;二层高度为9.976M;三层高度为14.976M;四层高度为20.000M;五层高度为25.000M;六层高度为30.000M;七层高度为35.000M。
3、主钢结构平台环梁半径分别为:R4028;R3403;R2778;R2150;R1525;R900;R275。
4、钢梯图集号:非标。
本钢塔内设旋转钢楼梯上至四层,楼梯平台标高分别为:5.00M;10.00M;15.00M;5、钢结构表面处理:钢结构表面喷砂除锈,等级1/2级;刷防锈漆二度;表面做放火处理;耐火等为Sa2级:二级,防火涂料采用BFG-8911型防火涂料。
防火涂料涂刷要求:见设计说明6、钢结构工程设计安全等级:二级;7、抗震等级:四级;按六度设防。
四、施工范围:钢结构制作、安装;外露钢结构件防腐等工程施工。
五、荷载情况:基本风压:0.45KN/M2基本雪压:0.25KN/M2楼面观光层活荷载:3.50 KN/㎡楼梯活荷载:3.50 KN/㎡建筑场地类别:Ⅲ类建筑安全等级:二级抗震设防烈度:6度,组别;第一组加速度0.15g建筑物设计基准期:主体结构50年六、本工程设计主要依据:(1)《建筑结构可靠度设计统一标准》(GB50068—2001)《建筑结构荷载规范》(GB50009—2012)《建筑地基基础设计规范》(GB50007—2011)《混凝土结构设计规范》(GB50010—2010)《建筑抗震设计规范》(GB50011—2010)《砌体结构设计规范》(GB50003—2011)《钢结构设计规范》(GB50017—2003)《建筑地基处理技术规范》(JGJ 79—2012)《建筑抗震设防分类标准》(GB50223—2008)《建筑工程设计文件编制深度规定》建设部(2003年4月)(2)工艺建筑公用各专业技术条件第二章编制依据及工程量一、编制依据1.《钢结构设计规范》(GB50017-2003)2.《冷弯薄壁型钢结构技术规范》(GB50018-2002)3.《钢结构工程施工及验收规范》(GB50205-2001)4.《优质碳素结构钢》(GB/T699-88)5.《碳素结构钢》(GB/T700-2006)6.《焊缝无损检测超声检测技术、检测等级和评定》(GB/T11345-2013)7.《涂覆涂料前钢材表面处理表面洁净度的目视评定第一部分未涂》(GB/T8923.1-2011)8.《非合金钢及细晶粒钢焊条》(GB/T5117-2012)9.《结构用无缝钢管》(GB/T8162-2008)10.《热强钢焊条》(GB/T5118-2012)11.全套钢结构设计图纸12有关标准图集二、工程量(见附表)第三章原材料质量控制一、原材料计划钢材料供应部门根据公司技术部提供的《原材料技术要求通知单》、库内库存材料清单,制定原材料(包括辅助材料及配件)采购计划。
根据工程进度计划、分批生产、加工、发货计划,制定分批采购计划。
二、原材料采购公司材料供应部门根据原材料采购(分批)计划,与供应商签定供货合同,确定供货数量、日期、质量标准。
公司材料供应部门必须认真选择质量优良、供货及时与质保书齐全可靠的厂家和材料供应站等进行采购、订货。
原材料到达厂内后,材供部门应负责核对到货数量、规格、质量等符合材料技术、材料计划、订货合同要求,验收后按规格、批号等收货。
由专职人员填写“材料入库交验单”,并附材料质保单(抄件、原件)。
焊接材料还应做焊接工艺性能试验。
三、原材料的检验1、钢材的检验钢材的品种、规格、性能等应符合现行国家产品标准和设计要求。
进口钢材产品质量应符合设计和合同规定标准的要求。
钢材的检验应包括以下内容:材料的机械性能、化学成份、金属分析、超声波检验及试样加工要求和检验方法。
钢材的表面外观质量除应符合国家现行有关标准的规定外,尚应符合下列规定:①钢材的锈蚀、麻点或划痕等缺陷,其深度不得大于钢材厚度允许偏差值的1/2。
②钢材表面的锈蚀等级应符合现行国家标准《涂装前钢材表面锈蚀等级和除锈等级》(GB8923)规定的C 级和C级以上。
③钢材端边或断口处不应有分层、夹渣等缺陷。
2、焊接材料的检验①焊接材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
②质量合格的证明文件、中文标志及检验报告等应齐全。
重要钢结构采用的焊接材料应进行抽样复验,复验结果应符合现行国家产品标准和设计要求。
③焊钉及焊接瓷环的规格、尺寸及偏差应符合现行国家产品标准《圆柱头焊钉》(GB10433)中的规定。
④焊条外观不应有药皮脱落、焊芯生锈等缺陷,焊剂不应受潮结块。
3、连接用紧固标准件的检验①钢结构连接用高强度大六角头螺栓连接副、扭剪型高强度螺栓连接副、钢网架用高强度螺栓、普通螺栓、铆钉、自攻钉、拉铆钉、射钉、锚栓(机械型和化学型)、地脚锚栓等紧固标准件及螺母、垫圈等标准配件,其品种、规格、性能等应符合现行国家产品标准和设计要求。
高强度大六角头螺栓连接副和扭剪型高强度螺栓连接副出厂时应分别装箱并带有扭矩系数和紧固轴力(预应力)的检验报告。
②产品的质量合格证明书、中文标志及检验报告应齐全。
③高强度大六角头螺栓连接副、扭剪型高强度螺栓副还应按《钢结构工程施工质量验收规范》(GB50205-2001)附录B的规定检验。
④高强度螺栓连接副应按包装箱配套供货,包装箱上应标明批号、规格、及生产日期。
螺栓、螺母、垫圈外观表面应涂油保护,不应出现生锈和沾染脏物,螺纹不得有损伤。
⑤对建筑结构安全等级为一级,跨度40M及以上的螺栓球节点网架结构,其连接高强度螺栓应进行表面硬度试验。
对8.8级的高强度螺栓其硬度应为HRC21~29,10.9级高强度螺栓其硬度应为HRC32~36,且不得有裂纹或损伤。
4、涂装材料的检验①钢结构用防腐涂料、稀释剂和固化剂等材料的品种、规格、性能等应符合现行国家产品的标准和设计要求。
②产品的质量合格证明文件、中文标志及检验报告应齐全。
③钢结构防火涂料的品种和技术性能应符合设计要求,并应经过具有资质的检测机构检测并符合国家现行有关标准的规定。
④防腐涂料和防火涂料的型号、名称、颜色及有效期等应与其质量证明文件相符。
开启后,不应存在结皮、结块、凝胶等现象。
5、其它材料检验①钢结构用橡胶垫的品种、规格、性能等应符合现行国产品标准和设计要求。
②产品质量合格文件、中文标志及检验报告等齐全。
第四章钢结构构件制作焊接技术一、常规要求1、焊工应经培训合格并取得资格证书,方可担任焊接工作。
2、重要结构件的重要焊缝,焊缝两端或焊缝交叉处必须打上焊工代号钢印。
3、焊前对焊件应预先清除焊缝附近表面的污物,如氧化皮、油、防腐涂料等。
4、在零摄氏度以下焊接时,应遵守下列条件:①保证在焊接过程中,焊缝能自由收缩;②不准用重锤打击所焊的结构件;③焊接前需除尽所焊结构件上的冰雪;④焊接前应按规定预热,具体温度根据工艺试验定。
5、焊接前应按规定预热,必须封焊主板(腹板)、筋板、隔板的端(厚度方向)及连接件的外露端部的缝隙;6、钢结构件隐蔽部位应焊接、涂装、并经检查合格后方可封闭。
7、双面对接焊焊接应挑焊根,挑焊根可采用风铲、炭弧气刨,气刨及机械加工等方法。
8、多层焊接应连续施焊,每一层焊道焊完后应及时清理检查、清除缺陷后再焊。
9、焊接过程中,尽可能采用平焊位置。
10、焊接时,不得使用药皮脱落或焊芯生锈的焊条和受潮结块的焊剂及已熔烧过的渣壳;焊丝、焊钉在使用前应清除油污、铁锈。
11、施工单位对首次采用的钢材、焊接材料、焊接方法、焊后热处理等,应进行焊接工艺评定,写出工艺评定报告,并且根据评定报告确定焊接工艺。
12、焊工停焊时间超过6个月,应重新考核。
13、焊接时,焊工应遵守焊接工艺,不得自由施焊及在焊道外的母材上引弧。
14、对接接头、T形接头、角接接头、十字接等对接焊缝及对接和角接组合焊缝,应在焊缝的两端设置引弧和引出板,其材质和坡口形式应与焊件相同。
引弧和引出的焊缝长度:埋弧焊应大于50mm,手工电弧焊及气体保护焊应大于20mm。
焊接完毕应采用气割切除引弧和引出板,并修磨平整,不得用锤击落。
15、焊缝出现裂纹时,焊工不得擅自处理,应查清原因,订出修补工艺后方可处理。
焊缝同一部位的返修次数,不宜超过两次,当超过两次时,应按返修工艺进行。
16、焊接完毕,焊工应清理焊缝表面的溶渣及两侧的飞溅物,检查焊缝外观质量。
检查合格后,应在工艺规定的焊缝部位打上焊工钢印。
17、碳素结构钢应在焊缝冷却到环境温度、低合金结构钢应在完成焊接24小时以后,方可进行焊缝探伤检验。
二、根据焊接结构件的特点、材料及现场条件的可能,焊接方法可选择手工电弧焊、埋弧自动焊和二氧化碳气体保护焊。
三、返修1、焊接过程中或焊后发现缺陷必须及时返修。
2、焊缝缺陷可用风铲或碳弧气刨清除,对于淬火倾向大的钢材,使用碳弧气刨时必须将焊件预热至150℃以上。
3、发现缺陷,特别是裂纹应进行质量分析,找出原因,订出措施后返修,裂纹清除前应仔细查找其首尾,在尾端钻孔以防扩展,然后再清除、焊补。
4、要求焊后热处理的构件,应在热处理前返修,如果在热处理之后发现缺陷,待返修后应重新热处理。
四、焊接检查1、焊接检查员应根据构件技术条件、工艺文件和本守则规定内容进行检查。
2、检查工作内容:①焊前检查焊接材料、焊接零部件、构件及装配质量;②焊接过程中检查焊接规范、焊接顺序和分段方法;③焊后检查焊接质量、合格后打上检查员印记。
五、安全操作技术执行《焊工安全操作规程》六、焊后工作1、焊件摆放整齐,堆放要安全,场地打扫干净。
2、填好交接班记录。
第五章钢构件的包装与运输一、包装与贮存1、包装钢结构工程的构件包装应根据构件的特点、运输的条件(如海运、铁路、公路等运输方式,集装箱运输或裸装)、途中的搬运方法、可能遇到的贮存条件以及合同的要求等因素确定,并制订相应的控制措施,主要如下:①构件编号:由于钢结构工程构件品种较多,易混乱,因此在生产过程中始终有规定的符号,标明在一定的位置上显示,它对下料、制作、涂装、验收以及追溯都起到正确的辨认作用。
