六 项目评价及建议
6.1 项目成功之处
1 2 招标工作安排紧凑,用时较短。 走出回报率的误区。 充分发挥竞争优势,使电价降低。 政策公开透明,外商放心。 特许权协议全面、严谨、有利于各方参与。
3
4 5
六 项目评价及建议
6.2 BOT项目前景展望
作为基础设施建设的市场化融资模式之一的BOT项目融资 模式,不但可以解决政府财力不足问题,同时也消除了政府国 有资产流失的顾虑。 而对于项目本身而言,则既可以引进创新的设计方案,同 时也能够提高项目的建设运营效率。 随着经验的积累、法律和政策框架的继续完善,BOT的融 资优势必将更加凸显。

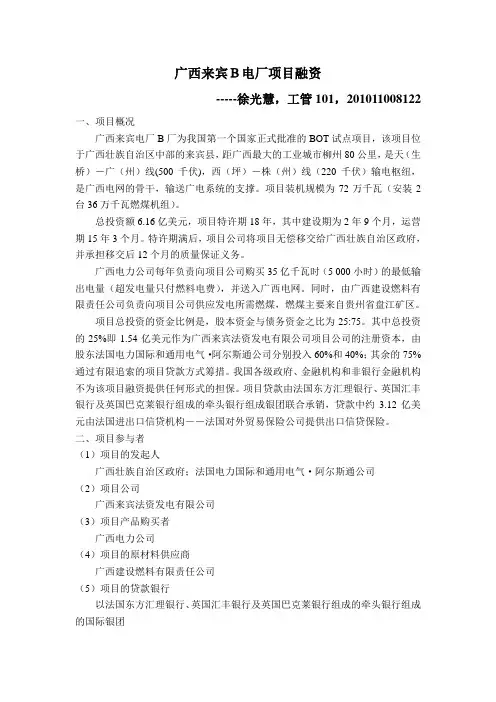

三 项目融资
3.1 融资过程
特许期为18年,其中建设期为2年9个月,运营期15年3 个月。 特许期满,电厂无偿移交给自治区政府,并承担移交后 12个月内的质量保证义务 来宾B电厂将于2015年移交广西区政府。
三 项目融资
3.2 项目资金构成
投资
总 投 资 6.16 亿 美 元
方式
法国电力国际出资60% 通用电气.阿尔斯通公司出资40% 项目贷款由法国东方汇理银行、英 国汇丰投资银行及英国巴菜银行组 成的银团联合承销
BOT项目融资分析 之 广西来宾B电厂
Biblioteka Baidu Contents
1 2 项目背景及概况 项目实施 项目融资 政府支持政策 项目风险管理 项目评价及建议
3
4 5 6
一 项目背景及概况
1.1 项目背景
1994年以后,我国利用外资的政策发生了重 大变化,在基础设施建设方面,由限制外资直 接投资转向了引导外资从事基础设施直接投资 1995年初,国家计委开始组织BOT试点工作, 摸索在国内开发BOT项目的经验 1995年5月8日,国家计委批准了第一个BOT 试点项目:广西来宾B电厂
BOT项目在中国今后的发展中将能够得到更多的利用!
二 项目实施
被选为试点以后,广西政府组成了BOT项目 领导小组并设立常设办公室。 广西政府聘请专业的投资咨询有限公司作为 代理,负责代理广西政府处理有关B电厂的资格 预审、招标、评标和谈判工作。
二 项目实施
来宾B电厂项目实施主要包括下列几个阶段:
1 2 3 4
1995年5月8日国家计委批准作为试点项目; 1995年8月8日发布资格预审通告; 1995年9月30日递交资审文件截止; 1995年10月18日发出招标邀请;
四 政府支持政策
来宾B电厂项目成功完成融资和建设工作,并且 已经开始运营。该厂已成为广西电网的骨干电源和 “西电东送”输电系统的支撑点。 作为我国第一个正式由政府批准的BOT项目, 在其投资设计、融资、建设的整个过程中,广西政 府对该项目提供了大力支持 ,主要包括八个方面。
四 政府支持政策
1、允许投资者将其从电厂经营中取得的人民币收入,扣除 税费后,换成外汇汇出境外。 2、由于政府政策的变化导致人民币与外汇的兑换率大幅度 变化,允许调整电价来解决。 3、指定一家燃料公司供应项目公司所需要的燃料,并与项 目公司签订燃料供应协议,按协议保证供应项目公司所需要 的燃料。 4、保证每年至少购买35亿千瓦时的上网电量,并指定由广 西供电局与项目公司签订购电合同和调度协议。
六 项目评价及建议 6.1 项目成功之处
广西来宾B电厂项目自1995年8月正式向国际投资市场公 开招标之后,不仅得到了我国政府有关部门的大力支持,同 时也得到了国际投资市场和国际金融市场的广泛关注。 1995年该项目被海外誉为世界十大BOT项目之一,1996 年又被《亚洲金融》杂志评为1996年亚洲最佳融资项目。 该项目的国际招标工作是成功的,主要表现在以下几个 方面:
五 项目风险管理
BO T项目规模大,结构复杂,参与方多, 不确定因素多,风险也大。 本项目的风险主要有履约风险、市场风险、 外汇风险、政治风险、法律风险等等。来宾B 电厂项目的风险管理对于中方来说较为合理, 各方面具体做法如下。
五 项目风险管理
履约风险 采用国际通行的竞争性招标方式选择境 外项目发起人,并对境外项目发起人规定了良好的 约束机制。 市场风险 评标标准注重电价水平,走出了回报率 的误区。 外汇风险 特许权协议规定当人民币兑换美元汇率 发生变化并超过一定范围时,允许项目公司相应地 调整电价。 政治风险 政府对来宾B电厂BOT项目提供了强有 力的支持。 法律风险 该风险主要由广西自治区政府承担
5 6
7
1996年5月8日提交建议书截止并开标;
1996年6月10日至15日进行评标; 1996年10月11日草签特许权协议。
三 项目融资
3.1 融资过程
项目协议于1997年7月18日正式签订。 在此基础上,中标人法国电力联合体先后完成了项目初步 设计、建设合同、运营维护合同、保险协议、融资协议的 签署。 同时,对外贸易经济合作部批准了项目的章程,完成项目 公司的注册成立工作。 1997年9月3日,自治区政府与项目公司在北京正式签署 了特许权协议,意味着项目特许权协议正式生效,特许期 开始并正式开工。
装机规模为72万千瓦,电厂的主要设备是两台3 60万千瓦的燃煤发电机组。 广西电力公司每年购买35亿千瓦时的最低输出电 量,并送入广西电网 广西建设燃料有限责任公司负责供应发电所需燃 煤
一 项目背景及概况 1.2 项目概况
设计全部采用欧洲当时最新的方案,低能耗、 高环保是这套设备最大的特点。 通过“三层循环”管理运作方式,不仅成功 规避了高耗能陷阱,而且成为国内火电 行业环 保、高效的楷模。 生产运营既提高了经济效益,又能实现可持 续发展。
股东投资
1.54亿美元 (25%)
项目融资
4.62亿美元 (75%)
三 项目融资
3.2 项目融资方式
项目公司通过有限追索的项目融资方式筹措75%的项目资 金 4.62亿美元的贷款中约3.12亿美元由法国出口信贷机构一 法国对外贸易保险公司提供出口信贷保险。 我国各级政府、金融机构和非金融机构不为该项目融资提 供任何形式的担保。 在建设期和运营期内项目公司将向广西壮族自治区政府分 别提交履约保证金3000万美元 该项目的融资结构、商业条款和电价水平充分体现了 中国实际情况与国际资本市场的完美结合。
四 政府支持政策
5、关于通货膨胀问题,规定由于燃料价格的变化可以调整 电价。 6、项目公司可以享受国家和地方政府所规定的税收优惠。 7、广西政府免费或以优惠的价格向项目公司提供电厂建设、 营运和维护所需要的土地、供水、供电、通讯、道路、铁路 等现有设施的使用。 8、在项目公司的整个特许权期限内,所需要的各方面的协 调和协助,广西政府都可以给予支持。
一 项目背景
1.1 项目背景
选为试点 项目的主要原因
第一是广西政府 和国家计委联系 较多,信息较快
第二是来宾B电厂 本身条件较成熟 ,大量的前期工 作都已经完成
一项目背景及概况 1.2 项目概况
一 台 燃 煤 发 电 机 组 下图工作人员监视发电机运行
广西来宾B电厂
一 项目背景及概况 1.2 项目概况
