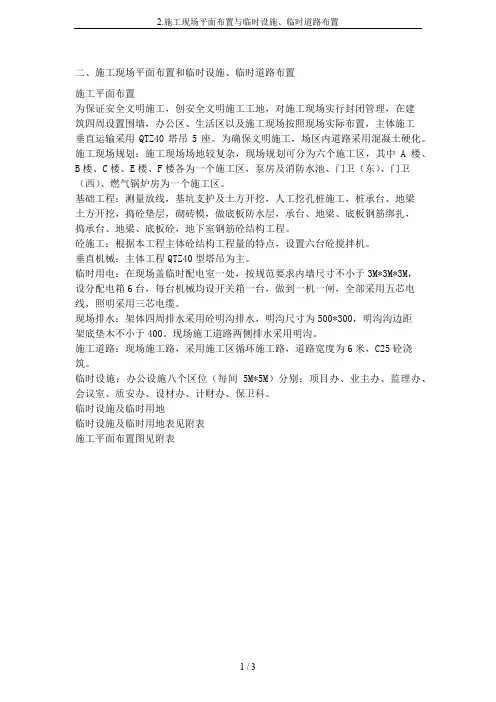

2.施工现场平面布置与临时设施、临时道路布置

2.施工现场平面布置与临时设施、临时道路布置

二、施工现场平面布置和临时设施、临时道路布置
施工平面布置
为保证安全文明施工,创安全文明施工工地,对施工现场实行封闭管理,在建
筑四周设置围墙,办公区、生活区以及施工现场按照现场实际布置,主体施工
垂直运输采用QTZ40塔吊5座。

为确保文明施工,场区内道路采用混凝土硬化。

施工现场规划:施工现场场地较复杂,现场规划可分为六个施工区,其中A楼、B楼、C楼、E楼、F楼各为一个施工区,泵房及消防水池、门卫(东)、门卫(西)、燃气锅炉房为一个施工区。

基础工程:测量放线,基坑支护及土方开挖,人工挖孔桩施工,桩承台、地梁
土方开挖,捣砼垫层,砌砖模,做底板防水层,承台、地梁、底板钢筋绑扎,
捣承台、地梁、底板砼,地下室钢筋砼结构工程。

砼施工:根据本工程主体砼结构工程量的特点,设置六台砼搅拌机。

垂直机械:主体工程QTZ40型塔吊为主。

临时用电:在现场盖临时配电室一处,按规范要求内墙尺寸不小于3M*3M*3M,
设分配电箱6台,每台机械均设开关箱一台,做到一机一闸,全部采用五芯电线,照明采用三芯电缆。

现场排水:架体四周排水采用砼明沟排水,明沟尺寸为500*300,明沟沟边距
架底垫木不小于400。

现场施工道路两侧排水采用明沟。

施工道路:现场施工路,采用施工区循环施工路,道路宽度为6米,C25砼浇筑。

临时设施:办公设施八个区位(每间5M*5M)分别:项目办、业主办、监理办、会议室、质安办、设材办、计财办、保卫科。

临时设施及临时用地
临时设施及临时用地表见附表
施工平面布置图见附表
施工总平面图
临时用地表。

市政道路施工现场平面布置图和临时设施

市政道路施工现场平面布置图和临时设施

施工现场平面布置图和临时设施、临时道路布置一、施工现场条件与周边环境(1)、进场后及时与建设单位进行交接,对坐标点进行保护。

(2)、整个场区四面均设置围墙,北侧用彩钢板作活动围墙,现场留设一个10米宽的临时大门。

(3)、水源情况:已由建设单位将总水管引至施工现场范围。

(4)、电源情况:已由建设单位引至现场,容量400kv。

(5)、排水情况:现场无市政排水管线,污水排放统一设沉淀池、污水坑,定期由市容办派专车进行抽取、清理。

二、施工现场平面布置原则(1)、符合文明安全工地标准;参照招标文件图示要求;(2)、满足施工需要,充分考虑专业分包需要,体现总包特点,符合统一管理协调原则;(3)合理布置地泵(汽车泵)等大中型施工机械,搭设好脚手架。

规划好施工道路和材料堆放、物资加工场地,减少运费和场内二次搬运;(4)、采用装配式集装箱临建设施,提高装配速度,尽快投入使用;(5)、布置符合现场卫生、安全防火和环境保护等要求。

三、现场办公、临时围挡布置1、现场办公设施布置现场临时办公设在场地合适地段。

2、现场生活设施布置临时生活设施根据招标要求进行搭设、场地美化等。

3、现场围挡主要是办公施工区域的围挡,用彩钢板封堵。

四、主要施工机械布置(1)、混凝土输送泵布置具体位置见施工现场平面布置图,详细内容参见施工部署章节。

(2)、钢筋加工、木工加工布置具体位置见施工现场平面布置图,详细内容参见施工部署章节。

五、施工各阶段现场平面布置路基施工阶段的场区划分与安排(1)本阶段施工任务是土方开挖、平整场地等内容;(2)先将场地进行平整,修筑场区内主要施工道路,主路宽,路侧修排水沟、集水井;场地作硬化处理;(3)逐一安排搭设办公室、木工加工棚、钢筋加工棚及材料堆放场地、现场施工用库房、实验室,满足施工的需要。

(4)按发包方要求接通临时水源。

保证必要的生产、办公和消防用水;(5)布置好发电机组,并引至专用配电箱,供生产、办公用电;其他施工阶段的场区划分与安排(1)本阶段施工节奏快,专业比较单一;(2)从水源将干管通达四周,形式环状水路,水管埋入地下,根据需要留出接头位置,供接出水管引至用水地点;(3)将电缆引至各用电处,形成环状电路,保证全场有足够的电力。

施工现场临时设施布置

施工现场临时设施布置

施工现场临时设施布置一、办公区和生活区(一)办公区1、办公区整体效果(1)办公用房的施工安装、拆卸或拆除应编制施工方案,并应由专业人员施工、专业技术人员现场监督。

(2)办公用房层数不应超过两层。

(3)办公区的通道、楼梯处应设置应急疏散、逃生指示标识和应急照明灯。

(4)办公用房主要采用双层结构的箱式组合房(集装箱式组合房),单个厢式组合房外尺寸为6.4m*3.05m*2.7m。

室内净高不应低于2.5米,人均使用面积不宜小于4㎡。

(5)办公用房基础可采用模块式混凝土等可周转基础,可重复使用,节约成本、环保。

(6)办公楼外延集装箱立柱、顶板、底板涂刷灰色,其他部位为白色办公楼内部墙面为白色,顶棚白色加装LED灯管照明,深灰色门及踢脚线。

(7)如现场有条件也可利用原有建筑物作为办公楼使用。

2、办公区总平面图(单排)卫生间、淋浴室1F食堂1F 办公用房2F停车场办公区停车场入口通往施工区通往办公区4M4M8M4M办公区总平面图单排示例注:办公区各门须设有门禁,车辆须先进入办公区停车场才可通过门禁进入办公区,从办公区通过门禁才可进入施工区。

4M4M3、办公区总平面图(双排)(1)办公用房所采用的原材料、构配件和设备等,其品种、规格、性能等应满足设计要求并符合国家现行标准的规定,不得使用已被国家淘汰的产品。

(2)办公用房应根据当地气候条件,采取低抗风、雪、雨、雷电等自然灾害的措施。

(3)施工现场宜采用集中供暖,严禁使用炉火或明火取暖。

(4)办公用房与食堂、卫生间、淋浴室等间距不得小于4m,建筑物距正门间距不得小于8m。

(5)除特殊需要外,办公区用地以节地、节材、减少投入为设计原则,不求大、不求洋。

(6)根据施工现场实际情况,办公区可以设置停车场的,小型车辆停车场均设置在办公区域一侧,进入办公区、生活区、施工区均须要通过门禁系统,不可直接将停车场设置在办公区内部。

如不具备办公区一侧设置停车场的条件,停车场设置的位置也应满足从停车场进入办公区、生活区、施工区须通过门禁系统的条件。

施工现场平面布置图和临时设施布置

施工现场平面布置图和临时设施布置

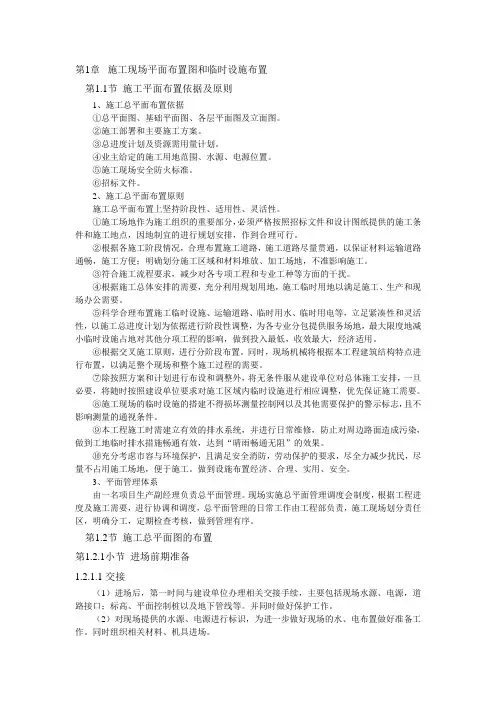

第1章施工现场平面布置图和临时设施布置第1.1节施工平面布置依据及原则1、施工总平面布置依据①总平面图、基础平面图、各层平面图及立面图。

②施工部署和主要施工方案。

③总进度计划及资源需用量计划。

④业主给定的施工用地范围、水源、电源位置。

⑤施工现场安全防火标准。

⑥招标文件。

2、施工总平面布置原则施工总平面布置上坚持阶段性、适用性、灵活性。

①施工场地作为施工组织的重要部分,必须严格按照招标文件和设计图纸提供的施工条件和施工地点,因地制宜的进行规划安排,作到合理可行。

②根据各施工阶段情况,合理布置施工道路,施工道路尽量贯通,以保证材料运输道路通畅,施工方便;明确划分施工区域和材料堆放、加工场地,不准影响施工。

③符合施工流程要求,减少对各专项工程和专业工种等方面的干扰。

④根据施工总体安排的需要,充分利用规划用地,施工临时用地以满足施工、生产和现场办公需要。

⑤科学合理布置施工临时设施、运输道路、临时用水、临时用电等,立足紧凑性和灵活性,以施工总进度计划为依据进行阶段性调整,为各专业分包提供服务场地,最大限度地减小临时设施占地对其他分项工程的影响,做到投入最低,收效最大,经济适用。

⑥根据交叉施工原则,进行分阶段布置。

同时,现场机械将根据本工程建筑结构特点进行布置,以满足整个现场和整个施工过程的需要。

⑦除按照方案和计划进行布设和调整外,将无条件服从建设单位对总体施工安排,一旦必要,将随时按照建设单位要求对施工区域内临时设施进行相应调整,优先保证施工需要。

⑧施工现场的临时设施的搭建不得损坏测量控制网以及其他需要保护的警示标志,且不影响测量的通视条件。

⑨本工程施工时需建立有效的排水系统,并进行日常维修,防止对周边路面造成污染,做到工地临时排水措施畅通有效,达到“晴雨畅通无阻”的效果。

⑩充分考虑市容与环境保护,且满足安全消防,劳动保护的要求,尽全力减少扰民,尽量不占用施工场地,便于施工。

做到设施布置经济、合理、实用、安全。

施工现场平面布置和临时设施布置

施工现场平面布置和临时设施布置

施工现场平面布置和临时设施布置第一节施工现场平面布置原则施工现场布置根据建设单位提供的施工场地总平面图、建设方对施工场地布置的要求以及符合本工程施工需要,针对本工程实际现场施工条件进行相应的施工现场平面布置。

本工程施工场地布置的具体原则是:车辆出入口服从现有道路流向与流量及现场条件,并经有关部门批准。

阶段平面布置与该时期的施工重点想适应。

划分施工区域和材料堆放场地,保证材料运输道路环环通畅,施工方便。

符合工程施工流程要求,减少对专业工种和各工程方面的干扰。

施工场地布置时考虑房地产销售的需要,做到简洁、美观。

各种生产设施布置便于施工生产安排,且满足安全防火、劳动保护的要求,临设布置尽量不占用施工场地。

临电电源、电线敷设要避开人员流量大的楼梯及安全出口,电线尽量采用暗敷方式。

一旦室外总体施工开始,区域内影响总体施工部分服从建设单位对总体施工安排,施工区域内临设、库棚、堆场相应调整、移位。

第二节施工现场平面布置1、现场出入口及道路根据业主提供的资料和现场的实际情况,在场地的北一侧布置了一个大门,并且设置警卫室,为材料以及人员的主要入口。

按照文明工地的要求,路边均设置排水篦子,场内排水由路面顺坡进入排水篦子,经沉淀处理后,统一汇入市政管道。

2、水平运输机械设置(1)水平运输本工程包含室外工程,施工期间配备2 台铲车,6 台翻斗车(一吨翻),人力手推车进行水平运输,主要运送室外配套工程所需的小型模板、砂浆、地砖等小型材料。

3、临时设施的布置(1)施工区:在场地内分别布置办公室、仓库、监理室、浴室、厕所、医疗室、标养室等各一个,具体位置详见施工平面布置图。

4、原材料及加工场地的布置根据建设单位提供的施工总平面图、招标文件中对平面布置的要求及实际现场的场地情况;对现场材料堆场、加工场布置作如下布置:(1)本工程在基础及主体施工阶段设置钢筋堆场、钢筋加工场、模板堆场及加工场各一个,具体位置见施工平面布置图。

(2)在土建阶段,在施工现场布置集中搅拌场1 个。

施工平面布置和临时设施布置

施工平面布置和临时设施布置

施工平面布置和临时设施布置一、施工平面布置1、施工现场平面布置原则现场平面布置应充分考虑确保交通顺畅、安全生产、文明施工,减少二次搬运以及环保等管理目标的要求,根据本工程施工用地的实际情况及业主对用地的具体要求,顺利实现对现场进行科学、合理布置,同时要优先考虑现场的硬化、绿化、亮化、环保(防尘、降燥、净化排水)及现场管理。

1.1现场平面布置随着工程施工进度进行调整,阶段平面布置要与该时期的施工重点相适应。

12施工材料堆放均设在垂直运输机械(塔吊)覆盖的范围内,以减少二次搬运。

13中小型机械的布置要处于安全范围,避开高空物体打击(与主体结构外缘不小于20米)。

1.4临电电源、电线敷设要避开人员流量大的楼梯口及安全出口以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。

15本工程应着重加强现场安全管理力度,严格按照我公司的《项目安全管理手册》进行管理。

1.6本工程要重点加强环境保护和文明施工管理的力度,使工程现场永远处于整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色环保建筑。

1.7控制粉尘设施排污、废弃物处理及噪声设施的布置。

1.8设置便于大型运输车辆通行的现场环形道路并保证其可靠性。

2、施工现场总平面布置本工程现场办公、工人生活和场地加工等均在现场范围内解决,并实行独立分区管理。

现场按照图纸规划建立现场临时道路体系,在道路和塔吊周边设置材料堆放加工场地和仓库,基本满足物流的组织的需求。

1.1土建基础与主体结构阶段现场平面布置(1)钢筋工场地本工程钢筋工程采取集中加工成型后运往施工楼层的施工方法。

考虑到各个施工区工作面相互影响,地下、地上结构施工期间现场设置一个钢筋加工棚。

钢筋加工棚用钢管搭设,上盖彩钢瓦,内设切断机,弯曲机,对焊机等。

钢筋场地的地面用浇筑混凝土硬化。

(2)模板加工工场地地下结构施工阶段在每个钢筋加工区旁边设置一个模板加工区,便于塔吊吊装,在地上结构施工阶段模板加工区设在地下车库顶板上,每栋楼设一个与木料堆放区相通,模板加工场内设足够消防器材,每天派人巡视。

施工现场平面布置和临时设施布置

施工现场平面布置和临时设施布置

施工现场平面布置和临时设施布置第一节、施工临时设施布置1、施工总体布置原则施工总平面布置严格按照施工合同执行相关标准要求,结合本工程施工现场情况,本着“有利生产、经济适用、安全防火和环境保护”的要求进行布置。

2、项目部、施工队地驻地建设本工程根据现场情况,拟设置一个项目部驻地。

驻地均采用15cm厚C20混凝土硬化,驻地房间采用防火、保温的彩钢板进行搭设。

按施工组织设计划分施工段落,并清理施工现场,对驻地进行施工围挡封闭。

生活区内设置职工宿舍、食堂、洗浴室、医务室等房间,满足职工食宿生活的需要。

2.1、宿舍布置宿舍标准间尺寸为5.4m×3.6m,每个房间内设置4人,床架被褥统一、实行军事化管理。

宿舍内设置生活用品专柜,每层宿舍楼设置三个定点垃圾桶。

2.2、厨房、食堂布置在驻地设置厨房,内配成品、半成品储藏柜、消毒柜、冰柜、蒸箱、炉灶、排风扇等设施,门扇下方设置防鼠挡板,燃气罐单独设置存放间。

灶台及其周边铺贴瓷砖,高度1.8m。

食堂门口设挡鼠板,食堂所用餐具按卫生要求及时消毒。

炊事员持健康证上岗。

2.3、厕所布置在宿舍楼附近,设一处水冲式厕所。

场外设置专用化粪池,专人定期清理。

厕所地面铺设白色瓷砖,由专人进行打扫,保持清洁卫生。

2.4、医务室布置在现场设立专门的临时医务室,配备足够的医疗设施、急救设备、常用药物、传染病预防药物和称职的医务人员,同时配备急救担架,用于一旦发生安全事故时对受伤人员的急救。

2.5、其他设施布置驻地内还设置保安室、探亲房等配套设施。

3、施工道路项目经理部设置在道路一侧外边缘不到20米处,临时道路很少,其他利用现有道路。

为确保生产生活区域周围正常运行的需要,设置施工及生活车辆进出的临时道路。

主便道采用C20硬化混凝土路面,路面厚度为20cm,宽度5m,设单侧排水沟。

硬化场地向四周设2%的排水坡,排入排水沟。

同时在各现有道路路口处修筑局部临时道路(结构形式同上)方便车辆和行人通行。

施工总平面、现场临时设施布置

施工总平面、现场临时设施布置

施工总平面、现场临时设施布置一、施工现场平面布置原则1、要满足施工需要,方便施工管理,确保施工质量、安全、进度和环保的要求。

2、在允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地的规划,将对交通及周围环境影响程度降至最小、将现有场地的作用发挥到最大化。

3、处理好交通线路与临时道路的关系,保证该地区交通运行通畅,避免拥挤和堵车现象发生。

4、场地布置遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。

二、施工总平面图布置图1、现场临时设施布置情况施工现场各种临时设施分别布置在施工现场内,现场主要设置办公区;大型工具堆放区、加工区;材料堆放区;搅拌站以及水泥库等设施。

3、办公区办公区设置项目经理办公室、项目部办公室等。

4、周转材料堆场5、生活居住区生活区设食堂,内配冰柜、蒸箱、炉灶等设施。

炉灶采用燃气炉灶,满足施工人员用餐。

6、施工主要机具、设备布置方案按总体部署及施工进度的要求,购置和配备必须的施工机械,解决施工中运输加工任务。

7、施工现场临时用电方案根据建设单位提供的电源及水源,于现场一侧设立配电间,按平面布置,将平面与立面施工用电分开布置。

生活区分办公照明和宿舍照明用电,生产区用电分两路,一路为机械用电,一路为现场施工照明。

8、施工现场临时用水方案根据建设单位提供的施工用水,为满足各施工段、生活区的使用,进行了平面分点布置。

配水管网的布置方法根据本公司以往类似工程经验,主杆线采用中48镀锌管,支管采用中25镀锌管。

现场用水采用环向封闭布置,优点是能保证供水的可靠性,当管网某一处发生故障时,水仍可以正常使用。

9、施工现场临时排水方案施工区域排水:本工程各施工阶段的施工排水都统一安排,一次性投资,在每个建筑单体的四周都设置排水沟,在临时施工道路的两侧设置排水明沟及窨井,污水经沉淀后排入下水道。

10、施工现场临时消防方案消防设施的配置和布置的合理与否,是关系到每个施工阶段的防火安全问题,因此必须经过周密合理的考虑。

施工现场平面布置图及临时设施方案

施工现场平面布置图及临时设施方案

施工现场平面布置图及临时设施方案根据《施工总平面图》规划生产和办公临时用地,办公区、生活区在现场附近搭设。

1、施工区平面布置1.1泵站、附属用房基础结构施工阶段的平面布置1.1.1垂直运输机械的布置大型材料设备包括钢筋、模板、混凝土、钢管、土方等,主要通过汽车吊车和混凝土泵车完成。

1.1.2钢筋加工堆放场地本工程钢筋采用现场加工,钢筋加工场地详见《施工总平面图》。

1.2泵站、附属用房主体结构施工阶断的平面布置1.2.1垂直运输机械的布置大型材料设备包括钢筋、模板、混凝土等,主要通过汽车吊车和混凝土泵车完成,位置见《施工总平面图》。

1.3装饰装修施工阶段的平面布置1.3.1垂直运输机械的布置装修阶段垂直运输主要是装修材料的运输。

本工程装修材料的运输用汽车吊车。

1.3.2装修材料堆放场区装修阶段在原钢筋堆放场设置装修材料堆放场区。

1.3.3周转材料堆放场地尽量减少二次搬运,同基础施工阶段1.3.4砂石、砌体堆放场区砂石、砌体堆放场区利用主体施工阶段辅助生产设施区。

1.3.5砂浆搅拌机本工程砂浆采用现场搅拌,现场布置相应数量的砂浆搅拌机。

2、现场办公、生活区设施布置现场搭设,详见《施工总平面图》。

3、现场道路布置详见《施工总平面图》。

4、施工现场临时设施情况:详见附表。

5、施工临时用水设计5.1经计算并根据设计规范,结合现场实际情况,施工用水、临时消防给水采用统一供水管道,给水管道采用DN75焊接钢管。

给水干管由已有市政管道引出,位置见《施工总平面图》。

临建区布置消火栓,间距50M。

消火栓采用DN65,枪口φ19,长25M麻质水龙带。

管道材料及连接方式:全部管道采用焊接钢管焊接,局部需经常拆卸的管件采用丝接或法兰连接。

5.2排水系统5.2.1排水明沟设置沿临建区四周设置300×300MM(B×H)排水明沟,将水流汇集至附近积水坑内,积水坑规划30M3,再由集水坑通过离心泵抽到附近道路雨水管到内。

施工平面布置和临时设施布置

施工平面布置和临时设施布置

第一章施工平面布置和临时设施布置
经实地调查,本工程无室外临设场地,不具备平面布置条件,故在一楼设置临时办公场所和装饰材料加工区,供现场办公和管理人员值班。

施工人员和管理人员均不住现场,场外住宿班车接送午餐外购,当天施工完毕当天撤出。

第二章机械设备投入计划
一、指导思想
我公司针对本工程的指导思想是:质量第一,服务周到,业主满意,以质量为中心,按照GB/T19002-ISO9002《质量管理和质量保证》系列标准,建立工程质量保证体系,选配高素质的项目经理,积极推广应用新技术、新工艺、新设备、新材料,精心组织科学管理,优质高速地完成本工程的施工任务,创出本市一流工程。

二、实施目标
一、质量目标
达到国家现行有关施工质量验收规范合格标准。

二、安全目标
加强进场人员的安全思想教育,提高施工人员的安全意识,同时加大安全费用投入,杜绝死亡及重伤事故。

三、文明施工目标
严格按文明施工的各项规定执行,场内各种建筑材料堆码成行成垛,实行禁烟、无垃圾管理,保持场容、市容环境卫生,确保优良达标现场。

四、环境保护目标
在确保工程质量和工期的前提下,树立全员环保意识,采取有效措施,减少施工噪音和环境污染,自觉保护市政设施,最大限度减少对环境的污染。

施工平面布置和临时设施布置

施工平面布置和临时设施布置

施工平面布置和临时设施布置第一节施工现场平面布置情况一、施工平面布置原则1、施工平面布置应严格控制在建筑红线之内。

2、平面布置要紧凑合理,尽量减少施工用地。

3、尽量利用原有建筑物或构筑物。

4、合理组织运输,保证现场运输道路畅通,尽量减少二次搬运。

5、各项施工设施布置都要满足方便施工、安全防火、环境保护和劳动保护的要求。

(1)除垂直运输工具以外,建筑物四周3m范围内不得布置任何设施。

(2)起重设备根据建筑物平面形式和规模,布置在施工段分界处,靠近料场。

(3)装修时搅拌机布置在施工外用电梯附近,施工道路近旁,以方便运输。

(4)水泥库选择地势较高、排水方便靠近搅拌机的地方。

(5)临时水电应就近铺设。

6、在平面交通上,要尽量避免土建、安装以及其他各专业施工相互干扰;7、符合施工现场卫生及安全技术要求和防火规范。

8、现场布置有利于各子项目施工作业。

9、考虑施工场地状况及场地主要出入口交通状况。

10、结合拟采用的施工方案及施工顺序。

11、满足半成品、原材料、周转材料堆放及钢筋加工需要。

12、满足不同阶段、各种专业作业队伍对宿舍、办公场所及材料储存、加工场地的需要。

13、各种施工机械既满足各工作面作业需要又便于安装、拆卸。

二、施工现场平面布置平面布置应整洁合理有序、功能齐全,满足现场施工、生活需要,在临时设施的布置上要充分考虑实际情况及环保要求,认真做到文明安全、整洁有序。

施工现场平面布置具体详见附表五——施工总平面图。

第二节现场临时设施布置情况一、生产生活区项目部办公及生活区就近租地建设,搭设彩钢房屋,采用硬质围挡进行封闭。

施工队住房及生产用临时设施用房采用岩棉框架房,施工队用房与项目部办公用房相邻。

材料堆放厂及加工车间布置在现场图示位置。

各自用围挡进行封闭。

临设标准:民工宿舍要达到每人2m2,每间不超过15人且通风良好。

临设及临时用的面积:办公区域:400 m2,搭建彩钢房屋。

生活区域:工人宿舍及食堂、浴室,搭建岩棉框架房420 m2。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场平面布置图及临时设施方案
根据《施工总平面图》规划生产和办公临时用地,办公区、生活区在现场附近搭设。

1、施工区平面布置
1.1泵站、附属用房基础结构施工阶段的平面布置
1.1.1垂直运输机械的布置
大型材料设备包括钢筋、模板、混凝土、钢管、土方等,主要通过汽车吊车和混凝土泵车完成。

1.1.2钢筋加工堆放场地
本工程钢筋采用现场加工,钢筋加工场地详见《施工总平面图》。

1.2泵站、附属用房主体结构施工阶断的平面布置
1.2.1垂直运输机械的布置
大型材料设备包括钢筋、模板、混凝土等,主要通过汽车吊车和混凝土泵车完成,位置见《施工总平面图》。

1.3装饰装修施工阶段的平面布置
1.3.1垂直运输机械的布置
装修阶段垂直运输主要是装修材料的运输。

本工程装修材料的运输用汽车吊车。

1.3.2装修材料堆放场区
装修阶段在原钢筋堆放场设置装修材料堆放场区。

1.3.3周转材料堆放场地
尽量减少二次搬运,同基础施工阶段
1.3.4砂石、砌体堆放场区
砂石、砌体堆放场区利用主体施工阶段辅助生产设施区。

1.3.5砂浆搅拌机
本工程砂浆采用现场搅拌,现场布置相应数量的砂浆搅拌机。

2、现场办公、生活区设施布置
现场搭设,详见《施工总平面图》。

3、现场道路布置
详见《施工总平面图》。

4、施工现场临时设施情况:详见附表。

5、施工临时用水设计
5.1经计算并根据设计规范,结合现场实际情况,施工用水、临时消防给水采用统一供水管道,给水管道采用DN75焊接钢管。

给水干管由已有市政管道引出,位置见《施工总平面图》。

临建区布置消火栓,间距50M。

消火栓采用DN65,枪口φ19,长25M麻质水龙带。

管道材料及连接方式:全部管道采用焊接钢管焊接,局部需经常拆卸的管件采用丝接或法兰连接。

5.2排水系统
5.2.1排水明沟设置
沿临建区四周设置300×300MM(B×H)排水明沟,将水流汇集至附近积水坑内,积水坑规划30M3,再由集水坑通过离心泵抽到附近道路雨水管到内。

5.3临时用水系统的维护与管理
5.3.1施工时应注意保证消防管路畅通,消火栓箱内设施完备,箱前道路畅
5.3.2应加强现场厕所的卫生管理,设专人及时冲洗、清扫,保持整洁、无臭味散发。

5.3.3现场应及时清扫,保证干净、无积水。

设专人清理排水沟。

施工现场做到工完场清。

5.3.5消防水泵设专线用电、专人管理、专职看护和维护,看护和维护人员应掌握系统管理,应具备及时处理突发事件的能力。

6、施工临时用电设计
经计算由现场总电源引出的干线可以满足施工需要。

本工程现场结构施工阶段临时用电,配置若干个二级配电箱,其中部分供应加工区使用,其他二级配电箱分出若干三级配电箱,供应各用电设备用电。

现场临时用电的配置,以“三级配电、二级漏保”、“一机、一闸、一漏、一箱、一锁”为原则。

一级、二级箱采用线路保护型开关,三级箱采用具有电动机专用短路保护和过载保护脱扣特性的漏电保护开关。

临时用地表

警卫室20施工现

开工——竣工
合计11220。
