管网排水监理规划

合集下载

污水管网工程监理规划

污水管网工程监理规划

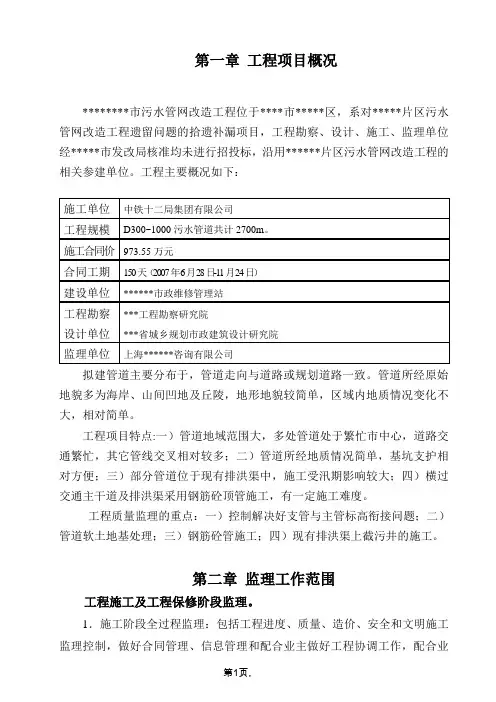

第一章工程项目概况

********市污水管网改造工程位于****市*****区,系对*****片区污水管网改造工程遗留问题的拾遗补漏项目,工程勘察、设计、施工、监理单位经*****市发改局核准均未进行招投标,沿用******片区污水管网改造工程的相关参建单位。工程主要概况如下:

拟建管道主要分布于,管道走向与道路或规划道路一致。管道所经原始地貌多为海岸、山间凹地及丘陵,地形地貌较简单,区域内地质情况变化不大,相对简单。

工程项目特点:一)管道地域范围大,多处管道处于繁忙市中心,道路交通繁忙,其它管线交叉相对较多;二)管道所经地质情况简单,基坑支护相对方便;三)部分管道位于现有排洪渠中,施工受汛期影响较大;四)横过交通主干道及排洪渠采用钢筋砼顶管施工,有一定施工难度。

工程质量监理的重点:一)控制解决好支管与主管标高衔接问题;二)管道软土地基处理;三)钢筋砼管施工;四)现有排洪渠上截污井的施工。

第二章监理工作范围

工程施工及工程保修阶段监理。

1.施工阶段全过程监理:包括工程进度、质量、造价、安全和文明施工监理控制,做好合同管理、信息管理和配合业主做好工程协调工作,配合业

主做好工程交工验收工作。

2.在工程保修阶段做好保修期的各项监理工作。

第三章监理工作内容

对监理工作范围内的工程项目开展工程质量监理、工程进度监理、工程造价监理、合同管理、信息管理和组织协调工作,主要内容如下:1.配合业主开展项目前期施工合同签订等工作。

2.参加工程开工前施工图设计文件技术交底和图纸会审,熟悉设计图纸、理解设计意图,发现设计文件的错误、遗漏及不合理,及时提出意见和建议。

给排水监理规划

给排水监理规划

引言概述:

给排水监理规划是为了确保给排水工程质量和安全,并监督工程的顺利进行而制定的一套执行计划。本文将针对给排水监理规划进行详细阐述,主要包括监理人员的选拔要求、监理工作的任务分配、监理工作的具体内容、监理过程中的常见问题以及在工程完工后的总结等五个大点,并对每个大点进行细致的拆解和讲解。

正文内容:

一、监理人员选拔要求:

1.职业资格要求:监理人员应持有国家颁发的相关职业资格证书,如建筑工程监理工程师证书等。

2.专业背景要求:监理人员应具备相关领域的专业知识和技能,如给排水工程、土木工程等。

3.经验要求:监理人员应有一定的从业经验,熟悉给排水工程施工现场的操作和管理。

二、监理工作任务分配:

1.施工前期准备:监理人员要对施工图纸进行审核,确保施工方案的合理性和安全性。

2.施工过程监管:监理人员要对施工现场进行巡查,核实施工质量和安全标准的执行情况。

3.施工中期检查:监理人员要对施工过程进行中期检查,掌握施工进度和质量情况,及时发现并解决问题。

4.施工结束验收:监理人员要参与给排水工程的最终验收工作,确保工程符合设计要求和相关标准。

5.工程竣工验收:监理人员要协助工程竣工验收,全面评估工程质量和安全性,并编制监理报告。

三、监理工作的具体内容:

1.施工质量监督:监理人员要对施工过程中的各项工作进行监督,如给排水设备的安装、管道的铺设等。

2.施工安全监管:监理人员要确保施工现场的安全,包括安全设施的设置、施工人员的安全培训等。

3.施工管理监督:监理人员要对施工进度和施工计划进行跟踪监管,确保施工顺利进行。

市政道路给排水工程监理规划

市政道路给排水工程监理规划

市政道路给排水工程监理规划1:

【项目名称】市政道路给排水工程监理规划1. 总则

1.1 主要目的

1.2 背景介绍

1.3 规划范围

1.4 法律法规及标准参考

2. 建设需求分析

2.1 道路给排水工程概述

2.2 基础设施现状分析

2.3 改善道路排水需求

2.4 交通流量及需求

3. 规划设计方案

3.1 设计目标

3.2 建设内容及布局

3.3 排水系统设计

3.4 排水管网布置

3.5 排水设施选型

3.6 排水工程施工方案

4. 资金预算与筹措

4.1 项目资金需求

4.2 资金筹措方案

4.3 资金使用计划

5. 工期与工作计划

5.1 施工时间安排

5.2 各阶段工作计划

6. 施工监理组织与管理 6.1 监理组织架构

6.2 监理分工

6.3 监理质量控制

6.4 施工安全管理

7. 监理工作报告与评估

7.1 工作报告要求

7.2 工作评估与总结

【附件】

1. 建设项目地图

2. 监理规划草图

3. 施工工艺流程图

4. 工程预算表格

【法律名词及注释】

1. 基本建设法:国家基本建设工程管理的法律

2. 建设工程监理管理办法:规范建设工程监理行为的管理办法

3. 施工图设计规范:规定建设工程施工图设计要求的规范

2:

【项目名称】市政道路给排水工程监理规划

1. 规划目的与背景

1.1 主要目的

1.2 规划背景

1.3 规划范围

1.4 相关法律法规及标准参考

2. 建设需求分析

2.1 道路给排水工程概述

2.2 基础设施现状分析

2.3 计划改善的排水需求

2.4 考虑的交通流量及需求

3. 规划设计方案

3.1 设计目标与原则

3.2 建设内容及布局设计

3.3 排水系统设计方案

污水管网工程监理规划(修改)

污水管网工程监理规划(修改)

目录

第一章工程项目概况┄┄┄┄┄┄┄┄┄┄┄┄┄2

第二章监理工作范围┄┄┄┄┄┄┄┄┄┄┄┄┄2

第三章监理工作内容┄┄┄┄┄┄┄┄┄┄┄┄┄2

第四章监理工作原则┄┄┄┄┄┄┄┄┄┄┄┄┄9

第五章监理工作依据┄┄┄┄┄┄┄┄┄┄┄┄┄9

第六章监理工程师职业道德准则┄┄┄┄┄┄┄┄┄11 第七章项目监理机构及人员配置计划┄┄┄┄┄┄┄11 第八章项目监理机构及人员岗位职责┄┄┄┄┄┄┄12 第九章监理工作程序┄┄┄┄┄┄┄┄┄┄┄┄┄18

第十章监理工作的方法和措施┄┄┄┄┄┄┄20 第一节工程质量监理┄┄┄┄┄┄┄20 第二节工程进度监理┄┄┄┄┄┄┄40 第三节工程造价监理┄┄┄┄┄┄┄47 第四节安全文明施工管理┄┄┄┄┄┄┄60 第五节合同和信息监理┄┄┄┄┄┄┄63 第六节组织协调┄┄┄┄┄┄┄75 第十一章监理工作制度┄┄┄┄┄┄┄┄┄┄┄┄┄79

第十二章监理设施┄┄┄┄┄┄┄┄┄┄┄┄┄85

第一章工程项目概况

工程主要概况如下:

第二章监理工作范围

工程施工及工程保修阶段监理.

1.施工阶段全过程监理:包括工程进度、质量、造价、安全和文明施工监理控制,做好合同管理、信息管理和配合业主做好工程协调工作,配合业主做好工程交工验收工作.

2.在工程保修阶段做好保修期的各项监理工作.

第三章监理工作内容

(一)四控:

1、进度控制:

⑴编制施工进度控制的工作细则。

⑵审核施工进度计划。

⑶按年、季、月编制工程综合计划.

⑷协助承包单位实施进度计划。

⑸监督施工进度计划的实施。

⑹组织现场协调会.

⑺向业主提供进度报告.

给排水监理规划

给排水监理规划

给排水监理规划

给排水监理规划

1. 前言

本文档旨在提供一份详细的给排水监理规划,用于确保给排水工程的高质量完成。本规划包含了项目的背景信息、监理目标与原则、监理的组织与管理、监理的工作内容与标准、监理的实施流程、监理的时间安排和监理的验收与总结等内容。

2. 项目背景

在此章节中,列出项目的名称、地点、规模、建设单位和设计单位等基本信息。同时,也要说明项目的背景、目的和重要性,以及相关政策和法规的依据。

3. 监理目标与原则

在此章节中,明确给排水监理的目标,包括保障工程质量、确保工程安全、合理控制工程成本等。并且,列出监理的原则,如依法、公正、客观、科学等。

4. 监理的组织与管理

在此章节中,详细描述给排水工程的监理组织结构,包括监理机构和监理人员的职责和权限等。同时,也要说明监理的管理措施,包括监理人员的配备、资质要求和培训等。

5. 监理的工作内容与标准

在此章节中,列出给排水工程监理的具体工作内容,如工程设计审核、施工现场监理、材料与设备质量检查等。同时,也要说明监理的工作标准,例如工程设计符合规范要求、施工质量符合法律法规等。

6. 监理的实施流程

在此章节中,详细描述给排水工程监理的实施流程,包括实施前准备、实施过程中的各阶段工作和实施后的总结与验收等。同时,也要说明监理工作中的风险和控制措施。

7. 监理的时间安排

在此章节中,安排给排水工程监理的时间计划,包括设计审核的时间、施工监理的时间和竣工验收的时间等。同时,也要设定监理工作的里程碑,并进行具体的时间安排。

8. 监理的验收与总结

在此章节中,规定给排水工程监理的验收标准,并列出验收的

污水管网工程监理规划

污水管网工程监理规划

污水管网工程监理规划-CAL-FENGHAI.-(YICAI)-Company One1

项目编号:

钦州市银河街片区污水截流工程

监理规划

总监:

审批:

南宁品正建设咨询有限责任公司

2015年月

目录

一、工程项目概况 (4)

㈠、概况一览表 (4)

㈡、工程特点 (4)

二、监理工作范围 (5)

三、监理工作内容 (5)

㈠、施工准备阶段 (6)

㈡、施工阶段 (6)

㈢、竣工验收及缺陷责任期 (6)

四、监理工作目标 (7)

五、监理工作依据 (7)

六、监理机构的组织形式 (7)

七、人员配备计划 (8)

八、人员岗位职责 (8)

㈠、总监理工程师岗位职责 (8)

(三)、专业监理工程师岗位职责 (9)

(四)、监理员岗位职责 (10)

(五)、安全监理组织机构及职责 (10)

九、监理工作程序 (11)

㈠、监理工作总体程序 (11)

㈡、施工过程监理具体工作程序 (12)

十、监理工作方法及措施 (20)

㈠、施工阶段质量控制 (20)

㈡、施工进度控制 (23)

㈢、施工造价控制 (24)

㈣、合同与信息管理 (26)

㈤、组织协调 (27)

㈥、安全与文明施工控制措施和方法 (28)

十一、监理工作制度 (29)

十二、监理设施 (29)

附件:旁站监理方案 (27)

一、工程项目概况

㈠、概况一览表

㈡、工程特点

1、工程范围

本工程包括2部分:

(1)银河街污水提升泵站;

(2)污水收集管网。

2、主要工程数量:

(1)银河街污水提升泵站工程量一览表

(2)污水收集管网构建物一览表

3、工程特点

本工程为钦州市银河街片区污水截流工程,分为银河街污水提升泵站与污水收集管网两部分。

住宅小区排水管网改造工程监理规划

住宅小区排水管网改造工程监理规划

住宅小区排水管网改造工程监理规划

住宅小区排水管网改造工程监理规划

随着城市的发展和人民生活水平的提高,住宅小区的排水管网问题越来越受到人们的关注。为了解决这些问题,越来越多的住宅小区开始进行排水管网改造工程。在这个工程中,监理的作用非常重要。本文将介绍住宅小区排水管网改造工程监理规划,包括监理的职责、工作内容、工作方法和质量控制等方面。

一、住宅小区排水管网存在的问题

住宅小区排水管网存在的问题主要包括以下几个方面:

1、排水管道老化、淤积严重,导致排水不畅,污水泄漏,影响了居民的生活质量。

2、排水管网设计不合理,存在雨污合流、管道错接、漏接等问题,导致了排水污染和排水不畅。

3、排水管网维护管理不到位,缺乏专业的维护人员和设备,无法及时发现和解决排水管网问题。

二、监理规划的重要性

针对以上问题,监理规划的作用非常重要。通过制定合理的监理规划,可以确保排水管网改造工程的顺利进行,达到以下目标:

1、提高排水管网的使用寿命和安全性,减少维修费用和投诉率。

2、提高排水管网的排水能力,减少污水泄漏和排放量,保护环境。

3、提高排水管网的维护管理水平,建立完善的维护管理制度和设备库,确保排水管网的正常运行。

三、监理规划的内容和实施方案

监理规划是监理工作的指导性文件,包括以下内容和实施方案:

1、明确监理的职责和权利,确保监理工作的独立性和权威性。

2、制定施工准备阶段、施工阶段和验收阶段的监理工作计划和实施方案。

3、制定质量控制措施和检验方法,确保工程质量符合设计要求和技术标准。

4、制定进度控制措施和监督方法,确保工程进度符合计划要求。

污水管网监理规划.

污水管网监理规划.

第一章综合说明

1.1监理工程概况:

1、工程名称:职教园区污水管网

2、建设地点:湖滨新城

3、建设单位:宿迁金鹰建设有限公司

4、工程规模:DN400,DN500,DN800;管网全长4.2公里,

5、工程投资:约700 万元

6、设计单位:徐州市政设计有限公司

工程概况:管网全长4.2公里,人均综合生活用水量240L/人.d,工业地均用水量5000m³/K㎡.d;日变化系数1.3。设计充满度:DN400管道h/d≤0.65;DN500、DN800管道h/d≤0.7. 设计流速:V≥0.6m/s. 截污率采用95%,污水排放系数采用0.85. 纵断面设计灌顶覆土要满足≥0.7米,同时要满足服务范围内道路两侧地块污水的接入。排水管纵坡采用≥最小充满度下不淤流速控制下的最小坡度,在满足水量的前提下,尽量采用较小的坡度,以减少管道的埋设深度,以减少工程造价。管材采用玻璃夹砂管,垫层使用砂垫层。DN400、DN600检查井采用Φ1000的圆形砖砌污水检查井,DN800的检查井均采用Φ1250的圆形砖砌污水检查井,检查井W18、W31、W39、W43、W53、W65、W74采用带闸槽的砖砌检查井,7#、8#及9#排污口前的检查井采用500×500楼前检查井。

1.2监理服务期限

监理服务的期限自本合同签订之日起至本工程竣工验收之日。

1.3监理服务范围

施工阶段监理服务。

1.4监理工作内容

受建设单位委托负责所监理范围工程施工阶段的质量控制、工期控制、投资

控制,并协助业主进行安全生产文明施工监督,进行合同管理和信息管理、协调

雨污分流管网项目监理规划

雨污分流管网项目监理规划

雨污分流管网工程监理规划

二○一六年八月

监理规划名称:雨污分流管网工程监理规划建设单位:

编制单位:

主要编制人员名单:

审定:

审查:

校核:

编制:

目录

1 总则 (1)

1.1工程项目基本概况 (1)

1.1.1工程项目名称 (1)

1.1.2工程项目性质 (1)

1.1.3工程等级 (1)

1.1.4建设地点 (1)

1.1.5工程项目建设内容 (1)

1.2工程项目主要目标 (1)

1.2.1工程项目总投资 (1)

1.2.2计划工期 (1)

1.2.3质量目标 (2)

1.2.4安全与文明施工目标 (2)

1.3工程项目组织 (2)

1.4监理工程范围和内容 (2)

1.4.1监理工程范围 (2)

1.4.2监理服务内容 (3)

1.5监理主要依据 (3)

1.5.1国家及有关部门颁布的法律法规 (3)

1.5.2国家及相关部门颁布的技术规范及标准 (3)

1.6监理组织 (4)

1.6.1现场监理机构的组织形式与设置 (4)

1.6.2主要监理人员的配置和岗位职责 (6)

1.7监理工作基本程序 (7)

1.8监理工作主要方法和主要工作制度 (11)

1.8.1监理主要工作方法 (11)

1.8.2监理主要工作制度 (12)

2 工程质量控制 (13)

2.1质量控制的原则 (13)

2.2质量控制的目标 (13)

2.3质量控制的内容 (13)

2.4质量控制的措施 (18)

2.4.1质量控制方法 (18)

2.4.2质量控制点 (18)

2.4.3质量控制要点、难点 (19)

2.5质量控制的制度 (20)

3 工程进度控制 (20)

3.1进度控制的原则 (20)

污水管网工程监理规划

污水管网工程监理规划

Part Two
审核施工组织设计 核查进场原材料 检查施工机具和设备 协助业主完成施工前的准备工作
施工准备阶段:协助业主完成施工招标工作,对投标单位进行资格 预审
施工阶段:对施工单位的施工质量、进度和投资进行控制,监督施 工单位按照图纸和规范进行施工,处理施工现场出现的问题
验收阶段:参与工程的初步验收和竣工验收,确保工程符合设计要 求和质量标准
保修阶段:在工程保修期内,监督wenku.baidu.com工单位完成保修工作,处理因 施工质量引起的问题
验收依据:国家相关法律法规、设 计文件、施工合同等
验收程序:施工单位自检、监理单 位验收、政府主管部门抽检
添加标题
添加标题
添加标题
添加标题
验收内容:管道、检查井、泵站等 设施的外观质量、功能性试验等
验收要求:确保工程符合设计要求 和工程质量标准,及时处理存在的 问题
难点四:与各方 的沟通协调
对难点问题进行分析,制定 针对性的解决措施
针对重点工作,制定详细的 监理计划和实施方案
加强与业主、施工方和其他 相关方的沟通与协调
定期进行监理工作总结,及 时调整和完善监理策略
汇报人:XX
具体位置:XX市XX区XX街道
周边环境:临近居民区、商业 区等
交通状况:交通便利,附近有 多条公交线路和地铁线路
建设规模:总长约XX公里,覆 盖面积约XX平方公里

市政污水管网工程监理规划_secret

市政污水管网工程监理规划_secret

****工程

监理规划

内容提要:

工程概况

监理工作范围、目标和依据

监理组织机构、人员配备、岗位职责

监理工作内容、方法和措施

监理工作制度、工作程序

监理设备

监理履行的安全责任

监理单位(章):

编制人:

总监理工程师:

公司技术负责人:

日期:

目录

第一章工程概况 1

第一节工程概况 (6)

第二节监理工作范围 (7)

第三节监理工作内容 (7)

第四节监理工作目标 (8)

第五节监理工作依据 (9)

第二章项目监理机构 10

第一节项目监理机构的组织形式 (10)

第二节人员配备计划 (11)

一、项目驻场监理机构人员一览表 (11)

二、人员进场计划 (11)

第三节项目监理机构的人员岗位职责 (12)

一、总监理工程师 (12)

二、总监理工程师代表 (13)

三、专业监理工程师 (13)

四、监理员 (14)

第三章监理工作程序 15

一、监理工作流程 (15)

(一)成立项目监理机构 (15)

(二)收集监理资料,熟悉现场情况,编写监理规划、监理

细则 (15)

(三)召开第一次工地会议 (16)

(四)开工前的若干工作 (17)

(五)开工 (18)

(六)施工过程控制 (18)

(七)工程例会 (21)

(八)专题协调会 (21)

(九)竣工验收 (21)

(十)资料整理 (21)

(十一)保修期监理 (24)

二、主要的程序框图 (25)

1、监理工作总程序 (25)

2、施工准备阶段的监理工作程序框图 (26)

3、质量控制程序图 (27)

4、投资控制程序框图 (28)

5、进度控制框图 (29)

6、保修期监理程序: (30)

7.工程质量事故处理程序图 (31)

管网工程施工监理规划

管网工程施工监理规划

管网工程施工监理规划

一、工程概况

本项目为XX地区管网工程,主要包括雨水管网、污水管网和给水管网的施工及改造。工程覆盖范围广泛,涉及多个小区和路段。工程的主要目标是改善城市排水系统,提高城市给水供应质量,确保城市基础设施的稳定运行。

二、监理目标

1. 确保工程质量符合国家标准和设计要求。

2. 确保工程进度按照施工计划进行。

3. 确保工程安全无事故。

4. 确保工程投资控制在预算范围内。

三、监理组织结构

1. 监理单位:XX监理有限公司

2. 监理团队:项目总监理工程师、专业监理工程师、监理员

四、监理工作内容

1. 施工准备阶段的监理:审查施工图纸、施工方案、施工组织设计等文件;对施

工单位的资质进行审核;检查施工现场的准备工作是否到位。

2. 施工过程中的监理:检查施工单位的人员、材料、设备是否符合要求;对施工

过程中的质量、进度、安全、投资等方面进行控制和协调;定期召开监理会议,解决施工中的问题。

3. 工程验收阶段的监理:审查施工单位的验收申请;组织验收小组进行现场检查;对工程质量进行评价,提出验收意见。

五、监理工作方法

1. 现场巡查:监理工程师定期对施工现场进行巡查,了解施工进展、质量情况、

安全状况等。

2. 会议协调:定期召开监理会议,与施工单位、设计单位、建设单位等进行沟通,协调解决施工中的问题。

3. 文件审核:对施工单位提交的文件进行审核,包括施工方案、施工组织设计、

施工图纸等。

4. 质量检测:对施工过程中的关键工序和重要部位进行质量检测,确保工程质量

符合要求。

5. 投资控制:对工程投资进行动态监控,确保投资控制在预算范围内。

某给水管道工程监理规划

某给水管道工程监理规划

某给水管道工程监理规划

1. 引言

本文档旨在为某给水管道工程的监理团队提供一个详细的工程监理规划。本规划将涵盖工程监理的目标、方法和计划,以确保该给水管道工程的顺利进行,达到高质量和合规的建设目标。

2. 工程监理目标

本工程监理的目标是确保给水管道工程按照设计要求和法规进行建设,保证施工质量和安全,满足最终用户的需求,并确保工程按时完成。

3. 工程监理方法

本工程监理将采用以下方法来达到监理目标:

3.1 施工质量检查

监理团队将定期进行施工质量检查,包括材料的质量检验、施工工艺和方法的合规性检查等。对于发现的问题,监理团队将及时提出整改意见,并跟踪整改情况。

3.2 进度控制

监理团队将严格控制施工进度,与施工方保持紧密协调和沟通。在施工过程中监测工程进度,及时发现问题并采取相应措施确保工程按时完成。

3.3 安全监测

监理团队将对施工现场的安全进行监测,确保施工过程中的工作安全,防止事故的发生。对于违反安全规定的情况,监理团队将及时发现并提出整改要求。

3.4 文件管理

监理团队将对所有相关文件进行管理,包括设计文件、施工图纸、质量检验报告等。监理团队将确保这些文件的准确性和完整性,并妥善保存以备查阅。

4. 工程监理计划

本工程监理将按照以下计划进行:

4.1 前期准备阶段

1.确定监理团队成员及其职责分工;

2.研究相关法规和标准,掌握工程的要求;

3.对施工方的资质和信誉进行评估;

4.制定监理工作的详细计划。

4.2 施工前监理

1.检查施工方的施工准备情况,包括现场环境、设备和材料等;

2.对施工方的组织管理进行评估;

管道工程监理规划

管道工程监理规划

管道工程监理规划

1. 引言

本文档旨在制定管道工程监理规划,以确保管道工程的安全性、质量和可持续性。管道工程监理是保证工程建设按照设计要求和标

准进行的重要环节,具有重要的技术和管理意义。

2. 监理目标

本次管道工程监理的主要目标包括:

- 确保管道工程施工过程中的安全,保障工作人员和周边环境

的安全;

- 确保管道工程施工质量符合设计要求和相关标准,减少质量

问题和缺陷;

- 监督施工进度,确保项目按时完成;

- 管理和优化资源使用,提供高效的工程管理;

- 与相关部门和各参与方进行协调,提升项目协同效率。

3. 监理计划

3.1 施工前准备

监理团队将在施工前进行充分的准备。具体包括:

1. 完成工程文件的审查和分析,熟悉设计要求和标准;

2. 确定监理组织结构和责任分工,明确每个人的职责和权限;

3. 制定监理工作计划和时间表,确保施工过程的紧密协调;

4. 确定监理设备和工具的需求,并进行采购和准备;

5. 完善现场安全管理方案,确保工作人员的安全。

3.2 施工阶段监理

在施工阶段,监理团队将密切监督工程施工过程,包括:

1. 对施工前的准备工作进行检查和验收,确保施工条件满足要求;

2. 对施工材料和设备进行检测和质量控制,确保符合标准;

3. 监督施工过程中的安全措施,防止事故和伤害的发生;

4. 定期检查施工进度,及时发现并解决施工延误和问题;

5. 进行质量检查和验收,确保工程符合设计要求和标准。

3.3 施工后监理

在施工完成后的监理阶段,将进行如下工作:

1. 对工程进行最终验收,确保工程质量满足要求;

2. 编制施工总结报告,总结经验教训和改进措施;

经典市政排水工程监理规划

经典市政排水工程监理规划

经典市政排水工程监理规划经典完整版市政排水工程监理规划

第一章总则

1.1 监理规划的作用

监理规划是市政排水工程施工监理工作的基础。监理规划是对施工监理活动从开工至竣工全过程进行科学、合理、有计划组织和实施的规定。监理规划不但具有指导和监督施工监理工作的作用,而且必须与施工图及工程量清单一起组成施工总指导性文件,也是施工组织设计的依据。

1.2 监理规划的编制

监理规划的编制应在施工组织设计及施工图及工程量清单编制之前确定,并要与施工总指导性文件一起组成工程的指导文件。监理规划应根据合同的约定、规划设计文件、招标文件、技术规范和管理导则等综合依据编制。监理规划的编制应参照工程总投资额占1%的标准确定。

1.3 监理规划的内容

监理规划的内容应包括:施工监理实施项目、重点内容和监理要求;监理工作组织与管理体制、部门职责、人员配备、岗位要求

和职责划分;监理工作计划;监理实施方案;监理实施的质量控制措施;监理实施的安全防护;经济、材料报审和变更管理;质量、安全事故处理和报告;工程资料的归档和管理;其他需要说明的问题和要求。

1.4 监理规划的审批

监理规划编制完成后应经建设单位审查批准,并提供给建设单位与施工单位详细解释说明,以争取共识。

第二章监理工作组织和管理

2.1 监理工作的组织和管理模式

监理工作委托监理单位或监理人员执行,实行专业化分工和科学管理,保证施工监理全流程的技术要求和安全措施的实施,也是市政排水工程的保质保量和进度的保障。

2.2 监理工作的体制

市政排水工程监理工作应设立专门的监理部门或者配备单独的监理人员。

污水管网监理规划

污水管网监理规划

污水管网监理规划

介绍

污水管网是城市环境卫生的重要组成部分,而其规划和建设对城市的可持续发展具有重要的作用。污水管网建设工程的质量和效率直接影响城市污水处理的效果和环境水质。因此,应该建立有效的污水管网监理规划,以确保污水管网建设工作的顺利进行,并提高其质量和效率。

监理规划的意义

1.保障工程质量:监理规划可以建立合理的工程质量控制措施,对工程

进度、工艺流程、材料使用、人员素质等进行全方位、全过程、多角度的监督和管理,确保工程的建设过程达到高标准、高质量。

2.保障投资效益:监理规划可以对工程成本进行管理,制定严格的成本

管理、费用核算和、费用预算,在工程投资效益方面发挥重要作用。有效控制工程投资,可以降低项目成本、提高投资回报率,保护投资者的合法权益。

3.保障环境安全:监理规划可以制定安全检查计划,对污水管网建设工

程的安全风险进行全面评估,并针对性地采取措施,最大限度地保障污水管网建设过程的安全,确保建设工程的环保水平达标。

监理规划的对象

污水管网监理规划的主要监管对象包括下列几个方面:

工程实施过程

监理规划对工程的实施过程进行监理,包括工程进度、工艺流程、材料使用、成本管理、安全管理、环境保护等方面的监管工作。

人员素质

监理规划可以对工程施工人员提出要求,包括工程技术人员、建设管理人员的职业素质、业务技能、工作态度,以及培训、奖惩等方面的要求。

工程材料和设备

监理规划可以对工程材料的品质、供应、配送等工作进行监管,并要求建设单位提供合格的设备,确保工程的设备和材料可以满足工程建设需要。

工程质量管理

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

重庆市大渡口城区排水设施改造工程

编制:

审核:

批准:

编制单位:重庆市兴宇建设监理有限公司

编制日期: 2015年12 月30 日

目录

一、工程项目概况 (3)

二、监理工作范围 (4)

三、监理工作内容 (4)

四、监理工作目标 (6)

五、监理工作依据 (7)

六、项目监理机构的组织形式 (7)

七、项目监理机构的人员岗位职责..9

八、监理工作方法、措施及程序 (11)

九、监理工作制度 (25)

十、监理设施 (31)

十一、具体的实施细则 (31)

一、工程项目概况

1、工程名称:重庆市大渡口城区排水设施改造工程

2、建设地点:文体路、松青路、翠华路、春晖路。

3、建设单位:重庆市大渡口市政工程部。

4、工程规模:管道DN500mm—DN800mm,管网全长约2.7

公里。

5、工程工期:100天,其中春节前完成春晖路段172米的

管道改造工程,其余路段在春节后合同工期内完成。

6、工程投资:约506万元。

7、工程简介:

大渡口区中心片区排水管网设施整治改造工程,分别为文体主干路一、文体主干路二、文体主干路三、文体支路一、文体支路二、松青路、翠华路、春晖路。其中:文体主干路路一全长198米,总宽34米,车行道宽10米,两侧人行道各3米,;文体主干路二全长269米,总宽23米,车行道宽11米,两侧人行道各5.5米;文体主干路三全长48米,总宽22米,车行道宽7米,两侧人行道各4米;文体支路一全长276米,宽16米,车行道宽4米,两侧人行道各4米;文体支路二全长291米,宽15.8米,车行道宽 3.9米,两侧人行道各4米;松青路全长546米,总宽28米,车行道宽8米,两侧人行道各6米;翠华路全长277米,总宽18米,车行道宽4.5米,两侧人行道各4.5米;春晖路全长172米,总宽39米,车行道宽13米,两侧人行道各6.5米。本次排水部分设计范围为文体路、文体主干路一、文体主干路二、文体主干路三、文体支路一、文体支路二、松青路、翠华路、春晖路。所

有污水管线沿道路单侧布置污水设置过街管道。本排水设施改造工程是在已建成的人行道或车行道的基础上进行施工。

二、监理工作范围

监理工作范围为施工阶段所有的分部分项工程,以及原材料和施工用的机械设备、构配件的监理服务。

监理机构在建设单位的授权范围内依据按施工设计图、施工合同、监理合同及相关的规范等行使以下权利。

1、施工组织设计必须经项目总监理工程师审核认可后才能实施。

2、工程上使用的原材料、半成品、成品和设备的质量必须经专业监理工程师认可后方准使用。

3、凡隐蔽工程必须专业监理工程师签证认可并经总监理工程师复核后,方能进行下一道工序施工。

4、已完工程形象工期和施工质量,必须经总监理工程师签证认可后,建设单位才予以支付工程款。

5、当承包单位有不按图纸或不遵守施工操作规程、验收规范规定进行施工时,监理工程师可签发监理工程师通知单,书面通知整改。当严重危及安全和质量时,总监理工程师有权签发工程暂停令,承包单位接到工程暂停令后,必须立即停止施工。

三、监理工作内容

受建设单位委托对重庆市大渡口城区排水设施改造工程施工阶段的质量控制、工期控制、投资控制,并协助业主进行安全生产文明施工监督,进行合同管理和信息管理、协调有关单位间的工作关系。具体如下:

1、审批承包人提交的施工组织设计、施工技术措施、特殊(重要)工序施工方案、应急预案、使用的原材料等。

2、全面管理工程建设合同,依据发包人授权对承包人选择的分包人资格及分包项目进行审查批准。

3、督促发包人按工程合同的规定,落实必须提供的施工条件,检查承包工程开工准备工作,并在检查与审查合格后按发包人要求签发合同工程开工令。

4、工程工期控制:协助发包人制定工程控制性进度目标,并以此为基础审查批准承包人提出的施工实施进度计划,检查其实施情况;督促承包人采取切实措施实现合同目标要求;当实施进度发生标准较大偏差时,及时向发包人提出调整控制性进度计划的建议意见并在发包人批准后调整;

5、施工质量控制:审查承包人的质量保证体系和措施。依据工程建设合同文件、设计文件、技术规范与质量检验标准,对施工前准备工作进行检查,对施工工序与资源投入进行检查、签证和施工质量评价;对工程常见、易发质量通病要采取可靠有效措预先控制;组织质量事故调查,审批质量事故处理方案;

6、工程投资控制:审核承包人的进度报表和结算报表;依据发包人授权处理合同变更与工程变更,下达变更指令;

7、施工安全监督:审查施工安全措施、劳动防护和环境保护措施及汛期防洪渡汛措施等,并负责检查、督促落实执行,参加重大安全事故调查并提出处理意见;

8、负责对施工中重要的施工机具、检测计量装置的监督检查,确保其安全可靠;

9、主持监理合同授权范围内的参建单位各方协调工作,

编发施工协调会会议纪要;

10、协助发包人按国家规定进行工程各阶段验收、单位工程、分部工程以及分项工程验收、竣工验收,提交相应的工程建设监理报告,审查承包人编制的竣工资料;

11、信息管理:做好现场监理记录与信息反馈。

四、监理工作目标

1、质量控制目标

工程质量达到业主的要求目标。监理机构将根据技术标准、规范、规程、质量验收标准和设计图纸、文件,以严格的监理方法,完善承包商自检和监理单位抽检的质量保证体系;进行一丝不苟的中间检验和现场验收;重视事前预防的环节监理。确保工程质量100%达到合格等级。

2、工期控制目标

确保按施工中标工期和经审定的施工组织设计进度的安排完成。在进度控制方面,监理机构要求承包商根据施工承包合同提出工程总计划、月进度计划或周进度计划,并根据相关的计划进行督促管理,对相关部位,提出监理部的建议,保证工程在合同工期100天内竣工,春节前完成春晖路段的全部工作。

3、投资控制目标

按照业主的投资意图与招投标的造价进行措施周密、及时准确的投资目标控制。根据委托人(招标文件)要求,监理机构的工作内容主要是现场实物工程量的签认。监理机构的工作原则是准确及时。验收手续必须齐全,质量必须符合设计、规范要求。通过认真核实工程数量,协助业主把费用控制在施工合同约定的506万元范围中。
