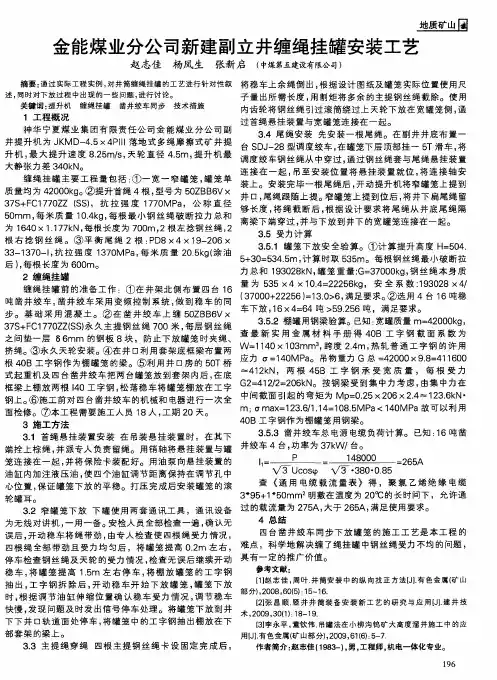

金能煤业分公司新建副立井缠绳挂罐安装工艺
金能煤业分公司新建副立井缠绳挂罐安装工艺通过实际工程实例,对井筒缠绳挂罐的工艺进行针对性叙述,同时对下放过程中出现的一些问题,进行讨论。
标签:提升机缠绳挂罐凿井绞车同步技术措施1 工程概况神华宁夏煤业集团有限责任公司金能煤业分公司副井提升机为JKMD-4.5×4PIII落地式多绳摩擦式矿井提升机,最大提升速度8.25m/s,天轮直径4.5m,提升机最大静张力差340kN。
缠绳挂罐主要工程量包括:①一宽一窄罐笼,罐笼单质量均为42000kg。
②提升首绳4根,型号为50ZBB6V×37S+FC1770ZZ(SS),抗拉强度1770MPa,公称直径50mm,每米质量10.4kg,每根最小钢丝绳破断拉力总和为1640×1.177kN,每根长度为700m,2根左捻钢丝绳,2根右捻钢丝绳。
③平衡尾绳2根:PD8×4×19-206×33-1370-I,抗拉强度1370MPa,每米质量20.5kg(涂油后),每根长度为600m。
2 缠绳挂罐缠绳挂罐前的准备工作:①在井架北侧布置四台16吨凿井绞车,凿井绞车采用变频控制系统,做到稳车的同步。
基础采用混凝土。
②在凿井绞车上缠50ZBB6V×37S+FC1770ZZ(SS)永久主提钢丝绳700米,每层钢丝绳之间垫一层δ6mm的钢板8块,防止下放罐笼时夹绳、挤绳。
③永久天轮安装。
④在井口利用套架底框梁布置两根40B工字钢作为棚罐笼的梁。
⑤利用井口房的50T桥式起重机及四台凿井绞车把两台罐笼放到套架内后,在底框梁上棚放两根I40工字钢,松落稳车将罐笼棚放在工字钢上。
⑥施工前对四台凿井绞车的机械和电器进行一次全面检修。
⑦本工程需要施工人员18人,工期20天。
3 施工方法3.1 首绳悬挂装置安装在吊装悬挂装置时,在其下端拴上棕绳,并派专人负责留绳。
用销轴将悬挂装置与罐笼连接在一起,并将保险卡装配好。
用油泵向悬挂装置的油缸内加注液压油,使四个油缸调节距离保持在调节孔中心位置,保证罐笼下放的平稳。
副井罐笼悬挂施工措施
木家庄煤矿主井提升设施安装施工措施一、工程概况主井绞车空载调试已基本结束,主导轮绳槽已车完,挂绳挂罐已具备条件。
木家庄煤矿主井箕斗重量为9.1T,首绳四根,直径为Φ28mm,每根长度为700米,重量为2.12T;尾绳两根,每根重量为4.24T。
二、施工准备根据现场情况,在井口北侧布置4台10吨稳车和一台11.4调度绞车,准备四个20吨滑车及符合安全系数要求的倒链、绳头、卡环、卡具。
三、施工方法及步骤(一)首绳安装1、将首绳架在钢丝绳盘支架上,分别缠绕到4台10T稳车上,上绳时要注意检查首绳情况,发现异常立即停止并报告建设单位,上绳时要垫好钢丝绳垫板。
2、利用吊车及配稳车上的首绳做为提升绳,分别将两个箕斗吊至井口,用4根32#工字钢将其棚于井口盘上,安装首绳和尾绳连接装置。
3、在井口套架上挂设四个20吨滑车,利用小绞车上钢丝绳作牵引分别将四根首绳通过导向滑车、井架下天轮、主导轮、上天轮后与主箕斗连接装置连接,将首绳液压平衡装置打压调整平衡,吊起主箕斗检查各绑扎点、连接点位置后,拆除主箕斗下的两根32#工字钢。
4、以主箕斗上四根首绳为受力绳,箕斗上需站2个人员手持通讯设备跟随箕斗下放,当主箕斗顶部下放至装载硐室平台上方距平台20处,停车。
5、在井口主罐侧用锁绳器将四根首绳固定两根32#工字钢上,将稳车上剩余的钢丝绳拆下,根据首绳的伸长系数和箕斗井上下的位置计算钢丝绳的长度,将首绳与副箕斗连接装置安装好,截去多余首绳,撤出锁绳装置。
6、将副箕斗首绳液压平衡装置打压调整平衡。
(二)尾绳安装1、将两盘尾绳分别缠绕到两台10吨稳车上,在井口固定一根273钢管,外套一滑动钢管作为尾绳下放导向装置,将尾绳通过布置好的尾绳导向装置后,在尾绳前端各系一个1米多长的钢轨,然后用两台10吨稳车同时下放尾绳。
2、尾绳下到井底尾绳挡梁时,用倒链从另一侧掏过尾绳并将尾绳拉到主箕斗的底部,与主箕斗尾绳连接装置连接。
3、分别用一根4米长的扁绳将两根尾绳固定在井口的273钢管上,确保固定牢靠后,截取算好长度的尾绳,将尾绳与副箕斗底部尾绳连接装置连接。
副井提升系统缠绳挂罐施工组织方案
副井提升系统缠绳挂罐施工组织方案系统缠绳挂罐是一种常见的施工技术,可用于建筑物的外墙挂罐、室内挂罐等,提升系统是系统缠绳挂罐的一种常见使用设备。
在进行系统缠绳挂罐施工时,为了确保施工顺利进行并保证施工质量,需要制定一个合理的施工组织方案。
本文将提出一个适用于副井提升系统缠绳挂罐施工的组织方案。
一、施工组织方案的编制原则1.安全第一:施工期间要严格遵守安全生产规定,确保工人和施工设备的安全。
2.效益优先:合理安排施工队伍和施工设备,最大程度地提高施工效率。
3.质量保证:严格执行施工规范和技术要求,确保施工质量符合标准要求。
二、施工队伍的组织1.项目经理:负责项目的整体管理和协调,监督施工进度和质量,并与业主保持良好的沟通。
2.施工队长:负责现场管理和指导施工,监督施工人员的工作,确保施工进度和质量。
3.施工工人:包括技术工人、普通工人等,按照施工计划和要求进行作业,确保施工质量。
三、施工设备的选用与调配1.提升设备:选用符合安全标准的副井提升系统,确保设备的安全可靠性。
2.工具设备:根据施工需要配备必要的工具,如吊篮、脚手架、搬运设备等,确保施工的顺利进行。
四、施工进度的安排1.制定详细的施工计划,按照工期和施工要求进行合理的进度安排。
2.针对施工过程中可能出现的问题和延误进行风险评估,提前准备应急措施。
五、施工质量的控制1.制定施工技术标准和操作规程,确保施工质量符合要求。
2.定期进行质量检查和验收,及时处理存在的质量问题,确保施工质量达标。
六、安全措施的执行1.检查和确保施工场地的安全环境,包括设备的安全性和周边环境的安全隐患。
2.开展安全教育和培训,确保施工人员具备必要的安全技能和知识。
3.配备必要的安全设备,如安全帽、安全绳等,确保施工人员的人身安全。
七、施工期间的沟通与协调1.与业主、设计人员和监理方保持良好的沟通与协调,及时解决施工过程中出现的问题。
2.定期召开施工会议,进行工作总结和问题解决,确保施工进度和质量。
副井绞车提绳头施工方案及安全技术措施
副井绞车提绳头施工方案及安全技术措施由于副立井绞车钢丝绳受力不匀称,依据支配我队定于2015年5月28日下午14:00-21:00时对副立井钢丝绳进行提升头工作,为了确保此项工作平安顺当完成,特编制以下平安技术措施,经审批后严格贯彻执行。
一、施工方案1、在上部平台安装40#工字钢4根,其中2根做承重梁,2根做平衡锤侧安装卡绳器的承载梁。
用两根长0.8米的工字钢及壁厚8mm的¢20mm的钢管,焊接坚固做起吊梁,将预备好的长度为35m,直径¢21.5mm的双折绳扣,在上部平台罐笼侧承载梁上固定好,另一端悬在井筒内。
2、在井口搭设工作平台,在罐笼出车侧横向安放2根40#工字钢。
3、提升罐笼,当罐笼顶部至1982水平,距井口承重梁上平面处停车,将2台20T倒链放在罐笼顶部,2名施工人员佩戴保险带,并将保险带固定在罐笼顶部联接装置上,人站在罐笼顶部,平安牢靠后,发出开车信号,连续提升至悬在井架内的绳扣处,将2台20T倒链悬挂在双折绳口上。
下放罐笼至顶部与井口水平,人员从罐顶下来,上提罐笼至二层于井口水平,支配2人,将起吊罐笼用的30#工字钢2根长1.5米,装入罐笼内,2人留在罐笼二层,预备后续工作。
4、下放罐笼至井口以下1.5米处停车,在上部平台罐笼侧钢丝绳垂直断卡一付扁担卡,用固定在平台上罐笼侧40#工字钢的绳扣好5T倒链,将扁担卡拉紧使4根主绳受力,防止提罐时主绳回窜。
5、在上部平台平衡锤侧2根40#工字钢承重梁上,将4组卡绳器分别卡在4根钢丝绳上,要求卡紧、坐实、坐正。
卡绳器下部安装一付板卡,做爱护作用。
6、用2根25米长的¢21.5mm长的双折绳口在罐笼两端,分别穿过罐笼顶部天窗孔,罐笼内2人将承载用的30#工字钢穿过绳扣并固定好。
另一端挂在20T倒链钩头上,拉紧倒链,使倒链受力即可。
罐笼内2人由罐笼顶部出来。
7、罐笼侧同时拉动20T倒链,将罐笼提高0.1米时停止起吊,检查各悬吊点状况,确认无误后,在把罐笼提高3.6米,待上层罐笼顶部高出井筒边承载梁400mm时停止起吊。
