某体育场的施工组织设计测量方案(DOC13页)
体育公园体育场测量工程施工方案

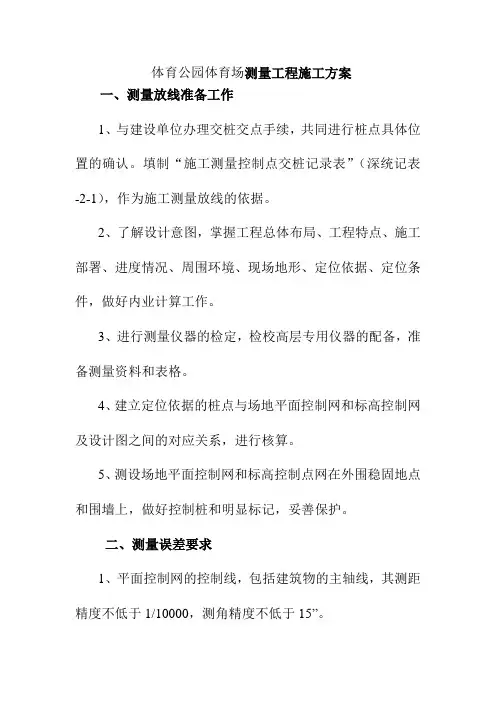

体育公园体育场测量工程施工方案一、测量放线准备工作1、与建设单位办理交桩交点手续,共同进行桩点具体位置的确认。
填制“施工测量控制点交桩记录表”(深统记表-2-1),作为施工测量放线的依据。
2、了解设计意图,掌握工程总体布局、工程特点、施工部署、进度情况、周围环境、现场地形、定位依据、定位条件,做好内业计算工作。
3、进行测量仪器的检定,检校高层专用仪器的配备,准备测量资料和表格。
4、建立定位依据的桩点与场地平面控制网和标高控制网及设计图之间的对应关系,进行核算。
5、测设场地平面控制网和标高控制点网在外围稳固地点和围墙上,做好控制桩和明显标记,妥善保护。
二、测量误差要求1、平面控制网的控制线,包括建筑物的主轴线,其测距精度不低于1/10000,测角精度不低于15”。
2、建筑物竖向垂直度:层间垂直度≤3mm,全高垂直度≤3H/10000,且不大于15mm。
3、标高控制网闭合差为±5√n mm(n为测站数)或±20√L mm(L为测线长度)。
4、建筑物标高控制:楼层间≤±3mm,总高≤±3H/10000,且不大于±15mm。
三、位移、沉降监测1、观测内容:在本工程施工中,进行沉降观测、位移观测。
2、执行规范:国家测绘局颁发的《国家一、二等水准测量规范》(GBl2897—91)和建设部的《工程测量规范》(GB 50026—93)。
3、监测次数及周期:每施工完成一个结构层观测一次。
装修期间,一个月内观测一次。
4、仪器设备DSZ:水准仪,T2经纬仪,水准尺,NikonND一2l测距仪PC—E500计算机及二等水准电子手簿,586微机。
5、作业方法①坡顶水平位移监测A、采用小角法监测坡顶水平位移;B、基准点选择:根据场地实际情况,拟在基坑四周布设水平位移监测基准点,共2个。
C、监测点布设(见设计图):根据场地具体情况,拟在坡顶布设23个水平位移监测点。
采用Ф20钢筋嵌入坡顶,上刻“一”字槽,槽口大致对着测站。
( 工程文档)体育场施工组织设计

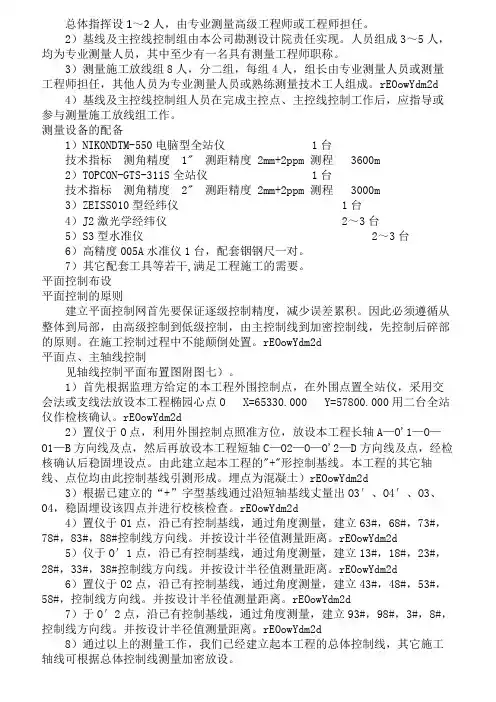

总体指挥设1~2人,由专业测量高级工程师或工程师担任。
2)基线及主控线控制组由本公司勘测设计院责任实现。
人员组成3~5人,均为专业测量人员,其中至少有一名具有测量工程师职称。
3)测量施工放线组8人,分二组,每组4人,组长由专业测量人员或测量工程师担任,其他人员为专业测量人员或熟练测量技术工人组成。
rEOowYdm2d 4)基线及主控线控制组人员在完成主控点、主控线控制工作后,应指导或参与测量施工放线组工作。
测量设备的配备1)NIKONDTM-550电脑型全站仪1台技术指标测角精度 1" 测距精度 2mm+2ppm 测程 3600m2)TOPCON-GTS-311S全站仪1台技术指标测角精度 2" 测距精度 2mm+2ppm 测程 3000m3)ZEISS010型经纬仪1台4)J2激光学经纬仪2~3台5)S3型水准仪2~3台6)高精度005A水准仪1台,配套铟钢尺一对。
7)其它配套工具等若干,满足工程施工的需要。
平面控制布设平面控制的原则建立平面控制网首先要保证逐级控制精度,减少误差累积。
因此必须遵循从整体到局部,由高级控制到低级控制,由主控制线到加密控制线,先控制后碎部的原则。
在施工控制过程中不能颠倒处置。
rEOowYdm2d平面点、主轴线控制见轴线控制平面布置图附图七)。
1)首先根据监理方给定的本工程外围控制点,在外围点置全站仪,采用交会法或支线法放设本工程椭园心点O X=65330.000 Y=57800.000用二台全站仪作检核确认。
rEOowYdm2d2)置仪于O点,利用外围控制点照准方位,放设本工程长轴A—O'1—O—O1—B方向线及点,然后再放设本工程短轴C—O2—O—O'2—D方向线及点,经检核确认后稳固埋设点。
由此建立起本工程的"+"形控制基线。
本工程的其它轴线、点位均由此控制基线引测形成。
埋点为混凝土)rEOowYdm2d3)根据已建立的“+”字型基线通过沿短轴基线丈量出O3′、O4′、O3、O4,稳固埋设该四点并进行校核检查。
某体育场施工组织设计

第一章工程概况本章主要叙述某市体育中心地理位置,体育馆的工程内容、功能特点、工程技术关键以及工程目标等。
1、简述某市体育中心是目前市政府最大的实事工程、重点工程,又是一项跨世纪的标志性工程。
该体育中心设计美观,造型新颖,同时融合了多项高科技产品,具有跨世纪的现代建筑风格与特色。
该中心建成后,将成为集各类竞技比赛及健身、休闲娱乐、商贸、旅游、大型文艺演出等多功能使用为一体的综合性活动中心。
体育中心位于某市三香路狮山大桥东南堍,与市政府前后呼应,占地面积21万平方米,由即将开工的西环路贯穿,将基地分为东西两块,东块为6000人体育馆,西块为33000人的体育场。
其中体育场建筑面积28548平方米,体育馆建筑面积47306平方米,主馆为4层(参见图:1-1-1 体育中心位置示意图)。
体育馆安装工程主要包括给排水工程、消防喷淋工程,建筑电气工程、通风空调工程、弱电工程等。
其中弱电工程又包括消防控制系统、通讯系统、音响系统、电视监控系统、电脑网络综合布线系统,电视转播系统等。
2、工程特点2.1比赛场地的照度要求高建成后的体育馆将成为集各类竞技比赛及文艺演出等多种功能为一体的综合性场馆,因此场馆照明不仅要满足体育比赛中电视转播对垂直照度及水平照度的要求,而且要满足服装展示、文艺演出等商贸功能对光源显色指数的要求等。
2.2供电可靠性要求高体育比赛、电视转播、文艺演出等活动必须绝对保证供电的可靠性和连续性。
因此本工程中对贵宾席、比赛场地、观众席照明,电子摄影、计时记分用电,消防用电及弱电机房用电等一级负荷的用电,均采用两个独立的双电源供电,以确保供电可靠。
2.3对通风空调系统风速控制要求高体育馆内,根据文艺演出和比赛的不同,对空调系统的要求也不相同。
例如,一般比赛及文艺演出对比赛场地风速要求不高,但进行小球比赛时(例如乒乓球),要求必须控制比赛场地上空3m内风速Vo<0.2m/s,当进行羽毛球比赛时,控制整个比赛场地上空风速Vo<0.2m/s,给风管及风口的安装和调试带来一定难度。
体育场施工组织设计方案

技术标部分(暗标)(施工组织设计)目录第一章主要施工方法..............................................................................第一节重点单项工程施工方案..........................................................第二节土方工程施工方案..................................................................第三节基础工程施工方案..................................................................第四节预埋管线施工方案..................................................................第五节碎石垫层施工方案................................................................第六节混合型跑道塑胶面层施工工艺..............................................第七节透气型塑胶跑道面层施工......................................................第八节人造草施工流程...................................................................... 第二章拟投入主要物资准备................................................................第一节、主要材料供应、来源、投入计划........................................第二节、保证进度的材料供应措施.................................................. 第三章拟投入主要施工机械计划............................................................第一节、拟投入主要施工机械设备表................................................第二节、拟配备本标段的试验和检测仪器设备表............................ 第四章劳动力安排计划.......................................................................... 第五章工程质量保证措施...................................................................... 第六章确保安全生产的技术组织措施.................................................. 第七章确保工期的技术组织措施............................................................ 第八章确保文明施工的技术组织措施.................................................... 第九章施工总进度表或施工网络图...................................................... 第十章施工总平面布置图....................................................................第一章主要施工方法第一节重点单项工程施工方案一、测量工程1、轴线控制:京山县第二高级中学塑胶田径运动场工程提供给我们公司的坐标点和水准点是工程测量的重要依据。
国家体育场(鸟巢)的施工组织设计(测量方案部分)

第二章工程测量方案奥运主体育场工程占地面积大、工程规模大、造型复杂,涉及到土建施工、道路、管线大型钢结构安装及大跨度可开启屋盖安装。
测量控制工作显得尤为重要。
为了确保施工进度和施工精度,提高施测效率,体现科技奥运的精神,在测量工作中,将全面推行数字化测量控制技术,为施工过程、施工质量提供控制依据,使测量工作成为智能化施工的第一道工序。
第一节控制网测量为保证总体工程和各分项工程测量工作的统一性、完整性和延续性,本工程建立统一的平面控制网和高程控制网。
控制网分为两级。
第一级为长期保存高精度整体控制网,第二级为配合各项工程施工的半永久性施工控制网。
1.1高精度整体控制网的布设。
根据场区平面规划和招标人提供的测量基准点(红线桩或城市导线)为依据。
建立以体育场中心为原点的十字型场地平面控制网。
(详见示意图)首级高程控制借用平面控制网的桩点,进行布设。
这两个控制网是工程整体控制和变型监测的依据和基准,用以保证各单项工程之间的连贯性和统一性。
1.2施工控制网的布设。
施工控制网是根据施工进度分不同阶段进行测设。
它的布设原则是要满足相关施工细部测量或施工控制的要求,全面覆盖。
其网形依具体使用对象而定。
建筑施工平面控制网为矩形网,采用场地坐标系,市政管线施工控制网为导线网,采用城市坐标系。
1.3控制网的精度设计。
平面设计网的技术指标见下表:附表2-1控制网主要技术指标一级高程控制网的技术指标按国家二等水准测量的精度要求进行引测,相邻两点高程误差要求小于±0.1mm。
二级高程控制网的技术指标按国家三等水准测量的精度要求进行引测,相邻两点高程误差要求小于±1.0mm。
引测方法采用附和或结点水准测量。
对于钢结构,比赛设施及辅助系统等高精度安装工程,建立局部高精度控制网,以保证施工测控的精度。
1.4首级控制网测设平面控制网测设在满足规划主要条件的前提下,根据红线桩用坐标测量的方法首先测设出中心点KO;用全圆归零测法依次定出KN、KW、KS、KE的方向点位;依次测量相邻两点的距离及∠KN、∠KW、∠KS、∠KE的角度值;根据观测数据对控制网进行严密平差;根据平差结果对桩点进行修正。
国家体育场鸟巢的施工组织设计测量方案部分

国家体育场鸟巢的施工组织设计测量方案部分
国家体育场,常称“鸟巢”,是北京2008年夏季奥林匹克运动
会和残奥会的主场馆,也是中国的著名地标建筑之一。
其建筑设计
非常先进,需要对施工组织、设计、测量等方面进行精细规划和实施。
本文将对国家体育场鸟巢的施工组织设计测量方案进行详细介绍。
一、施工组织设计
1.总体施工方案
国家体育场鸟巢采用的是全钢结构,结构分为主厅、轮廓悬挑
屋面和外圈楼梯、内圈楼梯及外围建筑五个部分。
施工组织设计方
案应包括以下几个方面:
(1)施工方案的制定。
按照建设标准要求制定,包括工程施工
序列、工期估算、进度管理等内容。
(2)安全生产方案。
鸟巢是一座高层、大跨度的钢结构工程,
安全问题应重点考虑。
安全生产方案应包括现场管理和施工期间的
安全教育等内容。
(3)技术措施和质量保证措施。
鸟巢作为北京奥运会主体育场馆,重点考虑效果和品质。
因此,施工方案应针对性制定技术措施,并注重质量保证。
2.吊装方案。
体育场施工组织设计

目录第一章施工组织设计第二章施工总平面图第三章劳动力投入计划及其保证措施第四章、材料供应安排第五章关键部位施工方法第六章确保工程质量安全的技术保证措施第七章机械设备配置第八章工期计划及保证措施第九章具有可行的提高工程质量、保证工期、降低造价的合理化建议第十章在施工中采用具有切实可行的新技术、新材料、新工艺、新设备第十一章施工现场采用环保、消防、降噪声、文明等施工技术措施第一章施工组织设计第一节编制说明一、编制说明本施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求,在人员、机械、材料调配、质量要求、进度安排及现场情况等方面统一部署的原则下进行编制.二、编制依据太原市尖草坪区52所中小学塑胶胶操场工程(第九标段)工程(以下简称“本工程”)招标文件及补疑纪要.2、本工程图纸及配套标准图集.3、我公司的技术、机械设备装备情况及管理制度。
4、现场实际情况。
5、国家和行业现行的施工及验收规范。
三、编制依据、原则(一)本工程招标文件;(二)国家现行施工规范和标准及省、市现行有关法律、法规等文件,按最新版本实施;四、编制原则按照“全面规划、突出重点、均衡施工、适当提前”的原则,科学组织、合理安排施工工期和进度。
按照“优质、快速、安全、高效”的原则,提高机械配备率、充分发挥现代化机械的效率,为各项目标的实现奠定物质基础.按照“以人为本、遵纪守信”的原则,调遣高素质专业型技术人才和有类似施工经验的精干队伍参加本工程的建设。
按照ISO9001质量管理标准,建立质量保证体系,使施工的全过程处于受控状态,实现创优目标。
遵循《招标文件》的原则.严格按招标文件的工期、质量、安全目标等要求,以使各项要求得到有效保障。
遵循施工技术规范和验收标准的原则。
严格按施工技术规范要求优化施工方案,认真执行工程质量检验及验收标准。
遵循实事求是的原则。
根据本工程特点,从实际出发、科学组织、均衡施工,达到快速、有序、优质、高效。
遵循“安全第一、防范结合”的原则.严格按照施工安全操作规程,从制度、管理、方案、资源方面制定切实可行的措施,确保施工安全,服从建设单位指令,服从监理工程师的监督指导,严肃安全纪律,严格按规章程序办事。
体育锻炼场所施工组织设计

体育锻炼场所施工组织设计1. 引言体育锻炼场所的施工组织设计对于保证项目顺利进行和顺利完成具有重要意义。
本文旨在提供关于体育锻炼场所施工组织设计的指导和建议。
2. 施工组织设计原则体育锻炼场所的施工组织设计应遵循以下原则:2.1 安全原则施工组织设计应确保施工过程中的安全性,包括工人和现场的安全。
合理规划施工流程,确保工人的劳动安全,并采取必要的安全防护措施。
2.2 效率原则施工组织设计应优化施工流程,合理安排施工人员和设备的使用,以提高施工效率和质量,并在规定的时间内完成项目。
2.3 环保原则施工组织设计应考虑环境保护,遵守施工过程中的环保法律法规,减少对环境的负面影响。
3. 施工组织设计内容体育锻炼场所的施工组织设计应包括以下内容:3.1 施工流程确定合理的施工流程,包括分阶段施工计划、进度控制和关键节点的安排。
3.2 劳动力和设备资源安排根据项目需求,合理安排劳动力和设备资源,确保施工过程中资源的充分利用和高效运作。
3.3 安全措施制定详细的安全措施和应急预案,保障施工现场的安全,预防事故的发生。
3.4 环境保护措施制定环境保护方案,遵守环境保护法律法规,减少施工对环境的影响。
3.5 质量控制建立严格的质量控制体系,确保施工过程中的质量标准得到遵守和执行。
4. 结论体育锻炼场所的施工组织设计是项目顺利进行和成功完成的关键。
通过遵循安全、效率和环保等原则,并合理规划施工流程和资源的使用,可以确保项目的质量和进度。
同时,制定详细的安全和环境保护措施,并建立严格的质量控制体系也是施工组织设计中的重要考虑因素。
> 注意:本文仅提供体育锻炼场所施工组织设计的一般指导和建议,具体实施时需要根据具体项目情况进行调整和完善。
体育场工程施工组织设计方案(全文完整版)

体育场工程施工组织设计方案(全文完整版)范本一:正式、严谨风格施工组织设计方案一.前言体育场工程施工组织设计方案是根据工程实施要求、合同约定及项目经理的指导意见,对体育场工程施工的整体组织、施工流程、资源配置、质量控制等方面进行详细规划及设计,以确保工程的顺利进行。
二.项目概况体育场工程是位于某某地的体育场建设项目,总建筑面积为xxx平方米,设计容量为xxxx人。
本项目共分为xx个施工单位,由总承包商负责施工。
三.施工组织原则1.人员管理原则- 严格遵守国家和地方政府关于施工人员管理的法律法规- 配备专业素质高、技术娴熟的施工人员- 建立严格的考勤制度,确保施工人员到岗、退岗时间准确记录2.安全管理原则- 遵守国家有关安全生产的法律法规,确保施工安全- 加强对施工现场的安全巡查和隐患排查- 提前制定应急预案,做好应急处置准备工作3.质量管理原则- 严格按照工程质量规程进行施工,确保达到设计要求- 建立健全的质量检查制度,及时发现和纠正质量问题- 报告施工过程中的重要质量问题,及时处理解决四.施工工序安排1.场地准备阶段- 清理和平整场地,确保施工区域干净整洁- 组织勘测工作,确定场地的具体标高和设计要求2.基础施工阶段- 深挖基坑,进行基础土方工程- 浇筑地基混凝土,进行地基工程- 进行地下管线布置和维护工作3.主体结构施工阶段- 进行钢筋工程和混凝土浇筑,完成主体结构施工- 进行安装工程,包括钢结构安装、设备安装等4.装饰装修施工阶段- 进行室内外装修工程,包括地面铺装、墙面装修等- 安装室内设备,进行电气、给排水等工程施工五.资源配置1.人力资源- 根据施工进度和工种要求,合理配置施工人员- 配备专业技术人员,进行工程质量和安全的监督管理2.物资资源- 按照工程需求,提前计划和采购所需的施工材料- 优先采用符合国家标准的优质建筑材料3.设备资源- 合理选择和配置施工所需的大型机械设备和小型施工工具- 定期检查和维护设备,确保施工过程中的正常使用状态六.质量控制1.质量目标- 严格按照工程的设计图纸和规范要求进行施工- 提前制定质量控制计划和质量检验计划,明确质量目标和验收标准2.质量控制措施- 严格检验施工材料,保证其质量符合要求- 强化工序间的质量检查,确保工序之间的质量衔接- 对重要施工节点进行质量把关,确保质量合格七.附件1.项目施工组织图2.安全预案3.工程进度计划4.施工材料清单八.法律名词及注释1.施工人员管理法律法规:指国家和地方政府制定并实施的针对施工人员的管理相关法律法规,包括工人职业安全和卫生法、建设工程施工企业安全生产管理办法等。
体育场工程施工组织设计方案

第一章:编制说明一、编制原则1、认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序和要求的工程竣工工期。
2、实行施工、设计和建设单位三结合,做好施工部署。
3、采用流水施工方法和网络计划技术组织有节奏、均衡和连续施工。
4、坚持“百年大计,质量第一”,在安全生产的原则下,推行 ISO9000 标准化管理和实行安全生产责任制。
5、做好人力物力的综合平衡调配,做好雨季工作安排,力争均衡生产。
6、贯彻“勤俭节约“的方针,合理布置好施工现场,组织好文明施工。
7、充分利用机械设备,扩大机械化施工围,减轻劳动强度,提高劳动生产率;使用计算机辅助工程项目实现质量、工期和造价的控制。
8、积极利用新技术、新工艺、新材料,科学地确定施工方案。
二、编制依据1、建设单位提供的招标文件。
2、师学院磨家新区体育场-体育工艺工程施工的施工图。
3、现行的施工验收规、规程和标准,平武县有关建筑技术、质量和安全的规定。
4、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合我公司的工程施工经验。
三、说明1、根据本工程的特点,综合考虑我公司的施工实力、特长、技术、机具配套能力等多方面因素,在充分了解比选文件所提及各项要求、施工规及政府有关安全、文明施工等规定的前提下,编写了本施工组织设计。
对于各分部工程、关键工序之间的相互协调各衔接等方面问题,我们在编制过程中已进行了技术措施可行性论证,认为是较为科学合理的,能达到确保工期和安全、保证工程质量、提高效益之目的。
2、在施工期间,如设计发生变更或其它条件发生变化时,必须适当修改方案,以保证质量和工期的要求;而因修改方案造成进度或其它方面的影响,应制定具体的补救措施。
第二章:工程概况一、工程总述师学院磨家新区体育场-体育工艺工程施工位于平市高新区磨家镇,主要包含塑胶跑道、足球场等。
二、工程概述师学院磨家新区体育场-体育工艺工程施工位于平市高新区磨家镇,。
体育场工程施工组织设计方案

体育场工程施工组织设计方案
一、前言
体育场工程是大型工程,需要进行综合施工组织设计,确保工程施工顺利进行,达到预期效果。
本文是一份体育场工程施工组织设计方案,旨在为该工程的具体施工提供参考。
二、工程概况
1. 工程名称:某市足球场建设工程。
2. 工程地点:某市新区。
3. 工程规模:场馆总建筑面积为8万平方米,设计容量为4万人。
4. 工程概要:本工程包括主体结构、场地结构、设施及室内装修工程。
三、施工方案
1. 施工单位:由某建筑有限公司承担该工程的总包工程。
2. 施工人员:项目经理、技术工人、施工工人、安全监控员、质量检查员等。
3. 施工组织模式:分阶段施工模式。
将整个工程分为两个阶段进行,分别是场地结构和主体结构、设施及室内装修工程。
每个阶段分设多个施工小组,对每个小组进行细致管理,提高施工效率。
4. 施工流程概述:。
(完整版)市体育场测量方案

目录一、编制依据二、工程概况2.1工程概况2.2测量特点2.3工程对测量的要求三、精度要求3.1首级控制的精度要求3.2场区控制、建筑物控制、轴线控制3.3作业面的放线要求3.4钢结构安装的精度要求3.5竖向控制的精度要求四、施工相对坐标系的建立五施工部署5.1人员准备5.2仪器准备5.3材料准备5.4技术准备六、平面控制测量1鄂尔多斯市体育中心-体育场工程项目经理部6.3轴线定位6.4分部分项工程的平面控制七、高程控制测量7.1工程首级高程控制点7.2场区高程网的建立7.3建筑物的高程控制八、分步、分项工程的测量放线8.1结构的测量放线8.2钢柱的安装8.3高程竖向传递8.4屋面网架的安装8.5装饰装修的测量8.6机电安装的测量放线九、精度分析十、其它要求10.1管理要求10.2技术要求10.3仪器的保管防护2鄂尔多斯市体育中心-体育场工程项目经理部一、编制依据序号名称编号1 《中华人民共和国计量法》1986.7.1实施2 《工程测量规范》GB50026-933 《建筑工程施工测量规程》4 《钢结构工程施工质量验收规范》GB50205-20015 《建筑工程施工质量验收统一标准》GB50300-20016 “工程测量成果表”建设单位提供7 本工程施工图纸建筑、结构图8 本工程施工组织设计二、工程概况2.1工程概况➢地理位置:鄂尔多斯市体育中心体育场位于康巴什新区东北方向的高新科技园区,阿布亥沟以南,东临经七路,西邻东康快速路,北邻纬四街,南邻纬二街,规划静用地约70.88公顷。
体育中心分为体育场、综合体育馆、游泳馆、田径练习场等项目。
本工程为体育场项目,位于体育中心场区的西南部。
➢结构形式:本工程主体结构为框架-抗震墙体系,屋顶结构为钢结构桁架悬挑体系。
➢建筑规模:总建筑面积11.31372万m2,地上三层看台,无48个筒体,筒体最高点76米,檐口标高3鄂尔多斯市体育中心-体育场工程项目经理部最高点68.43m,斜柱状结构体最高点标高78.43m。
施工组织设计-体育场施工方案(纯方案,12页)

1.施工准备1.1.定位和测量放线本工程以建筑物坐标点与建筑红线的相对关系定位,高程根据甲方提供的水准点为依据,进行放线。
依据图纸坐标桩及运动场平面图施测,对场地钉木桩撒灰线进行标示定位,报监理验收。
1.2.人、材、机的准备1、机械设备:计划配置装载机1台,挖机1台,压路机1台,水车1台,蛙式夯实机2台,租赁摊铺设备1套。
2、材料准备:就地取材,钢筋、水泥、砂石料、路基填料等尽量从濮阳当地购买,确保材料合格、数量充足、运输便捷。
3、劳力签订劳务合同,按工程需求配置人员数量。
1.3.工程做法1、足球场地部分:450厚50厚人工草坪面层硅PU弹性层单组份PU底胶两遍(1:4/1:5)150mm厚C25混凝土(内设口6@200钢筋网)100mm厚碎石子找平150mm厚立石夯实找坡基层处理(素土压实95%以上)2、跑道及其他场地:410厚EPDM颗粒两遍(1-3mm\2-3mm)喷涂面胶两遍(1:3\1:4)黑色橡胶颗粒两遍(2-4mm\2-3mm)PU底胶两遍(1:4/1:5)150mm厚C25混凝土(内设口6@200钢筋网)100mm厚碎石子找平150mm厚立石夯实找坡基层处理(素土压实95%以上)体育场土方以挖运为主,现根据不同结构层的施工工艺、流程进行方案的编制。
2.主要的施工方案2.1.土方挖运及地基整形碾压1、清表:装载机配合挖机清除场地垃圾、杂草、树根及腐殖土,清表平均厚度30CM,清表边界线为用地红线。
2、土方挖运:以挖掘机清挖为主,装载机配合,弃方运至业主指定的弃土场。
挖方按设计线进行,保证场地宽度,土方开挖时应考虑散水坡度,保证场地不积水。
开挖时注意控制标高,考虑压实所需的预留量。
2.2.地基整平碾压土方开挖至设计标高后,平地机整形完毕后,用压路机不加振迅速稳压一遍,以暴露潜在的不平。
平地机根据测量人员放样的高程进行刮平,刮平后用压路机进行轻振一遍,压实速度控制在2.0~2.5km/h之间,然后静压一遍。
体育场工程施工组织设计方案

目录编制说明: (9)1. 工程概况 (10)1.1 项目概况 (10)1.1.1体育工艺概况 (11)1.1.2 建筑设计概况 (12)1.1.3结构概况 (14)1.1.4安装工程概况 (16)1.2 建设场地情况 (16)1.2.1地理、气候环境 (16)1.2.2工程地质条件 (17)1.2.3交通条件 (17)1.2.4通讯条件 (17)1.2.5水源、电源 (17)1.2.6汇率 (18)1.3 施工条件 (18)1.3.1有利条件 (18)1.3.2不利条件 (18)1.4 本项目主要施工特点 (19)1.4.1地域特点 (19)1.4.2气候特点 (19)1.4.3工程施工特点 (19)2.施工准备工作 (21)2.1 组织准备 (21)2.1.1组建项目施工技术组 (21)2.1.2组建国内后勤组 (21)2.1.3对外合同商签 (22)2.2 劳动力准备 (22)2.3 技术准备 (22)2.4.1国内发运物资 (23)2.4.2当地采购物资 (23)2.4.3第三国转口物资 (23)2.4.4建立完善的物资准备和保管制度 (24)2.5 施工现场准备 (24)2.5.1施工场外准备 (24)2.5.2施工现场场内准备 (25)3. 施工部署 (26)3.1 总体设想 (26)3.2 组织机构 (26)3.3 总体施工安排 (27)3.4 主要施工机械选用 (27)3.5 提高工厂化加工程度 (28)3.6 施工布局 (28)3.7 施工区段划分 (29)3.8 区段内施工顺序 (29)3.9 材料供应、劳动力雇佣及施工任务划分 (29)3.10 场地排水设计 (30)3.11 搞好土建与安装及各工种间的作业交叉和协调配合 (31)3.12 塑胶跑道基层、面层施工的时间安排与保护措施 (31)3.13 基础施工 (31)3.14 主体施工 (32)3.14.1主体结构施工安排原则: (32)3.14.2施工顺序 (32)3.14.3模板配制 (32)3.15 装饰工程 (33)3.16 安装工程 (33)3.17 脚手架工程 (33)4. 施工现场总平面布置 (34)4.2 临时用电计划 (34)4.3 施工临时道路 (38)4.4 临时设施搭建计划 (38)4.5 主要施工机械设备布置 (39)5. 施工进度计划 (40)5.1 编制原则 (40)5.2 桩基施工 (40)5.3 基础工程 (40)5.4 上部结构 (40)5.5 装饰和安装工程 (40)5.6 总图其它工程 (41)6. 主要单位工程施工方案 (42)6.1 测量和试验 (42)6.1.1测量观测 (42)6.1.2现场实验室 (42)6.2 土方工程 (42)6.2.1土方开挖 (42)6.2.2土方回填 (43)6.2.3地下水和雨水的控制 (43)6.3 钻孔灌注桩施工 (43)6.3.1桩基场地处理 (44)6.3.2轴线、桩位和标高 (44)6.3.3 试桩 (44)6.3.4打桩流向 (45)6.3.5钻孔灌注桩的施工工艺 (46)6.3.6验桩 (46)6.4 基础施工 (46)6.4.1基槽、基坑开挖 (46)6.4.2桩顶凿除 (46)6.4.3基础模扳 (46)6.4.4扎筋 (47)6.4.5浇捣混凝土 (47)6.4.6房心土回填 (48)6.5模板工程 (49)6.5.1搭设模板支撑体系 (49)6.5.2柱模板 (49)6.5.3竖向混凝土板模板 (49)6.5.4梁板模板 (50)6.5.5看台模板支撑 (51)6.5.6模板的拆除 (51)6.5.7模板施工注意事项 (51)6.6 钢筋工程 (52)6.6.1钢筋工程质量要求 (52)6.6.2钢筋连接方式 (53)6.6.3钢筋验收 (55)6.7 混凝土工程 (55)6.7.1混凝土的施工顺序 (55)6.7.2外加剂的使用 (55)6.7.3混凝土的配制 (55)6.7.4混凝土浇捣前的准备工作 (55)6.7.5混凝土的振捣 (56)6.7.6混凝土浇筑注意事项 (56)6.7.7 混凝土的养护 (57)6.7.8 试块制作 (57)6.8 砌体工程 (57)6.8.1材料要求 (57)6.8.2砌筑技术要求 (58)6.8.3砌筑工程的验收要求 (58)6.9 脚手架工程 (58)6.9.1看台结构脚手架选型 (58)6.9.2 看台顶层及计分牌脚手架 (59)6.10 防渗工程 (59)6.10.1 外墙面防渗措施 (59)6.10.2厕浴间防渗漏措施 (59)6.11 装修工程 (60)6.11.1砂浆粗装修 (60)6.11.2楼地面工程 (63)6.11.3工序配合要点 (64)6.11.4木门安装 (64)6.11.5铝合金窗安装 (65)6.11.6卫生间等地面防水层 (66)6.11.7吊顶施工 (67)6.11.8墙瓷砖铺贴 (68)6.11.9地砖楼面 (69)6.11.10油漆工程 (70)6.11.11乳胶漆施工 (70)6.11.12外墙面涂料的喷涂 (71)6.11.13地毯面层 (72)6.11.14细石混凝土楼面 (73)6.11.15塑料地板面层 (73)6.12 电气工程 (73)6.12.1配管的工序 (73)6.12.2配管的质量控制 (74)6.12.3管内穿线的质量控制 (77)6.12.4 配电箱、配电柜安装的质量控制的详细做法 (77)6.12.5 灯器具安装的质量控制 (77)6.12.6 封闭型插接母线槽安装的质量控制 (78)6.12.7 电缆桥架(托盘)安装的质量控制 (78)6.12.8 成套配电柜的安装 (78)6.12.9 防雷接地装置及接地保护 (78)6.12.10 火灾自动报警系统部份 (78)6.12.11 弱电系统 (82)6.13.2 配合预埋 (83)6.13.3 给水UPVC管道施工 (83)6.13.4 雨水、污水系统管道施工 (84)6.13.5 卫生器具安装 (87)6.13.6 消火栓管道施工 (92)6.13.7 场地喷洒系统给水管道 (93)6.14 通风空调系统 (93)6.14.1 编制加工计划,进行技术交底 (93)6.14.2 按计划下料加工 (93)6.14.4 通风机安装要求 (94)6.14.5 设备开箱检查要求 (95)6.15 扩声、有线电视、电视转播、显示屏部分 (95)6.15.1 概述 (95)6.15.2 施工条件 (95)6.15.3 施工特点 (95)6.15.4 施工安排 (96)6.15.6 机房设备安装 (96)6.15.7 箱体安装 (97)6.15.8 扬声器安装 (97)6.15.9 配接线 (97)6.15.10 导线接续 (98)6.15.11 系统开通 (99)6.15.12 有线电视系统安装调试 (99)6.15.13 显示屏系统安装调试 (100)6.16 道路 (104)6.16.1定位放线 (104)6.16.2 路基压实 (104)6.16.3 路面伸缩缝留设 (104)6.16.4 浇混凝土养护 (104)6.16.5地砖铺设 (104)6.17.2 足球场草坪及软式透水管 (113)6.17.3 喷洒给水管的施工 (115)6.18 重点工序的施工方案 (117)6.18.1 施工测量、沉降观测和测量精度控制方案 (117)6.18.2 钻孔灌注桩施工(详见桩基施工方案) (123)6.18.3 大体积砼施工方案 (123)6.18.4 看台结构施工的脚手架选型与计算 (124)6.18.5 看台网架工程施工方案 (128)6.18.6 聚氨脂防水涂料(851)施工方案 (130)6.19 自然条件影响下的施工方案 (133)6.19.1 雨季施工措施 (133)6.19.2 高温季节的施工措施 (134)6.19.3 飓风季节施工技术措施 (135)7. 主要施工机械和设备材料计划 (136)7.1 主要施工机械的选用原则 (136)7.2 材料和设备供货计划 (136)8 劳动力配备计划 (137)8.1 劳动力安排 (137)8.2 当地工人雇佣与管理 (137)8.3 中方圣方施工人员计划表 (137)9. 主要技术经济指标 (143)10 工程质量保证措施 (144)10.1 质量控制体系 (144)10.2 质量保证措施 (144)11. 工期保证措施 (150)11.1 保证如期开工 (150)11.2 施工过程中保证工期措施 (150)12. 保证施工安全措施 (152)12.1 常规安全措施 (152)12.2 打桩安全措施 (153)12.3 吊装安全措施 (154)13. 消防保卫措施 (155)13.1 消防措施 (155)13.2 消防器材的配置和使用 (155)13.3 保卫措施 (156)14. 降本措施和文明施工措施 (157)14.1 降本措施 (157)14.2 文明施工的措施 (157)编制说明:一、本施工组织设计编制的依据主要包括:1.本项目投标文件;2.施工图设计说明;3.土建安装工程施工图纸;4.施工图工程量清单;5.我国现行有关建筑安装、塑胶跑道及足球场施工验收规范、各项规程及有关规定;6.项目考察报告;7.答疑文件;8.招标文件中规定的圣方应完成的前期工程项目。
某体育中心施工组织设计方案

某体育中心施工组织设计方案第一章工程概况 (4)1.1工程概述 (4)1.2施工条件 (5)1.3工程特点、难点、重点分析 (6)第二章施工总体部署 (8)2.1 施工总体构思 (8)2.2 项目管理 (8)2.3 施工进度计划 (18)2.4施工力量安排 (18)2.5机械及材料组织 (18)2.6施工区划分及施工组织顺序 (18)2.7 主要施工方法选择 (19)2.8 施工准备 (20)第三章主要工程项目的施工方案、施工方法、施工工艺 (25)3.1施工测量 (25)3.2 基础工程 (28)3.3 主体结构工程施工 (33)3.4看台斜折扇形大梁施工 (46)3.5 后浇带施工 (47)3.6 直螺纹钢筋连接 (48)3.7 钢结构现场安装的总承包管理及配合钢结构吊装的技术措施 (50)3.8 预应力工程 (56)3.9砌体工程 (66)3.10粗装饰工程 (70)3.11楼地面工程 (72)3.12脚手架工程 (75)3.13水电安装工程 (78)第四章施工进度计划及工期保证措施 (106)4.1 施工总进度计划编制说明 (106)4.2工期保证措施 (106)第五章现场总平面布置 (110)5.1目前现状及布置原那么 (110)5.2 施工场道 (110)5.3现场围蔽 (111)5.4生产设施 (111)5.5办公设施 (113)5.7主体育场周围施工平面布置 (114)5.8施工机械布置 (114)5.9 供水、供电线路布置 (115)5.10现场排污 (115)5.11施工平面布置管理 (115)第六章文明施工及环境保护措施 (117)6.1 文明施工措施 (117)6.2 环境保护措施 (119)第七章季节性施工措施 (121)7.1 冬季施工措施 (121)7.2 雨季施工措施 (121)7.3 炎热高温天气施工措施 (123)7.4 夜间施工措施 (123)第八章主要资源计划 (124)8.1 劳动力计划 (124)8.2 主要机械计划 (126)8.3 主要材料、供应计划及保证措施 (130)第九章新技术、新工艺、新材料、新设备应用技术 (130)9.1 大模板的应用 (130)9.2 碗扣式脚手架在支撑体系的应用 (131)9.3 粗直径钢筋连接技术的应用: (131)9.4 高强钢筋的应用技术 (131)9.5 竖向钢筋有用电渣压力焊工艺 (132)9.6 预应力在大型梁板结构中的就用 (132)9.7 新型建筑防水材料应用技术 (132)9.8 计算机在现代化管理中的应用 (132)第十章总承包管理方案 (133)10.1 总承包部的性质、职能、机构设置及任务 (133)10.2 总包与业主、监理、分包商的关系及分包管理措施 (133)10.3本工程总承包管理各项工作流程 (138)10.4 质量管理 (139)10.5 进度控制 (140)10.6 文明施工 (142)10.7 机具设备管理 (143)10.8材料管理 (143)10.9现场水电管理 (144)10.10文件和资料管理 (145)10.12合同和预决算管理 (148)10.13工程款支付 (149)10.14竣工及验收 (149)十【一】保证质量措施 (149)十【二】安全、消防保证措施 (161)第一章工程概况1.1工程概述1.1.1建设地点和环境特征某市体育中心体育场土建工程位于某市文化片区,体育场位于体育中心中间部位,西临世纪大道,南临游泳馆。
运动场施工测量工程施工方案

运动场施工测量工程施工方案1)施工测量前准备(1) 校对测量仪器:将本工程应用的经纬仪、水准仪等测量仪器及工具经国家计量单位校核,保证测量工具的准确性。
(2) 根据规划勘测部门提供的坐标桩及建筑总平面图进行复测,确保坐标桩的准确性。
2)建筑物定位和基础工程测量放线(1) 依据规划勘测部门提供的坐标桩及总平面图施测,进行建筑物定位,复测无误后,申请规划勘测部门验线。
(2) 轴线控制网布设:根据建筑物的实际情况,依据《工程测量规程》进行控制网布设。
控制桩设置在安全、易保存位置,相邻点间通视良好。
(3) 验线控制轴线网施测后,由施测人员自检,自检合格后由工长复检,再由专职质检员专检验线。
3)主体结构施工测量放线本工程轴线控制桩及极坐标中心控制桩,埋桩深度.5m,不得在道路或堆放材料的附近埋设。
随着结构层的升高,将轴线逐层向上投测,用以作为各层施工依据。
控制网轴线的精度等级及测量方法依据《工程测量规程》执行。
本工程轴线控制网的测角中误差将不超过±12″,边长相对中误差不大于1/15000。
为满足控制网的精度要求,采用拓普康TS-700 智能型电子全站仪。
一测回测角,二测回测边。
测量时,严格按规程中水平角观测和光电测距的技术要求来进行。
4)施工高程测量(1) 水准点引测:根据建设单位提供的由规划勘测部门设置的水准点引测现场施工用水准点,采用高精度水准仪进行数次往返闭合,敷设现场施工用水准点。
现场水准点布置数量不少于3 个,以便于相互校核和满足分段施工的需要。
(2) 现场水准点精度及测量方法根据《工程测量规程》高程控制网拟采用四等水准测量方法测定。
(3) 施工中的楼层标高控制①场内敷设的水准网控制点,在间隔一定的时间需联测一次,以作相互检核,对检测后的数据仔细计算,以保证水准点使用的准确性。
②施工中楼层标高控制方法:在首层平面易于向上传递标高的位置布设标高传递基准点。
用水准仪往返测验,以便检验和纠正。
池州某体育馆测量施工方案_secret

池州市***工程测量施工方案编制:审核:审批:***集团有限公司池州市***项目经理部2008年11月9日一、编制依据 (3)二、工程概况 (3)三、测量准备 (3)四、建筑物的定位和轴线控制桩的测设 (4)五、现场施工水准点的建立 (4)七、±0.000以上施工测量 (6)八、建筑物的沉降观测 (9)九、工程测量人员组织及设备配置 (10)十、施工测量质保措施 (10)一、编制依据1、《工程测量规范》(GB50026-93)2、池州市***施工蓝图3、池州市***《施工组织设计》二、工程概况安徽省池州市***工程位于安徽省池州市***南路***侧,用地面积:116251m2;占地面积:13896 m2;建筑面积:30405m2;地下784m2;地上29621 m2。
建筑层数:局部地下1层,地上4层,建筑高度:±0.000绝对标高12.000m,基底标高-5.00m,檐口高度28.5 m,室内外高差0.3m,最大基坑深度-5.85m,建筑总高32.5m。
该工程为异性结构,平面呈圆形。
三、测量准备1、熟悉设计图纸,仔细校核各图纸之间的尺寸关系。
测设前需要下列图纸:总平面图、建筑平面图、基础平面图等。
2、现场踏勘。
全面了解现场情况,并对业主给定的现场平面控制点和高程控制点进行查看和必要的检核。
3、制定测设方案。
根据设计要求、定位条件、现场地形和施工方案等因素,制定测设方案,包括测设方法、测设数据计算和检核、测设误差分析和调整、绘制测设略图等。
4、对参加测量的人员进行初步的分工并进行测量技术交底,并对所需使用的仪器进行重新的检验。
DSZ3水准仪检测项目是:圆水准器轴L′L′∥竖轴VV;十字丝的中丝⊥竖轴VV;水准管轴LL∥视准轴CC,保证i≯20″。
电子经纬仪的检测项目是:水准管轴LL⊥竖轴VV,应保证气泡偏离零点≯半格;十字丝的竖丝⊥横轴HH;视准轴CC⊥横轴HH;横轴HH⊥竖轴VV。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第二章工程测量方案奥运主体育场工程占地面积大、工程规模大、造型复杂,涉及到土建施工、道路、管线大型钢结构安装及大跨度可开启屋盖安装。
测量控制工作显得尤为重要。
为了确保施工进度和施工精度,提高施测效率,体现科技奥运的精神,在测量工作中,将全面推行数字化测量控制技术,为施工过程、施工质量提供控制依据,使测量工作成为智能化施工的第一道工序。
第一节控制网测量为保证总体工程和各分项工程测量工作的统一性、完整性和延续性,本工程建立统一的平面控制网和高程控制网。
控制网分为两级。
第一级为长期保存高精度整体控制网,第二级为配合各项工程施工的半永久性施工控制网。
1.1高精度整体控制网的布设。
根据场区平面规划和招标人提供的测量基准点(红线桩或城市导线)为依据。
建立以体育场中心为原点的十字型场地平面控制网。
(详见示意图)首级高程控制借用平面控制网的桩点,进行布设。
这两个控制网是工程整体控制和变型监测的依据和基准,用以保证各单项工程之间的连贯性和统一性。
1.2施工控制网的布设。
施工控制网是根据施工进度分不同阶段进行测设。
它的布设原则是要满足相关施工细部测量或施工控制的要求,全面覆盖。
其网形依具体使用对象而定。
建筑施工平面控制网为矩形网,采用场地坐标系,市政管线施工控制网为导线网,采用城市坐标系。
1.3控制网的精度设计。
平面设计网的技术指标见下表:附表2-1控制网主要技术指标一级高程控制网的技术指标按国家二等水准测量的精度要求进行引测,相邻两点高程误差要求小于±0.1mm。
二级高程控制网的技术指标按国家三等水准测量的精度要求进行引测,相邻两点高程误差要求小于±1.0mm。
引测方法采用附和或结点水准测量。
对于钢结构,比赛设施及辅助系统等高精度安装工程,建立局部高精度控制网,以保证施工测控的精度。
1.4首级控制网测设平面控制网测设在满足规划主要条件的前提下,根据红线桩用坐标测量的方法首先测设出中心点KO;用全圆归零测法依次定出KN、KW、KS、KE的方向点位;依次测量相邻两点的距离及∠KN、∠KW、∠KS、∠KE的角度值;根据观测数据对控制网进行严密平差;根据平差结果对桩点进行修正。
首级高程控制采用精密数字水准仪附合水准测量进行引测;引测校核精度合格后,根据观测数据对高程控制网进行严密平差;根据平差结果对桩点高程进行修正。
1.5控制网的精度保证措施高精度控制网的精度保证的关键是其桩点的长久稳定性的保持。
因此其埋设要按照国家二级变形监测基准点位的要求进行。
对于施工控制网,其控制点位不可避免的会存在位称现象,因此在使用期间要适时的对其进行校测,平差后解算出每个点位数据修正值。
此项工作每月进行一次。
1.6桩点的设置首级平面控制桩基准点应布设在无变形影响的区域;半永久性二级平面控制桩基准点应布设在变形影响较小的区域;监测点应设在变形量大,应能确切反映变形量和变形特征的位置;对于使用时段较短或精度要求较低的控制桩可采用木桩;水准基点借用平面控制桩。
混凝土桩直径0.5m,桩顶标高为场地设计标高下0.3m,顶部预埋100mm×100mm×6mm钢板,点位中心镶嵌φ1mm铜芯,在桩顶面的角上设水准点,水准点高出钢板5~10mm,一级网埋深不小于2m,二级网埋深不小于1m。
控制桩四周用钢管做1500×1500的防护栏和醒目的标记,确保桩点不被压盖、碾轧、扰动,要保持控制桩间的通视。
1.7标识所有控制桩点、监测点均设标识牌,牌中注明桩点的名称、精度等级、点号、数据及管理单位;对于细部测设的点位、线段用油漆进行标识,注明其性质和相关数据。
第二节建筑施工测量2.1建筑物定位及施工控制网的测定建筑物定位和施工控制网以首级精密控制为依据,采用极坐标或直角坐标的方法进行。
在控制网中应包含重要点位和重要轴线;要和主要轴线保持平行关系;要保证每施工流水段中至少有四条两两相交的控制线。
高程控制点布设以保证施测为原则。
2.2轴线的投测与精度设计2.2.1土方及结构施工阶段主要采用全站仪坐标放样法向待测面投测控制点,为保证测设的精度要求,在两个控制桩上进行。
每个待测面至少要投测3个控制点。
使用前应做角度、距离校核,经校核无误后,方可在该平面上放出其它相应的设计轴线及细部线。
为便于测设,每个施测面的控制点应保持上下一致。
2.2.2 ±0.000以上结构施工阶段亦可使用激光铅直仪内控法进行竖向传递控制。
内控点设在±0.000处,内控点的间距控制在30m左右,每个施工流水段内不少于3个。
控制点在选点时要避开梁、柱托及构造上有特殊要求的部位;要保证通视,便于丈量。
内控点必须连测,平差后才能使用。
2.2.3采用全站仪坐标放样法投测施测面上控制点的测设精度按Ⅰ级平面控制实施,测角中误差为±9",边长相对中误差1/25000,相邻两点的距离误差不大于±2.5mm。
在施测面上局部临时加密的控制点相对精度为测角±10",量距1/20000。
内控点的相对精度不低于1/20000。
2.3高程的投测与精度设计2.3.1±0.000以下标高传递,采用全站仪间接高法进行。
基坑底水准点设在塔身上,在塔身附近的混凝土底板上设水准导线点。
水准路线的两端用全站仪链接到基坑上的现场水准点上。
待水准路线闭合后再将水准标高引测到塔身上。
标高在基底到±0.000阶段用钢尺沿塔身铅直向上传递。
为减少建筑沉降对建筑物标高的影响,在±0.000处重新确定建筑物的标高基准。
±0.000以上标高用钢尺沿结构外皮或塔身垂直向上传递。
用钢尺传递标高时,每个施测面至少要从三处向上传递,校核合格后方可使用。
2.3.2 水准路线按三等水准测量进行,附合误差小于±4mm n钢尺竖向传递标高基准点的误差控制在±1mm以内。
每30天对塔身上的水准基点与混凝土底板上的水准基点进行一次校测。
2.4曲线测设2.4.1曲线测设时,首先测设欲设曲线的等距控制线(借线),然后依据控制线沿法线方向用小盒尺定出施工所需的轴线及结构外廓(曲)线。
控制线到欲设曲线的距离控制在1m 以内。
曲线上相邻两点的矢高小于8mm,弹线时将墨线中间向外捻至矢高点,再分两段弹线,将曲线的实际矢高控制在2mm以内。
2.4.2圆曲线测设主要采用极坐标法测设,辅以长弦纵距法、四分高法和全站仪坐标放样法,施测时视具体情况采用相应的测法,对于半径小于15m的圆曲线采用钢尺直接量设的方法。
2.4.3非圆曲线的测设采用全站仪坐标放样法。
在室内用计算机计算出欲设曲线上各点的坐标,绘出各欲设点编号位置图。
将计算机中的数据传输到全站仪,在施测面将全站仪安置在控制点上,按编号图调出欲设点位的坐标,用坐标放样模式依次定出曲线上的各个点位。
2.4.4竖曲线测设采用在竖直面上测设曲线主要采用距离交会法和直角坐标法,水平方向用水准仪确定,竖直方向以铅垂线为基准。
空间曲线用全站仪坐标放样法测设。
2.4.5法线方向的测设,可以利用原点时依据已知水平角用经纬仪直接测设,不能直接利用原点时,根据法线与控制线的交点用经纬仪间接测设。
2.5常规要求2.5.1采用先整体后局部、高精度控制低精度的工作程序,科学、合理、简捷的测量方法,坚持测算工作步步有校核的工作方法,为施工提供可靠的测量保障。
2.5.2对于平面控制网、高程网采用条件平差进行误差调整,对细部轴线等碎部区域测量误差采用现场直接平差进行调整。
2.5.3测量记录要原始真实,数字正确,内容完整,字体工整,不允许涂改、转抄。
细部平面位置线包括:轴线;柱(墙)结构边线;柱(墙)控制线(借线),门窗洞口位置线。
控制线距结构边线的距离统一为300mm。
2.5.4细部高程控制包括:一米标高线或整米数标高线;结构施工标高控制点。
墨线的宽度小于1.5 mm,墨线的挠度小于1mm。
对控制点、控制线及其它关键点线用油漆进行标识。
第三节钢结构安装测量奥运主体育场巨型鸟巢型钢结构的安装测量是一顶非常重要的测量工作,如何采用先进的测量技术将结构体按照设计图纸准确无误地安装就位,将直接关系到工程的进度和质量。
以下分别介绍地脚螺栓的埋设及结构体的安装测量。
3.1 地脚螺栓的埋设3.1.1平面位置测量:在场地平面控制网上用高精度全站仪(或经纬仪)以极坐标方法确定出每根柱子的法线(纵向中心线),距离采用全站仪测距,定出地脚螺栓的中心,然后过中心点做垂线,定出横向中心线,为提高精度测设时应采用规化法进行。
定位线相对于体育场中心的整体精度为1/40000,定位方向线的测角中误差为±5秒,对应两点间的纵向距离误差为±1.5mm,相邻两点间的横向距离误差为±2.0mm。
3.1.2施测方法:在下部混凝土中预埋与地脚螺栓定位板面同高度的角钢架子,纵横双向中心线均投测在架子上,并用红色三角标识,将其与定位板上纵横柱定位轴线比较,根据偏差情况,调整定位板,使得定位板的纵横轴线与投测的轴线完全重合为止。
定位板上的纵横轴线,与设计位置的允许误差为0.3mm。
在混凝土浇注完毕后初凝前,应再次检测定位板上的中心线,如发现偏差应即刻校正,直至符合精度要求为止。
3.1.3标高测量方法:地脚螺栓标高测量采用DS1水准仪从高程控制点直接引测到辅助安装的角钢架子上,用红油漆作好标记,根据引测的标高点,调整定位板的高度到设计位置,标高测量的允许误差为±1mm。
3.2 结构体安装测量钢结构安装过程中,由于受结构、脚手架的影响,测量视线会受到相当程度的阻挡。
解决方法:一是在施工场地上定出钢结构主要受力构件的平面投影,用激光铅直仪将主要的点位(方向)投射到施工面上;二是搭设两到三个高出屋顶结构的观测平台,用高精度全站仪三维坐标测量进行控制。
安装时,先用激光铅直仪或经纬仪控制钢结构的概略位置。
然后用全站仪控制其精确位置。
事先在钢结构的节点上,粘贴全站仪专用不干胶反光标靶。
照准标靶后,用坐标放样模式从全站仪中调出(事先由计算机输入的)该节点的三维坐标,全站仪自动计算出该点的实际坐标和实际坐标与安装位置的差值,进行安装过程的调控,并完成最终安装的测量控制。
3.3加工及进场检验3.3.1钢结构加工下料时,在满足设计几何尺寸的前提下,还应考虑焊接变形、吊装变形和加工期间大气温度与预定安装期间大气温度差别引起的温度变形对钢结构几何尺寸产生的不利影响,应根据预测变形量对钢结构几何尺寸进行修正,并制定出其它相应措施。
3.3.2钢结构进场后及对接合拢前要对其几何尺寸进行复测校核,确定出钢结构部件在当时温度条件及吊装时刻下的实际长度,为顺利拼装提供依据。
钢结构详细测量方案详见钢结构施工方案。
