雨污水管道工程施工技术交底
雨、污水管道施工技术交底
起点天然气管道开挖时通知管委会联系相关人员现场查看。
1。2。工程部按施工图,将沟槽垫层、管道及接口、检查井构造的所需材料书面提交物资部,物
资部按计划书组织材料,试验室对所有进场材料按要求进行取样、检测;本项目设计的主要材料为
D300mm 高密度聚乙烯(HDPE)双壁波纹管、D400mm 高密度聚乙烯(HDPE)双壁波纹管、垫层、C40
于 20cm。
5。质量标准
5。1.沟槽开挖及基底处理
⑴原状地基土不得扰动,受水浸泡;
⑵基底垫层的厚度、压实度满足设计要求;
⑶其他项目施工允许偏差应符合表 3 要求。
表 3 沟槽开挖施工允许偏差
序号
检查项目
允许偏差(mm)
检查数量 范围 点数
检查方法
土方
±20
1
槽底高程
+20,— 两井之间
4。5。检查井及其他构筑物的砌筑 本工程在由于雨水管道与污水管道施工方法基本一致,本技术交底中将统一介绍雨水、污水管道的施 工方法.
4.5.1。准备工作 ⑴清理基础表面,复核尺寸、位置和标高是否符合设计要求. ⑵根据设计要求砼强度采用商砼或自拌砼浇筑井座,待其强度达到 80%后方可进行井身施工. ⑶砂浆按照选定的砂浆配合比上料、拌制,控制好拌制时间,使砂浆拌合均匀,做到随拌随用.
项目
允许偏差(㎜)
轴线位置
5
H≤差
非路面 路面
±20 ±5
井底高程
D≤1000 D﹥1000
±10 ±15
⑷预制装配式钢筋混凝土检查井与管道接口接触处具体做法详见:管道与检查井的连接(一):04S520
—59。
⑸填土时,在井室或井筒周围同时回填透水性材料,回填土密实度根据路面要求而定,但不应低
雨污水工程安全技术交底
雨污水工程安全技术交底一、背景介绍雨污水工程是指城市排水系统中的雨水和污水的采集、输送和处理工程。
为了确保雨污水工程的安全运行和施工过程中的安全,进行安全技术交底是非常必要的。
本文将详细介绍雨污水工程安全技术交底的内容和要求。
二、安全技术交底的目的1. 提高工作人员的安全意识:通过交底,使施工人员充分了解雨污水工程的安全风险和防范措施,增强他们的安全意识,减少事故发生的可能性。
2. 保障工程施工的安全性:交底内容涵盖了施工过程中的各个环节,包括材料选择、设备使用、工作流程等,确保施工过程中的安全和质量。
3. 提高项目管理的效率:通过安全技术交底,项目管理人员可以及时了解工作人员的安全培训情况和掌握施工现场的安全状况,及时采取措施解决问题,提高项目管理的效率。
三、安全技术交底的内容1. 雨污水工程的基本情况:包括工程的位置、规模、设计要求等基本信息,以及施工过程中可能遇到的安全风险和应对措施。
2. 施工人员的安全培训:包括施工人员的资质要求、安全操作规程、应急救援措施等。
确保施工人员具备相关安全知识和技能。
3. 工程材料的安全使用:介绍雨污水工程中常用的材料,如管道、阀门、泵等,以及材料的选择、存放和使用要求,保证施工过程中的材料安全。
4. 设备的安全操作:详细介绍雨污水工程中使用的各类设备的操作规程、安全注意事项和维护保养要求,确保设备的安全运行。
5. 施工现场的安全管理:包括现场的安全防护措施、消防设施的设置、危(wei)险源的识别和管理等,保障施工现场的安全。
6. 环境保护要求:介绍雨污水工程对环境的影响和保护要求,包括噪音、污染物排放等方面的控制措施,确保施工过程对环境的影响最小化。
四、安全技术交底的要求1. 交底的方式:可以通过会议、培训、讲座等形式进行,确保施工人员充分了解交底内容。
2. 交底的频率:在施工前、施工中和施工结束后都需要进行安全技术交底,以确保施工过程中的安全。
3. 交底的记录:交底过程中应有详细的记录,包括参预人员名单、交底内容、交底时间等,以备查证和后续管理使用。

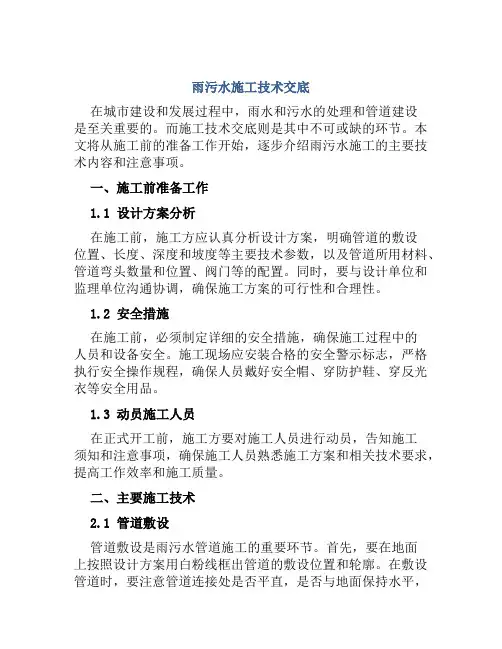

雨污水施工技术交底
雨污水施工技术交底在城市建设和发展过程中,雨水和污水的处理和管道建设是至关重要的。
而施工技术交底则是其中不可或缺的环节。
本文将从施工前的准备工作开始,逐步介绍雨污水施工的主要技术内容和注意事项。
一、施工前准备工作1.1 设计方案分析在施工前,施工方应认真分析设计方案,明确管道的敷设位置、长度、深度和坡度等主要技术参数,以及管道所用材料、管道弯头数量和位置、阀门等的配置。
同时,要与设计单位和监理单位沟通协调,确保施工方案的可行性和合理性。
1.2 安全措施在施工前,必须制定详细的安全措施,确保施工过程中的人员和设备安全。
施工现场应安装合格的安全警示标志,严格执行安全操作规程,确保人员戴好安全帽、穿防护鞋、穿反光衣等安全用品。
1.3 动员施工人员在正式开工前,施工方要对施工人员进行动员,告知施工须知和注意事项,确保施工人员熟悉施工方案和相关技术要求,提高工作效率和施工质量。
二、主要施工技术2.1 管道敷设管道敷设是雨污水管道施工的重要环节。
首先,要在地面上按照设计方案用白粉线框出管道的敷设位置和轮廓。
在敷设管道时,要注意管道连接处是否平直,是否与地面保持水平,还要注意避免管道在敷设过程中发生位移等问题。
同时,还需要在管道的连接点和高程变化处等设置弯头,确保管道畅通无阻。
2.2 管道焊接在雨污水管道的焊接过程中,一定要按照技术规范和焊接工艺要求,在保证焊缝质量的前提下,避免出现氧化、烧焊等不良情况。
在焊接中,焊接工人还应遵守安全操作规程,加强通风和防火工作。
2.3 管道阀门安装雨污水管道中的阀门主要用于排放管道内积水和维护管道设备。
在阀门安装过程中,要确保阀门开启和关闭灵活,不泄漏,并合理设置管道的支撑和吊扣,避免管道振动和移动。
2.4 管道压力测试在管道施工过程中,要进行管道压力测试,以确保管道内部不会漏水、渗水等问题。
管道压力测试通常分为气密性测试和水密性测试两种方式。
在测试过程中,要使用专业的压力计和漏报仪进行监测,确保测试数据准确。
雨污水工程安全技术交底
雨污水工程安全技术交底引言概述:雨污水工程是城市排水系统中的重要组成部分,其安全性关系到城市环境和居民生活质量。
为了确保雨污水工程的安全运行,需要进行技术交底,明确相关安全措施和操作规程。
本文将从五个方面详细阐述雨污水工程安全技术交底的内容。
一、施工前的安全交底1.1 施工区域的安全标识:在施工区域周边设置明显的安全标识,包括施工区域划定、危险区域标识等,提醒施工人员和周围群众注意安全。
1.2 施工人员的安全培训:对参与雨污水工程施工的人员进行必要的安全培训,包括施工现场安全规定、应急处理措施等,确保他们具备安全意识和应对突发情况的能力。
1.3 施工设备的安全检查:在施工前对使用的设备进行全面的安全检查,确保设备正常运行并具备安全保障措施,如安全防护装置、紧急停机装置等。
二、施工中的安全交底2.1 施工现场的安全管理:建立施工现场安全管理制度,明确责任分工和安全管理流程,确保施工过程中的安全。
2.2 施工过程中的防护措施:根据实际情况采取相应的防护措施,如设立安全警示标志、设置安全防护网等,保障施工人员的人身安全。
2.3 施工设备的安全操作:对施工设备进行安全操作培训,确保施工人员熟悉设备的使用方法和安全操作规程,避免操作不当导致事故发生。
三、施工后的安全交底3.1 施工质量的安全验收:对施工完成的雨污水工程进行安全验收,确保工程质量符合相关标准和规范,避免工程隐患。
3.2 工程设施的安全维护:建立工程设施的定期检查和维护制度,及时发现和处理设施的安全隐患,保障设施的正常运行和使用安全。
3.3 安全交底的记录和归档:对安全交底的内容进行记录和归档,作为后续管理和维护的参考,便于追溯和查阅。
四、应急处理措施的交底4.1 突发事件的预案:制定针对雨污水工程施工可能发生的突发事件的应急预案,明确责任人和应急处理流程,确保能够及时有效地应对突发情况。
4.2 应急设备的配备:根据应急预案的要求,配备必要的应急设备,如应急照明设备、紧急通信设备等,以应对可能发生的紧急情况。

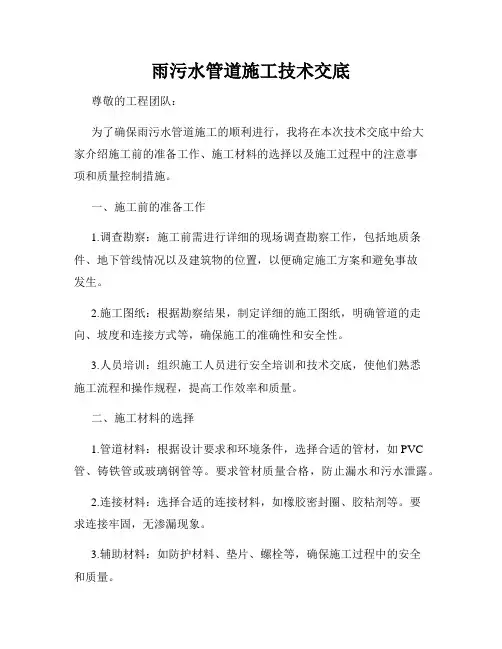

雨污水管道施工技术交底
雨污水管道施工技术交底尊敬的工程团队:为了确保雨污水管道施工的顺利进行,我将在本次技术交底中给大家介绍施工前的准备工作、施工材料的选择以及施工过程中的注意事项和质量控制措施。
一、施工前的准备工作1.调查勘察:施工前需进行详细的现场调查勘察工作,包括地质条件、地下管线情况以及建筑物的位置,以便确定施工方案和避免事故发生。
2.施工图纸:根据勘察结果,制定详细的施工图纸,明确管道的走向、坡度和连接方式等,确保施工的准确性和安全性。
3.人员培训:组织施工人员进行安全培训和技术交底,使他们熟悉施工流程和操作规程,提高工作效率和质量。
二、施工材料的选择1.管道材料:根据设计要求和环境条件,选择合适的管材,如PVC 管、铸铁管或玻璃钢管等。
要求管材质量合格,防止漏水和污水泄露。
2.连接材料:选择合适的连接材料,如橡胶密封圈、胶粘剂等。
要求连接牢固,无渗漏现象。
3.辅助材料:如防护材料、垫片、螺栓等,确保施工过程中的安全和质量。
三、施工过程中的注意事项1.开挖:根据施工图纸要求,对于土方开挖要求的地区,需按照设计要求进行准确的开挖,确保管道的埋深和坡度等。
2.底基处理:在开挖好的沟槽内,进行适当的底基处理,如填海沙、压实等,保证管道的稳定性和安全性。
3.管道铺设:根据施工图纸,将管道放置在沟槽内,并注意管道的接口处理和对位要求,确保管道的紧密连接和密封性。
4.支管连接:根据设计要求,进行支管与主管的连接,注意连接处的防渗漏措施,确保交接处的质量和安全。
5.回填与压实:管道铺设完成后,进行适当的回填和压实工作,防止管道变形、移位或破损。
四、质量控制措施1.施工过程中,严格按照设计要求和规范操作,杜绝违章施工行为,并及时进行现场质量检查,确保施工质量。
2.对于不符合质量要求的施工工程,必须及时进行整改和纠正,并记录相关情况,形成完整的施工记录。
3.施工结束后,进行终验和验收,确保工程质量符合规范要求,并办理相关手续和文件。
(完整版)城市雨水污水管道工程安装施工技术交底
(完整版)城市雨水污水管道工程安装施工
技术交底
城市雨水污水管道工程安装施工技术交底(完整版)
1. 施工前准备工作
* 安全措施的落实:施工现场围挡搭建,设置保安员,建立施
工档案,开展安全教育等。
* 施工材料和设备配备:检查工程材料质量符合工程质量要求,设备齐全并经过检验。
2. 埋设预处理设备
* 埋底深度和基础处理:把管道埋设在规定深度内,并采取间
隔固定方式埋置管道,同时进行基础处理,确保管道基础坚固牢固。
* 预制构件的安装:进行预制构件的清理,满足质量验收,并
进行安装。
实施防腐蚀措施,并保护好预制构件的表面。
3. 管道铺设
* 管道铺设方法:按照设计图纸和要求来进行铺设。
* 铺设前准备:填平道路地面并架设铺设模板,在设备操作人员的指引下往模板铺设管道。
* 管道连接:清理管道接口,涂刷防腐漆,使用专用工具将管道连接紧密。
4. 管道安装质量控制
* 管道开挖深度的测量:严格按照建筑设计图进行精确测量,掌握好管道的深度和高度等数据。
* 管道斜率的控制:施工现场进行管道斜率的量测,协调土方工程的施工进度与管道铺设;保证施工质量符合工程设计和规范的要求。
5. 施工后的防腐处理
* 涂层防腐蚀:保证管道的表面光滑整洁,涂刷涂层防腐蚀。
* 做好封堵工作:各个施工部位的封堵必须到位,确保施工现场环境整洁。
* 安全检查:每工作日结束时,必须对管道安装现场进行一次安全检查,保证施工质量。
雨污水工程安全技术交底
雨污水工程安全技术交底
引言概述:
雨污水工程是城市建设中重要的基础设施之一,其安全技术交底对于工程施工和运行至关重要。
本文将详细介绍雨污水工程安全技术交底的内容和要点。
一、施工安全技术交底
1.1 施工前准备工作
1.2 施工现场安全管理
1.3 施工人员安全培训
二、设备安全技术交底
2.1 设备选型和安装
2.2 设备运行维护
2.3 设备故障处理
三、管道安全技术交底
3.1 管道设计与施工
3.2 管道检测与维护
3.3 管道疏通与清洗
四、环境保护技术交底
4.1 雨污水分流处理
4.2 污水处理与排放
4.3 环境监测与应急处理
五、工程验收及运行管理
5.1 工程验收标准及程序
5.2 运行管理制度
5.3 定期检查与维护
在雨污水工程安全技术交底中,施工安全、设备安全、管道安全、环境保护和工程验收及运行管理是关键的内容。
惟独做好这些方面的技术交底工作,才干确保雨污水工程的安全运行和周全管理。
希翼相关工程施工单位和管理部门能够重视这些技术交底工作,确保城市雨污水系统的安全稳定运行。
雨污水管道工程施工技术交底
① 墙身钢筋绑扎前,应将预留插筋表面灰浆清理干净,并将插筋校正到位,钢筋绑扎应严格执行设计与施工规范的要求;
② 墙体双排钢筋的固定:墙体双排钢筋净距通过定位架立筋控制,架立筋的间距应按设计要求并成梅花状摆放,架立筋端头不得直接接触模板面;
③ 钢筋保护层的控制:墙体钢筋保护层厚度符合设计要求;钢筋垫块绑扎时,每中不得少于一块,并呈梅花形布置;对于结构拐角及腋角等边角部位应适当增加数量;
管道中心线垂直引至撑柱上,拉好中线,吊好锤球;管节铺设采用起吊设备在垂直方向吊管,采用两组手扳葫芦在管的左右两侧水平方向拉管;排管铺设结束后,必须进行一次综合检查,当线形、标高、接口等符合质量要求时,方可进行下道工序的施工;
6、检查井
1工艺流程
混凝土垫层→底板钢筋绑扎→底板模板安装→底板混凝土浇筑→墙身钢筋安装→墙身模板安装→墙身混凝土浇筑→模板拆除→井筒安装→井盖安装;
7墙身模板安装
① 内模安装时水平和垂直支撑采用可调支撑,控制侧墙标高;
② 侧墙模板宜采用胶合板或钢模板,钢带或木带间距经计算确定;
③ 模板接缝处用细海绵胶条填实,防止漏浆;
④ 模板表面应涂刷脱模剂;矩形井的模板可一次或分次支设;
8墙身混凝土浇筑
① 一般要求
a墙体混凝土浇筑前,应在底板接茬处均匀浇筑一层30mm~50mm厚与墙体混凝土同强度等级的水泥砂浆或减石子混凝土;
② 底板钢筋绑扎:底板上、下层双向受力钢筋应逐点绑扎,不得跳扣绑扎;底板上、下层钢筋间设钢筋马凳支撑,马凳间距应根据底板厚度不同而确定,一般为600mrn~1200mm;钢筋保护层应用砂浆垫块或塑料卡扣固定,使保护层厚度符合设计要求;
4底板模板安装
模板选择:基础底板模板可采用组合钢模板或胶合板模板现场拼装;对于周转次数多或有特殊要求的部位变形缝、后浇带等,也可采用加工专用或组合式钢模板与钢支架,以适应特殊需要;
雨污水管道施工技术交底
雨污水管道施工技术交底一、前期准备工作1.1 管道材料准备1.检查各种管道材料的质量,完好无损,尺寸精确,符合技术要求。
2.确认各种管件的规格和型号,并进行数量核对。
3.对于具有弹性、塑性等特性的管材,在装配前应进行进一步的检查和验收。
1.2 设备、工具准备1.确认施工现场的材料、设备、工具等配置齐全,以确保工程的顺利实施。
2.检查设备是否符合安全规范,比如起重机械和危险区域的拦护设施等。
3.检查工具配备,如挖掘机、铲子、砂轮机、切割机等工具。
1.3 其他准备1.确保现场环境整洁,便于施工。
2.确认施工现场的通风、照明等设备完备。
3.制定严谨的施工计划和流程,确保施工进度和质量。
二、施工流程2.1 槽道开挖1.根据设计意图和标高要求,清理施工区域环境并选择挖掘机进行开挖。
2.采用先挖大块、后挖深坑的方式,避免塌方。
3.根据设计标高要求进行槽道开挖,保证管道施工位置精确。
2.2 管道安装1.安装前,检查管道、管件的规格和型号是否一致、完整无损。
2.根据设计意图加工好管材,如有必要进行割口和筛边,以确保管道连接紧密。
3.在管道安装前,检查管材、管件是否符合质量要求。
4.合理安排管道长度,采用接头连接,确保管道安装无渗漏,不露接。
2.3 管道支架1.根据设计意图和使用需求,选择管道支架型号,确保管道与支架连接牢固。
2.在管道安装后,按照设计和规范要求进行支架布置,每个支架应按设计要求装置固定牢固,接触管道应是均匀的。
2.4 扫除管道周围环境1.确保管道周围环境干净整洁,清理各种垃圾、建筑杂物。
2.确定合适的清洁方式,包括清理管道内部杂物,并采用清洗、喷水等方式清洗管道表面。
2.5 工程验收1.在管道施工完毕后,进行检查和验收。
2.检查管道的安装质量,是否符合设计和施工规范。
3.根据质量检查结果判断是否合格。
三、安全注意事项1.遵守现场安全规范。
2.使用特种设备或危险区域应有专门的施工组织、操作人员和监督人员。
雨污水工程安全技术交底
雨污水工程安全技术交底一、项目背景雨污水工程是城市基础设施建设中的重要组成部分,其安全技术交底是确保工程施工和运营过程中安全性的重要环节。
本文将详细介绍雨污水工程安全技术交底的内容和要求,以确保施工人员的安全意识和技术水平。
二、安全技术交底内容1. 工程概况:介绍雨污水工程的规模、工程部位、施工进度等基本情况,以便施工人员了解整个工程的背景和重点工作区域。
2. 目标和要求:明确雨污水工程的建设目标和质量要求,使施工人员明确工程的整体目标,并能够根据要求进行施工。
3. 安全措施:详细介绍雨污水工程施工过程中的安全措施,包括施工现场的安全环境、施工人员的安全防护、设备的安全操作等内容,以确保施工过程中的人身安全和设备的正常运行。
4. 施工流程:详细描述雨污水工程的施工流程,包括施工前的准备工作、施工中的各项工序、施工后的清理和验收工作等,以便施工人员了解工程的整体进展和各项工作的顺序。
5. 应急预案:制定雨污水工程施工过程中可能出现的突发情况的应急预案,包括火灾、事故等,以确保施工人员能够迅速应对各种紧急情况,并减少损失。
6. 质量要求:明确雨污水工程施工过程中的质量要求,包括工程材料的选用、施工工艺的控制、验收标准等,以确保工程的质量符合相关标准和要求。
三、安全技术交底要求1. 参与人员:所有参与雨污水工程施工的人员必须参加安全技术交底,包括施工人员、监理人员、工程负责人等,以确保所有人员对工程的安全要求有清晰的认识。
2. 交底形式:安全技术交底可以采取会议、培训、讲解等形式进行,确保信息的传达和理解。
3. 交底时间:安全技术交底应在施工前进行,确保施工人员在开始工作之前对工程的安全要求有充分的了解。
4. 交底记录:对安全技术交底进行记录,包括参与人员名单、交底内容、交底时间等,以备后续查阅和管理。
四、安全技术交底的重要性1. 提高安全意识:通过安全技术交底,施工人员能够更加清楚地了解工程的安全要求,提高安全意识,减少事故发生的可能性。
雨污水管道施工技术交底
雨污水管道施工技术交底一、引言在城市建设和房屋建筑中,雨污水管道的施工是非常重要的一环。
它们承载着城市排水系统的功能,对于保证城市环境卫生起着关键作用。
本文将对雨污水管道施工技术进行详细介绍,以确保工程质量和环境卫生的达标。
二、施工前准备1. 确定施工区域在施工前,需要根据相关规划和设计文件确定雨污水管道的布置位置并确定施工区域。
同时,还需要保证施工区域的安全和通畅,确保施工进展顺利进行。
2. 材料准备在施工前,必须检查和准备好所需的施工材料,包括管道、管件、阀门等。
所有材料必须符合相关的国家标准和规范要求,以确保工程质量。
3. 施工人员培训施工队伍必须接受相关的培训并获得合格的施工证书,以确保施工人员具备必要的专业知识和技能。
同时,还应注意施工人员的安全意识,确保他们能够按照规范要求进行施工。
三、施工过程1. 开挖基坑首先,根据设计要求进行基坑的开挖工作。
必须保持基坑的稳定和安全,以防止塌方事故的发生。
对于特殊地质条件,需要采取相应的加固措施,确保基坑的稳定性。
2. 管道敷设在基坑开挖完成后,开始进行管道的敷设。
应根据设计要求和施工图纸,预先安排好管道的敷设路径,并确保管道的坡度和线位符合规范要求。
同时,还需注意管道与建筑物、地下管线等的交界处的密封处理,防止污水泄漏。
3. 管道连接在进行管道敷设后,进行管道的连接工作。
必须确保管道的连接牢固,防止管道漏水。
根据不同材质的管道,采用相应的连接方式,如橡胶密封圈连接、焊接连接等。
4. 安装阀门和井盖在管道连接完成后,进行阀门和井盖的安装。
阀门的安装位置应符合设计要求,以便对管道进行控制和调节。
井盖的安装需保证其牢固性和密封性,防止异物进入管道。
5. 管道测试施工完成后,进行管道的压力测试和水密性测试,以确保管道的质量。
压力测试可使用水压试验或空气压试验方法,并按照规范要求进行。
水密性测试则涉及使用水进行试验,以检查管道是否有渗漏现象。
四、施工安全在进行雨污水管道施工时,必须始终注重施工安全。
雨污水工程安全技术交底
雨污水工程安全技术交底引言概述:雨污水工程是指城市排水系统中处理雨水和污水的设施和工程。
为了确保雨污水工程的安全运行,必须进行技术交底。
本文将详细介绍雨污水工程安全技术交底的相关内容。
一、施工前的准备工作1.1 确定工程范围和目标:在进行雨污水工程安全技术交底之前,首先需要明确工程的范围和目标。
这包括工程的规模、设计要求、施工周期等方面的内容。
1.2 制定安全管理计划:在技术交底之前,必须制定详细的安全管理计划。
该计划应包括施工过程中可能浮现的安全风险评估、应急预案、施工人员的安全培训等内容。
1.3 确定施工人员的责任和权限:在进行技术交底之前,需要明确施工人员的责任和权限。
这包括施工人员的职责、工作范围、安全操作规程等方面的内容。
二、施工过程中的安全措施2.1 安全设施的设置:在施工过程中,必须设置相应的安全设施。
例如,安全警示标识、安全防护网、安全护栏等,以确保施工人员的安全。
2.2 安全操作规程的制定:在进行技术交底之前,需要制定详细的安全操作规程。
这包括施工人员的个人防护措施、设备操作规范、紧急情况的处理方法等方面的内容。
2.3 安全培训和考核:在进行技术交底之前,需要对施工人员进行安全培训,并进行相应的考核。
这样可以提高施工人员的安全意识和技能水平,减少事故的发生。
三、施工中的质量控制3.1 施工材料的选择和检验:在进行技术交底之前,需要对施工材料进行选择和检验。
这包括对雨污水处理设备、管道、阀门等材料的质量要求和检测方法的规定。
3.2 施工工艺的控制:在施工过程中,需要对施工工艺进行控制。
这包括施工过程中的各个环节的操作规范、检测方法和记录要求等方面的内容。
3.3 施工质量的检查和验收:在进行技术交底之前,需要对施工质量进行检查和验收。
这包括对施工过程中的关键节点、关键工序进行检查和验收,以确保工程质量符合要求。
四、施工后的安全维护4.1 定期巡检和保养:在施工完成后,需要进行定期的巡检和保养工作。
雨污水管道工程施工技术交底
雨污水管道工程施工技术交底范本一:一:工程概况本工程为雨污水管道工程,施工地点位于XX市XX区,总工程量为XXX米。
二:施工准备1.现场布置:根据工程设计图纸,在施工现场进行材料和设备的摆放和布置,确保施工顺利进行。
2.材料准备:按照设计要求,采购所需的材料,如水泥管道、塑料管道、配件等。
三:工程施工流程1.地面开挖:根据设计要求,进行地面开挖,确保管道的埋设深度符合规定。
2.管道安装:在地面开挖完毕后,按照设计图纸要求,安装管道并进行固定。
3.管道连接:将管道进行连接,确保连接处密封性良好。
4.管道埋设:将管道埋设至设计要求的深度,并进行排水坡度的调整。
5.管道覆土:将埋设好的管道进行覆土,保护管道不受外力破坏。
6.补充土方:根据需要,对管道周围的土方进行必要的补充,确保地面平整。
7.泥浆清理:清理施工过程中产生的泥浆和污泥,保持施工现场整洁。
四:施工安全措施1.施工人员必须佩戴安全帽、安全鞋等个人防护用品,加强施工现场安全管理。
2.施工现场必须设置警示标识,确保施工区域的安全。
3.严格执行施工现场防火措施,禁止在施工现场吸烟、明火操作。
4.对施工现场进行定期巡查,发现问题及时处理。
5.工程施工期间必须配备专业的急救人员和急救设备。
五:施工质量要求1.材料选择:选用符合国家标准的材料,确保施工质量。
2.工艺操作:按照工艺要求进行施工,确保施工质量。
3.施工验收:施工完成后,进行验收,确保施工质量符合设计要求。
六:附件1.设计图纸2.工程合同3.施工计划表七:法律名词及注释1.施工许可证:指由相关部门颁发的允许进行施工的证件。
2.国家标准:指由国家标准化管理委员会发布的国家标准。
范本二:一:工程概况本工程为雨污水管道工程,施工地点位于XX市XX区,总工程量为XXX米。
二:施工准备1.现场布置:根据工程设计图纸,在施工现场进行设备和人员的布置,确保施工顺利进行。
2.材料准备:按照设计要求,采购所需的材料,如水泥管道、塑料管道、配件等。
雨污水管道技术交底
雨污水管道技术交底施工技术交底记录工程名称分项工程名称交底内容:一、施工准备1、材料要求1)室外雨污水管道采用PE波纹管,材料在进场后使用前应认真检查,必须符合国家标准有关质量、技术要求,并有产品出厂合格证明。
2)橡胶圈不得与溶剂,宜挥发物,油脂等放在一起;应远离臭氧浓度高的环境;2.机具准备挖掘机、潜水泵、铁锹、水准仪、水平尺、钢卷尺、手拉葫芦、钢丝绳、线坠等。
3.作业条件1)施工位置场地平整,范围内无障碍物品。
2)施工范围内地下障碍物已探明,图纸详细,管路管线明确。
3)将需用材料的规格型号、质量、数量确认合格并准备齐全,运到现场。
二、施工工艺1、工艺流程准备工作→沟槽放线、开挖→下管前管材检查→检查沟底标高→管槽基础夯实砂垫层摊铺→下管→接口(管道接口、管道与搜检井连接)→抄平、校正XXX填砂、细土→回填土→闭水试验。
五洲·畅隆商业综合体及城市配送中心室外雨污水管道安装分部工程日期给排水工程年月日2、沟槽开挖按照图纸要求测量管道的坐标和标高,再按图纸设计要求打桩放线,确定沟槽位置、宽度和深度,其坐标和标高应符合图纸要求。
为防止塌方,沟槽开挖后应留有一定边坡,根据现场土质情况而定。
为便于管段下沟,挖沟槽的土应堆放在沟的一侧,且土堆底边与沟边应保持一定距离。
机械挖槽应确保槽底土质结构不被扰动或破坏,用机械挖槽或开挖沟槽后,当天不能下管时,槽底应留出0.1米左右一层不挖,待铺管前用人工清挖。
如地基土被扰动,应采取以下处理措施:1)扰动150mm之内,可原状土夯实,压实系数>0.95.2)扰动150mm以上,可用3:7灰土、卵石、碎石、毛石等添补夯实,压实系数≧0.95.3、管槽基础施工:管道根蒂根基采用3:7灰土根蒂根基,150mm厚。
4、管道安装1)下管采用人工下管的体式格局进行,下管前顺次将管道排布好,安装时从承水偏向先安装。
2)安装滑入式橡胶圈接口时,应将承口内工作面与插口内外工作面清扫干净。
雨污水管道施工技术交底
1.环保措施:
①、选择合理的施工便道和营地,不得破坏周围的生态环境,并避免水土流失。工程废弃物处置率100%。
②、施工现场和施工便道不得有扬尘,应采取硬化措施,并配备专门洒水车。
应进行合理的取弃土,不得破坏土壤结构,取、弃土场必须采取绿化及防护措施,避免水土流失,并与周围环境协调一致。
2、支模时面板对准给定的基础边线垂直竖立,内外打撑钉牢,配合浇筑进行拼装,注意处理好拼缝以防止漏浆;
3、浇筑前,平基应凿毛或刷毛,并冲洗干净;
4、对平基与管子接触的三角部分,要选用同强度等级混凝土中的软灰,先行填捣密实;
5、浇筑混凝土时,应两侧同时进行,防止将管子挤偏;
6、较大的管子,浇筑时宜同时进入配合勾捻内缝,直径<700mm的管子,可用麻袋球或其他工具在管内来回拖动,将流入管内的灰浆拉平;
分部工程
排水工程
分项工程名称:
雨污水管道及穿线管道
桩号
K0+000~K3+930.86
1、管线验收合格后及时进行回填,回填土采用蛙式夯压实分层回填,每层压实厚度为15cm。管顶以上50cm内不准上机械;
2、沟槽回填应按沟槽排水方向由高向低分层进行;
3、沟槽两侧应同时进行回填夯实,以防管道位移。井室回填土应四周同时进行;
4、开槽基底宽度为管直径(含壁厚)+两侧工作宽度各50cm。根据现场土质情况放坡;
5、沟槽两边应筑土埂和设置临时排水沟。
技术负责人
交底人
接受人
2011年月日保存期:五年
技术交底记录
编号:
工程名称
日照市山海路大桥工程项目
分部工程
排水工程
分项工程名称:
雨污水管道及穿线管道
雨污水工程安全技术交底
雨污水工程安全技术交底引言概述:雨污水工程是城市建设中至关重要的一环,它负责将雨水和污水进行合理的分流和处理,以保障城市的环境卫生和居民的生活质量。
在雨污水工程的建设过程中,安全技术交底是必不可少的环节。
本文将从五个方面详细阐述雨污水工程安全技术交底的内容。
一、施工现场安全交底1.1 安全交底的目的和意义:明确施工现场的安全要求,提高施工人员的安全意识,减少事故的发生。
1.2 施工现场的安全措施:确保施工现场的安全通道畅通,设置必要的安全警示标识,配备必要的安全防护设备。
1.3 施工人员的安全责任:明确施工人员的安全责任,要求施工人员遵守安全操作规程,严禁违章操作。
二、设备安全交底2.1 设备的安全操作规程:详细介绍设备的操作方法、注意事项和安全预防措施,确保设备的正常运行和施工人员的安全。
2.2 设备的维护保养要求:说明设备的定期维护保养计划和方法,确保设备的长期稳定运行。
2.3 设备的故障处理措施:介绍设备故障的常见原因和处理方法,提高施工人员的应急处理能力。
三、材料安全交底3.1 材料的质量要求:明确材料的选用标准和质量要求,确保施工过程中使用的材料符合相关标准。
3.2 材料的储存和保管要求:介绍材料的储存环境和保管方法,防止材料受潮、受损或者被盗。
3.3 材料的使用注意事项:说明材料的使用方法和注意事项,避免因材料使用不当引起的安全问题。
四、施工工艺安全交底4.1 工艺流程的安全要求:明确施工工艺流程中的安全要求,确保施工过程中不发生事故。
4.2 施工工艺的操作规程:详细介绍施工工艺的操作方法和注意事项,提高施工人员的操作技能。
4.3 施工工艺的质量控制:强调施工工艺的质量控制要求,确保施工过程中的质量符合标准。
五、环境保护安全交底5.1 环境保护的法律法规:介绍环境保护相关的法律法规,确保施工过程中的环境保护合规。
5.2 环境监测和管理要求:说明环境监测和管理的方法和要求,减少施工对环境的影响。
(专业版)市政雨水污水管线施工技术交底
(专业版)市政雨水污水管线施工技术交底1. 目的和范围本文档旨在明确市政雨水污水管线施工过程中的技术要求、施工流程、质量控制及安全措施,以确保工程顺利进行,达到设计要求。
本技术交底适用于本项目所有参与方,包括施工单位、监理单位、设计单位等。
2. 工程概况2.1 项目背景本项目为市政雨水污水管线工程,主要包括雨水管渠、污水管渠、检查井等设施的建设。
2.2 工程规模本项目共包含X公里雨水管渠、Y公里污水管渠,以及Z座检查井。
2.3 工程地点工程位于我国某市市区,具体施工区域详见施工图纸。
3. 施工技术要求3.1 管线布置与走向根据设计图纸,管线应按照规划路线进行布置,确保管线走向合理、顺畅。
在施工过程中,如需调整管线走向,应征得设计单位同意,并办理相关手续。
3.2 管材选用本项目雨水管渠采用HDPE管,污水管渠采用陶瓷管。
管材应符合国家相关标准,具备合格证明书及检测报告。
3.3 施工方法与工艺3.3.1 管沟开挖管沟开挖应按照设计要求进行,保证沟槽断面尺寸、深度及坡度符合设计要求。
在开挖过程中,应做好排水措施,防止水浸泡。
3.3.2 管材安装管材安装应遵循“先低后高、先难后易”的原则。
安装过程中,应保证管材轴线直线度、管节对接严密性。
3.3.3 检查井施工检查井应按照设计图纸进行施工,确保井体结构牢固、井内水流畅通。
检查井施工完成后,应进行闭水试验。
3.4 质量控制3.4.1 材料检验所有进场的管材、配件等材料,应进行严格的检验,确保质量合格。
3.4.2 过程控制施工过程中,监理单位应加强对施工质量的监督,及时发现并纠正问题。
3.4.3 验收标准工程验收应按照《市政排水管道工程施工及验收规范》(GB 50268-2008)进行。
4. 安全措施4.1 施工安全施工单位应制定施工安全防护方案,并对施工现场进行安全防护。
施工现场应设置安全警示标志,提醒过往行人和车辆注意安全。
4.2 人员培训施工单位应对施工现场人员进行安全教育培训,确保施工人员掌握安全操作规程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
雨污水管道工程施工技术交底一、沟槽开挖根据测设的中线,高程控制桩放出管沟中心线和高程点后再开挖沟槽。
开挖由上游向下游进行。
1、先施工污水管道,待污水管道分段完成后,再进行雨水管道的开挖,沟槽土应在管道安全线以外堆放,以便管道安装,砼浇筑等工作。
2、根据图纸设计确定管道沟槽的开挖断面。
3、开挖管沟时,不得破坏下面土的结构,使用挖掘机施工时,可保留30cm厚土层不挖。
若人工挖土后不能立即浇筑混凝土基础时,槽底可保留15cm厚土层不挖,当土方挖到接近设计标高时,应在槽内打高程控制桩,以控制挖土深度,防止过浅或超挖,局部超挖部分应回填夯实处理。
4、因本工程地质资料不详,管沟的开挖过程中,应对土质情况、地下水位和原有管线等情况及时了解掌握,该采取保护的,要及时地采取保护措施。
5、沟槽切断原有排水沟或排水管道,如无其它适当方法排水时,应架设安全可靠的渡槽或渡管。
6、当开挖沟槽发现已建的地下各类设施或文物时,应采取保护措施,并及时上报甲方及有关单位处理。
7、沟槽的开挖质量应符合下列规定:沟槽中心线每侧的净宽不应小于管道沟槽底部开挖宽度的一半。
槽底高程的允许偏差为±20mm。
8、对开挖的管道沟槽,要及时地设置警示标志,并对其进行封闭管理,以防意外事故的发生,开挖的土方全部外运。
二、管道安装1、先做基础,并严格控制高程,严禁超高和太低,上平面应保持清洁,2、下管:A 下管前对管子进行外观检查,管材是否符合设计要求,经鉴定合格后方可使用。
B 下管采用吊车下管,由两个检查井的一端开始,管道应慢慢下落到基础上,沟槽若有支撑时,不得与槽壁支撑及槽下管子相碰撞,防止下管绳索折断或突然冲击砸坏基础。
C 吊车下管时,吊车架设的位置不得影响沟槽边坡的稳定性,吊车在高压输电线路附近作业时与线之间的安全距离应符合当地电业管理部门的规定。
D 管节放在基础上后即进行校正、找直,可采用龙门架、手动葫芦,将管节两端慢慢提起,在基础上移动,校正时,管道接口间要保留一定的间隙,一般为10mm。
三、闭水试验根据规范要求,污水管道做闭水试验。
1、管道在回填土前应采用闭水法对管道进行严密性试验,试验管段应按井距分隔,带井试验。
2、管道闭水试验时,试验管段应符合下列规定:1)管道检查井外观质量已验收合格。
2)管道未回填土且沟槽内无积水。
3)检查井内不做试验的管段应堵好,不得渗水。
3、闭水试验应按下列程序进行:1)试验管段灌满水后浸泡时间不应少于24h。
2)试验水头应以试验段上游管顶内壁加2m计。
3)当试验水头达规定水头时开始计时,观测管道的渗水量,直至观测结束时,应不断向试验管段内补水,保持试验水头的恒定。
渗水量的观测时间不得少于30min。
4)实测渗水量应按公式计算Q=W/T·L式中Q-实测渗水量(L/min)W-补水量(L)T-实测渗水量观测时间(min)L-实验管段的长度(m)四、管沟回填1、混凝土污水管在闭水试验完成,并办理隐蔽工程验收记录,即可进行回填。
分层回填的材料和厚度按设计图纸要求来施工。
2、沟槽回填土时,砖、石、木块等杂物应清除干净。
3、回填土时应用原土回填,槽底至管顶以上500mm范围以内,回填的土中不得有大于50mm的砖、石等硬块。
4、回填土的含水量,宜按采用的压实工具控制在接近最佳含水量为宜。
5、回填土的每层虚铺厚度,应按采用的压实工具和要求压实确定。
对一般压实工具,铺土厚度可按下表选用。
6、回填土每层的压实遍数,应按要求的压实度,压实工具、虚铺厚度和含水量,经现场试验确定。
7、管道两侧和管顶以上50cm范围内的回填材料,应由沟槽两则对称运入槽内,不得直接扔在管道上,回填其它部位时,应均匀填入槽内,不得集中推入。
8、当采用重型压实机械压实或较重车辆在回填土上行驶时,管道顶部以上应有一定厚度的压实回填土。
其最小厚度应按压实机械的规格和管道的设计承载力确定。
9、检查井周围的回填,应与管道沟槽的回填同时进行,当不便同时进行时,应留台阶式接茬。
五、检查井1、检查井的尺寸符合设计要求施工。
2、井底基础应与管道基础同时浇筑。
3、检查井内的流槽,宜与井壁同时进行砌筑,表面应采用砂浆分层压实抹光,流槽应与上下游管道底部接顺。
4、在井室砌筑时,应同时安装踏步,位置要准确。
踏步安装时,周围孔隙用1:2水泥砂浆封实。
踏步安装后,在砌筑砂浆或砼未达到规定抗压强度产不得踩踏,砼井壁的踏步在现浇时安装。
5、检查井接入圆管的管口应与井内壁平齐,管道穿井壁处,应严密不漏水。
6、砌筑检查井内、外壁抹面应分层压实。
7、检查井砌筑或安装至规定高程后,应及时浇筑或安装井圈,盖好井盖。
8、检查井井口周边50cm范围内用二灰土分层回填夯实至路面底基层,然后在沥青砼面层下浇筑20cm后25号水泥砼加固。
9、检查井允许偏差应符合:10、钢筋混凝土盖板安装钢筋混凝土盖板应按设计吊点起吊、搬运和堆放,不得反向放置,盖板安装前,墙顶清扫干净,洒水湿润,而后铺浆安装;盖板安装的板缝宽度应均匀一致,吊装时应轻放,不得碰撞。
盖板就位后,相邻板底错台不应大于10mm,板端压墙长度,允许偏差为±10mm。
板缝及板端的三角灰,应用水泥砂浆填抹密实。
六、管道铺设质量控制要点1、沟槽开挖依基底标高,严格控制开挖深度,机械开挖深剩下10cm左右后人工开挖至设计标高,严禁超挖,槽底高程允许偏差控制在0—30mm。
开挖过程中根据地下水位做好降水工作,槽底下不得受水浸泡。
2、平基、管座平基管座要振捣密实,防止有空洞现象,对其砼强度作为主要检查项目,每100m 取一组试块进行试验,且必须按《砼强度检验评定标准》GBJ107-87的规定取样、制作、养护、试验及评定,要求检查合格率达到100% 。
偏差控制:a、垫层:高程0—15mm,中线每侧宽度应不小于设计;b、平基:高程0—15mm,厚度不小于设计,中线每侧宽0—+10mm;c、管座:肩宽-5—+10mm,肩高±20mm;蜂窝麻面面积﹤10% 。
3、安管安管应顺直、稳固、缝宽均匀,管底坡度无倒流水,管内无杂物,中线位置允许偏差﹤15mm,该雨污水管道的管内底高程是主要检查项目,允许偏差±10mm。
要求合格率100% 。
4、抹带、接口管口处应凿毛,表面平整,密实,不得有间断裂缝,空鼓现象,管径大于500mm 时要求勾内缝。
宽度、厚度偏差应控制在0—15mm之间。
5、检查井按规范砌筑、垫层,砼基础必须做到位,管壁与检查井接触处应严密,井内流槽平顺,踏步安装牢固,位置准确,井筒直径允许偏差±20mm,井底高程允许偏差±10mm。
6、回填沟槽两侧应同时回填夯实,以防管道位移,井室等附属构筑物回填土应四周同时进行,沟槽回填顺序按沟槽方向由高到低分层进行。
井位接茬处应做成阶梯状,井圈周围回填振捣密实,两井之间每层同检3点,用环刀法测定密实度,且严格要求控制偏差。
按要求回填后才可进行道路施工,避免地面沉降,破坏路面。
七、质量通病的防治我们在长期的工程经历中,完全依靠自身的实践经验累积,对一些施工中出现频度较高的质量通病,在实践过程中逐步摸索了一些针对性的防治措施如下:1、沟槽边坡塌方A、沟槽开挖本着“先深后浅”的原则进行。
B、沟槽开挖后,如遇暗浜、淤泥质土边坡出现塌方时,在边坡上呈梅花型打入止滑桩,在坡脚用草袋装土堆砌,防止坡脚处水土流失。
C、开挖按要求放坡,坡上堆土应在上口线5.0m以外。
D、在河浜等地区开挖沟槽,如出现边坡失稳,除采取上面措施外,另外采用卸荷的措施,保证边坡稳定。
E、选用合适的支护设备保证支护结构的刚度。
F、当井点降水效果不理想时,采取减少每台井点泵拖带井点数量的方式予以解决。
2、管道基础变形过大A、管道基础浇筑,首先条件是沟槽开挖后沟槽排水良好、无积水,槽底的虚土应在铺设碎石或砾石垫层前挖除,避免间隔时间过长。
B、保持沟槽内无积水。
C、水泥混凝土拌制应使用机械搅拌,级配准确,控制水灰比。
D、在雨季浇筑水泥混凝土时,应做好防雨措施。
E、混凝土基础浇筑砼后,根据管材类别、混凝土强度和当时的气温情况适时排管。
3、管道基础标高偏差A、业主提供水准点后,要进行闭合复测并经监理认可。
B、水准仪,事前校验合格后才能使用。
C、测量人员应提高自身的业务水平,避免读尺或计算错误,严格执行测量放样复核制度。
D、测放高程的样板,坚持每天复测,样板架设置必须稳固。
E、对相邻施工段施工,事前应相互校对测量用的水准点,务必达到统一数值,避免双方衔接处发生偏差。
4、管道接口渗漏A、对所采用的管材,必须经过严格检验,符合产品标准。
凡不符合标准者不得使用,特别是卸管后,要再检查有无损伤、裂缝,承插口的企口有无缺口,包括管材圆度偏差,发现上述问题应予剔除。
B、凡采用刚性接口(砂浆或细石混凝土),应对承口和插口用水清洗干净,保持湿润。
有毛口处应凿清,使用的砂浆或细石混凝土的配合比,应符合设计规定,并随拌随用,不得超过初凝时间,严禁加水复拌再使用。
C、排设承插管道,承口下部三分之二以上应抹足座灰(砂浆)接口缝隙内砂浆应嵌实,并按设计标准分两次抹浆,最后收水抹光。
及时进行湿治养护。
D、选用的橡胶止水带(密封圈)必须符合规定的物理性能,其质量应符合耐酸、耐碱、耐油以及几何尺寸标准。
E、铺设管道安放橡胶止水带应谨慎小心,就位正确,橡胶圈表面均匀涂刷中性润滑剂,合拢时两侧应同步拉动,不使扭曲脱槽。
尤其遇水膨胀橡胶止水带要严格按设计要求进行。
