风巷使用无极绳绞车运输安全技术措施完整版
无极绳绞车运输规定及安全技术措施
无极绳绞车运输规定及安全技术措施我队现在北四采区中组煤回风巷施工,由于巷道运距太长,为缓解运输压力,经矿领导研究决定,在回风巷490米处再安设一部无极绳绞车,为保证运输正常与安全特制定安全技术措施如下:1、无极绳绞车的安装①无极绳绞车机头采用浇筑混凝土基础底座。
②混凝土基础严格按照绞车底座的基础尺寸浇筑。
③稳固绞车的底座螺栓露出部分应能拧双帽,拧紧后螺栓头露出螺母1-3个螺距。
④绞车前后尾轮固定采用规格为φ22×2000 mm的螺纹钢树脂锚杆固定,每根使用两根树脂药卷,地锚必须锚固在坚硬的岩石中,如底扳松软,必须浇筑底座,锚杆的角度必须与巷道底板垂直。
锚杆必须用力矩扳手紧固,保证初锚力不低于60KN,扭矩不低于255N·m。
2、车辆连接方式①梭车与车辆之间的连接梭车前后有连接到矿车的专用连接插销,矿车三环与梭车碰头连接用插销插紧锁好;运送超过花车、平扳车的料时使用专用连接杆。
②车辆之间连接a)梭车与1.5t矿车或花车的连接梭车与1.5t矿车或花车的连接必须将三环插入梭车碰头,使用插销插紧锁好。
b)梭车与平扳车的连接梭车与平板车之间用1.5t矿车连接,平板车与1.5t矿车的连接必须使用锯齿环或锚链。
锚链的对口处用与之相配套的“U”型环及螺栓连接,螺帽必须戴满扣,并用铁丝将锚链挂起固定牢靠。
挂起高度与碰头高度相适应,以防运输途中与其它物体相挂。
c)其它车辆之间的连接其它车辆之间的连接使用车辆本身的三环,并使用双环连接;平扳车之间的连接必须使用锚链连接;平扳车与1.5t矿车或花车的连接必须使用锚链。
锚链的对口处用与之相配套的“U”型环及螺栓连接,螺帽必须戴满扣,并用铁丝将锚链挂起可靠固定,挂起高度与碰头高度相适应,以防运输途中与其它物体相挂。
3、运行前的准备①检查作业范围内的周围环境、顶帮情况、照明、巷道支护、管线、轨道、道木及道岔是否安全可靠,符合规定要求,运输线路安全距离内是否有障碍物。
无极绳绞车使用安全技术措施(正式)
编订:__________________单位:__________________时间:__________________无极绳绞车使用安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-9707-44 无极绳绞车使用安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
为了更好的发挥无极绳绞车的运输优势,规范工作面无极绳绞车的使用,减少和杜绝机械及以上事故,特编制以下安全技术措施。
一、基本要求1、无极绳绞车司机必须经过专业技术培训,取得操作资格证,持证上岗。
2、无极绳绞车绞车司机必须熟悉本设备结构、性能、原理、主要技术参数、完好标准等相关规定,应会一般性检查和常发事故处理。
3、无极绳绞车绞车司机必须熟悉巷道的基本情况,如道岔、巷道长度,牵引车数等。
4、必须配齐相关机电检修工,对设备进行挂牌管理并按规定进行检修。
5、严格按照安全规程使用打点设备,使用完毕后及时交副井口管理、充电。
二、使用前的准备和检查无极绳绞车使用前应做如下检查:①检查电控设备是否正常,②通讯信号的发射接收是否正常,③轨道中有无影响车辆运行的杂物,④各车辆之间的连接是否可靠,⑤载重车是否过载和偏载。
1、绞车①开车前应检视各处情况是否正常,如电气线路是否正确,开关等有无缺陷,各连接处螺栓是否紧固,手闸是否在松闸位置及灵活可靠,轴承及减速器内润滑油是否充足,在检查各处情况正常后方可开动电机进行空运转,在检查制动闸正常和绞车无异响后方可加上负荷②手闸的使用必须是在关闭电机电源后方可进行,不允许在电机通电期间进行刹车,以免损坏绞车机件和电机。

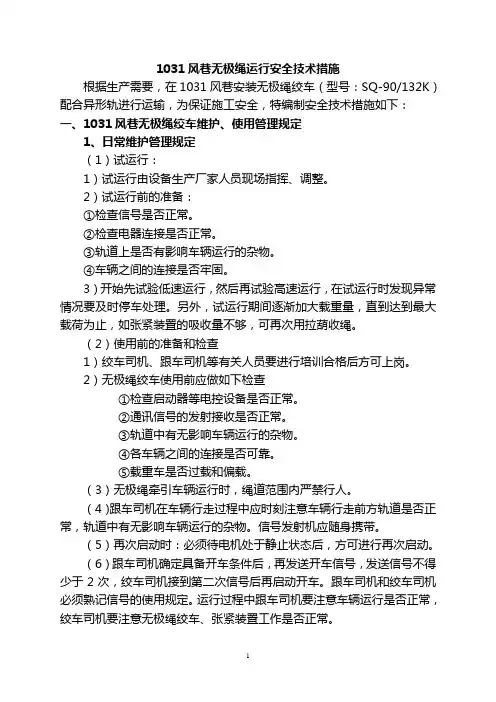

(新)1031风巷无极绳绞车安装使用安全技术措施解析
1031风巷无极绳运行安全技术措施根据生产需要,在1031风巷安装无极绳绞车(型号:SQ-90/132K)配合异形轨进行运输,为保证施工安全,特编制安全技术措施如下:一、1031风巷无极绳绞车维护、使用管理规定1、日常维护管理规定(1)试运行:1)试运行由设备生产厂家人员现场指挥、调整。
2)试运行前的准备:①检查信号是否正常。
②检查电器连接是否正常。
③轨道上是否有影响车辆运行的杂物。
④车辆之间的连接是否牢固。
3)开始先试验低速运行,然后再试验高速运行,在试运行时发现异常情况要及时停车处理。
另外,试运行期间逐渐加大载重量,直到达到最大载荷为止,如张紧装置的吸收量不够,可再次用拉葫收绳。
(2)使用前的准备和检查1)绞车司机、跟车司机等有关人员要进行培训合格后方可上岗。
2)无极绳绞车使用前应做如下检查①检查启动器等电控设备是否正常。
②通讯信号的发射接收是否正常。
③轨道中有无影响车辆运行的杂物。
④各车辆之间的连接是否可靠。
⑤载重车是否过载和偏载。
(3)无极绳牵引车辆运行时,绳道范围内严禁行人。
(4)跟车司机在车辆行走过程中应时刻注意车辆行走前方轨道是否正常,轨道中有无影响车辆运行的杂物。
信号发射机应随身携带。
(5)再次启动时:必须待电机处于静止状态后,方可进行再次启动。
(6)跟车司机确定具备开车条件后,再发送开车信号,发送信号不得少于2次,绞车司机接到第二次信号后再启动开车。
跟车司机和绞车司机必须熟记信号的使用规定。
运行过程中跟车司机要注意车辆运行是否正常,绞车司机要注意无极绳绞车、张紧装置工作是否正常。
(7)要经常观察轮衬的磨损情况,轮衬绳槽磨损到固定绞制螺栓后要及时更换。
(8)轴承的润滑油使用黄油,每月至少加油一次,每三个月清洗一次轴承,新绞车第一次运转后5-6天即应清洗一次,轴承温升超过70°C立即停车检查原因,并检查其磨损情况,如发现磨损过甚,则应查明原因进行修理或更换。
(9)无极绳绞车的减速机或变速箱的润滑油,用粘度E50=11度得润滑油,油面的高低须经常进行检查,油量不足时应随时补充。
绞车运输安全技术措施
绞车运输安全技术措施为了确保南翼进风大巷各生产队组设备、材料能够安全、准时运送到位,特制定本安全技术措施。
本安全技术措施用于南翼轨道与进风大巷联络平巷至进风与胶带大巷7#横贯的设备、材料的运输。
一、运输系统:1、南翼进风大巷无极绳绞车运输系统主要由轨JW-1600/80无极绳绞车运输区段(运输距离约920m)、SQ-80无极绳绞车运输区段(运输距离约1750m)、JW-1600/80无极绳绞车运输区段(运输距离约700m)、JD-1.6调度绞车(1回辅运巷)、JD-2.5调度绞车组成。
⑴SQ-80无极绳绞车运输区段电气配置见表1主控采用ZBJW矿用无极绳绞车综合保护系统,该系统采用可编程控制器(PLC)为核心,具备实时监控、速度显示、紧急停车、过卷保护,并具有岔道语音警示,沿道语音通讯等功能,与无极绳绞车电控开关配合使用,实现绞车自动化控制。
①在岔道口、弯道口、变坡点安装语音灯光报警装置,在车辆运行时发出“正在行车,禁止行人”的语言和灯光提示,提醒行人注意运行车辆。
②在巷道内各贯眼口、开停车点安装一台信号急停控制箱,实现:广播语音提示;接受/发送语音通话;紧急停车制动;发送声光信号(打点)。
③在机头、机尾装有过卷保护装置,当牵引车超出设定运输范围时,系统将自动停车;起点过卷保护装置可提供信号使系统方便显示和控制牵引车。
⑵JW-1600/80无极绳绞车运输区段电气配置见表2表2JW-1600/80无极绳绞车运输区段每间隔100m设置一套声光电笛,用于发送声光信号;在各巷道交叉口、绞车上方5m以外、车场摘挂钩处设置警示红灯。
2、绞车特征如下:⑴SQ-80无极绳绞车特征见表3表3⑵调度绞车见表4表4⑶JW-1600/80无极绳绞车特征见表5表53、运输线路卸料点:进风与胶带大巷4#、6#、7#横贯,车辆到达指定地点后,由各用料单位自行卸料。
二、运输作业有关规定1、开动绞车前,必须先给信号综保送电,确保巷道内的警示红灯亮起、语音灯光报警装置能够发出“正在行车,禁止行人”的语言和灯光提示。
无极绳绞车运输安全技术措施
韩家洼煤业有限公司无极绳绞车运输安全技术措施审批:总工程师:生产矿长:安全矿长:机电矿长:运输副总:调度室:安监科:机电科:运输区:综采队:编制:编制日期:2015年12月25日无极绳绞车运输安全技术措施为了更好的发挥无极绳绞车的运输优势,规范轨道巷无极绳绞车的使用,减少和杜绝机械及以上事故,特编制以下安全技术措施。
一、施工地点:22#层井底车场—22102回风顺槽口二、施工组织:运输负责人:刘伟综采负责人:孟庆新安监员:安监科跟班安监员无极绳绞车司机、信号把钩工:张向前、张珍树、周胜利班组三、运行前的安全检查1、使用无极绳绞车(以下简称“绞车”)运输前,先检查绞车涨紧装置是否稳固,涨紧基础、前压绳轮固定螺栓、偏绳轮有无松动、变位,发现问题应及时处理,严禁携带隐患运行。
2、检查绞车电气线路是否完好,开关有无失爆,各处连接螺栓是否紧固,手闸是否在松闸位置及灵活可靠,变速档位是否正确、到位、自锁等。
3、检查绞车尾轮基础是否牢固, 尾轮要定期加油,钢丝绳固定是否牢固,有无松动现象,如有隐患必须立即处理。
4、检查现场照明、安全设施、语音报警装置是否完好,如发现问题,立即处理。
5、检查梭车上的夹绳器是否牢靠,检查牵引车固定钢丝绳的楔块是否有松动现象,如有应立即加以紧固。
梭车上的钢丝绳固定是否牢固,防止钢丝绳在运行中松散掉落磨轨枕。
6、检查现场设置不大于200m一处的信号打点器(具有通话、急停、打点功能)是否完好,急停、信号是否灵敏、喊话是否清晰,试急停信号是否灵敏、可靠。
在运行前,信号工发出信号,空车试运行后应无异声、异状后,方可运输作业。
若停车位置在距离信号打点器超过30m时,必须根据停车地点加设一组信号打点器,方可运输作业。
7、检查钢丝绳插接部位、磨损、锈蚀及断丝情况,如发现钢丝绳断丝、磨损异常应立即处理或更换。
8、检查各轮组是否转动灵活或磨损情况,磨损超限要及时更换。
9、检查挂车连接装置(硬性连接)是否完好,焊接处是否有裂纹,杆体无明显弯曲现象。
无极绳绞车运输安全技术措施
无极绳绞车运输安全技术措施1.引言无极绳绞车是一种常用的起重装置,广泛应用于建筑工地、仓库、码头等场所。
然而,在运输过程中,由于绞车的结构特点和使用环境的复杂性,安全问题时常存在。
为了确保绞车运输过程中的安全性,采取一系列技术措施是必要的。
本文将介绍一些常用的无极绳绞车运输安全技术措施。
2.运输前的准备2.1 确定运输路线在绞车运输前,应该事先确定好运输路线。
考虑到绞车的尺寸和重量,应选择宽敞的道路,并避免经过市区繁忙的街道。
特别是在长途运输中,应优先选择高速公路。
2.2 安全核验在绞车运输前,应对绞车及其附件进行彻底的安全核验。
检查绞车的各项功能是否正常,如制动器、行走机构、起升机构等。
确保绞车没有任何损坏或松散的部件。
2.3 装载绞车在装载绞车时,应确保使用合适的装载设备和工具。
起重设备应具备足够的承载能力,并严格按照绞车的装卸要求进行操作。
在绞车运输前,应检查绞车的固定情况,确保其牢固地固定在运输车上。
3.运输过程中的安全措施3.1 控制速度在绞车运输过程中,应严格控制车辆的速度。
限制速度既可以减少对绞车和车辆的损坏,也可以降低事故的风险。
在拐弯和通过不平路面时,更应注意减速慢行。
3.2 防止碰撞为了防止绞车与其他车辆或物体发生碰撞,可以采取以下措施:•安装有视觉提示装置,如警示灯或标志牌,提醒其他司机和行人注意绞车的存在。
•在绞车周围设置防撞护栏,避免绞车与其他物体接触。
•在必要时,由专人负责引导绞车行驶,确保安全通行。
3.3 监控装置安装运输过程中的监控装置可以实时监测绞车的状态。
通过摄像头和传感器等设备,可以检测到异常情况并及时采取措施。
监控装置还可以提供记录,以便事故发生时进行事后分析。
3.4 停车检查在长途运输中,应定期停车检查绞车的状态。
检查绞车的固定情况、润滑油是否充足、制动器是否正常等。
确保绞车在运输过程中保持稳定和正常运行。
4.运输后的安全处理4.1 卸载绞车在卸载绞车时,应严格按照操作规程进行。
风巷使用无极绳绞车运输安全技术措施
风巷使用无极绳绞车运输安全技术措施风巷作为一种煤矿采掘方法,具有高效、快捷的特点。
而在煤矿风巷的运输过程中,无极绳绞车是一种常用的输送工具。
本文主要探讨风巷使用无极绳绞车运输的安全技术措施。
无极绳绞车的定义与用途无极绳绞车是一种煤矿井下运输工具,主要用于井下煤矿立井、反向回笼、架设管道等作业中的材料运输。
它以链条为主要驱动方式,轮胎通过链条相互牵引协调工作。
无极绳绞车的使用可以极大地提高煤矿的生产效率。
同时,也可以有效地减轻劳动强度,确保工人的安全。
安全技术措施在使用无极绳绞车进行运输作业时,必须严格按照相关的安全规定进行操作。
以下是一些常用的安全技术措施:1. 检查无极绳绞车的运行状态在使用无极绳绞车进行运输前,必须先检查其运行状态。
主要包括检查轮胎、链条、电缆等部件是否完好,是否有损坏或者缺失。
同时,还要检查电线是否拉直,避免出现松动现象。
2. 设置联锁为了避免无极绳绞车在运输过程中出现万一,必须设置相应的联锁装置,确保各个部分的安全运行。
例如,在无极绳绞车的放下、升起和货物运输时,必须确保联锁装置在正确的位置。
另外,还要设立多个联锁点和紧急停车装置,以确保在出现紧急情况时能够及时制动。
3. 加强维护为了确保无极绳绞车稳定可靠地运行,必须定期进行维护保养。
主要包括检查并及时更换链条、轮胎、电线等易损耗部件,润滑机车的各个部位,防止因缺乏维护导致的故障和事故。
4. 保证人员安全在使用无极绳绞车进行运输作业时,必须保证人员的安全。
例如,运输人员时必须配备安全带,并在运输途中坐着不得站立。
此外,在安装和拆卸无极绳绞车时,必须显著标识危险区域,并对人员进行警示和培训。
结论无极绳绞车作为一种常用的煤矿输送工具,使用安全技术措施对于保障人员和设备安全起到至关重要的作用。
在使用无极绳绞车进行运输作业时,必须遵循相关的规章制度,切实加强安全防范意识和维护保养工作。
只有这样,才能确保煤矿风巷的安全顺利进行,实现高效、快捷的生产目标。
无极绳绞车运行安全技术措施方案
整体解决方案系列无极绳绞车运行安全技术措施(标准、完整、实用、可修改)编号:FS-QG-44860无极绳绞车运行安全技术措施Technical safety measures for operation of induction rope winch 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定为了更好的发挥无极绳绞车的运输优势,规范11014工作面无极绳绞车的使用,减少和杜绝机械及以上事故,特编制以下安全技术措施。
一、11014风巷无极绳牵引车(梭车)与待运车辆连钩和脱钩过程1、连钩3#JSDB-16型绞车将待运车辆提升完毕之后,绞车司机操4#JD-1.6型绞车将待运车辆牵引至无极绳绞车位置,然后使其与梭车进行连钩。
2、脱钩待梭车运行至尾轮位置,绞车司机操作5#JD-1.6型绞车牵引住待运车辆,然后使梭车与待运车辆分开。
二、基本要求1、无极绳绞车司机及信号把钩工(跟车工)上岗前必须经过专业技术培训,经考试合格,持有效操作证,方可上岗。
2、无极绳绞车司机必须熟悉本设备的性能、结构原理,并懂得一般维护、保养和故障处理。
3、严格执行信号规定,一声停,二声向机尾方向拉,三声向机头方向拉。
4、无极绳绞车司机及信号把钩工(跟车工)必须了解该绞车安装巷道的基本情况,如:斜长、坡度、变坡地段、支护方式及轨道状况。
5、绞车硐室内应挂有无极绳绞车司机及信号把钩工岗位责任制、无极绳绞车操作规程、绞车司机及信号把钩工交接班制度、钢丝绳检查制度、绞车巡回检查制度和绞车管理牌板(标明:绞车型号、功率、配用绳径、牵引车数及最大载荷、斜巷长度、坡度等)。
6、必须执行“行车不行人、行人不行车”的规定,并在斜巷上下口、中间水平车场等地点安装警示灯。
7、绞车运行前,信号把钩工必须与绞车司机取得联系,确认无误后方可开车,信号工所携带手持式信号打点器必须专人专管,并保证其完好,电量充足,工作时,信号打点器要一直持在手里,并使其处于打点状态,信号发出后,无特殊需要严禁改变信号打点器的工作状态,如确实需要与绞车工进行通话联系时,必须停车后,再将其换到通话状态,通话完毕后,立即切换到打点状态,再行开车。
无极绳绞车运行安全技术措施详细版
文件编号:GD/FS-4378(解决方案范本系列)无极绳绞车运行安全技术措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________无极绳绞车运行安全技术措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
为了更好的发挥无极绳绞车的运输优势,规范11014工作面无极绳绞车的使用,减少和杜绝机械及以上事故,特编制以下安全技术措施。
一、11014风巷无极绳牵引车(梭车)与待运车辆连钩和脱钩过程1、连钩3#JSDB-16型绞车将待运车辆提升完毕之后,绞车司机操4#JD-1.6型绞车将待运车辆牵引至无极绳绞车位置,然后使其与梭车进行连钩。
2、脱钩待梭车运行至尾轮位置,绞车司机操作5 #JD-1.6型绞车牵引住待运车辆,然后使梭车与待运车辆分开。
二、基本要求1、无极绳绞车司机及信号把钩工(跟车工)上岗前必须经过专业技术培训,经考试合格,持有效操作证,方可上岗。
2、无极绳绞车司机必须熟悉本设备的性能、结构原理,并懂得一般维护、保养和故障处理。
3、严格执行信号规定,一声停,二声向机尾方向拉,三声向机头方向拉。
4、无极绳绞车司机及信号把钩工(跟车工)必须了解该绞车安装巷道的基本情况,如:斜长、坡度、变坡地段、支护方式及轨道状况。
无极绳绞车运行安全技术措施..
无极绳绞车运行安全技术措施一、运行线路及设备概况24风巷设计长度1190m,巷道最大坡度15°,断面4.2m×3m;巷道内铺W32设22Kg/m普通轨,在风联巷与风巷岔点处铺设22Kg普通轨右开道岔一副,车场设在风联巷内;主要设备由无极绳绞车、张紧装置、牵引车、辅助牵引车、乘人车、压绳轮、托绳轮和机尾轮等构成,其他部分由轨道、牵引钢丝绳、电气部分、漏泄通讯、声光信号、机头过卷、机尾过卷等组成一套完整的运输系统。
二、主要设备参数三、工作原理及列车编组形式(一)工作原理由电机提供动力,采用减速机和一对渐开线圆柱正齿轮传动,通过无极绳绞车滚筒旋转,借助钢丝绳与滚筒之间的摩擦力而达到传送重物的目的。
(二)列车编组形式1、散料运输该编组形式在牵引车后面串列4辆矿车或花车,在列车后端连接辅助牵引车(或使用辅助牵引绳),运输锚杆、网片、油脂和配件等生产辅助材料,不得同时串列乘人车。
串车顺序:牵引车-矿车-矿车-矿车-矿车-辅助牵引车(或使用辅助牵引绳)2、超长材料运输该编组形式在牵引车后串列1辆长料车,长料车后串列辅助牵引车(或使用辅助牵引绳),不得同时串列乘人车。
串车顺序:牵引车-长料车-辅助牵引车(或使用辅助牵引绳)3、重型设备运输该编组形式在牵引车后串列1辆设备车,设备车后串列辅助牵引车(或使用辅助牵引绳),不得同时串列乘人车。
串车顺序:牵引车-设备车-辅助牵引车(或使用辅助牵引绳)4、乘人车运输该编组形式在牵引车后串列1辆乘人车,乘人车后串列辅助牵引车,牵引车、乘人车、辅助牵引车之间使用硬链接,并连接安全链。
串车顺序:牵引车-人车-辅助牵引车5、特殊情况下抵车运输该编组形式在牵引车前串列运输车辆,运输车辆可以是矿车、花车或平板车,必须配合使用辅助牵引绳。
散料运输串车顺序:辅助牵引绳-矿车-矿车-牵引车重型设备运输串车顺序:辅助牵引绳-运输车辆-牵引车超长材料运输串车顺序:辅助牵引绳-花车或平板车-牵引车注:辅助牵引绳为直径21.5mm钢丝绳配套使用与绳径相当的绳皮制作,采用2m长钢丝绳折成一端为绳环一端为两齐端绳头,绳环使用绳皮卡接牢固。
无极绳绞车使用安全技术措施
编号:AQ-JS-01532( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑无极绳绞车使用安全技术措施Safety technical measures for endless rope winch无极绳绞车使用安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
为了更好的发挥无极绳绞车的运输优势,规范工作面无极绳绞车的使用,减少和杜绝机械及以上事故,特编制以下安全技术措施。
一、基本要求1、无极绳绞车司机必须经过专业技术培训,取得操作资格证,持证上岗。
2、无极绳绞车绞车司机必须熟悉本设备结构、性能、原理、主要技术参数、完好标准等相关规定,应会一般性检查和常发事故处理。
3、无极绳绞车绞车司机必须熟悉巷道的基本情况,如道岔、巷道长度,牵引车数等。
4、必须配齐相关机电检修工,对设备进行挂牌管理并按规定进行检修。
5、严格按照安全规程使用打点设备,使用完毕后及时交副井口管理、充电。
二、使用前的准备和检查无极绳绞车使用前应做如下检查:①检查电控设备是否正常,②通讯信号的发射接收是否正常,③轨道中有无影响车辆运行的杂物,④各车辆之间的连接是否可靠,⑤载重车是否过载和偏载。
1、绞车①开车前应检视各处情况是否正常,如电气线路是否正确,开关等有无缺陷,各连接处螺栓是否紧固,手闸是否在松闸位置及灵活可靠,轴承及减速器内润滑油是否充足,在检查各处情况正常后方可开动电机进行空运转,在检查制动闸正常和绞车无异响后方可加上负荷②手闸的使用必须是在关闭电机电源后方可进行,不允许在电机通电期间进行刹车,以免损坏绞车机件和电机。
2、张紧装置①、两端导向轮的方向应与钢丝绳的走向保持一致。
风巷使用无极绳绞车运输安全技术措施正式样本
文件编号:TP-AR-L6763In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________风巷使用无极绳绞车运输安全技术措施正式样本风巷使用无极绳绞车运输安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、概述我队回采的己15-12050采面风巷采用一部JWB110PJ型无极绳绞车配合调度绞车进行运输,运输系统示意图见附图,为保证运输期间的安全,特制定本安全技术措施,并认真贯彻执行。
二、安全技术措施(一)无极绳绞车使用安全技术措施1、无极绳绞车使用前对绞车和轨道运输系统进行全面的检查。
1) 检查起动器等电控设备是否正常,减速器润滑油面是否符合要求,减速器档位是否到位;2) 检查无极绳绞车的声光报警装置是否齐全,语音报警是否清晰;检查通讯装置的发射和接收是否正常,跟车工必须检查手持机的电量,保证手持机通讯可靠,电量充足,且要有备用手持机,并随时携带;3) 专人对轨道、钢丝绳、托绳轮、压绳轮和尾绳轮进行认真检查,发现问题及时处理;4) 检查钢丝绳的松紧程度,保持钢丝绳有足够的张紧力,如需紧绳,要将钢丝绳的一头可靠固定,用手拉葫芦拉紧钢丝绳,当达到要求的预紧力时,把钢丝绳在梭车上固定牢靠;定期检查钢丝绳的磨损情况,发现问题及时处理或更换,钢丝绳绳头必须进行插接时,插接长度要不小于钢丝绳直径的1000倍。
无极绳绞车安全技术措施
法律法规培训
ห้องสมุดไป่ตู้
法律法规概述: 介绍无极绳绞 车安全法律法 规的制定背景
和目的
法律法规内容: 详细讲解无极 绳绞车安全法 律法规的具体
内容和要求
法律法规实施: 介绍无极绳绞 车安全法律法 规的实施情况
和效果
法律法规培训: 如何进行无极 绳绞车安全法 律法规的培训
和考核
感谢您的观看
应急预案演练
演练目的:提高员 工应急处理能力, 降低事故风险
演练内容:模拟事 故发生,组织员工 进行应急处理
演练要求:严格按 照应急预案进行, 确保演练效果
演练评估:对演练 过程进行评估,总 结经验教训,完善 应急预案
应急预案实施
制定应急预 案:根据无 极绳绞车的 特点和可能 出现的紧急 情况,制定 详细的应急 预案。
法律法规的宣传和教育:加强对无 极绳绞车安全法律法规的宣传和教 育,提高企业和员工的安全意识
添加标题
添加标题
添加标题
添加标题
法律法规的实施和监督:加强对无 极绳绞车安全法律法规的实施和监 督,确保法律法规的落实
法律法规的完善和改进:根据实际 情况,对无极绳绞车安全法律法规 进行完善和改进,提高法律法规的 针对性和有效性
监控系统维护
定期检查:检 查监控系统的 硬件和软件是 否正常,确保 系统正常运行
数据备份:定 期备份监控系 统的数据,防
止数据丢失
更新升级:及 时更新监控系 统的软件和硬 件,提高系统 的安全性和稳
定性
培训和演练: 定期对监控系 统操作人员进 行培训和演练, 提高操作人员 的技能和应急
处理能力
监控系统升级
预防为主:在设计过程 中,充分考虑各种可能 的安全隐患,采取有效 的预防措施,降低事故 发生的可能性。
风巷使用无极绳绞车运输安全技术措施
风巷使用无极绳绞车运输安全技术措
施.
一、概述
我队回采的己15-12050采面风巷采用一部JWB110PJ型无极绳绞车配合调度绞车进行运输,运输系统示意图见附图,为保证运输期间的安全,特制定本安全技术措施,并认真贯彻执行。
二、安全技术措施
(一)无极绳绞车使用安全技术措施
1、无极绳绞车使用前对绞车和轨道运输系统进行全面的检查。
1)检查起动器等电控设备是否正常,减速器润滑油面是否符合要求,减速器档位是否到位;
2)检查无极绳绞车的声光报警装置是否齐全,语音报警是否清晰;检查通讯装置的发射和接收是否正常,跟车工必须检查手持机的电量,保证手持机通讯可靠,电量充足,且要有备用手持机,并随时携带;
3)专人对轨道、钢丝绳、托绳轮、压绳轮和尾绳轮进行认真检查,发现问题及时处理;
4)检查钢丝绳的松紧程度,保持钢丝绳有足够的张紧力,如需紧绳,要将钢丝绳的一头可靠固定,用手拉葫芦拉紧钢丝绳,当达到要求的预紧力时,把钢丝绳在梭车上固定牢靠;定期检查钢丝绳的磨损情况,发现问题及时处理或更换,钢丝绳绳头必须进行插接时,插接长度要不小于钢丝绳直径的1000倍。。
无极绳绞车运输安全措施
无极绳绞车运输安全技术措施为保证轨道下山运输及行人安全,特制定以下安全技术措施,望有关单位及人员严格遵守:1、绞车司机必须经过专业培训,考试合格,并持证上岗。
2、运输队负责安排专职信号工、把钩工,必须经过专业培训,考试合格,并且持证上岗。
3、运输队应每班指定一名跟班队长,负责斜巷运输安全,并负责安排专职钉道工负责对斜巷的轨道进行治理。
4、14轨道下山无极绳运输安全由运输队全面负责,运输队队长是第一责任人。
5、运行范围内的信号装置、通讯装置、警示装置、安全设施必须齐全、完好。
6、斜巷运输中,严禁人员乘坐、攀附或借助其他工具依附车辆及梭车上下。
车辆运行期间严禁人员跟车。
7、斜巷的“一坡三档”设施必须齐全有效,保险绳、保险叉按规定使用,严禁甩掉不用。
若使用串车提升时,必须使用专用环销。
8、无极绳绞车把钩工是轨道下山运输安全的直接负责人,负责检查以下内容:(1)、对上下车辆及物料车辆应仔细检查其安全状况,发现问题及时纠正。
张紧器前方及独头车场尽头的挡车器始终处于关闭状态。
尾轮前后的阻车器必须经常处于关闭状态,车辆通过时方准打开。
(2)、上岗后,主机车场及尾轮处把钩工负责检查就近的挡车装置、牵引车上两绳端头固定、储绳滚筒余绳盘绕及滚筒闭锁、保险绳、道岔和钢丝绳绳槽以及插销、连接环等各种工具、设施是否完好、齐全、灵敏可靠。
对于安设有防断绳跑车阻车爪的牵引车,还应检查阻车爪的位置是否合适及固定销是否抽出。
如发现问题必须处理完毕后,方可运行。
(3)、把钩工负责运输沿线的检查,包括沿线的轨道质量、钢丝绳是否有压伤、断丝超限、接头抽丝、绳径明显变细、有无严重磨绳的地方,压绳轮托绳轮完好情况,顶板完好情况,有无障碍或影响安全运行的安全隐患,有无其他人员工作。
只有在确认工作人员撤离到安全地点、符合运行要求后,方可联系信号工发出开车指令。
(4)把钩工对地轮、轨道、道岔、梭车及下山轨道内其他附属设施经常检查,发现隐患抓紧排除。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:TQC/K324风巷使用无极绳绞车运输安全技术措施完整版Through the proposed methods and Countermeasures to deal with, common types such as planning scheme, design scheme, construction scheme, the essence is to build accessible bridge between people and products, realize matching problems, correct problems.【适用制定规则/统一目标/规范行为/增强沟通等场景】编写:________________________审核:________________________时间:________________________部门:________________________风巷使用无极绳绞车运输安全技术措施完整版下载说明:本解决方案资料适合用于解决各类问题场景,通过提出的方法与对策来应付,常见种类如计划方案、设计方案、施工方案、技术措施,本质是人和产品之间建立可触达的桥梁,实现匹配问题,修正问题,预防未来出现同类问题。
可直接应用日常文档制作,也可以根据实际需要对其进行修改。
一、概述我队回采的己15-12050采面风巷采用一部JWB110PJ型无极绳绞车配合调度绞车进行运输,运输系统示意图见附图,为保证运输期间的安全,特制定本安全技术措施,并认真贯彻执行。
二、安全技术措施(一)无极绳绞车使用安全技术措施1、无极绳绞车使用前对绞车和轨道运输系统进行全面的检查。
1) 检查起动器等电控设备是否正常,减速器润滑油面是否符合要求,减速器档位是否到位;2) 检查无极绳绞车的声光报警装置是否齐全,语音报警是否清晰;检查通讯装置的发射和接收是否正常,跟车工必须检查手持机的电量,保证手持机通讯可靠,电量充足,且要有备用手持机,并随时携带;3) 专人对轨道、钢丝绳、托绳轮、压绳轮和尾绳轮进行认真检查,发现问题及时处理;4) 检查钢丝绳的松紧程度,保持钢丝绳有足够的张紧力,如需紧绳,要将钢丝绳的一头可靠固定,用手拉葫芦拉紧钢丝绳,当达到要求的预紧力时,把钢丝绳在梭车上固定牢靠;定期检查钢丝绳的磨损情况,发现问题及时处理或更换,钢丝绳绳头必须进行插接时,插接长度要不小于钢丝绳直径的1000倍。
5) 检查尾车固定钢丝绳的螺旋压绳装置是否紧固,梭车固定钢丝绳的两只楔块有无松动,如有松动应立即加以紧固。
钩头的连接装置及防跑车装置是否完好,发现问题及时处理,处理不好不得开车;6) 检查轨道有无影响车辆正常运行的杂物,轨道间距等是否符合规定;7) 开车前,跟车工必须详细检查梭车的挂钩情况,尾车的挂钩和压绳情况,钩头的连接状况及所挂车的连接情况,发现问题及时处理,处理不好不得开车;8) 开车前,检查无极绳绞车的手闸是否处于松闸状态;9) 检查载重车辆高度和宽度,检查是否过载或偏载,发现超高、超宽和载重量超过规定的不得运行;10) 挡车器、道岔是否处于打开位置;11) 每钩运行前,安排专人检查运输车辆的封车状况、,如发现装车固定不牢或重心偏离等异常情况时,不得挂车,待问题处理安全后,方可挂车运输;12) 每班开工前,必须安专人对整个巷道的支护状况进行认真检查,如发现棚梁、棚腿变形严重等异常现象要及时处理,确保大件车通过时,巷道最突出位置与车辆的距离不小于300mm;13) 在检查各处情况正常后方可电机进行空运转,再检查电力液压快式制动器和手动带式制动器正常及绞车无异常声响后方可进行负荷试运行。
14) 试运行启动后开始先试验低速运行,然后再试验高速运行,在试运行时发现异常情况要及时停车处理。
2、无极绳绞车运行安全技术措施1) 绞车变速时必须停车后换档换向,在运行中严禁换档换向。
换档手柄必须在慢速位置或快速位置,严禁挂空挡开车。
换档时如不能顺利挂挡,允许盘转电机联轴器。
2) 手制动闸的使用必须是在关闭电机电源后方可进行,一般不允许在电机通电期间进行刹车,以免损坏绞车主要部件和电机。
3) 跟车司机在车辆行走过程中应时刻注意车辆行走前方轨道是否正常,轨道中有无影响车辆运行的杂物,手持机要随身携带,保证随时联系。
4) 运行时须注意张紧装置的动轮和配重块是否上下移动自如,不得有卡滞现象。
5) 司机在开车后不允许离开岗位并随时观察绞车和张紧装置配重块的运行情况,出现特殊情况变化应立即停车检查。
6) 在无极绳绞车运行过程中,跟车工随身携带手持机,时刻注意梭车前方的轨道是否正常,轨道中有无影响车辆运行的杂物,仔细观察车辆的运行情况,发现问题及时联系停车;7) 梭车运行变速时要缓慢调整速度,不得大幅度调整行车速度。
换向时必须先进行停车,待梭车停稳后再进行换向;大件车转弯或上坡时,必须采取慢速运行(最高运行速度不得超过0.8m/s);8) 无极绳绞车运行时,在绞车运行范围内除跟车工外不允许人员在无极绳绞车运行范围内行走,更不允许碰拉钢丝绳、跨越轨道或进行其它作业,无极绳绞车通过巷道内人员前,跟车工提前发出信号,巷道内人员要躲避距轨道0.6m以上距离,严防出现伤人事故。
9) 可在梭车前面或后面串列2节矿车,运输支护材料和配件等辅助材料,严禁超挂车;运输支架、电机、减速机、输送机槽子、轨道或工字钢等长料重料时必须使用保险绳,且仅只允许挂一个车。
10) 一般跟车司机待车辆即将运行至道位时发送停车信号,绞车司机接到停车信号后马上操纵停车按钮停车,避免发生意外。
11) 车辆掉道时,绞车司机应先将手闸闸死,施工人员要将掉道车可靠限位后,按照要求处理掉道车辆;梭车掉道复位时,必须使用手拉葫芦拉住梭车掉道的同方向,防止车辆扶道时钢丝绳回弹伤人;严禁使用无极绳绞车牵引掉道矿车运行复轨;12) 车辆运行过程中,绞车司机、跟车工不得擅自离开工作岗位,并保持警惕;13) 绞车运行过程中若发现钢丝绳有异常现象或电机温度和声响有异常要查明原因进行处理。
14) 无极绳绞车设专人管理,使用完毕后将开关把手把打到“零”位;15) 无极绳绞车钩头、链环、销子必须使用标准件并连接牢固,严禁使用不完好的钩子、链环、销子或用其它物品代替;16) 车辆摘挂钩头,必须在平台上进行,严禁在斜巷或斜坡上进行;17) 严禁其他的任何人员乘坐无极绳的梭车、尾车;(二)、无极绳绞车检修措施1、无极绳绞车主体(1)要经常观察绳衬的磨损情况,绳衬绳槽磨损到固定螺栓后要及时更换。
(2)轴承的润滑油使用钙基润滑脂,三个月清洗一次轴承,但在新绞车第一次运转后10天即应清洗一次,轴承温升超过70℃立即停车查明原因,并检查其磨损情况,如发现磨损过甚,则应查明原因进行修理或更换。
(3)绞车的减速器的润滑油,推荐用6号齿轮油,油面的高低须经常进行检查,油量不足时应随时补充,每6个月换油一次。
(4)渐开式大小齿轮可以从齿轮罩处加入钙基润滑剂,经常保持其润滑良好。
(5)电液制动器在出厂前已加好液压油,可直接使用,在维护时,可加注磷酸脂燃油4613或(加注20号)机械油,并且加满。
电液制动器中制动器的制动闸瓦磨损严重要及时更换。
制动闸间隙过大或过小时,可以旋转调整螺栓来进行调整,手制动器的石棉带磨损后应及时更换新的。
(6)绞车要保持整洁,整个绞车应保持清洁不积尘污,易被锈蚀的金属表面应保持完整的油漆面。
2、张紧装置(1)所有静轮和动轮的轴端均有油杯,每周须用黄油枪注钙基润滑脂一次。
(2)两端导向轮的方向应与钢丝绳的方向一致,导向轮磨损时,应及时调整方向或调换前后(左右)导轮使用,严重时须更换。
3、尾轮(1)尾轮中间轴端上有注油杯,每周须用黄油枪注该基润滑脂一次。
(2)固定尾轮用钢丝绳直径不得小于Φ21.5,须缠绕至少3圈,紧固绳卡不得少于6只,并经常检查是否有松动的状况。
(3)无极绳尾轮必须加设防护罩。
(4)在运输支架时,须浇灌水泥基础固定尾轮,其他情况可用锚杆或其他方法固定尾轮,但必须牢固可靠。
4、压绳轮组(1)经常检查各轮组的运转情况,及时清理影响轮子转动的杂物。
轮子转动不灵活时应及时处理,必要时须更换轮子。
(2)定期给各轮组加注钙基润滑脂。
(3)定期检查各轮组的磨损情况,磨损厉害时须更换轮组或调换方向使用。
①在巷道垂直弯道的下凹变坡角较大时,主压绳轮组应保证安装数量,否则易发生跳绳现象。
②在水平弯道的前后,尤其当弯道处的位置较低时须布置压绳轮组。
③当钢丝绳偏离轨道中心较多时应布置压绳轮组。
(二)小绞车使用安全技术措施1、所有绞车必须使用配套钢丝绳,禁止使用咬伤、断丝、断股超标的钢丝绳。
2、钢丝绳的绳端采用绳卡固接时,直径10~20mm的钢丝绳绳卡不少于4个,21~28mm钢丝绳绳卡不少于6个,且钢丝绳与绳卡匹配,绳卡间距为钢丝绳绳径的6~7倍,绳头距安全绳卡的距离不小于140mm,并用细钢丝捆扎。
绳卡滑鞍应在钢丝绳承载时受力的一侧,不得正反交错,“U”螺栓应在钢丝绳的尾端,不得正反交错,绳卡初次固定后,应待钢丝绳受力后再紧固,并拧紧到使两绳直径高度压扁1/3。
作业中应经常检查紧固情况,发现问题及时处理。
3、绞车滚筒上的钢丝绳要固定牢固、可靠,压绳板不少于两副,绳头不得磨绞车电机端盖螺丝,做到排绳整齐。
放出钢丝绳时滚筒上应至少保留三圈摩擦绳,收放钢丝绳时应防止钢丝绳打环、扭结、弯折和乱绳,不得使用扭结钢丝绳。
4、钩头、绳卡、护绳环符合规定;绞车滚筒中心线与轨道中心线的夹角要合适。
5、风巷运输的安全设施应符合以下要求:(1)变坡点上方应装设一道阻车器。
(2)绞车钢丝绳必须每天检查一次,检查主要项目包括断丝、磨损、锈蚀和变形等,若发现有断股、打结或锈蚀严重、点蚀麻坑形成沟纹或外层钢丝松动时,不论断丝数或绳径减小多少,都必须立即更换。
(3)检查中发现下列之一者必须更换:A、钢丝绳产生严重扭曲或变形;B、各种股捻钢丝绳在1个捻距内断丝断面积与钢丝总断面积之比,达到10%时,必须更换。
6、每次矿车最多一次拉2辆,车辆间使用三环链及标准的连接装置连接,不准用其它物件代替,运输中必须使用保险绳。
7、处理车辆掉道安全技术措施1) 处理车辆掉道工作必须由班组长以上人员统一指挥、协调,负责现场的安全工作。
2) 处理掉道车辆必须用导链处理,严禁用钩头直接处理。
3) 应选用与所起吊重物相匹配的导链起吊,并确保导链完好。
起吊点选在顶板完好、牢固可靠处,专人观山、专人指挥、专人拉导链,起吊时重心偏向侧及有坡度下方不准有人。
4) 在有坡度的地方处理掉道时,要有防止车辆下滑的装置。
所有人员严禁站在车辆下滑、倾斜方向及其它车和绳可能伤到人的地方。
5) 处理好掉道车后,要清理干净现场杂物,并检查轨道没有问题后方可继续运输。
