地下室找平找坡施工方案

地下室找平找坡施工方案

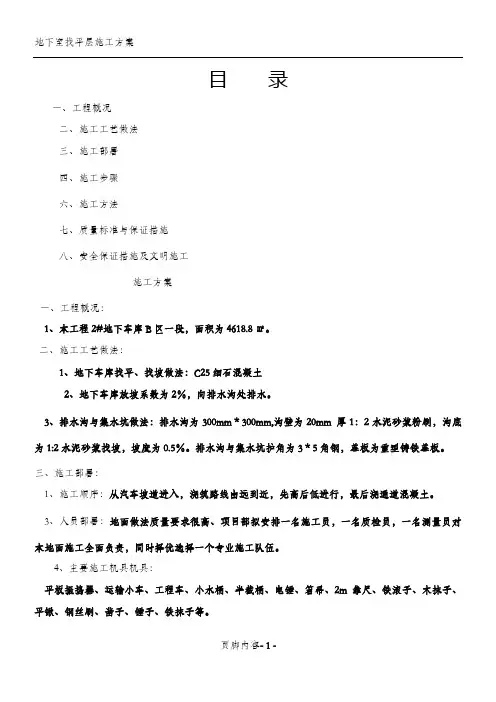

目录一、工程概况二、施工工艺做法三、施工部署四、施工步骤六、施工方法七、质量标准与保证措施八、安全保证措施及文明施工施工方案一、工程概况:1、本工程2#地下车库B区一段,面积为4618.8㎡。

二、施工工艺做法:1、地下车库找平、找坡做法:C25细石混凝土2、地下车库放坡系数为2%,向排水沟处排水。

3、排水沟与集水坑做法:排水沟为300mm*300mm,沟壁为20mm 厚1:2水泥砂浆粉刷,沟底为1:2水泥砂浆找坡,坡度为0.5%。

排水沟与集水坑护角为3*5角钢,盖板为重型铸铁盖板。

三、施工部署:1、施工顺序:从汽车坡道进入,浇筑路线由远到近,先高后低进行,最后浇通道混凝土。

3、人员部署:地面做法质量要求很高、项目部拟安排一名施工员,一名质检员,一名测量员对本地面施工全面负责,同时择优选择一个专业施工队伍。

4、主要施工机具机具:平板振捣器、运输小车、工程车、小水桶、半截桶、电锤、笤帚、2m 靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子等。

5、材料准备:角钢,防锈漆与沥青等,混凝土采用商品砼供应,由混凝土罐车送至施工现场,再用机动翻斗车运至浇筑地点。

四、施工步骤:标高测量→地面基层清理→排水沟、集水井粉刷,角钢焊接→做灰饼→混凝土浇筑→面层磨光机打磨,压光→成品保护与养护→分格缝设置与切割→伸缩缝设置与填缝→排水沟找坡、集水坑底板找平→盖板安装、清理打扫。

五、施工方法:1、标高测量:(1)、首先对地库各水平点与原甲方交底水平点进行校验,确保无误后,在各轴线墙柱四周弹出+0.500米标高控制线。

(2)、对地库所有已浇筑地面进行测量并记录,根据图纸要求的放坡系数、放坡方向及最薄处厚度,计算出各轴线的标高并在地坪施工平面图上标注。

2、地面基层清理:(1)、将柱四周与墙边跑模,漏浆的混凝土凿除。

清理干净。

(2)、将地坪上所有材料,杂物清理,用清地坪机全面清理地坪并将混凝土渣清运出地下室。

(3)、将局部高出的部位凿除,并浇水冲洗,打扫干净。

地下室找平找坡施工方案

地下室找平找坡施工方案

地下室找平找坡施工方案(一)地下室找平找坡施工方案一、项目背景地下室找平找坡施工是指在地下室地面铺设水泥找平层,并且根据设计要求进行坡度施工,使地面达到平整且具备良好的排水能力。

本方案旨在提供详细的施工方案和操作步骤,确保工程质量和施工安全。

二、施工准备2.1 材料准备2.1.1 水泥砂浆:根据设计要求选用适宜的水泥砂浆类型,如C20、C25等等;2.1.2 建筑砂:选择符合标准要求的建筑砂;2.1.3 砂浆加浆剂:根据实际需要选用添加剂,如水泥加浆剂、砂浆稠化剂等;2.1.4 地下室找平找坡施工所需工具:如搅拌机、抹灰板、水平仪、电动振动棒等。

2.2 施工人员配备根据施工计划,配备具有相关施工经验的技术人员,并确保施工人员具备相关操作证书和安全教育培训。

三、施工步骤3.1 地面整理3.1.1 清理地面:清除地下室地面上的杂物和尘土,确保施工地面干净平整;3.1.2 预处理地面:如有裂缝、空鼓、松散基层等问题,要进行维修处理,确保地面的牢固性和平整度。

3.2 布置导向线根据设计要求,使用尺子、墨线等工具布置好导向线,确定找平层和坡度线的位置,确保施工达到精度。

3.3 搅拌施工砂浆3.4 施工找平层3.5 施工坡度层3.6 确保施工质量3.7 清理施工现场四、技术要求与注意事项4.1 找平层的厚度和强度要求4.2 坡度层的坡度要求4.3 施工环境和温度要求4.4 施工操作注意事项五、附件列表-附件一:水泥砂浆材料购买清单-附件二:工具设备购买清单-附件三:施工人员证书与培训记录-附件四:施工现场照片六、法律名词及注释1. 地下室:建筑物下方的含有房间、车库等设施的地下空间。

2. 找平层:用水泥砂浆对地面进行修整,使之平整光滑。

3. 坡度层:根据设计要求对地面进行倾斜处理,以便排水。

4. 水泥砂浆:由水泥、砂子和适量的水混合而成的物质,常用于砌砖、找平等施工过程中。

5. 砂浆加浆剂:一种能增加砂浆粘结力和稠度的添加剂,常用于提高砂浆的质量。

结构找坡在建筑地下室设计中的应用

结构找坡在建筑地下室设计中的应用

结构找坡在建筑地下室设计中的应用发表时间:2019-10-25T16:09:28.847Z 来源:《建筑学研究前沿》2019年15期作者:赵军为[导读] 需要考虑的问题是比较实际也是比较现实的,需要在未来的工作中不断的学习不断的实践总结才能更专业的进行建筑设计。

林州市宏图建设工程有限公司河南安阳 456550摘要:地下室是居住小区中的重要组成部分,本文对目前地下室底板结构找坡的优点,结合实践,阐述了地下室底板结构找坡的施工工艺,对直接在地下室底板结构找坡的可行性进行分析。

关键词:住宅小区;结构找坡地下室;建筑设计引言:住宅小区地下室顶板由于常年覆土的原因,雨水或景观用水经土壤渗透至地下室顶板上方,根据以往工程经验教训,如果施工处理不当,土壤渗透水极易在地下室顶板上部形成淤积,特别是采用碎石做排水层,几年后碎石孔隙被淤泥堵塞形成顶板积水,漏水、苗木死亡,对地下室的使用产生不利的影响。

为解决地下室顶板的排水问题,现在工程项目中会优先采用结构找坡的地下室顶板设计。

采用合理的结构找坡,也可以减少构造层次,提高防水性能的同时减少造价1地下室结构找坡的设计原则1.1地下室结构找坡的坡向地下室结构找坡的找坡方向应根据整个场地的实际情况进行设置。

当地面较平整时,如采用结构找坡宜沿地下室短轴方向设置坡度,这样可以减少因结构找坡而出现的地下室最高点和最低点之间的高差,减少土方开挖。

找坡方向可以沿单侧设置,也可以沿双侧设置,这主要依据场地的市政给排水接口的位置和标高来确定。

当场地整体存在一定的高差时,可以顺应高差方向设置结构找坡,这样可以在解决地下室顶板排水问题的同时解决场地的高差问题。

1.2地下室结构找坡的坡度地下室结构找坡的坡度不宜过大以免出现溜车的情况。

《车库建筑设计规范》中提到敞开式车库和有排水要求的停车区域应设不小于0.5%的排水坡度和相应的排水系统。

同时斜楼板式停车区域的楼板坡度不应大于5%。

通过对规范的解读,可以理解为地库停车区域的结构找坡坡度应控制在0.5~5%之间。

管道坡度方案

管道坡度方案

管道坡度方案管道坡度是指管道在水平长度单位内的高度变化值。

在设计和施工过程中,正确选择管道坡度方案对于管道的排水效果、流速控制以及防止堵塞等问题都至关重要。

下面将介绍一种合适的管道坡度方案,并讨论其设计和施工要点。

一、选择合适的管道坡度在选择管道坡度方案时,首先需要考虑的是管道的用途和材质。

下面以排水管道为例,介绍如何选择合适的管道坡度。

1. 根据管道直径选择坡度一般来说,较大直径的排水管道应选择较小的坡度,而较小直径的排水管道应选择较大的坡度。

这是因为较大直径的管道流速相对较低,需要较小的坡度来保证排水畅通;而较小直径的管道流速相对较高,需要较大的坡度来保证排水效果。

2. 确定合适的坡度大小一般来说,建筑物内部的排水管道坡度可以选择为1/100到1/50,而城市排水管道坡度则可以选择为1/200到1/100。

在实际选择时,还需要考虑排水流量、土壤类型、管道材质等其他因素。

二、设计要点在设计管道坡度方案时,需要注意以下几个关键要点。

1. 管道的起点和终点管道的起点应该比终点高出一定高度,以确保管道中有足够的坡度。

一般来说,建筑物内部的排水管道起点可设置为建筑物底部或者下水道的入口,终点可设置为城市下水道或者自然水体。

2. 管道的平整度管道的平整度对坡度的控制非常重要。

在设计和施工过程中,应尽量减少管道的起伏和弯曲,以确保管道坡度的一致性和稳定性。

3. 管道的材质选择不同材质的管道具有不同的摩擦系数,对于坡度的要求也不同。

在设计过程中,应根据具体情况选择合适的管道材质,并合理估计摩擦系数的大小。

三、施工要点在管道坡度方案的施工过程中,需要注意以下几个要点。

1. 排水管道的安装在安装过程中,应按照设计要求进行施工,严格控制坡度的大小和一致性。

同时,还需要加强对管道连接处的密封处理,避免出现漏水现象。

2. 定期检查和维护一旦管道坡度方案施工完毕,就需要定期检查和维护,确保管道的正常运行和排水效果。

如果发现坡度不合适或者其他问题,需要及时进行修复和调整。

地下室找平找坡施工方案

地下室找平找坡施工方案

目录一、工程概况二、施工工艺做法三、施工部署四、施工步骤六、施工方法七、质量标准与保证措施八、安全保证措施及文明施工施工方案一、工程概况:1、本工程2#地下车库B区一段,面积为4618.8㎡。

二、施工工艺做法:1、地下车库找平、找坡做法:C25细石混凝土2、地下车库放坡系数为2%,向排水沟处排水。

3、排水沟与集水坑做法:排水沟为300mm*300mm,沟壁为20mm 厚1:2水泥砂浆粉刷,沟底为1:2水泥砂浆找坡,坡度为0.5%。

排水沟与集水坑护角为3*5角钢,盖板为重型铸铁盖板。

三、施工部署:1、施工顺序:从汽车坡道进入,浇筑路线由远到近,先高后低进行,最后浇通道混凝土。

3、人员部署:地面做法质量要求很高、项目部拟安排一名施工员,一名质检员,一名测量员对本地面施工全面负责,同时择优选择一个专业施工队伍。

4、主要施工机具机具:平板振捣器、运输小车、工程车、小水桶、半截桶、电锤、笤帚、2m 靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子等。

5、材料准备:角钢,防锈漆与沥青等,混凝土采用商品砼供应,由混凝土罐车送至施工现场,再用机动翻斗车运至浇筑地点。

四、施工步骤:标高测量→地面基层清理→排水沟、集水井粉刷,角钢焊接→做灰饼→混凝土浇筑→面层磨光机打磨,压光→成品保护与养护→分格缝设置与切割→伸缩缝设置与填缝→排水沟找坡、集水坑底板找平→盖板安装、清理打扫。

五、施工方法:1、标高测量:(1)、首先对地库各水平点与原甲方交底水平点进行校验,确保无误后,在各轴线墙柱四周弹出+0.500米标高控制线。

(2)、对地库所有已浇筑地面进行测量并记录,根据图纸要求的放坡系数、放坡方向及最薄处厚度,计算出各轴线的标高并在地坪施工平面图上标注。

2、地面基层清理:(1)、将柱四周与墙边跑模,漏浆的混凝土凿除。

清理干净。

(2)、将地坪上所有材料,杂物清理,用清地坪机全面清理地坪并将混凝土渣清运出地下室。

(3)、将局部高出的部位凿除,并浇水冲洗,打扫干净。

地下室找平找坡施工方案

地下室找平找坡施工方案

目录一、工程概况二、施工工艺做法三、施工部署四、施工步骤六、施工方法七、质量标准与保证措施八、安全保证措施及文明施工施工方案一、工程概况:1、本工程2#地下车库B区一段,面积为4618.8㎡。

二、施工工艺做法:1、地下车库找平、找坡做法:C25细石混凝土2、地下车库放坡系数为2%,向排水沟处排水。

3、排水沟与集水坑做法:排水沟为300mm*300mm,沟壁为20mm 厚1:2水泥砂浆粉刷,沟底为1:2水泥砂浆找坡,坡度为0.5%。

排水沟与集水坑护角为3*5角钢,盖板为重型铸铁盖板。

三、施工部署:1、施工顺序:从汽车坡道进入,浇筑路线由远到近,先高后低进行,最后浇通道混凝土。

3、人员部署:地面做法质量要求很高、项目部拟安排一名施工员,一名质检员,一名测量员对本地面施工全面负责,同时择优选择一个专业施工队伍。

4、主要施工机具机具:平板振捣器、运输小车、工程车、小水桶、半截桶、电锤、笤帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子等。

5、材料准备:角钢,防锈漆与沥青等,混凝土采用商品砼供应,由混凝土罐车送至施工现场,再用机动翻斗车运至浇筑地点。

四、施工步骤:标高测量→地面基层清理→排水沟、集水井粉刷,角钢焊接→做灰饼→混凝土浇筑→面层磨光机打磨,压光→成品保护与养护→分格缝设置与切割→伸缩缝设置与填缝→排水沟找坡、集水坑底板找平→盖板安装、清理打扫。

五、施工方法:1、标高测量:(1)、首先对地库各水平点与原甲方交底水平点进行校验,确保无误后,在各轴线墙柱四周弹出+0.500米标高控制线。

(2)、对地库所有已浇筑地面进行测量并记录,根据图纸要求的放坡系数、放坡方向及最薄处厚度,计算出各轴线的标高并在地坪施工平面图上标注。

2、地面基层清理:(1)、将柱四周与墙边跑模,漏浆的混凝土凿除。

清理干净。

(2)、将地坪上所有材料,杂物清理,用清地坪机全面清理地坪并将混凝土渣清运出地下室。

(3)、将局部高出的部位凿除,并浇水冲洗,打扫干净。

地下车库顶板排水坡度

地下车库顶板排水坡度

地下车库顶板排水坡度地下车库顶板排水坡度是非常重要的,了解坡度的概念,熟悉制定规范细节,每个设计都关系到后期的使用效果,是非常关键的。

下面就地下车库顶板排水坡度和大家介绍一下。

坡度是地表单元陡缓的程度,通常把坡面的垂直高度h和水平距离I 的比叫做坡度用字母i表示。

地下车库顶板排水坡度基本规定:大型地下车库顶板的排水应根据规范、工程的特点及使用情况确^定O根据《地下工程防水技术规范》GB50108/《屋面工程技术规范》GB50345/《种植屋面工程技术规程》JGJ155等规范要求,地下工程防水设计应包括下列内容:1防水等级和设防要求;2防水混凝土的抗渗等级和其他技术指标、质量保证措施;3其他防水层的材料及其技术指标、质量保证措施;4工程细部构造的防水措施,选用的材料及其他技术指标、质量保证措施;5工程的防排水、地面挡水、截水系统及工程各种洞口的防倒灌措施。

一、大型地下车库顶板的排水应遵循Idquo;防、排、截、堵相结合rdquo;。

顶板排水的一般做法:1有条件尽可能采用结构找坡,坡度宜为1%~2%;结构找坡可减少构造层次,也是提高防水可靠程度的有利措施之一2在地下室入口或采光井周围应设置沟槽,以防雨水涌入地下室内。

3根据使用和回填土厚度情况,构造做法:结构顶面---找坡---- 保温层---防水层----细石混凝土保护层----排水层---渗排水系统或盲沟排水系统----过滤层或回填土。

4地下室顶板有道路,其纵坡建议不大于3%;另需注意渗排水系统或盲沟排水系统与道路交叉的关系及排水的坡向。

二、大型地下车库顶板若考虑种植则应按国家现行标准《种植屋面工程技术规程》JGJ155的有关规定执行。

一般做法:结构顶面--- 保温层----找坡---防水层---耐根穿刺防水层----隔离层---细石混凝土保护层----排水层---过滤层----种植土层和植被层。

地下车库顶板排水做法

地下车库顶板排水做法

地库顶板排水方式
a、结构找坡排水:就排水方式而言,结构找坡排水为处理顶板排水的最优方案,同时也是万科等标杆企业采用的排水做法,坡度通常采用0.5%。

但是结构找坡成本大,且设计和施工中都存在一定的困难.
b、地下室顶板地漏排水。

具体做法是:采用在顶板上设置地漏将汇集的水以立管引入地下室集水坑的方式进行处理.此排水系统存在系统性的问题,长期使用对工程物业管理维护问题较多,不建议大面积推广。

(此做法目前较少使用)
c、盲沟盲管系统.在顶板上碎石排水层中铺设盲沟盲管系统.以解决淤塞问题,但如没有一定找坡效果并不理想。

盲管排水作为一种经济又实用的方法已经被开发商们广为采用。

1。

地下室底板结构找坡施工工艺总结(全文)

地下室底板结构找坡施工工艺总结(全文)

地下室底板结构找坡施工工艺总结(全文)范本1:地下室底板结构找坡施工工艺总结一、项目背景地下室底板结构是地下室建筑的重要组成部分之一,找坡施工是其中一项重要的工艺步骤。

本文档旨在总结地下室底板结构找坡施工的工艺过程及注意事项,为相关从业人员提供参考。

二、施工准备1. 施工图纸准备:在施工前,需准备好地下室底板结构的施工图纸,并对图纸进行详细的审核和确认。

2. 施工材料准备:根据施工图纸,准备好所需的施工材料,如混凝土、钢筋、找坡模板等。

三、找坡施工工艺流程1. 布置工地:根据施工图纸,合理布置施工现场,并确保施工现场的安全。

2. 安装找坡模板:按照设计要求和施工图纸,在地下室底板上安装找坡模板,确保模板的稳定和精度。

3. 浇筑混凝土底层:在找坡模板下方,进行混凝土底层的浇筑,同时对混凝土进行必要的压实和养护。

4. 安装底板钢筋:在混凝土表面施工前,根据设计要求和施工图纸,进行底板钢筋的安装和固定。

5. 浇筑混凝土面层:在底层混凝土养护达到规定强度后,进行混凝土面层的浇筑,并进行必要的振捣和养护。

6. 混凝土修整:混凝土面层浇筑完成后,进行必要的修整和养护,确保底板表面平整。

7. 检查验收:在底板施工完成后,进行检查验收,以确保施工质量符合要求。

四、注意事项1. 严格按照施工图纸和设计要求进行施工,确保地下室底板结构的质量和稳定性。

2. 在施工过程中,加强施工现场的安全管理,确保施工人员的安全。

3. 对混凝土进行正确的养护,以确保混凝土的强度和耐久性。

附件:施工图纸、找坡模板制作图纸、施工验收记录表法律名词及注释:1. 施工图纸:建筑施工过程中,用于指导施工人员实施施工的图纸。

2. 混凝土:一种常用的建筑材料,由水泥、砂、石子等均质物质经过混合、制备、浇筑而成。

3. 钢筋:一种常用的建筑材料,由钢铁制成,用于增加混凝土结构的强度和抗震性。

范本2:地下室底板结构找坡施工工艺总结一、项目背景地下室底板结构的施工过程中,找坡施工是关键的一环。

如何正确设置地面排水坡度

如何正确设置地面排水坡度

如何正确设置地面排水坡度地面排水坡度的正确设置对于建筑物的正常使用和维护至关重要。

合理的地面排水坡度设计可以有效避免积水、漏水及环境污染等问题的发生。

本文将从规划设计、施工要点等方面,介绍如何正确设置地面排水坡度。

一、规划设计地面排水坡度的规划设计在建筑物的初步设计阶段就需要考虑。

以下几个要点需要特别注意:1. 流向分析:首先需要分析场地的自然地势及降雨情况,确定地面排水的主要流向。

在选择建筑物的位置、平面布局时,应充分考虑到排水要求,使得坡度设置更加合理。

2. 坡度计算:根据建筑物的类型、功能和使用要求,合理计算地面排水坡度。

一般来说,屋顶及室外平台的坡度应大于室内地面的坡度。

3. 排水设施:除了地面坡度外,还需要结合排水设施进行整体规划设计。

合理设置排水沟、雨水管道等设施,确保排水系统的畅通。

二、施工要点地面排水坡度的正确设置需要在施工过程中严格执行以下要点:1. 基底处理:在施工之前,需要对地面基底进行处理,确保其平整、牢固。

如有必要,可以进行填土和夯实等工作,保证基底的稳定性。

2. 坡度控制:在施工中使用专业的工具进行坡度控制。

根据设计要求,在地面铺设砖石或其他材料时,确保坡度的连续性和一致性。

3. 检测验收:在施工完成后,需要进行地面排水坡度的检测验收。

可使用水平仪等工具进行检测,确保坡度的准确性。

三、维护管理地面排水坡度的维护管理对于保持排水效果和延长使用寿命也非常重要。

以下几点需注意:1. 定期清洁:定期清洁地面排水设施,如排水沟、雨水管道等,清除积水和杂物。

确保排水系统的通畅。

2. 疏通处理:一旦发现排水系统堵塞或积水问题,应及时进行疏通处理。

可使用专业工具或请专业人员进行清理。

3. 定期检测:定期检测地面排水坡度是否有变形或破损等问题。

如有需要,及时进行修复,以保证排水的效果。

总结:合理设置地面排水坡度对于建筑物的正常使用和维护至关重要。

在规划设计阶段,应充分考虑场地地势和降雨情况,合理计算地面坡度。

基坑找坡排水做法

基坑找坡排水做法

基坑找坡排水做法
基坑找坡排水是在基坑工程中非常重要的一环,它的作用是排除基坑内部积水,保证基坑工程的施工安全和工程质量。

下面将介绍基坑找坡排水的具体做法。

首先,基坑找坡排水的施工前需要对基坑内部进行详细的调查和分析,确定基
坑的大小、深度、周围环境等因素。

根据调查分析的结果,制定合理的坡度和排水方案,确保排水系统的畅通和高效。

其次,基坑找坡排水的第一步是确定基坑的坡度。

坡度的确定需要根据基坑的
实际情况和排水要求进行合理设计,通常坡度应根据基坑的深度和周围环境的水平情况进行调整,确保排水系统的正常运行。

接着,基坑找坡排水的第二步是确定排水的位置和管道设置。

根据基坑的实际
情况和排水要求,确定排水口的位置和数量,设计合理的排水管道系统,确保排水畅通和坡度合理。

最后,基坑找坡排水的第三步是进行排水系统的施工和调试。

在进行排水系统
的施工前,需要对基坑的坡度和排水管道进行检查和调整,确保排水系统的正常运行。

排水系统的施工需要按照设计要求进行,保证排水口和排水管道的安全和畅通。

综上所述,基坑找坡排水是基坑工程中非常重要的一环,它的施工需要进行详
细的调查和分析,合理确定坡度和排水方案,确保排水系统的正常运行和高效排水。

只有做好基坑找坡排水的工作,才能保证基坑工程的施工安全和工程质量。

坡地别墅地下室的防水排水设计与施工措施

坡地别墅地下室的防水排水设计与施工措施

坡地别墅地下室的防水排水设计与
施工措施
一、坡地别墅地下室防水排水设计原则
1.1 地下室防水设计原则首先,应明确一个地下室的建筑物的垂直方向的“水平封闭层”的位置,以及地下室的地面水平面的倾斜方向,这样才能保证地下室的水系统的正常工作。

其次,应考虑地下室的排水管道的设计,以便将地下室的雨水及废水排入公共排水系统。

再次,应考虑坡地别墅地下室的防水材料,要求选用耐久性好、不易退化、不致密成硬化、良好防水性能、施工容易的防水材料。

最后,应针对不同类型的坡地别墅地下室,采取不同的防水排水设计方案,无论是采用内部防水系统还是外部防水系统,都要考虑到地下室的水流方向、地下室的排水及防水材料的选择。

二、坡地别墅地下室防水排水施工措施
2.1 清理地基在施工前,应对地下室的地基进行清理,确保地基表面上的杂物和残留物被清理干净,如有必要还需要对地下室的地基进行改动,以确保其坡度符合要求。

2.2 地下室防水对于坡地别墅地下室的防水施工,应根据设计施工图纸的要求,按照一定的顺序,采取不同的防水措施,如施工面层防水、环水膜防水、接口处的防水、防水排水的施工等。

2.3 排水管道的施工在完成地下室的防水施工后,应考虑排水管道的施工,确保排水管道的正常工作,以及地下室的排水系统的正常运行。

2.4 防渗措施防渗措施是地下室防水施工中的重要内容,应采取有效的防渗措施,防止地下室空气中的潮湿。

三、总结
坡地别墅地下室防水排水设计与施工措施是地下室防水施工中的重要内容,既要考虑地下室防水设计原则,又要采取适当的防水排水施工措施,同时还要考虑排水管道的施工及防渗措施,以保证地下室的正常使用。

地下室找平找坡施工方案

地下室找平找坡施工方案

地下室找平找坡施工方案地下室找平找坡施工方案一、项目背景地下室找平找坡施工是指在地下室施工过程中,为了适应建筑物结构和功能需求,对地下室内部进行找平找坡处理。

此工程旨在提高地下室的使用效率和舒适度,并确保地面坡度合理,排水顺畅。

二、工程要求1. 找平要求:地下室地面平整度应满足规范要求,达到标准施工要求。

2. 找坡要求:地下室坡度应合理,坡度设定应符合规范要求,并能确保地下室内水流自然流动。

3. 施工材料:根据设计方案,选择适当的找平剂和找坡剂,确保施工效果和工程质量。

4. 施工方案:根据现场实际情况和设计要求,制定详细的施工方案。

三、施工步骤及方法1. 现场勘测与准备a. 对地下室进行详细勘测,了解地面高低差、坡度需求等信息。

b. 准备施工所需的材料、工具和设备。

2. 地面清理和打磨a. 清理地下室地面,确保无尘、无杂物。

b. 进行打磨处理,修复地面不平整的部分。

3. 找平施工a. 根据设计要求,调配找平剂,并使用抹光工具进行找平施工。

b. 逐步找平地下室各个区域,确保地面平整度符合要求。

4. 找坡施工a. 根据设计要求,选择适当的找坡剂,并进行施工。

b. 使用找坡工具,将找坡剂均匀涂布在地面表面,根据设计要求施工坡度。

5. 施工验收a. 完工后进行施工质量验收,检查地面平整度和坡度是否符合规范要求。

b. 如有问题,及时进行整改。

四、施工安全措施1. 施工现场应设置警示标志,保障施工区域的安全。

2. 施工人员应佩戴防护用品,如安全帽、防护鞋等。

3. 使用施工工具和设备时,要注意安全操作,避免发生意外事故。

4. 施工期间应加强通风和防火措施,确保施工环境的安全性。

5. 注意施工过程中的排水和处理,保证地下室内无积水问题。

附件:1. 现场勘测报告2. 设计方案图纸3. 施工材料清单4. 找平剂和找坡剂的材料说明书5. 施工工具和设备清单法律名词及注释:1. 规范要求:指建筑施工相关的国家或行业标准规范。

地下室底板结构找坡施工方法

地下室底板结构找坡施工方法

地下室底板结构找坡施工方法(中建海峡建设发展有限公司 )[摘要]本工程地下室底板为分区域排水,排水走向多样,跨度大,高低坎众多,需进行建筑找坡,其施工步骤繁杂,且找平层易发生开裂,施工成本高.本文是针对地下室底板结构的施工方法,可有效的对地下室底板找坡进行控制,其主要目的是为了帮助后期进行建筑找坡时降低施工难度,保证施工质量,节约施工成本,值得推广使用。

[关键词]地下室结构找坡施工方法钢筋混凝土1 工程概况禹洲·溪堤尚城4#地块项目由厦门舜洲房地产开发有限公司开发的高档金品住宅小区,工程地处厦门同安五秀路以西,五显中路以南。

本工程总建筑面积:102472.3㎡,1#楼至11#楼设有一个地下一层的联体地下室,地下室基础为预应力管桩,基础形式为承台基础,地下室建筑面积:19491。

489㎡,地上为11栋3~32层高层住宅。

本工程地下室底板厚度为400mm,地下室中间跨柱距为8。

4*7.8m。

2地下室底板结构找坡的优点2。

1施工经济方便与有面层的地下室结构比较,地下室底板直接找坡一次到位,避免了二次施工。

2。

2综合造价低本工程的土建工程费用大大降低,减少400mm后的混凝土找坡层可以降低工程造价700万元。

3 地下室底板结构找坡施工准备及方法3。

1 技术准备图纸是施工的根本,只有完全理解设计人员的意图,结合实际经验,才能完美的将图纸与现场相结合,做出质量高的工程。

在本工程中,地下室排水区块多、排水走向复杂(如图2。

1。

1所示),所以造成了施工复杂,如若施工不当,将造成地下室积水,更甚者将影响地下室功能。

本工程为基础为预应力管桩,基础形式为承台,在结合了图纸后,应满足地下室结构找坡排水及防水的需求,按照施工工序要求,从土方标高开始到砖胎膜,再到钢筋安装标高控制和最后混凝土的浇筑,应严格按照图纸施工,地下室结构自防水的根本就是结构找坡,利用重力将水排走。

在不影响承重结构的前提下,控制混凝土面高度,从源头上避免积水,从而达到防水的目的。

地下室地面找平找坡施工方案

地下室地面找平找坡施工方案

地下室地面找平找坡施工方案【一】1. 概述地下室地面找平找坡施工方案是为了满足地下室使用功能和平整度要求而进行的工程。

本方案旨在通过详细规划施工步骤和所需材料,确保施工过程顺利进行,并最终实现地下室地面的找平找坡。

2. 方案设计2.1 施工前准备2.1.1 施工区域清理对地下室地面进行彻底清理,确保没有杂物和污垢。

清理包括清除油渍、灰尘等。

2.1.2 检查地面状况对地下室地面进行检查,确定其平整度以及是否存在裂缝、损坏等情况。

如果发现有不平坦的地面或损坏情况,需要进行适当修复。

2.2 找平方案2.2.1 配置找平材料根据地下室地面的情况和设计要求,选择适当的找平材料,如水泥砂浆、自流平水泥等,并确保材料的质量和供应充足。

2.2.2 找平工艺根据地下室地面平整度要求和找平材料特性,确定找平工艺。

常见的找平工艺包括先涂覆找平材料,然后利用找平工具进行平整。

2.3 找坡方案2.3.1 找坡设计根据地下室地面使用功能和设计要求,确定找坡的位置、坡度和长度等参数。

2.3.2 配置找坡材料根据找坡设计要求,选择适当的找坡材料,如陶瓷砖、石材等,并确保材料的质量和供应充足。

2.3.3 找坡工艺根据找坡材料特性和设计要求,确定找坡的工艺。

通常包括粘贴找坡材料并进行调整,确保找坡的坡度和位置符合要求。

3. 施工流程3.1 施工准备3.1.1 配置施工设备根据找平找坡方案的要求,配置相应的施工设备,如挖掘机、水泥搅拌机等。

3.1.2 确保安全措施在施工前,要确保施工现场的安全,如设置警示标志、隔离施工区域等,并保证工作人员具备相关工作经验和技能。

3.2 施工步骤3.2.1 找平施工步骤(1) 清洁地面(2) 配置找平材料(3) 将找平材料涂覆在地面上(4) 利用找平工具进行平整3.2.2 找坡施工步骤(1) 找坡位置标定(2) 配置找坡材料(3) 将找坡材料粘贴在标定位置(4) 调整找坡材料,确保坡度和位置符合要求4. 施工质量控制针对找平找坡施工过程的每个环节,进行质量控制和验收,确保工程质量达标。

地下室找平找坡施工方案

地下室找平找坡施工方案

地下室找平找坡施工方案
地下室的施工是建筑工程中重要的一环,而在地下室施工的过程中,找平找坡
是非常关键的一步。

本文将介绍地下室找平找坡的施工方案。

1. 地下室找平找坡的重要性
地下室的找平找坡工作是为了保证地下室地面的平整度和坡度,确保地下室的
功能和使用安全。

如果地下室地面找平找坡不到位,将会导致地下室内部积水,影响使用效果,甚至对地下室结构造成一定的影响。

2. 找平找坡施工方案
2.1 材料准备
在进行地下室找平找坡施工前,需要准备以下材料:水泥、砂子、碎石、腻子、找平找坡工具等。

2.2 施工步骤
2.2.1 地下室找平
1.清理地面:首先要清理地下室地面,把杂物、灰尘清理干净。

2.找准基准点:根据设计要求,确定地面的基准点。

3.浇筑水泥砂浆:在地面上铺设水泥砂浆,利用找平工具找平地面。

2.2.2 地下室找坡
1.确定坡度:根据设计要求,确定地下室地面的坡度。

2.选择找坡工具:根据坡度要求,选择合适的找坡工具。

3.找坡:利用找坡工具,在地面上找出符合设计要求的坡度。

2.3 施工注意事项
1.在施工前应做好充分的施工准备工作,保证施工顺利进行。

2.施工过程中,要注意质量把控,及时修正不合格工作。

3.施工完成后,对地下室地面进行检查,确保找平找坡符合设计要求。

3. 总结
地下室找平找坡施工是地下室施工过程中必不可少的环节,施工质量关乎地下
室使用的安全与舒适度。

只有严格按照设计要求,合理施工,才能保证地下室地面的平整度和坡度达到标准,确保地下室的质量和使用效果。

地下室水沟坡度标准

地下室水沟坡度标准

地下室水沟坡度标准地下室水沟坡度是指地下室内部的排水系统,它的作用是将地下室内的雨水、地下水和污水排放到污水处理设施或排水管道中。

水沟坡度是指水沟的倾斜度,它对于水的流动速度和排放效果有着非常重要的影响。

下面是地下室水沟坡度的标准:1. 水沟坡度的标准水沟坡度是指水沟的倾斜度,它的大小直接影响到水的流动速度和排放效果。

一般来说,地下室水沟的坡度应该在1%~3%之间,这样可以保证水的流动速度适中,不会过快或过慢,同时也可以保证水的排放效果。

2. 坡度的计算方法地下室水沟的坡度计算方法比较简单,可以根据以下公式进行计算:坡度=(水沟长度×坡度系数)÷100其中,水沟长度指的是水沟的长度,坡度系数是指水沟的倾斜度,一般为1%~3%之间。

3. 坡度的施工要求在施工地下室水沟时,需要注意以下几点:(1)水沟应该保持一定的坡度,以便于排水。

(2)水沟的坡度应该保持一致,不应该出现高低不平的情况。

(3)水沟的坡度应该符合设计要求,不能随意更改。

(4)水沟的施工应该严格按照图纸要求进行,不能出现偏差。

4. 坡度的检测方法在地下室水沟施工完成后,需要进行坡度的检测,以确保水沟的坡度符合要求。

坡度的检测方法一般有以下几种:(1)使用水平仪进行检测,将水平仪放在水沟中央,检测水沟两端的高度差。

(2)使用水准仪进行检测,将水准仪放在水沟两端,测量水沟两端的高度差。

(3)使用激光测距仪进行检测,将激光测距仪放在水沟两端,测量水沟两端的高度差。

总之,地下室水沟坡度的标准是非常重要的,它直接影响到地下室内部的排水效果。

在施工地下室水沟时,需要严格按照标准和要求进行施工,以确保水沟的坡度符合要求。

基坑找坡排水做法

基坑找坡排水做法

在进行基坑工程时,为了有效排水、防止水土流失和保护工程安全,需要采取一定的找坡排水措施。

以下是在基坑工程中常见的基坑找坡排水做法:
1. 坡度设计:
- 根据基坑周围地形地貌状况和工程要求,确定基坑边坡的合适坡度,以便排水流向设计的排水口或排水设备。

2. 挖槽排水:
- 在基坑边缘内侧设计挖槽或挖渠,用于收集基坑内部汇集的雨水和地下水,并引流至排水口或排水管道。

挖槽的位置和深度应根据实际情况设计确定。

3. 设置排水沟或排水沟槽:
- 在基坑边缘或底部设置排水沟或排水槽,用于收集和引导基坑内积水,保持基坑内部干燥并有效排水。

4. 排水管道设计:
- 设置排水管道系统,通过排水管道将基坑内部积水和周围地表径流水排至指定位置,确保基坑周边地区的排水畅通。

5. 设置排水泵:
- 对于深基坑或水位较高的基坑工程,可以设置排水泵站,通过排水泵将基坑内的积水抽走,保持基坑干燥。

排水泵的选择应考虑排水量和排水高度等因素。

6. 防渗措施:
- 针对基坑周边土壤的渗透性特点,可采取防渗措施,如设置抗渗墙、渗水帷幕等,避免地下水涌入基坑造成积水。

7. 排水口设置:
- 在基坑周边或底部设置排水口或排水井,以接收排水系统的排水并排放至周边地势低处或排水管道中。

以上是一些常见的基坑找坡排水做法,具体的设计和施工措施应根据工程的实际情况、地质环境和水文条件进行综合考虑和设计。

在进行基坑找坡排水时,务必注意安全、合理设计,确保排水系统的畅通和效果。

地下室结构找坡施工技术案例分析

地下室结构找坡施工技术案例分析

地下室结构找坡施工技术案例分析发布时间:2021-02-03T05:40:59.731Z 来源:《建筑学研究前沿》2020年24期作者:刘彦宾万国青钱勇曾鹏李永辉严祥辉[导读] 通过研究地下室底板结构找坡施工技术,结合万象府15号、16号地下室顶板结构找坡工程,使测量放线、场地平整回填、承台钢筋安装等施工质量有较大的改善,找坡施工技术更加的成熟,突出其科学性、针对性,做到施工协调配合周密,施工工艺合理先进有创新。

中国建筑第五工程局有限公司广东省东莞市 523000摘要:通过研究地下室底板结构找坡施工技术,结合万象府15号、16号地下室顶板结构找坡工程,使测量放线、场地平整回填、承台钢筋安装等施工质量有较大的改善,找坡施工技术更加的成熟,突出其科学性、针对性,做到施工协调配合周密,施工工艺合理先进有创新。

文章分析找坡施工技术工艺,为类似工程施工提供借鉴。

关键词:地下室工程;底板结构;找坡施工建筑地下室底板排水体是地下室建筑设计工作关键内容。

如地下室的顶板长期有土的覆盖,雨水景观用水会渗入到地下室顶板,若不能采取有效的措施处理,土壤渗透水易在地下室顶板构成严重淤积现象。

在排水层以碎石材料为主情况下,碎石孔淤泥会出现严重的堵塞情况形成顶板积水等问题,不利于地下室使用安全。

底板、顶板直接找坡一次到位。

在设计时应采用找坡的方式完成设计工作。

本文研究地下室底板结构找坡施工技术,为结构找坡走向成熟的施工奠定了基础,大大的节约施工成本,减少资源的浪费,能够获得良好的社会经济效益。

1.地下室底板结构工程项目概况随着住宅项目施工技术逐渐成熟,业主方为寻求更好的降本增效方法,对地下室楼板结构进行优化设计。

由建筑找坡改为结构找坡,减少了建筑找坡材料的使用、劳动力及机械设备投入减少;可一次找坡成型,可以减少后期施工造成的空鼓、坡度不均匀等质量问题;投入使用后空间更加开阔美观,排水更加流畅、减少车库积水,最终达到节约成本、缩短工期、节能环保、绿色建筑的目的。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

南京欧标世诺工程技术有限公司
地下室排水怎么样找坡
地下室排水怎么样找坡?日常生活中,从洁具中排出的污水和废弃物都是通过管道连接到排污管道而排放走的。

但是地下室通常处于排污管道的末端,地下室洁具的污水通常不能够流入房屋的排污管道或室外排污管。

因此,地下室排水需要好好设计,那么地下室排水怎么样找坡?下面就来为大家介绍。

地下室排水怎么样找坡?找坡一般为了排水,如果为了地下室内洗地坪或防止渗漏水影响使用,可以在地下室内做建筑地面找坡,并设置排水系统。

结构找坡在混凝土施工过程无法正确控制,混凝土有流平性,经振捣很难做出标准的坡度,然后还是要用细石混凝土或水泥砂浆进行找平找坡。

其实地下室排水是非常不好设计的,所以小编在这里为大家推荐南京欧标世诺工程技术有限公司的污水提升装置,可以解决地下室排水难的问题。

以上就是地下室排水怎么样找坡的相关内容介绍了,了解更多信息欢迎咨询南京欧标世诺工程技术有限公司。

南京欧标世诺工程技术有限公司
欧标世诺建筑排水是一家专注建筑排水系统的服务商,欧标世诺专注排水十年业绩遍布华东,同时在华东区域建立了多家线下服务网点提供快捷的安装售后服务。

(下设南京欧标世诺工程技术有限公司,苏州分公司,无锡分公司,常州分公司,重庆分公司,杭州分公司等)。

公司目前代理销售德国TECE、澳洲SPEC、德国KSB 、德国HOMA、法国SFA、美国卓勒、美国利佰特、意大利泽尼特、丹麦格兰富等国际一线品牌污水提升系统及相关给排水设施。

欢迎致电或登录南京欧标世诺工程技术有限公司网站了解更多相关信息!。

相关文档
最新文档
