市政道路工程路灯照明施工方案
市政道路工程照明施工方案
市政道路工程照明施工方案一、项目概述本次市政道路工程照明施工方案旨在提升城市道路照明效果,为市民提供更加安全和便利的交通环境。
本项目包括道路照明灯具的安装、电缆敷设以及联动控制等内容。
二、技术方案1.灯具类型选择:根据道路的分类和交通流量,选用适合的灯具类型。
主要选择LED灯具,因其高效节能、寿命长和光效好等优点。
2.灯具布局规划:根据道路的宽度和车流量,合理设置灯具的位置和间距。
主要采用路灯和人行道灯的组合设置,确保整个道路的照明效果。
3.电缆敷设:为了确保电缆的安全和美观,要求电缆埋置在地下,并进行保护。
电缆敷设的路径要避免与其他设施的冲突,并保持与照明灯具的连续性。
4.照明控制方式:采用联动控制方式,使得道路照明能自动根据光线的变化进行调节,同时考虑到交通流量的变化,实现智能控制。
三、施工计划1.前期准备:进行详细的道路照明设计,包括灯具的型号选型和布局规划。
同时开展材料采购工作,保障施工进度。
2.现场准备工作:清理道路障碍物和垃圾,确保施工的顺利进行。
划定施工区域,并设置施工标识,确保施工区域的安全。
3.灯具安装:按照设计方案,进行灯具的安装工作。
确保每个灯具的位置准确,灯具的固定稳固。
4.电缆敷设:根据设计方案,进行电缆的敷设工作。
保证电缆的深度和保护措施,避免电缆被损坏。
5.联动控制系统安装:安装智能控制系统,并与灯具进行联动。
设置控制程序,实现照明的自动调节。
6.完成验收:施工完成后,进行照明系统的验收。
对灯具和控制系统进行检查,确保其正常运行。
四、质量控制1.坚持选用合格的灯具品牌,确保灯具的品质。
2.严格按照规范要求进行灯具安装工作,确保每个灯具位置准确固定。
3.严格按照规范要求进行电缆敷设工作,避免电缆被损坏。
4.完成灯具和控制系统的联动安装,并设置合理的控制程序。
5.进行照明系统的验收,确保其满足设计要求并正常运行。
五、安全保障1.设立施工区域标识,保障施工区域的安全。
2.施工人员需穿戴安全装备,确保人身安全。
路灯工程施工方案(3篇)
第1篇一、工程概述本项目为某城市道路照明工程,主要内容包括道路两侧路灯的安装、调试以及配套设施的建设。
工程范围涉及市区主要道路,总长度约为50公里,共计安装路灯2000盏。
本方案旨在确保路灯工程的质量、安全、进度和环保,为市民提供安全、舒适的夜间出行环境。
二、工程内容1. 路灯安装2. 路灯基础建设3. 配电设施建设4. 路灯控制系统安装5. 路灯调试与验收三、施工组织机构1. 项目经理:负责整个工程的全面管理,包括施工进度、质量、安全、成本等。
2. 技术负责人:负责工程的技术指导、施工方案编制、施工质量监督等。
3. 质量负责人:负责工程质量的管理和监督,确保工程质量符合国家标准。
4. 安全负责人:负责工程安全的管理和监督,确保施工安全。
5. 施工队:负责具体的施工工作。
四、施工准备1. 技术准备(1)收集工程相关资料,包括设计图纸、地质勘察报告、施工规范等。
(2)组织技术人员进行施工图纸会审,明确施工要求。
(3)编制施工方案,明确施工方法、施工工艺、施工进度等。
2. 材料准备(1)采购符合国家标准的路灯、电缆、灯具、基础等材料。
(2)对材料进行检验,确保材料质量合格。
3. 人员准备(1)组织施工队伍,明确施工人员职责。
(2)对施工人员进行技术培训和安全教育。
4. 施工设备准备(1)准备挖掘机、装载机、吊车等施工设备。
(2)确保设备完好,满足施工需求。
五、施工方法1. 路灯安装(1)根据设计图纸,确定路灯安装位置。
(2)挖设路灯基础,确保基础稳固。
(3)安装路灯,调整高度和方向。
(4)检查路灯安装质量,确保符合要求。
2. 路灯基础建设(1)根据设计图纸,确定基础尺寸和深度。
(2)挖设基础,回填夯实。
(3)设置排水设施,确保基础排水良好。
3. 配电设施建设(1)根据设计图纸,确定配电设施位置。
(2)挖设配电设施基础,回填夯实。
(3)安装配电设施,包括电缆、变压器、配电箱等。
(4)检查配电设施安装质量,确保符合要求。
照明工程路灯施工方案(3篇)
第1篇一、工程概况本工程旨在提升某区域照明水平,改善夜间交通及环境照明条件。
工程范围包括道路两侧路灯的安装、维修及更新,涉及路灯基础建设、灯具安装、电气线路敷设等环节。
二、施工准备1. 技术准备(1)熟悉设计图纸、施工规范和操作规程,确保施工质量。
(2)组织施工人员学习相关技术知识,提高施工技能。
2. 主要机具设备及劳力组织(1)机具设备:挖掘机、装载机、压路机、吊车、电焊机、切割机、水平仪、测距仪等。
(2)劳力组织:根据工程规模,合理配置施工人员,确保工程进度。
三、施工工艺流程1. 施工顺序及验收安排(1)按照设计图纸进行现场勘查,确定路灯安装位置。
(2)进行土方开挖、基础施工、灯具安装、电气线路敷设等工序。
(3)完成施工后,进行验收,确保工程质量。
2. 施工方法(1)土方开挖:根据设计要求,进行土方开挖,确保基础尺寸符合要求。
(2)基础施工:采用钢筋混凝土基础,按照设计图纸进行施工,确保基础稳定。
(3)灯具安装:按照设计要求,将灯具安装在基础预埋的支架上,确保灯具安装牢固。
(4)电气线路敷设:采用埋地电缆,按照设计要求进行敷设,确保线路安全可靠。
3. 系统调试送电(1)完成电气线路敷设后,进行系统调试,确保线路无故障。
(2)送电前,对施工人员进行安全教育,确保送电安全。
(3)送电后,对路灯进行试运行,确保照明效果达到预期。
四、施工的质量控制要求1. 土方开挖:严格按照设计要求进行,确保基础尺寸符合要求。
2. 基础施工:采用钢筋混凝土基础,确保基础稳定,符合设计规范。
3. 灯具安装:按照设计要求进行,确保灯具安装牢固,照明效果良好。
4. 电气线路敷设:按照设计要求进行,确保线路安全可靠,无故障。
五、安全注意事项1. 施工现场应设置安全警示标志,确保施工人员安全。
2. 电气线路敷设过程中,注意防止触电事故。
3. 高空作业时,采取安全防护措施,确保施工人员安全。
六、环境保护措施1. 施工过程中,做好废水、废气、噪声等污染物的处理,确保环境保护。
市政道路工程路灯照明工程施工组织设计方案
市政道路工程路灯照明工程施工组织设计方案一、项目概述市政道路路灯照明工程是为了提高市区的夜间道路交通安全和城市环境质量,改善居民的生活质量而进行的工程。
二、工程概况1.工程名称:市政道路路灯照明工程2.工程范围:包括市区主干道和次干道的路灯安装及照明工程。
3.工程量:根据工程规划设计文件,总共需安装500根路灯。
4.工程期限:预计工期为3个月。
5.施工地点:市区主要交通干道和次干道。
三、施工组织设计1.组织机构a)项目经理:负责整个工程的管理和指导。
d)现场施工人员:负责具体的施工工作。
e)材料管理人员:负责材料的采购和仓库管理。
2.施工流程a)前期准备:准备施工图纸、工程设备和施工材料。
b)施工准备:组织人员和机械设备进场,搭建施工临时设施。
c)施工过程:按照施工图纸和质量要求进行路灯安装。
d)竣工验收:完成施工后,进行竣工验收和结算。
3.施工要点a)施工前需要制定详细的施工计划,明确施工任务、工期和质量要求。
b)施工现场应设立安全警示标志和施工报告。
c)施工过程中需要保持施工现场整洁,确保施工人员的安全。
d)路灯安装过程中需要注意施工顺序和安装方法,保证灯具的牢固性。
e)安装完毕后,进行灯光测试和调试,确保路灯正常运行。
f)竣工验收时,需要按照规定的验收标准进行验收,并及时做好竣工文件的归档。
四、安全措施1.建立安全生产责任制,明确各岗位的安全责任。
2.编制安全生产方案和施工安全技术措施,确保施工过程中的安全。
3.设置施工现场警示标志和警示牌,保证施工现场的安全。
4.对施工人员进行安全培训和教育,提高他们的安全意识和技能水平。
5.加强安全检查和巡视,及时消除施工现场的安全隐患。
五、材料管理1.对所需材料进行明细清单,并按工程施工进度和需要进行采购。
2.对采购的材料进行验收,确保材料的质量符合要求。
3.对材料进行分类存储,做到防潮、防火和防盗。
4.做好材料的消耗统计和记录,及时补充不足的材料。
市政道路路灯照明工程施工方案

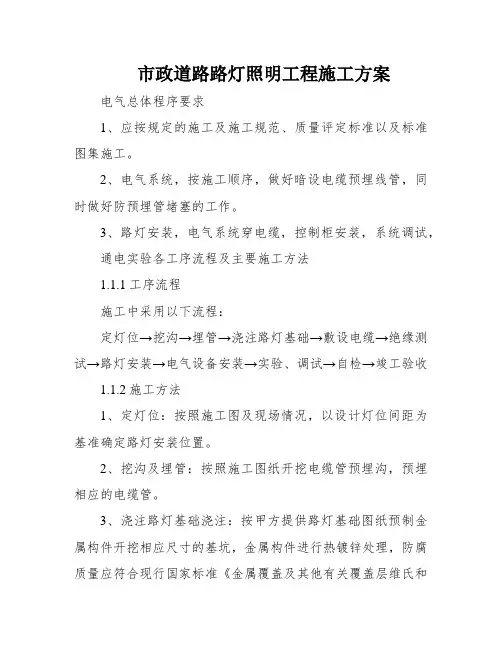

市政道路路灯照明工程施工方案电气总体程序要求1、应按规定的施工及施工规范、质量评定标准以及标准图集施工。
2、电气系统,按施工顺序,做好暗设电缆预埋线管,同时做好防预埋管堵塞的工作。
3、路灯安装,电气系统穿电缆,控制柜安装,系统调试,通电实验各工序流程及主要施工方法1.1.1工序流程施工中采用以下流程:定灯位→挖沟→埋管→浇注路灯基础→敷设电缆→绝缘测试→路灯安装→电气设备安装→实验、调试→自检→竣工验收1.1.2施工方法1、定灯位:按照施工图及现场情况,以设计灯位间距为基准确定路灯安装位置。
2、挖沟及埋管:按照施工图纸开挖电缆管预埋沟,预埋相应的电缆管。
3、浇注路灯基础浇注:按甲方提供路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ)的有关规定。
4.电缆敷设:应符合下列要求:在电缆敷设部位放出沟槽两条边线,宽0.5米,深0.7米。
沟底平整后,摊铺100毫米厚中粗砂,铺设电缆,立即覆盖电缆保护板,然后分层填筑夯实,每层厚度不大于300毫米。
电缆穿越道路时,保护管采用镀锌钢管。
电缆保护管弯制后,不应有裂缝和凹瘪现象,其弯扁程度不应大于管子外径的10%,弯曲半径不小于管子外径的10倍。
管口缠好胶带,以免杂物堵塞。
镀锌管螺纹连接,管口应无毛刺、尖锐棱角及铁渣等。
电缆敷设时,先穿钢丝,管口套上护口,用钢丝带出电缆。
5、路灯安装规定道路路灯的安装高度(从光源到地面)、仰角和照明方向应一致。
基坑开挖尺寸应符合设计规定,基础混凝土强度等级不低于c20,基础内电缆保护管应从基础中心穿过基础,并超出基础平面30~50mm。
浇筑钢筋混凝土基础前,必须清除坑内积水。
灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。
道路照明工程施工方案
道路照明工程施工方案一、工程概述道路照明工程是为了保障晚间行车安全而进行的一项工程,主要任务是通过设置照明设备,保持道路上的照明状态,提供良好的道路照明效果。
本工程施工方案旨在达到以下目标:确保工程质量,按时完成施工任务。
二、工程内容1.施工范围本次道路照明工程施工范围包括城市道路、乡村道路、高速公路等主要道路,以及相应的连接道路和主要交叉口。
2.施工内容(1)安装道路照明设备,包括路灯、灯具和配电设备。
(2)进行道路照明配电系统的布线和接线工作。
(3)进行相关测试和调试工作,确保照明设备正常工作。
三、施工组织1.施工人员本工程需要配备一支经验丰富、技术过硬的施工队伍。
施工队伍包括项目经理、施工队长、电工、架线工等。
2.施工设备为了保证施工进度和质量,需要配备以下施工设备:(1)搅拌设备:用于混凝土灯杆基础的施工。
(2)钻岩机:用于灯杆基础的钻孔。
(3)吊车:用于灯杆、配电箱等设备的安装与拆除。
(4)电焊机:用于灯杆、灯具的安装和接线工作。
四、施工工序1.前期准备阶段(1)制定项目计划,确定施工流程和工期。
(2)组织人员,确定施工队伍。
(3)采购施工所需材料和设备。
2.施工准备阶段(1)进行现场勘测,确定灯杆的数量和位置。
(2)准备施工图纸和工程材料。
(3)设置施工标志,确保施工现场安全。
3.灯杆基础施工(1)进行地面开挖,清理杂物。
(2)进行灯杆基础的混凝土浇筑,确保灯杆稳固。
4.灯具安装(1)根据设计要求,安装灯具。
(2)连接电缆,并进行绝缘处理。
5.灯杆安装(1)使用吊车将灯杆吊装到位。
(2)进行灯杆的固定。
6.照明配电系统安装(1)进行电缆敷设工作,保证电缆的安全和稳定。
(2)进行电缆接线工作,确保连接正确。
7.施工验收(1)进行照明设备的测试和调试。
(2)对照明效果进行评估,确保达到设计要求。
(3)进行施工的质量和安全验收。
五、施工安全措施1.保证施工现场的安全,并设置防护栏杆和临时施工标志。
照明工程施工方案设计范本
1.1 工程名称:某市政道路照明工程1.2 建设地点:XX市XX区XX街道1.3 工程规模:道路全长10公里,道路两侧安装路灯共计1000盏。
1.4 工程内容:道路照明设计、路灯安装、电缆敷设、电缆接通、灯具调试等。
二、施工组织设计2.1 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调、指挥和管理工作。
(2)工程技术部:负责施工图纸会审、技术交底、施工方案编制、质量保证、安全生产等工作。
(3)物资设备部:负责工程所需物资的采购、供应、验收、保管等工作。
(4)施工队:负责具体施工任务,包括路灯安装、电缆敷设、电缆接通、灯具调试等。
2.2 施工总平面布置图根据工程规模和现场实际情况,合理布置施工现场,确保施工顺利进行。
2.3 施工总体进度计划表根据工程进度要求,制定详细的施工进度计划,确保工程按期完成。
三、施工方案3.1 路灯安装(1)根据设计要求,选择合适型号的路灯。
(2)安装前,对安装人员进行技术交底,确保安装质量。
(3)按照安装规范进行安装,确保路灯安装牢固、美观。
(4)安装完成后,进行调试,确保路灯正常运行。
3.2 电缆敷设(1)根据设计要求,选择合适型号的电缆。
(2)电缆敷设前,对敷设人员进行技术交底,确保敷设质量。
(3)按照敷设规范进行电缆敷设,确保电缆敷设平直、整齐。
(4)电缆敷设完成后,进行电缆接通,确保电缆连接牢固、可靠。
3.3 灯具调试(1)根据设计要求,对灯具进行调试。
(2)调试过程中,确保灯具亮度、色温、显色指数等参数符合设计要求。
(3)调试完成后,对灯具进行试运行,确保灯具正常运行。
四、保证措施4.1 质量保证措施(1)严格执行国家相关标准和规范,确保工程质量。
(2)对施工人员进行技术培训,提高施工技能。
(3)加强材料、设备的质量控制,确保材料、设备质量合格。
4.2 工期保证措施(1)制定详细的施工进度计划,确保工程按期完成。
(2)合理安排施工顺序,提高施工效率。
路灯照明工程施工方案
路灯照明工程施工方案路灯照明工程是城市建设中非常重要的基础设施工程,其施工方案直接关系到城市的亮化效果和公共安全。
以下是一份路灯照明工程施工方案的简要描述。
一、工程概况本工程位于某市市区主干道,路段长度为1公里,共计设置30个路灯。
路灯的灯杆高度为6米,每个灯杆配备一盏LED路灯。
二、施工前准备1. 安全防护:施工区域划定,设置明显的警示标志,保障工地周边行车和行人的安全。
2. 设备准备:准备好所需的各类机械设备、工具和材料,包括倒模机、起重机、电缆、灯罩等。
三、施工过程1. 路灯灯杆的安装:选择合适的位置进行灯杆的施工,先进行基础混凝土的浇筑,待混凝土凝固后再进行灯杆的安装。
2. 电缆铺设:根据路灯布置图,将电缆从灯杆顶端引下到地面,然后将电缆埋入地下,保持一定的缆深,并进行固定。
3. 灯具安装:安装灯具之前,先对灯具进行测试,并确保灯具的正常工作。
然后将灯具安装在灯杆上,并进行调整,确保灯光范围合理。
4. 灯具连接:将每个路灯的电缆与电源箱连接起来,并进行绝缘处理,确保连接牢固可靠,避免电路短路或接触不良的情况发生。
5. 完善系统:对每个路灯灯具进行调试和联通测试,确保各个路灯的亮度和光色一致,并进行整体调试,确保系统正常运行。
四、竣工验收在工程完成之后,进行以下检查和验收:1. 亮度检测:使用专业光度计对路灯进行亮度测试,确保光照强度符合相关标准。
2. 能效测试:对每个路灯灯具进行能效测试,确保能耗在合理范围内,并进行相应调整。
3. 安全检查:检查路灯的连接是否牢固,安装是否符合规范要求,确保安全可靠。
4. 工程验收:相关部门进行工程验收,检查施工质量和效果是否符合要求。
以上是一份路灯照明工程施工方案的简要描述,方案的具体内容需要根据实际情况进行调整和完善。
在施工过程中,要确保严格按照相关规范和标准进行操作,确保工程质量和安全。
市政道路路灯照明工程施工组织设计方案
市政道路路灯照明工程施工组织设计方案一、工程概述本市政道路路灯照明工程位于具体地点,道路全长具体长度米。
该工程旨在为道路提供安全、高效、节能的照明设施,改善夜间交通条件,提升城市形象。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,进行技术交底。
2、编制施工方案和施工进度计划。
(二)材料准备1、根据设计要求,采购质量合格的路灯灯具、灯杆、电缆、配电箱等材料。
2、对材料进行检验和试验,确保符合要求。
(三)现场准备1、清理施工现场,保证施工场地平整、畅通。
2、确定临时用电、用水位置,并接通。
(四)人员准备1、组建施工项目部,配备项目经理、技术负责人、施工员、质检员、安全员等管理人员。
2、组织施工队伍,进行技术培训和安全教育。
三、施工流程(一)测量放线根据设计图纸,确定路灯的位置和间距,进行测量放线。
(二)基础施工1、开挖路灯基础坑,保证坑底平整、坚实。
2、制作和安装钢筋骨架,浇筑混凝土基础,并进行养护。
(三)灯杆安装1、灯杆运输到现场后,进行检查和验收。
2、使用吊车将灯杆吊起,安装在基础上,并调整垂直度。
(四)灯具安装将灯具安装在灯杆上,连接好线路,保证灯具安装牢固、接线正确。
(五)电缆敷设1、开挖电缆沟,深度和宽度符合设计要求。
2、敷设电缆,注意保护电缆外皮,避免损伤。
3、电缆接头制作和连接,进行绝缘测试。
(六)配电箱安装1、安装配电箱,保证箱体牢固、水平。
2、进行配电箱内设备的安装和接线。
(七)系统调试1、对路灯照明系统进行通电调试,检查灯具亮度、照度是否符合设计要求。
2、调试控制系统,确保定时、调光等功能正常。
四、质量保证措施(一)建立质量管理体系成立质量管理小组,明确各部门和人员的质量职责。
(二)加强原材料和构配件的质量控制严格执行材料进场检验制度,不合格材料不得使用。
(三)加强施工过程的质量控制1、严格按照施工工艺和操作规程进行施工。
2、加强工序检验,上道工序不合格,不得进行下道工序施工。
道路工程路灯工程施工方案
道路工程路灯工程施工方案一、工程概况随着城市的不断发展,道路交通的建设和改造工程成为每个城市必不可少的工程项目。
而道路的照明系统则是保证夜间行车安全的重要组成部分。
因此,路灯工程施工也是道路工程中至关重要的一部分。
本文针对道路工程路灯工程的施工方案进行详细描述。
二、工程背景路灯工程作为道路交通的一项重要设施,对城市的夜间交通安全和城市形象起着至关重要的作用。
因此,路灯工程的施工设计和实施都需要高度重视。
城市的发展也需要配套的道路建设和照明设施,因此,路灯工程施工已成为城市建设的一项重点工作。
三、施工前准备1. 设计方面在进行路灯工程的施工前,首先需要根据道路的规划设计来确定路灯的数量、位置和类型。
设计方案需要满足道路照明的需求,并合理利用现有的道路设施和资源。
2. 施工人员在施工前需要确定好施工队伍的人员配备,包括施工队长、技术人员、作业人员等。
同时要对施工人员进行安全教育,确保他们具备相关的技术和安全意识。
3. 设备准备需要准备好施工需要的机械设备和工具,包括灯杆安装设备、电缆敷设工具、土方移动设备等。
4. 材料准备对施工需要的道路照明设备、电缆、灯具、配电箱、控制开关等材料进行清点和准备。
5. 环境考察需要对施工环境进行考察,包括道路及周边环境的情况、存在的障碍物及安全隐患、电力线路等情况。
四、施工流程1. 现场布置确定了施工的位置和施工方案后,需要在现场进行布置。
包括施工区划定、施工材料堆放区的设置、施工道路的闭塞及指引等。
2. 基础施工根据设计方案,进行路灯基础的施工。
包括挖掘基础槽、浇筑混凝土、安装基础固定钢筋等。
3. 电缆敷设进行电缆的铺设。
根据设计图纸进行电缆线路的规划布局,选择合适的埋设方式和深度。
4. 灯具安装进行路灯灯具的安装。
包括灯头的固定、电缆的接线、灯罩的安装等。
5. 合并验收在路灯工程的施工结束后,需要进行合并验收。
包括对照明系统的亮度、灯具的开关、灯杆的稳固度、电路的连接等进行检查,并与设计要求进行对比。
市政道路照明工程施工方案
市政道路照明工程施工方案一、项目概况市政道路照明工程是指在城市道路、桥梁、隧道等公共场所设置灯具或照明设备,以提高夜间能见度、增加行车和行人安全的一项工程。
该工程主要包括灯具的布局、线路的敷设及控制系统的建设等内容,是市政基础设施建设中不可或缺的一部分。
二、工程范围本次市政道路照明工程施工范围主要包括市区主要道路、交叉口、人行道等公共区域,具体施工内容包括但不限于:照明灯具的布设、电缆线路的敷设、控制系统的安装以及相关设备的调试等工作。
三、施工方案1. 布局设计在进行市政道路照明工程的施工前,需要根据道路特点、交通流量、行人需求等因素进行详细的布局设计。
同时,根据路灯的功率、颜色、亮度等要求,确定灯具的布设位置和数量,确保全面照明覆盖并满足相关标准。
2. 灯具选型为提高照明效果、节能减排,应选用高效节能的LED灯具作为主要照明设备。
在选择灯具时,需考虑其光效、色温、寿命等因素,并确保灯具符合国家标准,具有防水、防尘、抗风等功能。
3. 线路敷设道路照明工程的线路敷设是保证照明设备正常运行的重要环节。
在进行线路敷设时,需按照设计要求进行埋地敷设或架空敷设,并确保线路可靠、安全、规范。
4. 控制系统建设为实现照明设备的远程监控和智能调节,应建设可靠的照明控制系统。
控制系统需与灯具、电源系统相匹配,并具备光感应、时间控制等功能,以减少能耗,延长设备寿命。
5. 施工流程道路照明工程施工流程一般包括现场勘察、设备采购、土建施工、线路敷设、设备安装、调试验收等环节。
施工过程中,应加强现场管理、安全防范,确保施工质量与进度。
6. 完工验收道路照明工程施工完成后,需进行相关的验收工作。
包括设备运行测试、照明效果检测、安全检查等内容,确保工程符合设计要求并通过验收。
四、质量控制道路照明工程的质量控制是施工过程中的重点工作。
为确保工程质量,需严格执行国家标准和施工规范,加强现场管理,监督施工进度,及时发现和处理质量问题,确保工程质量符合要求。
道路照明工程路灯施工方案【图】
道路照明工程路灯施工方案工程道路照明工程包括电缆沟的挖填、线管和线缆的埋设、路灯的安装及调试等。
供电方式:低压部分:电缆采用非铠装铝缆(穿PE保护管)VLV-1KV-5×35mm2。
无功补偿采用单灯补偿方式,即每套路灯灯具均装有无功补偿电容器,单灯补偿后的功率因数达到0.85以上。
1、照明设施及其附件检查:(1)灯杆:12米圆锥单弯臂铁杆;14米圆锥单弯臂铁杆;14米圆锥双弯臂铁杆。
(2)灯具:400W+150W灯具;400W+250W灯具;400W×2灯具;400W投光灯具;150W灯具。
(采用半截光型一体化灯具,灯具内采用节能型电感镇流器)。
(3)光源:150W钠泡;250W钠泡;400W钠泡。
(4)路面照度、亮度及眩光控制及照明密度控制值(LPD)平均亮度:2cd/㎡亮度总均匀度:0.4平均照度:30lx(计算值为30.3lx)照度均匀度:0.4眩光限制:10照明密度控制值: 1.05W/㎡(计算值为1.03W/㎡)检查设施合格证及随机文件。
灯具涂层完整,无损伤,附件齐全,具有安全认证标志。
现场抽样检查成套灯具的绝缘电阻、内部接线等性能。
灯具的绝缘电阻不小于2兆欧,内部接线为铜芯绝缘电缆,芯线截面积不小于0.5mm²,橡胶或PVC 绝缘层厚度不小于0.6mm。
2、电线电缆的查验:电缆采用VLV-1kV-5×35mm2路灯低压电缆24档共1258米和VV-1kV-4×50mm2路灯低压电缆1档共135米.按批查验合格证,合格证有生产许可证编号和产品的安全认证标志。
外包装完好,抽检的电线电缆绝缘层厚度和圆形线芯的直径;线芯直径误差不大于标称直径的1%;工程中BV型绝缘电线的绝缘厚度不小于规定:序号 1 2 3 4 5 电线芯线标称截面积(mm²) 1.5 2.5 4 6 10绝缘层厚度规定值(mm)0.7 0.8 0.8 0.8 1 对电缆、电线绝缘性能、导线性能和阻燃性能有异议时,按批抽样送有资质的实验室检测。
市政道路工程路灯照明施工方案
路灯照明工程施工方案一、编制依据1、国家相关法律、法规及以及最新的市政工程施工及验收规范,本工程拟采用的主要规范、规程及标准(规程):《城市道路照明设计标准》 CJJ45-2006《城市道路工程设计规范》CJJ37-2012《建筑物防雷设计规范》GB50057-2010《城市道路照明工程施工及验收规程》(CJJ89-2012)《民用建筑电气设计规范》JGJ 16-20082、我公司施工类似工程所积累的工法成果、工艺方案以及所拥有的施工技术力量和机械设备。
3、本工程招标文件、投标文件、施工合同、施工图图纸、变更图纸、图纸会审纪要等。
二、工程概况1、本施工方案的编制力求做到详细,具有可操作性和实施性,尽量做到能用于指导实际施工。
针对本工程的施工特点,从施工组织、技术方案、质量保证措施、工期控制、成本控制、安全、环保和文明施工等方面进行具体说明。
本工程为城市主干道,路灯照明工程只包括莲花路工程K0+000~K2+365段路灯照明工程。
2、本路段由城网10KV供电,设置箱式变电站2台。
箱变1XB暂定在K0+560处,供电范围为K0+000-K1+260,供电半径约600m。
箱式变电站2XB暂定在K1+740处,供电范围为K1+320-K2+360,供电半径约600m。
本路段路灯计算负荷为43.8KW。
3、路幅宽42m,路灯照明在两侧对称布置,单杆单挑,光源高14m,挑壁3m。
仰角12°,选用LED灯,功率(150+150)W。
结合行道树的布置,满足合理配光配要,标注路段灯杆间距为36m。
交叉路口根据实际情况改用夹角可调双挑臂路灯或三火中杆灯,光源腔的防护等级为IP65,电气腔的防护等级为IP55。
标注路段平均照度30ix,亮度2.0cd/㎡。
照明功率密度值0.6w/㎡。
路灯分为全夜灯和半夜灯,全夜灯和半夜灯由两个不同的回路供电,后半夜仅全夜灯运行,要求各回路负荷均匀分布在三相上,采用时钟控制及路灯所内计算机中心集中监管。
路灯照明工程施工方案范文
一、工程概况1.1 项目名称:XX道路路灯照明工程1.2 项目地点:XX市XX道路1.3 工程规模:本项目涉及XX道路全长XX公里,共计安装路灯XX盏,敷设电缆XX公里。
1.4 工程内容:主要包括路灯安装、电缆敷设、配电箱(盘)安装、接地装置安装、防雷及接地安装等。
二、编制依据2.1 《城市道路照明设计规范》(CJJ45-2015)2.2 国家《建筑法》、《质量管理条例》、《环境保护法》等法规2.3 《城市道路照明工程施工及验收规程》(CJJ89-2012)2.4 《电力建设安全工作规程》2.5 产品出厂安装说明书2.6 其它相关规范、规程及法律法规三、施工准备3.1 技术准备3.1.1 施工前,组织施工人员进行技术交底,确保施工人员熟悉工程图纸、施工工艺、安全操作规程等。
3.1.2 施工过程中,严格执行施工规范,确保工程质量。
3.2 主要机具设备及劳力组织3.2.1 主要机具设备:挖掘机、装载机、吊车、切割机、焊接机、电缆卷筒等。
3.2.2 劳动力组织:项目管理人员、施工人员、技术人员等。
四、施工方案4.1 路灯安装4.1.1 施工顺序:测量放线、基础开挖、基础浇筑、路灯安装、灯具调试。
4.1.2 施工方法:采用吊车进行路灯安装,确保安装位置准确、牢固。
4.2 电缆敷设4.2.1 施工顺序:电缆沟开挖、电缆敷设、电缆头制作、电缆接通、电缆试验。
4.2.2 施工方法:采用人工敷设电缆,确保电缆敷设平直、整齐。
4.3 配电箱(盘)安装4.3.1 施工顺序:配电箱(盘)基础浇筑、配电箱(盘)安装、配电线路接通、配电试验。
4.3.2 施工方法:采用人工安装配电箱(盘),确保安装位置准确、牢固。
4.4 接地装置安装4.4.1 施工顺序:接地沟开挖、接地体安装、接地线敷设、接地试验。
4.4.2 施工方法:采用人工安装接地装置,确保接地装置接地电阻符合要求。
4.5 防雷及接地安装4.5.1 施工顺序:防雷装置安装、接地装置安装、接地试验。
路灯改造工程施工方案
路灯改造工程施工方案一、工程概况本项目为某城市主干道路灯改造工程,改造路段全长约8000米,现状路灯为传统高压钠灯,拟将其更换为节能LED灯具,以提高照明效果和节能效益。
工程内容包括路灯灯具更换、线路改造、控制系统升级等。
二、施工目标1. 确保工程质量:严格按照国家标准和施工规范进行施工,确保路灯系统运行稳定、安全可靠。
2. 提高照明效果:通过更换LED灯具,提高路面照度,改善道路照明环境。
3. 节能减排:LED灯具具有高效节能、环保低碳的特点,预期节能率达到50%以上。
4. 缩短工期:合理组织施工,确保工程按时完工,减少对交通的影响。
三、施工方案1. 施工流程(1)现场勘查:了解道路现状,确定施工范围、施工顺序和施工要点。
(2)管线布设:根据设计图纸,布设电缆线路,确保线路安全、合理。
(3)灯具安装:采用专用吊车安装LED灯具,确保灯具安装稳固、垂直。
(4)线路连接:连接灯具与电缆,确保连接可靠、接触良好。
(5)控制系统升级:对现有控制系统进行升级,实现智能调光、远程监控等功能。
(6)调试验收:对路灯系统进行全面调试,确保各项功能正常运行。
2. 施工方法(1)现场勘查:组织专业人员对施工路段进行现场勘查,了解道路现状、周边环境及管线分布,为施工提供依据。
(2)管线布设:按照设计图纸,开挖沟槽,布设电缆线路,确保管线布局合理、安全。
电缆布设应遵循国家标准,埋设深度应满足设计要求。
(3)灯具安装:采用专用吊车将LED灯具安装至预设位置,确保灯具安装稳固、垂直。
在安装过程中,严格把控灯具间距、高度等参数,以满足照明设计要求。
(4)线路连接:连接灯具与电缆,确保连接可靠、接触良好。
在连接过程中,严格遵守电气施工规范,防止短路、漏电等事故发生。
(5)控制系统升级:对现有控制系统进行升级,增加智能调光、远程监控等功能。
升级后的控制系统应具备节能、环保、高效的特点。
(6)调试验收:对路灯系统进行全面调试,检查各项功能是否正常运行。
市政工程照明工程施工方案
施工安装
施工前准备:检查施工图纸、材料准备、现场勘查等 基础施工:根据设计要求进行基础开挖、预埋件安装等 灯具安装:根据设计要求选择合适的灯具并进行安装 调试与验收:对安装好的照明设备进行调试,确保符合设计要求并进行验收
调试与验收
调试:确保照明设备正常运行,调整亮度、色温等参数 验收标准:符合设计要求,亮度、色温等参数达标 验收流程:施工单位自检、监理单位验收、质监部门抽检 验收内容:检查设备安装、线路铺设、控制系统等
加强施工现场管理:确保施 工安全,减少事故发生
配备安全设施: 根据施工现场实 际情况,配备必 要的安全设施, 如安全网、防护 栏杆、警示标识 等,提高施工现 场的安全防护能 力。
合理制定施工预算和成本计划
根据施工图纸和工程量清单,详细计算各项费用,确保预算的准确性和完整性。
结合施工实际情况和市场行情,制定合理的成本计划,明确各项成本的控制目标。
定期进行质量检查,及时发现 并处理施工质量问题。
做好施工现场的安全防护措施, 确保施工安全无事故。
建立质量管理体系
建立完善的质量检查制度, 确保每个环节的质量达标
制定详细的质量管理计划, 明确质量标准和要求
加强质量监督,对不合格的 施工进行整改和追责
定期对质量管理体系进行评 估和改进,提高质量管理水
照明设施包括路灯、景观灯、隧道灯等,需要满足节能、环保、安全等方 面的要求
市政工程照明工程的建设和管理需要遵循相关法律法规和标准规范
市政工程照明工程的重要性
提供安全保障:良好的照明设施可以降低交通事故的发生率,保障市民的 出行安全。
美化城市形象:合适的照明设计能够提升城市的形象和美感,为市民创造 更加宜居的环境。
条件。
道路照明工程施工方案(3篇)
第1篇一、工程概况1. 工程名称:XX道路照明工程2. 工程地点:XX市XX道路3. 工程规模:全长XX公里,共计XX盏路灯4. 工程投资:XX万元5. 工程建设周期:XX个月二、工程目标1. 确保工程质量和安全,达到国家相关标准和规范要求。
2. 合理安排施工进度,确保工程按期完成。
3. 节约能源,提高道路照明效果,创造舒适的夜间行车环境。
4. 严格控制工程成本,提高经济效益。
三、施工组织1. 施工单位:XX照明工程有限公司2. 施工队伍:由具有丰富经验的施工人员组成,包括电工、焊工、电工技师、项目经理等。
3. 施工现场管理:设立施工现场管理机构,负责现场施工、质量、安全、进度等工作。
四、施工准备1. 技术准备:熟悉工程图纸、施工规范、质量标准,掌握施工工艺和操作要领。
2. 材料准备:按照工程进度计划,提前采购路灯、灯具、电缆、支架等材料,确保材料质量符合要求。
3. 施工机械准备:提前调试和保养施工机械,确保施工机械的正常运行。
4. 人员准备:对施工人员进行技术培训和安全教育,提高施工人员的安全意识和技能水平。
五、施工方案1. 施工工艺(1)道路照明灯具安装:采用单臂路灯,灯具采用LED光源,支架采用热镀锌钢管,高度为5米。
(2)电缆敷设:采用埋地敷设,电缆采用铜芯聚氯乙烯绝缘电缆,截面为4平方毫米。
(3)支架安装:支架采用热镀锌钢管,支架间距为20米,支架底部与地面固定。
2. 施工流程(1)道路测量:根据工程图纸,对道路进行测量,确定路灯安装位置。
(2)支架基础施工:在路灯安装位置挖坑,坑深0.8米,直径0.8米,浇筑混凝土基础。
(3)支架安装:将支架放置在基础坑内,调整支架位置,浇筑混凝土固定支架。
(4)电缆敷设:将电缆从电缆井中拉出,按照设计要求敷设电缆,将电缆接头连接。
(5)灯具安装:将灯具安装在支架上,调整灯具位置,确保灯具水平。
(6)电缆接头处理:对电缆接头进行密封处理,防止进水。
(7)接地:对路灯进行接地处理,确保路灯安全运行。
市政工程中路灯工程的施工方案
市政工程中路灯工程的施工方案市政工程中的路灯工程施工方案是一项非常重要的工作,它涉及到城市的照明系统建设和维护,直接关系到市民的出行安全和城市形象的提升。
为了保证路灯工程的施工效果和质量,以下是一份1200字以上的路灯工程施工方案。
一、施工前期准备1.项目组建:成立路灯工程施工项目组,明确各成员职责和工作任务,指定项目经理和施工班组。
2.资料收集:收集现场勘测、环境影响评估和设计文件等相关资料,进行综合分析研究。
3.施工方案制定:根据项目要求和设计要求,制定路灯工程的详细施工方案,包括施工工序和工艺,材料选用和进场计划等。
二、施工现场准备1.道路清理:清理施工区域内的杂草、垃圾和陈旧设施等,确保施工区域整洁。
2.现场标识:设置明确的施工区域标识和交通指示牌,保证施工区域的安全通行。
3.施工设备调配:根据施工方案和工序安排,准备好必要的施工设备和机械设备,确保施工所需设备的完好性和运行正常。
三、路灯安装施工1.预埋管道施工:根据设计要求和地形条件,在道路两侧埋设预埋管道,保证路灯线路的布置和维护便利。
2.灯杆安装:根据设计要求和路灯分布图,按照施工计划和工艺要求,安装灯杆和固定底座,并进行调试和检验。
3.灯头安装:安装合适的灯头和灯具,采用标准的安装方式和接线方法,保证路灯的亮度和光照范围满足设计要求。
4.电缆引入:按照设计要求和路灯布置图,合理引入电缆,并进行接线、焊接和绝缘处理,确保电缆的安全性和可靠性。
5.灯具调试:按照设计要求和施工方案,对灯具进行调试和检测,确保灯光的亮度和色温符合相关标准。
四、施工过程管理1.质量控制:对施工现场进行巡查和检查,严格按照设计和标准要求进行施工,确保施工质量。
2.安全管理:制定详细的施工安全管理制度和措施,加强现场安全教育和培训,确保施工人员的安全和施工现场的安全。
3.进度控制:根据施工计划和进度要求,合理安排施工班组的工作,确保施工进度的及时完成。
4.材料管理:统一采购、验收和定量使用材料,做到材料供应及时、质量合格、消耗控制合理。
路灯照明工程施工方案
路灯照明工程施工方案一、工程概述本项目为某城市道路路灯照明工程,主要包括道路全长范围内的路灯安装、电缆敷设、控制设备安装等工程。
道路全长约2公里,道路宽度为30米,设计车速为40公里/小时。
工程内容包括但不限于:路灯灯具及控制设备的采购、安装及调试,电缆敷设,接地系统施工,防雷系统施工等。
二、施工准备1. 人员组织:组建专业的施工团队,包括项目经理、工程师、技术员、施工人员等,并对施工人员进行安全教育和技术培训。
2. 施工材料:根据设计文件和工程量清单,提前采购合格的灯具、电缆、控制设备等材料,并对材料进行验收和试验。
3. 施工设备:配置必要的施工设备,如挖掘机、吊车、电缆敷设机、发电机等。
4. 施工图纸及技术文件:熟悉和审查施工图纸及技术文件,确保施工方案的合理性和可行性。
5. 施工现场准备:对施工现场进行清理,确保施工安全、顺利进行。
三、施工方法及工艺1. 路灯安装:按照设计文件和施工图纸,采用合适的吊装设备将路灯灯具安装到预埋的灯杆上,并确保灯具的稳定性和安全性。
2. 电缆敷设:采用埋地敷设方式,将电缆从控制设备沿道路两侧铺设到每个路灯灯杆的预埋盒中。
在敷设过程中,应确保电缆不受损伤,并按照规定间距设置电缆标志。
3. 控制设备安装:根据设计文件和施工图纸,安装路灯控制器、保护器等控制设备,并连接电缆,进行调试,确保控制设备的正常运行。
4. 接地系统施工:按照设计要求,施工接地装置,包括接地极、接地干线等,并确保接地电阻符合规定要求。
5. 防雷系统施工:按照设计要求,施工防雷装置,包括避雷针、避雷带等,并确保防雷系统的可靠性。
四、施工进度安排1. 施工准备阶段:10天2. 施工阶段:包括路灯安装、电缆敷设、控制设备安装、接地系统施工、防雷系统施工等,预计共需30天。
3. 调试及验收阶段:5天五、质量保证措施1. 严格把控材料验收、试验环节,确保原材料、设备质量符合国家及行业标准。
2. 加强施工过程控制,确保施工质量符合设计文件和施工图纸要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
路灯照明工程施工方案一、编制依据1、国家相关法律、法规及以及最新的市政工程施工及验收规范,本工程拟采用的主要规范、规程及标准(规程):《城市道路照明设计标准》 CJJ45-2006《城市道路工程设计规范》CJJ37-2012《建筑物防雷设计规范》GB50057-2010《城市道路照明工程施工及验收规程》(CJJ89-2012)《民用建筑电气设计规范》JGJ 16-20082、我公司施工类似工程所积累的工法成果、工艺方案以及所拥有的施工技术力量和机械设备。
3、本工程招标文件、投标文件、施工合同、施工图图纸、变更图纸、图纸会审纪要等。
二、工程概况1、本施工方案的编制力求做到详细,具有可操作性和实施性,尽量做到能用于指导实际施工。
针对本工程的施工特点,从施工组织、技术方案、质量保证措施、工期控制、成本控制、安全、环保和文明施工等方面进行具体说明。
本工程为城市主干道,路灯照明工程只包括莲花路工程K0+000~K2+365段路灯照明工程。
2、本路段由城网10KV供电,设置箱式变电站2台。
箱变1XB暂定在K0+560处,供电范围为K0+000-K1+260,供电半径约600m。
箱式变电站2XB暂定在K1+740处,供电范围为K1+320-K2+360,供电半径约600m。
本路段路灯计算负荷为43.8KW。
3、路幅宽42m,路灯照明在两侧对称布置,单杆单挑,光源高14m,挑壁3m。
仰角12°,选用LED灯,功率(150+150)W。
结合行道树的布置,满足合理配光配要,标注路段灯杆间距为36m。
交叉路口根据实际情况改用夹角可调双挑臂路灯或三火中杆灯,光源腔的防护等级为IP65,电气腔的防护等级为IP55。
标注路段平均照度30ix,亮度2.0cd/㎡。
照明功率密度值0.6w/㎡。
路灯分为全夜灯和半夜灯,全夜灯和半夜灯由两个不同的回路供电,后半夜仅全夜灯运行,要求各回路负荷均匀分布在三相上,采用时钟控制及路灯所内计算机中心集中监管。
4、电缆选型及线路保护:路灯配电线路采用三相五线制,采用VV-1KV 单芯电缆供电,各相回路交错接至灯具,每回路三相负荷应尽量平衡;路灯主线电缆为VV-1KV-25mm2,接线井至灯杆内检修门导线为BVR-3*2.5 mm2,检修门至灯具间导线为BVV-3*2.5 mm2。
单个灯具采用熔断器保护,熔断器设置在灯杆底部的接线盒内,熔断器选用RL1-10A。
5、电缆穿管外加砼包封沿人行道埋敷,一般管顶距地面埋深≥0.7m,在每个路灯位置及交叉口设路灯接线井,交叉路口四通井1160*840mm。
其他一律为700*700mm。
6、防雷及接地:采用TN-S接地系统,单灯接地电阻小于10欧。
在道路两侧各敷设一根VV-1*25 mm2电缆作接地干线,从路灯专用箱引出,所以灯杆、灯具等均应与接地干线连接,隔300m左右设公用重复接地,要求接地电阻小于4欧。
三、施工目标及施工准备我公司将按照业主的要求,高效、优质、安全、文明完成合同文件中规定的工程任务。
我们将全力以赴,做好施工前期准备和施工现场的总体规划部署,发挥我公司的技术、管理优势,以完整的管理组织机构,严格的岗位责任制度,扎实的工作作风,对劳动力、设备、材料、技术等方面进行全面的优化,确保在合同工期内优质、高效的完成本工程。
按照业主、监理的要求,做好各方面的协调工作,调动全公司的力量,确保达到合同文件中对工程目标所作出的承诺。
1、施工目标本工程确保工程质量达到“合格”标准。
路灯照明工程保证完成业主下达的阶段工期目标要求,施工总工期计划2016年5月1日完工交付使用。
2、施工安排总体原则根据工期要求及本工程的特点,并结合现场的实际条件,确定施工部署的主导思想为:以确保实现工期及质量目标为前提,以照明管线、基础结构及电气安装施工为重点,合理安排照明工程的施工顺序,形成有规模的平行施工和有序的流水作业,力争优质高效地完成施工任务。
施工主要机械设备配置表测量主要设备配置表3、施工组织准备(1)建立健全组织机构及各项规章制度。
a、制定图纸汇审、图纸交底制度。
在正式施工之前,项目经理部技术部、工程部等有关人员认真核对图纸,参加由业主组织的图纸汇审、图纸交底会议,会中确定的内容形成施工文件,从而尽量减少图纸上的疑问,确保工程顺利进行。
b、制定考察制度。
对劳务队及主要材料供应商要经过考察后确定,经过综合评比,最终选定合格、满意的分包方供货。
(2)劳动力组织及动员a、根据总体施工进度计划以及施工作业安排,提前组织各专业施工人员进场,进行质量、安全及文明施工等方面教育。
b、提前组织所有参加施工人员学习施工技术规范及质量标准,使之熟练掌握操作工艺及施工技术要点。
4、主要设备材料四、主要施工工艺施工中采用以下流程:定灯位→挖沟→埋管→浇注路灯基础→敷设电缆(绝缘测试)→路灯安装→电气设备安装→实验、调试→自检→竣工验收1、定灯位:按照施工图及现场情况,以设计灯位间距为基准确定路灯安装位置。
(1)平面定位平面定位采用极坐标测设,用计算机先计算出各桩位、桩点坐标以及放线资料,打印成书面表格形式。
内业计算校核无误后,在现场将全站仪置于控制点上,进行测放。
放线完毕立即进行校核,用钢尺拉出和桩点的间距,同坐标反算之距离值比较,以此方法可校验同次放线各桩点之间的相对位置关系,不合格者立即复查并重放直至合格。
(2)高程测设高程测设由一施工水准点抄出各桩点高程,并尽可能避免转站次数,再核验各桩点的相对高差是否同设计高程差值相符,最后以加设的施工水准点验测桩点中任意两个。
以上每一步骤如有不合格或差值过大者,立即查明原因并重测直至合格。
每一步放线资料、验测值均以书面型式保存。
2、挖沟及埋管:按照施工图纸开挖电缆管预埋沟,预埋相应的电缆管。
3、浇注路灯基础浇注:按甲方提供路灯基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。
路灯基础混凝土为C20,钢筋为Φ12-II级,Φ6、Φ8-I级。
基础顶面用1:3水泥砂浆抹面20厚。
4、敷设电缆:应符合下列要求:(1)电缆型号应符合设计要求,排列整齐,无机械损伤,标志牌齐全、正确、清晰;(2)电缆的固定、间距、弯曲半径应符合规定;(3)电缆接头良好,绝缘应符合规定;(4)电缆沟应符合要求,沟内无杂物;(5)保护管的连接、防腐应符合规定。
5、路灯安装规定同一类型的路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。
基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于C20,管道包封为C25砼。
基础内电缆护管从基础中心穿础并应超出基础平面30~50mm。
浇制钢筋混凝土基础前必须排除坑内积水。
灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。
灯头固定牢靠,可调灯头应按设计调整至正确位置,灯头接线应符合下列规定:在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得小于200mm。
路灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金饷构件应进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。
各种螺母紧固,宜加垫片和弹簧垫。
紧固后螺出螺母不得少于两个螺距。
6、电气设备安装(路灯控制箱安装)材料到场后经开箱检验,经业主同意后方可进行安装使用;动触头与静触头的中心线应一致,触头应接触紧密;二次回路辅助开关的切换接点应动作准确,接触可靠;箱内照明应齐全。
配电柜(箱、盘)的漆层(镀层)应完整无损伤。
固定电器的支架应刷漆。
机械闭锁、电气闭锁动作应准确、可靠。
五、工程保证措施1、施工准备阶段组织保证(1)尽快建立健全项目组织体系(2)尽快建立起适合本工程特点的项目管理机构,使各级人员尽快进入角色,以保证各项施工任务的分解尽早得到落实。
(3)充分发挥项目决策层作用项目部主要管理和技术人员均由具有丰富市政工程施工经验的人员组成。
项目经理、项目总工程师及经营副经理等构成的领导决策层人员自投标阶段开始至工程结束的整个施工过程中保持稳定不变。
(4)施工作业层实行集约化管理根据本工程性质及工程特点,施工作业层以公司下属的一直从事市政道路工程施工任务的项目经理部为主要施工队伍,同时,由路面分公司、管道分公司和机械分公司等专业分公司中抽调优秀施工班组及精良设备组成土方、管道及道路等专业作业队,充分发挥其各自优势,以保证各项施工任务的实施紧凑有序。
(5)提前开展并完成各项施工准备工作a、加快资源调配,确保人员、机械设备及所需物资及时进场。
b、以最快速度完成临时设施建设,为工程全面展开创造条件。
c、尽快编制各分部、分项工程的实施性方案,及时报业主、监理审核批准,使工程尽快达到开工条件。
d、结合本工程实际,制定工程管理及质量保证的各项具体措施和办法,实现标准化管理。
为工程顺利实施奠定基础。
e、及时组织分项、分部工程验收对已完分项、分部工程项目特别是隐蔽工程及时组织验收,保证下道工序及时展开。
f、制定并加强成品保护措施制定并加强成品保护措施,保证施工过程中不出现成品、半成品由于人为因素损坏而造成返工、返修致使工期延误。
.2、工程进度计划保证总进度控制计划必须按照施工部署总体原则进行编制,根据工程项目、工程量、施工条件及拟采取的施工工艺、拟投入的施工人员及机械设备等情况划分流水段,采取平行或流水作业。
在总工期控制计划中必须对各分部分项工程施工计划进行分解,并依据分解计划,分析各工程项目、各工序的逻辑关系,确定关键线路工期,将各项资源进行合理配置及科学运用,从而通过确保关键线路工期的实现,最终保证总工期的实现。
3、资料收集整理的要求和保证措施(1)经理部设专职资料管理员,建立资料管理网络,明确各相关部门职责,并制定奖罚措施,将资料管理的优劣与奖金挂钩,以增强各级人员的数据管理意识。
(2)施工技术资料必须随施工进度完成,工程竣工的同时其所需资料须汇集完整。
杜绝拖欠补做、涂改、伪造。
(3)管材等构件外加工时,资料员向承包方书面通知该工程所汇集的技术资料内容、要求、提供时间等,承包方有责任按照要求提供完整的技术资料供发包方汇总。
(4)资料收集、整理由技术员和资料员共同进行。
(5)所有资料的编写要字体整齐、规范,不得写草字、简体字,所有资料一律用碳素笔填写,作到内容齐全,指标数据清楚,签字盖章清楚有效,日期与实际吻合。
