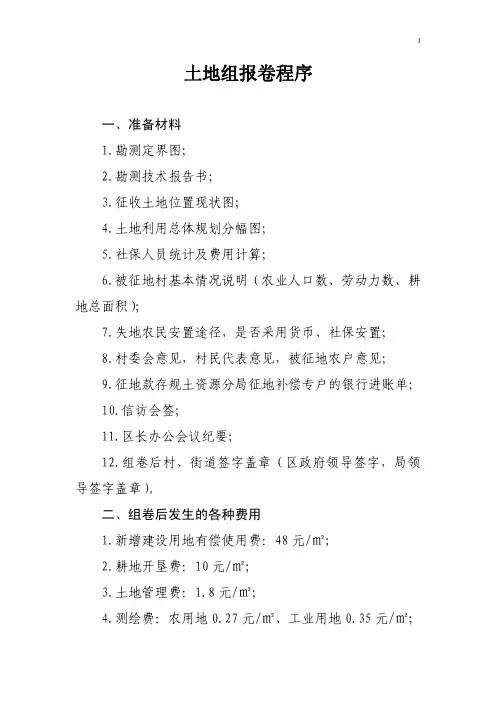

土地组报卷程序一、准备材料1.勘测定界图;2.勘测技术报告书;3.征收土地位置现状图;4.土地利用总体规划分幅图;5.社保人员统计及费用计算;6.被征地村基本情况说明(农业人口数、劳动力数、耕地总面积);7.失地农民安置途径,是否采用货币、社保安置;8.村委会意见,村民代表意见,被征地农户意见;9.征地款存规土资源分局征地补偿专户的银行进账单;10.信访会签;11.区长办公会议纪要;12.组卷后村、街道签字盖章(区政府领导签字,局领导签字盖章)。

二、组卷后发生的各种费用1.新增建设用地有偿使用费:48元/㎡;2.耕地开垦费:10元/㎡;3.土地管理费:1.8元/㎡;4.测绘费:农用地0.27元/㎡、工业用地0.35元/㎡;5.钉桩费:648.5元/个;6.用地审批后需交耕地占用税:33元/㎡;7.契税:8000元/亩。

三、上报市局审查四、市规土局审查通过后扫描上报电子数据至省规土厅五、省规土厅八处室会签后报省政府批准六、办理一个项目的一宗地(工业用地)288元/㎡单独选址土地转征报卷成果目录第一部分:申请文件1、省级国土资源管理部门的审查报告;2、市、县人民政府农用地转用和土地征收的请示文件;3、单独选址项目土地转征申请表。

第二部分:农用地转用和土地征收工作方案1、农用地转用和土地征收呈报说明书;2、农用地转用方案;3、补充耕地方案(含补划基本农田)方案;4、征收(使用国有)土地方案;5、土地利用总体规划调整方案;6、供地方案;7、土地复垦方案批复文件(表土剥离方案可与土地复垦方案合并)。

第三部分:土地转征相关附属材料1、建设项目用地预审批复文件;2、建设项目批准、核准或备案文件;3、建设项目初步设计批准或审核文件;4、是否压覆重要矿床证明材料或压覆重要矿床评估报告;5、地质灾害易发区的地质灾害危险性评估报告;6、听证材料;7、建设项目用地权属汇总表;8、涉及社保的审查意见(市县政府文件中说明或在呈报说明书续页中代替);9、涉及林业的审查意见(市县政府文件中说明或在呈报说明书续页中代替);10、补充耕地验收合格证。

土地报批组卷程序

土地报批组卷程序

土地报批组卷土地组报卷程序一、准备材料1、勘测定界图,2、勘测技术报告书,3、征收土地位置现状图,4、土地利用总体规划分幅图,5、社保人员统计及费用计算,6、被征地村基本情况说明,农业人口数、劳动力数、耕地总面积,,7、失地农民安置途径~就是否采用货币、社保安置, 8、村委会意见~村民代表意见~被征地农户意见, 9、征地款存规土资源分局征地补偿专户的银行进账单,10、信访会签,11、区长办公会议纪要,12、组卷后村、街道签字盖章,区政府领导签字~局领导签字盖章,。

二、组卷后发生的各种费用1、新增建设用地有偿使用费:48元/?,2、耕地开垦费:10元/?,3、土地管理费:1、8元/?,4、测绘费:农用地0、27元/?、工业用地0、35元/?,15、钉桩费:648、5元/个,6、用地审批后需交耕地占用税:33元/?,7、契税:8000元/亩。

三、上报市局审查四、市规土局审查通过后扫描上报电子数据至省规土厅五、省规土厅八处室会签后报省政府批准六、办理一个项目的一宗地(工业用地)288元/?单独选址土地转征报卷成果目录第一部分:申请文件1、省级国土资源管理部门的审查报告;、市、县人民政府农用地转用与土地征收的请示文件; 23、单独选址项目土地转征申请表。

第二部分:农用地转用与土地征收工作方案1、农用地转用与土地征收呈报说明书;2、农用地转用方案;3、补充耕地方案(含补划基本农田)方案;4、征收(使用国有)土地方案;5、土地利用总体规划调整方案;26、供地方案;7、土地复垦方案批复文件(表土剥离方案可与土地复垦方案合并)。

第三部分:土地转征相关附属材料1、建设项目用地预审批复文件;2、建设项目批准、核准或备案文件;3、建设项目初步设计批准或审核文件;4、就是否压覆重要矿床证明材料或压覆重要矿床评估报告;5、地质灾害易发区的地质灾害危险性评估报告;6、听证材料;7、建设项目用地权属汇总表;、涉及社保的审查意见(市县政府文件中说明或在呈报说明书续页中代8替);9、涉及林业的审查意见(市县政府文件中说明或在呈报说明书续页中代替);10、补充耕地验收合格证。

土地组卷所需材料及报批流程

土地组卷所需材料及报批流程

土地组报卷程序一、准备材料1.勘测定界图;2.勘测技术报告书;3.征收土地位置现状图;4.土地利用总体规划分幅图;5.社保人员统计及费用计算;6.被征地村基本情况说明(农业人口数、劳动力数、耕地总面积);7.失地农民安置途径,是否采用货币、社保安置;8.村委会意见,村民代表意见,被征地农户意见;9.征地款存规土资源分局征地补偿专户的银行进账单;10.信访会签;11.区长办公会议纪要;12.组卷后村、街道签字盖章(区政府领导签字,局领导签字盖章)。

二、组卷后发生的各种费用1.新增建设用地有偿使用费:48元/㎡;2.耕地开垦费:10元/㎡;3.土地管理费:1.8元/㎡;4.测绘费:农用地0.27元/㎡、工业用地0.35元/㎡;5.钉桩费:648.5元/个;6.用地审批后需交耕地占用税:33元/㎡;7.契税:8000元/亩。

三、上报市局审查四、市规土局审查通过后扫描上报电子数据至省规土厅五、省规土厅八处室会签后报省政府批准六、办理一个项目的一宗地(工业用地)288元/㎡单独选址土地转征报卷成果目录第一部分:申请文件1、省级国土资源管理部门的审查报告;2、市、县人民政府农用地转用和土地征收的请示文件;3、单独选址项目土地转征申请表。

第二部分:农用地转用和土地征收工作方案1、农用地转用和土地征收呈报说明书;2、农用地转用方案;3、补充耕地方案(含补划基本农田)方案;4、征收(使用国有)土地方案;5、土地利用总体规划调整方案;6、供地方案;7、土地复垦方案批复文件(表土剥离方案可与土地复垦方案合并)。

第三部分:土地转征相关附属材料1、建设项目用地预审批复文件;2、建设项目批准、核准或备案文件;3、建设项目初步设计批准或审核文件;4、是否压覆重要矿床证明材料或压覆重要矿床评估报告;5、地质灾害易发区的地质灾害危险性评估报告;6、听证材料;7、建设项目用地权属汇总表;8、涉及社保的审查意见(市县政府文件中说明或在呈报说明书续页中代替);9、涉及林业的审查意见(市县政府文件中说明或在呈报说明书续页中代替);10、补充耕地验收合格证。

土地报批组卷

土地报批组卷

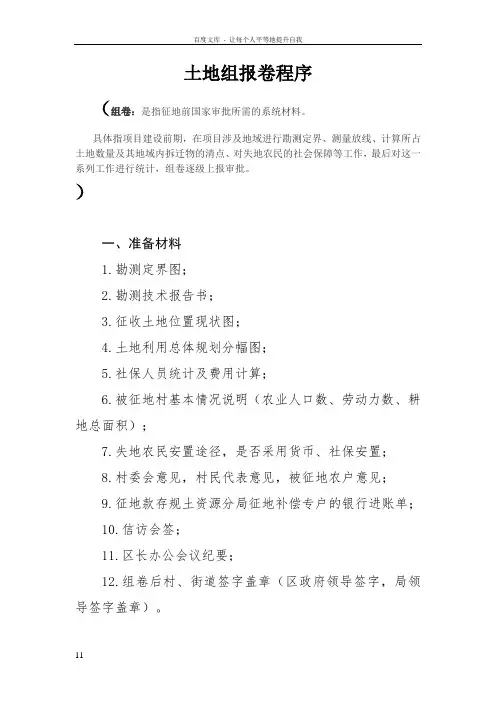

土地组报卷程序(组卷:是指征地前国家审批所需的系统材料。

具体指项目建设前期,在项目涉及地域进行勘测定界、测量放线、计算所占土地数量及其地域内拆迁物的清点、对失地农民的社会保障等工作,最后对这一系列工作进行统计,组卷逐级上报审批。

)一、准备材料1.勘测定界图;2.勘测技术报告书;3.征收土地位置现状图;4.土地利用总体规划分幅图;5.社保人员统计及费用计算;6.被征地村基本情况说明(农业人口数、劳动力数、耕地总面积);7.失地农民安置途径,是否采用货币、社保安置;8.村委会意见,村民代表意见,被征地农户意见;9.征地款存规土资源分局征地补偿专户的银行进账单;10.信访会签;11.区长办公会议纪要;12.组卷后村、街道签字盖章(区政府领导签字,局领导签字盖章)。

二、组卷后发生的各种费用1.新增建设用地有偿使用费:48元/㎡;2.耕地开垦费:10元/㎡;3.土地管理费:元/㎡;4.测绘费:农用地元/㎡、工业用地元/㎡;5.钉桩费:元/个;6.用地审批后需交耕地占用税:33元/㎡;7.契税:8000元/亩。

三、上报市局审查四、市规土局审查通过后扫描上报电子数据至省规土厅五、省规土厅八处室会签后报省政府批准六、办理一个项目的一宗地(工业用地)288元/㎡单独选址土地转征报卷成果目录第一部分:申请文件1、省级国土资源管理部门的审查报告;2、市、县人民政府农用地转用和土地征收的请示文件;3、单独选址项目土地转征申请表。

第二部分:农用地转用和土地征收工作方案1、农用地转用和土地征收呈报说明书;2、农用地转用方案;3、补充耕地方案(含补划基本农田)方案;4、征收(使用国有)土地方案;5、土地利用总体规划调整方案;6、供地方案;7、土地复垦方案批复文件(表土剥离方案可与土地复垦方案合并)。

第三部分:土地转征相关附属材料1、建设项目用地预审批复文件;2、建设项目批准、核准或备案文件;3、建设项目初步设计批准或审核文件;4、是否压覆重要矿床证明材料或压覆重要矿床评估报告;5、地质灾害易发区的地质灾害危险性评估报告;6、听证材料;7、建设项目用地权属汇总表;8、涉及社保的审查意见(市县政府文件中说明或在呈报说明书续页中代替);9、涉及林业的审查意见(市县政府文件中说明或在呈报说明书续页中代替);10、补充耕地验收合格证。

2024年征地组卷报批工作方案范文(2篇)

2024年征地组卷报批工作方案范文(2篇)

2024年征地组卷报批工作方案范文一、背景和目的:随着城市化进程的快速推进,征地工作成为城市发展中不可或缺的一环。

征地组卷报批工作是保障城市土地资源合理利用和协调城市建设的重要组成部分。

为了更好地推进征地工作,制定本方案旨在明确征地组卷报批工作的原则、目标、具体内容和实施办法,确保工作的科学、高效、公正和规范进行。

二、原则:1. 科学规划:依据国家法律法规和城市规划,制定科学合理的征地规划,确保征地工作与城市发展相适应。

2. 公开透明:征地组卷报批工作应公开透明,在相关部门和社会公众的广泛参与下进行,确保信息公开和民众知情权。

3. 合理补偿:征地应按照公平、合理、可持续的原则,保障被征地农民的合法权益,确保补偿标准的公正、高效实施。

4. 合法程序:征地组卷报批工作应依法办事,严格按照国家和地方相关法规和规定进行,确保程序合法、规范。

三、目标:根据前期工作的基础上,制定征地组卷报批工作方案,旨在实现以下目标:1. 完善征地组卷报批流程和制度,明确各部门的职责和工作程序,确保征地工作的高效进行。

2. 健全征地方案审核机制,加强对征地方案的审核和审批,确保经济、社会和环境效益的最大化。

3. 加强监督和评估,建立健全征地工作的监督和评估机制,确保征地工作的合规性和效果。

四、具体内容:1. 完善征地组卷报批流程和制度(1)明确各相关部门的职责和工作程序,包括土地管理部门、城市规划部门、财政部门、农业部门等,确保各部门之间的协同工作。

(2)明确征地程序,包括项目申报、审核、公示、批准等环节,并建立健全征地档案管理制度,确保信息的收集、整理、存档完善。

2. 健全征地方案审核机制(1)制定征地方案审核标准和指标,包括土地利用效益、环境影响、农民合法权益等方面的综合评估,确保方案的科学和合理。

(2)加强对征地方案的审核和审批,建立多部门联合审核机制,形成审核意见并及时反馈,确保审核的公正和高效。

3. 加强监督和评估(1)建立征地工作的监督和评估机制,定期组织对征地工作的实施情况进行评估,核查征地方案的执行情况和效果。

土地报批组卷

土地报批组卷

土地组报卷程序(组卷:是指征地前国家审批所需的系统材料。

具体指项目建设前期,在项目涉及地域进行勘测定界、测量放线、计算所占土地数量及其地域内拆迁物的清点、对失地农民的社会保障等工作,最后对这一系列工作进行统计,组卷逐级上报审批。

)一、准备材料1.勘测定界图;2.勘测技术报告书;3.征收土地位置现状图;4.土地利用总体规划分幅图;5.社保人员统计及费用计算;6.被征地村基本情况说明(农业人口数、劳动力数、耕地总面积);7.失地农民安置途径,是否采用货币、社保安置;8.村委会意见,村民代表意见,被征地农户意见;9.征地款存规土资源分局征地补偿专户的银行进账单;10.信访会签;11.区长办公会议纪要;12.组卷后村、街道签字盖章(区政府领导签字,局领导签字盖章)。

二、组卷后发生的各种费用1.新增建设用地有偿使用费:48元/㎡;2.耕地开垦费:10元/㎡;3.土地管理费:1.8元/㎡;4.测绘费:农用地0.27元/㎡、工业用地0.35元/㎡;5.钉桩费:648.5元/个;6.用地审批后需交耕地占用税:33元/㎡;7.契税:8000元/亩。

三、上报市局审查四、市规土局审查通过后扫描上报电子数据至省规土厅五、省规土厅八处室会签后报省政府批准六、办理一个项目的一宗地(工业用地)288元/㎡单独选址土地转征报卷成果目录第一部分:申请文件1、省级国土资源管理部门的审查报告;2、市、县人民政府农用地转用和土地征收的请示文件;3、单独选址项目土地转征申请表。

第二部分:农用地转用和土地征收工作方案1、农用地转用和土地征收呈报说明书;2、农用地转用方案;3、补充耕地方案(含补划基本农田)方案;4、征收(使用国有)土地方案;5、土地利用总体规划调整方案;6、供地方案;7、土地复垦方案批复文件(表土剥离方案可与土地复垦方案合并)。

第三部分:土地转征相关附属材料1、建设项目用地预审批复文件;2、建设项目批准、核准或备案文件;3、建设项目初步设计批准或审核文件;4、是否压覆重要矿床证明材料或压覆重要矿床评估报告;5、地质灾害易发区的地质灾害危险性评估报告;6、听证材料;7、建设项目用地权属汇总表;8、涉及社保的审查意见(市县政府文件中说明或在呈报说明书续页中代替);9、涉及林业的审查意见(市县政府文件中说明或在呈报说明书续页中代替);10、补充耕地验收合格证。

土地报批组卷程序

土地报批组卷程序

土地组报卷程序一、准备材料1.勘测定界图,2.勘测技术报告书,3.征收土地位置现状图,4.土地利用总体规划分幅图,5.社保人员统计及费用计算,6.被征地村基本情况说明,农业人口数、劳动力数、耕地总面积,,7.失地农民安置途径~是否采用货币、社保安置, 8.村委会意见~村民代表意见~被征地农户意见, 9.征地款存规土资源分局征地补偿专户的银行进账单, 10.信访会签,11.区长办公会议纪要,12.组卷后村、街道签字盖章,区政府领导签字~局领导签字盖章,。

二、组卷后发生的各种费用1.新增建设用地有偿使用费:48元/,2.耕地开垦费:10元/,3.土地管理费:元/,4.测绘费:农用地元/、工业用地元/,15.钉桩费:元/个,6.用地审批后需交耕地占用税:33元/,7.契税:8000元/亩。

三、上报市局审查四、市规土局审查通过后扫描上报电子数据至省规土厅五、省规土厅八处室会签后报省政府批准六、办理一个项目的一宗地(工业用地)288元/单独选址土地转征报卷成果目录第一部分:申请文件1、省级国土资源管理部门的审查报告;、市、县人民政府农用地转用和土地征收的请示文件; 23、单独选址项目土地转征申请表。

第二部分:农用地转用和土地征收工作方案1、农用地转用和土地征收呈报说明书;2、农用地转用方案;3、补充耕地方案(含补划基本农田)方案;4、征收(使用国有)土地方案;5、土地利用总体规划调整方案;26、供地方案;7、土地复垦方案批复文件(表土剥离方案可与土地复垦方案合并)。

第三部分:土地转征相关附属材料1、建设项目用地预审批复文件;2、建设项目批准、核准或备案文件;3、建设项目初步设计批准或审核文件;4、是否压覆重要矿床证明材料或压覆重要矿床评估报告;5、地质灾害易发区的地质灾害危险性评估报告;6、听证材料;7、建设项目用地权属汇总表;、涉及社保的审查意见(市县政府文件中说明或在呈报说明书续页中代8替);9、涉及林业的审查意见(市县政府文件中说明或在呈报说明书续页中代替);10、补充耕地验收合格证。

土地报批组卷

土地报批组卷

土地组报卷程序(组卷:是指征地前国家审批所需的系统材料。

具体指项目建设前期,在项目涉及地域进行勘测定界、测量放线、计算所占土地数量及其地域内拆迁物的清点、对失地农民的社会保障等工作,最后对这一系列工作进行统计,组卷逐级上报审批。

)一、准备材料1.勘测定界图;2.勘测技术报告书;3.征收土地位置现状图;4.土地利用总体规划分幅图;5.社保人员统计及费用计算;6.被征地村基本情况说明(农业人口数、劳动力数、耕地总面积);7.失地农民安置途径,是否采用货币、社保安置;8.村委会意见,村民代表意见,被征地农户意见;9.征地款存规土资源分局征地补偿专户的银行进账单;10.信访会签;11.区长办公会议纪要;12.组卷后村、街道签字盖章(区政府领导签字,局领导签字盖章)。

二、组卷后发生的各种费用1.新增建设用地有偿使用费:48元/㎡;2.耕地开垦费:10元/㎡;3.土地管理费:1.8元/㎡;4.测绘费:农用地0.27元/㎡、工业用地0.35元/㎡;5.钉桩费:648.5元/个;6.用地审批后需交耕地占用税:33元/㎡;7.契税:8000元/亩。

三、上报市局审查四、市规土局审查通过后扫描上报电子数据至省规土厅五、省规土厅八处室会签后报省政府批准六、办理一个项目的一宗地(工业用地)288元/㎡单独选址土地转征报卷成果目录第一部分:申请文件1、省级国土资源管理部门的审查报告;2、市、县人民政府农用地转用和土地征收的请示文件;3、单独选址项目土地转征申请表。

第二部分:农用地转用和土地征收工作方案1、农用地转用和土地征收呈报说明书;2、农用地转用方案;3、补充耕地方案(含补划基本农田)方案;4、征收(使用国有)土地方案;5、土地利用总体规划调整方案;6、供地方案;7、土地复垦方案批复文件(表土剥离方案可与土地复垦方案合并)。

第三部分:土地转征相关附属材料1、建设项目用地预审批复文件;2、建设项目批准、核准或备案文件;3、建设项目初步设计批准或审核文件;4、是否压覆重要矿床证明材料或压覆重要矿床评估报告;5、地质灾害易发区的地质灾害危险性评估报告;6、听证材料;7、建设项目用地权属汇总表;8、涉及社保的审查意见(市县政府文件中说明或在呈报说明书续页中代替);9、涉及林业的审查意见(市县政府文件中说明或在呈报说明书续页中代替);10、补充耕地验收合格证。

土地报批组卷

土地报批组卷

土地组报卷程序(组卷:是指征地前国家审批所需的系统材料。

具体指项目建设前期,在项目涉及地域进行勘测定界、测量放线、计算所占土地数量及其地域内拆迁物的清点、对失地农民的社会保障等工作,最后对这一系列工作进行统计,组卷逐级上报审批。

)一、准备材料1.勘测定界图;2.勘测技术报告书;3.征收土地位置现状图;4.土地利用总体规划分幅图;5.社保人员统计及费用计算;6.被征地村基本情况说明(农业人口数、劳动力数、耕地总面积);7.失地农民安置途径,是否采用货币、社保安置;8.村委会意见,村民代表意见,被征地农户意见;9.征地款存规土资源分局征地补偿专户的银行进账单;10.信访会签;11.区长办公会议纪要;12.组卷后村、街道签字盖章(区政府领导签字,局领导签字盖章)。

二、组卷后发生的各种费用1.新增建设用地有偿使用费:48元/㎡;2.耕地开垦费:10元/㎡;3.土地管理费:1.8元/㎡;4.测绘费:农用地0.27元/㎡、工业用地0.35元/㎡;5.钉桩费:648.5元/个;6.用地审批后需交耕地占用税:33元/㎡;7.契税:8000元/亩。

三、上报市局审查四、市规土局审查通过后扫描上报电子数据至省规土厅五、省规土厅八处室会签后报省政府批准六、办理一个项目的一宗地(工业用地)288元/㎡单独选址土地转征报卷成果目录第一部分:申请文件1、省级国土资源管理部门的审查报告;2、市、县人民政府农用地转用和土地征收的请示文件;3、单独选址项目土地转征申请表。

第二部分:农用地转用和土地征收工作方案1、农用地转用和土地征收呈报说明书;2、农用地转用方案;3、补充耕地方案(含补划基本农田)方案;4、征收(使用国有)土地方案;5、土地利用总体规划调整方案;6、供地方案;7、土地复垦方案批复文件(表土剥离方案可与土地复垦方案合并)。

第三部分:土地转征相关附属材料1、建设项目用地预审批复文件;2、建设项目批准、核准或备案文件;3、建设项目初步设计批准或审核文件;4、是否压覆重要矿床证明材料或压覆重要矿床评估报告;5、地质灾害易发区的地质灾害危险性评估报告;6、听证材料;7、建设项目用地权属汇总表;8、涉及社保的审查意见(市县政府文件中说明或在呈报说明书续页中代替);9、涉及林业的审查意见(市县政府文件中说明或在呈报说明书续页中代替);10、补充耕地验收合格证。

土地组卷报批

土地组卷报批

土地报批流程一、土地报批的概念土地报批就是通过一些手续,流程,让土地性质改变,主要有集体土地变为国有土地,农用地变为建设用地。

二、土地报批分类1、城市分批次建设用地在土地利用总体规划确定的城市和村庄、集镇建设用地规模范围内,为实施该规划而将农用地转为建设用地的,由市、县国土资源部门按照土地利用年度计划分批次拟定农用地转用方案、补充耕地方案、征收土地方案,编制建设用地呈报说明书,经同级政府审核同意后,逐级上报有批准权的机关批准。

主要指城市建设项目用地、工业建设项目用地等。

2、单独选址项目用地是指在土地利用总体规划确定的城市和村镇建设用地区以外选址的能源、交通、水利、采矿、军事设施等建设项目用地,由建设单位向当地土地行政部门提出用地申请,并由土地行政主管部门拟定农用地转用方案、补充耕地方案、征收土地方案、供地方案,编制建设用地呈报书,经同级政府审查同意后,逐级上报有批准权的机关审批。

交通部门实施的公路工程用地大都属于这个类型。

根据《土地管理法实施条例》第21条的规定,这类项目需要使用土地的,建设单位应当根据建设项目的总体设计一次申请,办理建设用地审批手续;分期建设的项目,可以根据可行性研究报告确定的方案分期申请建设用地、分期办理建设用地有关审批手续。

三、土地报批流程城市批次建设用地流程可以总结性地分为以下几个阶段(组卷、报批、征收、出让)1、组卷阶段(1)用地单位提交用地申请及相关项目材料,申请办理规划设计条件通知单。

(2)市局相关业务部门组织进行测量定界、地类分析、拟定一书三方案(建设用地呈报说明书、土地征收方案、农用地转用方案、补充耕地方案),组织会审并签发征地告知书。

(3)进行告知、听证、确认(下发征地告知书、组织进行听证、最后无意见确认)。

2、报批阶段(1)市局用地编制批次报市政府审核并签发。

(2)省厅组织会审,出具意见主管厅长、厅长签批报省政府。

(3)省政府五处受理、审查、报秘书长签批后下文至省厅(其中报国务院的经省厅汇总后一次性上报)。

土地组卷报批实施方案

土地组卷报批实施方案

土地组卷报批实施方案一、背景。

土地资源是国家重要的基础资源,土地的使用和管理对国家的经济发展和社会稳定起着至关重要的作用。

为了更好地保护和利用土地资源,制定土地组卷报批实施方案是必不可少的。

二、目的。

本方案的目的在于规范土地组卷报批的程序,加强对土地资源的管理和保护,促进土地资源的合理利用,推动国家经济的可持续发展。

三、范围。

本方案适用于全国范围内的土地组卷报批工作,包括土地规划、土地利用、土地审批等相关工作。

四、主要内容。

1. 制定土地组卷报批的标准和流程,明确各个环节的责任和权限,确保土地组卷报批工作的规范和高效进行。

2. 加强对土地资源的调查和监测,建立健全的土地资源数据库,为土地组卷报批提供科学依据。

3. 加强对土地利用规划的编制和实施,合理划分土地用途和功能区,促进土地资源的合理配置和利用。

4. 建立健全的土地审批制度,加强对土地利用项目的审核和监督,防止违法违规行为的发生。

5. 加强对土地资源的保护和修复,推动土地生态环境的改善,实现土地资源的可持续利用。

六、实施步骤。

1. 制定土地组卷报批的工作方案,明确工作目标、任务分工和时间节点。

2. 加强对土地资源的调查和监测,建立土地资源数据库,为土地组卷报批提供科学依据。

3. 加强对土地利用规划的编制和实施,促进土地资源的合理配置和利用。

4. 建立健全的土地审批制度,加强对土地利用项目的审核和监督。

5. 加强对土地资源的保护和修复,推动土地生态环境的改善,实现土地资源的可持续利用。

七、监督和评估。

1. 建立健全的监督和评估机制,加强对土地组卷报批工作的监督和评估。

2. 定期开展对土地资源的调查和监测,及时总结经验,不断完善土地组卷报批工作。

3. 加强对土地利用规划的实施和效果的评估,及时发现问题,采取有效措施加以解决。

八、结论。

土地资源是国家的重要资源,合理利用和保护土地资源对国家的经济发展和社会稳定至关重要。

制定土地组卷报批实施方案,是为了规范土地组卷报批工作,加强对土地资源的管理和保护,促进土地资源的合理利用,推动国家经济的可持续发展。

土地组卷所需材料及报批流程

土地组卷所需材料及报批流程

征收林


地上砍

3
地 上
建筑物、 构筑物
根据重置价格、成新确定 具体按各地规定执行
伐 的果、 竹、木
附林 着 物 补木 偿
用 材 林
幼林
中龄 林
成林
造林工本费×2 倍
成林亩材积产值× 0.4-0.6 倍
亩材积产值×0.3 倍
归原 所有者
所有

竹林
产值×2 倍
7
未产 果果 树 已产
果 其他经济
林 特种用途 林、防护
二、征地补偿安置标准
序 号
项目
计收标准
备注
1
土 地
耕地
前三年平均年产值×10 征收果

园或其
6
补 偿
果园、其它经 济林
水田补偿费×0.6-0.7

他 经济林
费 非经济林地 水田补偿费×0.4 倍 地、原
属耕
养殖水面、滩 涂
水田补偿费×0.6-0.7

地的, 按同类
盐用
水田补偿费×0.5 倍 土地
标准补 未利用土地 水田补偿费×0.15 倍 偿
2
5.钉桩费:648.5 元/个; 6.用地审批后需交耕地占用税:33 元/㎡; 7.契税:8000 元/亩。 三、上报市局审查 四、市规土局审查通过后扫描上报电子数据至省规土厅 五、省规土厅八处室会签后报省政府批准 六、办理一个项目的一宗地(工业用地)288 元/㎡
单独选址土地转征报卷成果目录
第一部分:申请文件 1、省级国土资源管理部门的审查报告; 2、市、县人民政府农用地转用和土地征收的请示文件; 3、单独选址项目土地转征申请表。
第二部分:农用地转用和土地征收工作方案 1、农用地转用和土地征收呈报说明书; 2、农用地转用方案; 3、补充耕地方案(含补划基本农田)方案; 4、征收(使用国有)土地方案; 5、土地利用总体规划调整方案;

土地预审和组卷报批流程

土地预审和组卷报批流程

土地预审和组卷报批流程一、土地预审。

1.1 什么是土地预审。

土地预审啊,就像是给土地使用开个“先行证”。

这是项目用地在正式报批前,国土资源管理部门对建设项目用地有关事项进行的审查。

这一步可重要啦,就好比咱们盖房子打地基,地基打不好,房子可就危险喽。

1.2 土地预审的申请材料准备。

这准备材料就像准备一桌菜,材料少一样都不行。

首先呢,得有建设项目用地预审申请表,这就像菜单的封面,得规规矩矩地填写项目的基本情况。

然后,项目建设依据文件也不能少,这就是做菜的菜谱呀,告诉人家你为啥要用地,是新建工厂还是盖居民楼啥的。

还有土地利用现状图和土地利用总体规划图,这就好比是厨房的布局图,让人家知道这块地现在啥样,在整体规划里是啥角色。

另外,补充耕地初步方案或者相关说明也要有,如果占了耕地,你得说清楚咋补回来,总不能把地占了就不管了吧,那可就是“过河拆桥”了。

二、组卷报批。

2.1 组卷的内容。

组卷可是个细致活儿。

它包含很多文件呢。

项目立项文件是打头阵的,这是项目的“出生证”,说明这个项目是合法合规地要上马的。

然后是规划选址意见书,这就像给项目找个合适的“家”,告诉大家这个项目在城市规划里的位置合适着呢。

还有建设用地勘测定界技术报告书,这就像给土地做个体检报告,精确地划出项目用地的范围边界等各种情况。

再就是前面提到的土地预审意见,没有这个,组卷就像缺了条腿的凳子,不稳当。

2.2 组卷的规范要求。

组卷要按照一定的规矩来。

文件的顺序就像排兵布阵,不能乱。

每个文件都得是原件或者经过法定程序认可的复印件。

就像咱们做人要诚实,文件也要真实可靠。

文件之间的逻辑关系得清晰,不能互相矛盾,这叫“自圆其说”。

而且,纸张大小、装订方式等都有要求,这就好比穿衣服要得体,不能邋里邋遢的。

2.3 报批流程。

土地组卷报批合同(2篇)

土地组卷报批合同(2篇)

土地组卷报批合同甲方(土地管理部门):_______乙方(土地使用者):_______根据《中华人民共和国土地管理法》、《中华人民共和国城市房地产管理法》等法律法规,甲乙双方就乙方申请使用土地事宜,达成如下协议:一、土地基本情况1.1 土地位置:_______1.2 土地面积:_______平方米1.3 土地用途:_______1.4 土地使用权类型:_______二、土地组卷报批程序2.1 乙方须按照甲方的要求提供相关资料,包括但不限于:(1)企业营业执照副本复印件;(2)法定代表人身份证明;(3)土地用途说明;(4)项目可行性研究报告;(5)其他相关资料。

2.2乙方应按照甲方的要求,及时提供土地组卷所需的各项资料,并保证所提供资料的真实性、完整性和有效性。

2.3 甲方在收到乙方提供的全部资料后,应在规定时间内完成组卷报批工作。

三、土地出让条件3.1 乙方须按照甲方规定的出让条件进行土地使用,包括但不限于:(1)乙方应按照甲方规定的用途使用土地;(2)乙方应按照甲方规定的投资强度进行投资;(3)乙方应按照甲方规定的建设期限完成项目建设。

四、土地出让金4.1乙方应在签订本合同之日起_______日内,向甲方支付土地出让金,金额为人民币(大写):_______元整(小写):_______元。

4.2乙方逾期未支付土地出让金的,甲方有权解除本合同,并依法追究乙方的违约责任。

五、违约责任5.1甲乙双方应严格按照本合同的约定履行各自的权利和义务。

如一方违约,应承担违约责任,向守约方支付相应的赔偿金。

5.2乙方未按照约定用途使用土地的,甲方有权收回土地使用权,并依法追究乙方的法律责任。

六、争议解决6.1本合同在履行过程中发生的争议,甲乙双方应首先通过友好协商解决;协商不成的,可以向合同签订地的人民法院提起诉讼。

七、其他约定7.1 本合同一式两份,甲乙双方各执一份。

7.2 本合同自双方签字(或盖章)之日起生效。

淮北西站片区土地组卷报批

淮北西站片区土地组卷报批

淮北西站片区土地组卷报批淮北西站片区土地组卷报批淮北西站片区位于安徽省淮北市,是淮北市未来发展的重要战略地区。

该片区拥有得天独厚的地理位置和交通优势,被认为是淮北市经济发展的新引擎。

土地组卷报批是该片区规划和建设的重要一环。

在深入评估淮北西站片区土地组卷报批的过程中,我们首先需要了解土地的可行性分析和土地资源状况。

通过对土地资源的评估,可以确定该区域的土地适宜用于何种发展项目,从而为土地组卷报批提供科学依据。

还需要考虑到土地资源的可持续利用,确保在开发利用过程中遵守环境保护和生态建设的原则,促进可持续发展。

淮北西站片区土地组卷报批的广度要求我们从多个维度进行思考和分析。

要考虑该片区土地的现状和潜力。

现状分析包括了解土地的基础设施和配套服务状况,以及片区内现有的产业布局和发展状况。

潜力分析则需要结合该区域的发展规划和市场需求,预测未来土地的利用潜力和发展方向。

综合考虑现状和潜力,可以为土地组卷报批提供合理的发展方案和规划建议。

深度评估还要涉及土地的产权和法律问题。

在土地组卷报批的过程中,需要明确土地的产权归属和使用权状况,并合法合规地对土地进行占用和开发。

还要考虑土地的周边环境和用地限制因素,确保土地的开发利用符合国家法律法规和规划要求。

在撰写淮北西站片区土地组卷报批的文章时,我将首先介绍该片区的背景和发展前景,引入土地组卷报批的重要性和目的。

我会逐步展开深度和广度的评估内容,包括土地可行性分析、现状和潜力分析,以及土地产权和法律问题的考虑。

通过这些评估,我将为土地组卷报批提供具体的建议和规划方案。

在总结部分,我将回顾文章的核心内容,概括淮北西站片区土地组卷报批的意义和要点,以帮助读者全面、深刻和灵活地理解这一主题。

我还将分享自己对淮北西站片区土地组卷报批的个人观点和理解,给读者提供更多的思考和参考。

淮北西站片区土地组卷报批是淮北市发展的重要一步。

通过深入评估该片区的土地资源状况、可行性分析、现状和潜力分析,以及土地产权和法律问题的考虑,我们可以为土地组卷报批提供全面、科学和可行的发展规划和建议。

用地组卷报批实施方案

用地组卷报批实施方案

用地组卷报批实施方案为了规范土地利用,保障国家和人民利益,制定科学合理的用地组卷报批实施方案,是当前我国土地管理工作的重要任务。

本方案旨在加强对土地利用的监管,促进土地资源的合理配置和有效利用,确保土地利用的可持续发展。

一、背景分析。

随着城市化进程的加快和经济社会的快速发展,土地利用问题日益突出。

一些地方存在土地乱占、违法占用等现象,严重影响了土地资源的合理利用。

因此,有必要制定用地组卷报批实施方案,加强对土地利用的监管,保障土地资源的合理利用。

二、总体目标。

1. 建立健全的用地组卷报批制度,加强对土地利用的监管。

2. 促进土地资源的合理配置和有效利用,推动土地利用的可持续发展。

三、主要内容。

1. 完善用地组卷报批制度,明确用地审批程序和标准,规范土地利用行为。

2. 加强用地审批的监督和检查,严格执行用地审批制度,依法查处违法用地行为。

3. 加强土地利用规划,科学合理规划土地利用布局,保障土地资源的合理利用。

4. 推动土地利用方式的转变,加大对农业、生态、城镇建设用地的支持力度,促进土地资源的综合利用。

5. 完善用地组卷报批的信息公开机制,加强对用地审批过程的监督和公开,保障公众知情权。

四、保障措施。

1. 建立健全的用地组卷报批工作机制,明确各部门的职责和任务,加强协调配合。

2. 加强对用地组卷报批工作人员的培训和管理,提高工作人员的专业素养和业务水平。

3. 加大对用地组卷报批工作的投入,完善用地组卷报批的信息化管理系统,提高工作效率和质量。

4. 加强社会监督,建立健全的用地组卷报批投诉举报机制,及时处理各类投诉举报。

五、预期效果。

1. 用地组卷报批工作制度更加健全,用地审批程序更加规范,土地利用行为更加规范。

2. 土地资源得到更加合理的配置和有效利用,土地利用的可持续发展得到有效保障。

六、实施步骤。

1. 制定用地组卷报批实施方案,明确工作目标、任务和时间表。

2. 加强对用地组卷报批工作人员的培训和管理,提高工作人员的专业素养和业务水平。

关于用地组卷报批的工作简报

关于用地组卷报批的工作简报

关于用地组卷报批的工作简报
用地组卷报批是指根据国家相关法律法规和规划要求,对土地
使用进行规划、组织、管理和审批的工作。

这项工作涉及到土地利用、城乡建设、环境保护等多个领域,具有重要的社会和经济意义。

下面我将从多个角度来介绍用地组卷报批的工作简报。

首先,用地组卷报批的工作内容包括,土地利用总体规划编制、土地利用年度计划编制、土地利用变更审批、建设项目用地审批等。

这些工作需要对土地资源进行科学合理的配置和利用,确保土地利
用的合理性、经济性和社会效益。

其次,用地组卷报批的工作流程包括,项目申请、初审、公示、听证、审批等环节。

在整个流程中,需要严格按照相关法律法规和
规划要求进行审批,并充分考虑土地利用的可持续性和环境影响,
确保用地的合理利用和保护。

再次,用地组卷报批的工作涉及多方沟通协调。

在审批过程中,需要与相关部门、专家学者、社会公众等多方进行沟通协调,听取
各方意见,保障决策的科学性和公正性。

最后,用地组卷报批的工作还需要加强监督和管理。

对于已批
准的用地项目,需要加强后期监管,确保项目按照批准的用地规划
和条件进行合理利用,同时也需要及时总结经验,不断完善用地管
理制度和政策。

总的来说,用地组卷报批的工作是一项综合性的、复杂的工作,需要各方共同努力,严格依法行政,科学决策,确保土地资源的合
理利用和可持续发展。

用地组卷报批实施方案

用地组卷报批实施方案

用地组卷报批实施方案一、背景。

近年来,随着城市建设的不断加快,土地资源的利用和规划管理变得愈发重要。

为了有效管理和利用土地资源,制定科学的用地组卷报批实施方案势在必行。

二、目的。

本实施方案的目的在于规范土地利用,保障土地资源的合理开发和利用,促进城市建设的可持续发展。

三、范围。

本实施方案适用于城市土地利用规划管理的各个环节,包括用地组卷、报批等流程。

四、方案内容。

1. 用地组卷。

(1)明确用地规划目标,根据城市发展需要确定用地规划范围。

(2)调查土地资源,包括土地性质、土地利用现状、土地所有权等情况。

(3)制定用地规划方案,根据土地资源情况和城市发展需要,科学合理地安排土地利用方式和空间布局。

2. 报批程序。

(1)编制用地报批材料,包括用地规划图、用地报批申请书等。

(2)组织专家评审,对用地规划方案进行评估和论证。

(3)报批程序,将用地规划方案提交相关部门审批。

3. 实施监管。

(1)建立用地监管机制,加强对用地规划实施的监督和检查。

(2)加强宣传教育,提高公众对土地利用规划的认识和参与度。

五、实施步骤。

1. 制定用地组卷报批实施方案的工作计划和时间表。

2. 开展用地调查和规划编制工作,确保用地规划方案的科学性和合理性。

3. 编制用地报批材料,做好报批前的准备工作。

4. 提交用地规划方案,按照程序进行报批。

5. 加强实施监管,确保用地规划方案的有效实施。

六、预期效果。

通过本实施方案的实施,可以更好地规范土地利用,保障土地资源的合理开发和利用,促进城市建设的可持续发展。

同时,也可以提高用地规划的科学性和透明度,增强公众对土地利用规划的参与和认同。

七、结论。

用地组卷报批实施方案的制定和实施对于城市土地资源的合理利用和规划管理具有重要意义。

只有通过科学规划和有效实施,才能更好地保障土地资源的可持续利用,促进城市建设的健康发展。

因此,各相关部门和单位应严格按照本方案的要求,认真履行职责,确保用地规划工作的顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

土地报批流程
一、土地报批的概念
土地报批就是通过一些手续,流程,让土地性质改变,主要有集体土地变为国有土地,农用地变为建设用地。

二、土地报批分类
1、城市分批次建设用地
在土地利用总体规划确定的城市和村庄、集镇建设用地规模范围内,为实施该规划而将农用地转为建设用地的,由市、县国土资源部门按照土地利用年度计划分批次拟定农用地转用方案、补充耕地方案、征收土地方案,编制建设用地呈报说明书,经同级政府审核同意后,逐级上报有批准权的机关批准。

主要指城市建设项目用地、工业建设项目用地等。

2、单独选址项目用地
是指在土地利用总体规划确定的城市和村镇建设用地区以外选址的能源、交通、水利、采矿、军事设施等建设项目用地,由建设单位向当地土地行政部门提出用地申请,并由土地行政主管部门拟定农用地转用方案、补充耕地方案、征收土地方案、供地方案,编制建设用地呈报书,经同级政府审查同意后,逐级上报有批准权的机关审批。

交通部门实施的公路工程用地大都属于这个类型。

根据《土地管理法实施条例》第21条的规定,这类项目需要使用土地的,建设单位应当根据建设项目的总体设计一次申请,办理建设用地审批手续;分期建设的项目,可以根据可行性研究报告确定的方案分期申请建设用地、分期办理建设用地有关审批手续。

三、土地报批流程
城市批次建设用地流程可以总结性地分为以下几个阶段(组卷、报批、征收、出让)
1、组卷阶段
(1)用地单位提交用地申请及相关项目材料,申请办理规划设计条件通知单。

(2)市局相关业务部门组织进行测量定界、地类分析、拟定一书三方案(建设用地呈报说明书、土地征收方案、农用地转用方案、补充耕地方案),组织会审并签发征地告知书。

(3)进行告知、听证、确认(下发征地告知书、组织进行听证、最后无意见确认)。

2、报批阶段
(1)市局用地编制批次报市政府审核并签发。

(2)省厅组织会审,出具意见主管厅长、厅长签批报省政府。

(3)省政府五处受理、审查、报秘书长签批后下文至省厅(其中报国务院的经省厅汇总后一次性上报)。

3、征收阶段(两方案公告一登记)
(1)第一次公告(10个工作日)
省政府对市政府下发方案批复,被征用土地所在地的市、县人民政府应当在收到征用土地方案批准文件之日起10个工作日内进行“征用土地公告”,该市、县人民政府土地行政主管部门负责具体实。

征用土地公告应当包括下列内容:
A、征地批准机关、批准文号、批准时间和批准用途;
B、被征用土地的所有权人、位置、地类和面积;
C、征地补偿标准和农业人员安置途径;
D、办理征地补偿登记的期限、地点。

(2)进行登记
被征地农村集体经济组织、农村村民或者其他权利人应当在征用土地公告规定的期限内持土地权属证书到指定地点办理征地补偿登记手续。

(3)第二次公告(10个工作日)
有关市、县人民政府土地行政主管部门会同有关部门根据批准的征用土地方案,在征用土地公告之日起45日内以被征用土地的所有权人为单位拟订征地补偿、安置方案并予以公告。

征地补偿安置、方案公告应当包括下列内容:
A、本集体经济组织被征用土地的位置、地类、面积,地上附着物和青苗的种类、数量,需要安置的农业人口的数量;
B、土地补偿费的标准、数额、支付对象和支付方式;
C、安置补助费的标准、数额、支付对象和支付方式;
D、地上附着物和青苗的补偿标准和支付方式;
E、农业人员的具体安置途径;
F、其他有关征地补偿、安置的具体措施。

(4)完成征收
完成征收协议签订,补偿票据的提供等资料,实施土地征收完成。

4、出让阶段(预登记、定界、评估、组织招拍挂)
(1)市局地籍处进行国有土地预登记。

(2)根据城市规划成果委托测绘队测量定界、提供拟出让范文定界图。

(3)储备中心委托评估机构做出让评估、房管局出具出让前置条件。

(4)组织出让资料转市土地交易中心,拟定出让方案会审后市政府批准。

(5)组织招拍挂。

(其后主要有签订成交确认书,建设用地使用权出让合同,缴纳出让金及相关费用,办理土地使用证)。
