搬家倒面安全技术措施

合集下载

煤矿井下搬迁倒面检查流程与注意事项

煤矿井下搬迁倒面检查流程与注意事项

煤矿井下搬迁倒面检查流程与注意事项《煤矿井下搬迁倒面检查流程与注意事项》嘿,朋友们!今天咱们来唠唠煤矿井下搬迁倒面检查的那些事儿呀。

这可是煤矿生产中非常重要的环节呢!首先呢,咱们来说说这检查流程。

哇,这流程可是一环扣一环的呀!一、前期准备检查在开始搬迁倒面之前,我们得先对各种设备进行检查呢。

哎呀呀,设备的完好性那可是重中之重啊!比如说采煤机,要看看它的切割刀具是不是锋利呀?各个部件的连接是不是稳固呢?这就像我们出门前要检查自己的鞋子合不合脚一样重要呢!还有刮板输送机,链条的松紧度合适不合适呢?电机有没有什么异常的声响呀?这些小细节可不能忽略啊!对于液压支架呢,它的液压系统有没有泄漏呀?支柱的支撑力是不是足够呢?这可关系到整个井下作业的安全呢!二、搬迁过程中的检查在搬迁的时候呀,那更是要小心翼翼的呢。

运输设备的轨道得检查吧?轨道要是不平或者有损坏,哎呀,那设备运输过程中就可能出大问题呢!像运输大型设备的绞车,它的钢丝绳有没有磨损呢?绞车的制动装置灵不灵呢?这可都是要瞪大眼睛仔细看的呀!在设备拆卸和重新组装的过程中,各个部件的编号一定要清楚呢,不然到时候组装错了可咋整呀?三、倒面后的检查倒面完成之后呢,可别以为就万事大吉了呀!整个工作面上的设备布局合理不合理呢?通风系统有没有正常运转呀?通风不好的话,井下的空气质量可就差了,那对矿工的健康可是极大的威胁呢!还有电气设备的接地情况,一定要确保良好呀,不然漏电了那可不得了啊!再来说说注意事项吧。

其一呢,安全永远是第一位的呀!在整个搬迁倒面的过程中,每一个矿工都得把安全意识放在心头呢。

安全帽要戴好,安全绳要系好,这可不是开玩笑的呢!其二呢,各部门之间的沟通协作一定要顺畅呀。

你想啊,如果采煤队和运输队之间沟通不好,设备运输就可能延误工期呢,这多耽误事儿呀!其三呢,对于一些关键设备的检查,一定要有专人负责呢,而且要做好记录呀。

这样出了问题也好追溯呀,是不是呢?哇,煤矿井下搬迁倒面检查真的是一项复杂而又重要的工作呢。

搬迁安全措施和防护措施

搬迁安全措施和防护措施

搬迁安全措施和防护措施一、物品清单和备份在搬迁过程中,确保所有物品的清单清晰,并做好备份。

这有助于跟踪物品的位置,避免遗失,并确保在搬迁过程中,所有物品都能安全到达目的地。

二、人员安全培训为员工提供安全培训,确保他们了解并遵循所有的安全规定。

这包括如何正确地搬动物品,如何处理潜在的危险,以及在紧急情况下应该如何行动。

三、危险物品处理对于危险物品,应该按照相关规定进行妥善处理。

专业的搬运团队应具备处理这些物品的资质和经验,并采取必要的安全措施,如使用防护装备,确保危险物品在搬运过程中不会发生泄漏或意外。

四、防滑防摔措施在搬运过程中,采取适当的防滑和防摔措施,如铺设防滑垫、使用防摔带等。

此外,确保工作区域干净整洁,没有杂物,以防止滑倒或绊倒。

五、防火防爆措施对于易燃易爆物品,采取严格的防火防爆措施。

包括正确存储物品、使用防火工具、以及定期检查消防设备等。

同时,为员工提供防火知识培训,让他们了解在发生火灾时应该如何应对。

六、搬运操作规范制定并执行明确的搬运操作规范,确保所有的工作人员都清楚自己的职责,知道如何在保证安全的前提下进行工作。

此外,应定期检查设备,确保其处于良好的工作状态。

七、应急处理预案制定应急处理预案,以应对可能出现的意外情况。

这包括人员受伤、设备故障、火灾等。

预案应详细列出每一种情况的应对措施,并定期进行演练,以确保员工在真正遇到问题时能够迅速采取正确的行动。

八、安全检查与验收在搬迁过程中,进行定期的安全检查与验收。

这包括检查设备是否正常工作、员工是否遵循安全规定、工作环境是否安全等。

如果发现任何问题,应及时采取措施进行纠正。

九、事故预防与演练为了预防事故的发生,应定期进行事故预防与演练。

通过演练,可以发现并纠正存在的问题,提高员工的安全意识和应对突发情况的能力。

同时,可以检验应急预案的有效性,确保其在真正需要时能够发挥作用。

十、环保措施在搬迁过程中,采取环保措施,减少对环境的负面影响。

搬家倒面安全技术措施 Microsoft Office Word 文档

搬家倒面安全技术措施 Microsoft Office Word 文档
2.抽101#、102#端头架方法:首先在41012巷距停采线向外4米处,距煤帮2米处打一根直径不低于260mm的老汉木,用于吊挂滑轮。老汉木必须打在实底上。
3.用100#架作为掩护架,在每个被撤支架撤出后,掩护架前移1.5米,并将其升紧升牢。严禁掩护架滞后不移。
4.视顶板情况,可在被撤支架靠采空区侧打设点柱或丛柱。木支柱直径不小于260mm,每组丛柱不低于三根,且支设符合规定。如图3所示。
7、随着煤机解体的进行,依次将拆下的部件及时托运装车。用回柱绞车拖运时,其绞车绳道内及大件下方不得有人。
第五节回柱车和装车平台的布置及安装
1.在机头处按照通道中线开掘绞车硐,规格:深2.0米、宽2.0米、高2.0米,采用金属锚杆挂铁丝网支护,锚杆规格为:φ16×1600mm金属锚杆;托板规格:150×150×10mm铁托板;锚杆间、排距0.9米。
2、撤除转载机前,先将其挡板、盖板等变形件拆除并运走(需要升坑整平的挡板,必须分装分运),需起吊时,严格按照本措施中关于“起吊拖运大件措施”执行。吐大链时,转载机必须闭锁将连接环拆开。连接环拆开后,点动倒开转载机,机头处吐出的链子及时运走,停机后必须断电,并派专人看守开关。当链子全部吐完后,对转载机放电,必须由专职维修工进行。施工中严格执行“停送电”制度,严禁带电搬迁、拖运设备。
3)在工作面距停采线10米处,必须进行探顶煤工作,沿工作面全长打5个探眼。
4)通道打完后,彻底清理浮煤浮矸,最后开空溜子并将机组开至机尾附近后即可进行拆卸工作。
三、施工质量
1)金属网的铺设要求:网与网之间分别沿走向、倾向各搭接0.1米,每隔0.1m连接一个网扣。网片沿走向搭接时放在旧网上面,网片沿倾斜搭接时上网在底网上面,以防止前移支架时拉破金属网。铺网工序在推溜后紧接着进行。网卷顺工作面倾斜方向展开铺设,铺设网时网与网要连成一个整体,在回撤支架时以不至于撕破网。

搬家倒面安全措施

搬家倒面安全措施

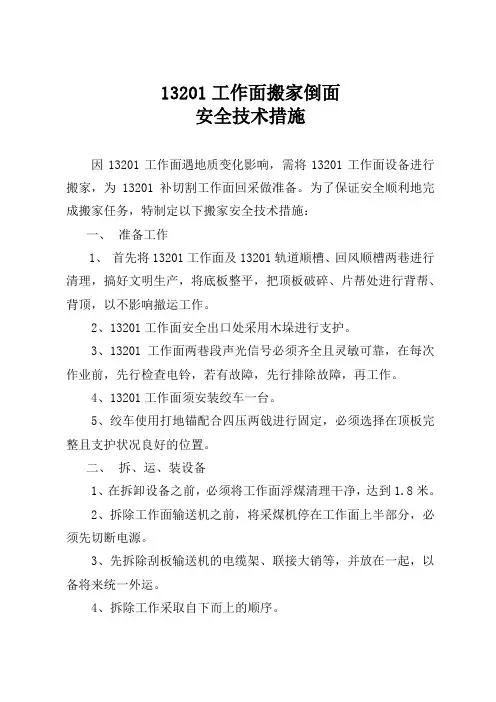

13201工作面搬家倒面安全技术措施因13201工作面遇地质变化影响,需将13201工作面设备进行搬家,为13201补切割工作面回采做准备。

为了保证安全顺利地完成搬家任务,特制定以下搬家安全技术措施:一、准备工作1、首先将13201工作面及13201轨道顺槽、回风顺槽两巷进行清理,搞好文明生产,将底板整平,把顶板破碎、片帮处进行背帮、背顶,以不影响撤运工作。

2、13201工作面安全出口处采用木垛进行支护。

3、13201工作面两巷段声光信号必须齐全且灵敏可靠,在每次作业前,先行检查电铃,若有故障,先行排除故障,再工作。

4、13201工作面须安装绞车一台。

5、绞车使用打地锚配合四压两戗进行固定,必须选择在顶板完整且支护状况良好的位置。

二、拆、运、装设备1、在拆卸设备之前,必须将工作面浮煤清理干净,达到1.8米。

2、拆除工作面输送机之前,将采煤机停在工作面上半部分,必须先切断电源。

3、先拆除刮板输送机的电缆架、联接大销等,并放在一起,以备将来统一外运。

4、拆除工作采取自下而上的顺序。

5、拆下的设备及时运至补切割工作面。

6、将拆下的工作面输送机机头迅速运输到补切割处,进行对接。

7、设备的外运装车打好起吊点,用倒链进行起吊。

8、部分设备因磨损严重,应及时上井检修。

三、工作面回采运输系统1、将工作面输送机运至补切割工作面对接好后,工作面可以进行配电试转。

2、轨道顺槽需安装一部皮带至集中皮带大巷形成回采运输系统。

3、安装铺设好皮带后后,方可配电试转。

四、安全技术措施1、工作面搬家时,采煤机开到工作面支架40架以上,停电后,先拆除工作面刮板运输机机头电机电缆线后,再拆除工作面运输机。

2、拆除电缆线以及配巷配电时,必须严格执行停送电制度。

3、在工作面运输设备时,其下方严禁站人,作业人员要协调作业,精力集中,防止滑脱伤人。

4、用绞车拖拽设备时,人员必须闪开绳道及三角区。

开车前,必须认真检查绳和绳钩是否牢固,并检查绞车完好及固定情况,在确认无问题后,方可发出信号开车,否则必须提前处理,严禁开车。

煤矿搬家倒面安全保证书

煤矿搬家倒面安全保证书

煤矿搬家倒面安全保证书
尊敬的领导:
为了确保煤矿搬家倒面工作的顺利进行,保障全体作业人员的人身安全,防止事故的发生,我作为本次搬家倒面工作的负责人,特向领导提交此安全保证书,郑重承诺如下:
一、认真执行国家法律法规和煤矿安全生产方针,严格遵守煤矿安全生产责任制,坚决做到安全第一,预防为主。

二、全面负责本次搬家倒面工作的安全管理工作,确保搬家倒面过程中各项安全措施得到有效执行,保障作业人员的人身安全。

三、组织全体作业人员进行安全培训,使其熟练掌握搬家倒面过程中的安全操作规程和应急处理方法,提高安全意识。

四、对搬家倒面过程中的危险源进行详细辨识,制定针对性的防范措施,并将其落实到每个作业环节。

五、确保搬家倒面过程中的设备、材料和安全设施符合国家安全标准,并对设备进行严格检查,保证其安全运行。

六、严格执行现场作业规程,要求作业人员按照规程进行操作,杜绝违章作业,防止事故的发生。

七、加强现场安全管理,设立专职安全员进行巡回检查,对发现的安全问题及时整改,确保安全生产。

八、做好应急预案,一旦发生事故,立即启动应急预案,采取有效措施进行处置,确保事故损失降到最低。

九、加强与相关部门的沟通和协作,共同做好搬家倒面过程中的安全管理工作。

十、如果发生安全事故,将严格按照国家法律法规和煤矿安全生产规定,承担相应的法律责任。

以上承诺,请领导进行监督。

如果没有兑现,我愿意接受相应的处理。

保证人:(签名)
年月日。

某煤炭集团搬家倒面管理办法

某煤炭集团搬家倒面管理办法

某煤炭集团搬家倒面管理办法1. 引言随着社会和经济的不断发展,某煤炭集团决定搬迁总部,以适应新的发展需求和提高管理效率。

为了确保搬迁过程顺利进行,并保证员工的工作和生活不受影响,特制定此《某煤炭集团搬家倒面管理办法》。

2. 搬迁前准备工作在搬迁前,应进行充分的准备工作,以确保搬迁过程的顺利进行:2.1 搬迁计划制定根据公司的搬迁需求和目标,制定详细的搬迁计划。

计划应包括搬迁的时间表、搬迁的目标地点、搬迁的预算以及相关的资源和人力准备。

2.2 通知员工和相关方在搬迁计划制定好后,及时通知公司的员工和相关方搬迁的时间和地点,并提供必要的协助和帮助。

2.3 整理和清理旧址在搬迁之前,对旧址进行整理和清理,确保搬迁时不会有任何遗留物或垃圾。

2.4 搬迁设备和物资的准备根据搬迁计划,准备相应的设备和物资,确保搬迁过程中所需的设备和物资能够及时到位。

3. 搬迁过程管理搬迁过程中,需要进行相关的管理工作,以确保搬迁的顺利进行:3.1 搬迁项目负责人的任命指定一名搬迁项目负责人,负责协调和管理整个搬迁过程。

项目负责人需具备丰富的管理经验和搬迁相关知识,能够有效地组织和管理各项工作。

3.2 搬迁过程监控和调整设立监控机制,对搬迁过程进行监控和调整。

根据实际情况,及时调整搬迁计划和资源配置,确保搬迁过程中的各个环节能够顺利进行。

3.3 培训和指导在搬迁过程中,为员工提供相关的培训和指导,以确保员工能够顺利适应新的工作环境和工作方式。

3.4 安全和保障措施的实施在搬迁过程中,要注重安全和保障措施的实施。

确保员工在搬迁过程中的安全,以及财产和设备的安全。

4. 搬迁后管理搬迁完成后,需要进行相关的管理工作,以确保新的工作环境的稳定和员工的适应:4.1 定期回顾和评估定期回顾和评估搬迁过程和结果,发现问题并及时解决,以改进管理效果。

4.2 员工支持和培训为员工提供必要的支持和培训,帮助员工适应新的工作环境和工作方式。

4.3 建立沟通机制建立良好的沟通机制,促进组织内部和外部的沟通和合作,以提高工作效率和协作能力。

连采搬家倒面安全技术措施11

连采搬家倒面安全技术措施11

审批栏中国神华神东神东煤炭集团石圪台煤矿连采队设备搬家倒面安全技术措施编号:编制单位:队长:编制人:编制时间:连采队设备搬家倒面安全技术措施一、措施概述:二、风险评估:1、设备行走时,未执行“行人不行车,行车不行人“制度,造成人员伤害。

2、运送大件物品时人员站位不当或配合失误,造成人员伤害。

3、未执行停电闭锁、上锁、挂停电牌,造成人员触电伤害。

4、接线工艺不符合要求、接线腔内卫生差。

发生短路造成设备损坏、人员伤害。

电压等级不符、电缆选型截面不足损毁设备、电缆。

5、设备运行前未发出警告,造成人员伤害。

6、设备停止运行时,未停电、闭锁、上锁,误动作伤人。

7、设备行走时未作路面保护,造成设备及路面破损。

8、搬家前应对设备行走路线中所有巷道顶帮、活矸进行一次彻底敲帮问顶,未执行到位,可能造成片帮、顶板、鳞片冒落伤人。

9、电缆连接必须使用接线盒,并进行绑扎牢固。

若接线盒与电缆未固定牢靠,接头从接线盒拽脱,产生火花,引爆引燃瓦斯煤尘,造成人员触电。

10、工具使用不当或未使用专用工具造成人员伤害。

11、个人防护用品佩戴不齐全,造成人员伤害。

12、爬机电缆防护不到位,造成电缆损坏、漏电伤人。

三、一般规定:(一)、成立搬家小组:组长:副组长:成员:时间:(二)、责任划分:1、各种设备及车辆必须由专职司机操作,持证上岗。

2、跟班干部及安监人员,负责工作区域的监督检查工作,发现问题,及时汇报,并组织处理。

3、班前会要对职工进行安全教育,针对全班任务,必须让职工做到心中有数,不做违章事,不干违章活,做好安全基础性工作。

(三)、设备井下行走路线:(四)、设备行走方式:(五)、爬设备取电源位置:四、设备搬迁安全技术措施:1、所有人员必须熟知搬家的具体要求、熟悉设备性能及运输路线。

2、设备搬迁过程中,每班必须有一名队领导现场跟班,统一指挥,统一协调;所有人员都必须牢固树立“安全第一,预防为主”的思想,严格执行岗位责任制和各项管理制度;必须服从现场领导的指挥。

搬家倒面管理办法

搬家倒面管理办法

第一章总则为了加强综采搬家倒面管理,实现综采搬家倒面的制度化、程序化、规范化、专业化,达到“安全、快速、优质、低耗”的工作目标,促进安全高效矿区的发展,科学合理地安排搬家倒面时间,有效控制搬家倒面费用,适应公司生产高速发展的需要,特制定本办法。

本办法适用于公司所有矿井安装、回撤及特种车辆专业化服务。

第二章职责范围公司分管副总经理负责全公司搬家倒面的领导组织工作,每月定期组织召开搬家倒面例会,对搬家倒面工作进行统一安排部署。

生产管理部、机电管理部、设备管理中心、安监局、通风处负责搬家倒面的业务保安和协调组织管理,企业管理部、人力资源部、财务部和核算中心负责搬家倒面费用的核算、结算管理。

生产服务中心负责公司综采工作面安装、回撤、胶带机安装、回撤通道支护的专业化服务工作。

生产矿井的职责范围:1、负责前期准备中的矿务工程准备、各系统及材料设备准备(含电缆夹、供回液管、冷却水管、1140V及以下低压电缆、支架推拉头销及附件、平板车连杆及连杆销、平板车电缆托架、连接板螺栓、沉套、连接环、哑铃φ销、电缆插杆);回撤通道支护设计及运顺巷道中心线(含皮带中心线)的标定,并对生产服务中心进行技术交底;新工作面设备布置设计(标明工作面的方向、支架数量、溜槽的位置等)等技术及组织准备;采通前挂网、采通后清煤、联网、挑梁等准备工作,联网时要求连网人员,240米工作面不低于80人,300米工作面不低于100人,360米工作面不低于120人。

2、负责向生产服务中心提供综采工作面回撤、安装施工图纸,包括采掘工程平面图(标明调车硐室的位置)、设备布置图、供电、供排水、冷却水管的布置、供回液管路布置图、通风系统及避灾路线图。

编制工作面回撤、安装任务书(内容包括设备回撤安装明细及具体要求、工程项目、工程量、工期、用工量),并及时报送生产服务中心及相关业务部门。

3、负责提供工作面安装、回撤用的供电电源,负责综采工作面安装和顺槽皮带机安装高压电源线路敷设至移变高压侧,并完成高压侧接线。

综采工作面搬家倒面时的事故预防

综采工作面搬家倒面时的事故预防

综采工作面搬家倒面时的事故预防为保证综采工作面搬家倒面期间的通风顺畅和支护安全,防止回撤过程中出现因人为、车辆等原因造成通风系统紊乱,局部瓦斯超限;或支护不当影响回撤工作正常进行,从而使得设备能够顺利撤出,特制定有关安全技术措施。

一、回撤期间的通风和支护方案根据综采工作面回撤通道布置形式,两条通道(运输通道和回撤通道)之间三个联巷自进风巷向回风巷分别称为一、二、三联巷。

回撤开始前,通风队组织有关的施工队伍在运输通道内提前施工通风设施:一联巷以下段,一、二联巷之间,二、三联巷之间,三联巷以上段各施工一组通车用推拉风门(共四组),以备回撤期间调整通风系统时使用。

另外,设备回撤前,运输通道一联巷以下段应提前备有一定量的木垛支护材料(规格为1米长道木),回撤通道设备开始回撤时,巷道及联巷内随回撤及时架设双排木垛,防止巷道发生冒落堵塞风路,影响回撤。

二、回撤期间通风安全技术措施(一)设备回撤前,通风队安排有关施工队伍严格按要求在指定地点施工通风设施,保证施工质量;(二)设备及液压支架回撤期间通风系统调整安全措施1、回撤通道一联巷以下设备及液压支架回撤时,关闭运输通道内一联巷以下风门,打开其余风门,风流通过回撤通道一联巷以下段后并联进入运输通道和回撤通道一联巷以上段,然后回入工作面回风顺槽,最后回入回风大巷;2、回撤通道一、二联巷之间设备及液压支架回撤时,关闭运输通道一、二联巷之间风门,打开其余风门,风流并联通过运输通道和回撤通道一联巷以下段进入回撤通道,再经过回撤通道一、二联巷段后并联进入运输通道和回撤通道一、二联巷以上段,之后回入回风顺槽,最后回入回风大巷;3、依次类推,回撤通道二、三联巷之间设备及液压支架回撤时,关闭运输通道二、三联巷之间风门,打开其余风门;回撤通道三联巷以上设备及液压支架回撤时,关闭运输通道三联巷以上风门,打开其余风门,确保回撤地点通风顺畅;4、回撤通道内所有设备及液压支架回撤完毕后,方可拆除运输通道内风门设施,并及时封闭两条通道以及综采工作面进、回风顺槽;5、设备及液压支架回撤期间,须设一名瓦检员现场检查,发现风流中CH4≥1.0%时,有权立即停止作业,撤出人员,进行处理;6、设备及液压支架回撤期间,如果有特殊情况需要动用电氧焊时,必须提前审批安全措施,并在瓦检员现场监护下严格按措施执行;7、生产服务中心需派专人看管回撤通道内的通车风门,要求:⑴看风门人员执行现场交接班,不得空岗;⑵按回撤要求顺序开关风门,确保风流顺畅;⑶车辆通过要及时开关风门,并确保两道风门不能同时打开;⑷出现因风门损坏或不按要求开关的情况,将根据《神东公司“一通三防”管理办法》进行处罚。

搬家倒面安全措施

搬家倒面安全措施

13201工作面搬家倒面安全技术措施因13201工作面遇地质变化影响,需将13201工作面设备进行搬家,为13201补切割工作面回采做准备。

为了保证安全顺利地完成搬家任务,特制定以下搬家安全技术措施:一、准备工作1、首先将13201工作面及13201轨道顺槽、回风顺槽两巷进行清理,搞好文明生产,将底板整平,把顶板破碎、片帮处进行背帮、背顶,以不影响撤运工作。

2、13201工作面安全出口处采用木垛进行支护。

3、13201工作面两巷段声光信号必须齐全且灵敏可靠,在每次作业前,先行检查电铃,若有故障,先行排除故障,再工作。

4、13201工作面须安装绞车一台。

5、绞车使用打地锚配合四压两戗进行固定,必须选择在顶板完整且支护状况良好的位置。

二、拆、运、装设备1、在拆卸设备之前,必须将工作面浮煤清理干净,达到1.8米。

2、拆除工作面输送机之前,将采煤机停在工作面上半部分,必须先切断电源。

3、先拆除刮板输送机的电缆架、联接大销等,并放在一起,以备将来统一外运。

4、拆除工作采取自下而上的顺序。

5、拆下的设备及时运至补切割工作面。

6、将拆下的工作面输送机机头迅速运输到补切割处,进行对接。

7、设备的外运装车打好起吊点,用倒链进行起吊。

8、部分设备因磨损严重,应及时上井检修。

三、工作面回采运输系统1、将工作面输送机运至补切割工作面对接好后,工作面可以进行配电试转。

2、轨道顺槽需安装一部皮带至集中皮带大巷形成回采运输系统。

3、安装铺设好皮带后后,方可配电试转。

四、安全技术措施1、工作面搬家时,采煤机开到工作面支架40架以上,停电后,先拆除工作面刮板运输机机头电机电缆线后,再拆除工作面运输机。

2、拆除电缆线以及配巷配电时,必须严格执行停送电制度。

3、在工作面运输设备时,其下方严禁站人,作业人员要协调作业,精力集中,防止滑脱伤人。

4、用绞车拖拽设备时,人员必须闪开绳道及三角区。

开车前,必须认真检查绳和绳钩是否牢固,并检查绞车完好及固定情况,在确认无问题后,方可发出信号开车,否则必须提前处理,严禁开车。

综采工作面搬家倒面安全技术措施

综采工作面搬家倒面安全技术措施

综采工作面搬家倒面安全技术措施引言综采工作面搬家倒面是煤矿生产中一项重要的技术操作,它是为了保障矿工的生命安全以及有效利用煤矿资源。

在进行综采工作面搬家倒面时,必须采取一系列的安全技术措施来控制潜在的事故风险。

本文将介绍综采工作面搬家倒面的基本流程,并列举常见的安全技术措施,以期提高矿工的安全意识和技术水平。

综采工作面搬家倒面流程综采工作面搬家倒面是指将综采工作面上已经采完的煤炭从一侧搬移到另一侧的过程。

该过程主要包括以下几个步骤:1.准备工作:组织人员,检查设备,清理工作面碎炭等。

2.停顶工作:通过切槽、垫顶等技术手段,将综采工作面的顶板固定住,以防止顶板的突然坍塌。

3.爆破破碎:使用爆破技术将需要搬家倒面的煤炭进行破碎。

4.处理煤泥:通过使用输送带、装载机等设备,将破碎的煤炭运输至倒砂槽或矸石压碎。

5.倾倒煤炭:将处理过的煤炭倾倒至另一侧的煤炭堆场。

6.运输煤炭:使用矿车、皮带运输机等设备将倒面后的煤炭运输至相应的存储仓库或煤炭销售场所。

安全技术措施为了保证综采工作面搬家倒面过程中的安全性,应采取以下安全技术措施:1. 设备检修在进行搬家倒面作业之前,必须对所使用的设备进行全面的检修和维护,确保其正常工作。

任何存在故障或潜在安全隐患的设备都不能参与搬家倒面作业,避免发生意外事故。

2. 通风措施综采工作面搬家倒面作业会产生大量的粉尘和有害气体,因此必须确保良好的通风系统。

通风系统应具备足够的工作风量和风速,能够及时将有害气体和粉尘排出工作区域,保证矿工的呼吸环境的安全。

3. 强化培训所有参与搬家倒面作业的矿工都必须接受相应的培训,了解并掌握搬家倒面的操作流程、安全措施以及应急处理方法。

通过培训,提高矿工对安全操作的认识和能力,增加他们的安全意识和技术水平。

4. 现场监测搬家倒面作业期间应进行现场监测,包括气体浓度监测、煤尘浓度监测等。

通过实时监测,及时采取措施防止事故的发生,并确保搬家倒面过程中的安全性。

搬家倒面管理办法

搬家倒面管理办法

搬家倒面管理办法第一章总则第一条为了加强综采搬家倒面管理,实现综采搬家倒面的制度化、程序化、规范化、专业化,达到“安全、快速、优质、低耗”的工作目标,科学合理地安排搬家倒面时间,保证矿井的正常生产接续,特制定本办法。

第二条本制度明确了搬家倒面工作中,各业务部门、职能单位、生产服务中心、生产矿井的职责范围,对采掘工作面安装与回撤、回撤通道支护、胶带机安装与回撤等各项工作的流程、标准、验收、结算等方面进行了规定。

第三条本办法为搬家倒面管理工作的基本制度,各二级单位制定搬家倒面相关管理制度必须以此办法为依据。

第四条本办法适用于公司所有矿井综采面搬家倒面及特种车辆专业化服务。

第二章组织与职责第五条为了加强管理、明确责任,成立搬家倒面工作管理小组。

组长:公司分管副总经理副组长:分管生产、安全副总经理、分管搬家倒面副总工程师成员:生产管理部、机电管理部、安监局、总调度室、通风管理部、人力资源部、财务部、设备管理中心、物资供应中心、生产服务中心、设备维修中心、车辆管理中心、核算中心、各矿井负责人及相关人员。

第六条公司分管副总经理负责全公司搬家倒面的领导组织工作,每月定期组织召开搬家倒面例会,对搬家倒面工作进行统一安排部署。

第七条生产管理部、机电管理部、设备管理中心、安监局负责搬家倒面的业务保安和协调组织管理,人力资源部、财务部和核算中心负责搬家倒面费用的核算、结算管理。

第八条生产服务中心负责公司采掘工作面安装与回撤、回撤通道支护、胶带机安装与回撤专业化服务工作。

第九条生产矿井的职责范围:1.负责前期准备中的矿务工程准备、各系统及材料设备准备(含电缆夹、供回液管、冷却水管、1140V及以下低压电缆、支架推拉头销及附件、平板车连杆及连杆销、平板车电缆托架、连接板螺栓、沉套、连接环、哑铃φ销、电缆插杆、列车防跑装臵);回撤通道支护设计及运顺巷道中心线(含皮带中心线)的标定,并对生产服务中心进行技术交底;新工作面设备布臵设计(标明工作面的方向、支架数量、溜槽的位臵等)等技术及组织准备;末采工作面贯通、采通后清煤等准备工作。

04搬家倒面安全技术措施

04搬家倒面安全技术措施

XXX回撤通道搬家倒面安全技术措施根据矿安排部署,我队将施工XXX,为此,我队将对XX 回撤通道进行搬家倒面工作,为了保证搬家倒面期间的施工安全,保证人员、设备的安全,特制定如下安全技术措施:一、综掘机行走安全技术措施:1、综掘机行走路线:XX2、综掘机行走过程中需将电压改为660V,并在以下配电点接电:XX;XX。

3、在综掘机行走到XX与XX和XX,必须在天桥下打好单体支柱,每个天桥下打12根单体支柱,并在顶板加设木垛,防止损坏天桥。

4、综掘机具备行走条件后,汇报调度室,由调度室安排部署行走时间。

综掘机行走过程中必须有跟班副队长在现场指挥,综掘机司机、跟车工及电钳工必须持证上岗,熟悉掌握安全措施中的规定要求。

5、检修工在综掘机行走前对综掘机进行仔细检查,保证行进过程中的正常;将综掘机行走路线进行检查,保证行走路线畅通、平整。

6、综掘机行走时必须在路面上铺设废旧皮带,且保证综掘机履带在皮带上行走,防止损坏路面,并且将铲板及截割头抬起至合适的位置,防止划伤地面。

7、综掘机在行走过程中,如遇到人员通过,必须停机,将截割头落地并断电,待人员安全通过后方可开动机组,严禁人员于综掘机同时行进。

8、电钳工在拆电和接电过程中严禁带电作业,并且悬挂警示牌、上锁。

综掘机前方及两侧严禁站人,跟车工跟在综掘机后5米的地方,严禁与综掘机平行行走,发现问题及时与综掘机司机沟通。

9、综掘机司机开车过程中必须精力集中,控制好综掘机行进速度,保持整机平稳。

如行进过程中出现问题需处理时,必须将综掘机截割头落地,停电上锁后方可进行处理。

10、综掘机行进时,放电缆人员必须由有经验的人员担任并做好安全防护措施,防止电缆将其拖倒摔伤人员。

11、提前铺设好综掘机取电电缆,拆除的电缆必须有车辆及时进行回收,防止影响其他车辆的通行。

二、拆除皮带安全技术措施1、拆除皮带时必须有跟班人员进行现场指挥。

2、准备好拆除皮带所有的工器具:22-24的眼睛扳手、钢丝绳、手拉葫芦等。

搬家倒面管理办法(补充)

搬家倒面管理办法(补充)

关于下发《神东煤炭分公司综采搬家倒面管理办法补充规定》的通知各单位、各部门:为进一步加强综采搬家倒面管理,实现综采搬家倒面工作的制度化、规范化,更加明确各单位应承担的责任和义务,达到“安全、快速、优质、低耗”的工作目标,有效提高搬家倒面质量,适应公司快速发展的需要,对原《神东公司综采搬家倒面管理办法》进行了补充,现下发给你们,请遵照执行。

二00六年三月三十日神东煤炭分公司综采搬家倒面管理办法补充规定一、验收程序加强前期验收工作,验收由生产部组织,生产部分管经理参加。

(一)矿务工程(包括切眼)验收工作矿务工程(包括切眼)施工完毕后,设备安装前,生产矿井向生产部提出验收申请,生产部组织生产服务中心、生产矿井对切眼安装矿务工程、支护质量、安全工作和断面尺寸等进行验收,验收完毕后与矿方填写切眼等矿务工程验收表,并共同签字认可,生产矿井对所施工矿务工程存在的问题按验收要求的整改日期及时进行整改,整改完毕后将整改信息反馈到生产部和生产服务中心,生产服务中心根据搬家倒面安排开始对该面进行设备安装准备工作。

(二)回撤通道验收工作生产服务中心在对回撤通道支护前,矿井矿务工程结束后,由生产矿井向生产部提出申请,生产部组织生产服务中心、生产矿井对回撤通道矿务工程进行验收。

重点对回撤通道的支护强度、施工质量和断面尺寸等对照设计和施工组织措施进行验收,验收完毕后与矿方填写矿务工程验收表,并共同签字认可。

生产矿井对回撤通道与设计和施工组织措施不符的问题按验收要求的整改日期进行整改,生产部监督其整改情况,整改完毕后生产服务中心根据搬家倒面安排对回撤通道进行支护。

支护完毕后,由生产服务中心向生产部提出申请,生产部再次组织生产矿井、生产服务中心对回撤通道按支护设计进行验收,对通道支护出现的问题提出整改意见,对设计与实际支护出现无法相符的问题,现场协商确定合理的解决意见,同时与生产服务中心、生产矿井填写回撤通道支护验收单并签字认可,生产服务中心按验收要求的整改时间对所存在问题进行整改,生产部监督其整改情况,整改完毕后将所有与支护相关的设备移交矿方管理,直至贯通后,由矿方将相关设备再次移交给生产服务中心管理。

04工作面搬家倒面期间“一通三防管理安全技术措施

04工作面搬家倒面期间“一通三防管理安全技术措施

04工作面搬家倒面期间“一通三防管理安全技术措施为加强0411综采工作面回撤、安装期间的通风安全管理,根据《煤矿安全规程》《神东煤炭分公司“一通三防”实施细则》和《神东公司综采搬家倒面管理办法》,制定本补充规定。

1、综采工作面回撤应有矿通风(科)队制定专项通风安全技术措施报矿总工程师审批,矿方和生产服务中心严格按审批的措施执行。

第综采工作面回撤、安装期间的通风系统、局部通风管理,通风设施施工,通风、瓦斯管理牌板设置等由所在矿井负责。

生产服务中心在回撤、安装期间应积极配合矿方加强通风系统、通风设施的管理,以保证通风系统、局部通风的稳定性和可靠性。

2、矿方在施工通风设施时应充分考虑回撤、安装时大型设备及特种车辆的通行。

有大型设备及特种车辆通行的风门之间应设人员躲避硐,门扇与墙壁应设连接挂钩,风门门槛不得影响车辆通行。

生产服务中心在回撤、安装过程中不得损坏通风设施,如不慎损坏通风设施,必须立即通知矿方及时修复。

3、在工作面与回撤通道贯通后,辅回撤通道的密闭、风障等通风设施方可拆除。

4、高瓦斯矿井综采面回撤时,应从工作面回风侧单头顺序向进风侧回撤,不得从工作面中部向两侧回撤。

并应在辅回撤通道设置风门,利用风门的开和关控制回撤工作面风量。

回撤过程中回撤地点及其附近瓦斯浓度超限时应及时增设局部通风机通风。

低瓦斯矿井回撤前,应在辅回撤通道安装局部通风机,回撤期间向回风侧回撤的独头巷道必须采用局部通风机供风,不得将回撤冒落区漏风作为作业场所供风代替局部通风机供风。

局部通风机功率不得低于2某11KW,同时应有备用风机。

局部通风机安设与风筒吊挂应保证有效行车宽度5、跳采工作面回撤、安装期间,回撤工作面和安装工作面切眼为两条并联风路,易造成回撤工作面风量不足。

矿方在回撤、安装前应在安装工作面构筑可靠的控风设施,合理调节相邻回撤工作面风量,回撤工作面风速不应低于0.5m/。

6、综采工作面回撤、安装期间,胶轮车尾气排放量较大,采空区有害气体涌出增多,回撤面应实现独立通风,不得将在采工作面回风流串入回撤、安装工作面。

搬家布面安全技术措施

搬家布面安全技术措施

搬家布面安全技术措施一、工程概况我队现已完成+1676mB3皮带运输巷的掘进及+1676mB3皮带运输巷与+1675mB3皮带运输巷的贯穿工作,依据我矿掘进工程计划,需将掘进设备搬至+1675mB3及+1685mB3掘进工作面,为保证搬家布面工作安全顺利进行,特编写此安全技术措施:二、施工组织1、施工地点:+1676mB3皮带运输巷、+1675mB3皮带运输巷、+1685mB3轨道运输巷2、施工内容:搬家布面3、施工单位:综掘队4、施工负责人:王国臣安全负责人:韩天高技术负责人:马永、刘新虎三、工作计划依据掘进队工作计划,现将此次搬家布面期间涉及工作量及任务安排公布如下:1、将+1676mB3皮带运输巷160型掘进机人工开至+1675mB3皮带运输巷1580m处掘进工作面;2、安装+1676mB3皮带运输巷与+1675mB3皮带运输巷贯穿巷40T刮板机;3、安装+1675mB3皮带运输巷1040m至1580m带式运输机;4、拆掉+1685mB3轨道运输巷680m至1700m处带式输送机;5、拆掉二号联系巷电滚筒皮带并搬至三号联系巷;6、安装三号联系巷电滚筒皮带;7、铺设+1685mB3轨道运输巷1750m至1900m处轨道;8、将两台800KVA、一台315KVA移电运至+1685mB3轨道运输巷三上山机电硐室安装使用;9、将+1685mB3轨道运输巷二上山一台315KVA移变运至+1699m机电硐室安装使用;四、施工准备1、施工前,所有参加施工的人员必须贯彻学习本安全技术措施,并在学习记录表上签字;2、施工前,将所有施工所需材料、工具准备齐全,施工前要将所需工具、材料准备齐全,如:手拉葫芦、大锤、铁链、扳手、绳扣、撬棍、皮带打口机、锁带用具、皮带扣等。

并仔细进行检查,保证所有工器具完好,提前将所有工器具放到施工现场;3、施工前,提前准备好运输物料所需的平板车、矿斗车,仔细检查车体有无脱焊、车轮转动是否灵活,车轮销是否完好;4、施工前,派专人检查运输线路是否畅通,仔细检查运输路段的轨道、轨距是否符合要求,如不符合运输要求,应及时进行调整;钢丝绳是否牢固、可靠,有无断丝及锈蚀现象;5、施工前,派专人检查各施工点巷道支护、环境等状况,如有隐患及时安排人员处理;6、机电科认真检查需要入井设备的完好状况,并粘贴完好标志后方可入井;7、安装带式输送机、刮板机及移变时,机电科必须有专人在现场进行技术指导,安装调试完成后由机电科进行验收;8、此次搬家布面期间,现场要有专人统一指挥,安全科必须派专职安全员在施工现场监督作业,严禁违章操作、违章作业;9、施工前,施工人员必须熟悉作业环境、设备性能及技术参数,严禁瞎干、蛮干;五、安全技术措施〔一〕回撤掘进机注意事项1、必须配备技术熟练的专职掘进机司机,掘进机司机必须持证上岗,掘进机司机必须熟悉行走巷道尺寸、坡度等;2、掘进机行走前,必须派专人进行开道,把巷道原有的设备及杂物清理干净,不得影响掘进机行走;3、掘进机行走时,掘进机司机要密切观察沿途路况,避让沿途的电缆、及风、水管路等,碰到意外状况及时停机处理;4、掘进机行走时,必须派专人看护掘进机电缆,防止电缆被掘进机压住或卷入履带内。

搬家布面安全技术措施

搬家布面安全技术措施

搬家布面安全技术措施前言在搬家时,为保守家具的完整性,保证生活财产的安全,必须注意搬家过程中的安全问题。

搬家布面的安全技术措施以下是一些在搬家时需要注意到的技术措施:1. 安排合适的车型在选择搬家车辆时,一定要根据需要选择合适的车型。

此外,也需要考虑车辆本身质量和稳定性。

如果车辆过小或质量不足,将会出现物品摆放不稳或无法摆放的情况。

2. 确认家具重量及体积在搬动家具时,必须确认家具的重量和体积。

对于大型家具,应该需要有多个人合作。

如果家具过重或过大,最好通过其他方式来进行运输,避免造成人身伤害或家具损坏。

3. 包装家具在运输过程中,应该为家具使用高质量的保护材料。

使用泡沫、气垫、毛毯等材料来包装家具,以防止家具受到磨损和外力撞击。

4. 使用托盘和垫子对于大型家具,可以运用托盘和垫子。

托盘可以用于在楼层和楼层之间移动家具或提起家具。

使用垫子可以避免锋利物品撞击家具,从而保护家具不受划伤和损坏。

5. 尽量垂直搬运在搬家过程中,家具的“手柄”位置是一个关键的问题。

尽量垂直于地面使用手柄来移动家具,这可以有效减少家具的磨损和损坏。

6. 使用安全带如果搬运过程中需要用到梯子或安装固定支架,展示工作时,必须使用安全带来保证自身安全。

7. 请专业人士进行操作如果您不了解如何进行安全的家具搬运过程,就请专业人员来帮助你。

得到专业人士的帮助,可以避免物品损坏或人身伤害。

结论在搬家时,必须要注意安全问题。

为家具搬运使用上述技术措施可以避免家具损坏或人身伤害的发生。

请务必谨慎操作,并在必要时请专业人士的协助。

搬家布面安全技术措施

搬家布面安全技术措施

搬家布面安全技术措施一、工程概况我队现已完成+1676mB3皮带运输巷的掘进及+1676mB3皮带运输巷与+1675mB3皮带运输巷的贯通工作,根据我矿掘进工程计划,需将掘进设备搬至+1675mB3及+1685mB3掘进工作面,为保证搬家布面工作安全顺利进行,特编写此安全技术措施:二、施工组织1、施工地点:+1676mB3皮带运输巷、+1675mB3皮带运输巷、+1685mB3轨道运输巷2、施工内容:搬家布面3、施工单位:综掘队4、施工负责人:王国臣安全负责人:韩天高技术负责人:马永、刘新虎三、工作计划根据掘进队工作计划,现将此次搬家布面期间涉及工作量及任务安排公布如下:1、将+1676mB3皮带运输巷160型掘进机人工开至+1675mB3皮带运输巷1580m处掘进工作面;2、安装+1676mB3皮带运输巷与+1675mB3皮带运输巷贯通巷40T刮板机;3、安装+1675mB3皮带运输巷1040m至1580m带式运输机;4、拆除+1685mB3轨道运输巷680m至1700m处带式输送机;5、拆除二号联络巷电滚筒皮带并搬至三号联络巷;6、安装三号联络巷电滚筒皮带;7、铺设+1685mB3轨道运输巷1750m至1900m处轨道;8、将两台800KVA、一台315KVA移电运至+1685mB3轨道运输巷三上山机电硐室安装使用;9、将+1685mB3轨道运输巷二上山一台315KVA移变运至+1699m机电硐室安装使用;四、施工准备1、施工前,所有参加施工的人员必须贯彻学习本安全技术措施,并在学习记录表上签字;2、施工前,将所有施工所需材料、工具准备齐全,施工前要将所需工具、材料准备齐全,如:手拉葫芦、大锤、铁链、扳手、绳扣、撬棍、皮带打口机、锁带用具、皮带扣等。

并仔细进行检查,确保所有工器具完好,提前将所有工器具放到施工现场;3、施工前,提前准备好运输物料所需的平板车、矿斗车,仔细检查车体有无脱焊、车轮转动是否灵活,车轮销是否完好;4、施工前,派专人检查运输线路是否畅通,仔细检查运输路段的轨道、轨距是否符合要求,如不符合运输要求,应及时进行调整;钢丝绳是否牢固、可靠,有无断丝及锈蚀现象;5、施工前,派专人检查各施工点巷道支护、环境等情况,如有隐患及时安排人员处理;6、机电科认真检查需要入井设备的完好情况,并粘贴完好标志后方可入井;7、安装带式输送机、刮板机及移变时,机电科必须有专人在现场进行技术指导,安装调试完成后由机电科进行验收;8、此次搬家布面期间,现场要有专人统一指挥,安全科必须派专职安全员在施工现场监督作业,严禁违章操作、违章作业;9、施工前,施工人员必须熟悉作业环境、设备性能及技术参数,严禁瞎干、蛮干;五、安全技术措施(一)回撤掘进机注意事项1、必须配备技术熟练的专职掘进机司机,掘进机司机必须持证上岗,掘进机司机必须熟悉行走巷道尺寸、坡度等;2、掘进机行走前,必须派专人进行开道,把巷道原有的设备及杂物清理干净,不得影响掘进机行走;3、掘进机行走时,掘进机司机要密切观察沿途路况,避让沿途的电缆、及风、水管路等,遇到意外情况及时停机处理;4、掘进机行走时,必须派专人看护掘进机电缆,防止电缆被掘进机压住或卷入履带内。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

搬家倒面安全技术措施
一、设备简介:
1、掘锚机:型号奥钢联ABM20型,总装机功率510KW,电压1140V,总重量94T,行走方式履带行走,遥控操作。

2、连运1#车:型号LY2000型,总装机功率是310KW,电压1140V,行走方式履带行走,手动操作。

二、行走路线:
工作面掘锚机从88501一号回顺工作面(我队工作面原路返回)—3联巷风门—集中辅运措施巷—一号辅运大巷—一盘区88100胶运顺槽。

三、搬家倒面时间:
2007年5月27日开始。

四、搬家倒面行走工作顺序:
1、拆卸四部皮带、五部皮带;将皮带件与皮带导到康孙大巷材料库;
2、拆卸转载机钢性架、转载皮带,并全部升井;
3、四部皮带机头大架与五部皮带机头大架升井;
4、将我队掘锚机和连运一号车行走到88501五联巷最下端;
5、掘锚机解体,拆卸掘锚机滚筒和铲板;
6、掘锚机截割滚筒和铲板使用多功能车运输,按行车路线首先进入88100胶运工作面安装地点;
7、同时将掘锚机其余部分、连运1#车接上事先准备好的电缆上,试运行各设备,设备行走顺序为掘锚机,连运一号车;
8、按上述设备顺序组织行走设备;
9、中途电缆用完后,由专职电工去移变,同时将各设备停放在最近的联巷内(以防堵车),停电,电工挂牌,卸电缆,用五吨车装卸电缆至下一个移变,接好电缆,设备继续前进,最后使各设备顺利到达工作面。

10、最后将电缆统一回收。

11、设备到达位置后安装掘锚机截割滚筒和铲板
12、安装转载皮带机;
13、安装皮带。

14、88501一号回风顺槽回收风筒、材料、清理巷道。

五、人员安排与职责:
1、整个设备行走按“三班”制作业方式作业,如果一班未能完成全部设备行走任务,下一班继续行走设备,跟班队长随身携带小灵通,井下设备出现问题或出现其他不可预测的事情及时和地面联系,地面负责派人去事故发生地点解决。

2、每班设跟班副队长一人,负责指挥整个设备行走过程的作业与安全,其他人员必须听从指挥。

3、每班设专职电工1人,负责设备的接线,设备的停送电以及监视整个设备行走过程中设备的运行状况,发现有异常情况应立即停机,应仔细检查,如果有故障及时处理好后可再次开机行走。

4、队长负责人员分配。

六、一般规定:
1、所有人员必须认真学习本安全措施,并签字,否则不得参与该项工作。

2、各岗位工种必须经过专门培训,必须持证上岗,严格按照作业规程、操作规程作业。

3、凡入井人员必须携带好自救器和安全帽,严禁穿化纤衣服入井。

严禁酒后和带烟火入井。

4、跟班干部负责工作区域隐患的监督检查工作,发现问题及时汇报,并组织处理。

5、人员在装卸电缆、乘座车辆时,必须符合矿有关规定。

6、人力扛物料时,重件要多人合作,统一口令,步调一致,单人作业时,扛物不要太重,同时要小心谨慎。

7、司机在操作设备时,严禁超速行驶。

8、所有设备行走过程必须严格按照《保德煤矿设备行车安全技术措施》。

9、如果设备因为巷道高度不够或其他原因入井困难时,跟班副队长及时和井上值班室联系,由队部解决,解决不了事情及时向矿报告,请示给予解决。

10、掘锚机在从工作面推出时,为了不破坏88501一号回风的通风设施,我队决定先将掘锚机右侧掩护棚拆除,在拆除位置用皮带将其包好,在行走过程中人员认真看护好风筒和左帮水管。

七、电缆敷设:
1、设备电源用现用供电电缆,用五吨车装运电缆。

2、电缆装车要整齐有序,盘放电缆要注意挤、碰伤及从车摔下。

3、盘电缆至少四人,一人负责与司机联系,装电缆不得在五吨车侧边装卸,必须从车后面将电缆装上盘好,每次装电缆要与司机配合好等车停稳后再开始盘电缆。

4、乘车人员身体不可探出车箱外,不可站起,要坐稳,以免发生意外。

5、行车时,车后面的工作人员与车保持3米以上的安全距离。

八、设备行走:
1、设备在行走时,要统一指挥,设备与五吨车之间要保持5米以上的安全距离。

2、设备行走时前后设专人看护电缆,行走路线,看护人员应与设备保持3米以上的安全距离,设备两侧严禁站人。

3、设备行走时必须听从指挥人员的指令后方可行驶,行走时应靠前进的右侧行走,电缆卸下时摆在帮的最边上,以防车辆压损。

4、设备拐弯时,指挥人员和司机要查清楚巷道情况方可行走,以免碰、挤坏巷帮及电缆或其它设施。

5、设备后备用Φ25的高压胶管5~8根,利用巷道消防散水管路给掘锚机供水,防止掘锚机在行走过程中高温损坏设备,严禁设备无水行走。

九、机电:
1、必须按要求接线,严禁明接头、鸡爪子、羊尾巴。

2、停机时设备都要停放在顶板完好,底板干燥,空间宽畅的地带,并且所有操作手把都打到零位,做到停机闭锁。

3、检修设备时,要设专人指挥,分工明确、相互配合,防止发生意外。

4、非专职电气机械人员严禁操作电气设备,严禁带电搬迁设备,停电检修时,必须悬挂"有人工作,严禁送电"的标志牌。

十、风险评估程度:中等风险。

十一、学习人员签名:(见附表:1)。
