毛家湾装修施工组织设计
(新)工家湾5号楼施工组织_

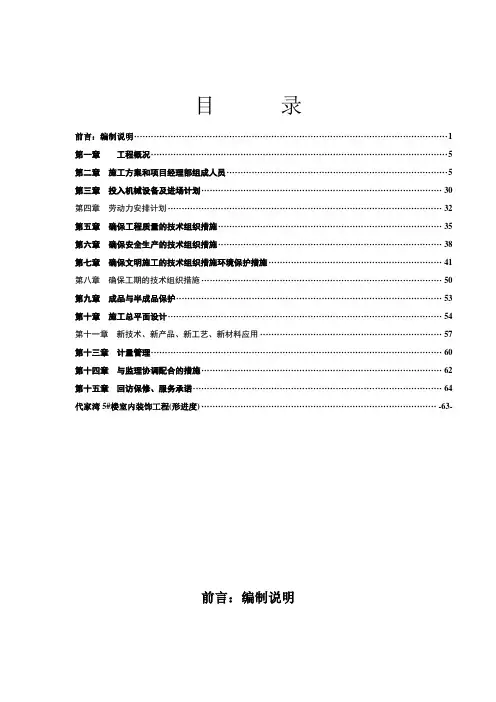

目录前言:编制说明 (1)第一章工程概况 (5)第二章施工方案和项目经理部组成人员 (5)第三章投入机械设备及进场计划 (30)第四章劳动力安排计划 (32)第五章确保工程质量的技术组织措施 (35)第六章确保安全生产的技术组织措施 (38)第七章确保文明施工的技术组织措施环境保护措施 (41)第八章确保工期的技术组织措施 (50)第九章成品与半成品保护 (53)第十章施工总平面设计 (54)第十一章新技术、新产品、新工艺、新材料应用 (57)第十三章计量管理 (60)第十四章与监理协调配合的措施 (62)第十五章回访保修、服务承诺 (64)代家湾5#楼室内装饰工程(形进度) (63)前言:编制说明我们对能参加本次装饰工程投标工作表示荣幸和感谢我们本着认真、严肃的态度编制本次施工组织设计。
通过认真研究和学习本次招标文件及图纸资料,并踏勘了施工现场,对本工程装饰标准、装饰范围及施工特点有了进一步的理解。
我们有充分的信心保证以质量优、工期短、服务好、配合好的承诺,全面完成图纸规定的各项任务,为业主提供优质服务。
我们将全力以赴,做好施工前的各项准备工作,补充各项施工方案,编制调整详细作业计划。
我们公司以本公司管理优势,组织多支作业队伍,用ISO9001贯彻程序文件指导施工,确保本工程优质按期完工。
我们有丰富的各种大型项目施工和协调经验,这是我们按期完成该工程的有力保证,我们将以30天的总工期完成施工。
我们接受业主提出的质量和技术要求,按国家质量标准,在本工程中实行创优目标管理,确保合格标准,并按照建筑工程施工现场标准化管理规定组织现场文明施工,确保文明工地。
按照ISO9001的质量管理体系,在工程竣工后的保修期内,我们将委派专人指导装饰工程范围内的使用期的保养、维护工作,提供优质服务,我们慎重地提出:保修期满后,凡属我公司施工原因造成地质量问题,我们将终生负责到底,以解除业主地后顾之忧。
我们将与业主、设计和其它专业安装公司密切配合,诚意接受和尊重施工监理、设计专业人员在全工程中地指导和帮助,我们充分理解业主的心情和设计意图,为把本工程装饰得尽善尽美做出我们应有得贡献。
施工组织设计(柔远美丽村庄)
中卫市沙坡头区柔远镇美丽村庄建设项目施工组织设计一、工程承诺若我公司中标,将严格按照有关技术规范规定和设计图纸要求,精心组织、精心管理、精心施工,合理配备人力、物力、财力和施工机械设备,精心选派优秀的施工管理人员,组建一支强有力的项目施工组织机构,选派有丰富经验的专业施工队伍进场施工,树立“精品工程”的思想意识,以确保工程安全、质量、进度等目标的实现。
质量承诺:保证此项工程施工质量达到合格标准进度承诺:根据招标文件要求,本工程总工期50日历天,我公司保证利用时间,按时完成工程建设任务。
安全承诺:在整个施工期内,我公司将严格执行各项安全生产规章制度,加强管理,确保无任何安全责任事故发生。
二、编制依据1、我国现行施工验收规范、规程及标准;2、中卫市沙坡头区柔远镇美丽村庄建设项目施工设计图纸、招标答疑及招标文件;3、现场勘测情况三、执行标准1、本工程的施工严格执行国家新颁布的有关建设工程施工的技术标准、规程、工程质量、安全、文明施工、竣工验收等规定。
2、建筑工程施工与验收主要依据以下标准和规范,但不限于此。
《工程测量规范》GB50026—93《建筑抗震设计规范》(GB5011-2001)《砼路面工程技术标准》 JTGB01-2003《公路路基施工技术规范》(JTJ033-95)《公路土工试验规程》JTJ051-93《公路工程施工安全技术规程》JTJ076-95《砼路路基设计规范》JTGD30-2004《水泥砼路面施工技术规范》JTGF30-2003四、工程概况中卫市沙坡头区柔远镇美丽村庄建设项目,位于沙坡头区柔远镇冯庄村,对于周边群众致富奔小康和完善及提高乡村道路网络建设,为促进发展经济提供了有利条件。
主要工程:广场建设及铺砖,路面、房屋改造,绿化、粉刷。
根据招标文件要求,本工程总工期31日历天。
五、施工部署(一)施工机构的组成及任务分工1、我公司对该工程实行项目法施工,为确保该工程按期竣工,公司将把该工程列为重点工程和信誉工程,选派管理经验丰富、业务能力强、工作作风过硬,事业心强、善打硬仗并具有资质等级的项目经理和具有中级以上职称的专业技术人员组成项目管理部机构,全面负责该工程的施工管理工作。
(建筑工程设计)和睦村社区装修工程施工组织设计
(建筑工程设计)和睦村社区装修工程施工组织设计沙坪坝区童家桥街道和睦村社区办公室装修工程施工组织设计二〇一四年八月二十一日目录一、工程概况及特点二、编制依据三、施工部署四、工程施工计划及其说明五、主要工程项目施工程序、施工方法六、工程质量管理目标七、工程质量保证措施八、文明安全施工措施九、工期保证措施附表一计划用于本工程的主要施工机械设备表附表二拟配备本工程的实验和检测仪器设备表附表三劳动力计划表附表四施工进度网络图一、工程概况及特点(一)工程名称:和睦村社区办公楼工程(二)工程地点:童家桥和睦村(三)建设单位:重庆市沙坪坝区人民政府童家桥街道办事处(四)设计单位:深圳市国际印象建筑设计有限公司(五)工程概况:本工程包括新增工程及原有建筑物外立面改造等工程。
新增工程建筑面积约219.45平方米(3层),建筑高度为9.2米。
该工程包括基础、主体工程、电气及给排水等。
二、编制依据1、业主提供的工程量清单2、工程适用的有关规范、标准依据施工图纸和技术要求,本工程项目的材料、设备、施工应达到下述规范、标准的要求,如下述标准及规范要求相互间有出入时则以较新执行者为准。
《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2002《钢筋焊接及验收规程》JGJl8-96《建筑桩基技术规范》JGJ94-94《建筑地基处理技术规范》JGJ79-91《屋面工程质量验收规范》GB50207-2002《砌体工程施工质量验收规范》GB50203-2002《建筑地面工程施工质量验收规范》GB50209-2002《建筑装饰装修工程施工质量验收规范》GB50210-2001《建筑给排水及采暖工程施工质量验收规范》GB50242-2002 《通风与空调工程施工质量验收规范》GB50243-2002《建筑电气工程施工质量验收规范》GB50303-2002《建设工程文件归档整理规范》GB/T50328-2001《火灾自动报警系统施工及验收规范》GB50166-92《自动喷水灭火系统施工及验收规范》GB50261-96《建设工程施工现场供用电安全规范》GB50194-93《建设工程项目管理规范》GB/T50326-2001《建筑拆除工程安全技术规范》JGJ147-2004《施工现场临时用电安全技术规范》JGJ46-20053、设计图纸中规定的其它施工和技术质量标准、规范、规程等。
某500KV项目标段装修工程施工组织设计
球冠特种线缆有限公司500KV项目标段一装修工程施工组织设计编制人:(职务)审核人:(职务)批准人:(职务)批准部门(盖章)编制日期:目录第一章编制说明 (4)1.1工程概况 (4)1.2编制依据 (4)1.3执行的法律法规标准规范 (4)第二章施工管理目标 (5)2.1施工管理目标 (5)2.2质量控制管理目标 (5)2.3工期控制管理目标 (5)2.4安全生产控制管理目标 (5)2.5文明施工现场控制管理目标 (5)第三章施工组织部署 (5)3.1施工组织 (5)3.2施工现场组织机构 (6)3.3施工技术管理 (6)3.4施工质量管理 (7)3.5施工材料管理 (7)3.6劳动力管理 (7)3.7工程资料管理 (8)3.8施工部署 (8)3.9施工现场规划布置 (8)第四章施工进度计划 (9)4.1进度控制原则 (9)4.2进度计划保证措施原则 (9)4.3施工工期目标 (9)4.4保证工程进度的组织措施 (9)4.5保证工程进度的管理措施 (10)4.6保证工程进度的材料供应措施 (11)第五章主要分项工程施工方案 (12)5.1装饰项目施工工艺方案 (12)5.2安装项目施工工艺方案 (18)第六章施工质量保证措施和目标 (21)6.1质量方针和目标 (21)6.2质量保证体系 (22)6.3质量保证措施 (22)6.4工序质量的检验与控制 (23)6.5工程质量验收 (24)6.6材料进场质量保证和二次检验制度 (24)6.7施工机械控制措施 (27)6.8成品保护措施 (28)第七章安全生产与文明施工措施 (32)7.1安全生产保障措施 (32)7.2安全保证措施 (32)7.3安全管理制度 (32)7.4安全防护设施 (33)7.5安全防火制度及防火措施 (33)7.6消防安全 (36)7.7安全教育 (37)7.8文明施工措施 (38)7.9职业健康安全管理措施 (39)第八章施工机械配置及劳动力配备 (48)8.1机械设备选用计划 (48)8.2劳动力投入计划 (50)第九章与业主及各单位的配合情况 (52)9.1积极配合建设单位的工作 (52)9.2与设计单位之间的工作协调 (52)9.3与各专业施工单位的协调配合 (52)附图一:球冠500KV项目标段一室内装修工程施工现场平面布置图附图二:球冠500KV项目标段一室内装修工程施工进度计划网络图第一章编制说明1.1工程概况1.1.1工程名称:浙江球冠特种线缆有限公司500KV项目标段一装配车间(1#办公楼)室内装修工程1.1.2建设单位:浙江球冠特种线缆有限公司1.1.3施工单位:浙江森晟建设有限公司1.1.4施工范围:一~七层室内及公共部位装饰及安装工程1.1.5设计单位:浙江元和装饰股份有限公司1.1.6工程地点:宁波市北仑区小港镇通途路北、陈山东路东1.2编制依据1.2.1施工图纸、招标文件、工程量清单及现场勘察情况。
外立面改造施工组织设计方案(原件)

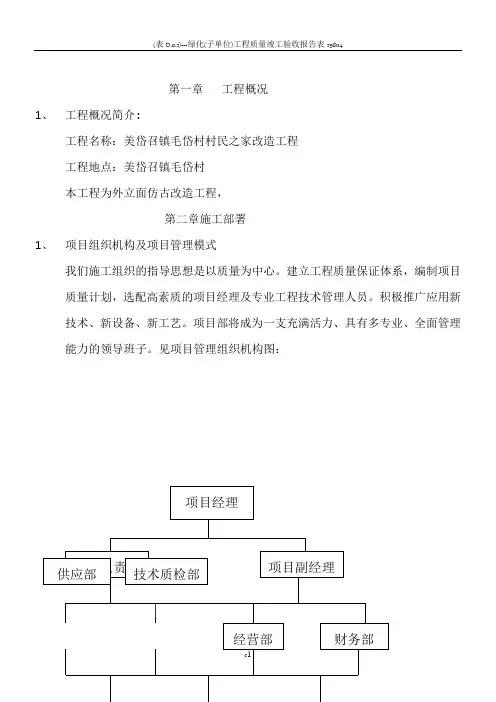

第一章工程概况1、工程概况简介:工程名称:美岱召镇毛岱村村民之家改造工程工程地点:美岱召镇毛岱村本工程为外立面仿古改造工程,第二章施工部署1、项目组织机构及项目管理模式我们施工组织的指导思想是以质量为中心。
建立工程质量保证体系,编制项目质量计划,选配高素质的项目经理及专业工程技术管理人员。
积极推广应用新技术、新设备、新工艺。
项目部将成为一支充满活力、具有多专业、全面管理能力的领导班子。
见项目管理组织机构图:各部门主要职责:供应部—负责全部工程所需的材料以及设备的供应和调配。
技术质检部—负责全部工程的技术和质量管理。
经营部—负责工程和合同管理及预决算管理。
财务部—负责全部工程的财务管理及资金调配。
2、项目管理模式:中赫建筑将按照多年来积累的成功项目管理经验来运行和管理本项目,形成以项目经理负责制为核心,以项目合同管理和成本、进度、质量控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制。
为规范本项目管理工作,项目部严格执行集团颁发的《质量手册》、《管理制度》,同时现场场区管理严格遵守旅顺口区施工现场标准化管理的有关规定。
2、实施目标工期目标:为使本工程早日竣工并投放使用,为业主提供服务,集体在人员组织、施工工艺、材料供应等方面进行精心布置,施工进度计划见附页。
质量目标:确保合格,争创优质工程现场管理目标:为保持施工现场周围清洁的环境,我们将设专人打扫清洁等措施,做到物流有序、施工顺畅文明施工。
确保现场管理达到文明施工样板现场。
安全目标:完善安全措施,提高安全意识,杜绝死亡和重伤事故发生,工伤频率控制在2﹪以下。
服务目标:服务周到、业主满意、重视抱怨、信守合同,认真协调与有关单位的关系,接受并积极配合业主和监理对工程质量、工程进度、计划协调和现场管理的控制与监督。
4、劳动力组织(劳动力计划表)合理而科学的劳动组织,是保证本工程顺利进行的重要因素之一,根据工程实际进度,及时调配劳动力。
我们将指定最优秀的劳动队伍进现场,并分级签订劳动合同,进场前进行安全知识教育,认真组织技术交底。
外墙装饰装修施工组织设计(同名6180)
鸿坤理想湾项目三、四期外墙涂料工程施工组织设计编制人:_______________审核人:________________施工单位:目录第一章编制依据 (2)一、施工图纸 (2)二、主要标准 (2)第二章工程概况 (3)一、总体简介 (3)二、工程概况 (3)第三章施工部署及平面布置 (3)一、项目部机构设置 (3)二、进度总体策划 (3)三、施工流水段的划分 (4)四、施工流程 (4)五、质量、安全、文明施工策划 (4)第四章施工方案及主要技术措施 (4)一、外墙保温工工艺及施工技术措施 (4)二、外墙角线施工工艺及施工技术措施 (10)三、外墙涂料施工工艺及施工技术措施 (13)四、吊篮施工方案 (15)第五章施工工期、施工进度计划及工期保证措施 (22)一、施工工期 (22)二、施工进度计划 (22)三、工期计划保证措施 (22)第六章质量目标及保证措施 (26)一、本工程的质量目标、质量承诺 (26)二、质量保证体系图 (26)三、本工程的质量控制措施 (27)第七章项目班子组成情况 (30)一、项目管理组织机构框图 (30)二、管理人员配备 (31)第八章主要机具装备及劳动力安排计划 (32)一、主要机具装备计划 (32)二、劳动力安排计划 (32)第九章安全生产、文明施工措施及防尘措施 (32)一、安全生产 (32)二、消防治安方案 (38)三、文明施工措施 (39)四、环保管理措施 (40)第十章施工节能降耗措施 (41)一、目的 (41)二、节能降耗的实施 (41)三、监督检查 (42)四、宣传教育 (42)第十一章成品及半成品保护措施 (43)一、成品、半成品保护管理要素 (43)二、成品、半成品保护阶段管理 (43)三、成品、半成品保护管理责任 (43)四、成品保护组织措施 (44)第十二章雨季施工措施 (45)附图:施工进度计划图第一章编制依据一、施工图纸鸿坤理想湾住宅小区项目30#、31#、36#、37#、38#、39#-44#、45#、46#、47#、48#楼工程施工图纸。
施工组织设计-装修装饰
施工组织设计-装修装饰一、编制依据1、施工图纸2、招标文件3、现场勘探情况4、装饰装修工程施工规范二、工程概况1、本工程是中国人民解放军66173部队礼堂整修工程,设计单位是大同市好运达装饰有限责任公司,主要施工项目有;1)礼堂大厅装修:U形轻钢龙骨吊异形纸面石膏板顶棚;墙面为方管龙骨吸音板、树脂板;地面水水泥砂浆地面刷地板漆;2)外立面装修:花岗岩干挂墙面,钢龙骨铝塑板雨蓬,大理石台阶面层。
3)舞台装修:制安木地板,挂贴花岗岩沿口。
4)所有墙面清除原有腻子后,打磨平整后,刮两遍腻子,刷两遍涂料。
5)房间内安装灯具有:600×1200格栅灯,石英射灯,霓红灯及普通荧光灯。
2、开工准备1)项目部接到中标通知后,立即组织现场施工人员熟悉研究施工图纸。
审查图纸和资料是否齐全,图纸本身相互间有无错误和矛盾。
了解是否与原建筑相符。
2)按照施工布署,在室内相应位置分别设配电箱。
3)编制材料进场计划,做好材料的预订工作。
4)委托试验室随时对原材料取样试验,严把材料质量关。
5)调运各种机械设备和工具的进场,并做合理使用。
6)组织安排各工种进场时间。
7)组织施工人员,搞好施工安全、质量操作规程,宣传教育职工提高防火意识和环保意识。
三、施工方案根据甲方的期要求,即2006年9月1日开工,至2006年11月1日竣工。
由于本工程的施工特点和具体情况,采取分段作业流水施工的施工方法。
装潢部分是本工程的核心,工序穿插多。
因此必须有计划、有顺序、有步骤、有条不紊的进行。
在装潢前,首先对管线的敷设,门窗口安装进行检查核对,无误后,开始装潢。
内部施工由水、电安装和装潢紧密配合,因此要合理组织施工为重要。
首先要根据图纸和甲方要求共同对施工图纸进行审核,核对无误进行施工。
室内装潢工艺,按照先上后下的原则,依次进行施工,其施工顺序为:吊顶→墙面装潢→地面工程→油漆、粉刷→灯具安装。
四、主要工程施工方法1、吊顶工程(1)龙骨的安装:1)应根据吊顶的设计标高在四周墙上弹线。
周家湾施工组织设计
施工组织设计第一章综合说明1.1 工程概况(1)编制说明本施工组织总设计根据“内蒙古伊泰准东铁路有限责任公司”中所要求的施工组织设计的顺序和内容,针对本工程特点及难点编制。
(2)编制原则本着技术先进,组织合理,操作和适用性强的原则进行编制,作为指导施工的纲领性文件。
以及同类工程的施工经验和按照标书图纸施工要求编制。
(3)编制依据1、根据内蒙古伊泰准东铁路有限责任公司准东线周家湾至虎石段增建第二线周家湾车站大机/工务轨道车库房屋建筑工程招标文件及技术要求;2、根据招标人提供的施工图纸;3、根据我公司在同类工程施工中的经验和技术总结;4、我公司关于本工程工程投标专题经理办公会议有关决定;5、国家现行建筑安装工程施工验收、规范、规程及各项建设法规、条例。
(4)工程简介工程名称:准东线周家湾至虎石段增建第二线周家湾车站大机/工务轨道车库房屋建筑工程建设单位:内蒙古伊泰准东铁路有限责任公司质量标准: 符合国家质量验评标准达到合格工程地址:内蒙古鄂尔多斯市准格尔旗水文地质条件:本区属干旱、半沙漠的高原大陆性气候,冬季寒冷且时间长,夏季炎热且时间短,温差变化较大,本区最高气温38.3℃,最低气温-30.9℃,年均温度6.1~8.8℃。
全年降雨量小且多集中在7~9月份。
冬、春季多风,最大风速20m/s(1983年4月),平均风速2.3m/s,主要集中在4~5和10~11月份。
无霜期短,一般165天,霜冻冰期长,有195天,结冰期一般从11月份到次年3月份解冻,标准冻土深度1.50m。
工程简介:本工程为内蒙古伊泰准东铁路有限责任公司准东线周家湾至虎石段增建第二线周家湾车站大机/工务轨道车库房屋建筑工程大机/工务轨道车库,建筑面积:3886.74m2(包括土建、钢结构、装饰装修、暖通、给排水、消防、电气工程、综合布线)。
本工程为轻钢结构基础采用挖孔灌注桩上做砼桩基,主体结构为门式钢架结构。
本工程安装工程有给水、消防系统、排水系统、采暖工程、电气工程,安装工程施工时应与土建工程密切配合。
四川天府新区毛家湾净水厂_企业报告(业主版)
重点项目
项目名称
中标单位
中标金额(万元) 公告时间
TOP1
四川天府新区毛家湾净水厂项目 商混采购任务
中水电成都天府新 区建材有限公司
\
TOP2
四川天府新区毛家湾净水厂项目 钢质防火门采购任务
四川蓝盾门业有限 公司
\
*按近 1 年项目金额排序,最多展示前 10 记录。
2022-09-07 2022-11-09
*平均节支率是指,项目节支金额与预算金额的比值的平均值。(节支金额=项目预算金额-中标金额)
2.2 项目节支率列表
三、采购供应商
3.1 主要供应商分析
四川天府新区毛家湾净水厂的主要供应商有陕西硕鸿涛建筑工程有限公司、成都嵩健建筑劳务有限公 司、彭州市天彭镇众邦建材经营部,近 1 年中标数量分别达到 2 次、1 次、1 次。
(4)建筑装饰和装修业(2)
重点项目
项目名称
中标单位
中标金额(万元) 公告时间
TOP1
四川天府新区毛家湾净水厂项目 室内装饰装修设计服务任务
成都谷墨建筑工程 设计有限公司
\
TOP2
四川天府新区毛家湾净水厂项目 装修装饰分包任务
四川达鸿瑞建筑工 程有限公司
\
*按近 1 年项目金额排序,最多展示前 10 记录。
同比增长:0.0%
*平均节支率是指,项目节支金额与预算金额的比值的平均值。(节支金额=项目预算金额-中标金额)
1.2 需求趋势
近 3 月(2023-06~2023-08):
近 1 年(2022-09~2023-08):
本报告于 2023 年 08 月 25 日 生成
1/12
近 3 年(2020-09~2023-08):
毛中安全文明施工组织设计
毛中安全文明施工组织设计一、引言安全文明施工是建筑施工过程中非常重要的一环,对于保障工人、减少事故、保护环境都起到至关重要的作用。
本文将结合毛中施工公司实际情况,设计一套安全文明施工组织方案。
二、组织机构为了有效管理安全文明施工,我们建议设置以下组织机构:1. 安全生产部该部门负责制定施工安全规定、开展安全教育培训、检查施工现场以及处理安全事故。
该部门的职责包括:•制定施工安全规定和流程;•负责安全培训和教育工作;•检查和监督施工现场的安全情况;•处理安全事故,及时采取措施避免类似事故发生。
2. 文明施工部该部门负责施工现场卫生和环境保护工作,包括:•制定施工现场卫生和环境保护规范;•监督施工现场的卫生状况;•安排垃圾分类和处理;•推行节能环保措施。
3. 管理部管理部门负责协调安全生产部和文明施工部的工作,确保施工过程的安全和文明。
该部门的职责包括:•协调各部门的工作;•制定运行和督查机制;•报告施工进度、安全和环保情况。
三、安全文明施工组织流程1. 施工前准备阶段在施工前,需要进行以下准备工作:•制定详细的工程施工方案和安全施工方案;•确定责任人和相关部门;•进行安全教育培训;•配备必要的安全设备;•确保施工场地的与周边环境的协调。
2. 施工过程中在施工过程中,需要进行以下工作:•定期召开安全文明施工会议,交流并解决施工中遇到的问题;•进行安全巡查,发现问题即时整改;•实施安全防护措施,确保施工现场的安全;•安排专人进行垃圾分类和处理;•推行节能环保措施。
3. 施工结束阶段在施工结束阶段,需要进行以下工作:•进行安全验收,确保施工符合相关安全标准;•整理施工现场,清理垃圾并进行分类处理;•制定施工总结和反思,总结经验教训,优化施工流程。
四、安全文明施工的管理措施1. 加强安全教育培训•对施工人员进行必要的安全培训,提高其安全意识和应对突发事件的能力;•定期开展安全教育活动,提醒员工安全注意事项。
奇村疗养院装修工程施工组织设计(投标)_secret
山西省奇村干部疗养楼室内外装饰工程施工组织设计编制说明本施工组织设计之编制依据如下:1。
发包方发出的本工程《招标文件》及相关附件、图纸及补充文件2。
《建筑装饰工程施工及验收规范》(GB50210-2001)3。
《建筑工程施工质量验收统一标准》(GB50300-2001)4。
《建筑地面工程施工及验收规范》(GB50209-95)5。
《建设工程施工现场供用电安全规范》(GB50194-93)6。
《建筑施工安全检查标准》(JGJ59-99)7。
《建筑施工高处作业安全技术规程》(JGJ80-91)8。
《建筑机械使用安全技术规程》(JGJ33-2001、J119-2001)9。
本公司《ISO9001:2000质量管理体系认证标准》质量保证手册10。
《建筑内部装修工程防火验收规范》(GB50354-2005)11。
《民用建筑室内环境污染控制规范》(GB50325-2001)第一章工程概况及施工范围第一节工程概况项目名称:山西省奇村干部疗养楼室内外装饰装修工程。
工程地点:奇村温泉干部疗养院。
建设单位:山西省奇村干部疗养院。
建设规模:总建筑面积4616.11㎡。
资金来源:政府投资。
质量目标:合格。
第二节施工范围和计划1、本次装修施工范围包括:主要施工范围:干部疗养楼1#楼、2#楼、3#楼及餐厅。
在此施工范围内的门庭、过庭、大小会议室、卧室、客厅、卫生间、楼道、洗浴理疗区、活动室、楼梯间、厨房、餐厅及室外立面、平台等全部子项的装饰施工、设备、设施安装。
2、工程作业种类划分木作工程:各类吊顶制作安装、木门及木门套、线条的制作安装、顶面轻钢龙骨纸面石膏板吊顶、墙面装饰木基层及面板、墙面软包、隔断制作安装、木质踢脚线、木地板、地毯、灯槽、窗帘盒的制作安装等。
水泥,石材工程: 各类石材干挂、窗台贴石材、楼梯踏步、地面石材铺贴、墙、地面砖铺贴、墙、柱面石材挂贴、踢脚线贴花岗岩、地砖。
油漆工程:乳胶漆饰面、木门油漆、门窗套、线条、踢脚板油漆、橱、台、柜油漆、墙面木饰面油漆。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、编制依据1、施工合同1.2施工图纸1.3主要规程、规范1.4主要图集1.5主要标准1.6主要法规1.7其它2、工程概况2.1工程简介2.1.1工程概况2.1.2工程现场概况本工程施工现场地处北京市西城区前毛家湾1号院内,基地东侧为西黄城根北街,南临前毛家湾胡同,北临中毛家湾胡同。
由于所处位置接近市中心,周围道路交通状况不佳。
虽然工程临近高层住宅较少,但东西两侧紧邻三栋6层住宅楼,距离不过1米,存在一定的扰民现象,施工过程中需进行降低噪音等环保施工。
隔墙:隔墙为陶粒空心砖墙体。
保温:采用外墙内保温:厕所为增强水泥聚苯板,其他外墙为增强石膏聚苯板。
门窗工程:外檐为铝合金门窗,室内门为橡木装饰门、四防门、防火门、防火隔音门、软包门。
油漆工程:金属面油漆(88J1-P172-23),木材面油漆(88J1-P170-2)2.2设计概况2.2.1建筑设计概况 12.2.2结构设计概况2.2.3其他专业设计概况2.3主要分项工程量2.4装修做法总表墙面做法如下:外墙做法如下:屋面做法如下:吊顶做法如下:楼地面做法如下:注:以上各表中的工程做法均采用88J1及88J1-X1。
2.5工程任务特点2.5.1施工工期紧本工程装修工程从5月份开始,9月底结束完成全部施工项目。
装修面积不大但是装修包括项目繁多,各专业工种交叉作业多,而其中施工现场的有限作业条件将明显制约施工进度,工期尤为紧迫。
2.5.2质量要求高合同质量标准为:竣工力争“长城杯”。
2.5.3文明施工、环保要求高本工程位于市中心区,对文明施工、环保等要求高。
工程应采用行之有效的环保措施、做到文明施工以保证工程顺利进行。
2.5.4意义重大“中共中央文献研究办公用房翻扩建工程”是西城区的重点工程,也是北京市的重点工程。
2.5.5塔吊施工范围内已有建筑物多,而且施工作业区和生活区没有明显的分界线,注意运转安全。
3、施工部署:3.1、施工组织系统图土建装修项目────北京建工集团总承包二部水电装修项目────北京建工集团总承包二部消防通风空调项目──甲方分包弱电消防项目──甲方分包电梯安装项目──甲方分包铝合金门窗安装项目──甲方分包3.3、质量目标:创北京市优质工程。
3.4、施工部署:3.4.1部署原则3.4.1.1满足合同要求的原则满足合同要求,为达到工期、质量、安全、环保、服务等各项预定目标,进行人力、机械、物资、方案的部署。
3.4.1.2时间连续、空间占满的原则(季节施工和立体交叉作业)为确保工程工期,地下结构验收完及时插入二次结构施工、机电安装工程,地下装修工程和主体结构工程同时进行,应相互协调,制定详细的施工顺序和避让原则来完成施工。
3.4.1.3符合施工总顺序之间逻辑关系连接的原则(先地下后地上、先二次结构后装修、先土建后专业)合理安排工序,组织流水作业,避免施工安排中出现工序倒置及穿插污染的现象,避免返工返修,一次施工到位,达到长城杯标准。
3.4.1.4明确分阶段的施工重点,以保证均衡、配套施工。
3.4.1.5重点处理季节性施工的原则及时掌握天气情况,根据天气情况,做好各分项工程施工的冬期施工措施。
确保季节性施工时的工程质量不受影响。
3.4.1.6以科技为先导的原则在施工中充分发挥技术先行,科技攻克难关的施工方法,大力推广应用建设部和北京市发布的新技术、新材料、新工艺,向科技要效益、要进度,确保工程质量。
3.4.1.7按精品工程的要求部署的原则各分项工程的施工方法及质量标准均应达到竣工长城杯的要求;满足甲方、监理的合理要求。
3.4.1.8满足周围环境的要求(扰民、环保)施工部署时要考虑周围的实际情况,最大限度减少对周围居民工作和生活的影响,做到不扰民,最大限度减少对环境的污染,合理布置施工现场。
现场材料的码放必须符合环保要求。
施工时间严格遵守北京市建委的规定。
3.4.2目标部署3.4.2.1质量目标:确保竣工工程:北京市建筑“长城杯”工程。
3.4.2.2工期目标:3.4.2.2.1合同工期:开始时间:2004年9月20日,结束时间:2005年10月20日。
3.4.2.2.2工期安排计划装修工期:2004年05月20日开工~2005年10月20日工程阶段进度计划:详见附表。
3.4.2.3安全目标:因工死亡事故、重伤事故为零,重大机械事故、重大火灾事故为零,确保工程全面达标。
3.4.2.4场容目标:确保北京市“文明安全施工标杆工地”称号。
3.4.2.5消防目标:实现现场无重大火灾事故,将火灾事故率控制在00/。
3.4.2.6环保目标:施工现场环保工作100%达标,确保无扬尘、无扰民、无污染、无噪音,绿色施工。
3.4.2.7经济指标:人均产值6.5万元/人.年,降低成本4%。
3.4、任务划分:3.4.1总包合同范围:3.4.2甲方指定分包项目:3.5 总包单位与分包的关系:3.5.1 装修施工阶段,因分包单位较多,为提高劳动效率、加强施工管理,我部工作人员成立了现场工作组,解决材料、劳动力的调配、扫除技术障碍、协调各分包单位及加强总分包单位的协作问题。
3.5.2总包单位对所有分包单位进行协调、管理,指导、监督、检查、控制各分包单位的技术质量工作及进度完成情况,使各分包单位服从总进度计划和各项管理要求。
3.5.3在施工过程中,总包负责组织现场分部分项工程的验收工作,并对分包单位的施工质量、工期进行严格的控制。
3.5.4总包负责协调各分包单位进行单位工程检验评定,组织工程的对外交验。
3.5.5 分包单位方案的报审、材料的报验、分项分部工程验收必须经过总包单位的审核,分包单位按总包要求对技术资料进行收集与整理,分包项目完成后将资料移交总包单位。
3.6组织协调3.6.1内部协调以监理例会为总协调。
3.6.1.1监理例会:项目经理部主要部门负责人按时参加每周的监理例会,及时向甲方和监理反映目前和今后将要发生的直接影响工程进度、质量和经济的情况。
3.6.1.2质量分析会:由技术质量部门不定期组织召开,对工程中出现的质量问题进行分析,并制定出相应的预防纠正措施。
3.6.1.3成本分析会:每月由项目经营经理组织召开成本分析会,分析出目前的盈亏情况,找出盈亏的原因。
3.6.1.4生产例会:每天下午由现场生产经理组织生产例会,对影响施工进度、工程质量的各种因素进行分析,协调各专业之间的交叉作业.3.6.2对外协调3.6.2.1建设单位全面履行与建设单位签订的总承包合同规定的内容,保证按照合同规定的工期和质量标准完成全部工程内容,交付给建设单位一项满意的工程。
由项目部生产部门与其随时协调,对现场各分包单位(包括甲方分包单位)进行管理并协同作业。
使各分包单位按总包的总施工进度计划和管理要求进行施工,全面履行合同要求。
3.6.2.2设计单位与设计单位建立融洽的工作配合关系。
职能部门设专人与设计单位工程师进行工作联系,及时将工程中出现的问题反馈给设计。
并组织好各专业的图纸审核工作、工程设计交底和各专业设计交底。
凡涉及多个专业的设计变更洽商由总包单位统一与设计单位办理,积极配合设计、甲方做好施工图纸深化设计工作,使工程顺利进行。
3.6.2.3监理部门为监理部门创造良好的办公环境,设置夜间值班休息室。
自觉接受监理部门的监督管理,服从监理工程师的指令。
对于监理工程师提出的问题,总包单位要履行总包的责任,由专人负责落实督促检查整改落实。
3.6.2.4对质量监督部门:自觉接受政府质量监督机构的监督管理,对监督机构给总包单位和分包单位提出的问题,由专人负责落实、整改和督促检查。
并及时将整改情况质监报机构。
3.6.2.5政府部门项目经理部设行政经理一名,专门负责协调与社会各方面的关系,遵守各项国家、地方法律法规,按要求办理好各项手续,接受市容、环保、环卫、治安等政府部门的管理。
4、施工准备:4.1、技术准备本工程所用的图纸、图集、规范、规程等已经准备齐全,装修人员已到位,正在熟悉图纸,审阅变更、洽商。
技术人员负责编制详尽的装修施工组织设计,并对现场管理人员进行详细的技术交底;对物资、场地进行全面调查分析研究,做到真正体现科学施工的优化合理配置。
技术人员应结合人员、材料、场地情况,提前作好加工翻样的工作。
专业工长应对每道工序编写安全、技术交底记录,并对分包单位的操作人员进行详细交底,做到交底内容明确可行、指导性强。
现场检测器具配置表4-1技术工作计划●方案编制计划根据图纸要求及现有施工条件组织好各分项工程方案的编制工作。
以施工组织设计为中心,制定材料采购(石材、吊顶、地砖、外檐面砖、屋面瓦、木地板)及试验等各项计划,与业主、监理共同评价及选择合格的材料分供方。
提前计划、保证施工。
制定出室内装修样板间和外装修技术方案,在装修前组织装修做法交底会。
●试验工作计划✧人员配备:设试验工1名,负责试验工作及有见证试验的送取,并对试验的真实性负责。
✧试验室:现场布置一间6m2试验室,并设置标养室。
✧有见证试验:根据北京市城乡建委的规定,对工程开展有见证取样和送检制度。
送检的数量:单位工程有见证取样和送检次数不得少于试验总次数的30%,工程重要部位可以增加有见证取样和送检次数。
取样方法:送检试样在现场施工试验中在见证人的参与见证下随机抽取。
●加工订货计划✧编制材料采购计划,执行公司材料管理计划。
✧加工翻样人员应提早完成主要材料的加工翻样工作,审核后交预算、材料部门提早进行加工定货,确保按时、按质量要求进场。
技术部门应密切配合以保证进场材料的质量优质。
✧钢筋、水泥等需复试的材料,进场后提前取样送试,确保使用合格的材料。
部分材料加工订货计划复核各层轴线控制线及细部轴线,进行二次放线。
4.2、现场准备:现场现有的临时供水、供电准备完全满足装修施工需要,暂设道路及用房已经足够,场地布置见装修施工平面布置图。
木制品、增强石膏保温板、铝合金门窗、防水材料等随到随用,且均应按要求存放。
置于室外放置的成品、半成品应加盖苫布,四周有防护架。
配置对讲机,以便高远联络。
装修外架子全面检查,重新验收。
甲方配合项目:●由甲方分包的项目:消防空调,请于2005年5月20日前进场,并提供方案,签订质量标准及安全协议。
●由甲方分包的项目:电梯安装,请于2005年5月20日进场,并提供方案,签订质量标准及安全协议。
●由甲方分包的项目:铝合金门窗,请于2005年5月20日前确定厂家并完成考察,6月20日进场。
4、3人员准备管理人员:针对工程特点,制定完善的技术岗位责任制,形成配套的技术力量。
主要管理人员劳动力人员准备:根据工程量及工期要求,本工程选用整建制的经过劳动部门评审合格的劳务队伍承担本工程的劳务施工(在签定相应的劳务合同前考察其资质和业绩)。
各工种人员高峰期数量计划如下:劳动力计划安排表装饰装修施工阶段劳动力安排详见附图一:劳动力动态分布图5、主要施工方法及技术措施各分项工程施工均应严格执行北京市标准:建筑安装分项工程施工工艺规程DBJ/T-26-2003。
