草袋围堰的分类

合集下载

草土围堰施工方案

草土围堰施工方案

筑土,草袋围堰施工方案定义:筑土草袋围堰是用一层草袋一层土再一层草袋一层土在水中逐渐堆筑形成的挡水结构,为我国传统的河工技术。

其下层的草土体靠上层草土体的重量,使之逐步下沉并稳定,堰体需放边坡。

其基本断面是梯形,断面宽度是依据水深和施工时上游壅水高度及基坑施工场地要求来确定,据各地实践经验,断面宽为水深的2~3倍。

流沙基础可采用机械化施工,断面宽度应适当的加大。

由于草土体的沉陷较大,这必须留备足够的起高,一般超高为设计堰高的10%~l5%。

主要填筑材料:1、草袋:麦柴和稻草是修筑草袋围堰的主要材料,稻草抗拉耐久性强。

在选择柴草料时,要求长而整齐,并经过轻微碾压,吸水性强的支茎长度50厘米以上为宜。

2、土料:一般土壤即可使用。

对土壤干湿度的简单测验,在现场将土用手握紧成团,掷地能散为宜。

冻土、干土、含有较多砂砾石和有机物杂质的土壤不得使用。

3.本工程经现场实地考察,场地内原为河沟淤泥土质,后农民拆迁的建筑垃圾回填形成现有施工场地,现场的土方不可用于围堰工程,需外进土方施工 1.草土围堰施工方案1.1. 平面布置草袋筑土围堰的平面布置见附图。

1.2. 横断面堰体横断面见附图。

⑴. 堰顶高程按常水位季节的水位和考虑气候变化以及河道底需要清淤等因数,本工程围堰高度6.5m加高0.5m,即围堰高度定为7.0m。

(2) 堰体断面顶宽为10.0m,施工时近似按矩形截面施工,其边坡由围堰土自重压缩和被水冲刷后形成,约1:0.2~1:0.4,底宽13.0m。

(3). 稳定性验算草袋筑土围堰受到的水平力为外侧水压力P水、外侧土压力P土,受到的竖向力为自重G0、外侧土对堰体的竖向压力G土、基底水的渗透压力U。

计算工况:草袋筑土围堰高H=7m,水头高H水=5m,草土围堰的容重γ草土=12KN/m3,水的容重γ水=10KN/ m3,卵石的容重γ卵石=19KN/m3,卵石的浮容重γ'卵石=11KN/m3,取土的内摩擦角φ=250,静止土压力系数Ko=0.2,草土体基底与地基的摩擦系数f=0.4。

常见围堰的种类

常见围堰的种类

(一)常见围堰的种类1.土围堰土围堰适用于水深不超过2 m,流速不大于0.3 m/s,施工中无冲刷或冲刷很小,河床稳定,且河底土壤透水性较小的情况。

因此土围堰常用于河流两岸浅滩、河水较浅的地方。

土围堰的断面,根据使用的土质成分和渗水程度以及围堰本身在水压力作用下的稳定性而定。

一般顶宽在1.5 m以上,外侧边坡(靠水一面)不小于1:2,内侧(靠基坑一面)边坡不小于1:1,内侧坡脚至基坑顶边缘距离不小于1.0 m。

2.草(麻)袋围堰和竹(荆条、柳条)笼卵石围堰草(麻)袋围堰适用于水深2.5 m左右、流速1.5 m/s左右且河床透水性不强的情况。

与土围堰相比,能抵抗较强的水流冲刷,有时与土围堰配合使用。

草(麻)袋围堰的断面,一般堰顶宽度1~2 m。

水深在1 m左右时,用单层草(麻)袋做围堰,顶宽1 m;水深在1.5 m以上时,须用双层草(麻)袋围堰,则顶宽为2~2.5 m。

有时为了用堰顶做运输道路,则需适当加宽。

在双层草(麻)袋之间,用黏土填心,外侧边发1:0.5~1:1,内侧边坡1:0.5~1:0.2,围堰内侧边坡的坡脚至基坑顶边缘的距离也不小于1.0 m,如图4.7所示。

施工时应先清除堰址河床上的杂物,以减少渗漏;填筑围堰时,应自上游开始,然后两侧,最后在下游合拢。

双层草(麻)袋围堰(单位:cm)竹(荆条、柳条)笼卵石围堰适用于水深3~5 m、,奏流速2 m/s左右且渗水性不强的河床。

因为水深流急时,使用草(麻)袋堆码有困难,故采用竹(荆条、柳条)笼围堰。

但其占用的面积大,压缩河床流水面积多,增大流速,是造成河床冲刷的不利因素。

土石围堰法施工工艺及质量控制流程(1)土围堰。

先清除堰底河床上的杂物、树根、石块等,以减少渗漏,自上游开始填筑至下游合拢。

构筑时不宜直接往水中倒土,而应将土倒在已出水面的堰头上,并顺坡填入水中,以防流失(离析),导致渗漏。

筑堰材料宜用黏性土或砂黏土。

土料内不允许含有树根、砖块等杂物或有机质的土。

围堰概念、项目、类型及其适用条件等含表格(严选内容)

围堰概念、项目、类型及其适用条件等含表格(严选内容)

1、什么是围堰?围堰工程包括哪些项目?围堰是保证基础工程开挖、砌筑浇筑等的临时挡水构筑物。

围堰是桥梁水中基础最常用的施工方法。

其主要作用是防水和围水有的还起着支撑施工平台和基坑坑壁的作用。

此种设施方法简单材料易筹备宜在基础较浅、地质不复杂、水深不超过6m时采用。

围堰工程包括土草围堰、土石混合围堰、圆木桩围堰、钢桩围堰、钢板桩围堰、双层竹笼围堰、筑岛填心共七个子项目。

2、围堰有哪些类型及其适用条件?围堰的结构形式和材料要根据水深、流速、地质情况、基础形式等条件而定。

围堰的类型和适用条件见下表。

围堰的种类适用条件一般要求土围堰水深≤1.5m,水流速度≤0.5m/s,河床土质渗水较小,迎水面流速稍大时,可对外坡进行防护处理,河床底平缓(1)人工施工围堰顶宽度为1~2m,机械施工围堰顶宽度≥3m。

外坡坡度一般为1:2~1:3,内坡坡度宜为1:1~1:1.5。

(2)用土为粘性土或砂夹粘土,填出水面后应分层夯实,填土应自上游开始之下游结束。

(3)在筑围堰前必须清除堰底河床上的杂物。

(4)内坡脚距基坑边缘距离≥1m。

土袋围堰水深≤3m,水流速度≤1.5m/s,河床土质渗水性较小,河床底平缓,可筑土袋围堰。

高出最高水位0.5m~0.7m(1)围堰中心部分可填筑砂土及粘土芯墙。

水流大时,外围袋可装碎石。

(2)堰顶宽度为1m~2m,堰外边坡为1:0.5~1:1,堰内边坡为1:0.2~1:0.5,坡脚距基坑顶边缘的距离≥1m。

(3)堆码的土袋其上下、左右层应相互错开,堆码密实整齐木桩土袋围堰水深≤3m,水流速度≤1.5m/s,河床土质渗水性较小,河底淤泥薄,床底向河中心倾斜,在外围打入木桩,内部土袋木桩打入深度及数量要满足抵抗围堰及施工设备所产生的侧向滑力的需要。

其余注意事项同土袋围堰竹(铅)丝笼围堰水深1.5m~4m,水流速度≤2m/s,河床难以打桩(1)围堰上下要一致宽,其宽度为水深的1.5~1.8倍。

(2)采用单层竹(铅)丝笼时,内(外)侧堆填土袋;采用双层竹(铅)丝笼时,内填粘土。

围堰工程

围堰工程

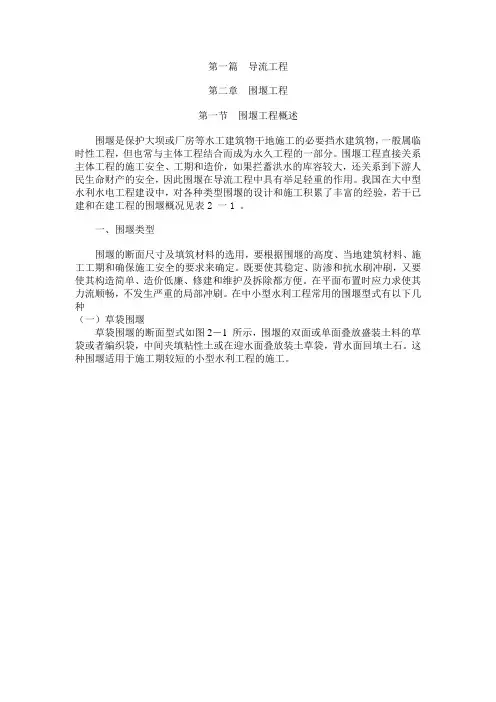

第一篇导流工程第二章围堰工程第一节围堰工程概述围堰是保护大坝或厂房等水工建筑物干地施工的必要挡水建筑物,一般属临时性工程,但也常与主体工程结合而成为永久工程的一部分。

围堰工程直接关系主体工程的施工安全、工期和造价,如果拦蓄洪水的库容较大,还关系到下游人民生命财产的安全,因此围堰在导流工程中具有举足轻重的作用。

我国在大中型水利水电工程建设中,对各种类型围堰的设计和施工积累了丰富的经验,若干已建和在建工程的围堰概况见表2 一1 。

一、围堰类型围堰的断面尺寸及填筑材料的选用,要根据围堰的高度、当地建筑材料、施工工期和确保施工安全的要求来确定。

既要使其稳定、防渗和抗水刷冲刷,又要使其构造简单、造价低廉、修建和维护及拆除都方便。

在平面布置时应力求使其力流顺畅,不发生严重的局部冲刷。

在中小型水利工程常用的围堰型式有以下几种(一)草袋围堰草袋围堰的断面型式如图2-1 所示,围堰的双面或单面叠放盛装土料的草袋或者编织袋,中间夹填粘性土或在迎水面叠放装土草袋,背水面回填土石。

这种围堰适用于施工期较短的小型水利工程的施工。

(二)土石混合围堰土石混合围堰的断面型式如图2-2所示,它与土围堰比较具有较大的抗冲刷性能且底部宽度也小,在流量及流速均较大的河流中可以进行水下抛填堆筑,必要时还可做成过水土石围堰。

这种围堰适用于施工期较长的大、中型水利工程。

土石混合围堰在拆除时需要用较大型的挖掘机和专用的水下挖掘机械。

通常当工地有充裕的开挖石渣可以利用时或需要将围堰做成过水围堰以及在完成底部工程后不需拆除或仅部分拆除时,采用这种围堰是经济合理的。

(三)混凝土围堰混凝土围堰常用于在基岩土修建的水利枢纽工程,这种围堰的特点是挡水水头高,底宽小,抗冲能力大,堰顶可溢流,尤其是在分段围堰法导流施工中,用混凝土浇筑的纵向围堰可以两面挡水,而且可与永久建筑物相结合作为坝体或闸室体的一部分。

图2-3为混凝土围堰结构型式,通常在低水土石围堰保护下于干地上施工。

草土围堰施工方案

草土围堰施工方案

筑土,草袋围堰施工方案定义:筑土草袋围堰是用一层草袋一层土再一层草袋一层土在水中逐渐堆筑形成的挡水结构,为我国传统的河工技术。

其下层的草土体靠上层草土体的重量,使之逐步下沉并稳定,堰体需放边坡。

其基本断面是梯形,断面宽度是依据水深和施工时上游壅水高度及基坑施工场地要求来确定,据各地实践经验,断面宽为水深的2~3倍。

流沙基础可采用机械化施工,断面宽度应适当的加大。

由于草土体的沉陷较大,这必须留备足够的起高,一般超高为设计堰高的10%~l5%。

主要填筑材料:1、草袋:麦柴和稻草是修筑草袋围堰的主要材料,稻草抗拉耐久性强。

在选择柴草料时,要求长而整齐,并经过轻微碾压,吸水性强的支茎长度50厘米以上为宜。

2、土料:一般土壤即可使用。

对土壤干湿度的简单测验,在现场将土用手握紧成团,掷地能散为宜。

冻土、干土、含有较多砂砾石和有机物杂质的土壤不得使用。

3.本工程经现场实地考察,场地内原为河沟淤泥土质,后农民拆迁的建筑垃圾回填形成现有施工场地,现场的土方不可用于围堰工程,需外进土方施工 1.草土围堰施工方案1.1. 平面布置草袋筑土围堰的平面布置见附图。

1.2. 横断面堰体横断面见附图。

⑴. 堰顶高程按常水位季节的水位和考虑气候变化以及河道底需要清淤等因数,本工程围堰高度6.5m加高0.5m,即围堰高度定为7.0m。

(2) 堰体断面顶宽为10.0m,施工时近似按矩形截面施工,其边坡由围堰土自重压缩和被水冲刷后形成,约1:0.2~1:0.4,底宽13.0m。

(3). 稳定性验算草袋筑土围堰受到的水平力为外侧水压力P水、外侧土压力P土,受到的竖向力为自重G0、外侧土对堰体的竖向压力G土、基底水的渗透压力U。

计算工况:草袋筑土围堰高H=7m,水头高H水=5m,草土围堰的容重γ草土=12KN/m3,水的容重γ水=10KN/ m3,卵石的容重γ卵石=19KN/m3,卵石的浮容重γ'卵石=11KN/m3,取土的内摩擦角φ=250,静止土压力系数Ko=0.2,草土体基底与地基的摩擦系数f=0.4。

各种围堰用途及做法

各种围堰用途及做法

本条目介绍了桥梁工程基坑施工中各类围堰施工的基本要求和方法,介绍了在施工中应掌握的技术质量的控制要点。

一、围堰施工的一般规定1.围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。

2.围堰外形一般有圆形、圆端形(上、下游为半圆形,中间为矩形)、矩形、带三角的矩形等。

围堰外形直接影响堰体的受力情况,必须考虑堰体结构的承载力和稳定性。

围堰外形还应考虑水域的水深,以及因围堰施工造成河流断面被压缩后,流速增大引起水流对围堰、河床的集中冲刷,对航道、导流的影响。

3.堰内平面尺寸应满足基础施工的需要。

4.围堰要求防水严密,减少渗漏。

5.堰体外坡面有受冲涮危险时,应在外坡面设置防冲刷设施。

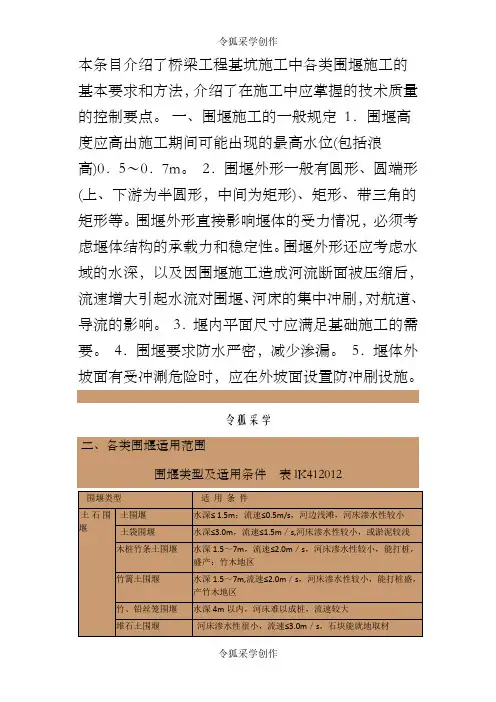

令狐采学二、各类围堰适用范围围堰类型及适用条件表lK412012板桩围堰钢板桩围堰深水或深基坑,流速较大的砂类土、黏性土、碎石土及风化岩等坚硬河床。

防水性能好,整体刚度较强钢筋混凝土板桩围堰深水或深基坑,流速较大的砂类土、黏性土、碎石土河床。

除用于挡水防水外还可作为基础结构的一部分,可采取拔除周转使用.能节约大量木材钢套筒围堰流速≤2.0m/s,覆盖层较薄,平坦的岩石河床,埋置不深的水中基础,也可用于修建桩基承台双壁围堰大型河流的深水基础,覆盖层较薄、平坦的岩石河床三、土围堰施工要求1.筑堰材料宜用黏性土、粉质黏土或砂夹黏土。

填出水面之后应进行夯实。

填土应自上游开始至下游合龙。

2.筑堰前,必须将堰底下河床底上的杂物、石块及树根等清除干净。

3.堰顶宽度可为l~2m。

机械挖基时不宜小于3m。

堰外边坡迎水流一侧坡度宜为1:2~1:3,背水流一侧可在1:2之内。

堰内边坡宜为1;1~1:1.5。

内坡脚与基坑的距离不得小于lm。

四、土袋堰施工要求(一)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码。

袋中宜装不渗水的黏性土,装土量为土袋容量的1/2-2/3。

袋口应缝合。

堰外边坡为1:0.5~1:1,堰内边坡为1:0.2-1:0.5。

围堰

围堰

围堰是指在水利工程建设中,为建造永久性水利设施,修建的临时性围护结构。

其作用是防止水和土进入建筑物的修建位置,以便在围堰内排水,开挖基坑,修筑建筑物。

一般主要用于水工建筑中,除作为正式建筑物的一部分外,围堰一般在用完后拆除。

草袋围堰的断面型式如图所示.围堰的双面或单面叠放盛装土料的草袋或者编织袋.中间夹填粘性土或在迎水面叠放装土草袋。

背水面回填土石。

这种围堰适用于施工期较短的小型水利工程的施工。

围堰概述围堰围堰:是指在水利工程建设中,为建造永久性水利设施,修建的临时性围护结构。

其作用是防止水和土进入建筑物的修建位置,以便在围堰内排水,开挖基坑,修筑建筑物。

一般主要用于水工建筑中,除作为正式建筑物的一部分外,围堰一般在用完后拆除。

在桥梁基础施工中,当桥梁墩、台基础位于地表水位以下时,根据当地材料修筑成各种形式的土堰;在水较深且流速较大的河流可采用木板桩或钢板桩(单层或双层)围堰,目前多使用双层薄壁钢围堰。

围堰的作用既可以防水、围水,又可以支撑基坑的坑壁。

围堰的工作特点:临时性挡水建筑物围堰的要求:①结构上要求稳定、防渗、抗冲和强度②施工上构造简单,便于施工、维修、撤除方便③布置上使水流平顺,不发生局部冲刷④围堰接头、与安珀联接处要可靠,避免因集中渗漏等破坏作用引起的围堰失事⑤经济合理修筑地下和水中建筑物时,所做的临时性围护结构。

其作用是防止水和土进入建筑物的修建位置,以便在围堰内排水,开挖基坑,修筑建筑物。

除作为正式建筑物的一部分外,围堰一般在用完后拆除。

围堰应符合以下要求:①在材料强度、结构稳定性及防止冲刷等方面应有足够的可靠性;②尽量减少渗漏水;③水中围堰的堰顶标高一般要求在施工水位0.5~0.7米以上。

围堰可用土、石、木、钢、混凝土等材料或预制件修建,在基础工程中并冠以材料命名,也有以结构形式命名的。

例如利用下沉沉井作为防水围堰,称沉井围堰。

中国江西九江长江桥使用的双壁钢围堰即属此类。

常用的围堰有下列几种:土围堰用土堆筑成梯形截面的土堤,迎水面的边坡不宜陡于1:2(竖横比,下同),基坑侧边坡不宜陡于1:1.5,通常用砂质粘土填筑。

围堰的适用范围及施工要求

围堰的适用范围及施工要求

围堰应高出施工期间可能出现的最高水位0.5~0.7m。

围堰外形能直接影响堰体的受力情况,必须考虑堰体结构的承载力和稳定性。

不同类型围堰其适用范围不同。

(一)各类围堰的适用范围(二)各类围堰施工要求1 、土围堰(1) 筑堰材料宜用黏性土、粉质黏土或砂质黏土。

填土应自上游开始至下游合龙。

(2) 堰顶宽度可为1~2m,机械挖基时不宜小于3m;堰外边坡迎水一侧坡度宜为1:2~1:3,背水一侧可在1:2之内。

堰内边坡宜为1:1~1:1.5;内坡脚与基坑的距离不得小于1m。

2 、土袋围堰(1) 围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码。

袋中宜装填不渗水的黏性土,围堰中心部分可填筑黏土及黏性土芯墙。

(2) 堆码土袋,应自上游开始至下游合龙。

上下层和内外层的土袋均应相互错缝。

3 、钢板桩围堰(1) 不宜在有大漂石及坚硬岩石的河床使用钢板桩围堰。

(2) 施打钢板桩前,应在围堰上下游及两岸设测量观测点,控制围堰长、短边方向的施打定位,并在锁口处用止水材料捻缝。

施打时,必须备有导向设备。

(3) 施打顺序一般从上游向下游合龙。

(4)钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。

4 、钢筋混凝土板桩围堰施工要求(1)沉入砂砾层的板桩桩头,应增设加劲钢筋或钢板。

(2)板桩的制作用刚度较大的模板,榫口接缝应顺直、密合。

(3)目前钢筋混凝土板桩中,空心板桩较多。

空心多为圆形,用钢管作芯模。

板桩的榫口一般圆形的较好。

桩尖一般斜度为1:2.5~1:1.5。

5 、套箱围堰(1) 无底套箱用木板、钢板或钢丝网水泥制作,内设木、钢支撑。

(2) 若套箱设置在岩层上时,应整平岩面。

当岩面有坡度时,套箱底的倾斜度应与岩面相同,以增加稳定性并减少渗漏。

6 、双壁刚围堰(1) 拼焊后应进行焊接质量检验及水密性试验(2) 尽量安排在能保证浮运顺利进行的低水位或水流平稳时进行,宜在白昼无风或小风时浮运。

在水深或水急处浮运时,可在围堰两侧设导向船。

各种围堰施工方法

各种围堰施工方法

各种围堰施工方法一、草袋围堰1.1技术要求围堰顶宽1m;内侧边坡(高:宽)1:0.5,外侧边坡(高:宽)1:1,为防止冲刷在围堰外侧加盖彩条布。

1.2施工工艺1)修通便道,为施工机具、材料运送提供便利。

2)清除河床上的石块、树根等杂物,以减少渗漏,自下游开始填筑至下游合拢。

3)用草袋装以松散的砂土,装土量为袋容量的1/2~1/3,袋口用细铁丝缝合。

堆码土袋时,要求上下左右互相错缝,并尽可能堆码整齐。

4)就位进行测量放样后,用钢筋弯制一对带钩的竿子钩送土袋就位。

5)围堰的修筑(1)自下游开始填筑外圈围堰至下游合拢后,在围堰外侧加盖彩条布。

(2)用泵抽水,至水深约0.5m时在内堰处向下挖0.5m,然后堆码内堰土袋,重新填筑粘性土至施工水位以上0.5m,形成草袋围堰筑岛,防止河床漏水,在其岛面上进行钻孔桩施工,二、编织袋围堰2.1施工流程现场勘察→材料准备→测量放样→施工便道→编织袋投放、堆码→抽水→挖掘机清淤→筑土振捣→围堰加固。

2.2施工工艺1)进行现场勘察,查看现场水文地质情况,选择、准备好合适的材料。

2)根据图纸及工作面等进行测量放样,确定出围堰位置。

3)根据现场实地考察,在合适接口修筑临时施工便道。

4)投放袋装量为袋容量1/2-2/3的编织袋,编织袋投放前尽可能清除堰底河床上的杂物、树根、杂草等,以减少渗漏;袋口应用麻绳或绑扎丝绑扎,并进行平整。

投放编织袋时不宜采用抛投,应采用顺坡滑落的方式,并要求上下层互相错缝,且尽可能堆码整齐。

在水中投放编织袋,可用人机配合,机械送到位,人工下袋。

编织袋应顺坡送入水中,以免离析,造成渗漏。

填筑堰堤的材料采用抗渗性能较好的土,以利阻水、减少漏水、渗水。

当水深无法正常清淤除杂时,编织袋的投放速度速度不宜过快,在投放编织袋时应同步压实,一是保证围堰围堰稳定性,一是应尽可能利用编织袋把淤泥挤跑。

5)编织袋堰堤的高度、坡度、宽度按施工设计而定,但一般堰顶宽度要保持在2米的宽度。

围堰分类1215

围堰分类1215

围堰分类围堰是保护大坝或厂房等水工建筑物干地施工的必要挡水建筑物,一般属临时性工程,但也常与主体工程结合而成为永久工程的一部分。

一级建造师考试(一)按使用材料分类围堰按使用材料分类,可分为土石围堰、混凝土围堰、草土围堰、木笼围堰、竹笼围堰、钢板桩格形围堰等。

(二)按围堰与水流方向的相对位置分类按围堰与水流方向的相对位置,可分为横向围堰和纵向围堰。

(三)按围堰和坝轴线的相对位置分类按围堰和坝轴线的相对位置,可分为上游围堰和下游围堰。

(四)按导流期间基坑过水与否分类按导流期间基坑过水与否,可分为过水围堰和不过水围堰。

过水围堰除需要满足一般围堰的基本要求外,还要满足堰顶过水的要求。

(五)按围堰挡水时段分类按围堰挡水时段,可分为全年挡水围堰和枯水期挡水围堰。

以上分类一般指围护主河床永久建筑物而言,按被围护的建筑物分类,尚有厂房围堰,船闸围堰,隧洞进口围堰、出口围堰等。

二、围堰的基本形式及构造(一)土石围堰土石围堰可与截流戗堤结合,可利用开挖弃渣,并可直接利用主体工程开挖装运设备进行机械化快速施工,是我国应用最广泛的围堰形式。

土石围堰的防渗结构形式有斜墙式、斜墙带水平铺盖式、垂直防渗墙式及灌浆帷幕式等。

如图1f412021-1所示。

(二)混凝土围堰混凝土围堰是用常态混凝土或碾压混凝土建筑而成。

混凝土围堰宜建在岩石地基上。

混凝土围堰的特点是挡水水头高,底宽小,抗冲能力大,堰顶可溢流。

尤其是在分段围堰法导流施工中,用混凝土浇筑的纵向围堰可以两面挡水,而且可与永久建筑物相结合作为坝体或闸室体的一部分。

混凝土围堰结构形式有重力式(图1f412021-2)拱型等形式。

(三)草土围堰草土围堰是一种草土混合结构。

草土围堰能就地取材,结构简单,施工方便,造价低,防渗性能好,适应能力强,便于拆除,施工速度快。

但草土围堰不能承受较大的水头,一般适用于水深不大于6~8m,流速小于3~5m/s的中、小型水利工程。

(四)木笼围堰木笼围堰是由圆木或方木叠成的多层框架、填充石料组成的挡水建筑物。

各种围堰用途及做法

各种围堰用途及做法

本条目介绍了桥梁工程基坑施工中各类围堰施工的基本要求和方法,介绍了在施工中应掌握的技术质量的控制要点。

一、围堰施工的一般规定1.围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。

2.围堰外形一般有圆形、圆端形(上、下游为半圆形,中间为矩形)、矩形、带三角的矩形等。

围堰外形直接影响堰体的受力情况,必须考虑堰体结构的承载力和稳定性。

围堰外形还应考虑水域的水深,以及因围堰施工造成河流断面被压缩后,流速增大引起水流对围堰、河床的集中冲刷,对航道、导流的影响。

3.堰内平面尺寸应满足基础施工的需要。

4.围堰要求防水严密,减少渗漏。

5.堰体外坡面有受冲涮危险时,应在外坡面设置防冲刷设施。

二、各类围堰适用范围围堰类型及适用条件表lK412012四、土袋堰施工要求(一)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码。

袋中宜装不渗水的黏性土,装土量为土袋容量的1/2-2/3。

袋口应缝合。

堰外边坡为1:0.5~1:1,堰内边坡为1:0.2-1:0.5。

围堰中心部分可填筑黏土及黏性土芯墙。

(二)堆码土袋,应自上游开始至下游合龙。

上下层和内外层的土袋均应相互错缝,尽量堆码密实、平稳。

(三)筑堰前,堰底河床的处理、内坡脚与基坑的距离、堰顶宽度与土围堰要求相同。

五、钢板桩围堰施工要求1.有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。

2.钢板桩的机械性能和尺寸应符合规定要求。

3.施打钢板桩前,应在围堰上下游及两岸设测量观测点,控制围堰长、短边方向的施打定位。

施打时,必须备有导向设备,以保证钢板桩的正确位置。

4.施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。

5.施打顺序一般为从上游分两头向下游合龙。

6.钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。

7.经过整修或焊接后的钢板桩应用同类型的钢板桩进行锁口试验、检查。

接长的钢板桩,其相邻两钢板桩的接头位置应上下错开。

8.施打过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或拔出重打。

草袋围堰方案

草袋围堰方案

草袋围堰方案1. 引言草袋围堰是一种有效的防洪工程措施。

它通过使用特制的草袋来建造临时围堰,阻挡洪水,保护沿岸地区的安全。

本文将介绍草袋围堰方案的设计和施工过程。

2. 设计方案2.1 材料选择草袋围堰的核心材料是草袋。

草袋应选用抗压、耐磨损的材料制成,如高密度聚乙烯(HDPE)等。

草袋的尺寸根据具体情况确定,一般为长约1米,宽约50厘米,厚约10厘米。

2.2 基础处理在施工草袋围堰之前,要进行基础处理,确保基础平整、坚固。

首先清理基础上的杂物和泥沙,然后采用挖掘机或手工进行整平。

2.3 围堰建设围堰的建设分为布草袋和固定两个步骤。

2.3.1 布草袋首先,按照防洪线的规划,在基础上铺设一层草袋。

将草袋依次排列在基础上,边缘交叠处要进行针线固定,确保每个草袋之间的连接紧密。

2.3.2 固定完成布草袋后,要对草袋进行固定,确保围堰的稳固性和牢固性。

固定方法有以下几种:•土包固定:使用挖掘机或人工将土方进行收集,然后将土方堆放在布草袋的顶部,覆盖整个围堰。

•锚固固定:将钢筋或类似材料插入草袋中,然后埋入地下以加强固定。

•重物固定:在草袋上方增加重物,如沙袋或水泥块,增加围堰的稳定性。

2.4 检查调整在围堰建设完成后,需要进行检查和调整。

检查围堰的整体情况,确保围堰的稳定性和安全性。

如果发现问题,及时进行调整和修复。

3. 施工注意事项在草袋围堰的施工过程中,需要注意以下几点:•布草袋时要保持草袋的整齐,尽量避免留下缝隙。

•草袋之间的接缝处要用针线固定,确保连接处牢固。

•固定时,选择合适的方法,确保围堰的稳固性。

•检查围堰时,重点关注围堰上游侧的情况,防止发生决堤。

4. 结论草袋围堰是一种简单而有效的防洪工程措施。

通过合理的设计和施工,可以有效地阻挡洪水,保护沿岸地区的安全。

然而,草袋围堰只是临时措施,长期来看,还需加强基础设施建设,提高河道容量,减少洪灾的发生。

常见围堰的种类

常见围堰的种类

(一)常见围堰得种类1.土围堰土围堰适用于水深不超过2m,流速不大于0.3 m/s,施工中无冲刷或冲刷很小,河床稳定,且河底土壤透水性较小得情况。

因此土围堰常用于河流两岸浅滩、河水较浅得地方。

土围堰得断面,根据使用得土质成分与渗水程度以及围堰本身在水压力作用下得稳定性而定。

一般顶宽在1。

5 m以上,外侧边坡(靠水一面)不小于1:2,内侧(靠基坑一面)边坡不小于1:1,内侧坡脚至基坑顶边缘距离不小于1.0m、2.草(麻)袋围堰与竹(荆条、柳条)笼卵石围堰草(麻)袋围堰适用于水深2。

5m左右、流速1.5m/s左右且河床透水性不强得情况。

与土围堰相比,能抵抗较强得水流冲刷,有时与土围堰配合使用。

草(麻)袋围堰得断面,一般堰顶宽度1~2 m。

水深在1 m左右时,用单层草(麻)袋做围堰,顶宽1 m;水深在1.5m以上时,须用双层草(麻)袋围堰,则顶宽为2~2。

5 m。

有时为了用堰顶做运输道路,则需适当加宽、在双层草(麻)袋之间,用黏土填心,外侧边发1:0.5~1:1,内侧边坡1:0、5~1:0.2,围堰内侧边坡得坡脚至基坑顶边缘得距离也不小于1。

0 m,如图4。

7所示。

施工时应先清除堰址河床上得杂物,以减少渗漏;填筑围堰时,应自上游开始,然后两侧,最后在下游合拢。

双层草(麻)袋围堰(单位:cm)竹(荆条、柳条)笼卵石围堰适用于水深3~5 m、,奏流速2 m/s左右且渗水性不强得河床、因为水深流急时,使用草(麻)袋堆码有困难,故采用竹(荆条、柳条)笼围堰。

但其占用得面积大,压缩河床流水面积多,增大流速,就是造成河床冲刷得不利因素。

土石围堰法施工工艺及质量控制流程(1)土围堰。

先清除堰底河床上得杂物、树根、石块等,以减少渗漏,自上游开始填筑至下游合拢。

构筑时不宜直接往水中倒土,而应将土倒在已出水面得堰头上,并顺坡填入水中,以防流失(离析),导致渗漏。

筑堰材料宜用黏性土或砂黏土。

土料内不允许含有树根、砖块等杂物或有机质得土、填出水面之后应分层夯实、因筑堰引起流速增大使堰外坡面有受冲刷得危险时,可在外坡面用草皮、柴排、片石或土工织物等加以防护。

一建市政围堰种类

一建市政围堰种类

一建市政围堰种类【最新版】目录一、围堰的定义和作用二、围堰的分类1.土围堰2.土袋围堰3.木桩竹条土围堰4.竹篱土围堰5.竹、铁丝笼围堰6.堆石土围堰三、各类围堰的适用条件和特点正文一、围堰的定义和作用围堰是指在河流、湖泊或港口等水域中用土、石、木等材料构筑的临时或永久性的挡水建筑物。

其主要作用是防止水流,为施工创造一个安全的作业环境。

围堰在市政建设、水利工程、港口工程等领域中应用广泛。

二、围堰的分类(1)土围堰:适用于水深 1.5m,流速 0.5m/s,河边浅滩,河床渗水性较小的情况。

土围堰主要用土料筑成,施工简便,成本较低。

(2)土袋围堰:适用于水深 3.0m,流速 1.5m/s,河床渗水性较小,或淤泥较浅的情况。

土袋围堰是用土袋填充筑成,比土围堰更加结实,抗冲刷能力更强。

(3)木桩竹条土围堰:适用于水深 1.5~7m,流速 2.0m/s,河床渗水性较小,能打桩,盛产竹木地区的情况。

这种围堰由木桩、竹条和土料构成,具有较好的抗冲刷能力和稳定性。

(4)竹篱土围堰:适用于水深 1.5~7m,流速 2.0m/s,河床渗水性较小,能打桩,盛产竹木地区的情况。

竹篱土围堰由竹篱和土料构成,具有较好的抗冲刷能力和稳定性。

(5)竹、铁丝笼围堰:适用于水深 4m 以内,河床难以打桩,流速较大的情况。

这种围堰由竹子和铁丝笼构成,具有较好的抗冲刷能力和稳定性。

(6)堆石土围堰:适用于水深较浅,河床渗水性较小,流速较慢的情况。

堆石土围堰由堆石和土料构成,具有较好的抗冲刷能力和稳定性。

三、各类围堰的适用条件和特点1.土围堰:适用于水深较浅、流速较慢、河床渗水性较小的情况。

施工简便,成本较低。

2.土袋围堰:适用于水深较深、流速较快、河床渗水性较小的情况。

比土围堰更加结实,抗冲刷能力更强。

3.木桩竹条土围堰和竹篱土围堰:适用于水深较深、流速较快、河床渗水性较小、盛产竹木地区的情况。

具有较好的抗冲刷能力和稳定性。

4.竹、铁丝笼围堰:适用于水深较浅、河床难以打桩、流速较大的情况。

草袋围堰的分类

草袋围堰的分类

草袋围堰的分类草袋围堰用土堆筑成梯形截面的土堤,迎水面的边坡不宜陡于1:2(竖横比,下同),基坑侧边坡不宜陡于1:1.5,通常用砂质粘土填筑。

土草袋围堰仅适用于浅水、流速缓慢及草袋围堰底为不透水土层处。

为防止迎水面边坡受冲刷,常用片石、草皮或草袋填土围护。

在产石地区还可做堆石草袋围堰,但外坡用土层盖面,以防渗漏水。

1.土石草袋围堰适用于水深2米以内,流速0.5米/s,河床土质渗水较小时。

土石草袋围堰由土石填筑而成,多用作上下游横向草袋围堰,它能充分利用当地材料,对基础适应性强,施工工艺简单。

按基坑是否允许淹没分:过水草袋围堰、不过水草袋围堰。

一般多用于不过水草袋围堰,如用于过水草袋围堰,允许汛期过水,应予以妥善保护,需要做好溢流面,草袋围堰下游基础和两岸接头的防冲保护。

土石草袋围堰的防渗结构形式有土质心墙和斜墙、混凝土心墙和斜墙、钢板桩心墙及其他防渗心墙结构。

2.草土草袋围堰适用于水深3.5米,流速2米每秒草土草袋围堰是用一层草一层土再一层草一层土在水中逐渐堆筑形成的挡水结构,为我国传统的河工技术。

其下层的草土体靠上层草土体的重量,使之逐步下沉并稳定,堰体边坡很小,甚至可以没有边坡(俗称收分)。

其基本断面是矩形,断面宽度是依据水深和施工时上游壅水高度及基坑施工场地要求来确定,据各地实践经验,断面宽为水深的2.7~3.3倍。

流沙基础和采用机械化施工,断面宽度应适当的加大。

由于草土体的沉陷较大,这必须留备足够的起高,一般超高为设计堰高的8%~l0%。

3.木板桩草袋围堰适用于埋置不深的水中基础深度不大,面积较小的基坑可采用木板桩草袋围堰。

为了防渗漏,板桩间应有榫槽相接。

当水不深时,可用单层木板桩,内部加支撑以平衡外部压力。

水较深时,可用双壁木板桩,双壁之间用铁拉条或横木拉紧,中间填土。

其高度通常不超过6~7米。

4.木笼草袋围堰适用于黏性土在河床不能打桩、流速较大,同时盛产木材和石料的地区,可用木笼做草袋围堰的堰壁。

草袋围堰方案

草袋围堰方案

草袋围堰方案1. 引言草袋围堰是一种常见的海岸护坡结构,通过填充麻袋或塑料袋等材料制成的草袋,能够有效地抵抗波浪的冲击和侵蚀,保护海岸线的稳定。

本文将介绍草袋围堰的基本原理、设计方案以及施工要点。

2. 基本原理草袋围堰的基本原理是利用填充在麻袋或塑料袋中的泥石流或者沙土等材料,形成一条连续的护坡结构。

草袋的柔软性能可以减缓波浪的冲击力,使冲击能量分散到堤体上,减少对海岸线的侵蚀。

此外,草袋还能够促进水流的沉积,形成堤体表面的植被,进一步增强海岸护坡的稳定性。

3. 设计方案3.1 材料选择选择适合海岸环境的材料是草袋围堰设计的重要一步。

一般常用的材料包括:•麻袋:经过特殊处理的天然材料,具有较好的韧性和可降解性。

•塑料袋:采用高密度聚乙烯等耐腐蚀的材料制成,寿命较长。

在选择材料时需要考虑材料的耐久性、成本以及对环境的影响等因素。

3.2 草袋围堰布置方案草袋围堰的布置方案应该结合具体的海岸地形、波浪冲击力以及土壤条件等因素进行设计。

基本的布置方案可以分为以下几种:•直线型:适用于海岸线比较规整、波浪冲击力较小的情况。

•折线型:适用于海岸线存在弯曲或者地形突变、波浪冲击力较大的情况。

•级差型:适用于存在较大高差的海岸线,通过设置级差来减少波浪冲击。

3.3 草袋围堰的计算与设计草袋围堰的计算与设计需要考虑多种因素,包括海岸线的波浪冲击力、土壤的承载力以及草袋的稳定性等。

具体的计算方法可以参考相关设计规范进行设计。

4. 施工要点4.1 基础处理在施工之前需要对基础进行处理,包括清理基础表面的杂物、均匀夯实基础土壤以及加固软弱地层等。

4.2 草袋的填充与铺设草袋的填充材料应该根据具体的设计要求进行选择,一般采用泥石流、砂土等材料。

填充时需要保证草袋的密实度,避免出现空隙。

填充完成后,将草袋依次铺设在基础上,通过缝扣等方式固定。

4.3 护面处理为了增加草袋围堰的稳定性和美观性,可以在围堰的表面进行护面处理。

常用的护面材料包括草坪、植被覆盖等。

围堰

围堰

常用的围堰形式及其适用范围如下:
1、土围堰:主要适用于水深不大于2m,不透水,冲刷小,近浅滩的河边尤为适用。

2、草围堰:主要适用于水深不大于3.5m,流速1—2m/s,河床不透水。

可采用:①草(麻)袋围堰黏土填心;②先外围堰抽水后,内围堰黏土填心,在水不深而河床有一层不厚的透水层时适用。

3、木桩编条围堰:主要适用于水深3m以下,流速小于2m/s河床不透水。

4、木板桩围堰:主要适用于水深5m以下,河床土质能打桩并对板柱入土部分能提供主要的反压能力。

主要形式有两种:①双层木板围堰;②多级木板桩围堰适用于开挖深度较大的基础。

5、钢板桩围堰:适用于水深4—18m,覆盖层较厚、河床砂类土、半干硬动性土、碎石类土,或较软岩层。

有以下几种主要形式:①平形:断面模量小,不宜于直线围堰。

②槽形:断面模量大,适宜防水与防土压力围堰。

②Z形:断面模量大必须二块以上组合后插打。

围堰的分类和适用条件

围堰的分类和适用条件

围堰的分类和适用条件简述围堰的分类和适用条件1)、土围堰土围堰是用粘性土或砂夹粘土作为填料,在填土出水面后对土进行夯实而形成的施工临时性构筑物2 )、土袋围堰土袋围堰适用于河流水深在 3.0m以内、水流速度在1.5m/s以内的河流,且河床的土质渗水性较小的河床上修筑3)、单行板桩围堰在河流水深达3?4m的土质河床上修筑围堰时,可采用打入单行木板桩,并且在河背的一边加设支撑,予以加固板桩4)、双行板桩围堰双行板桩围堰是在水深达到4m以上时,并且河床土质比较松软的情况下,为了保证围堰的牢固性,采用将两排木桩打入河床,在围堰的外侧临河面加设支撑5)、木桩土围堰木桩土围堰适用于水深在3?5m,水流速度在1.5m/s以上的河床6)、竹笼围堰竹笼围堰适用于水深在4?5m,水流速度在1.5?2.0m/s左右7)、钢板桩围堰钢板桩围堰适用于水流速度较大、水流较深的河床围堰分类及其使用保证桥梁水中墩施工顺利完成的前提是围堰工程能满足施工要求,围堰分类及其使用条件如下表:围堰分类及适用条件表分类适用条件土石围堰土围堰水深小于2米,流速小于0.3m/s。

河床透水性较小的土壤。

坡面加固防护时,流速可稍大。

宜用于河边浅滩处。

草土围堰与上同。

流速小于1.0m/s。

草(麻)袋围堰水深小于3m,流速小于1.5m/s,河床透水性较小。

木(竹)桩编条围堰水深小于3m,流速小于2.0m/so河床透水性较小,可以打小木桩。

竹篱围堰同上竹笼片石围堰水深3?4m,较大流速,河床无法打桩。

堆石围堰石块就地取材,流速小于3.0m/s,河床坚实、透水性较小。

木质围堰木板围堰水深2m左右,流速小于0.3m/s,河床透水性较小。

木笼围堰适用于深水,流速较大处。

河床坚实平坦,不能打桩,或有少量流水的河流。

木套箱基础埋设较浅,面积不大,流速小于 2.0m/s。

木板桩围堰水深3?4m,坑底至水面5m左右,河床透水性较大,但可以打桩。

钢板桩围堰水深为4m以上,河床为硬土、卵石层或软质岩层。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

草袋围堰的分类
草袋围堰用土堆筑成梯形截面的土堤,迎水面的边坡不宜陡于1:2(竖横比,下同),基坑侧边坡不宜陡于1:1.5,通常用砂质粘土填筑。

土草袋围堰仅适用于浅水、流速缓慢及草袋围堰底为不透水土层处。

为防止迎水面边坡受冲刷,常用片石、草皮或草袋填土围护。

在产石地区还可做堆石草袋围堰,但外坡用土层盖面,以防渗漏水。

1.土石草袋围堰适用于水深2米以内,流速0.5米/s,河床土质渗水较小时。

土石草袋围堰由土石填筑而成,多用作上下游横向草袋围堰,它能充分利用当地材料,对基础适应性强,施工工艺简单。

按基坑是否允许淹没分:过水草袋围堰、不过水草袋围堰。

一般多用于不过水草袋围堰,如用于过水草袋围堰,允许汛期过水,应予以妥善保护,需要做好溢流面,草袋围堰下游基础和两岸接头的防冲保护。

土石草袋围堰的防渗结构形式有土质心墙和斜墙、混凝土心墙和斜墙、钢板桩心墙及其他防渗心墙结构。

2.草土草袋围堰适用于水深
3.5米,流速2米每秒
草土草袋围堰是用一层草一层土再一层草一层土在水中逐渐堆筑形成的挡水结构,为我国传统的河工技术。

其下层的草土体靠上层草土体的重量,使之逐步下沉并稳定,堰体边坡很小,甚至可以没有边坡(俗称收分)。

其基本断面是矩形,断面宽度是依据水深和施工时上游壅水高度及基坑施工场地要求来确定,据各地实践经验,断面宽为水深的
2.7~3.3倍。

流沙基础和采用机械化施工,断面宽度应适当的加大。

由于草土体的沉陷较大,这必须留备足够的起高,一般超高为设计堰高的8%~l0%。

3.木板桩草袋围堰适用于埋置不深的水中基础
深度不大,面积较小的基坑可采用木板桩草袋围堰。

为了防渗漏,板桩间应有榫槽相接。

当水不深时,可用单层木板桩,内部加支撑以平衡外部压力。

水较深时,可用双壁木板桩,双壁之间用铁拉条或横木拉紧,中间填土。

其高度通常不超过6~7米。

4.木笼草袋围堰适用于黏性土
在河床不能打桩、流速较大,同时盛产木材和石料的地区,可用木笼做草袋围堰的堰壁。

最常用的形式是用方木做成透空式木笼,迎水面设多层木板防水,就位后,在笼内填石。

为减少与河床接触处的漏水,一般用麻袋盛土或混凝土堆置在木笼堰壁外侧。

近代也有用钢筋混凝土预制构件装配的笼式草袋围堰。

5.钢板桩草袋围堰适用于各类土的渗水基础
钢板桩草袋围堰是最常用的一种板桩草袋围堰。

钢板桩是带有锁口的一种型钢,其截面有直板形、槽形及Z形(图1)等,有各种大小尺寸及联锁形式。

常见的有拉尔森式,拉克万纳式等。

其优点为:强度高,容易打入坚硬土层;可在深水中施工,防水性能好;能按需要组成各种外形的草袋围堰,并可多次重复使用,因此,它的用途广泛。

在桥梁施工中常用于沉井顶的草袋围堰,管柱基础、桩基础及明挖基础的
草袋围堰等。

这些草袋围堰多采用单壁封闭式草袋围堰内有纵横向支撑,必要时加斜支撑成为一个围笼。

如中国南京长江桥的管柱基础,曾使用钢板桩圆形草袋围堰,其直径21.9米,钢板桩长36米,待水下混凝土封底达到强度要求后,抽水筑承台及墩身,抽水设计深度达20米。

在水工建筑中,一般施工面积很大,则常用以做成构体草袋围堰。

它系由许多互相连接的单体所构成,每个单体又由许多钢板桩组成,单体中间用土填实。

草袋围堰所围护的范围很大,不能用支撑支持堰壁,因此每个单体都能独自抵抗倾覆、滑动和防止联锁处的拉裂。

常用的有圆形及隔壁形等形式。

6.锁扣管桩草袋围堰
中国1957年在湖北省明山水库,将有锁口的直径1.55米的钢筋混凝土管柱联成一排,作为防渗墙。

60年代以后,日本发展的钢锁扣管柱草袋围堰是将钢管柱联锁成为一个整体,可建成任何形状。

若将它作为永久基础使用,则称钢锁扣管柱沉井基础,如1978年开始建造的大和川斜张桥,水中三个主墩就是用锁扣钢管柱围成直径30~33米,入土深40~50米的这种基础。

7.钢筋混凝土或预应力混凝土板桩草袋围堰
一般在草袋围堰建成后仍需长期保留时才使用。

板桩截面两侧用榫槽或钢件连接,桩底部向一面倾斜,便于打入地内,同时易使两相邻桩密合。

主要用于港湾码头的驳岸及水工建筑的截水墙等。

钢筋混凝土地下连续墙,其法是用特制钻机自地面向下以泥浆护壁钻挖成不连续
的孔壁,再钻挖连通成一道连续孔壁,放入钢筋混凝土预制件,再灌以混凝土使之成墙。

这种方法应用于城市土建工程中,作为开挖基坑的草袋围堰,可以靠近已有建筑物施工,又可作承重的基础,截面形状不受限制。

已应用于水工建筑物如码头、防渗墙及桥梁施工中。

8.混凝土草袋围堰
一般在河床无覆盖层的岩面,且水压较高处使用。

它的主要特点是耐冲刷,安全性大,防透水性好,可以考虑作为永久性结构物的一部分,但施工较困难。

一般主要用于水工建筑中,其他土木工程中较少采用。

按草袋围堰与水流方向的相对位置分:
横向草袋围堰、纵向草袋围堰。

按导流期间基坑是否允许淹没:
过水草袋围堰、不过水草袋围堰。
