建筑外墙涂料及吊绳专项施工方案施工单位:长春建工新吉润建设有限公司2012 年9 月 2 日目录一、编制依据二、施工概况三、施工准备3.1 材料准备3.2 技术准备3.3 人员准备3.4 作业条件四、操作工艺4.1 工艺流程4.2 施工操作五、质量标准5.1 主控项目5.2 一般项目六、施工注意事项七、成品保护八、安全措施九、环境与文明施工管理编制依据《建筑工程施工质量验收统一标准》(GB50300-2001);《建筑装饰装修工程质量验收规范》(GB50210-2001)《建筑涂饰工程施工验收规程》(JGJ/T29-2003)《民用建筑工程室内环境污染控制规范》(GB50325-2001)《建筑施工安全检查标准》(JGJ59-99)本工程施工图纸和投标文件;本工程施工组织设计。

工程概况一)、工程名称:榆树市第二实验小学教学楼工程二)、工程地址:榆树市第二实验小学院内三)、建设单位:榆树市第二实验小学(四)、设计单位:吉林东勘项目管理有限公司(五)、监理单位:吉林省东方建设项目管理有限公司教学楼建筑面积6286.32川,建筑高度18.9m,五层。

钢筋砼独立基础,框架结构。

三、施工准备3.1 材料准备1、吊绳:高空作业绳,直径 1 8毫米拉力为240000牛顿(合计:2 吨半左右);2、卡环:钢丝绳专用配套卡环3、刷涂工具:排笔、漆刷;4、滚涂工具:长毛绒辊筒、盛料桶;5、抹涂工具:铁抹刀、油灰刀、灰盘等和电动搅拌机;6、涂料选择:根据设计要求的色彩,先涂刷样板块,由设计、甲方、监理确定图样颜色、品牌后,统一由涂料生产厂家安装样板块的色彩进行调色,然后安装设计效果图进行涂刷施工。

3.2 技术准备1、由于外墙涂料施工是属于高空作业,在选择施工人员时,应挑选出技术娴熟,身体健康、无喝酒等不良嗜好以及无恐高症、心脏病、高血压等病的年轻工人担任外墙涂料施工任务。

2、施工前认真地再研究一下图纸和规范以及甲方的要求,保证技术人员和施工人员对施工任务和任务目标有个明确的掌握。

外墙涂料吊绳工程施工方案设计

外墙涂料吊绳工程施工方案设计

一、工程概况本项目为某住宅小区外墙涂料施工项目,总面积约为10000平方米。

为确保施工质量和安全,特制定以下外墙涂料吊绳工程施工方案。

二、施工准备1. 材料准备(1)外墙涂料:根据设计要求选择符合国家标准的外墙涂料。

(2)吊绳:选用符合国家标准、强度足够的吊绳。

(3)安全绳:选用符合国家标准、具有防滑功能的安全绳。

(4)其他辅助材料:如支架、滑轮、紧固件等。

2. 人员准备(1)施工人员:具备外墙涂料施工经验和相关资格证书的施工人员。

(2)技术人员:负责施工方案制定、技术指导和现场监督。

3. 施工设备准备(1)高空作业平台:根据施工高度和面积选择合适的高空作业平台。

(2)电动搅拌机:用于外墙涂料的搅拌。

(3)喷涂设备:根据涂料类型和施工要求选择合适的喷涂设备。

三、施工工艺1. 施工前准备(1)对施工区域进行清理,确保无杂物、障碍物。

(2)检查吊绳、安全绳等材料是否符合要求,并进行必要的检测。

(3)制定施工方案,明确施工流程、安全措施等。

2. 吊绳安装(1)在建筑物的适当位置设置支架,确保支架稳固。

(2)将吊绳固定在支架上,确保吊绳与支架连接牢固。

(3)检查吊绳的拉力,确保吊绳符合施工要求。

3. 安全绳安装(1)在吊绳下方设置安全绳,确保安全绳与吊绳连接牢固。

(2)检查安全绳的拉力,确保安全绳符合施工要求。

4. 涂料施工(1)根据涂料类型和施工要求选择合适的喷涂设备。

(2)将涂料搅拌均匀,确保涂料均匀。

(3)使用喷涂设备进行涂料施工,确保涂料均匀覆盖。

5. 施工完毕后,拆除吊绳、安全绳等材料,清理施工现场。

四、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。

2. 施工现场设置安全警示标志,提醒施工人员注意安全。

3. 施工过程中,严格遵循施工方案,确保施工质量和安全。

4. 施工人员不得擅自改变施工方案,如需改变,需经技术负责人批准。

5. 施工完毕后,对施工现场进行清理,确保无安全隐患。

五、施工进度安排1. 施工前准备:3天2. 吊绳安装:2天3. 涂料施工:5天4. 施工完毕后清理:1天六、总结本方案针对外墙涂料吊绳工程施工进行了详细的设计,确保施工质量和安全。

外墙涂料吊绳施工方案

外墙涂料吊绳施工方案

外墙涂料吊绳施工方案一、施工概述二、施工前准备1.确定施工的外墙涂料种类、颜色和施工高度,并制定相应的施工计划。

2.检查施工工具和设备的完好性,确保各项设备符合安全标准。

3.检查作业现场周边环境,并采取相应的安全防护措施,如设置防护网等。

4.进行外墙涂料施工人员的岗前培训,确保施工人员具备相关的技能和知识。

三、施工过程1.搭建施工脚手架:根据施工高度和外墙结构特点,进行合理的脚手架搭建,并确保脚手架的稳定性和安全性。

2.布置吊绳设备:将吊绳按照设计要求和施工计划进行布置,确保吊绳悬挂的牢固和稳定。

3.涂料准备:按照涂料厂家的要求进行涂料的搅拌和稀释,确保涂料的质量和涂装效果。

4.施工操作:将涂料倒入喷笔或滚筒,使用吊绳将喷笔或滚筒吊挂在墙面上,进行均匀的涂料喷涂或滚涂操作。

5.现场管理:施工期间需要进行现场管理,包括对施工质量、进度、安全等方面进行监控和控制,及时解决施工过程中出现的问题。

四、施工安全措施1.施工人员必须佩戴符合标准的个人防护装备,包括安全帽、防护面罩、防滑鞋等。

2.施工人员必须经过相关的培训和考核,具备相关的技能和知识,严禁无资质人员进行高空工作。

3.施工人员严禁饮酒、吸烟、吸毒等影响工作安全的行为,确保施工过程的安全性。

4.施工现场必须设置明显的警示标志和安全警戒线,防止非施工人员进入施工区域。

5.施工人员在高空作业时必须系好安全带,并配备安全绳索,确保人员的安全。

五、质量控制1.涂料的选用必须符合国家标准和建筑设计要求,确保涂料质量符合要求。

2.涂料施工必须按照涂料生产厂家的要求和施工工艺进行操作,确保涂料的均匀性和附着力。

3.对施工现场进行巡查和监控,及时纠正施工中存在的问题,确保施工质量符合要求。

4.对施工过程进行逐步验收,包括涂料底层的干燥时间、颜色和质感等方面的验收,确保施工效果符合设计要求。

六、施工后处理1.施工结束后,对工地进行清洁整理,将施工废料和杂物进行分类处理。

外墙涂料吊绳安全施工方案

外墙涂料吊绳安全施工方案

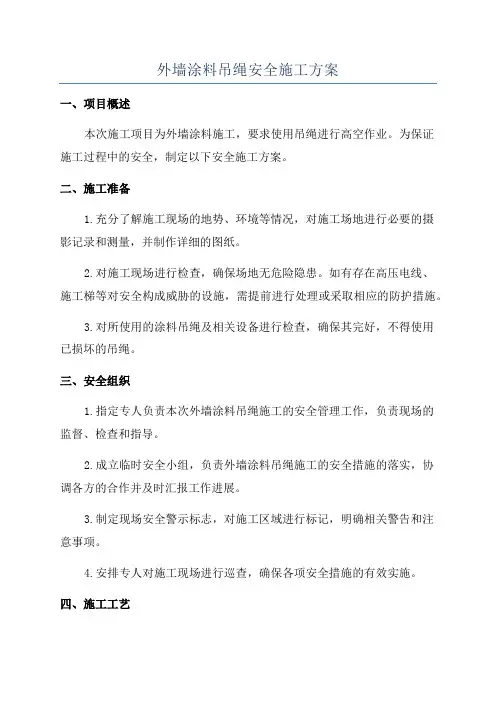

外墙涂料吊绳安全施工方案一、项目概述本次施工项目为外墙涂料施工,要求使用吊绳进行高空作业。

为保证施工过程中的安全,制定以下安全施工方案。

二、施工准备1.充分了解施工现场的地势、环境等情况,对施工场地进行必要的摄影记录和测量,并制作详细的图纸。

2.对施工现场进行检查,确保场地无危险隐患。

如有存在高压电线、施工梯等对安全构成威胁的设施,需提前进行处理或采取相应的防护措施。

3.对所使用的涂料吊绳及相关设备进行检查,确保其完好,不得使用已损坏的吊绳。

三、安全组织1.指定专人负责本次外墙涂料吊绳施工的安全管理工作,负责现场的监督、检查和指导。

2.成立临时安全小组,负责外墙涂料吊绳施工的安全措施的落实,协调各方的合作并及时汇报工作进展。

3.制定现场安全警示标志,对施工区域进行标记,明确相关警告和注意事项。

4.安排专人对施工现场进行巡查,确保各项安全措施的有效实施。

四、施工工艺1.在施工场地搭设安全围栏,并设置安全警示标语,明确施工区域和禁止通行区域。

2.确保吊绳的稳定性和安全性,选择质量可靠、经过检查合格的吊绳,并检查吊绳的承重能力是否符合实际需求。

3.在吊绳上设置紧急安全锁,以防止吊绳意外松脱造成坠落事故。

4.在施工期间,严禁在吊绳上悬挂其他非必要物品。

5.安排专业人员进行吊绳操作,施工人员必须熟悉吊绳的使用方法和安全操作规程,并进行必要的安全培训。

6.对施工人员进行岗前教育培训,确保他们了解涂料施工的安全操作规程。

7.施工期间需保持施工现场的整洁,避免材料或工具堆积过多造成安全隐患。

8.各施工队部署必要的安全装备,包括安全帽、安全绳、防尘口罩等。

五、应急预案1.制定详细的施工应急预案,并组织相关人员进行培训,确保员工在紧急情况下能够迅速采取安全措施。

2.配备必要的急救设备和药品,确保及时对发生意外的人员进行处理和救治。

3.配备安全绳、安全锁等救援设备,保障施工人员的安全,防止高空坠落事故的发生。

六、总结本次外墙涂料吊绳施工的安全方案,着重从施工准备、安全组织、施工工艺、应急预案等方面进行了详细描述和安排。

外墙涂料粉刷吊绳施工方案

外墙涂料粉刷吊绳施工方案

房建设施大修工程室外涂料粉刷吊绳施工方案编制:审核:批准:2020年11月5日目录一、编制依据 (3)二、工程概况 (3)三、施工目标及人员准备 (3)四、材料准备及作业的条件 (4)一、材料的准备 (4)二、作业的施工条件 (5)五、具体施工方法 (6)六、施工条件 (6)七、安全防护、措施及安全操作规程 (9)一、高空作业安全防护 (9)二、安全措施: (10)八、刷涂操作工艺 (12)1、刷涂工艺流程 (12)2、刷涂施工方法及要求 (12)3、刷涂施工操作前注意事项 (13)4、质量保证 (14)5、刷涂施工注意事项: (15)九、刷涂成品保护 (16)十、环保与文明施工管理 (16)1、施工文明管理 (17)2、保护环境措施 (17)一、编制依据《建筑工程施工质量验收统一标准》GB50300-2013《建筑装饰装修工程质量验收规范》GB50210-2001《建筑涂饰工程施工验收规程》JGJ/T29-2003《建筑施工安全检查标准》JGJ59-2011《建筑施工高处作业安全技术规范》JGJ80-91《座板式单人吊具悬吊作业安全技术规范》GB23525-2009国家及北京有关施工管理规定,以及本工程的特点、施工现场环境、自然条件等。

二、工程概况三、施工目标及人员准备1.安全目标:坚持“安全第一,预防为主”的方针,工亡率为零,杜绝重大安全事故。

2.文明施工:佩戴好安全“三宝”安全帽、安全带、安全生命绳,配备齐全劳动保护。

施工现场做到活完、料净、场地清,严格遵守公司的规定和要求。

3.人员准备:由于外墙涂料施工是属于高空作业,在选择施工人员时,应挑选出专业的、技术娴熟,身体健康、无喝酒等不良嗜好以及无恐高症、心脏病、高血压等病的年轻工人担任外墙涂料施工任务。

4.施工前认真地再研究一下图纸和规范以及甲方的要求,保证技术人员和施工人员对施工任务和任务目标有个明确的掌握。

5.根据图纸要求分色,设置分隔缝,严格按照样板块的质量要求,进行涂料的补刷。

外墙涂料吊绳施工方案

外墙涂料吊绳施工方案

***建设项目外墙涂饰工程制: 核: 批: ***有限公司 2015年10月6日 目录 一、 编制依据............................. 3 二、 工程概况 .............................3 专项施工方案三、施工准备 (4)3.1 材料准备 (4)3.2 技术准备 (4)3.3 人员准备 (4)3.4 作业条件 (5)四、操作工艺 (6)4.1 工艺流程 (6)4.2 施工操作 (6)五、质量标准 (9)5.1 、主控项目 (9)5.2 、一般项目 (10)六、施工注意事项及质量保证措施 (10)七、成品保护 (14)八、安全措施 (14)九、环保与文明施工管理 (17)编制依据《建筑工程施工质量验收统一标准》(GB50300-2013);《建筑装饰装修工程质量验收规范》(GB50210-2001);《建筑涂饰工程施工验收规程》(JGJ/T29-2003);《民用建筑工程室内环境污染控制规范》(GB50325-2010);《建筑施工安全检查标准》(JGJ59-2011);《建筑施工高处作业安全技术规范》(JGJ80-91);《座板式单人吊具悬吊作业安全技术规范》(GB23525-2009);本工程施工图纸和投标文件;本工程施工组织设计;设计变更及变更通知。

工程概况*** ,项目位于昆明市西山区十里长街中段南侧,该项目由*** 公司建设。

建筑总面积36408.53 〃,建设用地60亩,共分为七个单位工程,分别为:16196.3认地上五层的教学楼3栋,3898.7 〃、地上五层的综合楼一栋,1513.16认地上二层的食堂一栋,5310.12认地上五层的宿舍一栋,501.02 〃、地上一层的体育看台一座,5962.09 川、地上五层的图书馆及行政办公楼一栋,2738.47川、地下一层的地下车库,158.46 〃、地上二层的连廊一栋,129.4川、地上一层的学校大门一座。

外墙涂料吊绳施工方案

外墙涂料吊绳施工方案

外墙涂料吊绳施工方案1. 引言外墙涂料施工是保护和美化建筑外墙的重要工作之一。

在高层建筑或需进行外墙修缮的情况下,使用吊绳进行施工是一种有效且安全的方式。

本文档将介绍外墙涂料吊绳施工方案,包括材料准备、施工流程、安全措施等内容。

2. 材料准备在进行外墙涂料吊绳施工前,需要准备以下材料和设备:•吊绳:优质的吊绳材料,具有足够的承重能力和耐磨性。

•吊绳扣具:用于固定吊绳并保证工人的安全,•安全带:为工人提供额外的安全保护措施,•高空安全设备:如安全网、安全帽等,•外墙涂料:根据实际需要选择合适的外墙涂料,•工具:刷子、滚筒等用于外墙涂料施工的工具。

3. 施工流程3.1 准备工作在施工前,需要做好以下准备工作:•根据实际情况评估施工现场,确保安全;•检查吊绳及其扣具是否完好无损;•检查安全带、安全网等高空安全设备的可用性;•清洁并处理好待施工的外墙表面;•检查外墙涂料的质量和数量是否满足要求。

3.2 吊绳安装1.确定吊绳安装位置和数量,根据外墙面积和高度进行合理布置;2.使用吊绳扣具将吊绳固定在外墙上,确保吊绳扣具的牢固和可靠;3.检查吊绳的张紧度,确保其不会松动或变形;4.安装安全带,并确保其与吊绳连接牢固。

3.3 涂料准备与施工1.按照涂料厂家的要求,将涂料进行充分的搅拌和调配;2.根据涂料的粘度及施工要求,选择合适的刷子或滚筒;3.从吊绳上选择一个合适的位置开始涂料施工,避免重叠和漏掉;4.均匀地将涂料涂抹在外墙上,注意避免涂料流淌或滴落;5.根据需要,进行涂料的第二遍施工,确保涂层的厚度和颜色均匀一致;6.涂料施工完成后,等待其自然干燥。

4. 安全措施在进行外墙涂料吊绳施工时,安全是最重要的考虑因素之一。

以下是一些建议的安全措施:•工人应佩戴安全带,并且始终和吊绳连接,确保工人的安全;•施工现场应设置明显的警示标志,以避免他人误入施工区域;•工人应接受相关的培训和资质认证,掌握正确的操作方法;•监督人员应随时监控施工过程,确保施工的质量和安全;•检查和维护吊绳及其扣具的品质,避免因设备故障导致事故发生。

外墙涂料吊绳施工方案

外墙涂料吊绳施工方案

外墙涂料吊绳施工方案一、工程概况朝阳里雅苑项目外墙涂料前期施工时,局部阳台等部分外墙需补刷涂料。

现外架已经拆除,涂料需收尾整改,故特编写此方案。

本施工方案、工期、质量目标是结合我项目部的施工能力、技术装备而编制的切实可行的方案二、编制说明及参考依据参考依据:1、《建筑工程施工质量验收统一标准》 GB50300-20012、《建筑装饰装修工程质量验收规程》 GB50210-20013、《外墙涂料工程应用技术规程》 DG/TJ08-504-20004、《建筑涂饰工程施工验收规程》 JGJ/T29-20035、《建筑施工高空作业安全技术规范》 JGJ80-916、《施工现场临时用电安全技术规范》 JGJ46-20057、《建筑施工安全检查标准》 JGJ59-998、本工程建筑方面相关图纸及设计变更等资料三、施工准备(一)材料准备1、吊绳:高空作业绳,直径18毫米拉力为240000牛顿(合计: 2吨半左右);2、钢丝绳:直径10毫米,3、卡环:钢丝绳专用配套卡环4、其他材料:涂料施工相关材料和工具(二)技术准备1、由于前期施工的涂料工人已然熟练现场,且已完成主要涂料作业,故而从原有施工人员中挑选出技术娴熟,身体健康、无喝酒等不良嗜好以及无恐高症、心脏病、高血压等病的年轻工人担任此次施工任务2、施工前认真地再研究一下图纸和规范以及甲方的要求,保证技术人员和施工人员对施工任务和任务目标有个明确的掌握。

3、根据图纸要求分色,设置分隔缝,严格按照样板块的质量要求,进行涂料的补刷。

(三)人员准备除上述提到的施工人员以外,本项工作尚需配置以下人员:1、技术员:熟稔施工图纸和施工规范,有涂料施工方面的质检和验收等方面的经验。

2、安全监督员:专门负责监督材料安全的检查以及安全带和安全绳系挂方面的检查,保证本项工作处于安全可控的状态。

四、安全措施1、吊绳在施工前必须经过负荷试验,经过试验检查吊绳的安全性能,同时要保证安全系数在允许的范围,使用时严格控制施工荷载。

外墙涂料吊绳施工方案

外墙涂料吊绳施工方案

**建筑外墙涂料及吊绳专项施工方案施工单位:长春建工新吉润建设有限公司2012 年9 月2 日1--**目录一、编制依据二、施工概况三、施工准备3.1 材料准备3.2 技术准备3.3 人员准备3.4作业条件四、操作工艺4.1工艺流程4.2施工操作五、质量标准5.1主控项目5.2一般项目六、施工注意事项七、成品保护八、安全措施九、环境与文明施工管理2--**一、编制依据《建筑工程施工质量验收统一标准》(GB50300-2001);《建筑装饰装修工程质量验收规范》(GB50210-2001)《建筑涂饰工程施工验收规程》(JGJ/T29-2003)(GB50325-2001)《民用建筑工程室内环境污染控制规范》《建筑施工安全检查标准》(JGJ59-99)本工程施工图纸和投标文件;本工程施工组织设计。

二、工程概况(一)、工程名称:榆树市第二实验小学教学楼工程(二)、工程地址:榆树市第二实验小学院内(三)、建设单位:榆树市第二实验小学(四)、设计单位:吉林东勘项目管理有限公司(五)、监理单位:吉林省东方建设项目管理有限公司3--**教学楼建筑面积6286.32 ㎡,建筑高度18.9m,五层。

钢筋砼独立基础,框架结构。

三、施工准备3.5 材料准备1、吊绳:高空作业绳,直径18 毫米拉力为240000 牛顿) ;: 2 ( 合计吨半左右卡环:钢丝绳专用配套卡环2、刷涂工具:排笔、漆刷;3、、滚涂工具:长毛绒辊筒、盛料桶;4抹涂工具:铁抹刀、油灰刀、灰盘等和电动搅拌机;5、6、涂料选择:根据设计要求的色彩,先涂刷样板块,由设计、甲方、监理确定图样颜色、品牌后,统一由涂料生产厂家安装样板块的色彩进行调色,然后安装设计效果图进行涂刷施工。

4--**3.6 技术准备1、由于外墙涂料施工是属于高空作业,在选择施工人员时,应挑选出技术娴熟,身体健康、无喝酒等不良嗜好以及无恐高症、心脏病、高血压等病的年轻工人担任外墙涂料施工任务。

外墙涂料施工方案(吊索施工)

外墙涂料施工方案(吊索施工)

外墙涂料施工方案(吊索施工)外墙涂料施工是建筑装修中至关重要的一环,决定了建筑物外表面的美观度和保护性。

其中,吊索施工作为一种高效的外墙涂料施工方式,被广泛应用于各类建筑物的外墙粉刷。

本文将探讨外墙涂料吊索施工的流程、注意事项和施工方案。

施工流程准备工作在开始涂料施工前,必须做好准备工作。

首先要确保施工人员的安全,配备好安全带、头盔等防护用具。

其次要清理施工区域,移除杂物和障碍物,确保施工顺利进行。

粉刷涂料选择合适的外墙涂料,按照涂料的使用说明进行搅拌和稀释。

使用滚筒或刷子将涂料均匀地涂抹在外墙表面。

吊索设备搭建将吊索设备搭建在施工现场,确保设备牢固可靠。

施工人员应该熟练掌握吊索的使用方法,保证安全。

上吊作业施工人员使用吊索设备上吊至外墙所要施工的区域,进行精细的涂料施工。

清理收尾施工完成后,对施工现场进行清理,清除涂料溅出的杂物,保持施工区域整洁。

注意事项•在施工过程中,一定要做好安全防护工作,避免发生意外。

•严格按照涂料的使用说明和施工工艺进行操作,确保施工质量。

•施工前要对外墙进行检查,修补裂缝和损坏,保证涂料附着力。

•确保天气适宜,避免在风雨天气进行施工。

施工方案材料准备•外墙涂料•搅拌桶、滚筒、刷子等涂料施工工具•吊索设备人员配置•1名施工队长•2名吊索操作人员•1名涂料施工工人施工时间根据实际工程需要,通常在白天施工,充分利用光线便于观察和操作。

施工质量控制施工人员应严格按照施工方案操作,定期检查施工质量,确保外墙涂料施工达到预期效果。

外墙涂料吊索施工是一种高效且安全的施工方式,通过合理的施工流程和注意事项,可以确保施工质量和施工进度。

希望本文的介绍能对你有所帮助,祝施工顺利!。

外墙涂料吊绳施工方案80122

外墙涂料吊绳施工方案80122

***建设项目外墙涂饰工程专项施工方案编制:审核:审批:***有限公司2015年10月6日目录一、编制依据 (2)二、工程概况 (3)三、施工准备 (3)3.1材料准备 (3)3.2技术准备 (4)3.3人员准备 (4)3.4作业条件 (4)四、操作工艺 (5)4.1工艺流程 (5)4.2施工操作 (6)五、质量标准 (9)5.1、主控项目 (9)5.2、一般项目 (9)六、施工注意事项及质量保证措施 (10)七、成品保护 (14)八、安全措施 (14)九、环保与文明施工管理 (17)一、编制依据《建筑工程施工质量验收统一标准》(GB50300-2013);《建筑装饰装修工程质量验收规范》(GB50210-2001);《建筑涂饰工程施工验收规程》(JGJ/T29-2003);《民用建筑工程室内环境污染控制规范》(GB50325-2010);《建筑施工安全检查标准》(JGJ59-2011);《建筑施工高处作业安全技术规范》(JGJ80-91);《座板式单人吊具悬吊作业安全技术规范》(GB23525-2009);本工程施工图纸和投标文件;本工程施工组织设计;设计变更及变更通知。

二、工程概况***,项目位于昆明市西山区十里长街中段南侧,该项目由***公司建设。

建筑总面积36408.53㎡,建设用地60亩,共分为七个单位工程,分别为:16196.3㎡、地上五层的教学楼3栋,3898.7㎡、地上五层的综合楼一栋,1513.16㎡、地上二层的食堂一栋,5310.12㎡、地上五层的宿舍一栋,501.02㎡、地上一层的体育看台一座,5962.09㎡、地上五层的图书馆及行政办公楼一栋,2738.47㎡、地下一层的地下车库,158.46㎡、地上二层的连廊一栋,129.4㎡、地上一层的学校大门一座。

建筑高度:教学楼、图书馆及行政办公楼21.45m,综合楼20.3m,食堂9.1m,宿舍16.8m,看台6.45m,连廊13.05m,学校大门10.65。

外墙涂料吊绳施工方案

外墙涂料吊绳施工方案

外墙涂料吊绳施工方案一、施工准备工作1.确认施工范围和施工高度,并根据实际情况选定合适的吊绳和相关安全设备。

2.仔细检查吊绳和安全设备的质量和使用状态,确保其符合施工要求,并做好相应记录。

3.搭建施工脚手架,并确保其稳固可靠。

脚手架的高度要适应施工需求,并按规定加固和防护。

二、安装吊绳1.根据外墙的高度和吊绳的工作载重量,合理选择吊绳的长度和直径,并确保其质量符合国家标准。

2.在外墙上安装吊绳支架,根据实际情况选择合适的安装位置和方式,并确保其牢固可靠。

3.将吊绳通过吊绳支架并固定好,确保吊绳不会松动或移动。

并做好相应记录。

三、安装安全设备1.在吊绳上安装安全带和安全钩,确保工人能够牢固地绑在吊绳上,以防止意外坠落。

2.做好安全设备的检查记录,并定期检查安全设备的使用情况,确保其正常运转。

四、施工操作1.工人穿戴好安全装备后,将安全带牢固地绑在吊绳上,并用安全钩固定。

2.工人使用吊绳踩板上下楼,注意保持平衡,并防止吊绳晃动。

3.在施工过程中,工人需要迅速高效地进行外墙涂料的施工工作。

4.工人在施工过程中应注意安全,避免碰撞外墙或施工工具,确保自身和他人的安全。

5.工人在施工结束后,需及时整理工具和清理施工现场,保持环境整洁。

五、施工检查与验收1.定期检查吊绳和安全设备的使用情况,如有发现损坏或失效的情况,应及时更换或修理。

2.在施工结束后,进行施工质量检查和验收,确保涂料均匀、色彩鲜艳、无漏刷、无刷痕等问题。

六、施工安全措施1.在施工现场设置警示标志,并采取必要的防护措施,确保行人和工人的安全。

2.工人施工时应佩戴好个人防护装备,如安全帽、防尘口罩、防撞手套等。

3.不得在不安全的天气条件下施工,如大风、暴雨、雷电等。

4.在施工现场设置消防设备,并保持消防通道畅通,随时做好应急处理准备。

以上是外墙涂料吊绳施工方案的主要内容,施工过程中需始终关注安全,确保施工质量和施工人员的安全。

老房外墙涂料吊绳施工方案

老房外墙涂料吊绳施工方案

老房外墙涂料吊绳施工方案1. 引言老房外墙涂料吊绳施工是一种常用的施工方式,它可以使施工人员安全快速地进行外墙涂料作业。

本文档将介绍老房外墙涂料吊绳施工的具体方案。

2. 施工准备在进行老房外墙涂料吊绳施工前,需要做好一系列的准备工作。

2.1 确定施工区域首先,需要确定需要进行涂料作业的区域。

在老房外墙涂料吊绳施工中,通常选择较高的墙面进行作业,以达到更好的效果。

2.2 检查设备和工具确保吊绳设备和工具的完好无损,并进行必要的维护和检查。

包括但不限于吊绳、安全带、保护网等。

2.3 安全措施施工前需要设置必要的安全措施,包括搭设安全网、安装警示标识等,以确保施工人员的安全。

2.4 技术培训施工人员应接受相关的技术培训,了解吊绳施工的基本操作步骤,掌握吊绳的使用技巧,提高施工效率并确保施工质量。

3. 施工步骤老房外墙涂料吊绳施工可以按照以下步骤进行:3.1 搭设支架首先需要搭设支架,为吊绳施工提供支撑。

支架的搭设应符合安全规范,并根据具体情况进行设计和调整。

3.2 安装吊绳在支架搭设完毕后,开始安装吊绳。

吊绳的安装应确保牢固可靠,并经过必要的调整和固定。

3.3 确定涂料方式根据施工需求,确定涂料作业的方式。

常见的涂料方式包括刷涂、喷涂等,根据实际情况选择最适合的方式。

3.4 进行涂料施工在吊绳安装完毕且涂料方式确定后,开始进行涂料施工。

根据施工要求,按照预定的工艺进行作业,确保涂料覆盖均匀,并注意施工质量和效率。

3.5 监测施工质量在涂料施工过程中,需要不断监测施工质量,确保涂料的粘附力和耐久性。

如有需要,及时进行调整和修正。

4. 安全注意事项在老房外墙涂料吊绳施工中,需要注意以下安全事项:•施工人员应严格按照操作规程进行作业,不得擅自变动施工方式或绕过安全措施。

•施工人员应严格遵守安全操作规范,使用安全带和其他安全设备,并保持良好的施工状态。

•施工现场应设置明显的警示标识,并进行必要的交通管控。

•施工人员应定期检查和维护吊绳设备,及时发现并排除潜在风险。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙涂料施工方案一、工程概况本工程位于株洲,框架结构。

东西向1至15轴长81m,南北向A至G轴宽19m。

地上六层,建筑高度32.45m。

原料车间、混合房建筑面积约5700平方米。

结构形式为框架结构,本工程外墙涂料立面展开面积为:约6000㎡。

二、编制依据1、《建筑工程施工质量验收统一标准》 50300-20132、《建筑装饰装修工程质量验收规范》 50210-20013、《建筑涂饰工程施工验收规程》 29-20034、《施工现场临时用电安全技术规范》 46-20055、《建筑施工安全检查标准》(59-2011)6、《建筑施工高处作业安全技术规范》80-917、《建筑机械使用安全技术规范》(33-2012)8、《工程建设标准强制性条文》9、本工程施工图纸及装饰做法工程联系单10、本工程施工组织设计三、施工准备与作业条件(一)施工准备1.材料准备(1)柔性耐水腻子(2)专用抗碱封闭底漆(3)弹性质感喷涂颗粒(4)滚涂面漆2.施工机具准备主要机具包括:排笔刷、料桶、空气压缩机、喷枪、高压胶管、滚筒刷、抹灰板、刮板、钢丝刷、手提式电动搅拌机、角磨机、开刀、杠尺、盒尺、线包(墨斗)、专用拉毛辊筒、毛辊、刷子、简便水平器、粗细砂纸等。

3.人员准备由有经验的熟练的技工6人组成专业班组,班长1人,成员5人。

由项目部技术负责人进行统一的安全和技术交底,现场施工员进行安全和质量控制。

(二)作业条件1.门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周的缝隙堵抹是否符合要求。

2.墙面基层及防水节点应处理完毕,完成雨水管卡、设备容墙管道等安装预埋工作,并将洞口用水泥砂浆抹平,堵实、晾干。

3.墙面不得留设施工孔洞。

4.根据施工需要提前准备好相应的机械,并接通电源提前试机。

喷涂用空压机2台,喷涂用喷斗两个,高压气管200米,滚涂用的滚子10个。

5.根据设计需要提前做好喷、滚涂的样板,并经监理、甲方验收合格后,方可大面积实施。

6.提前做好不喷、不滚涂部位的遮挡,并应准备好遮掩板多块备用。

7.操作时施工现场的温度不低于+5℃。

四、施工工期外墙喷砂涂料施工计划工期为15天,施工进度计划表如下:五、工艺流程与施工方法(一)工艺流程墙面基层处理→刮涂柔性耐水腻子→滚涂封闭底漆→弹线分格→喷涂弹性骨料→滚涂面漆。

(二)施工技术要求本工程外墙涂料颜色单一,颜色为驼色。

大面积施工前先做好外墙漆格子尺寸、喷砂颗粒大小、面漆颜色深浅等样板,严格做到样板先行,并经甲方、监理、项目技术、质检、工程人员验收合格后,方可组织班组按样板方法进行大面积施工,并对施工班组进行仔细认真的交底。

(三)施工方法1.基面处理(1)基层必须经过一段合理的养护时间,让其充分干燥,使其含水率小于10%,值小于10后方可施工,水泥砂浆墙面要干燥21天以上。

(2)基层表面上的灰层、油污、“白霜”、脱模剂、陈旧漆膜、溅浆应刷除干净,并用清水冲洗干燥后方可施工。

长霉部位要用专用防霉剂将霉菌除去。

(3)对缺角处用1:3的水泥砂浆(或乳液水泥砂浆)修补,表面麻面及缝隙就用外墙腻子填补并磨平。

2.刮涂柔性耐水腻子柔性耐水腻子分两道施工,第一道局部找平,修整门窗洞口及阴阳角线,后一道满批。

腻子刮涂完毕后对局部适当(25℃,干燥4-6小时)打磨修整,打磨完毕后清除浮灰。

柔性耐水腻子需要充分干燥固化,至值小于10,含水率小于10%后,方可进行下一道工序的施工。

3.滚涂抗碱封闭底漆待腻子层充分干燥固化后,滚涂抗碱封闭底漆一遍,要求涂刷均匀,绝不可有漏涂现象。

抗碱封闭底漆施工时禁止兑水,同时确保底漆不受任何污染。

4.弹线、分格缝、粘胶带根据设计图纸要求进行吊垂直、找规矩、套方、弹分格线。

此项工作必须严格按标示控制好,必须保证建筑物四周要交圈,还要考虑外墙涂料工程分段进行,以分格缝、墙的阳角处或外墙立面线角等为分界线和施工缝,缝格必须平直、光滑、粗细一致等。

5.喷涂(1)喷涂施工前根据材料及设计要求做好交底,大面积施工前做好样板块,经监理、甲方等有关人员鉴定合格后方可进行。

施工前,还应对施工段的门、窗等进行防护,以免污染。

(2)喷涂24小时后,喷一层有机硅惜水剂,保护喷涂层质量。

(3)喷涂施工注意事项:a.喷涂所用的涂料稠度要适中,太稠不便施工,太稀遮盖力差,影响涂层厚度,而且容易流淌,压力应调适当。

b.对于不需喷涂的部分应用纸或其它物体将其遮盖,以免在喷涂过程中受污染。

c.涂层接槎留在分界处或阴角、水落管处,以免出现明显的搭接痕迹。

d.喷涂施工质量要求:涂膜应花纹点均匀,颗粒均匀,不应出现露底、流坠、不显接茬现象。

6.滚涂待喷涂弹性骨料完全干透后,方可滚涂外墙面漆。

施工时,使用优质的滚筒依次从左至右或从右至左涂刷,涂刷时按竖向-横向-竖向涂刷均匀。

防止辊痕,面涂分两次滚涂。

施工时,浅色面漆用10%左右的水进行稀释。

深色面漆用5%左右的水稀释。

在辊子上蘸少量涂料后再在被滚墙面上轻缓平稳地来回滚动,直上直下,避免歪扭蛇行,以保证涂层厚度一致,约1,无翘边,色泽一致,质量一致。

(四)修整处理如发现有漏底、透底、流坠等弊病,立即修整和处理。

刷面漆之前,一定要清理施工面,用开刀砂纸修补打磨。

相邻两遍面漆之间一定要用开刀砂纸修补、打光后在用毛辊子刷。

在施工结束后,对不良的局部墙面及时修整,对分割线进行勾缝,勾缝要求匀直,确保墙面整体美观。

六、质量标准(一)主控项目1.外墙涂料的品种、型号和性能均符合设计要求,必须按产品组合配套使用。

2.外墙涂料的颜色、图案符合设计要求。

3.外墙涂料涂饰均匀、粘结牢固,平整、光泽洁净,分色线顺直清晰,不得漏涂、透底、反锈、起皮和掉粉。

4.各抹灰层之间和抹灰层与涂料层之间必须粘接牢固,无脱层、空鼓和裂缝等缺陷。

(二)一般项目1.外墙涂料的涂饰质量和检验方法如下表所示。

2.刷涂、喷涂、滚涂等表面颜色均匀一致,花纹色点大小疏密均匀、厚薄均匀、无碎点、无卷边、无大面积连花,涂刷无接茬,无漏涂、透底和流坠,喷涂为中花。

3.分格缝的宽度和深度均匀一致,缝平整光滑,楞角整齐,横平竖直,通顺。

4.流水坡向正确,滴水线顺直。

滴水槽宽度、深度均不小于10,整齐一致。

七、成品保护措施1.施工前将不进行喷涂和滚涂的门窗及墙面、空调板及栏杆、水电管线等遮挡保护好,以防玷污。

2.喷、滚涂完成后,及时用木板、彩条布等将洞口保护好,防止碰撞损坏。

3.油工在施工操作时,严禁蹬踩已施工完的部位。

注意切勿将油桶涂料污染墙面。

4.室内施工时一律不准从内往外倾倒垃圾,严防污染喷、滚涂饰面层。

5.涂料干燥前,防止雨淋、尘土污染、熏黑等,如一旦发生,及时进行处理。

6.施涂工具使用完毕后,及时清洗或浸泡在相应溶剂中,以确保下次继续使用。

八、质量保证措施(一)材料保证措施1.严格按9755-2001国家标准各项技术指标及国家环保总局4-1999要求组织材料。

2.确保每批次产品得到严格检验并出示报告、合格证等相关资料。

3.做好施工过程中材料的储存、保管、工具的交叉使用清洗等防护工作。

4.检查准备施工用的材料、型号、数量、所需工具,计算出墙面实际面积。

5.材料验收:当材料进场后,应由建设、监理单位见证取样,经建设、监理单位验收认可后,方可施工。

6.不合格的材料一律不得使用,并及时清理出场。

(二)质量保证措施1.健全施工质量保证体系。

2.专人负责制:施工队长具体负责质量监督、工程进度;组长负责现场施工、安全;技术员负责工艺技术指导。

3.公司项目部质监安全小组,将不定期对施工工程工地进行施工、质量、安全检查跟踪管理。

4.定期对技术员、安全员、施工人员进行各种施工技术、质量要求的培训,文明施工、安全施工的教育。

若出现质量问题,我方负责及时给予进行返工修补。

5.首先按甲方要求指定颜色、型号先做样板,经甲方监理确认合格后,方可开始大面积作业,每道工序施工后向监理报验,经验收合格后方可进行下道工序。

6.加强施工过程的质量控制和工序交接,严格按验收规程把关好每一道工序,工程质量必须一次达到合格。

每道工序验收合格后方可进行下道工序施工。

7.材料质量控制:涂料施工所采用的材料成品和半成品,应符合国家相应的有关质量标准;涂料施工所采用的腻子品种应与涂料品种和使用部位等相适应;涂料施工的稠度必须加以控制;涂料的性能应适应工程特点。

8.操作环境的控制:涂料施工要求环境清洁、不允许尘土飞扬、温度湿度适合涂料结膜。

涂料的存放条件也有要求。

9.施工质量控制:严格按国家建筑工程有关技术规定规范及结合自身的先进经验组织施工。

九、安全保证措施1.外墙喷砂作业人员,必须是经过专业技术培训及专业考试合格后,持证上岗,并定期检查身体。

2.未满18岁及患有下列疾病不能从事外墙高处作业:如心脏病、高血压、贫血、癫痫病等。

3.外墙喷砂作业处应有牢靠的立足处,并必须视具体情况配制防护拦网、栏杆或其他安全设施。

4.外墙喷砂作业所用的索具、脚手板、吊篮、平台等设备均需经过技术鉴定或检测后方可使用。

5.外墙喷砂作业之前,应进行安全防护设施的逐项检查和验收,验收合格后,方可进行高处作业,验收也可分段、分层进行。

6.外墙高处作业必须戴好安全帽、系安全带、穿防滑鞋、衣着灵便。

7.严禁酒后作业。

8.在作业中如发现有安全隐患(如吊索断股等)时,必须及时解决,危及人身安全时,必须停止作业。

9.高处作业中所用的材料及工具,均应平稳堆放,工具应随手放入工具袋并设置保险措施,作业中的走道、通道板应随时清扫干净,不得向下抛掷物件。

10.遇有四级以上的大风、浓雾等恶劣气候,不得进行露天攀登与悬空高处作业。

11.在外墙喷砂作业,如采取吊索作业时所配备的吊索不得少于两根:一根作业操作时用,一根作为保险绳用。

吊索、吊板、安全带、吊索自销装置的保险系数必须符合安全要求。

12.在吊索上端设置(固定)处必须派专人看守。

吊索下垂经过的位置不得有尖锐锋利现象,如有,必须采取吊索防割、防磨处理。

13.在外墙喷砂作业时,使用的工具、材料必须用绳索拴紧扣牢,防止在使用的过程中掉下伤人;14.在外墙喷砂作业时,严禁使用花线或破损的电线作为电源线。

手持电动工具必须符合规范要求,要有接零保护。

15.在外墙喷砂作业的下方必须设置警戒线,派专人看守,防止其它人员进入警戒区域内,发生意外。

16.在当班清洗作业完后,必须及时的检查作业点面,看是否还有遗留的材料用品或工具。

如有必须及时的清除干净,防止伤人。

17.在涂料刷或喷涂对人体有害的油漆时,需戴上防毒口罩。

如对眼睛有害,需戴上密闭式眼镜进行保护。

18.操作人员在施工时感觉头痛、心惊或恶心时,必须立即离开工作地点,到通风处换换空气。

如仍不舒服,去镇卫生所(或大医院)治疗。

十、文明施工措施1.建立文明施工责任制,划分区域,明确管理负责人,实行挂牌制,做到现场清洁整齐。
