气体灭火自动灭火系统施工组织方案

合集下载

ig541气体灭火施工方案

ig541气体灭火施工方案

IG541气体灭火施工方案1. 引言在现代社会,火灾是一种常见的灾害,严重威胁人们的生命安全和财产安全。

为了防止火灾的发生和扩散,气体灭火技术得到了广泛的应用。

IG541气体灭火系统,作为一种高效、环保的灭火方案,能够在火灾发生后迅速将气体释放到灭火区域中,有效控制火灾扩散并将火势扑灭。

本文将详细介绍IG541气体灭火施工方案和操作流程。

2. IG541气体灭火系统的组成IG541气体灭火系统由以下几个组成部分构成:•储气罐:用于储存IG541混合气体,通常采用高强度钢制储气罐。

•喷头:喷头通过传感器检测到火灾后,将储气罐中的IG541气体释放到被灭火区域中。

•管道系统:将储气罐与喷头连接起来,保证灭火气体顺利流通。

•控制系统:负责监测火灾发生并控制喷头的释放。

3. 施工前的准备工作在进行IG541气体灭火施工之前,需要进行一系列的准备工作,以确保施工的顺利进行:1.火灾风险评估:根据被保护区域的类型和规模,对火灾风险进行评估,确定需要采用IG541气体灭火系统的灭火剂量。

2.施工方案设计:根据被保护区域的具体情况,设计合理的管道布置和喷头位置,确保灭火气体能够快速覆盖整个区域。

3.建立施工组:组织专业的施工团队,负责安装和调试IG541气体灭火系统。

4. 施工过程以下是IG541气体灭火施工的基本步骤:步骤1:安装储气罐和管道系统1.找到合适的位置安装储气罐,确保储气罐的安全和稳定。

2.安装管道系统,连接储气罐与喷头,保证灭火气体顺利流通。

步骤2:安装喷头和传感器1.根据设计方案,在被保护区域的合适位置安装喷头。

2.安装传感器,用于检测火灾并触发喷头的释放。

步骤3:安装控制系统1.安装控制系统,将传感器与控制设备连接起来。

2.对控制系统进行调试,确保系统的正常运行。

步骤4:进一步测试和调试1.对整个IG541气体灭火系统进行全面测试,包括喷头的释放、灭火气体的流通等。

2.检查施工过程中可能存在的问题,并进行修复。

气体灭火施工方案(七氟丙烷无管网)-3

气体灭火施工方案(七氟丙烷无管网)-3

施工方案建设单位名称:上海西子实业有限公司施工方案名称:上海西子联合总部综合楼办公项目消防工程气体灭火施工方案施工组织设计编号:HY-XZ-XF004上海环昱建筑消防工程有限公司二0一四年二月目录工程施工方案 (3)1工程概述 (3)1.1 前言 (3)1.2 本施工组织设计编制依据 (3)1.3 工作方式 (3)2工程管理目标 (3)3施工组织设计 (3)3.1 施工准备 (3)3.2 施工步骤 (5)3.4确保工期的技术组织措施 (13)工程施工方案1 工程概述1.1 前言本施工组织设计是工程承建单位在整个施工期内指导安装工程施工的大纲。

将由项目经理部精心组织、精心施工。

1.2 本施工方案编制依据本施工方案编制依据:A.气体灭火系统平面图、系统图B. 气体灭火系统施工和验收规范GB50263—2007C.《气体灭火系统施工及验收规范》(GB50263-2007)D.《工业金属管道工程施工及验收规范》(GB50235-97)1.3 工作方式该气体灭火系统采用预制(无管网)单元独立全淹没灭火方式。

2工程管理目标实行以合同期为目标的项目法施工,全面履行工程合同,保工期、保质量、保交工。

质量监督管理控制:为了保证工程质量,项目组配备质量监督工程师,按照ISO9001 质量管理的目标、步骤、办法完成质量监督管理。

采取有效可靠的质量保证措施,创优良工程,并达到市合格工程评定条件。

建立强有力的项目领导班子,组织一流素质的施工队伍,采取先进的施工管理方法和施工技术。

实现安全生产和文明施工。

3.1 施工准备3.1.1施工技术准备(1)施工前做好消防工程各系统工程图纸的内部会审,并根据消防部门对本消防系统工程的审核意见对图纸进行核实,深化设计的部分,施工中必须落实,保证各消防系统图纸的有效性。

(2)组织工程技术和设计人员深化熟悉设计图纸,掌握设计要点和施工工艺标准,会同业主、设计单位、监理、各分包单位进行设计交底和图纸会审。

气体灭火施工方案(二篇)

气体灭火施工方案(二篇)

气体灭火施工方案(1)气体部分气体部分由柜体、气体钢瓶及容器阀、电磁阀启动器、高压软管、集流管、安全泄压装置、单向阀、选择阀、压力开关、喷头和气体输送管道等组成。

(2)报警控制部分报警控制部分由控制器、继电器模块、备用电池、警铃、声光报警器(蜂鸣器及闪灯)气体释放指示灯、紧急启动按钮、紧急止喷按钮、手动/自动转换开关、辅助联动电源、以及感温、感烟探测器等组成。

二、系统___(1)气体部分1、管材:灭火剂输送管道全部采用内外镀锌无缝钢管,管接件采用内外镀锌钢制管接件;气动管路采用紫铜管及管接件。

2、连接:内外镀锌无缝钢管公称直径大于___mm,采用法兰连接;公称直径___mm及以下的管道采用丝扣连接。

3、气体设备置于贮柜箱内,连接应牢固可靠。

4、试压:试验压力升至规定压力后,保压___min,无滴漏形变为合格;气体严密性实验为水压强度试验压力的2/3,关闭气源后,___min内压降不超过___%,且防护区外管道无泄漏。

(3)报警控制部分1、报警及控制线管采用镀锌线管:2、报警回路线采用ZR-RVS-2___1.5;3、电源线采用ZR-BV1.5;4、气体灭火控制器___在外墙,___高度距地面___m;5、声光报警器分别___在防护区门上方距门框___m;6、放气指示灯___在防护区外门上方,距门框且___在门的正中心位置;7、手/自动转换开关、紧急止喷按钮、紧急启动按钮依次___于保护区房外墙上,手自动转换开关距门外,三种设备___高度底部均距地面___m;8、继电器接口模块___在灭火控制器内;9、敷设方式、高度及线管按《消防施工验收规范》___。

10、控制器至其它区域管线,施工时根据现场情况连接。

三、系统调试1、应在验收前进行模拟自动喷气试验,可采用氮气进行。

2、模拟自动喷气试验,应符合下列规定:3、气体能喷入被试验区域内,且能从被试验区域的每个喷嘴喷出。

4、有关控制阀门工作正常。

5、有关声、光报警信号正确。

气体灭火系统施工组织设计方案

气体灭火系统施工组织设计方案

气体灭火系统施工组织设计方案
一、前言
气体灭火系统是一种现代化的灭火设备,其优点包括快速灭火、无污染、对电气设备无损伤等特点,在各行业广泛应用。

气体灭火
系统的施工和安装对于防火和保护性能的保证至关重要。

在本文中,将详细介绍气体灭火系统的施工组织设计方案,以确保施工过程的
安全有效。

二、设计方案
1. 施工单位的管理组织
施工单位应设工程部、生产部、安全生产部、质量部、物资管
理部、人事部等部门。

每个部门均应有相应的职责和任务。

各部门
应相互配合,共同完成项目任务。

特别是施工现场安全管理要求严格,必须派出专业的安全生产管理人员与工程管理人员一起配合,
协同推行,确保施工现场的安全。

2. 施工现场的管理实施
施工现场应设立安全生产管理机构,并明确负责人和相应的职
责和任务。

加强安全教育和安全监管,编制安全规章制度和应急预案,确保安全生产。

应将安全技术措施贯穿整个施工过程。

在施工
过程中,禁止吸烟、施工现场要做好消防安全防护工作,并备有灭
火器材及消防器材。

严禁进行违规施工。

3. 施工方案制定。

气体灭火的施工方案(管网)

气体灭火的施工方案(管网)

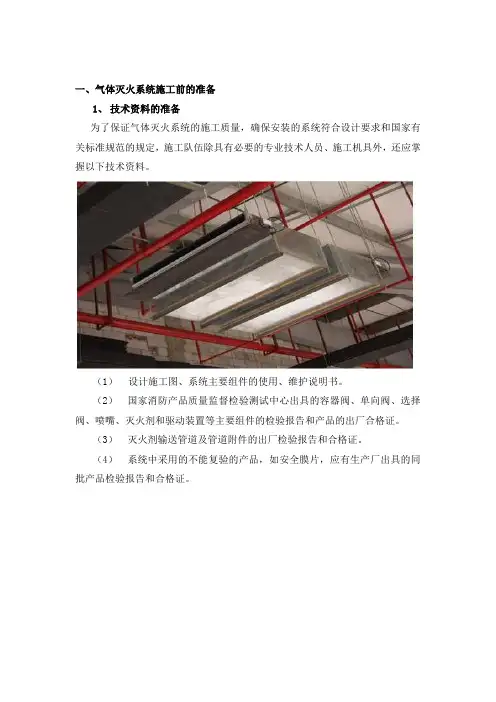

一、气体灭火系统施工前的准备1、技术资料的准备为了保证气体灭火系统的施工质量,确保安装的系统符合设计要求和国家有关标准规范的规定,施工队伍除具有必要的专业技术人员、施工机具外,还应掌握以下技术资料。

(1)设计施工图、系统主要组件的使用、维护说明书。

(2)国家消防产品质量监督检验测试中心出具的容器阀、单向阀、选择阀、喷嘴、灭火剂和驱动装置等主要组件的检验报告和产品的出厂合格证。

(3)灭火剂输送管道及管道附件的出厂检验报告和合格证。

(4)系统中采用的不能复验的产品,如安全膜片,应有生产厂出具的同批产品检验报告和合格证。

22、施工应具备的基本条件为了保证气体灭火系统的施工质量,除应做好一般工程施工所应准备的条件外。

针对气体灭火系统的特点,还应具备以下基本条件。

(1)防护区和贮瓶间设置条件与设计相符。

这里所讲的设置条件主要指防护区的位置、大小此寸、开口及封闭情况,维护构件的耐火性能和耐压性能;贮瓶间的位置、大小尺寸、梁板的承载能力、室内温度等。

这些设置条件是保证系统能否保持的有效条件。

因此安装前应进行检查,如与设计不符,应向设计、建设单位反映,以采取补救措施。

(2)系统组件与主要材料齐全,其品种和规格符合设计要求。

(3)系统所需的预埋件和空洞符合设计要求。

一般来讲,气体灭火的施工有一定的独立性,常在建筑物土建施工完成,进入室内装饰时开始。

因此在土建施工时,要注意系统所需预埋件和孔洞的位置及大小是否符合设计要求,以确保系统安装位置正确,缩短施工时间。

3、系统组件的检查(1)外观质量检查气体灭火系统施工前应对灭火剂贮存容器、容器阀、选择阀、液体单向阀、喷嘴和阀驱动装置等系统组件进行检查,并应符合下列要求。

1)系统组件无碰撞变形和其他机械损伤。

2)组件外露非机械加工表面的保护涂层完好。

3)组件所有外露接口均设有防护堵盖,且封闭良好,接口螺纹和法兰密封面无损伤。

4)铭牌清晰,标注的内容,如每个贮存容器的编号、灭火剂充装量、充装日期和贮存压力等符合现行国家有关气体灭火系统设计规范的规定和设计要求。

IG541气体灭火系统施工方案

IG541气体灭火系统施工方案

IG541气体灭火系统施工方案IG541气体灭火系统施工计划目标与范围IG541气体灭火系统是一种非常有效的灭火方案,通常用于那些对设备和资料安全有严格要求的地方,比如数据中心、档案馆和博物馆。

这个方案的目标就是通过合理的设计与施工,确保系统能够高效、可持续地运行,从而降低火灾风险,保护宝贵资产。

我们会涉及设计原则、施工步骤、材料选择、测试和验收等多个方面,真的是一件挺复杂的事。

组织现状与需求分析在动手设计方案之前,咱们得先好好分析一下组织的现状。

很多企业在火灾安全管理上其实是有不少盲点,尤其对气体灭火系统的了解不够深刻。

组织需要清楚自己面临的风险点,明白传统灭火系统的局限性。

比如,传统的水基灭火方式在火灾发生时可能会损害设备,而IG541气体灭火系统就能有效避免这些麻烦。

组织的需求主要可以归纳为几个方面:- 确保重要设备和资料的安全- 提高员工对安全的意识- 遵循相关的消防法律法规- 降低未来发生火灾的风险施工实施步骤与操作指南施工准备在开始施工IG541气体灭火系统之前,准备工作是绝对不能马虎的,主要包括:- 现场勘察:要对施工现场进行全面勘查,确定灭火系统的布置方案。

这时候得考虑空间布局、设备摆放以及潜在的火灾源。

- 设计方案确定:根据现场勘查的结果,制定一个详细的设计方案,涵盖气体灭火系统的布置、管道走向以及喷头位置等。

材料选购根据设计方案,咱们要选购符合国家标准的材料和设备,主要包括:- IG541灭火气体储罐- 气体释放装置- 管道和喷头- 控制系统选购材料时,得注意产品质量和供应商的信誉,确保设备的可靠性和耐用性。

施工步骤在施工过程中,得遵循以下几个步骤:1. 安装气体储罐:找个合适的位置安装IG541气体储罐,确保稳固,并且后续维护方便。

2. 管道布置:按照设计方案进行管道布置,确保连接处密封良好,以免漏气。

3. 喷头安装:根据设计图纸在合适的位置安装喷头,确保气体可以覆盖到每个潜在的火灾区域。

气体灭火的施工方案(管网)

气体灭火的施工方案(管网)

气体灭火的施工方案(管网)摘要气体灭火是一种灭火技术,通过释放特定气体将火灾场所的氧气含量降低到无法支持燃烧的水平,从而达到灭火的效果。

本文将探讨气体灭火在管网中的施工方案,包括方案准备、设备选型、管道安装等内容,旨在为气体灭火施工提供指导。

方案准备在进行气体灭火施工前,需要进行充分的方案准备工作。

首先需要明确灭火目标区域的情况,包括面积、布局、易燃物质种类和数量等信息。

其次需要选择合适的灭火气体,常用的气体包括二氧化碳、惊醒剂等。

最后需要评估管网系统的情况,确认管网布局、管径、接口位置等信息。

设备选型在进行气体灭火施工时,需要选择合适的设备进行气体释放。

通常使用的设备包括气瓶、喷嘴等。

气瓶需要选择合适的规格和数量,以满足灭火需要;喷嘴需要选择可靠性高、喷射范围广的型号,确保气体能够均匀覆盖目标区域。

管道安装进行气体灭火施工时,需要在管网中安装气体释放设备。

在进行管道安装时,需要考虑管道布局、管径、接口位置等因素。

管道应采用耐高温、耐腐蚀的材料制作,确保长期稳定运行。

同时,需要保证管道设置合理,气体释放均匀,确保灭火效果。

施工步骤1.方案确认:根据灭火目标区域情况,确认气体灭火方案,包括气体选择、设备选型等内容。

2.设备组装:根据方案准备工作选购的设备,进行设备组装和调试工作。

3.管道安装:按照管道安装图纸,进行管道安装工作,确保管道布局合理、气体释放均匀。

4.系统测试:完成管道安装后,进行系统测试工作,确认系统运行正常。

5.定期检查:定期对气体灭火系统进行检查和维护,确保系统稳定运行。

结论气体灭火是一种高效的灭火技术,在管网中的施工方案需要经过充分准备和严格执行。

选择合适的气体、设备,并进行合理的管道安装和施工步骤,可以确保气体灭火系统的正常运行,并有效灭火。

希望本文能够对气体灭火施工提供一定的参考和指导。

以上是关于气体灭火的施工方案(管网)的文档内容,谢谢您的阅读!。

气体灭火施工组织方案

气体灭火施工组织方案

气体灭火施工组织方案1. 引言本文档旨在详细描述气体灭火施工组织方案,以确保施工工作的顺利进行并确保工作人员的安全。

2. 项目背景2.1 项目概述气体灭火是一种高效、无残留的灭火方式,常用于包括计算机机房、电力设备室、仓库等场所。

2.2 项目目标本项目旨在设计和实施气体灭火系统,以确保在火灾爆发时快速、有效地进行灭火,保护设备和人员安全。

3. 施工预备工作3.1 施工人员培训所有参与气体灭火施工的人员都必须经过相关培训,包括理论知识和实践操作。

培训内容主要包括:•气体灭火系统的工作原理和使用方法;•施工现场安全措施;•灭火剂的安全操作和储存。

3.2 施工方案编制根据实际情况,制定详细的气体灭火施工方案,包括以下内容:•气体灭火系统的布置方案;•管道、喷头的安装位置和布局图;•施工材料和设备清单;•施工时间计划。

3.3 施工现场准备在施工开始之前,需要进行一系列的准备工作,包括:•清理施工现场,保持整洁;•查看施工现场是否存在安全隐患,并及时处理;•准备施工所需的材料、设备。

4. 施工流程4.1 施工人员安排根据施工方案,合理安排施工人员的工作,明确责任和任务分工。

4.2 喷头和管道安装按照布置方案,将喷头和管道进行安装。

确保其位置符合设计要求,连接密封良好。

4.3 气体灭火剂充装在安装完成后,对气体灭火剂进行充装。

充装过程中要注意操作规范,确保操作人员的安全。

4.4 系统调试在充装完成后,进行系统的调试和功能测试。

确保系统的正常运行和灭火效果符合要求。

4.5 完工验收在施工结束后,对气体灭火系统进行全面的检查和验收。

确保系统的工作正常、安全可靠。

5. 项目安全措施在整个施工过程中,必须严格遵守相关的安全措施,包括:•佩戴个人防护装备,如安全帽、防护鞋、防护眼镜等;•使用符合安全标准的工具和设备;•遵循施工现场的交通和安全规定;•保持施工现场的整洁和通风。

6. 总结本文档详细介绍了气体灭火施工组织方案,包括施工预备工作、施工流程和项目安全措施等内容。

气体灭火自动灭火系统施工组织方案

气体灭火自动灭火系统施工组织方案

气体灭火自动灭火系统施工组织方案第一章、施工设计方案制订的依据我公司制订该项目气体灭火自动灭火系统的施工设计技术方案的主要依据:一、国家有关消防规范1、《火灾自动报警系统施工及验收规范》GB50166—922、《火灾自动报警系统设计规范》GBJ50163--93、《气体灭火系统施工及验收规范》GB50263—974、国际标准草案《气体灭火系统—物理性能和系统设计》ISO/CD/1452095、《电气装置安装工程施工验收规定》GBJ232--926、《建筑电气设计技术规范》GBJ116--887、《建筑设计防火规范》GBJ50016—978、《火灾报警控制器通用技术条件》GB4717—939、《建筑构件耐火试验方法》GB9978—8810、《建筑安装工程质量检验评定标准》GBJ300—8811、《消防联动控制设备通用技术条件》GB16806—9912、《电器安装工程低压电器施工及验收规范》GB50254—9613、《建筑设计防火规范》GBJ16-87二、企业标准2、《气体灭火系统生产制造标准》3、《气体灭火系统施工及验收规范》Q/QS03-2001三、关于工程施工管理的相关管理规定。

第二章施工总体方案一、施工部署及劳动力安排1、项目部组织机构及人员资历资料派谴技术水平和管理水平强,施工经验丰富的人员组成项目经理部,并配备质检工程师、安全员、会计、材料员、库管员等管理人员。

2、劳动力安排计划拟派一个施工队,每三个人为一组,总共施工人员3人。

保证按期高质量的完成施工任务。

二、主要设备、材料、构件的准备1、主要设备使用计划与程序主要设备包括药剂钢瓶、电磁阀、组合容器阀、反馈装置、喷头、喷管、箱体等,目前我公司有足够的库存,完全可以满足该工程设备及时到位。

项目经理部制定设备的使用程序,严格按程序管理设备。

设备在使用过程中,要妥善保管。

在领用时执行工程设备的使用管理程序。

2、施工用机具及检测设备的准备该消防工程的主要机具,一部分由我公司从西安调拨,不足部分由项目自行代购。

气体灭火施工方案(七氟丙烷无管网) 3

气体灭火施工方案(七氟丙烷无管网) 3

气体灭火施工方案(七氟丙烷无管网) 3在建筑工程中,火灾是一种常见且极具危害性的灾害。

为了有效地控制和扑灭火灾,气体灭火技术应运而生。

气体灭火主要通过释放灭火气体,将火灾现场的氧气含量稀释至火灾无法继续燃烧的浓度,以达到灭火的目的。

在气体灭火泄气系统中,七氟丙烷是一种常用的灭火气体,它具有优越的灭火性能和环境友好特性。

一、施工前准备1. 安全检查在进行气体灭火施工前,必须对灭火系统进行全面的安全检查。

包括但不限于气瓶、管路、喷嘴等各个部分的检查,确保系统完好无损。

2. 人员培训所有参与气体灭火施工的人员必须接受系统的培训,了解七氟丙烷灭火系统的操作流程、预防措施和应急处理方法。

二、施工流程1. 启动系统首先,需确认系统处于正常工作状态,逐一启动系统各个部分,确保气体灭火系统能够正常运行。

2. 触发装置一旦火灾被探测到,灭火系统会自动触发,释放七氟丙烷气体,实现灭火效果。

同时系统应具备手动启动的功能,以备紧急情况下的人工操作。

3. 施工注意事项•施工过程中应注意随时监控气体压力和流量,确保灭火系统正常工作。

•禁止在启动气体灭火系统后进入火灾现场,以免受气体侵害。

•喷嘴的设置位置应根据火灾现场情况合理布置,确保气体能够覆盖到整个火源区域。

三、施工结束1. 检查系统施工结束后,需要对气体灭火系统进行全面检查,确认系统处于正常工作状态。

检查后,需进行系统重置,以备下次使用。

2. 整理现场施工结束后,需对火灾现场进行全面清理,清除残留的灭火剂和灰尘,确保场地清洁。

结语气体灭火施工是一项技术密集的工作,需要严格按照操作规范进行。

在施工过程中,安全第一是至关重要的原则,只有确保操作安全,才能有效地控制火灾,并保障人员和财产的安全。

相信通过本施工方案的实施,能为建筑工程提供更好的防火保障,减少火灾事故的发生。

消防气体的施工方案

消防气体的施工方案

消防气体的施工方案一、施工前准备人员组织:成立专门的施工团队,包括项目经理、技术人员、安装工人、质检员等,确保每位成员明确各自职责。

技术准备:熟悉施工图纸、技术规范,编制详细的施工组织设计和施工方案。

物资准备:按照施工进度计划,提前采购并准备好所需的消防气体、管道、导线、报警设备等材料。

现场准备:确保施工现场清洁、平整,做好安全防护措施,如设置警戒线、悬挂安全标识等。

二、气体灭火系统施工根据设计图纸,准确布置灭火设备的位置。

安装气体灭火瓶组、阀门、喷嘴等,确保连接牢固、密封可靠。

对灭火系统进行压力测试,确保系统无泄露、无故障。

三、消防报警及联动系统施工安装烟雾探测器、温度探测器等报警装置,确保覆盖所有关键区域。

布置报警信号线、联动控制线等,确保信号传输稳定可靠。

调试报警系统,确保在发生火情时能迅速发出报警信号并启动联动设备。

四、管道及导线安装按照设计图纸,准确布置管道和导线的走向和位置。

使用合格的管材和导线材料,确保安装质量。

对管道进行密封处理,防止气体泄漏;对导线进行固定和标识,确保后期维护方便。

五、设备安装与调试按照设备安装说明书进行设备安装,确保安装位置正确、固定牢固。

对所有安装的设备进行调试,确保功能正常、运行稳定。

六、工期与安全措施制定详细的施工进度计划,确保工程按时完成。

施工过程中严格遵守安全操作规程,确保人员和设备安全。

七、材料与质量管理采购材料时应选择有合格证明、质量可靠的产品。

对进场的材料进行严格检查,确保符合设计要求和质量标准。

施工过程中加强质量控制,确保每个施工环节都符合质量要求。

八、验收与投入使用施工完成后进行全面检查,确保所有设备和系统正常运行。

组织相关部门进行验收,提交验收报告和竣工资料。

通过验收后,将消防气体系统投入使用,并定期进行维护和检查。

以上是本消防气体施工方案的主要内容,施工过程中应严格按照方案执行,确保工程质量和安全。

气体灭火系统施工方案

气体灭火系统施工方案

气体灭火系统施工方案一、工程概述本次气体灭火系统施工项目位于具体建筑名称,该建筑为建筑用途及规模。

为保障建筑物内重要设备和场所的消防安全,特设计并实施气体灭火系统。

二、编制依据1、《气体灭火系统设计规范》(GB50370-2005)2、《气体灭火系统施工及验收规范》(GB50263-2007)3、相关设计图纸及技术文件三、施工准备1、技术准备熟悉施工图纸和技术规范,进行技术交底。

制定施工质量控制计划和施工安全措施。

2、材料准备按照设计要求采购合格的气体灭火设备及材料,包括灭火剂储存容器、启动装置、喷头、管道等。

对采购的材料进行检验,确保质量符合要求。

3、施工机具准备准备好电焊机、切割机、套丝机、试压泵等施工机具,并确保其性能良好。

4、人员准备组建专业的施工队伍,施工人员应具备相关的施工经验和资质。

5、现场准备清理施工现场,确保施工场地具备施工条件。

设置必要的安全警示标志。

四、施工工艺流程1、灭火剂储存容器安装安装前应对储存容器进行检查,确保无损坏和变形。

按照设计要求将储存容器固定在支架上,支架应牢固可靠。

2、集流管安装集流管采用焊接连接,焊接前应清除管内杂物。

集流管安装完成后应进行水压试验,试验压力不低于 12MPa,保压 5 分钟,无渗漏为合格。

3、选择阀安装选择阀的操作手柄应安装在操作面一侧,便于操作。

选择阀的进出口应安装方向正确,密封良好。

4、喷头安装喷头应在系统试压、冲洗合格后进行安装。

喷头的安装位置、间距应符合设计要求。

5、管道安装管道采用无缝钢管,采用螺纹连接或法兰连接。

管道安装完毕后应进行吹扫和试压,试验压力不低于 105MPa,保压 3 分钟,无渗漏为合格。

6、启动装置安装启动装置应安装在防护区外便于操作的位置。

启动装置的电气连接线应连接牢固,无松动。

7、控制组件安装控制组件包括压力开关、信号反馈装置等,应按照设计要求安装在指定位置。

控制组件的接线应正确无误,动作灵敏可靠。

五、系统调试1、模拟喷气试验采用氮气进行模拟喷气试验,试验气体储存容器数量不少于 1 个。

气体灭火工程施工设计方案

气体灭火工程施工设计方案

气体灭火工程施工设计方案气体灭火系统是一种高效、可靠的灭火装置,广泛应用于各类重要设施和场所,如电力、石化、航空、铁路等。

以下是气体灭火工程施工设计方案的详细说明:1.工程背景和目标:气体灭火系统工程的目标是保护设施和人员安全,及时有效地扑灭火灾,避免火灾蔓延和造成重大损失。

具体工程背景包括设施的类型、面积、功能和火灾风险等。

2.工程选型:根据设施特点和火灾风险评估结果,选择合适的气体灭火系统类型。

常见的包括惰性气体(如氮气、二氧化碳)和化学气体(如FM200、Novec1230)等。

3.设计计算:根据设施的面积、高度、密封性、容积等参数,进行气体灭火系统的设计计算。

主要包括气体灭火系统的数量、喷头位置、喷头流量、喷头布置等。

4.系统布置:根据设计计算结果,进行气体灭火系统的布置。

根据设施的结构、布局和火灾风险,合理确定气体灭火系统的管线布置、喷头位置和数量。

5.喷头选型:根据设计需求和火灾风险评估,选择合适的喷头类型。

常见的有喷头温度感应型、玻璃球温控型、手动启动型等。

6.容器选型:根据设计计算和使用需求,选择合适的气体灭火系统容器。

常见的有高压容器和低压容器等。

7.管线设计:根据气体灭火系统的数量、容器位置和喷头位置,进行管线设计。

包括管道材料的选择、管径的确定、管线布置的合理性等。

8.联动控制设计:根据设施的控制要求和实际情况,设计联动控制系统。

常见的控制方式包括手动启动控制、温度触发控制、火灾报警控制等。

9.施工安装:根据设计方案,合理组织施工队伍,进行气体灭火系统的施工安装。

包括管线敷设、容器安装、喷头安装、联动控制系统的接线和调试等。

10.完善的配套措施:为了保证气体灭火系统的正常运行和可靠性,需要配套安装相应的监测设备、电源设备和报警设备等。

同时,还需要制定完善的维护保养计划,定期进行检测和保养。

11.安全培训和演练:对使用气体灭火系统的人员进行安全培训和灭火演练,提高其灭火技能和应急反应能力。

气体消防工程施工组织方案

气体消防工程施工组织方案

七氟丙烷气体自动灭火系统消防工程设计方案说明一、项目概述在网络主机房、配电室分别设有一套柜式GQQ120/2.5和一套柜式GQQ40/2.5七氟丙烷气体灭火装置来自动保护计算机房的设备。

本七氟丙烷灭火系统共分为两个防护区。

各设置产品为无管网灭火装置(药剂236kg)。

产品为知名厂家湖南省金鼎消防器材有限公司生产的产品。

为了保证气体灭火系统的稳定性,与机房气体灭火系统配套的火灾自动报警及消防联动系统为一个单独的自动灭火系统,采用大型火灾报警设备专业生产厂家的气体灭火专用火灾自动报警及消防联动系统单区控制柜壹套。

二、执行依据和标准1.《建筑设计防火规范》(GB50016-2006)2.《气体灭火系统设计规范》(GB 50370-2005)3.《气体灭火系统施工及验收规范》(GB50263-2007)4.《火灾自动报警系统设计规范》(GBJ 50116-98)5.《火灾自动报警系统施工及验收规范》(GB 50166-2007)6.湖南金鼎消防GQQ90/2.5和GQQ70/2.5七氟丙烷气体灭火系统及配套火灾自动报警-气体灭火控制系统的产品说明书三、系统组成及功能1.本工程GQQ120/2.5七氟丙烷气体灭火装置有2组,GQQ70/2.5七氟丙烷气体灭火装置有1组,共计气体钢瓶3个。

每一组均配有瓶头阀、单向阀、压力软管、管路、喷头、压力开关以及电子阀与配套火灾自动报警-气体灭火控制系统。

2.柜式七氟丙烷气体灭火装置均设置在保护区内最长距离的墙两边的中间位置,保证每个柜式七氟丙烷灭火装置的喷头保护半径在7.5米以内。

3.配套的火灾自动报警-气体灭火控制系统其火灾探测器采用(编码)感烟型和感温型(编码)。

本系统包含气体灭火系统所需的全部联动设置。

网络主机房一个防护分区,配电室一个防护分区,采取两级报警,烟感动作后,非气体防护区的声光报警器动作,温感动作后,相应的气体防护区的声光报警器动作。

⑶在防护分区控制器上均设对应一个区,完成该分区的火灾自动报警及气体灭火系统控制。

气体灭火系统施工组织方案

气体灭火系统施工组织方案

气体灭火系统施工组织方案一、项目概述气体灭火系统是一种高效、环保的灭火系统,广泛应用于数据中心、通信基站、图书馆、档案馆等场所。

本项目旨在为某数据中心设计一套气体灭火系统,确保在火灾发生时,能够迅速、有效地扑灭火源,保障人员和设备安全。

二、施工前准备1.人员组织项目经理:负责整个项目的协调、管理工作。

技术负责人:负责技术指导、施工方案制定及施工过程中的技术支持。

施工队伍:包括电工、管道工、设备安装工等,负责现场施工。

2.材料准备灭火剂:根据项目需求选择合适的灭火剂。

管道及配件:包括不锈钢管道、阀门、法兰等。

控制系统:包括灭火控制器、探测器、报警器等。

3.施工工具扳手、螺丝刀、焊接设备、切割机等。

三、施工流程1.现场勘查在施工前,项目经理和技术负责人需对现场进行详细勘查,了解现场环境、设备布局、消防设施等情况。

2.施工方案制定根据现场勘查结果,技术负责人制定详细的施工方案,包括施工步骤、工艺要求、质量控制等。

3.施工步骤(1)管道安装按照设计图纸,现场测量并确定管道走向。

然后,使用切割机、焊接设备等工具,将不锈钢管道切割、焊接成所需长度。

安装阀门、法兰等配件,确保管道系统的密封性。

(2)控制系统安装将灭火控制器、探测器、报警器等设备安装在指定位置,并按照设计要求连接线路。

同时,对控制系统进行调试,确保其正常运行。

(3)设备安装根据现场环境,选择合适的安装位置,将灭火剂储存装置、启动装置等设备固定在支架上。

然后,将设备与管道、控制系统连接,确保整个系统运行正常。

4.施工质量控制(1)管道安装质量管道安装过程中,要确保焊接质量,防止管道泄漏。

同时,检查管道走向是否合理,避免交叉、重叠等问题。

(2)控制系统质量控制系统安装后,要对其进行全面检查,确保线路连接正确、设备运行正常。

(3)设备安装质量设备安装过程中,要确保设备固定牢固,与管道、控制系统连接可靠。

四、施工验收1.验收标准按照相关法律法规、设计图纸及施工方案要求,对施工质量进行验收。

气体灭火施工组织方案

气体灭火施工组织方案

气体灭火施工组织方案一、前言气体灭火是一种使用压缩气体将氧气从火灾场景中排除,以达到灭火目的的灭火方法。

气体灭火具有速度快、无残留物、不导电、不腐蚀等优点,被广泛应用于各种场所的火灾灭火工作中。

本文旨在制定一份组织方案,以做到灭火操作的高效有序,确保人员安全和灭火效果。

二、组织机构1.指挥部指挥部是整个气体灭火施工的核心,负责决策、指挥和协调各个部门的工作。

指挥部的成员包括灭火专家、技术人员、安全员等。

2.供气组供气组负责气瓶的安全准备、供气设备的检查维护,并在灭火时为灭火器材提供稳定的气体供应。

3.操作组操作组是灭火施工中最重要的环节,负责实际的灭火操作。

操作组成员应具备相应的灭火技能和经验,能够熟练操作气体灭火设备。

4.安全组安全组负责整个施工过程中的安全监控和事故预防。

安全组成员需要了解气体灭火设备的使用规范,并配备相应的安全防护装备。

三、工作流程1.准备工作准备工作主要包括确定灭火目标、分析火灾情况、检查气瓶和供气设备等。

指挥部根据火灾情况和现场条件,决定采用适当的气体灭火装置和灭火剂。

2.现场布置根据火灾现场的特点,确定供气点、灭火瓶放置位置、避难通道等,并设置相关标志和警示牌。

确保现场的通风状况良好,防止气体聚集和二次燃烧。

3.气体供应供气组按照指挥部的要求,将气瓶连接至供气设备,并检查密封性和安全性。

确保供气系统的正常运行,并做好气瓶的保护工作。

4.灭火操作操作组按照灭火目标和灭火装置的使用说明,进行灭火操作。

在操作过程中,要随时关注火势的变化,并根据需要调整灭火策略。

5.安全监控安全组在施工过程中,负责监控现场的安全状况,发现并及时处理各类安全隐患。

同时,安全组成员还需要提醒操作组注意操作规范和个人防护。

6.善后工作灭火施工结束后,要进行现场的清理和检查,确保没有残留的灭火剂和安全隐患。

对灭火设备和供气设备进行检查和维护,为下次灭火施工做好准备。

四、安全注意事项1.操作人员必须参加相关培训,熟悉气体灭火设备的操作方法和灭火剂的使用规范。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

气体灭火自动灭火系统施工组织方案第一章、施工设计方案制订的依据我公司制订该项目气体灭火自动灭火系统的施工设计技术方案的主要依据:一、国家有关消防规范1、《火灾自动报警系统施工及验收规范》GB50166—922、《火灾自动报警系统设计规范》GBJ50163--93、《气体灭火系统施工及验收规范》GB50263—974、国际标准草案《气体灭火系统—物理性能和系统设计》ISO/CD/1452095、《电气装置安装工程施工验收规定》GBJ232--926、《建筑电气设计技术规范》GBJ116--887、《建筑设计防火规范》GBJ50016—978、《火灾报警控制器通用技术条件》GB4717—939、《建筑构件耐火试验方法》GB9978—8810、《建筑安装工程质量检验评定标准》GBJ300—8811、《消防联动控制设备通用技术条件》GB16806—9912、《电器安装工程低压电器施工及验收规范》GB50254—9613、《建筑设计防火规范》GBJ16-87二、企业标准2、《气体灭火系统生产制造标准》3、《气体灭火系统施工及验收规范》Q/QS03-2001三、关于工程施工管理的相关管理规定。

第二章施工总体方案一、施工部署及劳动力安排1、项目部组织机构及人员资历资料派谴技术水平和管理水平强,施工经验丰富的人员组成项目经理部,并配备质检工程师、安全员、会计、材料员、库管员等管理人员。

2、劳动力安排计划拟派一个施工队,每三个人为一组,总共施工人员3人。

保证按期高质量的完成施工任务。

二、主要设备、材料、构件的准备1、主要设备使用计划与程序主要设备包括药剂钢瓶、电磁阀、组合容器阀、反馈装置、喷头、喷管、箱体等,目前我公司有足够的库存,完全可以满足该工程设备及时到位。

项目经理部制定设备的使用程序,严格按程序管理设备。

设备在使用过程中,要妥善保管。

在领用时执行工程设备的使用管理程序。

2、施工用机具及检测设备的准备该消防工程的主要机具,一部分由我公司从西安调拨,不足部分由项目自行代购。

检测设备的采购供应必须经项目总工程师严格审查之后方可采购使用。

三、工程质量控制1、确定工程质量目标对于该工程,我公司制定的质量目标是:单位工程质量一次验收合格率达到100%,优良率达到99.5%,满足整体工程创优要求,全部工程确保达到优质工程。

2、建立工程质量管理机构成立以质量管理领导小组为核心的工程质量管理体系,领导小组由项目经理、总工程师、副经理、质检工程师和专业工程师组成,制定工程质量创优规划、方针、措施。

3、制定工程管理质量责任制工程质量的第一责任人为项目经理,严格按照消防规范施工安装,气体灭火系统施工安装的工程质量,必须符合由工程部制定的《气体灭火系统安装质量标准》。

凡检查不符合该标准的工序,视为不合格工序,必须进行返工。

凡由此造成的损失由项目经理负责。

4、制定工程质量创优规划与保证措施为了确保工程总体质量顺利完成,必须建立本工程项目的质量创优规划。

建立在项目经理领导下的质量保证体系;建立以项目7ECF 理为核心的施工质量管理体系;建立以项目技术负责人为核心的技术管理体系;建立以质量总监为核心的质量监督体系;把质量责任目标落实到工程项目的领导层、管理层和作业层。

5、建立工程质量管理制度和工程质量自检制度以及工程质量事故处理程序。

四、工程进度计划及保证措施1、制定工程工期目标按照建设单位的工期要求,合理安排,确保按期竣工。

2、制定工期的保证措施施工进度控制的原则是:运用科学的管理手段,统筹安排,细化优化施工进度计划。

制定施工技术管理控制措施,采用先进的技术和施工机具,提高工效,加快工程进度。

及时做出材料构件调配计划,确保按进度计划进入施工现场。

3、制定特殊情况下工期保证措施特殊情况诸如停电、中途运输故障、气候等其它预测因素对施工的影响,项目部应制定相应情况下的工期保证措施,确保按期竣工。

五、制定工程施工安全保证措施1、明确安全管理的总体目标2、建立安全管理机构3、制定安全管理责任制和安全施工的保证措施4、建立不安全事故处理程序六、文明施工管理1、制定文明施工管理制度2、做好施工现场的平面总体布置进入施工现场的机具、临时设施、材料、成品、半成品等按总平面图布置。

总平面布置图根据施工现场不同的情况绘制。

机具首先要进行分类,同类机具堆放在一起。

对完好机具、待修机具均进行标识。

对特殊机具要进行贴封标签,禁止随意动用。

对于检测用的机具,要进行严格的管理,禁止检测机具在使用中出现差错,导致出现工程质量问题。

对于施工现场的临时设施,必须进行妥善的管理,防止对施工现场造成环境污染,避免影响现场仪器设备的运行。

材料的堆放,要根据总体平面图的布置进行堆放。

同类材料堆放在临近的位置。

对于易燃、易爆的材料要进行妥善管理。

同时,材料堆放不能影响施工现场的正常作业,尤其是不能影响信号楼内值班人员的正常工作。

成品、半成品要根据总平面图的布置进行堆放,并对成品、半成品分别进行标识。

使用过程中,要严格区分,避免出现混乱。

七、施工现场的环境保护工程施工时,我们将严格遵守国家有关环境保护的法律规定,采取措施控制施工现场的各种粉尘、废气、废水、固体废弃物、以及嗓声等对环境的污染和损害。

同时制定相应的环境保护措施。

八、工程技术资料的管理制定工程技术管理制度责任制,工程资料统一由资料员管理,借用时必须遵守工程技术资料的管理制度,不得有丢失、涂改、转借等现象,确保向建设单位提交全面准确的竣工资料。

九、制定降低工程造价的措施我们将通过降低设备费用,降低材料费用,降低运输费用,降低管理费用,降低财务费用等途径降低工程费用,把工程成本力争降到最低限度。

第三章劳动力安排计划为了确保按期、保质完成施工任务,对该项目施工队人员按照“高素质、高标准、年轻化、人力足”的原则进行配置。

初步计划为:施工组人员同时作业,每组二人。

一个施工地点为5天,其余时间进行技术、质量方面的自检,整理竣工资料,保证按期的高质量的完成施工任务。

项目部组织机构框图:第四章、工程质量保证措施及工程检测验收一、工程质量目标1、按照设计文件和国家气体灭火施工的技术标准、规范进行施工,全部工程质量达到优良。

2、单位工程质量一次验收合格率达100%,优良率达99.5%以上。

3、满足整体工程创优要求,全部工程确保创优。

二、施工工艺方法及质量控制措施气体灭火系统施工除符合国家相关的施工验收规范要求外,还应符合下列技术工艺要求和质量控制要求。

1、布线(1)消防控制线路采用暗敷设时,宜采用金属管或经阻燃处理的硬质塑料管保护,并应敷设在不燃烧体结构层内,且保护层厚度不宜小于30mm。

当采用明敷设时,应采用金属管或金属线槽保护,并应在金属管或金属线槽上采取防火保护措施。

(2)从接线盒、线槽等处到探测器底座,控制设备盒、扬声器箱的线路均应加金属软管保护。

(3)火灾探测器的传输线路,宜选择不同颜色的绝缘导线或电缆正极“+”线为红色,负极“—”线为蓝色。

同一工程中相同用途导线的颜色应一致,接线端子应有标号。

(4)接线端子箱内的端子宜选择压接或带锡焊接点的端子板,接线端子上应有相应的标号。

(5)火灾自动报警系统的传输网络不能与其它系统的传输网络合用。

(6)在穿线前,应将管内或线槽内的积水及杂物清除干净。

(7)导线在管内或线槽内,不应有接头或扭结。

导线的接头,应在接线盒内焊接或内端子连接。

(8)敷设在多尘或潮湿场所管路的管口和管子连接处,均应作密封处理。

(9)管路超过下列长度时,应在便于接线处装设接线盒。

1)管子长度每超过45m,无弯曲时;2)管子长度每超过30m,有一个弯曲时;3)管子长度每超过20m,有二个弯曲时;4)管子长度每超过12m,有三个弯曲时;(10)管子入盒时,盒外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒的内外侧均应套锁母。

(11)在吊顶内敷设各类管路和线槽时,宜采用单独的卡具吊装或支撑物固定。

(12)线槽的直线段应每隔1.0~1.5m设置吊点或支点,在下列部位也应设置吊点或支点。

1)槽接头处;2)距接线盒0.2m处;3)线槽走向改变或转角处。

(13)吊装线槽的吊杆直径,不应小于6mm。

(14)管线经过建筑物的变形缝(包括沉降缝、伸缩缝、抗震缝等)处,均采取补偿措施,导线跨越变形缝的两侧应固定,并留有适当余量。

(15)火灾自动报警系统导线敷设后,应对每回路的导线用500V的兆欧表测量绝缘电阻,其对地绝缘电阻值不应小于20MΩ。

2、火灾探测器的安装(1)点型火灾器的安装位置,应符合下列规定:1)探测器至墙壁,梁边的水平距离不应小于0.5m;2)探测器周围0.5m内不应有遮挡物;3)探测器至空调送风口边的水平距离,不应小于1.5m;至多孔送风顶棚孔门的水平距离,不应小于0.5m。

4)在宽度小于3m的内走道顶棚上设置探测器时,宜居中布置。

感温探测器的安装间距,不应超过10m;感烟探测器的安装间距,不应超过15m。

探测器距墙端的距离,不应大于探测器安装间距的一半5)探测器宜水平安装,当必须倾斜安装时,倾角不应大于45度。

(2)探测器的底座应固定牢靠,其导线连接必须可靠压接或焊接。

当采用焊接时,不得使用带腐蚀性的助焊剂。

(3)探测器的“+”线应为红色,“—”线应为蓝色,其余线应根据不同用途采用其它颜色区分。

但同一工程中相同用途的导线颜色应一致。

(4)探测器底座的外接导线,应留有不小于15cm的余量,入端处应有明显标志。

(5)探测器底座的穿线孔宜封堵,安装完毕后的探测器底座应采取保护措施。

(6)探测器的确认灯,应面向便于人员观察的主要入口方向。

(7)探测器在即将调试时方可安装,在安装前应妥善保管,并应采取防尘、防潮、防腐蚀措施。

3、灭火控制器的安装(1)灭火控制器挂墙安装,底边距地1.5m,用M6膨胀螺栓固定,其靠近门轴的侧面距墙不应小于0.5m,正面操作距离不应小于1.2m。

(2)灭火控制器的探测器回路线和其它信号线应分别穿管布线,灭火装置启动控制线用RV1.5m㎡(或BVR1.5 m㎡)导线,其它信号线RV1㎡(或BVR1 m㎡)导线。

(3)引入控制器的电缆或导线,应符合下列要求:1)配线应整齐,避免交叉,并应固定牢靠;2)电缆芯线和所配导线的端部,均应标明编号,并与图纸一致,字迹清晰不易退色;3)端子板的每个接线端,接线不得超过2根;4)电缆芯和导线,应留有不小于20cm的余量;①导线应绑扎成束;②导线引入线穿线后,在进线管处应封堵;(4)控制器的主电源引入线,应直接与消防电源连接,严禁使用电源插头,主电源应有明显标志。

(5)控制器的接地,应牢固并有明显标志。

4、紧急启停按钮的安装(1)手动启停按钮,应安装在墙上距地(楼)面高度1.5m处。

(2)手动启停按钮,应安装牢固,并不得倾斜。

相关文档
最新文档
