凯悦家园施工组织设计最终版

合集下载

毕业设计(论文)-御景园 二期住宅楼工程施工组织设计

毕业设计(论文)-御景园 二期住宅楼工程施工组织设计

摘要施工组织设计是建筑施工组织的核心和灵魂,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件。

本施工组织设计是针对御景园二期15#楼工程施工的纲领性文件。

编制时对施工总体部署、施工准备、主要分部分项工程施工方法、工程质量保证措施、施工现场管理措施等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。

本设计主要包括以下内容:工程施工组织设计书、施工进度计划安排、施工平面布置图、具体施工方案。

为确保工期、质量及安全、文明工地,节约成本等条件,编制出针对性的施工组织设计,每个分部分项工程的特点、结构特征、施工难易程度工期和质量要求,编制出切实可行的施工方案。

以指导施工顺利地完成本工程项目的建设,控制工程成本,创建优质工程。

关键词:安全;质量;成本;进度Ⅰ目次摘要 (Ⅰ)目次 (Ⅱ)前言 (1)1 工程概况说明 (2)1.1 工程概况 (2)1.2 工程特点及施工要点 (2)2 主要施工方案 (3)2.1 基础施工方案 (3)2.1.1 基础施工概况 (3)2.1.2 施工流程 (3)2.1.3 施工工艺 (3)2.2 土方回填施工 (5)2.3 主体施工工艺流程 (5)2.4 模板工程 (5)2.4.1 模板选用 (5)2.4.2 模板及支撑的设计2.4.3 模板的安装2.4.4 模板安装质量要求2.4.5 模板安装的质量控制2.4.6 模板的拆除2.5 钢筋工程施工2.5.1 钢筋原材料质量要求2.5.2 钢筋配料及加工制作2.5.3 钢筋焊接2.5.4 钢筋的绑扎2.5.5 钢筋的验收2.6 混凝土工程Ⅱ2.6.1 浇筑前的准备工作2.6.2 混凝土的浇筑2.6.3 施工缝的位置2.6.4 混凝土的振捣2.6.5 混凝土的养护2.7 脚手架及安全防护施工方案2.7.1 架子基础2.7.2 架子构造2.7.3 脚手架的搭设及拆除2.7.4 安全措施及规定2.7.5 其它部位及脚手架3 施工质量控制及保证措施3.1 隐蔽验收计划3.1.1 技术复核计划3.1.2 关键过程及特殊过程控制计划 3.2 施工测量质量控制措施3.3 主体结构工程质量控制措施3.3.1 钢筋工程质量控制措施3.3.2 模板工程质量控制措施3.3.3 混凝土工程质量控制措施4 施工进度计划安排4.1 施工进度计划说明4.2 主体结构工程进度编制4.3 基础工程进度编制4.4 工程进度保证措施4.4.1 进度影响的主要因素4.4.2 保证工程进度的组织管理措施4.5 进度计划的检查与监督5 施工总平面布置5.1 施工总平面布置的原则Ⅲ5.2 施工总平面布置考虑因素6 消防安全保卫措施6.1 消防措施6.2 安全措施7 结论致谢参考文献附录1 施工总平面图附录2 施工进度网络图附录3 施工进度横道图Ⅳ前言施工组织设计是建筑施工组织的核心和灵魂,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件。

百合嘉园多层施工组织设计

百合嘉园多层施工组织设计

第一章施工组织设计综合说明第一节工程概况百合嘉园二期22#、25#工程,位于新沂市一中西侧。

本工程主体五层,总建筑面积3995平方米,室内外高差0.15m。

其基础设计采用钢筋砼独立基础,主体结构形式为现浇钢筋混凝土框架结构,建筑高度为19.70m。

建筑合理使用年限为50年,耐火等级二级,抗震设防烈度为八度。

安装工程包括:给排水、强弱电安装、防雷接地等。

该工程由:新沂市设计院设计。

主体为钢筋砼框架结构,填充墙±0.000以下砌体采用MU10蒸压灰砂砖M7.5水泥砂浆砌筑;±0.000以上砌体内、外墙采用200厚烧结多孔砖砌筑。

内墙装饰为水泥砂浆压光,卫生间为水泥砂浆搓毛,外墙一层为面砖,二层以上为涂料,门窗设计为防盗门、塑钢窗,中空玻璃。

外墙采用25厚挤塑聚苯板外保温系统,节能工程设计符合标准要求。

屋面做法为防水卷材防水层,防水等级为三级。

标段划分;19#、20#为第一标段,21#、24#为第二标段,22#、25#为第三标段,23#、26#为第四标段,27#、30#为第五标段,28#、31#为第六标段,37#、38#为第九标段。

第二节编制依据本施工组织设计依据国家现行规范标准,业主提供的百合嘉园二期工程施工图纸、招标文件、以及我企业ISO9002质量体系标准、程序文件、作业指导书等编制而成。

第三节、指导思想及实施目标本工程将依据《建设工程项目管理规范》的规定,实施项目管理,以质量为中心,建立本工程质量管理体系。

编制项目质量计划,保证项目质量管理体系的有效运行,选配高素质的壹级项目经理,组建项目经理部,由项目经理主管土建、安装等工作,积极推广应用新技术、新工艺、新设备、新材料,精心组织、科学管理,切实控制工程进度,按期优质完成施工任务,为招标单位提供优质的产品和优良的服务。

一、实施目标本工程将全面贯彻《建设工程项目管理规范》的精神,科学化、规范化的进行项目管理,采用成熟的施工工艺,以强有力的技术和管理手段,促进施工顺利进行。

安置房小区施工组织设计范本

安置房小区施工组织设计范本

前言尊敬的各位领导、专家:感谢您对我公司《“新桥逸景”拆迁安置房小区B、C 区(AS6标)工程投标文件》进行评审,为帮助我们改进管理工作和提高施工技术水平,敬请您提出宝贵意见!广厦重庆第一建筑(集团)有限公司二○○八年三月十四日企业质量、环境、职业安全健康方针雕塑精品绿色施工健康人生诚信守法科学管理追求卓越企业质量目标(1)单位工程一次交验合格率100%。

(2)工程保修满意率100%。

(3)顾客满意度85%。

企业环境目标(1)施工噪声场界达标,符合GB12523-90标准。

(2)施工现场目视无扬尘、道路运输无遗洒。

(3)固体废弃物逐步实现资源化、无害化、减量化。

(4)对有毒、有害废物进行有效控制和管理,减少对环境的污染。

(5)生产、生活污水排放符合地方标准。

(6)节能降耗,减少资源浪费。

企业职业健康安全目标(1)杜绝重大火灾事故。

(2)杜绝死亡事故, 重伤频率≤0.3‰,轻伤频率≤4‰。

(3)杜绝重大机械事故。

(4)杜绝职业病和职业中毒的发生。

第一章编制依据及工作目标10第一节编制依据10一、设计依据10二、本工程执行技术标准及施工验收规范12第二节编制内容13第三节编制说明13第四节工程项目管理的总体目标14一、质量目标14二、工期目标14三、安全目标15四、环境保护和文明施工目标15五、“四新”技术应用目标15六、列为重点工程的施工目标16七、服务及工程保修的方面16八、工程竣工资料方面17第二章工程概况及工程特点17第一节工程设计概况17第二节本工程特点、重点及对策19第三章施工组织机构20第一节施工部署20一、施工部署原则20二、施工技术准备22三、劳动力、机具、材料等资源准备24四、施工用水准备27五、财务管理准备27六、临时设施准备28第二节组织机构28第四章施工进度计划及保证措施34第一节工期安排34第二节工期保证措施34一、从管理组织措施上予以保证35二、从施工计划安排上予以保证36三、从技术措施上予以保证37四、从机械设备上予以保证39五、从资金使用上予以保证39六、从土建与设备安装的交叉配合上予以保证39七、建立完善的计划保证体系41八、总承包管理的保障41九、从与设计院的工作协调上保证43十、从与监理工程师工作的协调上保证44十一、从与分包单位间的协调上保证45十二、加强与政府和社会各方面的协调46十三、针对本工程的具体措施46第五章施工总平面布置47第一节施工现场平面布置原则47第二节施工道路48第三节施工用水49第四节施工废水排放51第五节施工临时用电52第六节现场生产及生活临时设施布置53第六章机械设备配置和选择54第一节施工机械配备保证措施54第二节主要施工机械设备55第七章劳动力安排计划58第一节劳动力安排原则58第二节劳动力施工控制措施59第八章地下室施工方案及施工技术60第一节施工测量60一、设备配置60二、平面控制网的测设60三、高程控制网的测设61四、+0.00以下轴线控制测量62五、±0.00以下标高控制施工测量63六、施测中应注意的问题63第二节地下室结构施工段的划分65第三节地下室施工顺序66第四节模板工程66一、模板设计66二、模板的安装68三、模板拆除68四、保证模板质量的措施69五、保证砼表面平整度的模板施工技术措施71第五节钢筋工程72一、钢筋原材质量要求72二、钢筋加工制作73三、钢筋保护层75四、钢筋的绑扎和安装75五、成品钢筋的保护77六、钢筋质量的检验77第六节底板大体积砼施工78一、砼用原材料的要求78二、砼配合比78三、砼拌制79四、筏板基础大体积砼施工79五、砼的表面处理及养护84六、筏板大体积砼温控措施86七、筏板砼浇灌过程中的注意事项86第七节地下室后浇带及结构施工缝的处理87第八节土方回填88第九节沉降观测90一、沉降观测计划90二、沉降观测工作要求90第九章主体施工方案及施工技术91第一节主体施工测量91一、±0.00以上轴线控制施工测量91二、±0.00以上高程的传递92三、施工过程测量控制93四、测量重点控制点93第二节钢筋工程94第三节模板工程103第四节主体砼工程108第五节砌体砌筑115第六节脚手架及支撑搭设方案120一、施工准备120二、材料要求120三、施工要点121四、脚手架的安全与维护126五、脚手架的一般规定和要求126第十章屋面工程129第一节屋面工程129一、屋面找平层的施工129二、保温层的施工130第十一章装饰施工方案和技术措施130第一节装饰工程施工重点130第二节装饰工程施工方案131一、内墙面抹灰施工131二、豆石地面施工133三、涂料腻子工程136四、水泥砂浆楼面137第十二章安装工程施工方案141一、电气安装工程141(一)配管141(二)穿线143(三)电气照明器具安装143(四)配电箱(盘)144二、给排水管道安装145(一)室内PP-R给水管道施工145(二)PVC-U管道施工148第十三章季节性施工措施149第一节结构雨季施工措施149第二节高温施工技术措施150第三节冬季施工措施157第十四章工程质量保证体系和保证措施159第一节工程质量方针及质量目标159一、质量目标:159二、质量方针160第二节质量保证体系160一、项目组织体系与岗位职责160二、项目质量保证体系160三、总部质量保证部对项目的服务控制163四、劳务素质保证163第三节工程施工质量管理制度164一、全面培训培训制度164二、对材料供应商的选择和物资的进场管理制度165三、其它施工管理制度165第四节工程质量保证措施168一、技术保证措施168二、原材料质量保证措施169三、计量保证措施170四、施工过程技术保证措施170第五节主体工程质量施工保证措施174一、施工测量控制措施174二、大体积砼及抗渗砼施工质量措施175三、砼浇筑表面平整度控制措施177四、模板工程质量保证措施177五、钢筋工程178第七节装饰施工质量保证措施178一、外墙面抗裂、防渗漏质量保证措施178二、抹灰工程质量保证措施179第十五章成品保护180第一节成品保护措施180第二节工程成品、半成品的保护计划181第十六章质量控制及关键部位控制措施182第一节轻质填充墙与砼柱交接处易出现裂缝的预防措施182第二节屋面、卫生间渗漏质量通病预防措施183第三节外墙面抗裂防渗质量通病预防措施185第四节模板工程质量通病预防措施190第五节钢筋工程质量通病预防措施191第六节砼工程质量通病预防措施192第七节砌体工程质量通病预防措施193第八节楼地面工程质量通病预防措施194第九节抹灰工程质量通病预防措施195第十七章安全文明措施196第一节安全生产目标及施工措施196一、健全保证管理体系197二、安全管理目标落实措施198三、安全组织管理措施198四、保证周围的安全措施199五、安全防护技术措施200六、施工现场安全管理措施201七、施工过程的安全管理措施202八、高空作业安全措施206九、机械设备施工安全管理措施208十、现场用电安全措施208十一、防雷安全措施214十二、消防安全措施215十三、现场安全保卫制度216第二节文明施工及环保217一、目标计划217二、文明施工管理体系218三、文明施工管理及检查218四、文明施工检查措施224五、环境保护措施225附图(表):表一投入的机械设备表表二劳动力计划表图三施工进度横道图图四-1——3 施工平面布置图图五施工质量管理体系图图六施工阶段质量控制图图七安全生产保证体系图八安全生产、文明施工体系工程网络图图九公司组织机构框图图十项目组织机构框图近5年完成类似工程业绩表第一章编制依据及工作目标第一节编制依据一、设计依据1、《建筑工程设计合同》,合同编号:2007-055,成都市沙河整治工程项目管理有限公司(甲方)与成都基准方中建筑设计事务所(乙方),2007年12月。

君悦湾住宅小区施工组织设计

君悦湾住宅小区施工组织设计

目录第一章编制说明及编制依据:第一节编制依据第二节编制说明第二章工程概况及特点:第一节总述第二节现场概况第三节本次投标的施工目标第四节招标工程概况第五节本工程的重点及难点第三章项目组织管理机构第一节项目经理及主要管理人员简介第二节以上人员相应资质的复印件第三节管理机构职责划分第四章总平面布置第一节施工现场总平面布置原则第二节施工现场平面布置及说明第三节施工临时用水、用电平面及系统图第四节生活区、办公区场地布置(含施工区、生活区总平面管理)施工现场及生活区排水系统布置、围墙、场地硬地化和施工道路布置第五节夜间施工照明布置、安全交通疏导布置第六节脚手架搭设方案第五章施工进度计划及劳动力安排第一节施工段划分及施工程序第二节总工期及进度计划安排第三节工期保证措施第四节分包计划安排第五节劳动力计划第六章主要施工机械设备投入计划第七章工程施工方案及技术措施要求第一节施工测量第二节地下室土方开挖、临时支撑的施工方案第三节砖胎膜、基础施工方案第四节地下室施工专项方案第五节钢筋、模板、砼、砌筑、装饰、脚手架、安装等专项施工技术方案第六节防渗漏专项方案第八章质量目标及质量通病防治措施第一节防裂缝、防渗漏及防水措施第二节防止质量通病的措施第九章安全文明目标及保证措施第十章总承包管理措施和其他施工措施第一节对甲方直接分包、指定分包单位的总承包管理措施第二节施工现场协调配合措施第三节雨季、冬季施工及台风、炎热等气候条件下施工措施第四节成品、半成品保护措施第一章编制说明及编制依据第一节编制依据1、招标单位提供的“滦南县君纳房地产开发有限公司君悦湾项目工程文件”;2、招标单位提供施工图电子版;3、国家现行有关工程施工和验收的标准、规范、规程、图集:1、《建筑工程施工质量验收统一标准》 GB50300-20132、《建筑地基基础工程施工质量验收规范》GB50202-20093、《混凝土结构工程施工质量验收规范(2011 年版)》GB50204-20114、《砌体工程施工质量验收规范》GB50203-20115、《钢结构工程施工质量验收规范》GB50205-20016、《屋面工程质量验收规范》GB50207-20127、《建筑给水排水及采暖工程施工质量验收规范》GB50242-20028、《通风与空调工程施工质量验收规范》 GB50243-20029、《建筑地面工程施工质量验收规范》 GB50209-201010、《建筑装饰装修工程施工质量验收规范》 GB50210-200111、《建筑电气工程质量验收规范》 GB50303-201512、《工程测量规范》GB50026-200713、《电梯工程施工质量验收规范》 GB50310-200214、《民用建筑工程室内环境污染控制规范(2013 年版)》GB50325-2010我公司贯彻 ISO9001:2015 标准制定的《质量手册》、《作业指导书》及质量体系的 20 个相关程序文件。

施工组织设计

施工组织设计

施工组织设计(中兮映月弯二期项目)文件编号:发放编号:受控状态:发布日期:二○一四年五月执行日期:二○一四年五月重庆市万州区恒泰建筑有限公司4. 工程特点、重点、难点4.1工程特点4.1.1本工程单体多、占地面积大。

4.1.2塔吊多,安全管理难度大。

4.2工程重点、难点4.2.1施工测量放线本工程属群体建筑,且场地关系复杂。

每栋楼的放线和基础桩定位必须准确,才能确保整个区域工程位臵准确;楼内墙体较多,标高、轴线的控制以及现场放样必须准确无误,才能保证设计尺寸和房间方正,所以施工定位放线是本工程的关键。

保障措施:①项目技术总工牵头测量小组,由有资深测量经验的专家担任测量组长,配备3专业测量工程师;②配臵先进的全站仪、激光垂准仪等高精度的现代施工测量仪器;③编制科学、实用的测量专题方案;④分级进行结构的分区测量控制轴线网点,多点闭合复核。

4.2.2楼地面、卫生间、厨房及外窗口的防水楼地面、卫生间、厨房及外窗口等防水处理关系到用户的切身利益,若因施工质量造成渗、漏水,将会严重影响用户的正常使用。

本工程防水施工面积大,施工防水要求高,因此在施工中必须作为重点工序,确保万无一失。

保障措施:①严格控制防水材料质量,进行后严格按照验收程序,提供完善的材料资料。

②加强工艺各阶段的隐蔽验收程序,并做好各项工程能验收。

③加强预留洞吊洞质量控制,要求剔凿“八字口”,吊洞混凝土采用高一等级加膨胀剂的混凝土,同时注意振捣密实。

4.2.4 塔吊多,管理难度大本项目共有单体24栋,项目共布臵9台塔吊,其部分塔吊存在交叉作业,是本项目的一个重要的安全问题。

保障措施:项目将编制《多塔作业施工方案》,并且严格按照此方案执行,落实到人,确保多塔吊施工的安全性。

4.2.5 交叉作业多本工程分包专业多,水平、垂直交叉作业工序多,因此合理安排工序穿插及保障上下垂直作业面将成为本工程施工的重点。

保证措施:①加强并督促各分包单位进场做好安全、技术交底。

环宇家园住宅楼工程施工组织设计_

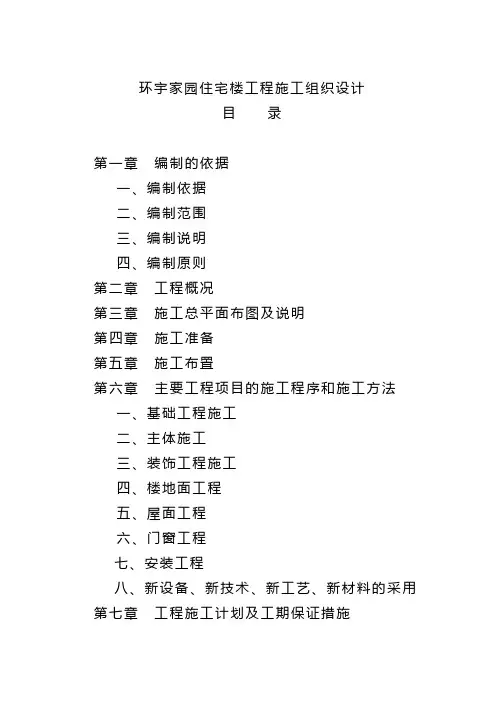

环宇家园住宅楼工程施工组织设计_

环宇家园住宅楼工程施工组织设计目录第一章编制的依据一、编制依据二、编制范围三、编制说明四、编制原则第二章工程概况第三章施工总平面布图及说明第四章施工准备第五章施工布臵第六章主要工程项目的施工程序和施工方法一、基础工程施工二、主体施工三、装饰工程施工四、楼地面工程五、屋面工程六、门窗工程七、安装工程八、新设备、新技术、新工艺、新材料的采用第七章工程施工计划及工期保证措施一、工程施工进度计划二、工期保证措施三、投入本工程的主要施工机械设备四、拟投入本工程管理人员和劳动力需用计划五、主要材料需求表六、降低工程成本措施第八章工程质量目标及保证措施一、质量目标二、质量保证措施三、质量通病防治措施第九章施工安全技术保证措施第十章现场文明施工管理措施第十一章冬、雨季、农忙季节施工技术措施第十二章传染性疾病的防治措施第十三章防止施工扰民和环保措施第十四章工程保修和服务承诺第一章编制的依据一、编制依据:1、环宇家园住宅楼工程招标代理单位提供的本次招标设计图纸。

2、环宇家园住宅楼工程招标代理单位提供的招标文件和有关招标说明书。

3、本工程施工所处的季节,施工环境以及本工程的具体特点,结合我公司的实际状况,施工力量等优势。

4、我公司承建本工程所具备的机械设备、人员及同类型工程施工技术方面的优势。

二、编制范围:本次标书编制内容包括施工蓝图内的土建、安装等工程。

三、编制说明:1、本工程的施工方案是根据该工程的特点,结合我公司的施工能力及技术装备情况,并与有关人员反复讨论,研究而编制的。

2、在编制过程中,注重于:主要部位施工方法;工期计划;主要管理人员及劳动力安排计划;主要机具安排计划;保证工期、质量、安全和文明施工的主要措施。

其他只作简要说明。

3、人员组织机具投入及目标制定等是根据我公司的综合能力及现实状况确定的。

四、编制原则:1、严格执行国家及山东省政策、法令、法规、制度和办法。

2、严格执行国家、山东省现行技术规范、操作规程及标准规定。

8#住宅楼高层施工组织设计共200页word资料

8#住宅楼高层施工组织设计共200页word资料

准噶尔幸福小镇8#楼工程施工组织设计1、编制依据1.1施工合同1.2施工图1.3主要标准、规范、规程1、本工程设计遵循的主要标准、规范、规程(GB50068-2019)《工程绝构可靠性设计统一标准》(GB50153-2019)《建筑结构可靠度设计统一标准(GB50223-2019)《建筑工程抗震设防分类标》(GB5007-2019)《建筑绝构荷载规范》(GB5007-2019)《地下工程防水技术规范》(GB50108-2019)《工业建筑防腐蚀设计规范》(GB50046-2019)《建筑抗震设计规范》(GB50011-2019)《混凝土绝构设计规范》GB50010-2019)《砌体构设计规范》(GB5003-2019)《高层建筑混凝土绝构技术规程》(JGJ3-2019)《冷扎带肋钢筋混凝土绝构技术规程》(JGJ95-2019)《建筑变形测量规范》(JGJ8-2019)《墙体材料应用统一技术规范》(GB50574-2019)《建筑工程施工质量验收统一标准》(GB50300-2019)《建筑地基基础工程施工质量验收规范》(GB50202-2019)《砌体工程施工质量验收规范》(GB50203-2019)(2019版)(GB50204-2019)《混凝土绝构工程施工质量验收规范》《民用建筑设计通则》 GB 50352-2019《住宅设计规范》 GB 50096-2019《住宅建筑规范》 GB 50368-2019《高层民用建筑设计防火规范》 GB 50045-95(2019年版)《民用建筑供暖通风与空气调节设计规范》GB50736-2019《民用建筑热工设计规范》GB50176-93《辐射供暖供冷技术规程》JGJ142-2019《暖通空调制图标准》GB/T50114-2019《严寒和寒冷地区居住建筑节能设计标准》JGJ26-2019《给水排水制图标准》GB/T50106-2019《建筑灭火器配置设计规范》GB50140-2019《民用建筑电气设计规范》JGJ16—2019《供配电系统设计规范》GB50052—2009《低压配电设计规范》GB50054—2019《建筑照明设计标准》GB50034—2019《建筑物防雷设计规范》GB500572019《火灾自动报警系统设计规范》GB50116—98《住宅建筑电气设计规范》JGJ242—2019《建筑物电子信息系统防雷设计规范》GB50343—2019 2、工程概况2.1工程简述建筑做法说明一、设计总则及概述1、工程建筑面积:占地面积:880.3m²。

扬州月亮家园第二组团3#楼水电安装施工组织设计

扬州月亮家园第二组团3#楼水电安装施工组织设计

目录第卷工程概况错误!未指定书签。

第卷工期及工期管理保证措施错误!未指定书签。

第章工期错误!未指定书签。

第章工期管理保证措施错误!未指定书签。

第卷施工组织机构错误!未指定书签。

第章项目部组织机构(参照土建的施工组织设计)错误!未指定书签。

第章项目经理职责错误!未指定书签。

第卷文件和资料的管理错误!未指定书签。

第卷资源配备及工程进度计划错误!未指定书签。

第章劳动力进场计划错误!未指定书签。

第章机械进场计划错误!未指定书签。

第章工程进度计划表错误!未指定书签。

第卷施工技术措施错误!未指定书签。

第章电气工程错误!未指定书签。

第节电管敷设错误!未指定书签。

第节管内穿线工艺错误!未指定书签。

第节防雷接地安装错误!未指定书签。

第节照明器具安装错误!未指定书签。

第节配电柜(盘)安装错误!未指定书签。

第章给排水工程错误!未指定书签。

第节给水管道安装错误!未指定书签。

第节排水管道安装错误!未指定书签。

第节卫生器具安装错误!未指定书签。

第节水压试验错误!未指定书签。

第卷施工质量管理保证措施错误!未指定书签。

第卷成品保护措施错误!未指定书签。

第卷施工安全消防措施错误!未指定书签。

第卷施工现场文明管理措施错误!未指定书签。

工程概况扬州月亮家园第二组团楼是由扬州市新能源华银房地产开发公司建设,新能源监理公司监理,通州市第十建筑安装工程有限公司南京分公司承建。

建筑面积,十层二单元的住宅楼。

设计依据《民用建筑设计规范》《江苏省住宅设计标准》《城市公共建筑和住宅小区通讯技术规范》《建筑给水排水设计规范》《采暖与卫生工程施工及验收规范》该工程为住宅工程,主要有以下几个分项工程;给排水(给水系统,排水系统,雨水系统,消防系统),电气工程(低压配电,照明系统,防雷及接地系统),弱电(电话、电视系统)由于是一幢住宅安装,主体期间有小时不能上负荷,到后期安装工程量较大,工期较紧,造成安装工作施工期集中,所以必须配备精干的施工技术人员,周密细致地组织施工,确保优质高速,圆满地完成施工任务。

【完整版】施工组织设计范本

【完整版】施工组织设计范本

时代佳苑·花间集项目施工组织设计目录第一章编制说明及工程概况 (1)1.1编制依据 (1)1.2编制原则 (2)1.3工程概况 (2)第二章工程项目管理的总体目标 (3)2.1质量目标 (3)2.2工期目标 (3)2.3安全文明目标 (3)第三章施工部署 (3)3.1施工准备 (4)3.1.1 现场设施准备 (4)3.2施工顺序及施工方法简介 (5)3.3 施工组织机构体系与管理 (5)3.4地上、地下部分施工工序 (7)3.5施工平面布置 (8)3.5.1.布置原则 (8)3.5.2布置的依据 (8)3.5.3场地围护及道路 (8)3.5.4办公、生活区临时设施布置 (9)3.5.5施工区域现场布置 (9)3.5.6施工临时用电 (9)3.5.7施工临时用水 (10)第四章工程进度计划与措施 (11)4.1工期目标 (11)4.2主要施工进度计划安排 (11)4.3工期保证措施 (12)4.4 施工总进度网络计划 (14)第五章资源配备计划 (14)5.1 劳动力安排的计划 (14)5.2施工设备配备计划 (15)5.3材料供应计划 (15)第六章主要分部分项工程施工方案 (16)6.1施工测量 (16)6.1.1施工测量的准备工作 (16)6.1.2平面控制网的建立 (16)6.1.3 高程控制网的建立 (17)6.1.4 沉降观测 (18)6.2地基与基础工程 (18)6.2.1混凝土垫层施工 (18)6.3.2 筏板基础底板施工 (19)6.3地下室结构施工 (20)6.3.1地下室钢筋工程 (20)6.3.2地下室模板 (20)6.3.3地下室混凝土 (22)6.4回填土 (23)6.5主体混凝土结构 (24)6.5.1模板工程 (24)A、支撑材料的选用 (27)B、支模方法 (27)C、支模的允许误差 (28)6.5.2钢筋工程 (30)6.5.3混凝土工程 (40)6.5.4砌体工程 (47)6.6建筑装饰工程 (50)6.6.1各装饰分项工程施工工艺 (50)6.7屋面及防水工程 (60)(一)保温层施工 (60)(二)找平层施工 (61)(三)防水层施工 (61)6.8安装工程施工方案 (64)(一)安装工程预埋件预留洞的施工方法 (64)(二)给排水及消防工程安装 (65)(三)供热与空调系统 (67)(四)照明系统安装 (72)(五)防雷接地系统施工方案 (74)(六)消防报警及弱电系统安装 (75)(七)动力配电系统安装 (76)(八)通风及防排烟工程安装 (78)第七章特殊及关键工序专项施工方案 (81)7.1 脚手架安全与防护 (81)(一)方案选择 (81)(二)脚手架的搭设 (81)(三)吊篮施工方案 (91)(四)脚手架安全管理 (92)7.2钢筋电渣压力焊连接 (92)7.3粗直径钢筋机械连接 (93)7.4抗渗自防水施工组织方案 (94)7.5地下室外防水施工 (95)7.6商品混凝土组织、保证质量措施 (95)(一)商品砼的组织计划 (95)(二)砼的原材料质量 (96)(三)商品砼现场浇筑注意事项 (96)7.7混凝土施工缝及后浇带的处理 (96)(一)混凝土施工缝的处理 (96)(二)后浇带的处理 (96)7.8清水混凝土技术及施工措施 (97)(一)清水混凝土的优点 (97)(二)清水混凝土外观质量标准 (97)(三)确保清水混凝土的技术方案 (97)(四)具体施工技术措施 (98)7.9筏基底板大体积混凝土施工 (98)(一)混凝土运输 (98)(二)混凝土浇筑 (98)(三)测温 (100)第八章季节性施工措施 (103)8.1冬期施工方案 (103)8.2雨期施工措施 (104)8.3高温季节施工 (105)第九章质量保证体系和相应的措施 (106)9.1 质量标准 (106)9.2 质量管理体系 (108)9.3 质量检测设备 (108)1、组织管理措施 (110)2、确保优质工程的施工措施 (112)㈠、钢筋工程 (112)㈡、模板工程 (112)㈢、混凝土工程 (113)㈣、砌筑工程 (113)㈤、屋面工程 (113)㈥、装饰工程 (114)第十章半成品、成品保护措施 (115)10.1半成品、成品保护管理制度 (115)10.2半成品、成品保护措施 (115)第十一章安全管理保证措施 (116)11.1 安全目标 (116)11.2 安全生产体系 (116)11.3 安全生产组织措施 (117)11.4 项目安全保证体系与控制 (117)11.5 安全生产责任制 (118)11.5.1 项目经理安全生产责任制 (118)11.5.2 项目副经理的安全生产责任制 (118)11.5.3 项目技术负责人安全生产责任制 (118)11.5.4 项目安全员的安全生产责任制 (119)11.5.5 专业工长安全生产责任制 (119)11.5.6 机电工长安全生产责任制 (119)11.5.7 材料组长安全生产责任制 (120)11.5.8 劳资员安全生产责任制 (120)11.5.9 保卫部门安全生产责任制 (120)11.5.10 班组长安全生产责任制 (120)11.5.11 生产工人安全生产责任制 (120)11.6 安全生产现场防护措施 (121)11.7.1、模板工程安全控制措施 (128)11.7.2、钢筋工程安全控制措施 (130)11.7.3、混凝土工程安全控制措施 (130)11.7.4、装修工程安全控制措施 (131)11.7.5、施工现场临时用电安全操作规程 (131)11.7.6、塔吊安全操作规程 (133)11.7.7、机械修理安全操作规程 (134)11.8消防安全措施 (134)11.9治安措施 (134)11.10现场供电及线路 (135)11.11 机械设备安全管理措施 (136)11.11.1、钢筋切断机 (136)11.11.2、钢筋弯曲机 (136)11.11.3、圆锯机 (136)11.11.4、平面刨 (136)第十二章环境保护管理体系与措施 (137)12.1环境保护管理体系 (137)12.2生活区生活用水和生活污水处理措施 (138)12.3 施工生产废水处理措施 (138)12.4施工扬尘和废气的处理措施 (138)12.5 施工噪音和光污染控制措施 (139)12.6 节能减排措施 (139)12.7不可再生资源循环利用措施 (140)12.8 固体废弃物处理措施 (140)12.9人群健康保护和卫生防疫措施 (140)12.10防止误用有害材料的保证措施 (140)12.11施工边坡工程的水土流失保护措施 (140)12.12道路污染防治措施 (141)12.13完工后场地清理规划和措施 (141)附表一:拟投入本标段的主要施工设备表 (142)附表二:拟配备本标段的试验和检测仪器设备表 (144)附表三:劳动力计划表 (145)附表四:计划开、竣工日期和施工进度横道图 (143)附表五:施工总平面布置图 (144)附表六:临时设施布置图 (145)第一章编制说明及工程概况1.1编制依据a.建设方对雅安嘉州阳光·花间集项目的质量、安全文明施工、进度的要求;b.建设单位所提供的施工设计图纸;c.公司现有的技术装备、技术素质、工程经历等自身条件;d.国家现行有关建筑安装工程施工及验收规范(规程)及成都市颁发的相应的规程和文件:《建设工程项目管理规范》 GB/T50326-2006《建筑地基基础设计规范》 GB50007-2011《建筑抗震设计规范》 GB50011-2010《建筑基坑支护技术规程》 JGJ120-2012《建筑地基基础工程施工质量验收规范》 GBJ50202-2002《混凝土结构工程施工质量验收规范》 GB50242-2011《混凝土质量控制标准》GB50164《钢筋混凝土用热轧光圆钢筋》GB1499.1《高层建筑混凝土结构技术规程》 JGJ3-2010《混凝土结构设计规范》 GB50010-2010《建筑结构荷载规范》 GB50009-2012《地下工程防水技术规范》 GB50108-2008《工程测量规范》 GB50026-2007《建筑装饰装修工程质量验收规范》 GB50210-2001《钢结构工程施工质量验收规范》 GB50205-2001《电梯工程施工质量验收规范》 GB50310-2002《建筑边坡工程技术规范》 GB50330-2002《砌体工程施工及验收规范》 GB50203-2011《设置钢筋混凝土构造柱多层砖房抗震技术规程》 JGJ/T13-94《混凝土小型空心砌块工程施工及验收规程》 DG/TJ08-006-00《混凝土小型空心砌块工程质量检验评定标准》 DG/TJ08-007-00《建筑地面工程施工及验收规范》 GB50207-2002《地下防水工程质量验收规范》GB50208《屋面工程技术规范》 GB50345-2004《通风与空调工程验收规范》 GB50243-2002《建筑给排水及采暖工程质量验收规范》 GB50242-2002《建筑电气工程施工质量验收规范》 GB50303-2002《建筑机械使用安全技术规程》 JGJ33-2012《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工高处作业安全技术规范》JGJ80-91《建筑施工安全检查标准》JGJ59-2011《钢结构设计规范》GB50017-2003《建筑工程施工质量验收统一标准》 GB50300-2001《建筑安装工程质量验收评定统一标准》 GBJ300-88《建筑装饰装修工程质量验收规范》 GB50210-2001《住宅装饰装修工程施工规范》 GB50327-2001《外墙饰面砖工程施工及验收规程》JGJ126《钢结构工程施工质量验收规范》 GB50205-2001《电气装置安装工程母线装置施工及验收规范》(GBJ149-90)《电气装置安装工程电缆线路施工及验收规范》(GB50168-2006)1.2编制原则序号内容1 认真贯彻国家工程建设的法律、法规、规程、方针和政策。

公共建筑施工组织设计

公共建筑施工组织设计

大兴区康庄限价商品住房(二期)B区商业楼施工组织设计投标单位: (盖章)投标日期: 2011年4月目录1编制依据 (4)1.1 工程图纸及招标文件 (4)1。

2 施工规范及预算定额 (4)2工程概况 (8)2.1 工程关系 (8)2。

2 工程地点、环境及施工条件 (8)2.3 建筑概况 (8)2.4 结构概况 (9)3施工部署 (10)3。

1 工期安排 (10)3.2 工程质量目标 (10)3.3 安全目标 (10)3。

4 组织机构 (10)3.5 施工部署 (10)3。

6 任务划分 (11)3。

7 施工准备 (13)4施工方案 (17)4。

1 测量放线 (17)4.2 开挖及回填 (19)4.3 钢筋工程 (20)4。

4 模板工程 (27)4.5 混凝土工程 (30)4.6 防水工程 (34)4。

7 砌筑工程 (36)4.8 装修工程 (37)4。

9 门窗安装 (43)4.10 楼地面施工 (45)4.11 脚手架的搭设 (46)4.12 电气安装工程 (48)4。

13 采暖给排水工程 (54)4。

14 屋面工程 (64)5质量保证体系及措施、质量通病及预防措施 (67)5.1 质量保证体系 (67)5.2 本工程的质量目标 (68)5.3 技术管理制度 (68)5。

4 原材料保证措施 (69)5。

5 计量保证措施 (70)5。

6 施工保证措施 (70)5。

7 质量回访及维修制度 (71)6施工进度计划及保障措施 (72)6.1 进度计划 (72)6。

2 保障措施 (72)7施工安全生产措施、防护措施 (75)7。

1 安全管理的实施 (75)7。

2 具体管理措施 (76)8现场文明施工和环保方案 (79)8。

1 施工现场文明管理体系 (79)8。

2 文明施工管理措施 (79)9消防、保卫及健康保证方案 (82)9.1 消防、保卫、健康保证体系及责任分工 (82)9。

2 消防保证措施 (82)9。

【通用】施工组织设计霍邱oc.doc

【通用】施工组织设计霍邱oc.doc

我们提供最优质的文档实用型文档霍邱西湖·帝都锦园小区1#楼施工组织设计安徽中扶建设有限责任公司二0一三年一月目录第一章编制说明 (5)第一节编制依据 (5)第二节拟使用国家及地方主要规范 (5)第三节工程管理目标 (6)第二章工程概况 (7)第一节工程概述 (7)第二节结构概况 (8)第三章施工布署及准备 (13)第一节项目组织机构…………………………………………1 3第二节施工程序及方法……………………………………1 4第三节施工准备………………………………………………16第四章主要部位施工方法 (21)第一节测量技术方法 (21)第二节土方及基础工程施工方法 (24)第三节主体工程施工方法 (34)第四节装饰工程施工方法 (66)第五节门窗工程施工方法……………………………………81第六节屋面防水工程施工方法………………………………83第七节水电安装工程施工方法………………………………85第八节关键分项工程施工措施....................................90第五章施工总平面布置 (92)第一节总平面布置原则………………………………………9 2第二节施工总平面布置………………………………………9 3第三节施工总平面管理………………………………………9 4第四节施工总平面布置图 (95)第六章施工进度及网络计划 (96)第一节施工总进度计划………………………………………9 6第二节阶段性施工进度网络计划 (96)附图:施工总进度网络图附图:施工总进度横道图第七章工程质量保证措施 (97)第一节工程质量目标 (97)第二节施工质量保证体系 (97)第三节施工质量控制措施 (102)第四节防治质量通病措施 (112)第五节工程回访和维修服务措施 (117)附图7-1:工程质量总控制 (120)附图7-2:施工质量管理组织机构图 (121)附图7-3:施工质量管理体系图 (122)第八章安全生产保证措施 (123)第一节安全生产目标计划 (123)第二节安全生产责任制 (123)第三节确保安全生产的施工措施及技术要求 (129)第九章工期保证措施 (132)第一节工期目标 (132)第二节实现目标的保证措施 (132)第三节冬雨季施工保证措施 (133)第十章成品保护措施 (143)第一节制成品保护 (143)第二节现浇钢筋混凝土工程成品质量保护…………………143第三节砌体成品质量保护……………………………………14 5第四节楼地面成品质量保护…………………………………14 5第五节门窗成品质量保护……………………………………14 5第六节装饰成品质量保护……………………………………14 6第七节屋面防水质量保护……………………………………14 6第八节交工前成品保护 (146)第十一章新技术、新工艺、新产品、新机具的推广和使用 (148)第十二章绿色环保措施 (149)第十三章试块留置 (150)第一章、编制说明第一节、编制依据1、《建筑法》、《工程建设质量验收统一标准》、《工程建设标准强制性条文》,国家、安徽省、六安市霍邱县有关建设工程规范、规定和标准(含标准图集)、施工合同、招标文件。

君悦湾施工组织设计

君悦湾施工组织设计

目录第一章编制依据和工程概况及特征 (4)第一节、编制依据 (4)第二节、工程概况 (6)第三节、工程特点及重点分析 (7)第二章项目组织机构 (7)第一节、土建承包工程项目管理规划 (7)第二节、管理组织机构 (8)第三节、人员配备及岗位职责 (12)第四节、项目团队建设 (12)第五节、项目团队和谐一致、高效运行的保障措施 (13)第三章工程建设管理 (14)第一节、工程建设指导方针 (14)第二节、工程建设管理目标 (15)第四章工程土建承包管理方案及服务计划 (16)第一节、土建承包原则及管理体系 (16)第二节、土建承包管理的目标、程序 (17)第三节、土建承包工程范围 (19)第四节、对业主的服务 (19)第五节、对分包单位的入场管理 (20)第六节、管理措施 (21)第七节、工程土建承包对甲供材料的协调管理 (24)第五章施工部署 (25)第一节、部署原则 (25)第二节、施工顺序及程序 (26)第三节、大型机械设备部署 (28)第六章施工准备 (28)第一节、技术准备 (28)第二节、生产准备 (29)第七章主要资源需求量计划 (31)第一节、劳动力计划 (31)第二节、主要机、器具设备需求计划 (32)第三节、周转材料需求计划 (32)第四节、实验仪器需求计划 (33)第五节、主要测量仪器需求计划 (33)第六节、主要物资需求计划 (34)第七节、主要办公设备需求计划 (34)第八章施工总平面部署管理 (34)第一节、现场CI管理与布置 (34)第二节、施工现场平面布置管理 (36)第九章主要施工方案及技术措施 (37)第一节、施工流水段划分 (37)第二节、土方工程 (37)第三节、砌筑工程 (37)第四节、抹灰工程 (39)第五节、机电安装工程 (39)第十章主要施工管理措施 (50)第一节、工期、质量保证措施 (50)第二节、职业健康安全管理体系、保证措施及消防、保卫措施 (67)第三节、安全文明施工与环境保护措施 (87)第十一章竣工验收和工程保修工作的管理措施及承诺 (106)第一节、竣工验收计划 (106)第二节、工程保修工作管理措施及承诺 (108)第三节、资料、信息管理措施和承诺 (113)附图:施工总进度计划表施工总平面布置图第一章编制依据和工程概况及特征第一节编制依据一、编制依据1、翡翠国际·君悦湾一批次建设工程施工合同;3、翡翠国际技术标;4、四川省蜀都地质工程勘察院《地质勘察报告》;5、翡翠国际·君悦湾(2#、3#、4#、5#、10#、11#)施工图纸;7、我公司执行的ISO9001:2000版《质量管理体系标准》及我公司质量管理体系文件、ISO14001国际环境管理系列标准及OHSAS18000职业安全健康管理体系。

和寓家园室外工程施工组织设计

和寓家园室外工程施工组织设计

和寓家园室外工程施工组织设计1、我公司将严格按照质量、环境、职业健康安全等治理体系建立质量保证体系,依据招标文件及图纸等资料,结合本工程的施工特点,高标准、严要求做好施工前期预备工作和施工方案的审定工作,并发挥治理优势,强化打算治理,确保本工程质量达到国家或行业质量检验评定的合格标准。

2、依照招标文件要求和工程的实际施工情形,本施工组织设计针对本工程的施工进度及保证措施;安全文明环保施工方案及保证措施;劳动力、机械安排措施;施工要紧技术措施及工程质量保证体系;人员配备情形等方面做出综合阐述,同时,本施工组织设计既是项目部综合性指导文件,又是该工程项目部的质量打算文件。

3、依据招标文件及图纸等资料为依据,经专业技术人员综合要求、内容、规模、功能反复分析,为此本工程遵照建筑设计师的思路,遵守设计图纸各部位的设计要求与节点进行施工配套,从而达到高标准、高质量的成效。

4、本施工组织设计工程项目施工进度打算的安排,按日历天数排列,我司拟定本工程施工工期90天;实际开工日期以开工报告或甲方通知书为准。

5、编制依据和寓家园室外工程施工招标文件;和寓家园室外工程施工工程量清单;合肥工业大学建筑设计研究院设计的和寓家园室外工程施工施工图设计文件;和寓家园室外工程施工招标补遗;和寓家园室外工程施工设计变更;具体详见本项目图纸名目。

二、工程概况项目名称:和寓家园室外工程施工建设地点:合肥市瑶海区合裕路与繁昌路交口工程概况:本工程为位于合肥市瑶海区合裕路与繁昌路交口,本次招标包括室外道路、景观绿化、雨污水、配电房、门卫等。

打算工期:打算工期: 90 日历天打算开工日期:具体开工时刻以开工令为准。

质量标准:合格。

三、施工总平面布置图第一节施工平面布置一、施工平面布置的原则1.1在满足施工需要前提下,尽量减少施工用地。

1.2施工现场布置要紧凑合理,充分考虑本工程施工现场的实际情形,合理布置各加工制作现场、临时办公用房、工具房、库房、材料堆放场、临时厕所及临时水电管线布置等,施工总平面布置依据施工要求及环保和消防的要求。

重庆凯悦酒店施工组织设计

重庆凯悦酒店施工组织设计

海洋广场3#地块凯悦酒店园林绿化工程施工组织设计目录第一章施工组织设计编制依据 (4)1.质量检验评定标准 (4)2.国家有关施工及验收规范 (4)3.未列出的相关规范 (5)第二章工程概况 (6)第三章质量目标与组织结构图 (7)1.质量目标、方针: (7)2.组织机构图 (7)第四章施工布暑 (10)1.施工准备 (10)2.施工力量安排 (10)第五章分部施工方案 (11)一、园建工程施工方案 (11)二、装饰铺装施工 (21)三、钢结构工程 (29)四、木结构工程 (31)五、绿化工程施工方案 (34)六、电气工程施工方案 (39)七、给排水工程施工方案 (42)第六章质量保证措施 (45)第七章施工进度计划说明 (47)第八章安全文明施工措施 (48)1.明确各项目的安全目标,建立安全组织机构 (48)2.编制项目安全文明施工方案 (48)3.安全文明施工检查 (48)4.现场施工管理规定 (48)5.环境管理 (50)表一拟投入的主要施工机械设备表表二、劳动力计划表表三、施工总平面布置图及临时用地表第一章施工组织设计编制依据根据ISO9001:2000<质量体系生产、安装和服务的质量保证模式>结合本工程实际情况,为保证工程质量和进度,编制施组的依据如下:1.质量检验评定标准1)《建筑工程施工质量验收统一标准》(GB50300-2001)2)《建筑电气工程质量检验评定标准》(GB50303-2002)3)《建筑地面工程施工质量验收规范》(GB50209-2002)4)《建筑装饰装修工程质量验收规范》(GB50210-2001)5)《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)6)《建筑地面工程施工及验收规范》(GB50209-2002)7)《城市绿化工程施工及验收规范》(CJJ/T82-99)2.国家有关施工及验收规范1)《土方与爆破工种工程施工及验收规范》(GBJ201-83)2)《地基与工程施工及验收规范》(GBJ202-83)3)《混凝土结构工程施工及验收规范》(GB50204-92)4)《砌体工程施工及验收规范》(GB50203-98)5)《建筑地面工种施工及验收规范》(GB50209-95)6)《电气照明装置施工及验收规范》(GB50259-96)7)《给水排水管道工程施工及验收规范》(GB50268-97)8)《施工现场临时用电安全技术规范》(JGJ46-88)9)《城市绿化和园林绿地用植物材料木本苗》(GJ/T34-91)10)《城市绿化工程施工及验收规范》(CJJ/T82-99)11)《公园设计规范》(CJJ48-92)12)《园林基本术语标准》(CJJ/T91-2002)3.未列出的相关规范1)国家关于园林景观装饰工程现行的有关法律、法规及行业的有关规定;2)国家关于园林景观装饰工程现行的规范、标准及行业的有关规定;第二章工程概况工程概述重庆海洋广场3#地块凯悦酒店园林绿化工程位于重庆市江北区观音桥北城天街洋河路处,施工面积约3000平方米,本景观工程主要定位为休闲、娱乐、实用为主。

ke静苑施工组织设计(土建修改版)

ke静苑施工组织设计(土建修改版)

华宇·静苑南地块施 工 组 织设计工程名称:华宇·静苑施工单位:重庆华姿建筑工程有限公司成都分公司编制人: 编制时间审核人: 审核时间: 审批人: 审批时间 目 录第一章 编制依据及说明 ......................................................................... 3 第二章 工程概况及特点 ......................................................................... 9 第三章 施工组织机构和人员配备 ................................................................22 第四章 施工布署 . (37)华宇·静苑南地块工程施工组织设计第五章工期进度计划及保证措施 (43)第六章施工总平面布置......................................................... 错误!未定义书签。

第七章机械配备及劳动力计划 . (47)第八章结构施工方法 (56)第九章安装施工方法 (128)第十章装饰工程 (134)第十章质量控制及保证措施 (146)第十一章职业健康、安全保证措施 ............................................................ --167 第十二章文明施工及环境保证措施 .. (184)第十四章季节性及夜间施工措施 (190)第十五章技术档案资料的管理及工程质量回访、保修 1972 / 242第一章编制依据及说明前言华府静苑是重庆华宇集团投资兴建的住宅小区,施工质量、工期、安全生产及文明施工都会对整个工程起到至关重要的作用,公司也将其列为重点工程,公司各级领导、有关部门均给予高度重视,决心在以往高层建筑施工经验的基础上,巩固成绩,克服缺点,坚持公司“质量第一,信誉为本,顾客至上,服务社会”的质量方针1,运用科学管理,制定严格的质量、进度和安全生产的控制措施,大力采用新技术、新工艺和新材料,以科技推动生产,降低成本。

ZXZ合同段房建工程施工组织设计.doc

ZXZ合同段房建工程施工组织设计.doc

遂渝高速公路ZXZ合同段房建工程施工组织设计第一章工程概况重庆市遂渝高速公路ZXZ合同青木关主线收费站收费站房建工程,建设地点在渝遂高速公路K18+920左侧,建设单位为重庆铁发遂渝高速公路有限公司。

工程内容包括:办公楼、公共厕所、配电房及泵房和室外环境工程第一节建筑、结构特征办公楼为多层建筑。

底层、三层及四层层高 3.6米,二层层高3.9米,女儿墙高1.5米,门停处房标高12米,室外-0.45米,四层总高14.1米。

建筑物长46.6米,宽26.775米,建筑面积1890平方米;公共厕所及配电房、泵房为单层建筑。

公共厕所全高4.2米,建筑面积151.5平方米;配电房、泵房全高4.5米,建筑面积117.47平方米。

泵房设计地下消防水池一座,容积V=144M3.(一)、基础基础型式:办公楼:独立柱基,基底持力层为中风化岩层,基础埋深 1.8M (外围)和1.2M(室内)。

砼强度等级:垫层C15,基础及地梁C30。

公共厕所、配电房及泵房:砼与砖砌体组合型条形基础,上设地圈梁。

砼强度等级:公共厕所垫层为C15,基础C30;配电房、泵房垫层C15,条基、地圈梁C25+0.000以下砌体为M10防水砂浆砌MU10页岩砖;(二)、主体结构1、办公楼:现浇框架,砼强度等级C30。

围护墙外墙240厚,采用M10砂浆砌MU10页岩砖;内墙190厚,采用M5砂浆砌MU10页岩空心砖。

2、公共厕所、配电房及泵房:砖墙承重,采用M10混合砂浆砌MU15页岩砖,墙厚240。

在转角和交接处设有构造柱,屋顶处设置有圈梁,屋盖为现浇板。

(三)、屋面15厚1:3水泥砂浆找平、 40厚聚苯乙烯泡沫塑料板保温、15厚三元乙炳高分子卷材防水。

(四)墙面及顶棚室外墙面:装饰为弹性涂料,室内顶棚:办公楼厨房、卫生间及公共厕所为铝合金方板吊顶,办公楼其它房间和配电房值班室采用纸面石膏板吊顶;配电房泵房其他房间均为白色乳胶漆顶棚。

内墙面除办公楼厨房、卫生间和公共厕所为瓷砖墙面外,余为乳胶漆墙面。

高层剪力墙结构住宅施工组织设计

高层剪力墙结构住宅施工组织设计

高层剪力墙结构住宅施工组织设计平利县中兴佳苑棚区改造工程施工组织设计编制人:审核人:同意人:编制日期: 年月日目录第一章项目概述-----------------------------------------------------1 第二章休息力、机械设备和资料投入方案--------------------16 第三章施工进度方案和各阶段进度的保证措施-------------22 第四章施工平面布置---------------------------------------- 29 第五章各分局部项工程施工方案-------------------------------33 第六章质量保证措施--------------------------------------------131 第七章关键施工技术、工艺及工程项目实施的重点、难点和对应措施------------------------------- 168 第八章平安保措施--------------------------------------------174 第九章创立平安工地文明施工与环境保证措施------- 216 第十章冬雨季施工、已有设备、管道加固、维护等特殊施工措施------------------------------------- 228 第十一章质量通病防治方案--------------------------------230第一章编制依据及项目概述1.1 .1编制依据1、平利县中兴佳苑棚户区改造工程施工承包合同书、施工图、施工场地、周边环境状况。

2本工程采用的主要技术规范、规范、规程一、法则、法规中华人民共和国主席令1997年第91号«中华人民共和国修建法»中华人民共和国国务院令第279号«修建工程质量管理条例»第393号国务院令«树立工程平安消费管理条例»树立部第80号«房屋修建工程质量保修方法»二、国度、行业主要规范、规程及规范修建工程施工质量验收一致规范〔GB50300-2001〕工程树立规范强迫性条文〔房屋修建局部〕〔2002版〕树立项目工程总承包管理规范〔GB/T 50358-2005〕工程测量规范〔GB50026-93〕修建地基基础工程施工质量验收规范〔GB50202-2005〕地下工程防水技术规范〔GB50105-2020〕地下防水工程质量验收规范〔GB50208-2020〕修建用卵石、碎石〔GB/T14685-2001〕修建用砂〔GB/T14684-2001〕预拌混凝土〔GB/T14902-2003〕混凝土结构工程施工质量验收规范〔GB50204-2002〕砌体工程施工质量验收规范〔GB50203-2002〕修建空中工程施工质量验收规范〔GB50209-2002〕屋面工程质量验收规范〔GB50207-2002〕屋面工程技术规范〔GB50345-2004〕修建装饰装修工程质量验收规范〔GB50210-2001〕民用修建工程室内环境污染控制规范〔GB50325-2001〕树立工程文件归档整理规范〔GB50328-2001〕树立工程施工现场供用电平安规范〔GB50194-93〕树立工程项目管理规范〔GB50326-2006〕修建给水排水及采暖工程施工质量验收规范〔GB50242-2002〕机械设备装置工程施工及验收通用规范〔GB50231-98〕电气装置装置工程高压电器施工及验收规范〔GB50254-96〕修建电气工程施工质量验收规范〔GB50303-2002〕电气装置装置工程接地装置施工及验收规范〔GB50169-92〕电气装置装置工程电缆线路施工及验收规范〔GB50168-92〕电气装置装置工程盘、柜及二次回路结线施工及验收规范〔GB50171-92〕电气装置装置工程电气设备交接验收规范〔GB50150-91〕三、行业规程、规范修建变形测量规程〔JGJ/T8-97〕高层修建箱形与筏形基础技术规范〔JGJ6-99〕高层修建钢筋混凝土结构技术规程〔JGJ3-2002〕混凝土泵送施工技术规程〔JGJ/T10-95〕普通混凝土配合比设计规程〔JGJ/T55-2000〕混凝土用水规范〔JGJ63-2006〕冷轧带肋钢筋混凝土结构技术规程〔JGJ95-2003〕钢筋焊接及验收规程〔JGJ18-2003〕砌筑砂浆配合比设计规程〔JGJ98-2000〕外墙外保温工程技术规程〔JGJ144-2004〕修建机械运用平安技术规程〔JGJ33-2001〕修建施工平安反省规范〔JGJ59-99〕修建施工现场环境卫生规范〔JGJ14-2004〕修建施工扣件式钢管脚手架平安技术规范〔JGJ130-2001〕(2002年版)修建施工高处作业平安技术规范〔JGJ80-91〕施工现场暂时用电平安技术规范〔JGJ46-2005〕修建工程冬期施工规程〔JGJ104-97〕工程网络方案技术规程〔JGJ/T121-99〕修建排水硬聚氯乙烯管道施工及验收规程〔CJJ/T29-98〕修建给水塑料管管道工程技术规程〔DB51/T5024-2001〕修建装置工程质量检验评定规范TJ305-75通用机械设备装置工程四、适用图集4 陕09系列图集陕09系列陕西省5 钢筋混凝土过梁93G322 选用序号项目内容1 工程称号平利县中兴佳苑棚区改造工程2 工程地址平利县城关镇中兴路3 树立单位平利县康华房地产开发有限责任公司4 设计单位陕西省宏基修建勘察设计工程有限责任公司〔以下简称设计院〕。

凯悦家园施工组织设计.doc

凯悦家园施工组织设计.doc

凯悦家园施工组织设计目录第一章编制说明3一、编制依据3二、编制原则3三、编制范围3 第二章工程概况3一、位置与基本特征3二、建筑工程4三、结构工程4四、安装工程4 第三章施工部署及施工总平面布置5一、施工总体目标5二、施工准备5三、施工顺序及垂直运输机具的设置6四、施工总平面布置6 第四章主要分部分项工程施工方法及技术措施8一、施工方案总明8二、主要施工工序流程8三、土方工程9四、钢筋工程9五、模板工程12六、砼工程(采用商品砼)13七、外脚手架工程16八、墙体砌筑工程20九、孔洞预留及管线预埋23十、工程测量控制23 十一、装饰工程24 十二、屋面工程33 十三、水电安装工程35 第五章拟投入的主要施工机械设备情况及劳动力计划42 第六章确保工程质量的技术组织措施43一、质量方针和质量目标43二、保证质量的技术组织措施44三、主要分项工程质量控制措施47 第七章确保安全生产的技术组织措施53一、安全目标53二、技术组织保证措施53 第八章确保工期的技术组织措施56一、确保工期的组织措施56 二﹑确保工期的技术措施57 第九章确保文明施工的技术组织措施58一、场容场貌管理要求58二、现场材料管理要求58三、设备管理要求59四、施工现场管理标准59五、消防保证措施61 第十章冬雨季施工技术保证措施62一、雨期施工技术保证措施62二、冬期施工技术保证措施62 第十一章施工现场扬尘治理措施63 第十二章质量通病预防措施66 第十三章成品保护措施69 第十四章竣工后的工程回访维修70 第十五章附表和附图70 第一章编制说明一、编制依据1、凯悦家园住宅小区工程招标文件;2、国家现行建筑施工规范及质量验评标准。

建筑工程施工质量验收统一标准(GB50300-2001),地基与基础工程施工质量验收规范(GB50202-2002),混凝土结构工程施工质量验收规范(GB50204-2002),混凝土质量控制标准(GB5016492)砌体工程施工质量验收规范(GB502032002),屋面工程施工质量验收规范(GB5020 7-2002),地下防水工程施工质量验收规范(GB50208-2002),建筑地面工程施工质量验收规范(GB50209-2002),建筑装饰装修工程施工质量验收规范(GB50210-2002),建筑给水排水与采暖工程施工质量验收规范(GB50242-2002),通风与空调工程施工质量验收规范(GB502432002),建筑电气工程施工质量验收规范(GB50303-2002),普通混凝土用砂质量标准及检验方法(JGJ5292)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为word格式,下载后您可任意编辑修改!)目录第一章编制说明 (4)一、编制依据 (4)二、编制原则 (4)三、编制范围 (4)第二章工程概况 (4)一、位置与基本特征 (4)二、建筑工程 (5)三、结构工程 (5)四、安装工程 (5)第三章施工部署及施工总平面布置 (6)一、施工总体目标 (6)二、施工准备 (6)三、施工顺序及垂直运输机具的设置 (7)四、施工总平面布置 (8)第四章主要分部分项工程施工方法及技术措施 (10)一、施工方案总明 (10)二、主要施工工序流程 (10)三、土方工程 (11)四、钢筋工程 (12)五、模板工程 (14)六、砼工程(采用商品砼) (16)七、外脚手架工程 (19)八、墙体砌筑工程 (24)九、孔洞预留及管线预埋 (27)十、工程测量控制 (27)十一、装饰工程 (29)十二、屋面工程 (38)十三、水电安装工程 (41)第五章拟投入的主要施工机械设备情况及劳动力计划 (49)第六章确保工程质量的技术组织措施 (51)一、质量方针和质量目标 (51)二、保证质量的技术组织措施 (51)三、主要分项工程质量控制措施 (53)第七章确保安全生产的技术组织措施 (61)一、安全目标 (61)二、技术组织保证措施 (61)第八章确保工期的技术组织措施 (64)一、确保工期的组织措施 (64)二﹑确保工期的技术措施 (66)第九章确保文明施工的技术组织措施 (67)一、场容场貌管理要求 (67)二、现场材料管理要求: (67)三、设备管理要求: (68)四、施工现场管理标准 (68)五、消防保证措施 (71)第十章冬雨季施工技术保证措施 (72)一、雨期施工技术保证措施 (72)二、冬期施工技术保证措施 (72)第十一章施工现场扬尘治理措施 (74)第十二章质量通病预防措施 (76)第十三章成品保护措施 (81)第十四章竣工后的工程回访维修 (83)第十五章附表和附图 (83)第一章编制说明一、编制依据1、凯悦家园住宅小区工程招标文件;2、国家现行建筑施工规范及质量验评标准。

建筑工程施工质量验收统一标准(GB),地基与基础工程施工质量验收规范(GB),混凝土结构工程施工质量验收规范(GB),混凝土质量控制标准(GB50164—92)砌体工程施工质量验收规范(GB50203—2002),屋面工程施工质量验收规范(GB5020 7-2002),地下防水工程施工质量验收规范(GB),建筑地面工程施工质量验收规范(GB),建筑装饰装修工程施工质量验收规范(GB),建筑给水排水与采暖工程施工质量验收规范(GB),通风与空调工程施工质量验收规范(GB50243—2002),建筑电气工程施工质量验收规范(GB),普通混凝土用砂质量标准及检验方法(JGJ52—92)。

3、本公司编制的《施工技术管理办法》;二、编制原则1、遵照招标文件以及招标单位的要求。

2、执行招标单位所明确的设计规范、施工规范及验收标准。

3、坚持在实事求是的基础上力求技术先进、科学合理、经济实用。

4、坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理。

5、优化施工方案,强化质量管理,降低工程造价,缩短施工工期,优先采用建设部推广的10项新技术、新工艺,确保工程进度及质量。

三、编制范围土建和安装工程。

第二章工程概况一、位置与基本特征1、本工程为金帝凯悦房地产开发有限公司凯悦家园住宅小区工程,位于石家庄市石铜路与永壁北街之间。

该工程地上七层,地下一层,砖混结构。

总建筑面积77711㎡。

2、本工程层高及总高:地下室3.15m,1-6层每层高2.9m,7(顶层)2.78m,建筑物总高度20.93m。

3、本工程室内外高差0.75m,基础埋深为3.4m。

二、建筑工程1、外墙装饰本工程外墙装饰做法后粘贴挤塑聚苯板,南北外墙为40 厚挤塑聚苯板,东西外墙为60厚挤塑聚苯板;面层为外墙涂料面砖饰面面层。

2、内装修楼地面:地下室为水泥砂浆光面面层,地上公共部位为水泥砂浆光面面层,地上户内地面为地暖地面毛面面层,地砖铺贴由用户自理。

墙面:地下室及地上公共部位为混合砂浆刷涂料面层;地上户内墙面为混合砂浆光面。

楼梯间两侧隔墙及分户隔墙、电梯井隔墙采用保温砂浆抹灰,电梯井隔墙另作隔音板处理。

顶棚:地上公共部位为混合砂浆涂料面层,户内顶棚为混合砂浆光面。

地下室楼梯间为混合砂浆涂料面层,地下室储藏间为后贴聚苯板聚合物砂浆面层,地下室公共部位为后贴聚苯板砂浆涂料面层。

3、屋面屋面保温层为100厚聚苯板,找坡层为1:0.2:3的水泥、粉煤灰、陶粒;防水层为3厚SBS卷材防水层。

4、门窗做法外门窗塑钢门窗,内门入户门为成品防盗门,其他为木门、防火门。

5、地下室外墙外为水泥砂浆找平层、4厚SBS卷材防水层及聚苯板保护层。

三、结构工程本工程抗震设防裂度为6度,基础为条形基础局部设地梁。

砼强度等级:梁、圈梁、构造柱、柱、板楼梯为C25,基础为C25,基础垫层为C15.砌体:地下室墙体为M10水泥砂浆砌MU10烧结页岩砖;一层至三层为M10混合砂浆砌MU10烧结页岩砖;三层以上为M7.5混合砂浆砌MU10烧结页岩砖。

四、安装工程本工程采暖系统采用地板辐射采暖,各户采用壁挂炉与分水器连接。

本工程给排水系统包括室内冷水系统,室内热水系统,室内污水排水系统,室内消防给水系统。

冷水支管采用PPR塑料给水管,热熔连接,冷水立管及干管采用不锈钢管,法兰连接。

生活热水支管采用PB热水给水管,热熔连接,热水立管及干管采用镀锌钢管,法兰连接,消防管道采用镀锌钢管,采用卡箍连接。

污水管、废水管、采用柔性抗震排水铸铁管,法兰接口。

本工程电气部分包括动力、照明、防雷接地系统,有线电视系统、电话通讯系统、单元对讲系统,综合布线系统,火灾自动报警系统。

动力系统包括配电室、电梯、风机、水泵等。

第三章施工部署及施工总平面布置一、施工总体目标1、质量目标:确保合格,争创市优。

2、施工工期目标:根据业主要求及实际施工条件,计划2010年5月1日开工,2011年5月18日竣工,总工期383天。

3、安全管理目标:认真贯彻“安全第一,预防为主”的方针,加强安全生产的科学管理,建立安全生产责任制,加强安全检查,进行安全教育,采取安全技术措施,杜绝因工亡人事故及重伤事故。

4、现场管理目标:安全文明达标工地。

5、技术管理目标:以“科技兴企”为指针,施工中广泛推广应用建设部建筑业10项新技术,创省级科技示范工程。

6、环保目标:合理布局、清洁生产、道路畅通、生活卫生、整洁施工、降低污染、减少噪音。

二、施工准备(—)施工动员我公司中标后,将利用二至三天时间进行施工前动员,主要内容是:l、介绍本工程基本情况和建设意义;2、讲述工程概况和工程特点,施工总体进度安排和注意事项;3、明确工期目标、质量目标,强化质量、工期、安全及环保意识;4、强调本工程高起点、高速度、高标准建设的具体要求;5、做好设备上场准备工作。

施工动员逐级进行,普及率达95%以上,使参战人员以饱满的热情、高昂的士气,以实际行动按期、优质、安全地完成施工任务。

(二)设备、材料运到施工现场的方法、时间根据施工进度需要和业主要求,物资设备分期、分批运进现场,并根据具体情况及时地进行调整。

第一批施工人员约50人和部分先期应急使用的机械设备,在签定合同书后的5天内进驻现场。

进场后主要工作是进行清理现场、接通水电、平整场地、安装设备及修建临时房屋。

其他施工人员及设备在临建、施工准备将要结束时进入,以尽快形成规模作业能力,同时备足设备配件,进行机械保养检修,为结构工程施工做好准备。

(三)技术准备第一批施工人员进驻现场后立即展开技术准备工作,准备工作分为内业和外业两部分。

1、内业准备(l)审核施工图纸,编写审核报告;(2)临时工程设计;(3)编制实施性施工组织设计、质量计划;(4)编制施工工艺标准和保证措施;(5)制定技术管理办法和实施细则;2、外业准备(l)现场详细调查;(2)测试仪器的计量标定;(3)测量放样。

技术准备按时间进程分为前、中、后三个阶段。

前期是基础,中期是强化,后期是完善。

需要做到项目齐全、标准正确、内容完善、计划超前、交底及时。

临时生产、生活房屋在进场后10天内完成,临时供水供电工程在进场后7天内完成。

三、施工顺序及垂直运输机具的设置1、施工顺序施工时各作业面按工序划分为小流水施工,总的施工顺序为:砼垫层-〉基础钢筋-〉基础模板-〉基础砼-〉回填土-〉地下室结构-〉一层结构-〉二层结构-〉……顶层结构-〉装饰工程->水电工程-〉竣工交验。

主体施工中水电预埋同步进行,装饰工程、楼地面工程、水电安装工程施工时各作业班组进行穿插作业,充分利用工作面。

2、垂直运输机具的设置每栋楼设一部施工龙门架,做为垂直运输之用。

四、施工总平面布置(一)施工道路施工道路路基表面铺设砼进行硬化,宽度4.5-5米。

(二)临时房屋临时用房采用彩钢板板房,办公用房包括办公室(含项目部用、业主用及监理用)、会议室、资料室等,生活用房包括宿舍、食堂、厕所、浴室。

(三)临时供水设施根据业主指定供水水源,施工用水供水总管采用DN75钢管与之相接,并由供水主管分别供水至各个施工点处。

供水总管采用埋地形式。

(四)施工用电1、施工用电布置现场施工用电从业主提供的既有电源接至现场。

按三相五线的架设方式接至用电设备。

2、电源选择及配线工地用电配线采用FN-S三相五线制,根据用电量计算结果采用截面为120mm²导线,电缆型号YZ3×75+2×50。

(五)临时通讯设备项目部设电话1部,用于对外联络。

(六)、施工总平面布置原则1、施工平面布置紧凑合理,尽量合理安排现有场地;2、保证现场运输道路畅通,尽量减少场内运输量;3、施工设施布置要满足生产,利于生活、安全防火,符合环境保护和劳动保护要求。

第四章主要分部分项工程施工方法及技术措施一、施工方案总明施工队伍进场后,尽快形成施工态势,按照施工方案及施工工序全面展开施工。

组织流水作业,主体封顶后,随即进入砌筑、装修安装阶段,合理安排工序交叉作业,均衡调度生产各要素,圆满完成施工任务。

1-6#楼主体施工和装饰装修施工分为两个大施工段分别组织施工,单个大施工段内三栋住宅组织工序流水作业。

主体结构施工工序流水按自然楼层整层进行,工序穿插以住宅单元进行。

装饰装修阶段施工工序流水进行垂直分段,3层为一段,工序穿插逐段进行。

室外工程整个小区连续一次施工。

二、主要施工工序流程(一)基础施工工序流程见图4.1施工准备↓基坑挖土↓砼垫层↓↓柱钢筋插筋↓基础模板支模↓基础砼工程基坑放线复测基础钢筋工程↓ 房心回填施工图4.1基础施工流程图(二)主体施工工序流程见图4.2测 量 放 线↓墙体砌筑、柱钢筋绑扎↓ 柱 模 板 安 装↓板、梁 模 安 装↓ 梁 钢 筋 绑 扎↓ 楼 板 钢 筋 绑 扎↓浇 筑 顶 板、梁 柱砼↓砼 养 护图4.2 主 体 工 程 施 工 工 序 流 程 图 三、土方工程1、三层结构工程完工后,及时进行回填土施工。
