预制箱梁张拉计算书

合集下载

30m箱梁预应力张拉计算书

30m箱梁预应力张拉计算书

30m箱梁预应力张拉计算书一、工程概述本次预应力张拉计算针对的是 30m 箱梁,该箱梁采用后张法预应力施工工艺。

箱梁的设计承载能力和使用性能在很大程度上取决于预应力的施加效果,因此准确的预应力张拉计算至关重要。

二、设计参数1、箱梁混凝土强度等级为 C50,弹性模量 Ec = 345×10^4 MPa。

2、预应力钢绞线采用高强度低松弛钢绞线,规格为 1×7 152 1860,其标准强度 fpk = 1860 MPa,弹性模量 Ep = 195×10^5 MPa。

3、每束钢绞线的根数和布置根据设计要求确定。

4、锚具采用 OVM 系列锚具,锚下控制应力σcon = 075 fpk =1395 MPa。

三、预应力损失计算1、锚具变形和钢筋内缩引起的预应力损失σl1对于夹片式锚具,根据规范取值计算。

2、预应力钢筋与孔道壁之间的摩擦引起的预应力损失σl2考虑孔道偏差系数 k 和摩擦系数μ,通过计算公式得出。

3、混凝土加热养护时,受张拉的钢筋与承受拉力的设备之间温差引起的预应力损失σl3若施工过程中存在此项情况,按照实际温差计算。

4、预应力钢筋的应力松弛引起的预应力损失σl4根据规范规定的松弛系数和张拉控制应力计算。

5、混凝土的收缩和徐变引起的预应力损失σl5综合考虑混凝土的强度、龄期、环境条件等因素计算。

四、张拉力计算1、单根钢绞线的张拉力 P =σcon × Ap其中 Ap 为单根钢绞线的截面积。

2、每束钢绞线的张拉力为单根张拉力乘以束内钢绞线根数。

五、理论伸长值计算1、根据公式ΔL = Pp × L /(Ap × Ep) 计算其中 Pp 为平均张拉力,L 为预应力筋的长度。

2、考虑孔道曲线部分对伸长值的影响,进行修正计算。

六、实际伸长值测量与计算1、测量初始伸长值ΔL1,从千斤顶开始加载至初应力(一般为10%σcon)时的伸长量。

2、测量最终伸长值ΔL2,从初应力加载至控制应力时的伸长量。

30m箱梁预应力张拉计算书

30m箱梁预应力张拉计算书

30m箱梁预应力张拉计算书一、工程概述本工程为_____桥梁项目,其中 30m 箱梁采用预应力混凝土结构。

箱梁预应力钢束的布置和张拉是确保箱梁结构承载能力和耐久性的关键环节。

本次计算旨在确定预应力钢束的张拉控制应力、张拉力以及伸长量等参数,为施工提供准确的技术依据。

二、设计参数1、箱梁混凝土强度等级:C502、预应力钢绞线规格:采用高强度低松弛钢绞线,规格为 1×7-1520mm,标准强度 fpk = 1860MPa,弹性模量 Ep = 195×10⁵MPa。

3、管道摩擦系数:μ = 0254、管道偏差系数:k = 000155、锚具变形和钢绞线回缩值:一端锚具回缩量为 6mm,两端共计12mm。

三、预应力钢束布置本箱梁共设置了_____束预应力钢束,分别为 N1、N2、N3 等。

每束钢绞线的根数和布置位置根据箱梁的受力要求进行设计。

四、张拉控制应力计算根据设计要求,预应力钢绞线的张拉控制应力σcon 为:σcon = 075fpk = 075×1860 = 1395MPa五、张拉力计算每束钢绞线的张拉力 P 按下式计算:P =σcon×Ap其中,Ap 为每根钢绞线的截面积,1×7-1520mm 钢绞线的截面积Ap = 140mm²。

例如,对于 N1 束钢绞线,假设根数为 n,则其张拉力为:P = 1395×n×140依次计算出各束钢绞线的张拉力。

六、理论伸长量计算预应力钢绞线的理论伸长量ΔL 按下式计算:ΔL =(P×L)/(Ap×Ep)式中,L 为预应力钢绞线的有效长度。

以 N1 束为例,详细计算其理论伸长量。

首先确定 N1 束钢绞线的有效长度,然后代入公式进行计算。

依次计算出各束钢绞线的理论伸长量。

七、实际伸长量计算实际伸长量的测量应在初应力(一般为10%σcon)下测量伸长量ΔL1,然后在20%σcon 下测量伸长量ΔL2,最后在100%σcon 下测量伸长量ΔL3。

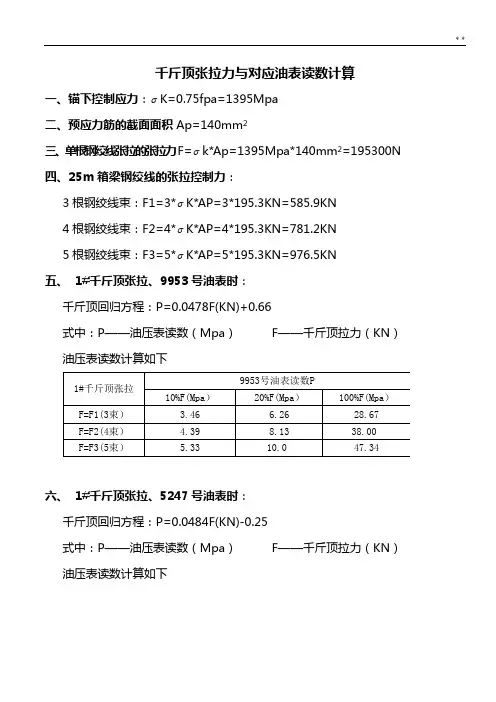

20米小箱梁张拉计算书

20米小箱梁张拉计算书

千斤顶张拉力与对应油表读数计算一、锚下控制应力:σK=0.75fpa=1395Mpa二、预应力筋的截面面积Ap=140mm2三、单根钢绞线张拉的张拉力F=σk*Ap=1395Mpa*140mm2=195300N四、25m箱梁钢绞线的张拉控制力:3根钢绞线束:F1=3*σK*AP=3*195.3KN=585.9KN4根钢绞线束:F2=4*σK*AP=4*195.3KN=781.2KN5根钢绞线束:F3=5*σK*AP=5*195.3KN=976.5KN五、1#千斤顶张拉、9953号油表时:千斤顶回归方程:P=0.0478F(KN)+0.66式中:P——油压表读数(Mpa)F——千斤顶拉力(KN)油压表读数计算如下六、1#千斤顶张拉、5247号油表时:千斤顶回归方程:P=0.0484F(KN)-0.25式中:P——油压表读数(Mpa)F——千斤顶拉力(KN)油压表读数计算如下七、2#千斤顶张拉、7297号油表时:千斤顶回归方程:P=0.0482F(KN)+0.22式中:P——油压表读数(Mpa)F——千斤顶拉力(KN)油压表读数计算如下八、2#千斤顶张拉、7424号油表时:千斤顶回归方程:P=0.0502F(KN)+0.21式中:P——油压表读数(Mpa)F——千斤顶拉力(KN)油压表读数计算如下伸长量验算一、锚下控制应力:σK=0.75fpa=1395Mpa二、预应力筋的截面面积Ap=140mm2三、单根钢绞线张拉的张拉力P=σk*Ap=1395Mpa*140mm2=195300N四、预应力平均张拉力计算公式及参数:Pp=P*(1-e-(kx+μθ)/(kx+μθ)式中:Pp——预应力筋的平均张拉力(N)P ——预应力筋张拉端的张拉力(N)X——从张拉端至计算截面的孔道长度(m)θ——从张拉端至计算截面的曲线孔道部分切线的夹角之和(rad)K——孔道每米局部偏差对摩擦的影响系数,取0.0015μ——预应力筋与孔道壁的摩擦系数,取0.25五、预应力筋的理论伸长量计算公式及参数:△L=Pp*L/Ap*Ep式中:Pp——预应力筋平均张拉力(N)L——预应力筋的长度(mm)Ap——预应力筋的截面面积(mm2),取140mm2Ep——预应力筋的弹性模量(N/mm2),取1.95×105Pa六、伸长量计算:(1)20m中跨一片预制箱梁1、N1束一端的伸长量:从张拉端开始分段计算至跨径中心线:X工作长=0.46m ;X斜直=6.384m;X曲=2.88m ;X直=0.437m;θ=5.5*π/180=0.09599rad伸长量计算如下:设计伸长量为139mm2、N2束一端的伸长量:单根钢绞线张拉的张拉力p=0.75×1860×140=195300N从张拉端开始分段计算至跨径中心线:X工作长=0.46m;X斜直=4.923m;X曲=2.88m;X直=1.915m;θ=5.5*π/180=0.09599rad伸长量计算如下:设计伸长量为138mm3、N3束一端的伸长量:从张拉端开始分段计算至跨径中心线:X工作长=0.46m;X斜直=1.066m;X曲=0.733m;X直=7.783m;θ=1.4*π/180=0.024435rad伸长量计算如下:设计伸长量137mm(2)20m边跨一片预制箱梁1、N1束一端的伸长量:单根钢绞线张拉的张拉力p=0.75×1860×140=195300N从张拉端开始分段计算至跨径中心线:X工作长=0.46m;X斜直=4.772m;X曲=2.88m;X直=2.097m;θ=5.5*π/180=0.09599rad伸长量计算如下:设计伸长量139mm2、N2束一端的伸长量:单根钢绞线张拉的张拉力p=0.75×1860×140=195300N从张拉端开始分段计算至跨径中心线:X工作长=0.46m;X斜直=4.556m;X曲=3.49m;X直=4.267m;θ=5*π/180=0.0873rad伸长量计算如下:设计伸长量为173mm3、N3束一端的伸长量:单根钢绞线张拉的张拉力p=0.75×1860×140=195300N从张拉端开始分段计算至跨径中心线:X工作长=0.46m;X斜直=2.961m;X曲=3.49m;X直=5.867mθ=5*π/180=0.0873rad伸长量计算如下:设计伸长量为173mm4、N4束一端的伸长量:单根钢绞线张拉的张拉力p=0.75×1860×140=195300N从张拉端开始分段计算至跨径中心线:X工作长=0.46m;X斜直=1.017m;X曲=0.733m;X直=10.501mθ=1.4*π/180=0.0244rad伸长量计算如下:设计伸长量为173mm(3)25m箱梁顶板束钢绞线1、T1束一端的伸长量:单根钢绞线张拉的张拉力p=0.75×1860×140=195300N从张拉端开始分段计算至桥墩中心线:X工作长=0.46m;X直=3.5m;伸长量△L工作长=P*L/(Ap*Ep)=195300*0.46/(140*1.95*105)=3.29mm 伸长量△L直=P*L/(Ap*Ep)=195300*3.5/(140*1.95*105)=25.03mm △L=(△L工作长+△L直)*2=(3.29+25.03)*2=56.64mm设计伸长量为50mm2、T2束一端的伸长量:单根钢绞线张拉的张拉力p=0.75×1860×140=195300N从张拉端开始分段计算至桥墩中心线:X工作长=0.46m ;X直=7m;伸长量△L工作长=P*L/(Ap*Ep)=195300*0.46/(140*1.95*105)=3.29mm 伸长量△L直=P*L/(Ap*Ep)=195300*7/(140*1.95*105)=50.07mm△L=(△L工作长+△L直)*2=(3.29+50.07)*2=106.72mm设计伸长量为106.72mm亲爱的各位老师,您们好!我叫xxx,我的毕业论文题目是《数字图书馆资源共享中云计算的现状、颈瓶与对策研究》。

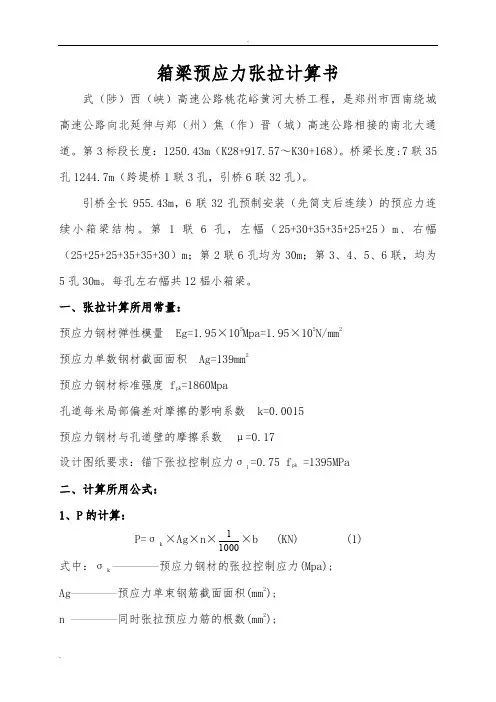

箱梁预应力张拉计算书25、30米(读书油表)

箱梁预应力张拉计算书25、30米(读书油表)

箱梁预应力张拉计算书武(陟)西(峡)高速公路桃花峪黄河大桥工程,是郑州市西南绕城高速公路向北延伸与郑(州)焦(作)晋(城)高速公路相接的南北大通道。

第3标段长度:1250.43m(K28+917.57~K30+168)。

桥梁长度:7联35孔1244.7m(跨堤桥1联3孔,引桥6联32孔)。

引桥全长955.43m,6联32孔预制安装(先简支后连续)的预应力连续小箱梁结构。

第1联6孔,左幅(25+30+35+35+25+25)m、右幅(25+25+25+35+35+30)m;第2联6孔均为30m;第3、4、5、6联,均为5孔30m。

每孔左右幅共12榀小箱梁。

一、张拉计算所用常量:预应力钢材弹性模量 Eg=1.95×105Mpa=1.95×105N/mm2预应力单数钢材截面面积 Ag=139mm2预应力钢材标准强度 f pk=1860Mpa孔道每米局部偏差对摩擦的影响系数 k=0.0015预应力钢材与孔道壁的摩擦系数μ=0.17设计图纸要求:锚下张拉控制应力σ1=0.75 f pk =1395MPa二、计算所用公式:1、P的计算:P=σk ×Ag×n×10001×b (KN) (1)式中:σk ̄ ̄ ̄ ̄ ̄ ̄ ̄ ̄预应力钢材的张拉控制应力(Mpa); Ag ̄ ̄ ̄ ̄ ̄ ̄ ̄ ̄预应力单束钢筋截面面积(mm2);n  ̄ ̄ ̄ ̄ ̄ ̄ ̄ ̄同时张拉预应力筋的根数(mm2);b  ̄ ̄ ̄ ̄ ̄ ̄ ̄ ̄超张拉系数,不超张拉取1.0。

2、p 的计算:p =μθμθ+-+-kl e p kl(1( (KN ) (2) 其中:P  ̄ ̄ ̄ ̄ ̄ ̄ ̄ ̄预应力钢筋张拉端的拉力(N ); l  ̄ ̄ ̄ ̄ ̄ ̄ ̄ ̄从张拉端至计算截面的孔道长(m );θ  ̄ ̄ ̄ ̄ ̄ ̄ 从张拉端至计算截面曲线孔道部分切线的夹角之和(Rad );k  ̄ ̄ ̄ ̄ ̄ ̄ ̄ ̄孔道每米局部偏差对摩擦的影响系数; μ ̄ ̄ ̄ ̄ ̄ ̄ ̄ ̄预应力钢材与孔道壁的摩擦系数。

箱梁预应力张拉计算书

箱梁预应力张拉计算书

箱梁预应力张拉计算书设计采用标准强度fpk=1860MPa的高强低松弛钢绞线,公称直径15.2mm,公称面积Ag=139mm2,弹性模量Eg=1.95×105MP。

为保证施工符合设计要求,施工中采用油压表读数和钢绞线拉伸量测定值双控。

理论伸长量计算采用《公路桥梁施工技术规范》JTJ041-2002附表G-8预应力钢绞线理论伸长量及平均张拉应力计算公式。

一、计算公式及参数:1、预应力平均张拉力计算公式及参数:式中:Pp—预应力筋平均张拉力(N)P—预应力筋张拉端的张拉力(N)X—从张拉端至计算截面的孔道长度(m)θ—从张拉端至计算截面的曲线孔道部分切线的夹角之和(ra d)k—孔道每米局部偏差对摩擦的影响系数:取0.0015u—预应力筋与孔道壁的磨擦系数,取0.252、预应力筋的理论伸长值计算公式及参数: `△L=PpL/(ApEp)式中:Pp—预应力筋平均张拉力(N)L—预应力筋的长度(mm)Ap—预应力筋的截面面积(mm2),取139mm2Ep—预应力筋的弹性模量(N/mm2),取1.95×105N/mm2二、伸长量计算:1、N1束一端的伸长量:单根钢绞线张拉的张拉力P=0.75×1860×139=193905NX直=3.5m;X曲=2.35mθ=4.323×180=0.25radKX曲+uθ=0.0015×2.35+0.25×0.25=0.066Pp=193905×(1-e-0.066)/0.066=187644N△L曲=PpL/(ApEp)=187644×2.35/(139×1.95×105)=16.3 mm△L直=PpL/(ApEp)=187644×3.5/(139×1.95×105)=24.2m m△L曲+△L直=16.3+24.2=40.52、N2束一端的伸长量:单根钢绞线张拉的张拉力:P=0.75×1860×139=193905NX直=0.75;X曲=2.25m 8\9Hbθ=14.335×π/180=0.2502KX曲+uθ=0.0015×2.25+0.25×0.2502=0.0659Pp=193905×(1-e-0.0659)/0.0659=187653N FR7△L曲=PpL/(ApEp)=187653×2.25/(139×1.95×105)=15.6 mm△L直=PpL/(ApEp)=187653×0.75/(139×1.95×105)=5.2m m(△L曲+△L直)*2=(15.6+5.2)*2=41.6mm张拉时理论伸长量计算一、计算参数:1、K—孔道每米局部偏差对摩擦的影响系数:取0.00152、u—预应力筋与孔道壁的摩擦系数:取0.253、Ap—预应力筋的实测截面面积:139mm24、Ep—预应力筋实测弹性模量:1.95×105N/mm25、锚下控制应力:σk=0.75Ryb=0.75×1860=1395N/mm26、单根钢绞线张拉端的张拉控制力:P=σkAp=193905N7、千斤顶计算长度:60cm8、工具锚长度:7cm二、张拉时理论伸长量计算:以N1束钢绞线为例:N1束一端的伸长量:式中:P—油压表读数(MPa)F—千斤顶拉力(KN)P=P1时,(1)15%σcon=232.7KN时:P=-0.48+0.021PF=-0.48+0.0219×232.7=4.6MPa (3)30%σcon=465.4KN时:P=-0.48+0.021PF=-0.48+0.0219×465.4=9.7MPa (4)100%σcon=1551.2KN时:P=-0.48+0.021PF=-0.48+0.0219×1551.2=33.5MPa (5)103%σcon=1597.7KN时:P=-0.48+0.021PF=-0.48+0.0219×1597.7=34.5MPa P=P2时,(1)15%σcon=203.6KN时:P=-0.48+0.021PF=-0.48+0.0219×203. 6=4.0MPa (3)30%σcon=407.2KN时:P=-0.48+0.021PF=-0.48+0.0219×407.2=8.4MPa (4)100%σcon=1357.3KN时:P=-0.48+0.021PF=-0.48+0.0219×1357.3=29.2MPa (5)103%σcon=1398.0KN时:P=-0.48+0.021PF=-0.48+0.0219×1398.0=30.1MPa 三、2407号千斤顶张拉,千斤顶回归方程:P=0.02247F+0.08式中:P—油压表读数(MPa)F—千斤顶拉力(KN)P=P1时:(1)15%σcon=232.7KN时:P=-0.2247F+0.08=0.08+0.02247×232.7=5.3MPa (3)30%σcon=465.4KN时:P=-0.02247F+0.08=0.08+0.02247×465.4=10.5MPa (4)100%σcon=1551.2KN时:P=-0.02247F+0.08=0.08+0.02247×1551.2=34.9MPa (5)103%σcon=1597.7KN时:P=-0.02247F+0.08=0.08+0.02247×1597.7=36.0MPa P=P2时: YeL,@pv9(1)15%σcon=203. 6KN时:P=-0.2247F+0.08=0.08+0.02247×203.6=4.7MPa (3)30%σcon=407.2KN时:P=-0.02247F+0.08=0.08+0.02247×407.2=9.2MPa (4)100%σcon=1357.3KN时:P=-0.02247F+0.08=0.08+0.02247×1357.3=30.6MPa (5)103%σcon=1398.0KN时:P=-0.02247F+0.08=0.08+0.02247×1398.0=31.5MPa预留孔道摩阻值过大控制预留孔道摩阻值在施工过程中要进行多样本的现场摩阻试验,收集不同类型下波纹管、钢绞线布置方式组合工况下的摩阻系数。

预制箱梁张拉计算书

预制箱梁张拉计算书

1.95140mm 2
公称面积=
预制箱梁张拉计算书
预应力钢筋设计工程数量。

2、钢铰线的理论伸长值计算,采用的计算公式为:
3、钢铰线的构造示意图:
1、预应力钢铰线弹性模量设计为:一、工程概况
***大桥为跨越东干渠而设置,桥梁中心桩号为K40+189,桥梁跨径为6-25米,全长为156米。

本桥设计角度为45度。

上部结构为装配式预应力混凝土连续箱梁;全桥共有预制箱梁48片。

预应力钢铰线采用专业厂家生产的公称直径15.24mm,公称面积140mm2,标准强度1860MPa。

预制箱梁锚具采用OVM型锚具及其配套设备,管道采用钢波纹管;钢铰线锚下控制应力为σk=0.75Ryb=1395MPa。

张拉采用双控,以钢束伸长量进行校核。

二、理论伸长值的计算
×105MPa,
()
P P p E A l
p l =∆。

30米预制箱梁张拉计算书.doc

30米预制箱梁张拉计算书.doc

30米预制箱梁张拉计算书.doc文档1:一.引言本文档旨在描述和计算30米预制箱梁的张拉计算,包括梁体的设计参数、钢索的张拉力计算、张拉设备的选择等内容。

二.设计参数1. 梁体尺寸:长30米,宽2米,高1米。

2. 预应力钢索数量:采用四道永久性245直径的钢绞线。

3. 张拉力:根据设计要求,每根钢索需要施加200吨的张拉力。

三.钢索张拉计算1. 张拉设备选择:根据钢索的直径和长度,选择适当的液压张拉设备。

2. 钢束长度:根据梁体尺寸和截面特征,计算钢束的长度。

3. 张拉力计算:根据预应力钢索的数量和设计要求的张拉力,计算总的张拉力。

四.梁体施工1. 预制梁体制作:根据设计要求,制作预制箱梁的钢筋骨架。

2. 预应力钢束安装:将预应力钢束安装在梁体内部的预留孔洞中。

3. 张拉过程:根据张拉计算结果,用液压张拉设备施加适当的张拉力。

4. 固定过程:通过金属夹具固定钢束,使其保持预应力状态。

五.附件本文档涉及以下附件:1. 工程图纸:包括梁体设计图纸和预应力钢束安装图纸。

2. 设备数据表:包括所选张拉设备的技术参数和性能指标。

六.法律名词及注释1. 预应力技术:一种通过施加预先计算的拉应力来改善结构材料性能的技术。

2. 钢绞线:由多股钢丝捻合而成的高强度钢索。

文档2:一.简介本文档为30米预制箱梁的张拉计算,旨在描述梁体的设计参数、钢束的张拉力计算、张拉设备的选择等内容,为工程施工提供指导。

二.设计参数1. 梁体尺寸:30米长、2米宽、1米高的预制箱梁。

2. 预应力钢束:采用四道永久性直径为245的钢绞线。

3. 张拉力:每根钢束需施加200吨的张拉力。

三.钢束张拉计算1. 张拉设备选择:根据钢束的直径和长度,选择适宜的液压张拉设备。

2. 钢束长度:根据梁体尺寸和截面特征,计算钢束长度。

3. 张拉力计算:根据预应力钢束的数量和设计要求,计算总的张拉力。

四.梁体施工1. 预制梁体制作:根据设计要求,制作预制箱梁的钢筋骨架。

30m预制箱梁张拉计算书

30m预制箱梁张拉计算书

福鼎市潮音大桥(人行桥)及岗尾大桥工程岗尾大桥30m预制箱梁张拉计算书福建龙辉建设工程有限公司二〇一四年九月二十二日岗尾大桥30m预制箱梁张拉计算书一、工程概况岗尾大桥30m预制箱梁的预应力钢绞线采用高强度低松弛钢铰线,标准强度为f pk=1860Mpa,公称直径d=15.2mm,公称面积A=140mm2,弹性模量E p=1.997×105Mpa(试验平均值)。

预制箱梁内正弯矩钢束均采用两端同时张拉,锚下控制应力为0.75f pk=1395Mpa,φs15.2-4钢束控制张拉力为781.2KN, φs15.2-5钢束控制张拉力为976.5KN,锚具采用M15-4、M15-5圆形成套锚。

预应力管道成孔采用圆形钢波纹管。

预应力钢束张拉前应先试压同条件养护砼试件,达到设计强度85%以上,且混凝土龄期不少于7天,方可进行组织张拉。

二、预应力钢束张拉顺序根据施工图设计文件,预应力钢束张拉顺序为:左N1→右N1→右N3→左N3→左N2→右N2→右N4→左N4三、预应力钢束张拉程序1、低松弛预应力钢束张拉程序:0→初始应力(15%σk)→30%σk→100%σk(持荷5分钟锚固)2、张拉时实行双控,理论伸长量与实际伸长量相差应控制在-6%~+6%之间,否则应分析原因或重新张拉。

张拉严格控制滑丝和断丝,每束断丝不超过1丝,单个孔道内断面断丝总合不超过断面钢丝总数的1%,张拉时应做好施工记录。

四、预应力计算的有关公式及参数1、预应力筋的理论伸长量计算公式及参数PP AE LP L =∆ 式中:P P —预应力筋平均张拉力(N ); L —预应力筋的长度(mm );A —预应力筋的截面积(mm 2),取单股A=140mm 2;p E —预应力筋的弹性模量(N/mm 2),试验平均值p E =1.997×105N/mm 2。

2、预应力筋锚下张拉力计算公式及参数P=σk ×A式中:σk —设计张拉控制应力(MPa );A —预应力筋的截面积(mm 2),取单股A=140mm 2;3、预应力筋的平均张拉力计算公式及参数μθμθ+-=+-kx e P P kx P )1()(式中:P —预应力筋锚下张拉力(N );X—从张拉端至计算截面积的孔道长度(m);θ—从张拉端至计算截面积曲线孔道部分切线的夹角之和(rad);K—孔道每米局部偏差对摩擦的影响系数,根据设计图纸说明,金属波纹管孔道偏差系数取K=0.0015。

25-40m箱梁张拉计算书

25-40m箱梁张拉计算书

25-40m箱梁张拉计算书箱梁及预应力盖梁张拉计算书第一章:25m预制箱梁张拉计算一、概况1、设计要求(1)预应力钢束:采用高强度底松弛7丝捻制的预应力钢绞线,公称直径15.2mm,公称面积140mm2,标准强度f pk=1860Mpa,弹性模量E p=1.95*105Mpa,1000h后应力松弛不大于2.5%。

(2)箱梁混凝土达到设计强度的85%,且混凝土龄期不小于7d,方科张拉。

(3)施加预应力应采用张拉力与引伸量双控,当预应力钢束张拉达到设计张拉力时,实际引伸值与理论引伸值的误差应控制在6%以内。

(4)锚下控制力为:0.75pk二、计算数据汇总1、公称面积(mm2):As=140 mm2;2、标准强度(Mpa):f pk=1860Mpa;3、预埋金属螺旋管道每延米影响系数:K=0.0015;4、预埋金属螺旋管道每延米摩擦系数:u=0.25;5、张拉根数(个):n=2;6、超张系数:b=1.0三:计算式1、理论伸长值(mm):ΔL=P p*L/(A s*E s)2、预应力平均张拉控制力(N):P p=P*[1-ε-(K*X+ u*θ)]/( K*L+ u*θ)三、预制箱梁中跨计算步骤1、钢绞线长度计算本项目梁板钢绞线共8束,每束2根,张拉时从张拉端至计算截面孔道长度(L)mm,见下表(表1-1)张拉端至计算截面孔道长度表1-12、弧度根据设计图纸,N1-----N6切线角换算为弧度,其数值见下表(表1-2)切线角换算弧度值表1-23、钢绞线有效长度根据设计图纸钢绞线圆弧半径及对应切线角,计算钢绞线有效长度,经计算,其数值见下表(表1-3)钢绞线有效长度表1-34、1-ε-(K*X+ u*θ)经计算,其具体数值见表1-4。

1-ε-(K*X+ u*θ)值表1-45、锚下张拉控制力控制张拉应力(0.75*1860)*钢绞线截面面积(140m㎡)*张拉根数(4)*超张系数(1.0)】/根数/1000。

箱梁预应力张拉计算书

箱梁预应力张拉计算书

现浇箱梁预应力张拉计算书一、基本情况1.预应力束采用jΦ15.2mm钢铰线,标准强度bR y=1860Mpa.张拉预应力0.73bR y.钢铰线标准横断面面积A=139mm22.张拉预应力P的计算P9=1860×106×0.73×139×10-6×9=1745.1 KN3.张拉程序0⇒10﹪控制应力(量测延伸值)⇒100﹪控制应力(持荷2分钟,量测伸延值)⇒锚固4.待砼强度达到90﹪后,方可张拉预应力束.张拉顺序为50%N2-100%N3-100%N2-100%N1。

5.本工程采用两端张拉控制力、延伸量双控施工。

二、张拉力与油表读数对应关系表(根据千斤顶、油表校准证书提供的计算值)1 千斤顶编号:#1(250T)油压表编号:071263752 千斤顶编号:#1(250T)油压表编号:080127133 千斤顶编号:#2(250T)油压表编号:080625004 千斤顶编号:#2(250T)油压表编号:08043010三、延伸量的计算1. 工作长度延伸量计算:本工程张拉工作长度按单端450mm 计.包括锚环、限位板、千斤顶、工作锚环的厚度。

工作长度延伸量:=P L A E g ⨯⨯=L k E gσ⨯= =3.1mm 2.理论延伸量=计算长度延伸量+工作长度伸延量 计算长度延伸量L ∆=[PL(1-e -(kL +uθ))] /(kL +uθ)/ (A y ×E g )L ∆:预应力筋理论延伸量(mm)P: 预应力筋张拉端张拉力(N)L : 从张拉端到计算截面的孔道长度(m)θ:从张拉端到计算截面曲线孔道部分切线的夹角之和(rad) k: 孔道每米局部偏差对摩擦的影响系数,取0.0015 u: 预应力筋与孔道壁的摩擦系数,取0.155E g : 预应力筋的弹性模量(M pa ) 根据送检结果取1.95×105 Mpa A y :预应力筋的截面积(mm 2),为139 mm 2×n(钢绞线束数)预应力筋理论延伸量(按梁长72.000米计算): 1#筋:L ∆1N =209.2mm2#筋:L ∆2N =208.6mm3#筋:L ∆3N =208.1mm3. 施工时实际延伸量的量测及计算 L ∆=1L ∆-2L ∆+L c ∆0.73×1860Mpa×450mm 1.95×105Mpa1L ∆:达到控制应力时量测的伸长值(mm )2L ∆:达到初应力时量测的伸长值 (mm )L c ∆:初应力时的推算伸长值,采用相邻级的伸长度。

20m预制箱梁墩顶负弯矩张拉伸长量计算书

20m预制箱梁墩顶负弯矩张拉伸长量计算书

20m预制箱梁顶板负弯矩钢绞线伸长量计算书一、张拉值计算(20m箱梁负弯矩计算)(一)预应力张拉值计算1、张拉吨位计算:预应力钢绞线公称强度为1860Mpa。

则每根钢绞线的张拉控制应力:δk=1860×0.75=1395Mpa,其中:0.75为张拉控制系数每根钢铰线张拉力:F=1395×140=195.3KN其中:140为每根钢绞线截面积(mm2)2、张拉程序顶板负弯矩预应力束采用单根两端同时对称张拉,张拉程序为: 0 10%δk 20%δk δk 持荷2分钟δk(锚固)钢束张拉顺序为T3、T1、T2,两端对称张拉.压力表值计算我部预应力钢束张拉用千斤顶和油压表已检测(资料见附件):(1)1#千斤顶配10.3.285#油压表,回归方程F=4.540342P+0.9692383(2)2#千斤顶配10.3.161#油压表,回归方程F=25.03695P+9.127962式中F为力值,以KN计;P为压力表示值,以Mpa计。

T1、T2、T3预应力钢束张拉时压力表示值计算单根张拉压力表示值计算表(三)预应力钢绞线伸长量计算方法已知:钢绞线横截面积Ay=140mm2,弹性模量为 Ey=1.99×105Mpa(模量为品质证书检验报告平均数据)预应力钢绞线张拉理论伸长量计算公式:△L=PL/AyEy△L: 预应力钢绞线张拉理论伸长量(mm)L: 预应力钢绞线的长度(mm)Ay:预应力钢绞线的截面积(mm2),140 mm2Ey:预应力钢绞线的弹性模量(N/ mm2,即Mpa), 1.99×105Mpa P: 预应力钢绞线的平均张拉力(N),直线筋取张拉端的拉力,两端张拉的曲线筋,按如下公式计算:P=P[1-e-(kx+uθ)]/ (kx+μθ)P: 预应力钢绞线张拉端的拉力( N)X:从张拉端至计算截面的孔道长度( m)θ:从张拉端至计算截面曲线孔道部分切线的夹角之和(rad)K:孔道每米局部偏差对摩擦的影响系数μ:预应力钢绞线与孔道壁的摩擦系数系数K及μ值表四、T1、T2、T3钢束理论伸长量计算1、T3钢束从0~100%δk阶段理论伸长量:T3钢束为直线预应力筋,长度为13m,两端张拉取x=6.5m。

30m箱梁预应力张拉计算书

30m箱梁预应力张拉计算书

30米箱梁预应力张拉计算书一、张拉设计预应力钢束为φj15.2高强度低松弛钢绞线,横载面积140mm2,有单束5根、4根两种形式,锚具型号分别为OVM15-5型、OVM15-4、锚下控制应力N1~N3为1340Mpa,N4为1320Mpa,T1为1395Mpa,T2为1340MPa。

二、张拉设备选用1、张拉设备能力计算(以单束5根为例,边跨N1~N3)P=σ控×A×n=1340×106 N/m2×140×10-6 m2×5=938KN=93.8T为了抵消夹片锚固回缩时的预应力损失(按一端回缩6mm计),超张拉3%σ控:P max=P×103%=96.6T2、张拉设备行程(以最长钢束拉力无磨阻损失为例)ΔL=σ控×L/E p=1340×106×30.92×103/(1.95×1011)=212.5mm张拉时为两侧张拉,单侧伸长量为212.5/2=106.3mm所选用QYC150型穿心式液压千斤顶,其张拉力T=150T,行程l s=400mm。

3、压力表选用150T千斤顶活塞面积为290cm2。

由式P n=P/A n(式中P n—计算压力表读数;P—张拉力;A n—张拉设备工作液压面积),得:P n =96.6×104N/29000mm2=33.31N/mm2所选用最大读数为60MPa的压力表。

三、分级张拉段划分为了便于伸长量测量和控制两端张拉的同步进行,把张拉段分为10%σ控、20%σ控、100%σ控、103%σ控四个阶段,各阶段张拉力分别为:四、应力张拉操作程序初张拉至0.1δk(准确测量伸长量),持荷3分钟,然后张拉至0.2δk,持荷3分钟,再张拉直接到位δk,持荷3分钟,进油张拉到δk锚固。

不再采用超张拉工艺。

五、理论伸长量计算根据公路桥规12.8.3款和附录G-8规定,对预应力钢铰线理论伸长量进行计算:1、计算公式:ΔL=P p L/(A p E p)(公式1)P p= {P×[1-e-(kx+μθ)]}/ (kx+μθ)(公式2)式中,ΔL—理论伸长量,cm;P p—预应力钢铰线平均张拉力,N;L—预应力钢铰线长度,cm;E p—弹性模量,N/mm2,取E p =1.95×105 N/mm2;A p—一束预应力钢铰线总面积,单根截面140 mm2;P—预应力钢铰线张拉端张拉力,N;x—从张拉端至计算截面的孔道长度,m;θ—从张拉端至计算截面曲线轨道部分切线的夹角和,rad;k—管道偏差系数,取k=0.0015;μ—管道磨阻系数,取μ=0.25;锚具变形、钢筋回缩取6mm(一端);2、分段方法:根据图所示分AB、BC、CD、DE共4段进行计算,不考虑工作长度。

预制箱梁张拉计算书

预制箱梁张拉计算书

预制箱梁张拉计算书预应力钢绞线施工时,采用张拉应力和伸长值双控,实际伸长值与理论伸长值误差不得超过6%,后张预应力技术一般用于预制大跨径简支连续梁、简支板结构,各种现浇预应力结构或块体拼装结构。

预应力施工是一项技术性很强的工作,预应力筋张拉是预应力砼结构的关键工序,施工质量关系到桥梁的安全和人身安全,因此必须慎重对待。

一般现行常接触到的预应力钢材主要:有预应力混凝土用钢绞线、PC光面钢丝、刻痕钢丝、冷拔低碳钢丝、精轧螺纹钢等材料。

对于后张法预应力施工时孔道成型方法主要有:金属螺旋管、胶管抽芯、钢管抽芯、充气充水胶管抽芯等方法。

本人接触多的是混凝土预应力钢绞线(PCstrand、1×7公称直径15,24mm,f pk=1860Mpa,270级高强底松弛),成孔方法多采用金属螺旋管成孔,本文就以此两项先决条件进行论述。

1 施工准备:1.1 熟悉图纸:拿到施工图纸应先查阅施工说明中关于预应力钢绞线的规格,一般预应力钢束采用ASTMA416-270级低松弛钢绞线,其标准强度为f pk=1860Mpa,1×7公称直径15,24mm,锚下控制力为Δk=0.75 f pk Mpa。

1.2 根据施工方法确定计算参数:注:摘自《公路桥涵施工技术规范》(JTJ 041-2000)附录G-8根据钢绞线试验结果取得钢绞线实际弹性模量Ep(一般为1.9~2.04×105Mpa)1.3 材料检测:金属螺旋管根据《公路桥涵施工技术规范》(JTJ 041-2000)附录G-7之要求检测;锚具根据《公路桥梁预应力钢绞线用YM锚具、连接器规格系列》(JT/T 329.1-1997)及《公路桥梁预应力钢绞线用锚具、连接器试验方法及检验规则》(JT/T 329.2-1997)之要求检测;钢绞线根据《预应力混凝土用钢绞线》GB/T5224-2003之要求检测2 理论伸长量计算:后张法预应力钢绞线在张拉过程中,主要受到以下两方面的因素影响:一是管道弯曲影响引起的摩擦力,二是管道偏差影响引起的摩擦力;两项因素导致钢绞线张拉时,锚下控制应力沿着管壁向跨中逐渐减小,因而每一段的钢绞线的伸长值也是不相同的。

20米箱梁张拉计算书

20米箱梁张拉计算书

20米预制箱梁张拉计算方案一、基础数据本标段20米预制箱梁正弯矩预应力钢束共有N 1、N 2、N 3各2束,设计锚下张拉控制应力:σcon =1860×0.75=1395MP a 。

按设计要求箱梁砼强度达到设计强度的90%后方可张拉,并采用两端对称张拉,张拉程序为:0 初应力 σcon (持荷2min )锚固,张拉顺序为N 1、N 2、N 3。

二、预应力钢束张拉力计算1、经咨询设计单位,因设计图中张拉控制应力已经考虑了预应力损失,故张拉力按公式:F n =σcon ×A ×n 进行计算,如下:N 1 钢束锚下张拉力 F 1=σcon ×A ×n=1395 MP a ×140㎜2×3 =585.9KN 其中:A 为每根预应力钢绞线的截面积;n 为同时张拉的预应力钢绞线的根数; F 为钢绞线锚下张拉力。

其余钢束张拉力计算同N 1,各钢束张拉力如下表:中跨箱梁预应力钢束张拉力计算明细表(表一)边跨箱梁预应力钢束张拉力计算明细表(表二)三、压力表读数计算本桥采用200吨千斤顶进行张拉,经校验:编号为312#千斤顶对应的压力表编号为Y01280283,Y01280257,校准方程分别为F=0.0353P+0.6243, F=0.0351P+0.4491。

编号为80602号千斤顶对应的压力表编号为20087029,校准方程为P=0.013172F+0.004535。

故N1钢束采用312#千斤顶张拉时的压力表度数分别为:1)压力表编号为Y01280283:F1=0.0353P+0.6243=0.0353×585.9+0.6243=21.3 MP a2)压力表编号为Y01280257:F2=0.0351P+0.4491=0.0351×585.9+0.4491=21MP a其余钢束压力表读书计算同N1,压力表度数详见下表:预应力钢束100%бk张拉力所对应的压力表度数明细表(中跨箱梁)(表三)预应力钢束10%бk张拉力所对应的压力表度数明细表(中跨箱梁)(表四)预应力钢20%бk张拉力所对应的压力表度数明细表(中跨箱梁)(表五)另边跨箱梁的腹板N1、N2、N3钢束均为4根钢绞线,张拉时其各钢束的压力表读数同中跨箱梁N2钢束的数据。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

预制箱梁张拉计算书预应力钢绞线施工时,采用张拉应力和伸长值双控,实际伸长值与理论伸长值误差不得超过6%,后张预应力技术一般用于预制大跨径简支连续梁、简支板结构,各种现浇预应力结构或块体拼装结构。

预应力施工是一项技术性很强的工作,预应力筋张拉是预应力砼结构的关键工序,施工质量关系到桥梁的安全和人身安全,因此必须慎重对待。

一般现行常接触到的预应力钢材主要:有预应力混凝土用钢绞线、PC光面钢丝、刻痕钢丝、冷拔低碳钢丝、精轧螺纹钢等材料。

对于后张法预应力施工时孔道成型方法主要有:金属螺旋管、胶管抽芯、钢管抽芯、充气充水胶管抽芯等方法。

本人接触多的是混凝土预应力钢绞线(PCstrand、1×7公称直径15,24mm,f pk=1860Mpa,270级高强底松弛),成孔方法多采用金属螺旋管成孔,本文就以此两项先决条件进行论述。

1 施工准备:1.1 熟悉图纸:拿到施工图纸应先查阅施工说明中关于预应力钢绞线的规格,一般预应力钢束采用ASTMA416-270级低松弛钢绞线,其标准强度为f pk=1860Mpa,1×7公称直径15,24mm,锚下控制力为Δk=0.75 f pk Mpa。

1.2 根据施工方法确定计算参数:注:摘自《公路桥涵施工技术规范》(JTJ 041-2000)附录G-8根据钢绞线试验结果取得钢绞线实际弹性模量Ep(一般为1.9~2.04×105Mpa)1.3 材料检测:金属螺旋管根据《公路桥涵施工技术规范》(JTJ 041-2000)附录G-7之要求检测;锚具根据《公路桥梁预应力钢绞线用YM锚具、连接器规格系列》(JT/T 329.1-1997)及《公路桥梁预应力钢绞线用锚具、连接器试验方法及检验规则》(JT/T 329.2-1997)之要求检测;钢绞线根据《预应力混凝土用钢绞线》GB/T5224-2003之要求检测2 理论伸长量计算:后张法预应力钢绞线在张拉过程中,主要受到以下两方面的因素影响:一是管道弯曲影响引起的摩擦力,二是管道偏差影响引起的摩擦力;两项因素导致钢绞线张拉时,锚下控制应力沿着管壁向跨中逐渐减小,因而每一段的钢绞线的伸长值也是不相同的。

2.1 计算公式:《公路桥梁施工技术规范》(JTJ 041-2000)中关于预应筋伸长值ΔL的计算按照以下公式(1):ΔL=Pp×L Ap×EpΔL—各分段预应力筋的理论伸长值(mm); Pp—各分段预应力筋的平均张拉力(N);L—预应力筋的分段长度(mm);Ap—预应力筋的截面面积(mm2);Ep—预应力筋的弹性模量(Mpa);《公路桥梁施工技术规范》(JTJ 041-2000)附录G-8中规定了Pp的计算公式(2):Pp=P×(1-e-(kx+μθ))kx+μθP—预应力筋张拉端的张拉力,将钢绞线分段计算后,为每分段的起点张拉力,即为前段的终点张拉力(N);θ—从张拉端至计算截面曲线孔道部分切线的夹角之和,分段后为每分段中每段曲线段的切线夹角(rad);x—从张拉端至计算截面的孔道长度,分段后为每个分段长度或为公式1中L值;k—孔道每束局部偏差对摩擦的影响系数(1/m),管道内全长均应考虑该影响;μ—预应力筋与孔道壁之间的磨擦系数,只在管道弯曲部分考虑该系数的影响。

从公式(1)可以看出,钢绞线的弹性模量Ep是决定计算值的重要因素,它的取值是否正确,对计算预应力筋伸长值的影响较大。

所以钢绞线在使用前必须进行检测试验,弹性模量则常出现Ep’=(1.96~2.04)×105Mpa的结果,这是由于实际的钢绞线的截面积并不是绝对的140mm2,而进行试验时并未用真实的钢绞线截面积进行计算,根据公式(1)可知,若Ap有偏差,则得到了一个Ep’值,虽然Ep’并非真实值,但将其与钢绞线理论面积相乘所计算出的ΔL却是符合实际的,所以要按实测值Ep’进行计算。

公式2中的k和μ是后张法钢绞线伸长量计算中的两个重要的参数,其大小取决于多方面的因素:管道的成型方式、预应力筋的类型、表面特征是光滑的还是有波纹的、表面是否有锈斑,波纹管的布设是否正确,弯道位置及角度是否正确,成型管道内是否漏浆等等,各个因素在施工中的变动很大,还有很多是不可能预先确定的,因此,摩擦系数的大小很大程度上取决于施工的精确程度。

在工程实施中,最好对孔道磨擦系数进行测定(测定方法可参照《公路桥梁施工技术规范》(JTJ 041-2000)附录G-9),并对施工中影响磨擦系数的方面进行认真的检查,如波纹管的三维位置是否正确等等,以确保摩擦系数的大小基本一致。

实际计算可根据表1选取参数。

3 划分计算分段:整束钢绞线在进行分段计算时,首先是分段(见图1):3.1 工作长度:工具锚到工作锚之间的长度,图1中工作段AB长度=L,计算时不考虑μ、θ,计算力为○A点力,采用公式1直接进行计算,Pp=千斤顶张拉力;3.2 波纹管内长度:计算时要考虑μ、θ,计算一段的起点和终点力。

每一段的终点力就是下一段的起点力,例如靠近张拉端第一段BC的终点C点力即为第二段CD的起点力,每段的终点力与起点力的关系如下式:Pz=Pq×e-(KX+μθ)(公式3)Pz—分段终点力(N)Pq—分段的起点力(N)θ、x、k、μ—意义同上3.3 根据每一段起点力Pq代入公式2中求出每一段平均张拉力Pp。

3.4 根据Pp代入公式1计算出每一段的伸长值ΔL,相加后得出全长钢绞线伸长量。

4 算例:已知构件钢束布置如图1所示,曲线段钢束半径600cm,预应力筋采用Φ15.24的钢绞线束,f pk=1860Mpa,锚下(张拉)控制力为Δk=0.75f pk=1395Mpa,Ep=1.95×105 Mpa,孔道采用金属螺旋管。

采用分段计算理论伸长量。

解:根据图1所示共分为:AB、BC、CD、DE、EF、GF共6段进行计算。

曲线段CD的θ:arc tg(19.46/151.58)=0.1277rad根据锚下(张拉)控制力为Δk=0.75 f pk=1395Mpa及锚圈口摩阻损失(一般规定不大于3%,也可根据《公路桥梁施工技术规范》(JTJ 041-2000)附录G-9测得,这里计算取3%)计算千斤顶张拉力P=1395×140×(1+3%)=201159N(每根);根据公式1计算工作长度(AB)段的伸长量:ΔL1=201159×60 140×1.95×105ΔL1=4.42mm当k=0.0015,μ=0.2总伸长量ΔL=4.42+1.4+10.8+0.7+10.5+6.7≈35mm当k=0.0015,μ=0.25总伸长量ΔL=4.42+1.4+10.8+0.7+10.5+6.6≈34mm5 计算现场控制伸长量范围:根据《公路桥梁施工技术规范》(JTJ 041-2000)12.8.3条规定“实际伸长值与理论伸长值的差值应控制在6%以内,否则应暂停张拉,待查明原因并采取措置予以调整后,方可继续张拉”。

从上述例题中不难看出,其它参数正确的情况下,当μ=0.2时ΔL=35mm,符合规范规定的控制范围是32.9~37.1mm,当μ=0.25时ΔL=34mm,符合规范规定的控制范围是32~36mm。

但在实际施工时由于管道成型后表面特征是否光滑、表面是否有锈斑,位置偏差大小,弯道位置及角度是否正确、成型管道内是否漏浆等因素影响,规范中提供的μ是一个变值,根据表1中提供,变化范围为0.2~0.25,所以上述例题计算出的伸长量的实际控制范围应是32~37mm。

6 张拉时钢绞线实际伸长量的测量方法钢绞线实际伸长量的测量方法有多种多样,目前使用较多的是直接测量张拉端千斤顶活塞伸出量的方法,我认为这样的测量方法存在一定的误差,这是因为工具锚端夹片张拉前经张拉操作人员用钢管敲紧后,在张拉到10%σk时因钢绞线受力,夹片会向内滑动,张拉到20%σk时,夹片又会继续向内滑动,这样通过测量千斤顶的伸长量而得到的10%~20%σk的伸长量比钢绞线的实际伸长值长1~2mm,若以10%~20%σk的伸长量作为0%~10%σk的伸长量,哪么在0%~20%σk的张拉控制段内,钢绞线的伸长量就有2~3mm的误差。

从20%σk张拉到100%σk时,钢绞线的夹片又会向内滑动一点,按最小值滑动量计算单端钢绞线的伸长量就有3~4mm的误差,两侧同时张拉时共计有约6~8mm的误差(误差值的大小取决于工具锚夹片打紧程度),但是张拉力是达到的。

因此用测量千斤活塞的方法一般测出来的值都是偏大的。

对于钢束实际伸长值的测量,建议采用量测钢绞线绝对伸长值的方法,而不使用量测千斤顶活塞伸出量的方法,后者测得的伸长值须考虑工具锚处钢束回缩及夹片滑移等影响,尤其是在钢绞线较长,必须进行分级张拉时,更为繁琐,若直接通过测量千顶活塞的伸出量,则误差累计更大。

推存的测量方法如图2所示,使用一个标尺固定在钢绞线上,不论经过几个行程,均以此来量测分级钢绞线的长度,累计的结果就是初应力与终应力之间的实测伸长值。

27 夹片回缩量补充张拉在实际张拉控制过程中,在张拉并持荷完毕后千斤顶放松过程中对于夹片式锚具有一个夹片回缩自锚及锚具变形,使锚下控制应力有所损失,根据《公路桥涵施工技术规范》(JTJ 041-2000)表12.8.3规定夹片式锚具容许回缩量不大于6mm,但是各个厂家设计是不一样的,基本在3~6mm 之间,所以在锚具使用前应详细查阅产品使用说明书,明确夹片的回缩量,具体市公共过程中建议在最后一步持荷并测量完伸长量在控制范围内后应再把每端钢绞线拉长3~6mm(补足夹片回缩量),这样最终的锚固应力才是设计的锚下控制应力。

8 结束语理论伸长值计算中,如果采取的是两端张拉,钢绞线对称布置,在进行伸长量计算时是计算一半钢绞线的伸长值然后乘以二的方法;如果是一端锚固一端张拉,计算时应从张拉端计算至锚固端;而对于非对称结构,钢绞线不对称布置,在计算钢绞线的伸长值时,计算原则是从两侧向中间分段计算,至某一点时钢绞线的受力基本相等即可,而不是简单的分中计算。

钢绞线的分段原则是将整根钢绞线根据设计线形分成曲线连续段及直线连续段,而不能将直线段及曲线段分在同一段内。

预应力筋的伸长量计算方法有多种,常用的平均力法及简化计算法在很多工程施工中也能够满足精度要求,这里我仅是将现行规范中精确计算法及施工中误差较小的一种测量方法作了简单的介绍,对于锚下控制应力的补张,应和设计单位和监理工程师沟通明确,是否需要补足夹片的回缩应力损失。

由于水平有限,以上方法和观点尚有不足之处,尚请批评指正。

参考文献《公路桥涵施工技术规范》(JTJ 041-2000)北京人民交通出版社《路桥施工计算手册》北京人民交通出版社周水兴等编著后张法预应力钢绞线伸长量的计算与现场测量控制预应力钢绞线施工时,采用张拉应力和伸长值双控,实际伸长值与理论伸长值误差不得超过6%,后张预应力技术一般用于预制大跨径简支连续梁、简支板结构,各种现浇预应力结构或块体拼装结构。
