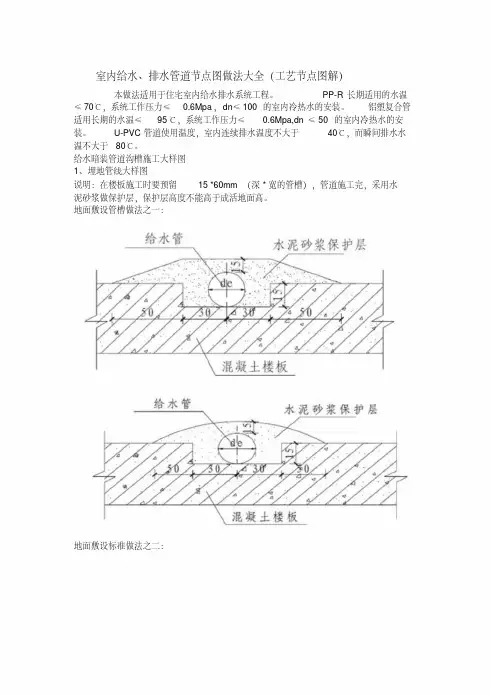

给水暗装管道沟槽施工大样图1、埋地管线大样图说明:在楼板施工时要预留15 *60mm (深*宽的管槽),管道施工完,采用水泥砂浆做保护层,保护层高度不能高于成活地面高。
地面敷设管槽做法之一:地面敷设标准做法之二:2、嵌墙内管道施工大样图说明:管道嵌在卫生间、厨房墙内的管道,深和宽按照本图要求,但是表面不包括装饰层厚度;管道安装完,用水泥砂浆土填充。
如果材料为PP-R管,表面抹灰层内设钢丝网,钢丝网规格为10*10*0.5mm。
管道支架自由臂安装大样图本图为PP-R管道自由臂安装标准给水管道穿越楼板及墙大样图1、管道楼面套管。
PP-R管、铝塑复合管管道穿楼板距地面300mm设固定支架,钢管支架按照规范执行;将套管内壁清理干净,填料选用发泡聚乙烯或聚氨酯等材料,封堵前将套管内壁清理干净。
厨房、卫生间套管高出地面50mm。
穿楼板套管尺寸 2.3表2、钢管、PP-R、铝塑复合管穿墙套管说明:管道穿墙套管表面用砂纸打毛,穿墙套管可采用U-PVC或钢管,穿越地下室外墙必须用钢套管;柔性填料选用聚氨酯发泡、油麻或石棉绳给水管线穿越基础施工大样图柔性填料可选用聚氨酯发泡材料,括号内的用于外保温管道给水管道穿越沉降缝抗震缝、伸缩缝大样图说明:管道穿墙外表面应砂纸打毛,弯管两侧必须设固定支架,安装完要用柔性填料封堵。
给水管道穿越外墙的标准做法说明:管道从室内地面保护层通过墙内返到200mm拐到外墙墙内,再返到室外地面保护层内,施工完后,内外墙用水泥砂浆抹平。
排水管道穿越楼板、屋面、地下室外墙或基础大样图管道穿墙套管表面用砂纸打毛,穿墙套管可采用U-PVC或钢管,穿越地下室外墙必须用钢套管;柔性填料选用聚氨酯发泡、油麻或石棉绳成品管支架大样图PP-R管、铝塑复合管的支架、吊架施工参见下图水表安装大样图L与水表规格有关:DN15水表L≥400mm;DN20水表L≥500mm ;DN25水表L≥600mm卫生间设计大样图采用PP-R管应由外墙进卫生间,热水管道标高0.50m,冷水管道标高0.35m,沿侧墙敷设,进厨房或阳台的管道可由地面直接敷设到各用水点,不宜在卫生间内地面敷设。
图文详解!室内给水管安装、排水及管件安装施工工艺

图文详解!室内给水管安装、排水及管件安装施工工艺01室内给水管安装1、室内给水管安装工艺要点工序流程:编制施工方案和安装技术措施→定位弹线→支吊架制作、安装→PP-R给水管热熔安装→管道水平校正→管道固定→穿墙套管内填塞→穿墙孔洞修补→管道水压试验→给水管成品保护。
控制要点:图纸固化、弹线、热熔、校正正、套管填塞、水压试验共六个方面;室内给水管道的阀门:主立管在出地面后300~500mm装设阀门。
管径小于或等于DN50,宜采用球阀;管径大于DN50,宜采用闸阀,给水立管预留阀门管件位置应根据卫生器具的安装高度确定。
穿越地下室外墙或地下构筑物墙壁处应加防水套管,给水立管通过楼板时套管应高出地面20~50mm ,住宅内厨房间、卫生间给水立管穿楼板、墙面一般可不设置套管,立管根部与土建配合做出20~50mm水泥台度防止管根积水。
如果设计要求加设钢管套管,其套管高出地面50mm规格比管道大两号,并填塞密封膏封闭严密。
埋地管道或穿过楼板洞内不得使用活接头、法兰连接;给水立管出地面阀门处,需装活接头;给水管装有3个及以上配水点的支管始端,均装活接头;活接头的子口一头安装在来水方向,母口一端安装在去水方向。
1#楼PP-R给水管道的支架在施工前,须在砼结构板下弹控制线,保证支架在一直线上1#楼走道内PP-R给水管排列整齐、支架固定间距均匀,管道平整度符合规范要求,过墙处安装套管PP-R管与固定支架间加设塑料软管作保护2、安装工艺质量要点冷热水管道水平上下并行时,热水管在冷水管上边,冷水管在下边;垂直安装时热水管在冷水管面向的左边;在卫生器具上安装冷、热水龙头,热水龙头应安装在面向的左侧,冷水龙头安装在面向的右侧。
管井内水表外壳距净墙不得大于30mm,不得小于10mm,冷热水立管中心间距为≥80mm。
表位前后的直线管段长度超过300mm时,支管应煨弯沿墙敷设。
给水管道的支架在施工前,须在砼结构板下弹控制线,保证支架在一直线上;走道内给水管排列整齐、支架固定间距均匀,管道平整度符合规范要求。
万科集团装修工程工艺工法及节点详图

万科集团装修工程工艺工法及节点详图集团工程管理部集团万创设计管理中心二○一一年三月三十日页脚内容0总说明:由集团工程管理部组织一线公司共同研究的《万科集团装修工程工艺工法及节点详图》已编制完成,并经集团工程技术委员会装修技术组审核通过。
本图集作为集团装修工程的专用工艺工法图集,包括吊顶、窗台、楼地面、洁具、木作五部分工艺工法内容。
本图集为集团统一标准,将作为集团设计、招标、施工、成本结算的依据,供万科项目设计、施工、监理等单位在全集团装修工程中使用,各公司必须严格执行。
对于图集中有多个方案的,可以根据当地施工队伍习惯及水平选择相应方案,方案选择要在设计前确定。
设计前要与设计方充分沟通,对于与设计不一致的,装修节点图按照设计要求,但施工的工艺工法应以本图集为准。
本图集(A0版)自发布之日生效,并将纳入集团实测实量与工程质量检查、评估范围。
各公司在执行过程中如发现问题,或有疑问请与集团工程管理部杨满宏联系,分机6418。
页脚内容1目录页脚内容2页脚内容3页脚内容4页脚内容5页脚内容6页脚内容7页脚内容8页脚内容9页脚内容10页脚内容11页脚内容12页脚内容13页脚内容14页脚内容15页脚内容16页脚内容17页脚内容18页脚内容19页脚内容20调直后固定铝合金条形扣板吊顶做法6安装铝合金条形板铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将条形板两边轻压,卡进主龙骨后再推紧7清理饰面铝扣板安装完,需用布把板面全部拭擦干净,不得有污物及手印等铝合金条形扣板吊顶审核校对马红军李峻设计 傅思勤页脚内容216安装铝合金方形板铝扣板安装时在装配面积的中间位置垂直次龙骨方向拉一条基准线,对齐基准线向两边安装。
安装时,轻拿轻放,必须顺着翻边部位顺序将方形板两边轻压,卡进主龙骨后再推紧铝合金方形扣板吊顶做法图7清理饰面铝扣板安装完,需用布把板面全部拭擦干净,不得有污物及手印等铝合金方形扣板吊顶审核校对马红军李峻设计傅思勤页脚内容22页脚内容23节点详图 节点详图平顶灯槽(高度《300,距墙长度《400)做法(一)平顶灯槽(高度《300,距墙长度>400)做法(二)做法说明做法说明1、 木龙骨六面涂刷防火涂料。
施工工艺室内给水、排水管道节点图做法总结计划大全节点图解要点计划

室内给水、排水管道节点图做法大全(工艺节点图解)本做法适用于住处室内给水排水系统工程。
PP-R长远适用的水温≤70℃,系统工作压力≤,dn≤100的室内冷热水的安装。
铝塑复合管适用长远的水温≤95℃,系统工作压力≤0.6Mpa,dn≤50的室内冷热水的安装。
U-PVC管道使用温度,室内连续排水温度不大于40℃,而刹时排水水温不大于80℃。
给水暗装管道沟槽施工大样图1、埋地管线大样图说明:在楼板施工时要预留15*60mm(深*宽的管槽),管道施工完,采用水泥砂浆做保护层,保护层高度不能够高于成活地面高。
地面敷设管槽做法之一:地面敷设标准做法之二:2、嵌墙内管道施工大样图说明:管道嵌在卫生间、厨房墙内的管道,深和宽依照本图要求,但是表面不包括装饰层厚度;管道安装完,用水泥砂浆土填充。
若是资料为PP-R管,表面抹灰层内设钢丝网,钢丝网规格为。
管道支架自由臂安装大样图本图为PP-R管道自由臂安装标准给水管道穿越楼板及墙大样图1、管道楼面套管。
PP-R管、铝塑复合管管道穿楼板距地面300mm设固定支架,钢管支架依照规范执行;将套管内壁清理干净,填料采用发泡聚乙烯或聚氨酯等资料,封堵前将套管内壁清理干净。
厨房、卫生间套管高出地面50mm。
穿楼板套管尺寸表2、钢管、PP-R、铝塑复合管穿墙套管说明:管道穿墙套管表面用砂纸打毛,穿墙套管可采用U-PVC或钢管,穿越地下室外墙必定用钢套管;柔性填料采用聚氨酯发泡、油麻或石棉绳给水管线穿越基础施工大样图柔性填料可采用聚氨酯发泡资料,括号内的用于外保温管道给水管道穿越沉降缝抗震缝、伸缩缝大样图说明:管道穿墙表面面应砂纸打毛,弯管两侧必定设固定支架,安装完要用柔性填料封堵。
给水管道穿越外墙的标准做法说明:管道从室内地面保护层经过墙内返到200mm拐到外墙墙内,再返到室外处面保护层内,施工完后,内外墙用水泥砂浆抹平。
排水管道穿越楼板、屋面、地下室外墙或基础大样图管道穿墙套管表面用砂纸打毛,穿墙套管可采用U-PVC或钢管,穿越地下室外墙必定用钢套管;柔性填料采用聚氨酯发泡、油麻或石棉绳成品管支架大样图PP-R管、铝塑复合管的支架、吊架施工拜会以下图水表安装大样图L与水表规格有关:DN15水表L≥400mm;DN20水表L≥500mm;DN25水表L≥600mm卫生间设计大样图采用PP-R管应由外墙进卫生间,热水管道标高,冷水管道标高,沿侧墙敷设,进厨房或天台的管道可由地面直接敷设到各用水滴,不宜在卫生间内地面敷设。
全面好用,75页万科水电专业工艺工法图册(排水、电气)值得借鉴

全面好用,75页万科水电专业工艺工法图册(排水、电气)值得借鉴建筑水电安装工程具有规模大、形式多样、技术复杂、开放性强等特点。
随着人们对建筑水电安装质量要求的提高,我国对相关的水电安装质量问题也进行了严格的要求。
因此,研究建筑水电安装的质量问题具有一定的现实意义。
今天带来万科实际项目工程,水电专业工艺工法节点手册,共75页ppt,包括水专业、电气专业两部分工艺工法,资料内容全面细致,超多细部实图论证,值得水电专业安装工程人员学习收藏。
目录:一、给排水专业1.1户内给水管管线布置做法1.2给水管道穿楼面1.3后砌墙预留空调洞做法1.4水表箱内水表安装节点1.5生活水箱降噪做法详图二、电气专业2.1砌体墙线盒安装节点图2.2橱柜内背板面插座安装做法2.3电缆桥架双杆吊架安装节点图2.4人工接地节点图2.5室外埋地电缆敷设节点图户内给水管管线布置做法1、冷热水平行安装热水管应在冷水管上方,垂直安装热水管应在冷水管左侧2、管线在房间内沿棚顶铺设给水管道穿竖向结构做法水表箱内水表安装节点1、施工时进出表箱的水管应在水表箱内至少保留一只九十度弯头。
安装时水表箱内应保留九十度弯头。
2、施工时应使用生料带,严禁使用麻丝和厚白漆。
屋面侧排地漏安装节点图角阀水管管头安装做法低温热水地板辐射供暖系统干法施工砌体后埋设墙线盒安装按精装图确定线管的走向,按水平与垂直控制线进行定位弹线,垂直线为线盒的中心线,水平线为线盒的底边线,同一室内水平线误差不得超过2mm实心砖墙暗装配电箱做法。
施工工艺室内给水、排水管道节点图做法大全(节点图解)

施工工艺室内给水、排水管道节点图做法大全(节点图解)————————————————————————————————作者:————————————————————————————————日期:室内给水、排水管道节点图做法大全(工艺节点图解)本做法适用于住宅室内给水排水系统工程。
PP-R长期适用的水温≤70℃,系统工作压力≤0.6Mpa,dn≤100的室内冷热水的安装。
铝塑复合管适用长期的水温≤95℃,系统工作压力≤0.6Mpa,dn≤50的室内冷热水的安装。
U-PVC管道使用温度,室内连续排水温度不大于40℃,而瞬间排水水温不大于80℃。
给水暗装管道沟槽施工大样图1、埋地管线大样图说明:在楼板施工时要预留15 *60mm (深*宽的管槽),管道施工完,采用水泥砂浆做保护层,保护层高度不能高于成活地面高。
地面敷设管槽做法之一:地面敷设标准做法之二:2、嵌墙内管道施工大样图说明:管道嵌在卫生间、厨房墙内的管道,深和宽按照本图要求,但是表面不包括装饰层厚度;管道安装完,用水泥砂浆土填充。
如果材料为PP-R管,表面抹灰层内设钢丝网,钢丝网规格为10*10*0.5mm。
管道支架自由臂安装大样图本图为PP-R管道自由臂安装标准给水管道穿越楼板及墙大样图1、管道楼面套管。
PP-R管、铝塑复合管管道穿楼板距地面300mm设固定支架,钢管支架按照规范执行;将套管内壁清理干净,填料选用发泡聚乙烯或聚氨酯等材料,封堵前将套管内壁清理干净。
厨房、卫生间套管高出地面50mm。
穿楼板套管尺寸2.3表2、钢管、PP-R、铝塑复合管穿墙套管说明:管道穿墙套管表面用砂纸打毛,穿墙套管可采用U-PVC或钢管,穿越地下室外墙必须用钢套管;柔性填料选用聚氨酯发泡、油麻或石棉绳给水管线穿越基础施工大样图柔性填料可选用聚氨酯发泡材料,括号内的用于外保温管道给水管道穿越沉降缝抗震缝、伸缩缝大样图说明:管道穿墙外表面应砂纸打毛,弯管两侧必须设固定支架,安装完要用柔性填料封堵。
万科集团【结构防水细部构造做法】

【万科研发】万科集团【结构防水细部构造做法】结构防水,指结构(包括混凝土墙、底板和顶棚等等)自身具有足够的防水抗渗能力,不需要另外设置防水层.混凝土结构具备自防水能力,需要满足三个条件:(1)混凝土本身有较高抗渗性能(到达要求的抗渗等级);(2)混凝土结构没有裂缝;(3)混凝土结构有抵抗相应水压需要的厚度。
一、地下室混凝土后浇带a、后浇带分为收缩型后浇带和沉降型后浇带.收缩型后浇带一般在两侧混凝土龄期达到42 天后施工,沉降型后浇带则必须待高层部位主体结构施工结束、沉降基本完成后浇筑。
b、后浇带应设在受力和变形较小的部位。
c、后浇带应采用补偿收缩混凝土浇筑,其抗渗和抗压等级不应低于两侧混凝土.d、后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不少于28 天。
1、地下室底板后浇带(1)做法说明:底板后浇带下部须设基槽,做成后的基槽表面须比底板底面低250mm 以上,两边放坡不大于45 度,上部宽度各大出后浇带150mm 以上.底板后浇带下部须设防水附加层,防水附加层宽度需在两边各大出后浇带300mm 以上。
(2)工艺流程:后浇带基槽-—浇筑底板混凝土—-清理后浇带——浇筑后浇带混凝土——养护(3)节点图:4)构造做法:a。
后浇带基槽底板下后浇带基槽做法除在混凝土垫层上部增加一层防水附加层外,其余顺序与底板下部做法相同,防水附加层宽度需在两边各大出后浇带300mm 以上。
b。
浇筑底板混凝土浇筑底板混凝土前,须在后浇带处安装具有一定强度的密目钢板网以阻挡底板混凝土流失,浇筑底板混凝土时须保证钢板网处混凝土密实.c。
清理后浇带清理干净底板与后浇带接合处的浮浆和垃圾并湿润24 小时以上;清理干净后浇带内钢筋上的附着物。
清理干净后浇带基槽内的垃圾和积水.d。
浇筑后浇带混凝土后浇带混凝土的抗渗和抗压等级不得低于底板混凝土;后浇带混凝土须选用具有补偿收缩作用的微膨胀混凝土。
后浇带混凝土须一次浇筑完成,不得留设施工缝。
室内给水排水管道节点

本做法适用于住宅室内给水排水系统工程。
PP-R长期适用的水温≤70℃,系统工作压力≤0.6Mpa,dn≤100的室内冷热水的安装。
铝塑复合管适用长期的水温≤95℃,系统工作压力≤0.6Mpa,dn≤50的室内冷热水的安装。
U-PVC管道使用温度,室内连续排水温度不大于40℃,而瞬间排水水温不大于80℃。
给水暗装管道沟槽施工大样图1、埋地管线大样图说明:在楼板施工时要预留15 *60mm (深*宽的管槽),管道施工完,采用水泥砂浆做保护层,保护层高度不能高于成活地面高。
地面敷设管槽做法之一:地面敷设标准做法之二:2、嵌墙内管道施工大样图说明:管道嵌在卫生间、厨房墙内的管道,深和宽按照本图要求,但是表面不包括装饰层厚度;管道安装完,用水泥砂浆土填充。
如果材料为PP-R管,表面抹灰层内设钢丝网,钢丝网规格为10*10*0.5mm。
管道支架自由臂安装大样图本图为PP-R管道自由臂安装标准给水管道穿越楼板及墙大样图1、管道楼面套管。
PP-R管、铝塑复合管管道穿楼板距地面300mm设固定支架,钢管支架按照规范执行;将套管内壁清理干净,填料选用发泡聚乙烯或聚氨酯等材料,封堵前将套管内壁清理干净。
厨房、卫生间套管高出地面50mm。
穿楼板套管尺寸2.3表2、钢管、PP-R、铝塑复合管穿墙套管说明:管道穿墙套管表面用砂纸打毛,穿墙套管可采用U-PVC或钢管,穿越地下室外墙必须用钢套管;柔性填料选用聚氨酯发泡、油麻或石棉绳给水管线穿越基础施工大样图柔性填料可选用聚氨酯发泡材料,括号内的用于外保温管道给水管道穿越沉降缝抗震缝、伸缩缝大样图说明:管道穿墙外表面应砂纸打毛,弯管两侧必须设固定支架,安装完要用柔性填料封堵。
给水管道穿越外墙的标准做法说明:管道从室内地面保护层通过墙内返到200mm拐到外墙墙内,再返到室外地面保护层内,施工完后,内外墙用水泥砂浆抹平。
排水管道穿越楼板、屋面、地下室外墙或基础大样图管道穿墙套管表面用砂纸打毛,穿墙套管可采用U-PVC或钢管,穿越地下室外墙必须用钢套管;柔性填料选用聚氨酯发泡、油麻或石棉绳成品管支架大样图PP-R管、铝塑复合管的支架、吊架施工参见下图热水器进进出水管安装大样图水表安装大样图L与水表规格有关:DN15水表L≥400mm;DN20水表L≥500mm ;DN25水表L≥600mm卫生间设计大样图1、采用PP-R管应由外墙进卫生间,热水管道标高0.50m,冷水管道标高0.35m,沿侧墙敷设,进厨房或阳台的管道可由地面直接敷设到各用水点,不宜在卫生间内地面敷设。
万科集团水电工艺节点做法

20.6.9
28 十六、砌筑墙面电箱留洞预制块做法节点图
20.6.9 29
• 定型模具应固定牢固,拆卸方便,采用钢模或木模都可, 建议使用钢模。
• 预制块不应太重,以施工人员能顺利搬运为宜,过大过高 应设置成2 块组合(内部配筋加强)。
20.6.9
24
十四、橱柜内背板面插座安装做法
1、施工前期需根据橱柜安 装图核对插座定位图,保 证插座在橱柜柜体中位置 的正确性。 2、面板应固定在橱柜的背 板上,应保证面板安装后 无背板破口外露现象,以 保证观感保证。 3、橱柜背板应有足够的强 度,使插座面板安装螺钉 能够可靠固定在橱柜背板 上。
• 套管周围水泥砂浆阻水圈,高50mm
给水管穿屋面做法
20.6.9 8
通气管出屋面做法
• 在套管四周用水泥砂浆倒角45°,表面收 光;
• 砼(骨料粒径15~20mm)保护层与装饰 面层施工;
• 保温层收口;
• 防水层施工;
• 套管周边平面250mm、上返250mm范围 施工2.0mm厚聚氨酯防水涂料附加层;
20.6.9
3
给水管在吊顶内敷设
20.6.9 4
• 结构留槽:剪力墙施工时在 土建模板上钉20mm厚的木 条
• 砌体切槽:dn+40mm≤槽 宽≤dn+60mm, 槽深=d n+20mm,必须机械切槽
• 挂网时,钢丝网宽度不小于 槽宽+100mm,以避免墙面开 裂,挂网的材料采用抹灰用 的镀锌钢丝网(10*10*0.7)
塑板切割成型塞入底盒保护
管内穿线完成及墙面第一遍面漆之后,第二
遍面漆之前进行开关插座面板安装,安装前
万科室内给水管安装规范

万科室内给水管安装规范篇一:室内给水、排水管道节点图做法大全(万科做法)室内给水、排水管道节点图做法大全(万科做法)本做法适用于住宅室内给水排水系统工程。
PP-R长期适用的水温≤70℃,系统工作压力≤0.6Mpa,dn≤100的室内冷热水的安装。
铝塑复合管适用长期的水温≤95℃,系统工作压力≤0.6Mpa,dn≤50的室内冷热水的安装。
U-PVC管道使用温度,室内连续排水温度不大于40℃,而瞬间排水水温不大于80℃。
给水暗装管道沟槽施工大样图1、埋地管线大样图说明:在楼板施工时要预留15 *60mm (深*宽的管槽),管道施工完,采用水泥砂浆做保护层,保护层高度不能高于成活地面高。
地面敷设管槽做法之一:地面敷设标准做法之二:2、嵌墙内管道施工大样图说明:管道嵌在卫生间、厨房墙内的管道,深和宽按照本图要求,但是表面不包括装饰层厚度;管道安装完,用水泥砂浆土填充。
如果材料为PP-R管,表面抹灰层内设钢丝网,钢丝网规格为10*10*0.5mm。
管道支架自由臂安装大样图本图为PP-R管道自由臂安装标准给水管道穿越楼板及墙大样图1、管道楼面套管。
PP-R管、铝塑复合管管道穿楼板距地面300mm设固定支架,钢管支架按照规范执行;将套管内壁清理干净,填料选用发泡聚乙烯或聚氨酯等材料,封堵前将套管内壁清理干净。
厨房、卫生间套管高出地面50mm。
穿楼板套管尺寸2.3表篇二:(万科技术标准)水暖工程施工技术篇三:(万科技术标准)室外给排水管网工程室外给排水管网工程1. 适用范围本技术要求适用于万科地产深圳区域所有室外给排水管网工程招投标及现场施工指导。
2. 依据2.1. 除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于:《工程建设标准强制性条文》2002年版《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《给水排水管道工程施工及验收规范》(GB50268-97)室外硬聚氯乙烯给水管道工程施工及验收规程(CECS 10:90)建筑给水聚乙烯类管道工程技术规程(CJJ/T98-2003)埋地硬聚氯乙烯给水管道工程技术规程(CECS17:2000)埋地硬聚氯乙烯排水管道工程技术规程(CECS122:2001)国家建筑标准设计图集2.2. 若承包商对以下要求有任何疑义,应立即向万科地产提出,由万科地产做最终决定,否则视为接受。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
室内给水、排水管道节点图做法大全(万科做法)
本做法适用于住宅室内给水排水系统工程。
PP-R长期适用的水温≤70℃,系统工作压力≤0.6Mpa,dn≤100的室内冷热水的安装。
铝塑复合管适用长期的水温≤95℃,系统工作压力≤0.6Mpa,dn≤50的室内冷热水的安装。
U-PVC管道使用温度,室内连续排水温度不大于40℃,而瞬间排水水温不大于80℃。
给水暗装管道沟槽施工大样图
1、埋地管线大样图
说明:在楼板施工时要预留15 *60mm (深*宽的管槽),管道施工完,采用水泥砂
浆做保护层,保护层高度不能高于成活地面高。
地面敷设管槽做法之一:
地面敷设标准做法之二:
2、嵌墙内管道施工大样图
说明:管道嵌在卫生间、厨房墙内的管道,深和宽按照本图要求,但是表面不包括装
饰层厚度;管道安装完,用水泥砂浆土填充。
如果材料为PP-R管,表面抹灰层内设钢丝网,钢丝网规格为10*10*0.5mm。
管道支架自由臂安装大样图本图为PP-R管道自由臂安装标准
给水管道穿越楼板及墙大样图
1、管道楼面套管。
PP-R管、铝塑复合管管道穿楼板距地面300mm设固定支架,钢管支架按照规范执行;将套管内壁清理干净,填料选用发泡聚乙烯或聚氨酯等材料,封堵前将套管内壁清理干净。
厨房、卫生间套管高出地面50mm。
穿楼板套管尺寸 2.3表
2、钢管、PP-R、铝塑复合管穿墙套管
说明:管道穿墙套管表面用砂纸打毛,穿墙套管可采用U-PVC或钢管,穿越地下室外墙必须用钢套管;柔性填料选用聚氨酯发泡、油麻或石棉绳
给水管线穿越基础施工大样图
柔性填料可选用聚氨酯发泡材料,括号内的用于外保温管道
给水管道穿越沉降缝抗震缝、伸缩缝大样图
说明:管道穿墙外表面应砂纸打毛,弯管两侧必须设固定支架,安装完要用柔性填料封堵。
给水管道穿越外墙的标准做法
说明:管道从室内地面保护层通过墙内返到200mm拐到外墙墙内,再返到室外地面保护层内,施工完后,内外墙用水泥砂浆抹平。
排水管道穿越楼板、屋面、地下室外墙或基础大样图
管道穿墙套管表面用砂纸打毛,穿墙套管可采用U-PVC或钢管,穿越地下室外墙必须用钢套管;柔性填料选用聚氨酯发泡、油麻或石棉绳
成品管支架大样图
PP-R管、铝塑复合管的支架、吊架施工参见下图热水器进进出水管安装大样图
水表安装大样图
L与水表规格有关:DN15水表L≥400mm;DN20水表L≥500mm ;DN25水表
L≥600mm
卫生间设计大样图
1、采用PP-R管应由外墙进卫生间,热水管道标高0.50m,冷水管道标高0.35m,沿侧墙敷设,进厨房或阳台的管道可由地面直接敷设到各用水点,不宜在卫生间内地面敷设。
2、采用PP-R管或铝塑复合管不宜采用下图做法
3、卫生间铝塑复合管的标准做法
室内给水隐蔽管线标识做法
在管道隐蔽并移交下一道工序前,必须把隐蔽管道的路由标好,用黑色墨汁做好标识,字体为宋体字标注“线内有管”,标注间距为 1.5~2.0米,拐点处必须做标注,单管隐蔽
线宽150mm,双管线宽300mm;
地漏安装节点大样图
说明:地漏安装在楼板上预留孔洞内,孔洞直径(DN+100),地漏应比装饰面低10mm,地漏尺寸
成品排水检查口装饰盒图片
说明:检查口装饰盒尺寸长*宽*高:230*230*80,材质为U-PVC
坐便安装大样图
说明:将PVC-U短管顶部安装至突出钢筋混凝土楼板面200mm的位置,待土建人员补好洞并检查确实不漏水后,做完防水及装饰层后,再进行坐便安装。
工艺流程
安装前准备工作--安装定位--涂刷粘接胶(安装泡沫沥青垫圈)--安装就位
1、安装前准备工作
a.检查排水管去水口,取出去水管的临时堵头,确认去水管内无杂物后,将管口周围
与坐便器底部地面清扫干净,并用干燥、干净的抹布搽干。
b.采用角磨机调整坐便器去水口的高度,并保证管口水平平整,若安装连体坐便器,
该去水高度应调整为出瓷砖地面10mm,若安装分体坐便器,该去水口高度应调整为出瓷
砖地面5mm。
2、安装定位
a.确定排污管中心,并划出十字中心线,中心线预估应延长到安装位外地面,如下图
所示
b.翻转坐便器,在坐便器去水口上确定中心,并划出十字中心线,中心线应延伸到座
便器底部四周侧边,如上右图所示。
将坐便器去水口与坐便下水口对齐,使坐便器接触的地面的边沿画一圈坐便器位置线后,将坐便器移开。
3、涂刷粘接胶
a.在铅笔划线部位沿线的内侧涂均匀抹一圈宽10mm、厚10mm白色硅酮耐候胶,如下图所示
b.排污口处理
(1)若安装分体坐便器,应在去水管管口周围(下左图)与坐便器排水口处(下右图)均匀图上宽10mm,厚度10mm白色硅酮耐侯胶。
如下图所示:
(2)若安装连体坐便器,该部位直接使用洁具公司配备的泡沫沥青密封圈连接,如下
图所示:
4、安装就位
a.将坐便器上的十字线与地面排污口的十字线应对准吻合,慢慢摆回原位,并用力慢慢压下,至底部硅胶溢出;
b.把坐便器底部压出的硅胶清理干净,并修整光滑顺直。
