绍兴市人民政府办公室转发市发改委关于绍兴市政府投资项目管理和审批操作流程实施办法的通知

绍兴市人民政府办公室转发市发改委关于绍兴市政府投资项目管理和审批操作流程实施办法的通知

绍兴市人民政府办公室转发市发改委关于绍兴市政府投资项目管理和审批操作流程实施办法的通知文章属性•【制定机关】绍兴市人民政府办公室•【公布日期】2011.07.19•【字号】绍政办发(2011)121号•【施行日期】2011.08.20•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】国有资产监管正文绍兴市人民政府办公室转发市发改委关于绍兴市政府投资项目管理和审批操作流程实施办法的通知绍政办发(2011)121号各县(市、区)人民政府,市政府各部门:市发改委制订的《绍兴市政府投资项目管理和审批操作流程实施办法》,已经市政府同意,现转发给你们,请认真贯彻实施。

二〇一一年七月十九日绍兴市政府投资项目管理和审批操作流程实施办法第一条为加强政府投资项目管理,切实提高行政审批效率,促进政府投资项目顺利实施,按照《行政许可法》以及国家和省深化审批制度改革、强化行政效能建设的有关规定,根据《绍兴市政府投资项目管理办法(修订稿)》,结合我市实际,特制定本办法。

第二条政府投资项目管理应遵循近期与远期相结合,事前、事中、事后监督相结合的原则,使管理工作依法合规、有序开展。

项目审批实行“一门受理、抄告相关、同步审批、限时办结”的方式,优化办事流程,压缩审批时限,提高服务水平,确保政府投资项目审批提速提效。

第三条政府投资项目的管理和审批分项目储备、年度计划编制、项目审批、监督检查、竣工验收五个阶段。

第四条项目储备阶段。

为加快项目前期研究、生成和谋划工作,增强发展后劲,政府有关部门和项目业主单位应根据相关规划,落实专人和专项经费,组织开展课题研究、规划及项目建议书编制等前期工作后,向发改部门申报,经发改部门组织咨询论证,报市政府同意后,列入政府投资项目储备库,并实施动态管理。

在政府投资项目年度计划编制前均可申报。

第五条政府投资项目年度计划编制阶段。

列入政府投资计划的项目,应当从政府投资项目储备库中选取。

政府投资项目年度计划编报程序:(一)项目业主单位在每年9月底之前向发改部门提出下一年度项目投资计划,并向财政部门提出下一年度资金计划;(二)发改部门会同国土、财政等部门进行综合平衡;(三)提交市政府常务会议同意后由市政府发文;(四)根据批准的政府投资项目年度计划,项目业主单位向发改部门提出立项申请并办理相关报批手续。

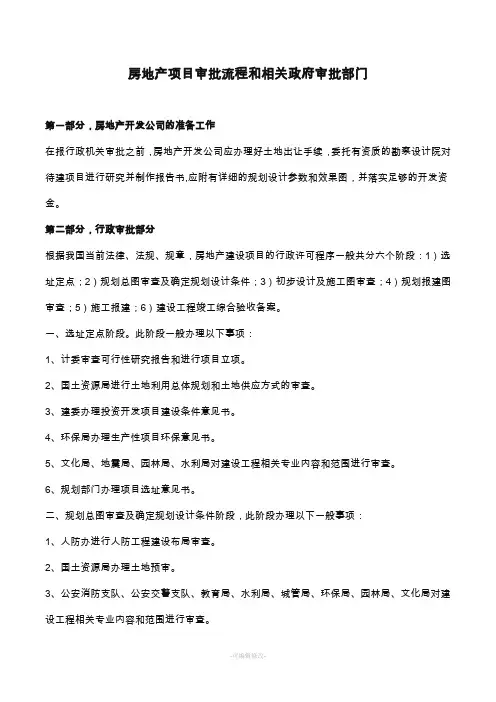

房地产项目审批流程和相关政府审批部门

房地产项目审批流程和相关政府审批部门

房地产项目审批流程和相关政府审批部门第一部分,房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。

第二部分,行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。

一、选址定点阶段。

此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。

2、国土资源局进行土地利用总体规划和土地供应方式的审查。

3、建委办理投资开发项目建设条件意见书。

4、环保局办理生产性项目环保意见书。

5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。

6、规划部门办理项目选址意见书。

二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。

2、国土资源局办理土地预审。

3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。

4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。

5、规划部门确定建设工程规划设计条件。

三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。

2、公安消防支队对初步设计的消防设计进行审查。

3、公安局交警支队对初步设计的交通条件进行审查。

4、人防办对初步设计的人防设计进行审查。

5、国土资源局进行用地预审。

6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。

7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。

8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。

政府出资的投资项目审批(权限内)办事指南

政府出资的投资项目审批(权限内)办事指南

政府出资的投资项目审批(权限内)办事指南1、事项名称政府出资的投资项目审批(权限内)2、颁发的证件及有效期颁发的证件:批文;证件有效期:暂无明确规定3、审批类型及法律效力审批。

申请单位凭批文办理国土、规划、工商、建设等手续。

4、设定依据1、《国务院关于投资体制改革的决定》(国发[2004]20号);2、《国务院办公厅关于保留部分非行政许可审批项目的通知》(国办发[2004]62号);3、《工程建设项目可行性研究报告增加招标内容和核准招标事项暂行规定》(国家发展计划委员会令第九号);4、《国家发改委关于印发审批地方政府投资项目有关规定(暂行)的通知》(发改投资[2005]1392号);5、广东省发展和改革委员会《关于地方政府投资项目审批权限问题的通知》(粤发改资〔2009〕374号);6、《国务院关于调整固定资产投资项目资本金比例的通知》(国发〔2009〕27号);7、《中华人民共和国职业病防治法》(2002年5月1日施行);8、《关于做好建设项目职业病防护设施“三同时”审查工作的通知》(粤卫[2007]183号);97、《中共广东省委广东省人民政府关于佛山市顺德区开展综合试验工作的批复》(粤委[2009]35号)。

8、《中华人民共和国城乡规划法》。

9、《中华人民共和国土地管理法实施条例》。

10、《中华人民共和国环境影响评价法》。

10811、《固定资产投资项目节能评估和审查暂行办法》(国家发改委令第6号)。

11912、中共中央办公厅、国务院办公厅关于党政机关停止新建楼堂馆所和清理办公用房的通知(中办发[2013]17号)12103、中共广东省委办公厅、广东省人民政府办公厅关于党政机关停止新建楼堂馆所和清理办公用房的通知(粤办发[2013]20号)13114、中共中央办公厅、国务院办公厅关于进一步加强新建改扩建纪念设施管理的通知(中办发[2014]2号)141215、中共广东省委、广东省人民政府关于印发广东省党政机关厉行节约反对浪费实施细则》的通知(粤发[2014]7号)151316、中共广东省委办公厅、广东省人民政府办公厅关于进一步严格控制党政机关办公楼等楼堂馆所建设问题的通知(粤办发[2008]12号)16、广东省人民政府转发国务院关于执行《全国人大代表大会常务委员会关于授权国务院在广东省暂时调整部分法律法规的行政审批的决定》的通知(粤府函[2013]35号)5、审批条件1、政府直接投资或以资本金注入,以及其他财政性资金投资项目;2、使用政府投资补助、转贷和贷款贴息等方式投资的项目,审批资金审请报告。

广东省政府投资工程建设项目审批流程图示范文本

广东省政府投资工程建设项目审批流程图示范文本
开工前办理
建筑施工图设计文件 消防设计文件 人防设计文件 技防设计文件 雷电防护装置设计文件
供水、供电、燃气、排 水、通信等市政公用基 础设施竣工验收后直接
办理接入事宜
规划条件核实测量 人防测量 不动产测绘
确定 建设条 件、项目 建
议书 审批 (未经 策划
的项 目) (发展 改革
部门)
并联办理
选址 意见 书核 发
城市建筑垃圾处置核准 污水排入排水管网许可证
(城管部门)
核发(排水部门)
第三阶段可并联或并行办理事项 (施工过程中按需办理)
市政设施建设类审批 (市政部门和公安交管
部门)
工程建设涉及城市绿 地、树木审批 (绿化部门)
因工程建设需要拆除、改动、迁移供水、排水与污 水处理设施审核(供水、排水部门)
第三阶段可并联或并行办理的其他事项
门、人防 部门)
建设 工程城 建档案 验收
(城建 档案部 门)
建设 工程竣 工验 收备案 (住建部门)
相关部门通过多规合一业务协 同平台提出建设条件,以及需
要开展的评估评价事项要求
港口岸线使用审批 (交通运输部门)
工程建设使用草原审核 (林业部门)
第一阶段可并联或并行办理事项
海域使用权审核 (自然资源部门)
第二阶段可并联或并行办理的其他事项
江河、湖泊新建、改建 或者扩大排污口审核 (生态环境部门)
占用农业灌溉水源、 灌排工程设施审批
(水利部门)
地名命名核准 (民政部门)
航道通航条件影响评价审核 (交通运输部门)
第一、二阶段可并联或并行办理事项
宗教活动场所内改建或者新建建筑物审 批(民宗部门)
涉及国家安全事项的建设项目审批 (国安部门)

政府投资项目审批事项审查工作规程(细则)

政府投资项目审批事项审查工作规程(细则)
责任 因不履行或不正确履行行政职责,情节较轻者,给予效能告诫;情节较重者,给予党政纪处分;触犯刑法者,移交司 追究 法机关追究其刑事责任。
备注
业务科室审核
批准
审查 部门
行政审批科
行政审批科
各业务科室
委党组
责任 人
行政审批科窗口科员
行政审批科科长
各业务科科长
委领导
审查 内容
通过网上预审、书面核验对申请材 料进行形式要件审查和实质性审查
对申请材料进行实质要件复 核审查,复核申报材料的完 整性、真实性
从行业政策、相关规划 对提交的项目进行审定、
审查 方式
网上预审、书面审查
网上复审、书面审查
书面审查
委党组会议审查
1.对材料是否齐全进行审查 (1)审查是否为市本级政府采用直接投资(含国企)或以资本金注入方式安排各类财政性资金的项目,且在我委职权 范围内审批事项。(2)审查是否属于依法可以申请的范围内。(3)按照办理规程要求的申报材料清单,逐项对照检 项目 查材料要件是否齐全。(4)检查网上提交上传材料是否完整。 建议 2.对材料是否符合法定形式进行审查 书审 (1)项目请示文件:请示文件中涉及的项目建设依据、项目建设必要性、项目名称、项目地点、建设规模及内容、项 查流 目投资估算及资金筹措等是否与市政府批复的规划、计划文件相符合。(2)项目建议书文本:文本编制内容是否包括 程 建设的依据、建设必要性、建设规模及内容、建设方案、建设工期、投资估算、经济和社会效益等文本内容。 3.对是否符合办理政策及条件进行审查 审查项目是否符合国家、自治区、市和旗县相关发展规划,列入市本级财政预算,不存在债务风险,符合产业政策, 项目有建设必要性,建设规模和投资匡算合理。
1.对材料是否齐全进行审查 (1)审查项目已经过项目建议书阶段的审批。(列入相关规划化内项目可直接审批可研)(2)对照前置要件清单, 逐项检查附件材料是否齐全。(3)检查网上提交上传材料是否完整、准确。 2.对材料是否符合法定形式进行审查 (1)项目请示文件:请示文件中涉及的项目名称、项目建设必要性、项目地点、建设规模及内容、项目总投资等是否 符合项目建设实际。 (2)用地预审及选址意见书:需新征用地项目是否取得自然资源局颁发的用地预审及选址意见书,并在颁发的有效期 内,与项目建设选址信息是否一致。 可研 (3)土地使用权属证明:不需要新征建设用地的项目是否取得土地使用权属证明,如自然资源局颁发的建设用地批准 审查 证书、土地证、不动产权证书等。 流程 (4)项目稳评:项目社会稳定风险是否经过项目所在地维稳部门明确为低风险可控项目。 (5)能评:根据计算公式审查节能申明表、节能报告是否填写正确,项目单位是否通过减小能耗规避节能审查。 (6)招投标申请表:填写是否符合法定格式。 (7)项目可行性研究报告文本:项目可行性研究报告文本章节是否完整,内容是否符合实际,文本编制单位具有编制 资质。可行性研究报告是否分析项目的技术经济可行性、社会效益以及项目资金等主要建设条件的落实情况。 3.对是否符合办理政策及条件进行审查 审查项目属于政府投资项目,符合国家、自治区、市和旗县相关发展规划,列入市本级财政预算或计划,不存在债务 风险,符合产业政策,项目已经办理了用地预审及选址规划意见书且均在核发的有效期内,项目社会稳定风险明确为 低风险可控,建设规模和投资估算合理。

发改委政府出资项目审批流程(含政府投资项目的项目建议书、可行性研究报告、初步设计方案概算、招标方案)

发改委政府出资项目审批流程(含政府投资项目的项目建议书、可行性研究报告、初步设计方案概算、招标方案)

一:项目建议书审批
二:项目可行性研究报告审批
三:项目初步设计方案概算
四:投资项目招标方案审核
政府投资项目招标基本情况登记表
项目名称:联系人:
项目业主:联系电话:
2、委托招标:指建设项目拟委托招标中介代理机构组织招标活动。

3、公开招标:项目必须在国家、省指定媒体上公开发告招标公告,招标人以招标公告的方式邀请不特定的法人或其他组织投标。

4、邀请招标:指招标人以投标邀请书的方式邀请特定的法人或者其他组织投标。

政府投资项目程序

政府投资项目程序

政府投资项目程序一、项目储备包装根据央、省预算内资金支持领域和地方政府专项债券投向领域,储备包装一批重大项目,项目由各主管部门提出,发改局汇总收集,形成项目储备表。

项目对上争取资金都需录入国家重大建设项目库,各部门在库里申报项目并报送发改局,发改局审核后根据央省计划及专项债要求统一通过三年滚动计划库上报或录入本级项目储备库。

二、项目审批流程政府投资项目实行并联审批,所有非涉密投资项目的审批以及所涉及的投资项目从项目审批至竣工验收全过程的行政审批事项一律纳入全国投资项目在线审批监管平台办理,实现网上受理、办理、监管“一条龙”服务。

(一)项目建议书项目业主向发改局递交项目建议书请示文件及文本,由发改局出具项目建议书的批复。

(对纳入相关发展规划或技术简单、投资额小的项目,经审批机关同意,可行性研究报告可代项目建议书;对点多面广、单个项目小的项目,经审批机关同意,项目实施方案可代项目建议书、可行性研究报告和初步设计,但项目实施方案必须达到初步设计的深度要求。

)(二)可行性研究报告项目业主向发改局递交可行性研究报告请示文件及可研文本,在报批项目可行性研究报告前,必须取得规划选址、用地预审、节能审查等法定审批前置要件,项目审批前,有关部门应当进行项目咨询评估,充分论证项目建设的必要性和可行性,合理核定项目建设内容、建设规模、投资估算等。

由发改局出具可行性研究报告批复。

(三)初步设计项目业主委托具有相应资质的设计单位,严格按照批准的可行性研究报告进行初步设计并编制概算书。

投资概算应当包括工程建设费(含主体工程,附属工程,与工程建设有关的重要设备、材料等),工程建设其他费(含可研、勘察、设计、造价、监理等),征地拆迁费,“三通一平”、水、电、气安装等费用。

初步设计由行业主管部门负责审查批复。

(四)施工图审查项目业主委托具有相应资质的设计单位,严格按照概算批准的初步设计方案,遵循概算控制预算的原则进行施工图设计,施工图设计应当满足基本功能需要和使用安全,包括主体工程和附属工程。

北京市发展和改革委员会关于印发北京市发展和改革委员会行政审批事项审批程序规定的通知

北京市发展和改革委员会关于印发北京市发展和改革委员会行政审批事项审批程序规定的通知

北京市发展和改革委员会关于印发北京市发展和改革委员会行政审批事项审批程序规定的通知文章属性•【制定机关】北京市发展和改革委员会•【公布日期】2006.06.02•【字号】京发改[2006]836号•【施行日期】2006.06.02•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】机关工作正文北京市发展和改革委员会关于印发北京市发展和改革委员会行政审批事项审批程序规定的通知(京发改〔2006〕836号)各处室:为进一步规范行政审批行为,根据国家和本市有关规定,特制定《北京市发展和改革委员会行政审批事项审批程序规定》,已经委办公会讨论通过,现予以印发,请遵照执行。

二○○六年六月二日北京市发展和改革委员会行政审批事项审批程序规定行政审批事项1:权限内政府投资项目审批子项一:市政府投资项目的项目建议书审批(权限内)子项二:市政府投资项目的可行性研究报告审批(权限内)子项三:市政府投资项目的概算审批子项四:市政府投资项目的年度投资计划审批子项五:市政府投资项目的工程决算审批子项六:资金申请报告审批行政审批事项2:上报国家发改委审批的政府投资项目审核子项一:上报国家发改委审批的项目建议书审核子项二:上报国家发改委审批的资金申请报告审核(申请中央预算内投资补助或贴息)子项三:上报国家发改委审批的资金申请报告审核(申请国际金融组织和外国政府贷款)行政审批事项3:投资项目进口设备免税(《国家鼓励发展的内外资项目确认书》和《外商投资企业进口更新设备、技术及配备件证明》)子项一:《国家鼓励发展的内外资项目确认书》子项二:《外商投资企业进口更新设备、技术及配备件证明》子项三:《技术改造项目确认登记证明》行政审批事项4:高新技术成果转化项目认定行政审批事项5:资源综合利用企业、项目的认定行政审批事项6:行政性事业性收费标准审批行政审批事项7:外地政府驻京办事机构设立及登记事项变更行政审批事项1事项名称:权限内政府投资项目审批设立依据:1.《国务院关于投资体制改革的决定》(国发[2004]20号)2.《北京市人民政府贯彻实施国务院关于投资体制改革决定的意见》(京政发[2005]11号)审批主体:北京市发展和改革委员会(城市基础设施项目使用政府投资2亿元以上的,其他项目使用政府投资5000万元以上的,项目建议书须报市政府批准)子项一:市政府投资项目的项目建议书审批(权限内)审批条件:1.符合市政府投资范围;2.符合国家和本市的产业政策;3.符合本市经济和社会发展的需要,符合国民经济和社会发展规划、城市总体规划;4.符合本市区域布局;5.符合土地利用规划;6.项目列入政府投资项目储备库;7.实行生产许可证管理的工业生产性项目,取得生产许可证;8.教育、医疗机构和重大信息化项目等,取得相应行业行政主管部门的同意;9.符合国家及本市规定的其他条件。

建设项目“一窗受理”办事流程

建设项目“一窗受理”办事流程

建设项目“一窗受理”一条龙审批流程投资项目“一窗受理”并联审批流程由联合指导、项目立项、规划许可、施工许可、竣工验收五个阶段组成。

根据项目类型,政府投资项目和社会投资项目流程内行政审批承诺时限共计64/51个工作日(不包括咨询、评审、评估、检验、上报市政府审批等时限)。

一、联合指导阶段(不计入时限)(一)投资项目业主携带项目简介(工业项目说明生产工艺)到行政服务中心投资项目审批服务大厅综合窗口咨询。

(二)综合窗口根据需要组织相关窗口单位召开联合指导咨询会。

(三)相关窗口单位了解项目情况,综合窗口统一向投资业主发放投资建设项目申报材料清单,投资业主明确审批程序和具体要求。

(四)规划部门开展项目前期指导服务,办理投资项目选址初步意见或出让地规划条件。

二、项目立项阶段(审批时限:23/10个工作日)投资项目业主填写《××市投资项目立项阶段审批申请表》,按《申报材料清单》的要求,向综合窗口统一提交本阶段全部申报材料。

(一)政府投资项目(审批时限:23个工作日)政府投资项目实行审批制,包括审批项目建议书、项目可行性研究报告、初步设计。

除情况特殊影响重大的项目需要审批开工报告外,一般不再审批开工报告。

实行审批制决策的项目,其策划与决策的程序如下:具体审批流程如下:1.发改部门根据规划部门出具的投资项目选址初步意见(定点联系单)及其他有关附件资料批复项目建议书。

(时限5个工作日)2.规划部门根据项目建议书批复下达选址意见书。

(时限18个工作日)3.有关部门同步办理以下审批事项:市国土资源局:开展建设项目用地预审,出具投资建设项目用地预审意见。

(时限15个工作日,须转报至省国土资源厅、国土资源部预审或备案确认的投资项目用地预审报件资料,在15个工作日内报出)市发改委:项目可行性研究报告审批(时限7个工作日)、节能评估审查。

(报告书、报告表、登记表时限分别为10/5/1个工作日)市环保局:环境影响评价文件审批。

建设项目审批方式

建设项目审批方式

建设项目审批方式国家按照不同项目的分类与特征,对申请投资建设项目的批准,规定分别采取审批、核准与备案方式。

一、项目审批政府直接投资项目与政府注入资金的项目,应首先向投资项目审批机关报送项目建议书,依据项目建议书批复文件分别向城乡规划、国土资源和环境保护部门申请办理规划选址、用地预审和环境影响评价审批手续。

完成相关手续后,根据项目论证情况向投资项目审批机关报送可行性研究报告,并附规划选址、用地预审和环评审批文件。

项目审批机关依据委托进行的可行性研究报告评估结果,对可行性研究报告进行批复。

业主方取得可行性研究报告批复文件后,向城乡规划部门申请办理规划许可手续,向国土资源部门申请办理正式用地手续。

采用投资补助、转贷和贷款贴息方式的项目,只审批资金申请报告,不再审批项目建议书和可行性研究报告。

二、项目核准对于企业投资、列入《政府核准的投资项目目录》的实行核准制的项目,除了重特大项目应将环评审批作为建设项目申请书核准前置条件外,一般项目,业主方只需首先分别向城乡规划、国土资源申请办理规划选址、用地(用海)预审手续后,就可在项目可行性研究的基础上,向项目核准机关报送项目申请书,申请核准。

有关政府部门依托投资项目在线审批监管平台或政务服务大厅实行并联核准。

项目出资人按照《企业投资项目核准和备案管理条例》、《企业投资项目核准和备案管理办法》和项目申请书示范文本的规定要求,组织编制项目申请书。

项目申请书的内容应包括:企业基本情况;项目情况,包括项目名称、建设地点、建设规模、建设内容等;项目利用资源情况分析以及对生态环境的影响分析;项目对经济和社会的影响分析。

项目核准机关主要从是否危害国家安全,是否符合相关发展建设规划、技术标准和产业政策,是否合理开发并有效利用资源以及是否对重大公共利益产生不利影响等四个方面对项目申请书进行审查。

三、项目备案对于企业投资、除重大项目和限制类项目外(即未列入《政府核准的投资项目目录》)的项目,按照《企业投资项目核准和备案管理条例》、《企业投资项目核准和备案管理办法》的规定,实施备案制。

广东省政府投资工程建设项目审批流程图示范文本

广东省政府投资工程建设项目审批流程图示范文本
门、人防 部门)
建设 工程城 建档案 验收
(城建 档案部 门)
建设 工程竣 工验 收备案 (住建部门)
相关部门通过多规合一业务协 同平台提出建设条件,以及需
要开展的评估评价事项要求
港口岸线使用审批 (交通运输部门)
工程建设使用草原审核 (林业部门)
第一阶段可并联或并行办理事项
海域使用权审核 (自然资源部门)
开工前办理
建筑施工图设计文件 消防设计文件 人防设计文件 技防设计文件 雷电防护装置设计文件
供水、供电、燃气、排 水、通信等市政公用基 础设施竣工验收后直接
办理接入事宜
规划条件核实测量 人防测量 不动产测绘
确定 建设条 件、项目 建
议书 审批 (未经 策划
的项 目) (发展 改革
部门)
并联办理
选址 意见 书核 发
发展改革部门牵头(原则上) 40个工作日以内
可行性报研究报告 压覆重要矿产资源评估报告 环境影响报告书(表) 固定资产投资项目节能报告 地质灾害危险性评估报告 洪水影响评价报告 水资源论证报告书(表) 水土保持方案书(表) 社会稳定风险性评估报告
广东省政府投资工程建设项目审批流程图示范文本
第二阶段 工程建设许可阶段
第三阶段 施工许可阶段
建设单位申请
建设单位申请
建设单位申请
第四阶段 竣工验收阶段
自然资源部门牵头(原则上) 30个工作日以内
住建部门牵头(原则上) 18个工作日以内
住建部门牵头(原则上) 12个工作日以内
编 规划设计方案 制
评 审
地震安全性评价报告
文 件
初步设计文件
建设工程验线
供水、供电、燃气、排 水、通信等市政公用基 础设施报装手续提前到

工作流程:建设项目“一窗受理”并联审批报建流程

工作流程:建设项目“一窗受理”并联审批报建流程

建设项目“一窗受理”并联审批报建流程建设项目一窗受理、并联审批流程由联合指导、项目立项、规划许可、施工报建、竣工验收五个阶段组成。

根据项目类型,政府投资、社会投资项目流程内行政审批承诺时限共计64∕51个工作日(不包括咨询、评审、评估、检验、上报市政府审批等时限)。

一、联合指导阶段(不计入时限)牵头单位:市政务服务办。

涉及单位:市发改委、市国土资源局、市住建委、市环保局、市水利水电局、市规划局、市安监局、市人防办、市消防支队、市园林局、市地震局、市气象局等相关部门。

操作流程:(一)投资业主携带项目简介(工业项目说明生产工艺)到政务服务中心综合窗口咨询。

(二)政务服务中心根据需要组织相关窗口单位召开联合指导咨询会。

(三)相关窗口单位了解项目情况,综合窗口及相关窗口部门向投资业主发放投资建设项目申报材料清单,投资业主明确审批程序和具体要求。

(四)市规划部门开展项目前期指导服务,办理投资项目选址初步意见或出让地规划条件。

二、项目立项阶段(审批时限23∕10个工作日)牵头单位:市发改委。

涉及单位:市国土资源局、市环保局、市人防办、市水利水电局、市规划局、市安监局、市地震局。

投资业主按照申报材料清单的要求,备齐项目立项阶段所需各项资料,向综合窗口进行申报。

(一)政府投资项目(审批时限:23个工作日)。

1发改部门根据规划部门出具的投资项目选址初步意见(定点联系单)及其他有关附件资料批复项目建议书。

(时限5个工作日)2规划部门根据项目建议书批复下达选址意见书。

(时限18个工作日)3有关部门同步办理以下审批事项。

市国土资源局:开展建设项目用地预审,出具投资建设项目用地预审意见。

(时限15个工作日,须转报至省国土资源厅、国土资源部预审或备案确认的投资项目用地预审报件资料,在15个工作日内报出)市发改委:项目可行性研究报告审批(时限7个工作日)、节能评估审查。

(报告书、报告表、登记表时限分别为10/5/1个工作日)市环保局:环境影响评价文件审批。

政府投资项目审批流程及政府领导决策程序

政府投资项目审批流程及政府领导决策程序

政府立项
3、签发可研批复 发改部门接收评审意见报告后原则上当日既可签发可研批复,一般不会超过7个工作日。 4、选址、建设、土地
(1)业主单位可凭发改部门签发的可研批复去规划局办理规划选址;
(2)涉及水利施工的项目可同步去水利部门办理建设规划同意书; (3)持规划选址和建设规划同意书去国土部门办理土地预审; 此三项手续7日内可办理完毕,原则上不超过10日。
政府立项
ቤተ መጻሕፍቲ ባይዱ政府立项程序及内容:
1、提交项目可行性报告 (1) 政府向发改部门提交项目可行性研究报告,由发改委发委托函委托国家投资项目评审中心 或具备评审资质的单位组织专家组召开评审会议; (2)委托函上一般会拟定项目评审会召开日期,列席会议的有评审单位人员,专家组成员5到 10人,业主单位,发改部门领导和可行性研究报告编制单位工作人员。 (3)原则上委托召开评审会时间一般在7天以内,特殊情况可以当天委托,第二天开会,此情况
政府立项
政府立项的意义:
1、政府立项的行政审批是国家行政立法规定的必要审批环节,投资项目通过发改部门审批立项,是
此投资项目合法合规的前提; 2、表明政府有意向推动此项目,是决定后续营销决策的重要环节和节点; 3、立项批复后,才可以办理设计、建设、施工、经营等各方面手续; 4、发改立项审批,表明了可行性研究报告中关于项目选址、项目工程内容及工程量、资金来源、总 投资估算额、建设投资估算、建设周期等几个的方面的准确的项目信息性。 5、为公司项目决策委员会提供了较为准确的官方项目数据,也是公司决策需要的重要依据之一。
政府投资项目建设基本流程
PPP项目流程如何走?
3、财政预算 (1)行业主管部门编制PPP项目收支预算草案; (2)财政部门对PPP项目财政收支预算申请进审核,合理确定预算金额。再报人民代表大会 审议; (3)成立PPP项目公司。

政府投资项目审批流程一览图

政府投资项目审批流程一览图

政府投资项目审批流程一览图近几年,随着经济的快速发展和城市化进程的加快,政府投资项目逐年递增,政府投资项目的主要共同特点关系到国家安全和市场不能有效配置资源的经济和社会领域。

政府投资项目作为行政审批中涉及面最广、最为复杂的投资项目审批,为加快项目实施进度,切实做好项目要素保障,推动项目工作稳步实施,尽快形成实物工作量。

从政府投资项目的重点审批流程和时间进行了整理,从而帮助相关部门和服务人员提高项目的推进工作。

按照《政府投资条例》,政府投资项目主要是指政府采取直接投资方式、资本金注入方式投资的项目。

其中有关投资控制的条款解析:经投资主管部门或者其他有关部门核定的投资概算是控制政府投资项目总投资的依据。

初步设计(投资概算)超过经批准的可行性研究报告提出的投资估算10%的,项目单位应当向投资主管部门或者其他有关部门报告,投资主管部门或者其他有关部门可以要求项目单位重新报送可行性研究报告。

政府投资项目建设投资原则上不得超过经核定的投资概算。

因国家政策调整、价格上涨、地质条件发生重大变化等原因确需增加投资概算的,项目单位应当提出调整方案及资金来源,按照规定的程序报原初步设计审批部门或者投资概算核定部门核定。

按照《中央预算内直接投资项目概算管理暂行办法》(发改投资〔2015〕482号)规定,对中央预算内直接投资的项目,国家发改委核定概算且安排全部投资的中央预算内直接投资项目,国家发改委核定概算且安排部分投资的,原则上超支不补。

《国家发展改革委关于加强中央预算内投资项目概算调整管理的通知》(发改投资〔2009〕1550号)规定,依现行规定由国家发展改革委核定批准初步设计概算的中央预算内投资项目,在建设过程中由于价格上涨、政策调整、地质条件发生重大变化等原因导致原批复概算不能满足工程实际需要的,应向国家发展改革委申请调整概算。

凡概算调增幅度超过原批复概算10%及以上的,国家发展改革委原则上先商请审计机关进行审计,待审计结束后,再视具体情况进行概算调整。

政府投资项目管理办法

政府投资项目管理办法

某县政府投资项目管理办法第一章总则第一条为加强政府投资项目管理,规范政府投资行为,建立健全科学的政府投资决策、实施和监督管理制度,提高投资效益,发挥政府投资在加强和改善宏观调控、促进经济社会全面协调可持续发展中的作用,根据《国务院关于投资体制改革的决定》、《某市关于进一步加强政府投资项目管理的若干意见》及有关法律法规,结合我县实际,制定本办法。

第二条本办法所称政府投资,是指利用各级财政性资金进行的固定资产投资行为,包括财政全部投资和部分投资的项目。

财政性资金包括财政预算内资金、预算外专项资金、政府融资、上级财政专项补助和其他资金。

政府投资项目管理,是指对政府投资项目规划备选、政府决策、部门审批、计划编报、资金使用、建设实施、竣工验收、资产移交、绩效评价、稽察监督等进行的全过程管理。

第三条政府投资应当遵循科学民主、公开透明、量入为出、综合平衡、保障重点的原则。

坚持概算控制预算,预算控制决算的原则。

严格执行基本建设程序,科学合理安排工期,禁止边勘察、边设计、边施工。

建立健全工程质量责任制和工程监理责任制,确保工程质量。

体现政府经济调节、市场监管、社会管理和公共服务职能,有利于扩大就业、推进基本公共服务均等化和优化经济结构,促进经济社会全面协调可持续发展。

第四条县政府各部门各负其责,按照以下要求履行职责。

(一)县发改局负责政府投资项目的审批、计划编制和项目执行情况的监督检查,每年初向县政府汇报年度政府投资项目储备情况。

(二)县财政局负责对政府投资项目资金使用全过程进行监督管理,确保资金安全运转,提高资金使用效益。

(三)县审计局依法对政府投资项目进行审计监督,对政府投资建设项目实施决算审计。

(四)县监察局负责监察政府投资项目涉及的相关职能部门行政职责履行情况,查处政府投资项目实施过程中的违法违纪行为。

(五)县住建、国土、水利、环保、安监等部门按各自职责做好行政审批工作。

第二章项目提出第五条政府投资项目要符合国家产业发展政策和法律法规、全县国民经济和社会发展年度计划和中长期规划、城市规划以及实际需要。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

说明:1、所有复印件由项目业主单位签署复印属实意见并加盖公章;2、带※为发改窗口办事流程,带★号的到相关部门办理;其余的要件项目业主自己办理。
政府投资基本建设项目行政审批流程图及所需要件
发改局 所需要件及所涉部门 办理前置条件(要件) 步骤 流程 要件序号 项目业主单位 规划局 国土局 环保局 财政局 建设局 政府
1
项目单位编制的 项目建议书
可由项目单位自编,也可聘请有资质的中介机构编制
பைடு நூலகம்
项目单位报送请 求批复项目建议 2 第一步 书(开展前期工 作)的要件 3
20★
国有土地使 用证
1、申请;2、项目可研批复文件;3、用地预审意见;4、土地勘 测测定图;5、环评报告;6、地址灾害评估报告;7、规划意见; 8、其他文件。 1、《建设工程规划许可证》申请表2份;2、申请人身份证明材 料:组织机构代码证复印件、法定代表人和经办人身份证明复印 件,房地产开发企业需提供资质证书;3、《建设用地规划许可证 》、《国有土地使用权证》复印件(集体土地提供用地批准文 件);4、政府批准的规划文件复印件份;5、经批准的规划总平 面图原件2份;6、规划设计条件及批准的修建性规划指标;7、施 工图审查备案意见原件;8、涉及环保、水利等相关部门的审查意 见及地质勘察报告复印件;9、乡镇建设项目需填报规划行政许可 附表。 办理财政评 审手续
21★
建设工程 规划许可 证
22★
第五步 发改等部门实施 23★ ※ 招标监管
第六步
24
施工监理入场
第七步
25
政府审查 实施方 案,同意 拨付资金
第八步
26
拨付资金
第九步
27★
建筑工程施工 许可证
1、建筑工程施工许可申请表原件(建管股填报)2份;2、申请人 身份证明材料:法定代表人和经办人身份证明复印件及联系电 话,组织机构代码证复印件(核原件)1份、房产开发企业资质证 (县外入平房产企业需到房管股验证,提供验证登记合格证 明);3、《建设用地规划许可证》复印件1份;《建设工程规划许 可证》或《乡村建设规划许可证》(复印件1份,核原件);4、 《土地使用权证》(复印件1份,核原件);5、发改部门批复文 件、施工合同及备案登记表复印件1份(核原件);6、中标通知 书(招标工程)(核原件1份);施工单位营业执照、资质证书、 安全生产许可证并办理现场人员压证原件复印件各1份(核原 件);7、建筑工程安全施工专项方案申请备案表(原件1份);8 、规划总平面图、施工图设计文件审查报告及施工图设计文件审 查备案通知、建设项目安全设施设计审查合格意见书(原件1 份);9、总监签字的施工组织设计(原件1份);10、建设工程质 量安全监督报监登记书,监理合同及项目总监和专业监理工程师 委派文件(原件1份);11、建设资金证明(原件1份);12、劳动 用工合同及工伤保险证明或意外伤害保险(复印件1份,核原 件);13、民工工资保证金缴纳证明(建管股出具原件1份);14 、消防审查意见(原件1份)及防雷评估报告书,环评报告(复印 件1份,核原件);15、县外建筑企业应提供验证登记表(原件1 份),项目负责人、项目技术负责人、安全负责人职业资格证审 核原件,收复印件;16、建设项目报建表(建管股填报)(原件1 份);17、地勘报告;18、建设规费缴讫发票(复印件1份)。税 已缴清证明。
11★
环境影响 登记表批复
12★
用地预审意 见
13
关于请求批复可 研报告(立项) 的请示 项目建议书(开 展前期工作)的 批复复印件 组织机构代码证 复印件 法人身份证复印 件 要件9,要件10 、11、12的复印 件
项目单位报送请 求批复项目可研 14 报告(立项)、 第三步 核准招投标、节 能评估和审查的 15 要件 16 17
审查要见,组织 专家对可研进行 评审,评审结束 第四步 后修订可研,最 18★ ※ 后批复可研(立 项)核准招投标 、节能评估和审 查的出文
项目业主单位据批复件办理要件19、20、21、22
19★
建设用地 规划许可 证
1、《建设用地规划许可证》申请表2份;2、申请人身份证明材 料:单位提供组织机构代码证复印件、法定代表人和经办人身份 证明复印件;3、《建设项目选址意见书》复印件;4、用地规划 红线图原件2份;5、项目可研批文及用地审批文件复印件;
资金来源证明
关于请求批复项 目建议书(开展 前期工作)的请 示
审查要件,批复 第二步 建议书(开展前 4★ ※ 期工作)并出文
项目业主单位据批复件办理要件9、10、11、12
9
项目可研报告
项目单位聘请符合资质条件的中介机构编制
10★
规划选址 意见书
1、《建设项目选址意见书》申请表原件2份;2、申请人身份证明 材料:组织机构代码证、法定代表人和经办人身份证明复印件;3 、项目审批部门的项目建议书批文复印件;4、拟选址方案及地形 图原件;5、地质灾害危险性评估报告原件;6、涉及相关主管部 门的,应提供相关主管部门的书面意见复印件;7、乡镇建设项目 需填报规划行政许可附表。 1、建设项目环境保护申请表;2、项目建议书批复文件;3、规划 局出具规划依据;4、设计水土保持的交水保方案;5、编制好的 环境影响报告书(报告表)或环境影响登记表;6、申请单位法人 和经办人身份证复印件及联系电话。 1、申请表、法人身份证明、组织机构代码证;2、项目前期相关 文件;3、选址意见书;4、地址灾害评估备案表;5、环评报告; 6、勘测定界图。
