杭州第二水源千岛湖配水工程
以“五水共治”为突破_推进林水事业新发展——访杭州市林业水利局局长周定炎
42INTERVIEW——访杭州市林业水利局局长周定炎文 杨 芜2013年底召开的浙江经济工作会议,省委、省政府作出“五水共治”重大决策部署,将配水工程列入省“五水共治”十大水利枢纽重点项目,省委主要领导指出,要以“五水共治”的实际成效取信于民。
杭州市委、市政府将配水工程列入市委十一届六次全会 “杭改十条”重大项目,明确要求工程今年开工建设,力争三年基本建成。
从对水的关注程度可以显现,生态环境的优化是当下人们的普遍期盼。
林水局作为生态管理的相关部门承担着治水、防火、绿化等多项民生工作,本期局长访谈让我们走进林水。
43记者:近期,市林水局拟定的《杭州市“防洪水、保饮水”建设三年行动计划(2014~2016年),提出要通过将千岛湖水引入杭州主城区来使城区市民的生活品质更上一层楼,请具体谈谈这个配水工程。
周定炎:杭州市第二水源千岛湖配水工程(以下简称“配水工程”)是关系近千万人民饮水安全、健康及钱塘江水资源科学配置的重大民生工程,是建设“两富”浙江、“打造东方品质之城、建设幸福和谐杭州”的重要举措,是《浙江省水资源保护与开发利用十二五规划》确定的优先实施项目。
将千岛湖水引入杭州作为自来水水源,主要有以下几个方面的考虑:必要性:城市水源健康安全是最大的民生问题,杭州饮用水源水质在国内同类城市中属较差。
全国39个省会和副省级城市中,已有30个以水质更优的水库或地下水为水源地,占总数的77%。
全省11个地级市中有9个以水库为供水水源地,水源水质普遍优于杭州。
紧迫性:杭州城市供水水源单一,安全存在隐患,近年来频受突发性水质污染事件和咸潮影响,取水口上游流域面积大,经济发展快,水环境承载压力大。
钱塘江流域水质改善稳定需要巨大投入和较长过程。
多年来,各级政府投入巨资治理钱塘江水环境,取得了显著成效,但近年水质仍不稳定,要达到国务院规定的“2020年城镇供水水源地水质全面达标”的目标要求,形势十分严峻。
唯一性:我们组织专业机构对杭州市附近可能作为水源地的分水江水库、青山殿水库和青山水库,以及千岛湖坝上、坝下取水方案,进行全面比较,结论是在千岛湖坝上取水方案是唯一可行的。
长距离输水隧洞施工中的关键问题及应对措施

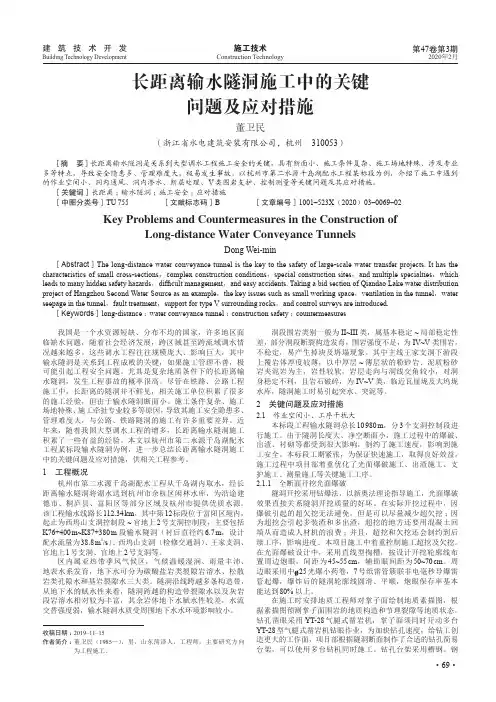

施工技术建 筑 技 术 开 发·69·Construction TechnologyBuilding Technology Development第47卷第3期2020年2月我国是一个水资源短缺、分布不均的国家,许多地区面临缺水问题,随着社会经济发展,跨区域甚至跨流域调水情况越来越多。
这些调水工程往往规模庞大、影响巨大,其中输水隧洞是关系到工程成败的关键,如果施工管理不善,极可能引起工程安全问题。
尤其是复杂地质条件下的长距离输水隧洞,发生工程事故的概率很高。
尽管在铁路、公路工程施工中,长距离的隧洞并不鲜见,相关施工单位积累了很多的施工经验,但由于输水隧洞断面小、施工条件复杂、施工场地特殊、施工牵扯专业较多等原因,导致其施工安全隐患多、管理难度大,与公路、铁路隧洞的施工有许多重要差异。
近年来,随着我国大型调水工程的增多,长距离输水隧洞施工积累了一些有益的经验。
本文以杭州市第二水源千岛湖配水工程某标段输水隧洞为例,进一步总结长距离输水隧洞施工中的关键问题及应对措施,供相关工程参考。
1 工程概况杭州市第二水源千岛湖配水工程从千岛湖内取水,经长距离输水隧洞将湖水送到杭州市余杭区闲林水库,为沿途建德市、桐庐县、富阳区等部分区域及杭州市提供优质水源。
该工程输水线路长112.34 km ,其中第12标段位于富阳区境内,起止为西坞山支洞控制段~官地上2号支洞控制段,主要包括K76+400 m~K87+380 m 段输水隧洞(衬后直径约6.7 m ,设计配水流量为38.8 m 3/s )、西坞山支洞(检修交通洞)、王家支洞、官地上1号支洞、官地上2号支洞等。
区内属亚热带季风气候区,气候温暖湿润、雨量丰沛、地表水系发育,地下水可分为碳酸盐岩类裂隙岩溶水、松散岩类孔隙水和基岩裂隙水三大类。
隧洞沿线跨越多条构造带,从地下水的赋水性来看,隧洞跨越的构造带裂隙水以及灰岩段岩溶水相对较为丰富,其余岩体地下水赋水性较差,水流交替强度弱,输水隧洞水质受周围地下水水环境影响较小。
杭州市第二水源千岛湖配水供水

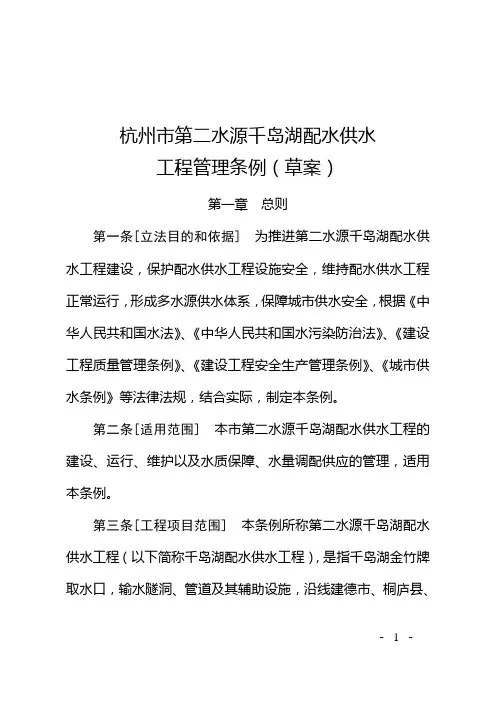

杭州市第二水源千岛湖配水供水工程管理条例(草案)第一章总则第一条[立法目的和依据] 为推进第二水源千岛湖配水供水工程建设,保护配水供水工程设施安全,维持配水供水工程正常运行,形成多水源供水体系,保障城市供水安全,根据《中华人民共和国水法》、《中华人民共和国水污染防治法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》、《城市供水条例》等法律法规,结合实际,制定本条例。
第二条[适用范围] 本市第二水源千岛湖配水供水工程的建设、运行、维护以及水质保障、水量调配供应的管理,适用本条例。
第三条[工程项目范围] 本条例所称第二水源千岛湖配水供水工程(以下简称千岛湖配水供水工程),是指千岛湖金竹牌取水口,输水隧洞、管道及其辅助设施,沿线建德市、桐庐县、富阳区等区域的分水工程设施,闲林水库等配水水利工程,以及从闲林水库至市区的供水分支管线工程。
第四条[建设管理原则] 千岛湖配水供水工程建设与保护遵循生态环境保护优先,开发水资源与计划用水、节约用水相结合,配水供水整体性规划建设的原则。
第五条[调水供水原则] 千岛湖配水供水工程的运行应当遵循有偿配水、优水优用、分类供水、分质供水的原则。
第六条[生态补偿] 市人民政府应当建立千岛湖配水专项生态补偿机制,作为千岛湖水资源保护与调配的补偿。
第七条[行政管理职责] 市水行政主管部门负责千岛湖配水工程建设与运行的监督管理工作。
各区、县(市)人民政府以及各级国土资源、环境保护、公安、安全监管、林业、卫生、交通运输等行政管理部门应当按照各自职责,协同实施本条例。
第八条[管理单位职责] 千岛湖配水供水工程建设管理单位负责千岛湖配水供水工程的日常管理、运行维护和水质监测等工作。
第九条[公众监督] 任何单位和个人均有权投诉和举报危害千岛湖配水供水工程的行为。
市水行政主管部门、城市供水管理部门、千岛湖配水供水工程建设管理单位应当建立投诉举报制度,公开投诉举报方式。
第十条[水源统筹保护] 市人民政府应当建立千岛湖、钱塘江、东苕溪等城市生活饮用水源的统筹保护机制,在流域范围内实施生态保护战略,推进水环境污染治理,完善生态环境保护行政执法体制。
杭州市第二水源千岛湖配水工程施工图审查与设计优化

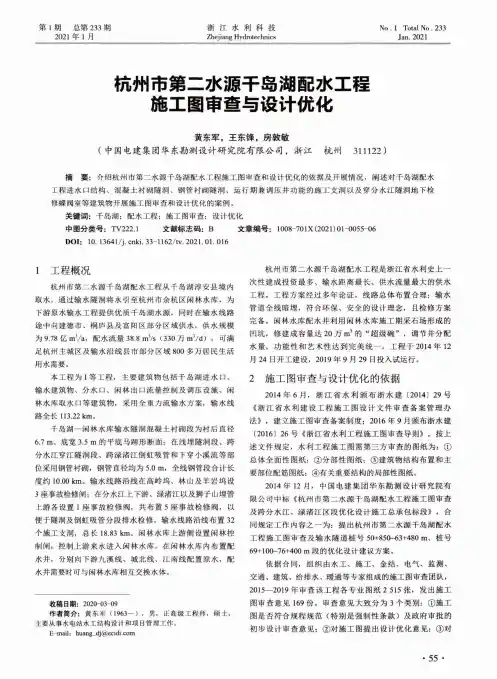

第1期总第233期2021年1月浙江水利科技Zhejiang HydrotechnicsNo. 1Total No.233Jan.2021抗州市第二水源干岛湖配水工程施工图审查与设计优化黄东军,王东锋,房敦敏(中国电建集团华东勘测设计研究院有限公司,浙江杭州311122)摘要:介绍杭州市第二水源千岛湖配水工程施工图审查和设计优化的依据及开展情况,阐述对千岛湖配水 工程进水口结构、混凝土衬砌隧洞、钢管衬砌隧洞、运行期兼调压井功能的施工支洞以及穿分水江隧洞地下检 修蝶阀室等建筑物开展施工图审查和设计优化的案例。
关键词:千岛湖;配水工程:施工图审查;设计优化中图分类号:TV222.1 文献标志码:B文章编号:1008-70IX(2021) 01-0055-06DOI:10. 13641/ki.33-U62/tv.2021.01.0161工程概况杭州市第二水源千岛湖配水工程从千岛湖淳安县境内 取水,通过输水隧洞将水引至杭州市余杭区闲林水库,为 下游原水输水工程提供优质千岛湖水源,同时在输水线路 途中向建德市、桐庐县及富阳区部分区域供水,供水规模 为9.78亿m3/a,配水流量38.8m V s(330万m3/d),可满 足杭州主城区及输水沿线县市部分区域800多万居民生活 用水需要。
本工程为I等工程,主要建筑物包括千岛湖进水口、输水建筑物、分水口、闲林出口流量控制及调压设施、闲林水库取水口等建筑物,采用全重力流输水方案,输水线 路全长113.22 km。
千岛湖一闲林水库输水隧洞混凝土衬砌段为衬后直径 6.7 m、底宽3.5 m的平底马蹄形断面;在浅埋隧洞段、跨 分水江穿江隧洞段、跨渌渚江倒虹吸管和下穿小溪流等部 位采用钢管衬砌,钢管直径均为5.0 m,全线钢管段合计长 度约10.00 km。
输水线路沿线在高岭坞、林山及羊岩坞设 3座事故检修闸;在分水江上下游、渌渚江以及狮子山埋管 上游各设置1座事故检修阀,共布置5座事故检修阀,以便于隧洞及倒虹吸管分段排水检修。
施工项目设施设备安全管理规定
杭州市第二水源千岛湖配水工程总承包项目部设施设备安全管理规定第一章总则第一条为加强总承包部设施设备安全管理,保障人身和设备安全,防止事故的发生,按照《水利水电工程施工安全管理导则》SL721-2015对设施设备安全管理工作的要求,结合本项目特点及设施设备管理具体情况,特制定本规定。
第二条本规定所指设施设备是为完成本项目生产及工程施工所需的工程设施及机械设备。
其中设施泛指成系统的,由多套设备组成,包括拌合系统、砂石系统及钢模台车等;设备是指具有基本特定实物形态和特定功能,包括现场机械设备、特种设备及消防设施设备等。
第三条总承包项目部负责本管理规定的制定、宣贯和监督,各分包项目部下设的施工设施设备管理部门负责本管理规定的实施。
总承包部把设施设备安全管理纳入对各分包项目部责任人的目标考核。
第四条各分包项目部应建立设施设备安全管理制度,包括购置、租赁、安装、拆除、验收、检测、使用、保养、维修、改造和报废等内容。
第五条各分包项目部设置施工设施设备管理部门,应建立健全以分包项目部项目经理为安全第一责任人的设施设备安全管理体系,制定和完善设施设备安全管理制度,落实设施设备安全管理责任,配备满足设施设备生产管理工作所需的专业管理人员,保障设施设备安全所需的费用投入。
第六条施工现场所有设施设备应符合有关法律、法规、制度和标准要求;安全设施应与建设项目主体工程同时设计、同时施工、同时投入使用。
各分包项目部应认真组织对设施设备安全教育、安全操作规程的学习,并严格执行。
第七条施工单位设施设备投入使用前,经自检合格后报总承包项目部及监理单位验收。
验收合格后,方可投入使用。
进入施工现场设施设备的牌证应齐全、有效。
第八条《特种设备安全法》规定的施工起重机械验收前,应经具备资质的检验检测机构检验。
各分包项目部应自施工起重机械验收合格之日起30日内,向建设行政主管部门或者其他有关部门登记。
登记、检验结果应报总承包项目部及监理单位备案。
溢流重力坝施工方案模板
溢流重力坝施工方案杭州市第二水源千岛湖配水工程施工16标取水井结构、溢流重力坝及连通闸专项施工方案合同编号:JS-SG-16中国电建POWERCHINA中国水利水电第十三工程局有限公司杭州市第二水源千岛湖配水工程施工16标项目部二O—六年十二月主题:取水井结构、溢流重力坝及连通闸专项施工方案资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。
编制:审核:批准:目录第一章编制依据错误! 未定义书签。
1.1 编制依据....................................... 错误! 未定义书签。
1.2 编制原则....................................... 错误! 未定义书签。
第二章工程概况、地质水文条件、重点难点分析及对策错误! 未定义书签。
2.1 工程概况....................................... 错误! 未定义书签。
2.2 地质水文条件................................... 错误! 未定义书签。
2.2.1地形地貌 ..................................... 错误! 未定义书签。
2.2.2工程地质特征 ................................. 错误! 未定义书签。
2.2.3水文地质特征 ................................. 错误! 未定义书签。
2.2.4气候 ......................................... 错误! 未定义书签。
2.4 本工程重点、难点分析及相应对策................ 错误! 未定义书签。
2.4.1、本工程重点、难点分析.................... 错误! 未定义书签。
2.4.2、针对本重点、难点主要对策.................. 错误! 未定义书签。
危险性较大的分部分项工程清单
D.0.6.2
危险性较大的分部分项工程清单
千岛湖配水工程总承包项目部
一、工程概述
杭州市第二水源千岛湖配水工程水源地千岛湖(即新安江水库)发源于安徽省休宁县六股尖东坡,在街口附近进入我省淳安县境,经淳安县、建德市,流至梅城与兰江汇合。
新安江干流长359km,平均坡降3.7‰,流域面积11674km2。
工程从千岛湖淳安县境内取水,通过输水隧洞将水引至杭州市余杭区闲林水库,为下游原水输水工程提供优质千岛湖水,同时在输水线路途中向建德市、桐庐县及富阳市供水。
进水口设计流量38.8m3/s,97%保证率设计年配水量为9.78亿m3。
本合同工程为I等工程,主要建筑物包括千岛湖进水口、千岛湖~闲林水库输水建筑物、闲林出口流量控制及调压设施、闲林水库取水口及下游输水首部建筑物。
千岛湖~闲林水库输水洞线全长112.34km,起点金竹牌进水口位于淳安县金竹牌村附近,沿途经淳安县、建德市、桐庐县、富阳市,在杭州市余杭区桦树村接入闲林水库。
二、危险性较大的分部分项工程清单列表。
千岛湖配水工程概况及前期论证关键问题探讨
第6期总第214期2017年11月浙江水利科技Z h ejian g H yd ro te ch n icsNo.6 Total No.214N ov2017干岛湖配水工程概况及前期论证关键问题探讨赖勇,张永进(浙江省水利水电勘测设计院,浙江杭州310002)摘要:阐述杭州市第二水源千岛湖配水工程概况及前期论证关键问题解决方案,包括供水范围及方式、配 水规模等规模论证相关问题;工程选址选线、多水源配水系统安全与投资控制、输水隧洞不间断供水下的常规巡 检方案等工程布置及运行管理方面相关问题;对供水水源千岛湖、新安江坝下河道及钱塘江河口区等环境影响方 面相关问题;提出了相应对策及方案。
关键词:千岛湖;配水工程;弓丨水工程;分质供水;环境影响中图分类号:TV68 文献标识码:B文章编号:1008-701X(2017)06-0042-03DOI:10. 13641/ki.33 - 1162/tv.2017. 06. Oil1问题的提出我国39个省会和副省级城市中,水库型和地下水型水 源地有30个,河道型水源地仅9个,且惟有南京和杭州2 个城市是取江河下游的水。
杭州现状水源地钱塘江和东苕溪 均为河道型水源,取水点位于钱塘江下游河道,上游流域面 积达4万km2,流域内人口超过1 600万,企业上万家,水 环境压力巨大,杭州地处钱塘江河口地区,每年的咸潮与涌 潮都会造成污染物上溯,短期内钱塘江治理难度较大[1]。
我国314个地级以上城市中,216个城市建设了备用水 源,杭州市第二水源千岛湖配水工程是关系近千万居民饮 水安全、健康及钱塘江水资源科学配置的重大民生工程,对提高杭州等地的饮用水源水质、确保供水安全具有重要 意义,是浙江省“五水共治”重点示范工程。
工程取水水 源地为千岛湖(即新安江水库),位于钱塘江上游,正常 库容178.40亿m3,年来水量102.30亿m3,水量充沛,水 质总体属于I~ I I类水体,水质优良,是环杭州湾地区重要 的战略水源地。
探索监督新路径 保障工程好廉洁——千岛湖配水工程建设中纪检监督工作的实践与思考
·20·收稿日期:2020-09-01作者简介:彭兆媛(1985—),女,大学本科,主要从事党建、纪检监察等工作。
E -mail :****************第 6期 总第 232 期2020 年 11 月浙江水利科技Zhejiang Hydrotechnics No . 6 Total No . 232Nov. 2020探索监督新路径 保障工程好廉洁千岛湖配水工程建设中纪检监督工作的实践与思考彭兆媛(杭州市千岛湖原水股份有限公司,浙江 杭州 310009)摘 要:随着从严治党的全面铺开,国有企业加强监管,充分发挥党建引领作用,从源头上加大防止贪污腐败的力度,减少发生机率,通过创新完善体制机制、企业监督管理方式,企业领导人对于反腐倡廉工作的认识程度等方面都有了长足的进步。
千岛湖配水工程作为浙江省最大的水利投资项目,事关千万群众的民生工程,备受社会各界瞩目。
杭州市千岛湖原水股份有限公司通过在配水工程建设过程中纪检监督工作的实践,探讨实现保障工程建设、优化内部管理的目的,以推动新常态下国有企业纪检监督工作进一步提升。
关键词:从严治党;配水工程;纪检监督中图分类号:D262.6 文献标识码:B 文章编号:1008-701X (2020)06-0020-02DOI :10.13641/j .cnki .33-1162/tv .2020.06.008国有企业作为国家重要的经济支柱,面对巨大的廉政风险,一方面如何提高国企从业人员自身免疫力,另一方面如何发现和处置内部问题人员,是国企纪检监察工作的重要内容。
千岛湖配水工程是事关杭州市长远发展的命脉工程,是让千万群众喝上优质水的民生工程,杭州市千岛湖原水股份有限公司(以下简称原水公司)作为项目建设单位,无论是工程建设还是内部管理,都面临前所未有的挑战。
如何破解“工程上马、干部下马”的怪象,对于原水公司纪检监察部门,也是摸着石头过河,在日常工作中一边探索一边实践。
杭州市第二水源千岛湖配水工程
杭州市第二水源千岛湖配水工程环境影响报告书(简本)建设单位:杭州市第二水源千岛湖配水工程建设指挥部编制单位:浙江环科环境咨询有限公司二○一四年四月目录1项目概况 (1)1.1项目背景 (1)1.2工程概况 (1)1.2.1工程位置 (1)1.2.2工程任务 (1)1.2.3工程规模 (1)1.2.4工程总体布局 (2)1.2.5工程施工布置 (2)1.2.6占地及拆迁安置 (2)1.2.7建设周期 (3)1.3建设项目环境合理性及规划协调性分析 (3)1.3.1工程建设环境合理性分析 (3)1.3.2规划符合性分析 (3)2项目区环境现状 (5)2.1环境现状 (5)2.1.1地表水环境现状 (5)2.1.2地下水环境现状 (6)2.1.3生态环境现状 (6)2.1.4声环境 (9)2.1.5大气环境 (9)2.2环境影响评价范围 (9)3建设项目环境影响预测及拟采取的主要措施与效果 (11)3.1污染源分析 (11)3.1.1施工期污染源分析 (11)3.1.2营运期污染源分析 (12)3.2环境保护目标 (13)3.3主要环境影响及预测结论 (13)3.3.1地表水环境 (13)3.3.2水资源利用 (16)3.3.3地下水环境 (16)3.3.4生态环境 (17)3.3.5社会环境 (21)3.3.6其它环境影响 (23)3.4拟采取的主要措施及效果 (24)3.4.1地表水环境 (24)3.4.2地下水环境 (25)3.4.3生态环境 (25)3.4.4社会环境 (25)3.4.5其它 (25)3.5原水水质可达性分析 (26)3.6环境风险 (27)4环境影响评价结论 (28)前言杭州市第二水源千岛湖配水工程自启动前期工作以来一直受到了公众的高度关注,很多公众表达了对工程实施带来的环境影响的担心,也发表了自己独到的见解。
我公司在接触该工程之初,便对公众关心的环境影响问题进行了梳理,就公众主要关心的环境影响问题提请建设单位委托国内、省内的权威专业机构进行专题研究,以便能更好地、更准确地论述工程实施的环境影响。
隧洞二次衬砌技术交底
隧洞二次衬砌技术交底编号:由于洞内渗水影响混凝土浇筑质量,特在帮扎钢筋时同步增长了排水管安装。
在渗水点插入围岩10CM DN50PVC排水管。
在通过Φ50纵向和横向软式透水管引导至底板中预埋旳DN75PVC排水管中。
根据以往标段现场施工状况及设计规定,纵向施工缝止水带后部无法振捣密实,故取消纵向施工缝和止水带及止水条,浇筑前缝面凿毛处理。
3.2底板混凝土施工洞身衬砌断面提成底板与边顶拱两部分,先浇底板,再浇侧墙顶拱,底板采用老式定型钢模立模浇筑,边顶拱采用钢模台车一次性浇筑完毕。
底板浇筑按构造分缝规定按12米分段从每个支洞控制段旳起点、终点内向支洞方向进行施工。
底板浇筑时沿钢模台车轨道位置埋设钢板预埋件,用以固定台车轨道,待隧洞所有施工完毕后,对底板表面旳预埋件进行防腐处理。
每个浇筑块旳施工程序为:1、清基验收:隧洞开挖及支护结束后,采用挖掘机和装载机对底板石碴进行清理,经建设单位、监理单位、设计单位、地质勘察单位、施工单位进行隐蔽工程联合验收合格之后,开始进行垫层和底板施工。
2、底板钢筋安装:底板钢筋由钢筋加工厂集中下料加工,5t自卸汽车运至现场,人工绑扎成形,钢筋旳接头采用电弧搭接焊接。
(钢筋制作及安装规定见侧墙顶班规定。
)3、模板安装:底板两端封头模板采用定型木模板现场拼装。
4、仓面验收:混凝土浇筑前旳各项准备工作所有完毕后,邀请监理工程师对浇筑仓面组织验收,经监理工程师签字确认合格后,方可进行开仓浇筑混凝土。
5、混凝土浇筑:混凝土在混凝土拌和站生产,8m³砼搅拌车运至现场泵送入仓,人工平仓浇筑,插入式振捣器及平板振动器振捣密实。
振捣应尤其认真仔细,振捣头不得触及止水构造,以免损坏止水构造。
底板面层混凝土出模后,人工抹面压光。
6、折模、养护:当混凝土养护强度达3.5MPa以上,可以拆除封头模板。
模板拆除后旳及时覆盖洒水进行养护。
3.3侧墙及拱顶混凝土施工1、钢模台车:隧洞混凝土衬砌采用钢模台车衬砌,台车由厂家定型制作,采用轨道式、液压全自动台车。
杭州第二水源千岛湖配水供水
杭州市第二水源千岛湖配水供水工程管理条例(草案)第一章总则第一条[立法目的和依据] 为推进第二水源千岛湖配水供水工程建设,保护配水供水工程设施安全,维持配水供水工程正常运行,形成多水源供水体系,保障城市供水安全,根据《中华人民共和国水法》、《中华人民共和国水污染防治法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》、《城市供水条例》等法律法规,结合实际,制定本条例。
第二条[适用范围] 本市第二水源千岛湖配水供水工程的建设、运行、维护以及水质保障、水量调配供应的管理,适用本条例。
第三条[工程项目范围] 本条例所称第二水源千岛湖配水供水工程(以下简称千岛湖配水供水工程),是指千岛湖金竹牌取水口,输水隧洞、管道及其辅助设施,沿线建德市、桐庐县、富阳区等区域的分水工程设施,闲林水库等配水水利工程,以及从闲林水库至市区的供水分支管线工程。
第四条[建设管理原则] 千岛湖配水供水工程建设与保护遵循生态环境保护优先,开发水资源与计划用水、节约用水相结合,配水供水整体性规划建设的原则。
第五条[调水供水原则] 千岛湖配水供水工程的运行应当遵循有偿配水、优水优用、分类供水、分质供水的原则。
第六条[生态补偿] 市人民政府应当建立千岛湖配水专项生态补偿机制,作为千岛湖水资源保护与调配的补偿。
第七条[行政管理职责] 市水行政主管部门负责千岛湖配水工程建设与运行的监督管理工作。
各区、县(市)人民政府以及各级国土资源、环境保护、公安、安全监管、林业、卫生、交通运输等行政管理部门应当按照各自职责,协同实施本条例。
第八条[管理单位职责] 千岛湖配水供水工程建设管理单位负责千岛湖配水供水工程的日常管理、运行维护和水质监测等工作。
第九条[公众监督] 任何单位和个人均有权投诉和举报危害千岛湖配水供水工程的行为。
市水行政主管部门、城市供水管理部门、千岛湖配水供水工程建设管理单位应当建立投诉举报制度,公开投诉举报方式。
第十条[水源统筹保护] 市人民政府应当建立千岛湖、钱塘江、东苕溪等城市生活饮用水源的统筹保护机制,在流域范围内实施生态保护战略,推进水环境污染治理,完善生态环境保护行政执法体制。
杭州市第二水源千岛湖配水工程融资投资立项项目可行性研究报告(中撰咨询)
杭州市第二水源千岛湖配水工程立项投资融资项目可行性研究报告(典型案例〃仅供参考)广州中撰企业投资咨询有限公司地址:中国〃广州目录第一章杭州市第二水源千岛湖配水工程项目概论 (1)一、杭州市第二水源千岛湖配水工程项目名称及承办单位 (1)二、杭州市第二水源千岛湖配水工程项目可行性研究报告委托编制单位 (1)三、可行性研究的目的 (1)四、可行性研究报告编制依据原则和范围 (2)(一)项目可行性报告编制依据 (2)(二)可行性研究报告编制原则 (2)(三)可行性研究报告编制范围 (4)五、研究的主要过程 (5)六、杭州市第二水源千岛湖配水工程产品方案及建设规模 (6)七、杭州市第二水源千岛湖配水工程项目总投资估算 (6)八、工艺技术装备方案的选择 (6)九、项目实施进度建议 (6)十、研究结论 (7)十一、杭州市第二水源千岛湖配水工程项目主要经济技术指标 (9)项目主要经济技术指标一览表 (9)第二章杭州市第二水源千岛湖配水工程产品说明 (15)第三章杭州市第二水源千岛湖配水工程项目市场分析预测 (15)第四章项目选址科学性分析 (15)一、厂址的选择原则 (15)二、厂址选择方案 (16)四、选址用地权属性质类别及占地面积 (17)五、项目用地利用指标 (17)项目占地及建筑工程投资一览表 (18)六、项目选址综合评价 (19)第五章项目建设内容与建设规模 (19)一、建设内容 (19)(一)土建工程 (20)(二)设备购臵 (20)二、建设规模 (21)第六章原辅材料供应及基本生产条件 (21)一、原辅材料供应条件 (21)(一)主要原辅材料供应 (21)(二)原辅材料来源 (21)原辅材料及能源供应情况一览表 (21)二、基本生产条件 (23)第七章工程技术方案 (24)一、工艺技术方案的选用原则 (24)二、工艺技术方案 (25)(一)工艺技术来源及特点 (25)(二)技术保障措施 (25)(三)产品生产工艺流程 (25)杭州市第二水源千岛湖配水工程生产工艺流程示意简图 (26)三、设备的选择 (26)(一)设备配臵原则 (26)(二)设备配臵方案 (27)主要设备投资明细表 (28)第八章环境保护 (28)一、环境保护设计依据 (29)二、污染物的来源 (30)(一)杭州市第二水源千岛湖配水工程项目建设期污染源 (30)(二)杭州市第二水源千岛湖配水工程项目运营期污染源 (31)三、污染物的治理 (31)(一)项目施工期环境影响简要分析及治理措施 (31)1、施工期大气环境影响分析和防治对策 (32)2、施工期水环境影响分析和防治对策 (35)3、施工期固体废弃物环境影响分析和防治对策 (37)4、施工期噪声环境影响分析和防治对策 (38)5、施工建议及要求 (39)施工期间主要污染物产生及预计排放情况一览表 (41)(二)项目营运期环境影响分析及治理措施 (42)1、废水的治理 (42)办公及生活废水处理流程图 (42)生活及办公废水治理效果比较一览表 (43)生活及办公废水治理效果一览表 (43)2、固体废弃物的治理措施及排放分析 (43)3、噪声治理措施及排放分析 (45)主要噪声源治理情况一览表 (46)四、环境保护投资分析 (46)(一)环境保护设施投资 (46)(二)环境效益分析 (47)五、厂区绿化工程 (47)六、清洁生产 (48)七、环境保护结论 (48)施工期主要污染物产生、排放及预期效果一览表 (50)第九章项目节能分析 (51)一、项目建设的节能原则 (51)二、设计依据及用能标准 (51)(一)节能政策依据 (51)(二)国家及省、市节能目标 (52)(三)行业标准、规范、技术规定和技术指导 (53)三、项目节能背景分析 (53)四、项目能源消耗种类和数量分析 (55)(一)主要耗能装臵及能耗种类和数量 (55)1、主要耗能装臵 (55)2、主要能耗种类及数量 (55)项目综合用能测算一览表 (56)(二)单位产品能耗指标测算 (56)单位能耗估算一览表 (57)五、项目用能品种选择的可靠性分析 (58)六、工艺设备节能措施 (58)七、电力节能措施 (59)八、节水措施 (60)九、项目运营期节能原则 (60)十、运营期主要节能措施 (61)十一、能源管理 (62)(一)管理组织和制度 (62)(二)能源计量管理 (62)十二、节能建议及效果分析 (63)(一)节能建议 (63)(二)节能效果分析 (64)第十章组织机构工作制度和劳动定员 (64)一、组织机构 (64)二、工作制度 (64)三、劳动定员 (65)四、人员培训 (66)(一)人员技术水平与要求 (66)(二)培训规划建议 (66)第十一章杭州市第二水源千岛湖配水工程项目投资估算与资金筹措 (67)一、投资估算依据和说明 (67)(一)编制依据 (67)(二)投资费用分析 (69)(三)工程建设投资(固定资产)投资 (69)1、设备投资估算 (69)2、土建投资估算 (69)3、其它费用 (70)4、工程建设投资(固定资产)投资 (70)固定资产投资估算表 (70)5、铺底流动资金估算 (71)铺底流动资金估算一览表 (71)6、杭州市第二水源千岛湖配水工程项目总投资估算 (71)总投资构成分析一览表 (72)二、资金筹措 (72)投资计划与资金筹措表 (73)三、杭州市第二水源千岛湖配水工程项目资金使用计划 (73)资金使用计划与运用表 (74)第十二章经济评价 (74)一、经济评价的依据和范围 (74)二、基础数据与参数选取 (75)三、财务效益与费用估算 (76)(一)销售收入估算 (76)产品销售收入及税金估算一览表 (76)(二)综合总成本估算 (77)综合总成本费用估算表 (77)(三)利润总额估算 (78)(四)所得税及税后利润 (78)(五)项目投资收益率测算 (78)项目综合损益表 (79)四、财务分析 (80)财务现金流量表(全部投资) (81)财务现金流量表(固定投资) (83)五、不确定性分析 (84)盈亏平衡分析表 (85)六、敏感性分析 (86)单因素敏感性分析表 (86)第十三章杭州市第二水源千岛湖配水工程项目综合评价 (87)第一章项目概论一、项目名称及承办单位1、项目名称:杭州市第二水源千岛湖配水工程投资建设项目2、项目建设性质:新建3、项目承办单位:广州中撰企业投资咨询有限公司4、企业类型:有限责任公司5、注册资金:100万元人民币二、项目可行性研究报告委托编制单位1、编制单位:广州中撰企业投资咨询有限公司三、可行性研究的目的本可行性研究报告对该杭州市第二水源千岛湖配水工程项目所涉及的主要问题,例如:资源条件、原辅材料、燃料和动力的供应、交通运输条件、建厂规模、投资规模、生产工艺和设备选型、产品类别、项目节能技术和措施、环境影响评价和劳动卫生保障等,从技术、经济和环境保护等多个方面进行较为详细的调查研究。
杭州市第二水源千岛湖配水工程施工16标(重新招标)
工程名称:杭州市第二水源千岛湖配水工程施工16标(重新招标) 序号 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 材料名称 非泵送商品混凝土 非泵送商品混凝土 非泵送商品混凝土 非泵送商品混凝土 非泵送商品混凝土 非泵送商品混凝土 非泵送商品混凝土 水泥 42.5级 水泥 42.5级 钢筋 钢筋 钢材 钢板 型钢 型钢 热轧无缝钢管 铁件 锚杆 锚杆附件 镀锌钢管 镀锌钢管 镀锌钢管 镀锌钢管 通气管,304不锈钢管,壁厚 6mm 镀锌钢管 PVC管 复合BG/T8162、Q345结构用无 缝钢管 板枋材 电雷管 非电毫秒雷管 导爆管 DN65(壁厚4mm) DN100(壁厚 4mm) DN50(壁厚 3.5mm) DN150(壁厚 4.5mm) D50cm(壁厚 6mm) φ 50mm 壁厚 3.5mm DN400(壁厚 12mm) φ 25mm×7mm φ 42mm*4mm 规格型号 C10 C15 C20 C25 C30 C35 C40 计量单位 m3 m3 m3 m3 m3 m3 m3 t kg t kg kg t t kg t kg kg kg m m m m m m m m m3 个 个 m 数量 4.12 3.09 136452.16 73131.03 161743.19 1811.77 180.25 15996.45 1075609.93 7673.23 15654.96 259143.06 7.63 8.53 1398652.40 17.35 410440.34 828658.91 77851.87 7218.00 1640.00 1460.00 180.00 58.00 1129.00 1750.00 136473.22 3075.64 5939.95 230415.17 537603.20 第1页 共5页 备注
浅谈千岛湖配水工程质量安全监督巡监技术服务
浅谈千岛湖配水工程质量安全监督巡监技术服务摘要:为进一步加强杭州市第二水源千岛湖配水工程质量与安全监督管理,经授权由杭州市水利水电工程质量安全监督站行使政府质量安全监督管理,为满足工程质量安全监督工作有序展开,采取质量安全监督巡监提供技术服务保障。
关键词:千岛湖配水工程;质量安全监督;巡监为加强对杭州市第二水源千岛湖配水工程开展质量监督工作,切实履行工程质量监督的职能,促进工作有序地开展,进一步提高对该水利工程建设质量监督,依据工程建设质量监督管理的有关法律、法规规定,结合我市水利工程质量监督工作的实际情况,增加质量安全监督巡监技术服务工作。
质量监督工作方式为抽查,本工程采取“系统监督检查+驻点巡回检查+随机专项检查+专家重点抽查”模式。
历次监督检查,项目站(监督组)人员主要听取了各参建单位的质量与安全控制情况汇报,抽查了工程现场以及各参建单位质量与安全管理体系、行为及其相关资料,择时对工程原材料、中间产品、工程实体质量进行监督抽样检测,并当场向各参建单位反馈了检查中发现的质量与安全问题,督促项目法人落实整改。
1.系统监督检查1.1质量监督工作内容。
巡监组全体成员随同质监站对各标段进行质安监检查,对监理、设计、施工和有关产品制作单位的资质进行复核;对建设单位的质量管理体系、监理单位的质量控制体系、施工单位的质量保证体系和设计单位的现场服务体系等实施监督检查;对工程项目划分和外观质量评定标准予以确认;对参建单位执行质量法律法规、技术规程、规范、质量标准、水行政主管部门文件情况进行监督检查;抽查施工单位“三检制”落实情况,监理单位各项复核、签证情况;抽查原材料及中间产品的质量检验、试验与控制情况;抽查机电及金属结构制造与质量检测记录是否齐全、准确、完整;抽查监理单位旁站监理、平行抽检落实与执行情况;检查项目法人委托检测的落实情况及检查结果;抽查设计单位现场服务情况;检查重要隐蔽工程及关键部位单元工程的验收签证;抽查建立实施细则、监理日记、监理月报记录和编制是否规范、准确、完整;抽查项目法人、监理单位和施工单位对工程质量检验和评定的情况;抽查专项施工方案的编制、审核、审批情况;抽查各级验收资料的收集、汇总、整理、审查情况;参与涉及工程质量与安全的重要技术会议;对竣工质量检测项目和数量进行确认;列席主要分部工程验收和单位工程验收,参加阶段验收、竣工技术预验收和竣工验收;核备分部工程质量等级,核定单位工程质量等级,核定工程质量等级,编制工程质量监督报告。
安全生产责任制度
D.0.3.4杭州市第二水源千岛湖配水工程总承包项目部安全生产责任制度第一章总则第一条为加强安全生产管理,建立健全安全生产责任体系,促进安全生产责任的落实,依据“党政同责、一岗双责、失职追责”的原则,构建“统一领导、分级负责、综合监管、协同管控”的安全工作机制。
根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《浙江省安全生产条例》等有关法律法规,结合千岛湖配水工程总承包项目实际,特制定本制度。
第二条安全生产责任制定与实施原则为:(一)“统一领导、分级负责”:在总承包项目部统一领导下,各分包单位项目部对本单位的安全生产工作负责。
(二)“党政同责、齐抓共管”:建立健全以总承包项目部和各分包单位项目经理为第一责任人的安全生产责任体系,突出“管业务必须管安全、管行业必须管安全、管生产经营必须管安全”的“三个必须”要求。
(三)“综合监管、专业负责”:坚持各分包单位项目部安全生产监管部门对本单位安全生产工作进行综合监管和指导,代表本单位履行督促指导、监督检查、综合协调、行政执法等方面的职责。
业务主管部门按照国家有关专业法律法规及安全职责对业务范围内的安全生产工作进行直接监管。
(四)“一岗双责、全员负责”:任何岗位人员既要承担业务工作责任,还应承担相应的安全生产责任,把安全生产责任层层分解到每个人员。
第三条华东院是千岛湖配水工程总承包项目的法律责任主体,总承包项目部是总承包项目履约、经营和组织实施的责任主体。
总承包项目部依据国家安全生产方针政策及有关法律法规、标准规范和有关要求,建立健全安全生产责任制,形成纵向到底、横向到边的责任体系。
各层级责任划分如下:(一)各级行政正职是本单位、部门的安全生产第一责任人,对本单位、部门安全生产工作负总责;党组织书记、行政正职对本单位安全生产工作共同承担领导责任。
(二)分管生产的负责人统筹组织生产过程中各项安全生产制度和措施的落实,保障安全生产资源配置,完善安全生产条件,对本单位安全生产工作负重要领导责任。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
杭州市第二水源千岛湖配水工程(金竹牌进水口调整)
项目情况说明
一、项目基本情况
杭州市第二水源千岛湖配水工程从千岛湖淳安县境内取水,通过输水隧洞将水引至杭州市余杭区闲林水库,同时在输水线路上设置分水口向建德市、桐庐县及富阳市部分区域供水。
工程为I等工程,主要建筑物包括千岛湖进水口、千岛湖~闲林水库输水建筑物、闲林出口流量控制及调压设施、闲林水库取水口及下游输水首部建筑物。
千岛湖~闲林水库输水线路总长112.34km,其中杭州市淳安县境内长度约为7.1km,主要建筑物包括进水口及管理区、进水口对外交通道路、输水隧洞、金竹牌支洞、石毛畈支洞和事故检修洞等。
鉴于金竹牌支洞在掘进过程中遭遇溶腔、暗河,工作面突水突泥,造成施工期隧道涌水,严重危及施工人员安全及工程推进的实际情况,故将进水口轴线向南移1km调整至非熔岩地层,本次设计变更已经省发改委批复,批准文号为浙发改设计[2017]27号。
金竹牌进水口调整后,结合地形条件对进水口建筑结构调整优化,增设进水口支洞、事故检修闸改为检修交通洞内的竖井式结构;输水线路延长约791m,较初设批复概算投资增加5835万元。
杭州市第二水源千岛湖配水工程(金竹牌进水口调整)建设征地涉及淳安县新安江开发总公司金竹牌林场,工程永久占地3.6698hm2。
二、规划意见说明
我局原则同意上报,审批程序须符合“两江一湖”风景名胜区总
体规划及“阳光规划”要求,设计应进一步细化完善。
项目设计时应依山就势,减少土石方及边坡开挖,同时做好景观修复。
道路要给沿途的村庄、林场等相关单位无偿使用。
淳安县住房和城乡建设局
2017年5月9日。
