市政工程施工监理常用表施工 监理签字指南

合集下载

【参考】施工监理用表签字用语规范一览表

【参考】施工监理用表签字用语规范一览表

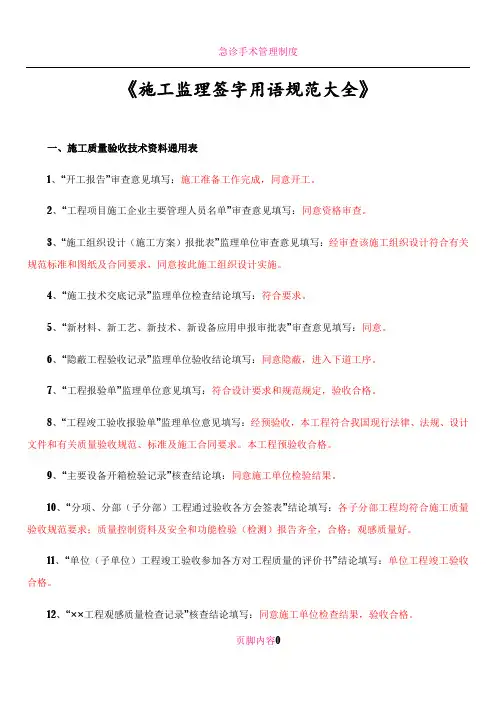

《施工监理签字用语规范大全》一、施工质量验收技术资料通用表1、“开工报告”审查意见填写:施工准备工作完成,同意开工。

2、“工程项目施工企业主要管理人员名单”审查意见填写:同意资格审查。

3、“施工组织设计(施工方案)报批表”监理单位审查意见填写:经审查该施工组织设计符合有关规范标准和图纸及合同要求,同意按此施工组织设计实施。

4、“施工技术交底记录”监理单位检查结论填写:符合要求。

5、“新材料、新工艺、新技术、新设备应用申报审批表”审查意见填写:同意。

6、“隐蔽工程验收记录”监理单位验收结论填写:同意隐蔽,进入下道工序。

7、“工程报验单”监理单位意见填写:符合设计要求和规范规定,验收合格。

8、“工程竣工验收报验单”监理单位意见填写:经预验收,本工程符合我国现行法律、法规、设计文件和有关质量验收规范、标准及施工合同要求。

本工程预验收合格。

9、“主要设备开箱检验记录”核查结论填:同意施工单位检验结果。

10、“分项、分部(子分部)工程通过验收各方会签表”结论填写:各子分部工程均符合施工质量验收规范要求;质量控制资料及安全和功能检验(检测)报告齐全,合格;观感质量好。

11、“单位(子单位)工程竣工验收参加各方对工程质量的评价书”结论填写:单位工程竣工验收合格。

12、“××工程观感质量检查记录”核查结论填写:同意施工单位检查结果,验收合格。

13、“施工现场质量管理检查记录”核查结论填写:经核查,上述项目符合要求。

14、“××分项工程质量验收记录”监理单位验收结论栏填写:合格。

验收结论栏填写:同意施工单位检查结论,验收合格。

15、“子分部工程质量验收记录”分项工程名称栏验收意见填写:各子分部工程验收合格;质量控制资料栏填验收意见填写:各子分部工程质量控制资料齐全;安全和功能检验报告栏填写:同意施工单位评定;观感质量验收栏填写:同意施工单位评定;监理单位栏填写:各子分部工程均符合规范要求,质量控制资料及安全和功能检验(检测)报告齐全,合格,观感质量良好,同意施工单位评定结果,验收合格。

建筑施工单位报审资料监理签字范本

建筑施工单位报审资料监理签字范本

建筑施工单位报审资料监理签字范本
本文档旨在为建筑施工单位提供报审资料监理签字范本,以便
在工程建设过程中,更好地与监理单位合作,完成项目建设工作。

1. 前言
在建设工程项目中,建筑施工单位需要提供一系列的报审资料,包括设计文件、施工方案、施工图等,这些资料涵盖了项目建设的
各个方面,对于确保项目建设质量和安全至关重要。

为了保障项目
建设的顺利进行,建筑施工单位需不断完善自身的管理并积极配合
监理工作。

2. 签字范本
建筑施工单位需将报审资料逐份提交给监理单位,监理单位在
审核无误后需要加盖监理章,并由监理工程师签字确认。

下面是建
筑施工单位报审资料监理签字范本:
我单位已按照合同规定的要求,编制施工方案并完成了相关的
图纸设计、技术说明书、技术方案,保证了施工过程中的质量与安全。

现提交给监理单位审核、查验,请监理人员审核、查验无误后,在上述相关文件中加盖监理章,并在签字栏签字确认。

建筑施工单位(盖章):_____________
签字(建设单位):_____________ 年月日
监理工程师(签字):_____________ 年月日
3. 结语
建筑施工单位应按照监理单位的要求,及时提交所需报审资料,并配合监理人员的审核、查验工作。

同时,建筑施工单位需不断完
善自身的管理,并加强与监理单位的协作,共同确保项目建设质量
和安全。

【参考】施工监理用表签字用语规范一览表

【参考】施工监理用表签字用语规范一览表

《施工监理签字用语规范大全》一、施工质量验收技术资料通用表1、“开工报告”审查意见填写:施工准备工作完成,同意开工。

2、“工程项目施工企业主要管理人员名单”审查意见填写:同意资格审查。

3、“施工组织设计(施工方案)报批表”监理单位审查意见填写:经审查该施工组织设计符合有关规范标准和图纸及合同要求,同意按此施工组织设计实施。

4、“施工技术交底记录”监理单位检查结论填写:符合要求。

5、“新材料、新工艺、新技术、新设备应用申报审批表”审查意见填写:同意。

6、“隐蔽工程验收记录”监理单位验收结论填写:同意隐蔽,进入下道工序。

7、“工程报验单”监理单位意见填写:符合设计要求和规范规定,验收合格。

8、“工程竣工验收报验单”监理单位意见填写:经预验收,本工程符合我国现行法律、法规、设计文件和有关质量验收规范、标准及施工合同要求。

本工程预验收合格。

9、“主要设备开箱检验记录”核查结论填:同意施工单位检验结果。

10、“分项、分部(子分部)工程通过验收各方会签表”结论填写:各子分部工程均符合施工质量验收规范要求;质量控制资料及安全和功能检验(检测)报告齐全,合格;观感质量好。

11、“单位(子单位)工程竣工验收参加各方对工程质量的评价书”结论填写:单位工程竣工验收合格。

12、“××工程观感质量检查记录”核查结论填写:同意施工单位检查结果,验收合格。

13、“施工现场质量管理检查记录”核查结论填写:经核查,上述项目符合要求。

14、“××分项工程质量验收记录”监理单位验收结论栏填写:合格。

验收结论栏填写:同意施工单位检查结论,验收合格。

15、“子分部工程质量验收记录”分项工程名称栏验收意见填写:各子分部工程验收合格;质量控制资料栏填验收意见填写:各子分部工程质量控制资料齐全;安全和功能检验报告栏填写:同意施工单位评定;观感质量验收栏填写:同意施工单位评定;监理单位栏填写:各子分部工程均符合规范要求,质量控制资料及安全和功能检验(检测)报告齐全,合格,观感质量良好,同意施工单位评定结果,验收合格。

监理报表签字和要求的监理签字指南监理签字用语一览表、监理签字、监理用语怎样才是规范

监理报表签字和要求的监理签字指南监理签字用语一览表、监理签字、监理用语怎样才是规范

.监理基本表格填写范例一、工程开工/复工报审表A11、开工证明文件:⑴建设工程施工许可证(复印件)。

⑵施工组织设计。

⑶施工测量放线。

⑷现场主要管理人员和特殊工种人员资格证、上岗证。

⑸现场管理人员、机具、施工人员进场。

⑹工程主要材料已落实。

⑺施工现场道路、水、电、通信等已达到开工条件。

工程开工/复工报审表A12、审查意见:⑴经查,建设工程施工许可证已办理。

⑵施工现场主要管理人员和特殊工种人员资格、上岗证符合要求。

⑶施工组织设计已批准。

⑷主要人员已进场,部分材料已进场。

⑸施工现场道路、水、电、通信已达到开工要求。

综上所述,工程已符合开工条件,同意开工。

工程开工/复工报审表A1※监理工程师对承包单位的准备情况进行检查,除检查所报内容之外,还应对施工现场临时设施是否满足开工要求,地下障碍物是否清除或查明,测量控制点、实验室是否已经确认。

※总监理工程师签署同意开工意见。

否则,应简要指出不符合开工条件的要求。

工程开工/复工报审表A14、复工审查意见:⑴符合复工条件的签署“工程具备复工条件,暂停原因已消除,证据齐全、有效,同意复工”。

⑵不符合复工条件的签署“不同意复工”,并注明不同意复工的原因和对承包单位的要求。

※该表与工程暂停令B2相对应。

由非承包单位原因引起的工程暂停,签署复工报审表时,要看引起暂停的原因是否还存在;由承包单位原因引起的工程暂停时,复工审查时不仅要审查其停工因素是否消除,还要审查其是否查清了导致停工因素产生的根原,是否制订了针对性的整改措施、预防措施,还要复核其各项措施是否得到贯彻落实。

二、施工组织设计(方案)报审表A21、专业监理工程师审查意见:⑴施工组织(方案)合理、可行,且审批手续齐全,拟同意承包单位按该施工组织设计(方案)组织施工,请总监理工程师审核。

⑵若不符合要求,专业监理工程师审查意见应简要指出不符合之处,并提出修改补充意见后签署“暂不同意(部分或全部应指明)承包单位按该施工组织设计(方案)组织施工,待修改完善后再报,请总监理工程师审核”。

工程施工监理用表及资料签字规范用语

工程施工监理用表及资料签字规范用语

监表 01监表 02监表 05监表 06监表 08监表 1施工组织设计报审表项目 (合同段)开工申请批复单施工技术方案报审表施工放样报验单安全施工组织设计 (方案) 报审表分项(部)工程开工申请批复单专业监理工程师驻地监理工程师总监理工程师测量专监试验专监专业监理工程师驻地监理工程师总监专业监理工程师驻地监理工程师监理员测量专监专业监理工程师驻地监理工程师监理员测量专监试验专监专业监理工程师驻地监理工程师经审查,该方案可行,允许上报。

方案可行,建议按此施工组织设计组织施工。

允许按此施工组织设计组织施工。

测量准备工作满足项目开工条件。

试验准备工作满足项目开工条件。

各项开工准备工作满足项目开工条件。

具备项目开工条件,建议签发开工令。

允许开工。

经审查,该方案可行,允许上报。

允许按此施工方案组织施工。

施工放样工作完成,数据真实。

经抽检复测,施工放样符合规范和设计要求。

安全施工组织设计(或者方案)可行,同意按此安全施工组织设计(或者方案)组织施工。

允许按此安全施工组织设计(或者方案)施工。

各项开工准备工作已经完成。

施工放样工作符合规范和设计要求。

试验检测工作符合规范要求。

各项开工准备工作符合规范要求,具备开工条件。

签名监理机构的评述意见及其结论监表 1中间交工证书现场监理工程师专业监理工程师驻地监理工程师现场技术人员监表 13监表 17监表 21混凝土浇筑申请报告单交工报验单执行监理指令方案报审单质检负责人监理员材试专监驻地监理工程师总监理工程师业主驻地监理工程师监理工程师监表 2 执行监理指令2 合格确认单驻地监理工程师中间检验申请批复单监理员本分项工程各项工作业已完成,各项检测指标符合规范要求。

质量保证资料完整、齐全,监理抽检评定分,质量等级:合格。

准予中间交工。

各项工序已完成,具备交工条件。

经复核检查各项技术指标均符合设计及规范要求。

验收合格准予交工混凝土浇筑前各项准备已工作完成。

各项准备工作符合规范和设计要求。

监理报表签字和要求、(最全的监理签字指南)、监理签字用语一览表、监理签字、监理用语怎样才是规范

监理报表签字和要求、(最全的监理签字指南)、监理签字用语一览表、监理签字、监理用语怎样才是规范

改整续继位单包承求要�求要合符不 求要合符查检经�毕完改整》单知通师程工理监《按已 作工验�化�试的目项程工本行进室验试该托委意同不 �力能与质资验试的应适相目项程工本与备具不室验试该 �查检经 作工验�化�试的目项程工本行进室验试该托委意同 �力能与质资验试的应适相目项程工本与备具室验试该�查审经 语用署签
检 理 管 量 质 场 现 工 施 称名表附
语用准标 及法方用使的表附中�1002——00305BG�准标一统收验量质工施程工筑建、2
。发签师程工理监总由后最�见意的充补改修议建出提�明列要简 由理及因原的意同不就并� ”√“打内”□“前 ”……意同不“在 表审报�划 计整调�划 见意查审 计 度 进 工 施 )5 表请 收验意同 见意查审 申 验 报 程 工 )4 表审 掉划”意同“及”许准“ 、 ”合符“将�之反 。掉划线横用”意同不“及”许准不“ 、 ”合符不“将�求要合符 报备设件配 见意查审 构 料 材 程 工 )3
。况情量质程工及程工似
�格合不与格合 �合符不与合符在 �果结收验预和查核据根 �见意查审 01A 表验报工竣程工、01 。章 印效有盖并�位单放存件原明注上件印复在应�件原无如证格合厂出 。件原供提应般一告报试复 。确明应果结检自和件文明证量质、单清量数的件附※ 。项”意同不、许 准不、合符不、备设、件配构“掉划线横用�的求要用使足满料材如 。 ”/“划项合符不与合符在�见意查审 9A 表审报备设/件配构/料材程工、9 。应对 6B》表批审赔索用费《与 。等证凭付支款度进程工�令指面书�要纪议会�录记场现 工施�件函往来的关有�件文同合�算计的额金�过经、由理的赔索 �附 8A 表请申赔索用费、8 。款条同合工施的据依所期 工长延次本理处 �度程和实事的延拖期工和件事期工响影次本明说应 。间时期延效有位单包承准批理监经�后准批请申期延时临个一后 最出提 位单包 承� 束结件事 期工 响影 在是� 5B 》表批 审期 延终最《 。据依和由理的期延时 临程工意同不或意同明说。应对 4B》表批审期延时临《程工与表该 。期日期延、料材明证期延附应

工程施工监理用表及资料签字规范用语

工程施工监理用表及资料签字规范用语

签字的基本要求:所有表格中凡是签字必须完整注明签字日期(写明三、最新版监理规范监理用表表A.0.1总监理工程师任命书工程名称:编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

表A.0.2工程开工令注:本表一式三份,项目监理机构、建设单位、施工单位各一份表 A.0.3监理通知单注:本表一式三份,项目监理机构、建设单位、施工单位各一份表 A.0.4监理报告注:本表一式四份,主管部门、建设单位、工程监理单位、项目监理机构各一份表 A.0.5工程暂停令注:本表一式三份,项目监理机构、建设单位、施工单位各一份表A.0.6旁站记录注:本表一式一份,项目监理机构留存表 A.0.7工程复工令工程名称编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份表 A.0.8工程款支付证书注:本表一式三份,项目监理机构、建设单位、施工单位各一份表B.0.1施工组织设计或(专项)施工方案报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份表 B.0.2 工程开工报审表表 B.0.3 工程复工报审表表 B.0.4分包单位资格报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份表 B.0.5 施工控制测量成果报验表注:本表一式三份,项目监理机构、建设单位、施工单位各一份表 B.0.6工程材料、构配件或设备报审表注:本表一式二份,项目监理机构、施工单位各一份表 B.0.7工程检验批报审、报验表注:本表一式二份,项目监理机构、施工单位各一份表 B.0.8分部工程报验表注:本表一式三份,项目监理机构、建设单位、施工单位各一份表 B.0.9 监理通知回复注:本表一式三份,项目监理机构、建设单位、施工单位各一份表 B.0.10 单位工程竣工验收报审表注:本表一式三份,项目监理机构、建设单位、施工单位各一份B.0.11 工程款支付申请表注:本表一式三份,项目监理机构、建设单位、施工单位各一份;工程竣工结算报审时本表一式四份,项目监理机构、建设单位各一份、施工单位二份。

市政工程常用统一表格及填表说明

市政工程常用统一表格及填表说明

市政工程常用表格工程用表及填写说明(施工阶段)编制整理单位:贵州众益建设监理咨询有限公司时间:2010年4月工程用表及填写说明(施工阶段)目录(一)A类表(承包单位用表)AI 工程开工/复工报审表A2 施工组织设计(方案)报审表A3 分包单位资格报审表A4 报验申请表A5 工程款支付申请表A6 监理工程师通知回复单A7 工程临时延期申请表A8 费用索赔申请表A9 工程材料/构配件/设备报审表A10 工程竣工报验单A11 主要工程设备选型报审表A12 工程施工进度计划(调整计划)报审表A13 施工测量放线报审表A14 工程变更费用申请表A15 工程质量问题(事故)报告单A16 工程质量问题(事故)处理方案报审单A17 现场工程量签证单(二)B类表(监理单位用表)B1 监理工程师通知单B2 工程暂停令B3 工程款支付证书B4 工程临时延期审批表B5 工程最终延期审批表B6 费用索赔审批表B7 监理备忘录B8 监理旁站记录表B9 监理抽检记录B10 监理安全检查记录B11 专题报告B12 不合格分项工程通知(三)C类表(各方通用表格)C1 监理工作联系单C2 工程变更单C3 实测项目检查记录表(四)见证用表有见证取样和送检见证人备案书见证记录(五)其它表格1、补充表格2、施工进度报表3、施工单位周报表格A1工程开工/复工报审表工程名称:编号:致:(监理单位)我方承担的工程,已完成了以下各项工作,具备了开工/复工条件,特此申请施工,请核查并签发开工/复工指令。

附:一.开工报告二.施工组织设计(方案)已审批三.劳动力按计划已进场四.机械设备已进场五.管理人员全部到位六.开工前各种手续已办妥(见附件)承包单位(公章):项目经理(签字):日期:审查意见:项目监理机构(公章):总监理工程师(签字):日期:工程开工/复工报审表填写说明一.本表是监理单位对承包单位的工程开工报告进行审查,提出审查意见的报表。

二.本表在报送审查时,承包单位应在表中加盖公章,并由项目经理签字。

工程监理专项方案怎样签字

工程监理专项方案怎样签字

工程监理专项方案怎样签字签字意见1. 本方案经建设单位、监理单位及施工单位三方协商一致,特此签署。

建设单位(盖章):监理单位(盖章):施工单位(盖章):2. 我司经全体成员充分讨论,认为本专项方案符合工程监理要求,特此签署。

监理单位(盖章):日期:年月日3. 我司对本专项方案进行了认真研究和讨论,认为符合施工实际,特此签署。

施工单位(盖章):日期:年月日4. 我司经全体领导和工程技术人员讨论,认为该专项方案符合工程实际,特此签署。

建设单位(盖章):日期:年月日5. 本方案经过各方充分论证,符合工程施工监理要求,特此签署。

建设单位(盖章):监理单位(盖章):施工单位(盖章):日期:年月日6. 我司对专项方案进行充分研究和讨论,认为符合施工实际,特此签署。

监理单位(盖章):日期:年月日7. 我司对本专项方案进行了认真研究和讨论,认为符合监理要求,特此签署。

施工单位(盖章):日期:年月日以上签字意见,经全体成员一致通过,作为本工程监理专项方案生效的凭证。

日期:年月日以上签字意见经全体参与方认可,确认本专项方案已经签署生效,作为工程监理的指导文件。

日期:年月日以上签字意见以及方案内容,经全体参与方充分讨论,确认为本工程阶段性监理工作的指导方案。

日期:年月日以上签字意见及方案内容为本工程监理专项方案的签订和生效过程中的确认凭证,方案内容经全体参与方充分讨论并确认。

日期:年月日以上签字意见及专项方案内容,根据相关规定获得各参与方一致确认,作为工程实施和监理的指导文件。

日期:年月日。

市政工程监理专用表格

市政工程监理专用表格

目录工程动工/复工报审表 (3)施工组织设计(方案)报审表 (5)分包单位资格报审表 (7)报验申请表 (8)进场重要管理人员及特种作业人员报审表 (9)施工测量放线报验表 (10)砼浇筑报审表 (11)工程款支付申请表 (12)设计变更、洽商费用报审表 (13)()月完毕工程量报审表 (14)()月支付汇总表 (15)工程签证单 (16)监理工程师告知答复单 (17)工程临时延期申请表 (19)费用索赔申请表 (20)工程材料/构配件/设备报审表 (21)原材料、构配件检查取样见证单 (22)砼、砂浆试块取样成型见证单 (23)工程竣工报验单 (24)()月工、料、机动态表 (25)监理工程师告知书 (27)工程暂停令 (28)工程款支付证书 (29)工程临时延期审批表 (30)工程最终延期审批表 (31)费用索赔审批表 (32)监理日志 (33)巡视记录 (34)()月份监理月报表(一) (35)()月份监理月报表(二) (37)单位工程竣工预验单 (39)旁站监理登记表 (40)监理工作联络单 (41)工程变更单 (42)工程复工报审表工程名称:编号:工程动工报审表工程名称:编号:施工组织设计/(专题)施工方案报审表工程名称:编号:施工方案报审表工程名称:编号:分包单位资格报审表工程名称:编号:本表一式三份,由承包单位填写,经监理审批后。

建设、承包、监理单位各存一份土石方开挖报验申请表工程名称:编号:本表一式三份,由承包单位填写,经监理审批后。

建设、承包、监理单位各存一份A4-1进场重要管理人员及特种作业人员报审表工程名称:编号:本表一式三份,由承包单位填写,经监理审批后。

建设、承包、监理单位各存一份A4---2施工测量放线报验表工程名称:编号:本表一式二份,由承包单位填写,经监理审批后。

承包、监理单位各存一份A4—3砼浇筑报审表工程名称:编号:本表一式二份,由承包单位填写,经监理审批后。

【参考】施工监理用表签字用语规范一览表

【参考】施工监理用表签字用语规范一览表

《(一)施工监理签字用语规范大全》一、施工质量验收技术资料通用表1、“开工报告”审查意见填写:施工准备工作完成,同意开工。

2、“工程项目施工企业主要管理人员”审查意见填写:同意资格审查。

3、“施工组织设计(施工方案)报批表”监理单位审查意见填写:经审查该施工组织设计符合有关规范和图纸及合同要求,同意按此施工组织设计实施。

4、“施工技术交底记录”监理单位检查结论填写:符合要求。

5、“新材料、新工艺、新技术、新设备应用申报审批表”审查意见填写:同意。

6、“隐蔽工程验收记录”监理单位验收结论填写:同意隐蔽,进入下道工序。

7、“工程报验单”监理单位意见填写:符合设计要求和规范规定,验收合格。

8、“工程竣工验收报验单”监理单位意见填写:经预验收,本工程符合我国现行法律、法规、设计文件和有关质量验收规范、及施工合同要求。

本工程预验收合格。

9、“主要设备开箱检验记录”核查结论填:同意施工单位检验结果。

10、“分项、分部(子分部)工程通过验收各方会签表”结论填写:各子分部工程均符合施工质量验收规范要求;质量控制资料及安全和功能检验(检测)报告齐全,合格;观感质量好。

11、“单位(子单位)工程竣工验收参加各方对工程质量的评价书”结论填写:单位工程竣工验收合格。

12、“××工程观感质量检查记录”核查结论填写:同意施工单位检查结果,验收合格。

13、“施工现场质量管理检查记录”核查结论填写:经核查,上述项目符合要求。

14、“××分项工程质量验收记录”监理单位验收结论栏填写:合格。

验收结论栏填写:同意施工单位检查结论,验收合格。

15、“子分部工程质量验收记录”分项工程名称栏验收意见填写:各子分部工程验收合格;质量控制资料栏填验收意见填写:各子分部工程质量控制资料齐全;安全和功能检验报告栏填写:同意施工单位评定;观感质量验收栏填写:同意施工单位评定;监理单位栏填写:各子分部工程均符合规范要求,质量控制资料及安全和功能检验(检测)报告齐全,合格,观感质量良好,同意施工单位评定结果,验收合格。

市政工程监理表格

市政工程监理表格
施工组织设计(方案)报审表
工程名称: 编号:
致: (监理单位)
我方已根据施工合同的有关规定完成了 工程施工组织设计(方案)的编制, 并经我单位上级技术负责人审查批准, 请予以审查。
附: 施工组织设计(方案)
承包单位: (章)
项目经理:
日 期:
日期:
专业监理工程师审查意见:
专业监理工程师:
日 期:
日期:
建筑面积
(道路长度)
工程造价
设计单位
结构类别
层 数

施工单位
承包范围
道路、人行道、公交候车亭、雨水管道与道路照明工程
会审时间
地点:








单 位 名 称
参 加 人 姓 名 (签字)
工程负责人: 共 页 第 页
注: 1.设计图纸未经会审不得进行施工, 经会审确定后即为正式文件。
2、本“记录”一式 四 份, 分送设计、建设、施工、监理单位 一
设计图纸会审记录(二)
序号
审图意见
会审确定
1
加宽道路、修复后路面无路面标线、交通标牌施工节点设计, 是否施工?
2
非机动车道与人行道交界处是否用花岗岩压条分隔?
1.附件:
2.工程延期的依据与工期计算
合同竣工日期:
申请延长竣工日期:
2.证明材料
承包单位: (章)
项目经理:
日 期:
日 期:
工程名称: 编号:
市政基础设施工程
费用索赔申请表
工程名称: 编号:
致: (监理单位)
根据施工合同条款 条的规定.由于 的原因.我方要求索赔金额(大写) , 现报上, 请予以批准。

【参考】施工监理用表签字用语规范一览表

【参考】施工监理用表签字用语规范一览表

《施工监理签字用语规范大全》一、施工质量验收技术资料通用表1、“开工报告”审查意见填写:施工准备工作完成,同意开工。

2、“工程项目施工企业主要管理人员名单”审查意见填写:同意资格审查。

3、“施工组织设计(施工方案)报批表”监理单位审查意见填写:经审查该施工组织设计符合有关规范标准和图纸及合同要求,同意按此施工组织设计实施。

4、“施工技术交底记录”监理单位检查结论填写:符合要求。

5、“新材料、新工艺、新技术、新设备应用申报审批表”审查意见填写:同意。

6、“隐蔽工程验收记录”监理单位验收结论填写:同意隐蔽,进入下道工序。

7、“工程报验单”监理单位意见填写:符合设计要求和规范规定,验收合格。

8、“工程竣工验收报验单”监理单位意见填写:经预验收,本工程符合我国现行法律、法规、设计文件和有关质量验收规范、标准及施工合同要求。

本工程预验收合格。

9、“主要设备开箱检验记录”核查结论填:同意施工单位检验结果。

10、“分项、分部(子分部)工程通过验收各方会签表”结论填写:各子分部工程均符合施工质量验收规范要求;质量控制资料及安全和功能检验(检测)报告齐全,合格;观感质量好。

11、“单位(子单位)工程竣工验收参加各方对工程质量的评价书”结论填写:单位工程竣工验收合格。

12、“××工程观感质量检查记录”核查结论填写:同意施工单位检查结果,验收合格。

13、“施工现场质量管理检查记录”核查结论填写:经核查,上述项目符合要求。

14、“××分项工程质量验收记录”监理单位验收结论栏填写:合格。

验收结论栏填写:同意施工单位检查结论,验收合格。

15、“子分部工程质量验收记录”分项工程名称栏验收意见填写:各子分部工程验收合格;质量控制资料栏填验收意见填写:各子分部工程质量控制资料齐全;安全和功能检验报告栏填写:同意施工单位评定;观感质量验收栏填写:同意施工单位评定;监理单位栏填写:各子分部工程均符合规范要求,质量控制资料及安全和功能检验(检测)报告齐全,合格,观感质量良好,同意施工单位评定结果,验收合格。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工监理常用表监理签字指南
一、施工监理常用表监理签字说明:
1、施工组织报审表
专业监理工程师签字:该工程施工组织设计(方案)编制合理,可操作性强,同意上报审批。

总监理工程师签字:该工程施工组织设计(方案)编制合理,可操作性强,同意按此施工组织设计(方案)组织实施。

2、施工放样报验单
专业监理工程师签字:经检查,该分项工程施工放样数据符合设计及规范要求。

(施工单位附:施工放样测量记录表、示意图,在示意图框内绘制测量示意图,标明测点位置、坐标、方向、结构物的轮廓线,纵、横轴线,图中标明单位、分项工程名称)
3、进场设备报验单
专业监理工程师签字:同意在该分项工程中使用。

4、报验申请表
专业监理工程师签字:经现场检查,各项检查指标均符合设计及规范要求,同意进行下道工序施工。

或检查合格,可以进行下道工序施工。

例1 检验合格,可进行第二层填土施工。

例2 抽检合格,可进行钢筋加工及安装施工。

例3 检验合格,可进行(某桥)0#台台身施工。

5、检验批质量验收记录表
施工单位检查评定记录:符合设计及规范要求,自检合格。

监理(建设)单位验收记录:验收合格∕同意验收。

施工单位检查评定结果:主控项目验收合格,一般项目符合设计及规范要求,自检合格。

监理(建设)单位验收结论:验收合格∕同意验收。

6、分项∕分部工程质量验收记录
监理(建设)单位验收结论:各项检查指标均符合设计及规范要求,同意验收。

7、单位工程质量竣工验收记录表
验收结论:同意验收。

综合验收结论栏:通过验收。

8、工程初步验收必备条件核查记录
施工单位自检结论:工程质量符合设计及规范要求,资料准备齐全,自评合格。

监理单位检查意见:各项检查指标均符合设计及规范要求,同意进行初步验收。

建设单位核查意见:同意进行初步验收。

相关文档
最新文档
