一级建造师资料异节奏流水施工
等节奏流水施工--一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义2
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)
建设工程教育网
/
一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义2
等节奏流水施工
知识点二:等节奏流水施工
1.特点:
(1)所有的流水节拍都相等
(2)流水步距等于流水节拍
(3)工作队能连续工作,施工段没有间歇
(4)施工过程数等于工作队数
2.工期(T
P
):
说明:C为插入时间、平行搭接时间,Z为间歇时间,M为施工段数,N为施工队数,K为流水步距
3.横道图的识读与绘制
【典型例题】
背景:
某工程由A、B、C、D四个分项工程组成,分别为施工准备、挖土、砌砖基础、回填土工程,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天,其中A、B施工过程和B、C施工过程允许平行搭接1天,C、D施工过程之间有2天的技术间歇时间。
问题:
1.试述等节奏流水施工的特点。
2.用等节奏流水施工方法组织施工并绘制流水施工横道图。
3.确定等节奏流水施工的流水步距、流水工期及工作队总数。
【答案】
1.等节奏流水施工的特点是:
①所有流水节拍都彼此相等;
②所有流水步距都彼此相等,而且等于流水节拍;
③每个专业工作队都能够连续作业,施工段没有间歇时间;
④专业工作队数等于施工过程数。
2.流水施工横道图见图2-2-1。
2019年一级造价工程师《造价管理》知识点:异步距异节奏流水施工_476
2019年一级造价工程师《造价管理》知识点:异步距异节奏流水施工
2019年造价工程师考试进入了火热备考阶段,小编整理分享了“2019年一级造价工程师《造价管理》知识点:异步距异节奏流水施工”,供大家参考。
更多造价工程师考试报名信息请持续关注造价工程师考试频道。
异步距异节奏流水施工:
流水施工的基本组织方式
在流水施工中,由于流水节拍的规律不同,决定了流水步距、流水施工工期的计算方法等也不同,甚至影响到各个施工过程的专业工作队数目。
按照流水节拍的特征,可将流水施工分为两大类,即:有节奏流水施工和非节奏流水施工。
异步距异节奏流水施工
指各施工过程的流水节拍各自相等,而不同施工过程之间的流水节拍不尽相同,相邻施工过程之间的流水步距不尽相等。
特点:
·同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等
·相邻施工过程之间的流水步距不尽相等
·专业工作队数等于施工过程数
·各个专业工作队在施工段上能够连续作业,施工段之间可能存在空闲时间
友情提示:以上内容是一级造价工程师考试频道为您整理的"2019年一级造价工程师《造价管理》知识点:异步距异节奏流水施工",更多模拟试题、历年真题、精华考点、备考攻略请“”。
异步距异节奏流水施工--一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义4
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义4异步距异节奏流水施工知识点四:异步距异节奏流水施工1.特点:(1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程之间的流水节拍不尽相等。
(2)相邻施工过程之间的流水步距不尽相等。
(3)每个专业工作队都能够连续作业,施工段没有间歇时间。
(4)专业工作队数目等于施工过程数目。
教材案例解析P202例1A420011(异节奏流水、等步距异节奏流水)1.背景某工程包括三个结构形式与建造模式完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。
根据施工工艺要求,地上结构、二次砌筑两施工工程间时间间隔为2周。
现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见表1A42001表1A42001施工过程编号施工过程流水节拍(周)Ⅰ土方开挖 2Ⅱ基础施工 2Ⅲ地上结构 6Ⅳ二次砌筑 4Ⅴ装饰装修 42.问题(1)按上述五个专业工程队组织流水施工属于何种形式的流水施工,绘制其流水施工进度计划图,并计算总工程。
(2)根据本工程的提点,本工程比较适合采用何种形式的流水施工形式,并简述理由。
(3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。
3.分析与答案(1)按上述五个专业工作队组织的流水施工属于异节奏流水施工。
根据表1A42001中数据,采用“累计数列错位相减取大差法(简称“大差法”)”计算流水步距:①各施工过程流水节拍的累加数列:施工过程Ⅰ:2 4 6施工过程Ⅱ:2 4 6施工过程Ⅲ:6 12 18施工过程Ⅳ:4 8 12施工过程Ⅴ:4 8 12②错位相减,取最大值得流水步距建设工程教育网/ 1。

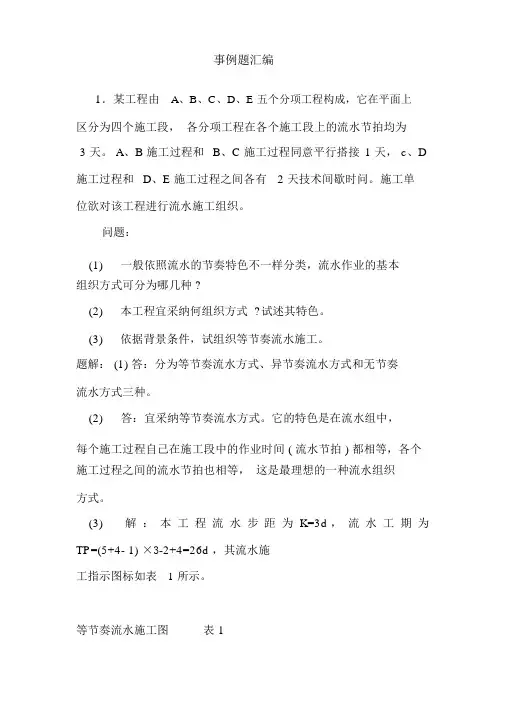

一级建造师案例分析题超经典(有解题思路)
事例题汇编1.某工程由A、B、C、D、E 五个分项工程构成,它在平面上区分为四个施工段,各分项工程在各个施工段上的流水节拍均为3 天。
A、B 施工过程和B、C 施工过程同意平行搭接1 天, c、D 施工过程和D、E 施工过程之间各有 2 天技术间歇时问。
施工单位欲对该工程进行流水施工组织。
问题:(1)一般依照流水的节奏特色不一样分类,流水作业的基本组织方式可分为哪几种 ?(2)本工程宜采纳何组织方式 ?试述其特色。
(3)依据背景条件,试组织等节奏流水施工。
题解: (1) 答:分为等节奏流水方式、异节奏流水方式和无节奏流水方式三种。
(2)答:宜采纳等节奏流水方式。
它的特色是在流水组中,每个施工过程自己在施工段中的作业时间 ( 流水节拍 ) 都相等,各个施工过程之间的流水节拍也相等,这是最理想的一种流水组织方式。
(3)解:本工程流水步距为 K=3d ,流水工期为TP=(5+4- 1) ×3-2+4=26d ,其流水施工指示图标如表 1 所示。
等节奏流水施工图表 12 .某旅馆建筑为大厅部分16 层,两翼13 层,建筑面积11620m2,主体结构中间大厅部分为框剪结构,两翼均为剪力墙结构,外墙板采纳大模板住所通用构件,内墙为C20钢筋混凝土。
工程完工后,检测发现以下部位混凝土强度达不到要求:(1)七层有 6 条轴线的墙体混凝土, 28 天试块强度为 12.04N /mm2,至 80 天后取墙体混凝土芯一组,其抗压强度分别为 9.03N /m m2,12.15N/mm2, 13. 02N/mm2;(2)十层有 6 条轴线墙柱上的混凝土试块 28 天强度为 13.25N /mm2,至 60 天后取墙柱混凝土芯一组,其抗压强度分别为10.08N/ mm2,11.66N/ mm2,12.26N/mm2,除这条轴线上的混凝土强度不足外,该层其余构件也有近似问题。
问题:(1) 造成该工程中混凝土强度不足的原由可能有哪些?(2)为了防止该工程中出现的混凝土强度不足,在施工过程中浇注混凝土时应切合哪些要求 ?(3)在检查结构构件混凝土强度时,试件的取样与留置应切合哪些规定 ?题解: (1) 答:原由可能有:①混凝土原资料质量不切合要求;②混凝土拌制时间短或拌合物不均匀;③混凝土配合比每盘称量不正确;④混凝土试件没有做好,如模型变形。
建造师考试参考《流水施工》
流水施工了解:组织施工的方式及其特点;熟悉:固定节拍、成倍节拍流水施工的特点和流水施工工期的计算方法;掌握:流水施工参数的概念;非节奏流水施工的特点、流水步距及流水施工工期的计算方法。
第一节基本概念一、流水施工(一)组织施工的方式考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,施工方式可以采用依次、平行、流水等施工组织方式。
(重点是参考p17图2-1,在理解三种组织施工方式基本原理的基础上,重点掌握三种组织施工方式的特点)1.依次施工(结合p17图2-1施工方式比较图。
)依次施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有施工对象。
2.平行施工(结合p17图2-1施工方式比较图。
)平行施工方式是组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成各施工对象。
3.流水施工(结合P17图2-1施工方式比较图。
)流水施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立相应的专业工作队,各专业队按照施工顺序依次完成各个施工对象的施工过程,同时保证施工在时间和空间上连续、均衡和有节奏地进行,使相邻两专业队能最大限度地搭接作业。
(施工很有规律)三种组织施工方式的特点如下(重点)【例题1】建设工程施工通常按流水施工方式组织,其特点之一是( )。
(参考P18流水施工特点或前面的表格)a.单位时间内所需用的资源量较少b.使各专业工作队能够连续施工c.施工现场的组织、管理工作简单d.同一施工过程的不同施工段可以同时施工答案:b【例题2】建设工程组织依次施工时,其特点包括( )。
(参考p18依次施工特点或前面的表格)a.没有充分地利用工作面进行施工,工期长b.如果按专业成立工作队,则各专业队不能连续作业c.施工现场的组织管理工作比较复杂d.单位时间内投入的资源量较少,有利于资源供应的组织e.相邻两个专业工作队能够最大限度地搭接作业答案:a、b、d【例题3】建设工程组织依次施工时,其特点不包括( )。
异节奏流水施工
别为tA=3d, tB=2d, tC=1d,无间歇和搭接时间,试组织层内成倍节拍流水施工。
Байду номын сангаас
解:1.已知m=6段, ∑tj1= ∑td=0,tmin=1d;
2.DA=tA/tmin=3/1=3个
DB=tB/tmin=2/1=2个 DC=tC/tmin=1/1=1个 ∑Di=3+2+1=6个 3.求流水工期TL TL= (mj+∑Di-1)tmin+∑tj1- ∑ td =(6 ×1+6-1) ×1+0-0
TL= (mj+∑Di-1)tmin+∑tj1- ∑ td
式中: ∑Di——全部施工过程所需的专业队数总和; ∑tj1 —— 一个施工层内的技术间歇时间之和; 如有分层时,
m≥ ∑Di+(∑tj1+ ∑tj2)/tmin
例:某工程划分A、B、C三个施工过程,分六段组织施工,已知各施工过程的流水节拍分
异节奏流水施工
主讲人:赵凡
定义:是指在有节奏流水施工中,各施工过 程的流水节拍各自相等而不同施工过程之间 的流水节拍不尽相等的流水施工。
分类:异步距异节奏流水施工和成倍节拍流 水施工。
适用于分部和单位工程 流水施工,它允许不同 施工过程采用不同的流 水节拍,因此在进度安 排上比全等节拍流水和 成倍节拍流水灵活,实 际适用范围更广泛。
定义:是指同一施工过程在各个施工段的流 水节拍相等,不同施工过程之间的流水节拍 不完全相等,但各个施工过程的流水节拍均 为其中最小流水节拍的整数倍数的流水施工 方式。
特点: 1.同一施工过程在其各个施工段上的流水节拍相等,不同施 工过程流水节拍等于或为其中最小流水节拍的整数倍数。 2.相邻专业队(班组)的流水布距等于其中最小的流水节拍。 3.每个施工过程的专业队(班组)数等于本过程流水节拍与 最小流水节拍的比值。即: Di=ti/tmin Di——某个施工过程所需专业队数; tmin——所有流水节拍中最小流水节拍。
一级建造师《建筑工程管理与实务》案例题精选-进度管理
正确做法:工程桩应进行桩身完整性检验。抽检数量不应少于总桩数的 20%,且不应少于 10 根。每根
柱子承台下的桩抽检数量不应少于 1 根。(《建筑地基基础工程施工质量验收规范》GB 50202-2018 第 5.1.7
条)
2.当变形量发生异常后,第三方监测机构必须立即实施安全预案,同时应及时提高观测频率或增加观
单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。
基础桩设计桩径φ800mm,长度 35~42m,混凝土强度等级 C30,共计 900 根,施工单位编制的桩基施
工方案中列明:采用泥浆护壁成孔、导管法水下灌注 C30 混凝土;灌注时桩顶混凝土面超过设计标高 500mm;
每根桩留置 1 组混凝土试件;成桩后按总桩数的 10%对桩身质量进行检验,监理工程师审查时认为方案存
【问题】 1.什么是异节奏流水施工? 2.根据该工程的流水节拍的特点,在资源供应允许条件下,为加快施工进度,可采用何种方式组织流 水施工? 3.如果每 4 幢划分为一个施工段组织上述流水施工,其工期应为多少天?并绘制其流水施工横道计划 图。 『参考答案』 1.异节奏流水施工指流水组中作业队本身的流水节拍相等,但是不同作业队的流水节拍不一定相等。 2.根据该工程的流水节拍的特点,即:挖土为 8d,铺垫层为 4d,钢筋混凝土基础为 12d,回填土为 4d,为 4 的倍数,在资源供应允许的条件下,为加快施工进度,缩短工期,可采用等步距异节奏(成倍节 拍)流水施工方式组织施工。 3.如果每四栋划分为一个施工段组织成倍节拍流水施工,其工期计算如下: 施工过程数目:n=4 施工段数目:m=12/4=3 流水节拍: 挖土:t1=8×4=32d 铺垫层:t2=4×4=16d 钢筋混凝土基础:t3=12×4=48d 回填土:t4=4×4=16d 流水步距:K=最大公约数{32,16,48,16}=16d 施工队数目: 挖土:b1=t1/K=32/16=2(个) 铺垫层:b2=t2/K=16/16=1(个) 钢筋混凝土基础:b3=t3/K=48/16=3(个) 回填土:b4=t4/K=16/16=1(个) 施工队总数目:n′=∑bj=2+1+3+1=7(个) 流水施工工期:T=(m+n′-1)×K=(3+7-1)×16=144d 该工程的成倍节拍流水施工横道计划如下图所示。
一级建造师流水施工知识点
一、流水施工组织有哪几种类型?答:流水施工有四种组织方法,分别是:固定节拍流水施工;异节奏流水施工;成倍节拍流水施工;无节奏流水施工。
二、如何绘制流水施工水平指示图表和垂直指示图表?答:绘制水平指示图表:以纵坐标表示施工过程、专业工作队的名称、编号、数目;以横坐标表示流水施工持续的时间;以呈梯形的水平线段表示流水施工的开展情况所绘制成的图表。
绘制垂直指示图表:以纵坐标自下而上进行标号表示流水施工的施工段,以横坐标表示流水施工的持续时间,以斜线表示各专业工作队或施工过程开展流水施工的情况所绘制的图表。
三、试述流水参数的概念,如何确定流水施工的流水节拍和流水步距? 答:为了说明组织流水施工时,各施工过程在时间上和空间上的开展情况和相互依存关系,引入的描述流水施工进度计划图表特征和各种数量关系的参数。
流水节拍的确定方法有:定额计算法,工期计算法,经验估算法。
流水步距确定方法:四、试述固定节拍流水和成倍节拍流水的组织方法?答:固定节拍流水施工组织方法:确定项目施工起点流向,分解施工过程;根据固定节拍流水施工的要求,计算流水节拍;计算流水步距K i,i+1=t i;确定施工段m;计算流水工期;绘制流水施工指示图表。
成倍节拍流水施工组织方法:确定施工起点流向,分解施工过程;根据成倍节拍流水施工要求,计算流水节拍;计算流水步距,K为各流水节拍的最大公约数;确定各施工过程的工作队数;划分施工段,确定施工段数m;计算流水施工工期;绘制流水施工指示表。
五、试述非节奏流水施工的组织方法,如何确定其流水步距?答:确定项目施工起点流向,分解施工过程;确定施工顺序,划分施工段数m;根据无节奏流水施工的要求,计算流水节拍;计算流水步距;计算流水工期;绘制流水施工指示图表。
习题:1、某工程由A,B,C,D四个施工过程组成,它在平面上划分为四个施工段,各施工过程在各施工段上的流水节拍如下表所示,试编制该工程流水施工方案。
施工持续时间表解答:根据题设条件,该工程只能组织无节奏流水施工。
3.3 异节奏流水施工
同一施工过程在各施工段上的流水节拍都相等, 不同施工过程之间的流水节拍不一定相等的流水施 工方式。 分为:异步距异节拍;等步距异节拍
一、异步距异节拍流水(一般成倍)
流水参数的确定: 1.流水步距
Ki,i1
mti
ti
(当ti
(m 1)ti1 (当ti
ti 1 ) ti 1 )
• 1.异步距异节拍
2.等步距异节拍
• 【例-3】某两层现浇钢砼工程,分为支模、绑扎
钢筋和浇筑混凝土三个施工过程,流水节拍分别 为t模=2天,t钢筋=2天,t砼=1天。当支模工作队 转到第二层施工时,需待第一层混凝土养护1天后 才能进行。 • 试组织等步距异节拍流水施工,绘制施工进度表
• 【例-4】某建筑群为4栋相同的住宅,主要施
2.工期
T Ki,i1 mtn Zi,i1 Ci,i1
【例-1】某工程划分为A、B、C、D四个施工过程, 分三个施工段组织施工,各施工过程流水节拍分 别为3、4、5、3天;施工过程B完成后需有2天的 技术间歇时间,施工过程D与C搭接1天。 试求各施工过程间的流水步距及工期,绘制施工 进度表。
二、等步距异节拍流水(加快成倍)
特征:各施工过程的流水节拍存在整数倍或公约数 关系。 主要施工参数的确定:
1.流水步距
K Kb
Kb——所有流水节拍的最大公约数
2.各施工过程的施工队组数
bi
ti Kb
bi——某施工过程所需施工队组数;
n1 bi
n1——施工队组总数目;
3划分的基本要 求,一般取m=施工队组总数;
(2)有层间关系时
m n1
Z1 Z2 -
Kb Kb
C1 K
【精品】异节奏流水施工
【精品】异节奏流水施工近年来,随着城市建设不断推进和城市人口的增加,道路及桥梁的建设和改造工程日益增多。
在这些工程中,施工期间的交通安全和施工质量一直是工程建设中必须重视的问题。
异节奏流水施工技术就是为了解决其中的一些问题而被提出来的。
异节奏流水施工技术是针对城市中高密度交通流量的情况下,能够保持施工队伍正常施工的距离和队形而设计的,从而达到减少交通事故的风险、保持施工质量等作用的一种施工技术。
它采用的方式是通过不同节奏、不同速度的施工队伍协调配合,交替施工,使整个施工队伍形成一条流水线,在保证安全的情况下,不断地向前推进,达到高效而又快速完成工程的目的。
具体来说,就是将一些基础性和小型的工程从繁忙的施工现场中剥离出来,形成一个小型的施工队伍,将其交由专人负责统筹协调,确保这些施工队伍的施工进度和质量。
而其他大型的施工队伍则采用异步节奏施工的方式,通过协调节奏和调整速度,保持施工队伍之间的距离,并保证施工的整体质量。
所有队员都在一个整体计划中进行施工,根据任务完成情况自动把任务分配给下一个队伍。
这些队伍之间配合紧密,彼此之间并不会产生太大的交通堵塞和人员拥挤,也不会给周边居民和行人造成太大的干扰。
使用异节奏流水施工的优点有以下几个:1.能够减少交通事故的风险。
因为在施工过程中,施工队伍之间都保持一定的距离,车辆和行人可以绕过施工区域,从而减少交通事故的发生。
2.能够提高施工效率。
异节奏流水施工技术可以使不同的施工队伍协调配合,以不同的节奏和速度交替施工,从而可以获得高效而快速的施工效果。
3.可以保持施工质量。
由于施工队伍之间有相互协调、协作的过程,异节奏流水施工技术可以保证施工质量的稳定性和可靠性。
4.可以提高施工安全性。
异节奏流水施工技术可以使施工队伍保持一定距离,减少工作中发生交通事故的发生概率。
总之,异节奏流水施工技术是一种先进的道路和桥梁建设技术,通过协调多个施工队伍之间的施工节奏和速度,可以保证施工队伍的安全、施工质量以及施工效率的提高。
一建【建筑】第36讲-项目组织管理3(二)
2020一级建造师《建筑工程管理与实务》异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自相等而不同施工过程(1)同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,其值为倍数关系;(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;(3)专业工作队数大于施工过程数,部分或全部施工过程按倍数增加相应专业工作队;(4)各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间。
流水步距K =各流水节拍最大公约数各施工队数的确定: 流水节拍/流水步距式中,m表示施工段、n表示专业工作队数、K表示流水步距。
(2019年案例题:成倍节拍流水施工,计算各施工工作专业队数量。
)【例题】某毛石基础工程施工,施工工艺是挖土、砌石、回填土,划分三个施工段,流水节拍见下表:施工时间/d1.组织成倍节拍流水施工,计算流水施工工期?2.绘制流水施工。
【参考答案】1.(1)流水步距k=各流水节拍最大公约数=2(2)各施工队数的确定:挖土: 4/2 =2队砌石: 6/2=3队回填: 2/2 =1队共计: 2+3+1=6队(3)流水施工工期: T=(m+n-1)·K=(3+6-1)×2=16天。
2.组织流水施工并计算工期。
【解析】(1)m=6,t挖=12,t垫=12,t混凝土=18,t基=12,t回=6(2)确定流水步距,K=流水节拍的最大公约数,K=6(3∑=ib n '总队组数 (4)()()90611061'=⨯-+=⨯-+=K n m T 工期异步距异节奏流水施工特点:(1)同一施工过程在各个施工段上流水节拍均相等,不同施工过程之间的流水节拍不尽相等; (2)相邻施工过程之间的流水步距不尽相等; (3)专业工作队数等于施工过程数;(4)各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间。
【例题·单选】下列流水施工的基本组织形式中,其专业工作队数大于施工过程数的是( )。
一级建造师流水施工原
通过合理安排施工顺序和作业 空间,降低施工现场的安全风
险。Leabharlann 流水施工的优化方法数学模型优化
利用数学模型对施工过程进行模拟和分析, 找出最优的施工方案。
计算机仿真优化
通过计算机仿真技术对施工过程进行模拟, 对施工方案进行评估和优化。
专家系统优化
利用专家系统对施工过程进行智能分析和优 化,提供最优的施工方案建议。
遗传算法优化
利用遗传算法对施工过程进行优化,通过自 然选择和遗传变异的方式寻找最优解。
流水施工的优化步骤
确定优化目标
明确流水施工优化的目标,如提 高效率、降低成本等。
收集数据
收集相关的施工数据,包括工程 量、工期、资源需求等。
分析现状
对现有施工过程进行分析,找出 存在的问题和瓶颈。
评估效果
对优化后的施工效果进行评估, 分析是否达到预期的优化目标。
流水施工要求各工作队按照一定的顺序依 次进行施工,使施工过程连续且均衡,有 利于提高工作效率。
资源利用充分
实现工期最短
流水施工能够充分利用工作面,合理安排 人力、物力和财力,提高了资源的利用效 率。
流水施工能够实现各工作队连续作业,减 少了工程中不必要的停歇时间,从而缩短 了工期。
流水施工的分类
等节奏流水施工
某大型桥梁工程
将桥梁划分为多个施工段,组织多个 施工队伍按照流水施工方式进行桩基 施工、桥墩建设、桥面铺装等作业, 实现工程的高效推进。
流水施工在工程管理中的价值
提高施工效率
通过合理划分施工段,组织专业 队伍依次作业,可以减少窝工和 等待时间,提高整体施工效率。
保证工程质量
流水施工方式可以确保各专业队伍 之间的衔接和配合,有利于质量监 控和验收,降低质量问题的发生。
3-2-3异节奏流水施工
【解】 ⑴确定流水步距:
Kb=最大公约数{4,2,4,2}=2天 ⑵确定工作队数:
t3 4 bⅢ 2个 Kb 2
4 i 1
t4 2 bⅣ 1个 Kb 2
n' bi 2 1 2 1 6个
⑶计算工期:
T m n'1 Kb 6 6 1 2 22天
一、异步距异节拍流水施工
异步距异节拍流水施工是指同一施工过程在各个施 工段的流水节拍均相等,不同施工过程之间的流水 节拍不尽相等的流水施工方式 (一)异步距异节拍流水施工的特点 1、同一施工过程流水节拍相等,不同施工过程之间 的流水节拍不一定相等; 2、各个施工过程之间的流水步距不一定相等; 3、施工班组数(n1)等于施工过程数(n)。 4、各施工班组能够在施工段上连续作业,但有的施 工段之间可能有空闲;
成倍节拍流水施工适用于线形工程(如道路、管道等)的施工,也 适用于房屋建筑施工
例题2 某二层混合结构房屋有三个主要施工过程,其流水 节拍为:砌墙 4d ;构造柱及圈梁施工 6d ;安板及板 缝处理2d。试组织流水作业。
(1)计算流水步距k: kb=各施工过程节拍的最大公约数。 kb =2d 。 (2)计算各施工过程需配备的队组数bi: bi = ti / k b 。 b砌=4 / 2 = 2 (个队组) b混=6 / 2=3 (个队组); b安=2 / 2 =1(个队组) (3)确定每层施工段数m:
施工 队 过程 组 3 6 9 扎筋 1 支模 1 浇混 凝土
1.1 1.2 1.3
施
工
进
度
36 48 45 42 39
1.4
1.1 1.2 1.3 1.4 1.5 1.6 2.1 2.2 2.3 2.4 2.5 2.6
流水施工:异节奏流水施工
见下图:
加快异节奏流水施工横道图
从横道图可看出:流水节拍和流水步距均为1个月,没有空闲工作面,总工期缩短 了3个月。应将专业队分期投入到不同栋建筑施工中,以避免窝工或工作面不足。
流水施工
异节奏流水施工
流水施工
六、异节奏流水施工
在实际施工组织中,由于工作面的不同或劳动力数量的不等,各施工 过程的流水节拍(持续时间)完全相等是少见的。这时应使同一施工过 程的流水节拍相等,不同施工过程的流水节拍互成倍数,称为“成倍节 奏流水”或“异节奏流水”。
例:某建筑群为4栋相同的住宅,主要施工过程的流水节拍(持续时 间)为:基础1个月、主体3个月、内外装修2个月,室外工程及收尾2个 月。
T =(m + n-1)k +ΣZ1+ΣZ ⑺ 绘制流水施工指示图表。
异节拍流水方案的建立步骤如下:
⑴ 确定施工起点流向,划分施工段; ⑵ 分解施工过程,确定施工顺序;
⑶ 按最大公约数确定每个施工过程的流水节拍 ti ; ⑷ 确定流水步距K,即各施工过程流水节拍ti 的最大公约数 K; ⑸ 按下式确定专业队数目:
某施工过程的专业队数 b = ti / K ; 专业流水的专业队数总和 n工程的流水节拍是基础的3倍,装修及室外工程分别是基础的2倍 。绘制出成倍节拍流水图如下:
异节奏流水施工横道图
上图即是一般异节奏流水,在实际施工中按此方法组织流水施工显然不尽合理。 基础工程在第2至第4栋完成后,主体结构未能及时插上,出现大面积的工作 面空闲。这样的安排使工期大大延长。实际上第2栋的主体结构可在第3个月 就插入施工。
一级建造师考试流水节拍计算
⼀级建造师考试流⽔节拍计算流⽔施⼯的计算第⼀节有节奏流⽔施⼯⼀、固定节拍流⽔施⼯(⼀)固定节拍流⽔施⼯的特点固定节拍流⽔施⼯是⼀种最理想的流⽔施⼯⽅式,其特点如下:①所有施⼯过程在各个施⼯段上的流⽔节拍均相等;②相邻施⼯过程的流⽔步距相等,且等于流⽔节拍;③专业⼯作队数等于施⼯过程数,即每⼀个施⼯过程成⽴⼀个专业⼯作队,由该队完成相应施⼯过程所有施⼯段上的任务;④各个专业⼯作队在各施⼯段上能够连续作业,施⼯段之间没有空闲时间。
(⼆)固定节拍流⽔施⼯⼯期1.有间歇时间的固定节拍流⽔施⼯所谓间歇时间,是指相邻两个施⼯过程之间由于⼯艺或组织安排需要⽽增加的额外等待时间,包括⼯艺间歇时间(Gj,j+1)和组织间歇时间(Z j,j+1)。
对于有间歇时间的固定节拍流⽔施⼯,其流⽔施⼯⼯期T可按公式(2—4)计算:T=(n-1)t+∑G⼗∑Z⼗mt =(m+n-1)t+∑G⼗∑Z (2—4)例如,某分部⼯程流⽔施⼯计划如图2-5所⽰。
2.有提前插⼊时间的固定节拍流⽔施⼯所谓提前插⼊时间,是指相邻两个专业⼯作队在同⼀施⼯段上共同作业的时间。
在⼯作⾯允许和资源有保证的前提下,专业⼯作队提前插⼊施⼯,可以缩短流⽔施⼯⼯期。
对于有提前插⼊时间的固定节拍流⽔施⼯,其流⽔施⼯⼯期T可按公式(2—5)计算:T= (m+n-1)t+∑G⼗∑Z-∑C (2—5)式中符号如前所述。
例如,某分部⼯程流⽔施⼯计划如图2-6所⽰⼆、成倍节拍流⽔施⼯在通常情况下,组织固定节拍的流⽔施⼯是⽐较困难的。
因为在任⼀施⼯段上,不同的施⼯过程,其复杂程度不同,影响流⽔节拍的因素也各不相同,很难使得各个施⼯过程的流⽔节拍都彼此相等。
但是,如果施⼯段划分得合适,保持同⼀施⼯过程各施⼯段的流⽔节拍相等是不难实现的。
使某些施⼯过程的流⽔节拍成为其他施⼯过程流⽔节拍的倍数,即形成成倍节拍流⽔施⼯。
成倍节拍流⽔施⼯包括⼀般的成倍节拍流⽔施⼯和加快的成倍节拍流⽔施⼯。
异节奏流水施工课程
异节奏流水是指同一施工过 程在各个施工段上的流水节 拍都相等,不同施工过程之 间的流水节拍不一定相等的 流水施工方式。
异步距异节拍流水施工
等步距异节拍流水施工
异节奏流水施工
Page 3
LOGO
异步距异节拍流水施工
专业工作 队编号
A B C D(连续) D(间断)
施工进度(天) 1 2 ① 3 4 5 6 ② ③ ① 7 8 9 10 11 12 13 14 15 16 17 18 19 20
施工 施工进度(天) 过程 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26
A B C D
K AB K n mtD
异节奏流水施工
Page 8
LOGO
等步距异节拍流水施工
概念:同一施工过程在各个施工段上的流水节拍相等,不同施工 过程之间的流水节拍不等,但有最大公约数。 例2:某工程划 分为A、B、C 三个过程,分 四个施工段组 织施工,流水 节拍分别为 tA=1天, tB=2天, tC=1天,试 组织流水施工。
异步距异节拍流水适用于施工段大小相等的分部工程和单位工程的 流水施工,它在进度安排上比等步距流水施工灵活,应用较广泛。
异节奏流水施工 Page 6
LOGO
异步距异节拍流水施工
例1:某工程划分为A、B、C、D四个过程,分三个施工段组织施工, 流水节拍分别为tA=3天,tB=4天,tC=5天;tD=3天;施工过程B完成 后有2天技术间歇时间,施工过程D与C搭接1天。试求各施工过程之 间的流水步距及该工程的工期,并绘制流水施工进度表。
累加数列法 施工 施工进度(天) 过程 1 2 3 4 5 6 7 8 9 10
建筑工程技术 教材 非节奏流水施工
(4)
(3) 各施工作业班组在各施工段上能够连续施
工,但有的施工段之间可能有空闲时间;
施工过程数等于施工作业班组数。
确定流水节拍
根据全等节拍流 水施工的要求,流水 节拍t按前面所讲方 法进行确定
确定流水步距
工期计算
采用“累加错位相减取 最大差法 ”,即: 第一步:同一施工过程 流水节拍逐段累加; 第二步:相邻施工过程 流水节拍错位相减; 第三步:取最大差优先, 作为流水步距 。
T Bi,i1Tn
3421019天
5 绘制施工进度计划表:
用横线图绘制流水施工进度计划。
施工 过程
A
B
C
施 工 进 度 (天)
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19
D
B i,i1
Tn tn
T Bi,i1Tn
非节奏流水施工适用于各种不同结构性 质和规模的工程施工组织。在进度安排 上比较灵活、自由,适用于分部工程和 单位工程及大型建筑群的流水施工,是 流水施工中应用最多的一种方式。
四、非节奏流水
异节拍流水施工是指同一施工过程在各个施工 段上的流水节拍相等,不同施工过程之间的流 水节拍不一定相等的流水施工方式,也称为异 步距异节拍流水施工。
特点
同一施工过程流水节拍不一定相等,不 (1) 同施工过程的流水节拍也不一定相等,
即流水节拍无固定规律,完全自由;
(2) 各个施工过程之间4 6 9 - 2 6 9 10
1 2 0 0 -10
3 取最大差值:
B A ,BM{ 3 a ,3 ,1 x ,3 , 1}0 3 B B ,CM{2 a ,4 ,3 x ,4 , 9 }4 B C ,DM{ 1 ,a 2 ,0 x ,0 , 1}0 2
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Ⅳ�Ⅲ
K ① ②
Ⅲ �Ⅱ
程工外室
K ① ③ ②
② ③
修装内室 装安构结 程工础基 程过工施
Ⅱ�Ⅰ
K
06
55
05
54
04
53 03 52 �周�度进工施
02
④
①
51
01
5
。示所 5.4.4 图如划计度进工施水流其�项 4 程工外室和修装内室、装安构 结、程工础基为分划程过工施�段工施个一为房楼幢每�成组房楼构结板大幢四由目项程工某】3.4.4 例【 。间时闲空有没间之段工施�业作续连够能上段工施在队作工业专个各④ �数程过工施于等数队作工业专③ �等相尽不距步水流的间之程过工施邻相② �等相尽不拍节水流的间之程过工施同不�等相均拍节水流的上段工施个各在程过工施一同① �下如点特的工施水流奏节异距步异。工施水流的务任段工施各成完其由�队作工业专个 一立成程过工施个每�时工施水流奏节异织组在指是工施水流奏节异距步异。工施水流奏节异距步异�1� 。式方种两距步等和距步异用采以可又�时工施水流奏节异织组在。工施水流的等相尽不拍 节水流的间之程过工施同不而等相自各拍节水流的程过工施各�中工施水流奏节有在指是工施水流奏节异 工施水流奏节异 .2
j
6=�1+2+2+1�= ib � � ' n
�拍节水流的程过工施个 j 第—— j
t
�7.4.4�
t�
b
页3
�8.4.4�
�和之距步水流间之�队作工业专或�程过工施各—— K � �期工工施水流—— T �中式 C � � G � � Z � � nt � � K � � T �算计�8.4.4�式公按可期工工施水流 定确的期工工施水流 .3
页5
�算计式公面下按可期工工施水流�4�
4 ,3
�天�11 � � 02 � ,11,3,1,3,3� xam �
K �四程过和三程过 K �三程过和二程过
�天�01 � � 72 � ,2 ,9, 01,6,5� xam �
2 ,1
3, 2
�距步水流得求值大最取中列数差在�3� 02��11 �3 �1�3�3 02�61�31�11�5 �� 72�02�21�8�3�四程过和三程过 72��2 �9�01�6 �5 72�02�21 �8�3 �� 32�12�81�11�5�三程过和二程过 32�� 2 �1 �1�2 4 32�12�81�11�5 �� 32�91�21�7�4�二程过和一程过 �列数差得求减相位错�2� 02�61�31�11�5�四程过 72�02�21�8�3�三程过 32�12�81�11�5�二程过 32�91�21�7�4�一程过 �列数加累的拍节水流程过工施各求�1� 。算计工施水流奏节非按应题本�件条知已据根�析解 B�案答 天 3 9� D 天 07�C 天 54�B 天 33�A 。 � �为应期工其 �天 4、天 3、天 2、天 6、天 5�天 7、天 8、天 4、天 5、天 3�天 2、天 3、天 7、天 6、天 5�天 4、天 7、天 5 、天 3、天 4�为次依间时续持的段各在程过各�工施行进次依段五按程过个每�程过艺工个四有目项工施某�4 天 83=0�0+0+2×�1�61+4�= C∑�Z∑�G∑�K�1�’n�m��T 3�2�6�K�Ⅳt�Ⅳb�实夯填回——Ⅳ 5�2�01�K�Ⅲt�Ⅲb�础基砌——Ⅲ 2�2�4�K�Ⅱt�Ⅱb�层垫——Ⅱ 6�2�21�K�Ⅰt�Ⅰb�程工挖开——Ⅰ �为别分目数队作工业专的程过工施各�中题本在
K �施
2 2 1 ④
2 4 2 ③ 段工施
4 2 3 ②
表拍节水流程工某 1.4.4 表 。距步水流定确 试�1.4.4 表见�天�拍节水流其�工施水流行进段工施个 4 为分�成组程过工施个 3 由程工某】5.4.4 例【 。距步水流的程过工施邻相个两这为即�值大最取中列数差在�3� �列数差个一得求后减相�位一后错者后的中列数加累拍节水流程过工施邻相将�2� �列数加累的拍节水流程过工施各得求�加累次依拍节水流的上段工施各在程过工施个一每对�1� �下如骤步本基的法差大取减相位错列数加累 。握掌于便�确准、捷简法方种这。法基斯夫考特潘为称又故�的出提先首�音译�基 斯夫考特潘由是法方种这于由 。距步水流算计法差大取减相位错列数加累用采常通�中工施水流奏节非在 定确的距步水流 .2 。间时闲空有能可间之段工施的有但�业作续连上段工施在够能队作工业专各�4� �数程过工施于等数队作工业专�3� �等相尽不距步水流的程过工施邻相�2� �等相全不拍节水流的段工施各在程过工施各�1� 点特的工施水流奏节非 .1 。种一的见常最中工施水流是工施种这。工
02�5×4�K·m ④ ③ ② ④ ③ ④ ③ ④ ③ ① 52�5×�1�6��K�1�’n� K ② K ① K ② K ① ② K ①
Ⅳ 2-Ⅲ 1-Ⅲ 2-Ⅱ 1-Ⅱ Ⅰ 号编 队作工业专
程工外室 修装内室
装安构结
54
04
53
03 52 02 �周�度进工施
51
01
5
程工础基 程过工施
。示所 6.4.4 图如划计度进工施水流拍节倍成的制编划计度进示所 5.4.4 图据根 。工施水流的理合织组法无�则否�的续连是该应不号编段工施的业作续连队作工业专各 。程过工施的队作工业专个多有意注要定一 �时号编的段工施各明表在 。号编的队作工业专明表应还 �外称名或号 编的程过工施明表除�中图划计度进工施水流拍节倍成的快加在。图划计度进工施水流拍节倍成制绘�3� �为’n 数总队作工业专的工施水流程工该与参�是于 1�5�5�K�Ⅳt�Ⅳb�程工外室——Ⅳ 2�5�01�K�Ⅲt�Ⅲb�修装内室——Ⅲ 2�5�01�K�Ⅱt�Ⅱb�装安构结——Ⅱ 1�5�5�K�Ⅰt�Ⅰb�程工础基——Ⅰ �为别分目数队作工业专的程过工施各�中例本在 。距步水流——K �数队作工业专的程过工施个 j 第—— j b �中式 K j
页1
�算计�7.4.4�式公按可数队作工业专的立成程过工施个每。目数队作工业专定确�2� 5=]5�01�01�5[niM�K �即�数约公大最的拍节水流于等距步水流。距步水流算计�1� 。工施水 流拍节倍成织组�队作工业专加增�度进工施快加为�例为房楼构结板大幢四】3.4.4 例【以仍】4.4.4 例【 。述所前如号符余其�目数队作工业专示表’n 中式 �6.4.4� C∑�Z∑�G∑�K�1�’n�m�� K·m�C∑�Z∑�G∑�K�1�’n��T �算计�6.4.4�式公按可 T 期工工施水流拍节倍成的快加 。间时闲空有没间之段工施�业作续连够能上段工施在队作工业专个各④ �目数队作工业专应相加增数倍其按可 �程过工施的大拍节水流于对而�队作工业专个一立成只程过工施的有即�数程过工施于大数队作工业专③ � �K�数约公大最的拍节水流于等且�等相距步水流的程过工施邻相② �系关数倍为值其但�等不拍节水流的程过工施同不�等相均拍节水流的上段工施个各其在程过工施一同① �下如点特的工施水 流拍节倍成 。工施水流拍节倍成为称也�工施水流的行进而队作工业专的量数应相立成�系关例比的间之拍节 水流程过工施个每按�时工施水流奏节异织组在指是工施水流奏节异距步等。工施水流奏节异距步等�2� �周�06�5×4��52�01�5��T �为期工总其�工施水流织组队作工业专个 4 立成程过工施个 4 按果如�知可 5.4.4 图由 划计度进工施水流房楼构结板大 5.4.4 图
j
�天�4= � 32 �,2 ,2 ,1,2 ,4� xam �
K �距步水流二程过和一程过
K
j
t�
b
页6
3�3�9�K�Ⅲt�Ⅲb�修装 C 2�3�6�K�Ⅱt�Ⅱb�装安 B 2�3�6�K�Ⅰt�Ⅰb�程工 A �为别分目数队作工业专的程过工施各 目数队作工业专定确�2� 3=]9�6�6[niM�K �即�数约公大最的拍节水流于等距步水流。距步水流算计�1� 。’n 目数队作工业专的工施水流奏节异距步等的程过工施个 3 C、B、A 是就际实数 段工施层每�件条知已的题本据根。推类此依�业作上段工施的层工施二第入转再�后务任段工施各中层工施一 第成完次依队作工业专各�层工施分又�段工施分既应�程工的工施层分要需或物筑构、物筑建层多于对�析解 D�案答 7� D 5�C 3�B 2�A 。 � �是数段工施层每则�工施水流拍节倍成快加的 d9=Ct、d6=Bt �工施层分行进程过工施个 3 C 、B 、A 按程工项分的屋房层二构结土凝混筋钢某 �5 、d6=At 为别分拍节水流成织组 �天�54=�4+3+2+6+5�+�11+01+4�=
页2
施水流的等相不拍节水流的上段工施个各在程过工施分部或部全�时工施水流织组在指是工施水流奏节非 工施水流奏节非�二� 。周 51 短缩期工总使可�工施水流拍节倍成织组程工该�较比划计度进工施水流奏节异距步异与 �周�54�5×�1�6�4��K�1�’n�m��T �为期工工施水流得算 �6.4.4� 式公据根故 �入插前提及歇间艺工 、歇间织组有没中划计本 �知可 6.4.4 图由 。期工工施水流定确 �4� 划计工施水流拍节倍成房楼构结板大 6.4.4 图
�天� 3 � �11 � ,2 ,2 ,2 ,3� xam �
3, 2 2 ,1
�天�2= �11 � ,1 � ,2 ,2 ,2� xam �
�距步水流得求值大最取中列数差在�3� 11-�2 �2 �2 �3 11 �9 �7 �3 �� 11 �9 �5 �3�Ⅲ与Ⅱ 11- �1-�2 �2 �2 11 �9 �5 �3 �� 8 �7 �5 �2�Ⅱ与Ⅰ �列数差得求减相位错�2� 11�9�7�3�Ⅲ程过工施 11�9�5�3�Ⅱ程过工施 8�7�5�2�Ⅰ程过工施 �列数加累的拍节水流程过工施各求�1� 】解【 3 3 2 ① Ⅲ Ⅱ Ⅰ 程过工施
