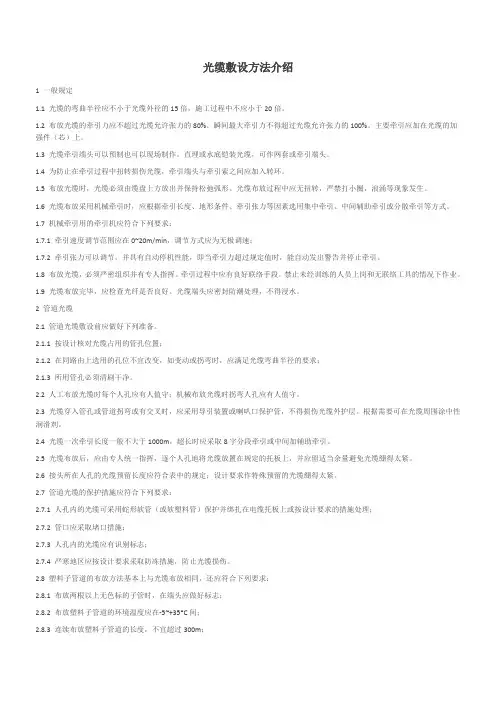

普通光缆的敷设方法
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
光缆敷设
1. 管道光缆敷设
1.1 适用地段
光缆管道敷设是将光缆置于管内的敷设方法。它适用于长途、市话、农话通信光缆线路。这种敷设方式采用的是市话电信管道或市、县合建的简易管道。管道通常为水泥管道或塑料管道。
这种敷设方式主要用在一级、二级干线过市区,市话,农话线路。
1.2 敷设准备
1.2.1 熟悉路由条件
必须先熟悉设计路由图,通过复测详细核对人孔间距及地形地貌。
1.2.2 布放长度计算
管道光缆的布放长度的计算公式:
L管=L丈+L预
式中:L丈地面丈量长度;
L预各种预留长度。
1.2.3 管道光缆配置
管道光缆的配置,统称光缆配盘。
1.2.4 器材准备
根据设计,对预放塑料子管的规格、数量、质量进行备料及质检。
1.3 敷设方法
1.3.1 机械牵引法
由端头牵引机作主牵引.中间牵引机作辅助牵引的管道光缆机械敷设。
1.3.1.1 牵引张力的估算
牵引张力估算方法是按地形条件如:平直、拐弯布放等情况进行估算。
a. 直线路由张力F1估算式:
F1=μwL(kg)
式中:μ—磨擦系数,塑料子管与光缆之间的磨擦系数为0.33;
w—所牵引长度的光缆重量(kg/km);
L—直线段的长度(m)。
b. 转弯路由张力F2估算式:
F2=F1eμθ(kg)
式中:F1转弯前承受的张力;
eμθ—张力增在系数;
θ—两直线路由的交叉角。
1.3.1.2 导引装置的安装
为安全敷设和减少牵引张力,一般在光缆路由的转弯、交叉以及出口处安装光缆导引装置。
1.3.1.3 牵引端头的准备
光缆管道敷设必需从对端将牵引索由管道内穿至光缆盘位置,然后将该索与合格的光缆牵引端头连好。
1.3.1.4 光缆引入人孔
光缆从缆盘上退下,引入人孔,随光缆牵引,不断退下逐渐送入人孔。光缆退下速度与牵引速度的同步是管道敷设技术的关键之一。常用的光缆从盘上退下引入方法为放缆车自动引入和人工送缆。
1.3.1.5 光缆引出人孔
当一个牵引段布放到终点时,光缆引出人孔。由于光缆引出时人孔较小,光缆几乎是垂直引出,此时光缆弯曲半径较小,如操作不当会造成光缆变形,因此,光缆引出人孔时应尽量减小牵引张力,以保证光缆的安全。
1.3.1.6 光缆端头余留处理
光缆敷设完毕,接头人孔的光缆一般余留8~10m,必要时可留更长,这余留的光缆应盘成圈
妥善地挂于人孔内壁上,光缆端头应用封头帽进行密封处理,以防光缆端头浸水。
1.3.2 人工牵引法
国内施工中较为普通使用人工牵引法。人工牵引法是由若干人集中牵引光缆端头,中间人孔牵引长度由人工帮助牵引光缆的敷设方法。这种方法在敷设时应特别注意统一指挥,以防止用力
不均或过大对光缆造成变形。人工牵引法除牵引为人工外,其它放步骤与机械牵引法相似。2. 架空光缆敷设
2.1 适用的地段
架空敷设是将光缆架设至杆上的敷设方法。它适用于市区无法直埋且无电信管道、山区和水网地形条件特殊及路由上有杆路可利用的地段。这种敷设方式主要用在省内二级干级、农话线路。
2.2 敷设准备
2.2.1 支承方式的选择
架空光缆的支承方式主要有:吊线托挂式、吊线缠绕式。吊线托挂式是一种采用挂钩将光缆吊挂于钢绞线上的方式。吊线缠绕式是将不锈钢扎线通过缠绕机,沿杆路将光缆与吊线捆为一体的方式。两种支承方式各有千秋,都适用于各种程式的光缆。
2.2.2 杆路要求
2.2.2.1 杆间距
通常架空线路的杆距要求为:市区:35-40m,郊区:40-50m,郊外视气象负荷区而定。
2.2.2.2 杆路吊线
一般架空线路的杆路吊线选用规格为7/2.2.mm镀锌钢绞线,其安全系数应大于3。
2.2.2.3 原始垂度
杆路吊线的原始垂度(未挂光缆前吊线的收紧垂度),应符合各负荷区吊线原始垂度要求。2.2.3 架设方式
2.2.
3.1 吊线托挂式
用挂钩将光缆吊挂在吊线上的架设方式。架设时可用机械牵引,也可用人工地上牵引。这里仅介绍一些操作步骤及要点。
中国驰名商标
2.2.
3.1.1光缆引上法
光缆通过导引滑轮、牵引滑轮,并由牵引方向的人工或机械牵引移动。值得强调的是牵引速度与光缆退盘速度应相同步,以减小牵引张力。从而确保光缆顺利架设和安全布放。
2.2.
3.1.2 端头牵引
采用端头牵引机或人工牵引,牵引过程中应在牵引速度、滑轮选择,人工辅助等环节上特别注意,以减小牵引力,光缆所受侧压力这目的。
2.2.
3.1.3杆上预留
光缆随季节气候变化发生伸长或缩短,为避免温度变化导致光缆中光纤伸缩损失,在架空光缆敷设中,要根据所在地区的气候条件每隔一杆或几杆作预留,即:“伸缩弯”。
2.2.
3.2 吊线缠绕式
吊线缠绕式是用不锈钢捆扎线将光缆和吊线呈螺旋捆扎支撑光缆的架设方式。这种架设方式的装置及作业步骤。
这种架设方式的特点是:架设方便、劳动强度小、自动化程度高,不损伤光缆护套等。
3. 直埋光缆敷设
3.1 适用地段
直埋敷设是将光缆置于预先挖掘的合格的光缆沟内的敷设方法。它适用于一级和二级干线,市话局间中继线路在郊外的地段。
3.2 敷设准备
3.2.1 沟的要求
光缆沟的形状及深度,是确保光缆安全的关键。光缆的埋深应符合下表的要求:
敷设地段埋深(m)
市内人行道≥1.0
市郊、村镇≥1.2
穿越铁路、公路≥1.2
沟、渠、塘≥1.2
农田排水沟≥0.8
3.2.2 路由准备
在光缆敷设前必须按照施工图要求完成光布放路由上穿越铁道、公路的顶管、过河、渠、塘预埋塑料管,跨过河堤以及一般公路的预埋钢管等工作。
3.3 敷设方法
3.3.1 机械牵引
光缆沟挖掘合格后,光缆采取由端头牵引和中间辅助牵引机沿光缆沟牵引。对2km盘长的光缆采用中间向两侧牵引,对4km盘长的光缆则采用二次牵引。牵引完毕后再将光缆放入光缆沟内。
3.3.2 人工抬放
人工抬放是将一盘光缆分二至三段布放,由几十上百人,每隔10~15m一人,光缆放于肩上边抬边走,至终点,再依次将光缆放入光缆沟内。这种方法的优点是只用当地的劳力,不需专用设备,因此被广泛采用。
