项目时间管理试题答案2011
项目时间管理练习题答案

项目时间管理题及答案一.单项选择题 : 1.确定项目各个活动之间的依赖关系,并形成文档的项目过程是( B 活动排序) 2.下列不属于项目活动定义的输出(结果)的是(C 范围说明) 3.下例项目活动排序工具名称中,指带同一类工具的是(B ①②④ ) ①前导图法 ②节点表示法 ③箭线图法 ④单代号网络图 ⑤双代号网络图4.甘特图以横线来表示 ,横轴表示 ,纵轴表示 。
( A 每项活动的起讫时间,时间,活动) 5.下列关于关键路线特点论述不正确的是(B 非关键路径上不存在关键活动)6.人们获得信息的目的是为找出变化所在,因而信息以表现系统的(C 差异性)为其特征。
7.项目进度管理的一般过程为(A 项目计划—项目跟踪—项目控制 )8.下图是项目控制中横道图比较法的一种形式,那么图中横道线中图黑部分表示(D 实际工作时间) 9.项目控制的S 曲线比较图中能获得信息包括(D ①②③④ )①实际工程进展速度 ②进度超前或拖延的时间 ③工程量完成情况 ④后期工程进度预测 10.下列选项中不属于网络图绘制的方法的是(D 模拟法 )11. 项目活动定义的主要依据:(A ①②④⑤)①工作分解结构 ②范围说明 ③活动清单 ④约束条件和假设 ⑤历史信息 12.项目活动之间有多种逻辑关系。
软件测试项目中,硬件的交付与软件测试之间的逻辑关系属于(C 外部依存关系) 13.关键路径法是( )的时间估计;计划评审技术是(D 确定型 不确定型)的时间估计。
14.随机网络的逻辑节点包括输入侧和输出侧,下列不属于输入侧的逻辑关系是(B 确定型)15.在项目实施过程中对影响项目进展的内外部因素进行及时的、连续的、系统的记录和报告的系列活动的过程这个过程我们称之为(B 项目跟踪)16.下列关于最早时间和最晚时间的计算公式正确的是(C ②③ )①ES=EF+活动持续时间 ②EF=ES+活动持续时间③LS=LF-活动持续时间 ④LF=LS-活动持续时间 17.下例关于网络图正确的是(C )18.关于计划评审技术PERT 和图示评审技术CERT 的论述错误的是( C PERT 和CERT 一样允许存在回路) 19.网络计划中资源平衡通过充分利用网络中各活动的(B 时差)来实现资源平衡优化工作。
项目管理时间管理题考试 选择题40题 附答案

1. 在项目管理中,时间管理的主要目标是:A. 确保项目按时完成B. 降低项目成本C. 提高项目质量D. 增加项目利润答案:A2. 以下哪项是项目时间管理的关键过程?A. 项目启动B. 项目规划C. 项目执行D. 项目监控与控制答案:D3. 项目时间管理中的“活动定义”过程涉及:A. 确定项目目标B. 识别项目里程碑C. 确定项目活动D. 评估项目风险答案:C4. 在项目时间管理中,“活动排序”过程的主要目的是:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定活动的资源需求D. 确定活动的持续时间答案:B5. 以下哪项工具用于活动排序?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:B6. 在项目时间管理中,“活动资源估算”过程涉及:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定活动的资源需求D. 确定活动的持续时间答案:C7. 以下哪项工具用于活动资源估算?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:C8. 在项目时间管理中,“活动持续时间估算”过程涉及:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定活动的资源需求D. 确定活动的持续时间答案:D9. 以下哪项工具用于活动持续时间估算?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:A10. 在项目时间管理中,“进度计划制定”过程涉及:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定活动的资源需求D. 确定活动的持续时间答案:D11. 以下哪项工具用于进度计划制定?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:A12. 在项目时间管理中,“进度控制”过程涉及:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定活动的资源需求D. 监控和调整项目进度答案:D13. 以下哪项工具用于进度控制?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:A14. 在项目时间管理中,“关键路径法”(CPM)主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C15. 以下哪项工具用于关键路径法?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:B16. 在项目时间管理中,“关键链法”(CCM)主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C17. 以下哪项工具用于关键链法?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:C18. 在项目时间管理中,“时间缓冲”主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:D19. 以下哪项工具用于时间缓冲?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:C20. 在项目时间管理中,“进度压缩”主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C21. 以下哪项工具用于进度压缩?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:A22. 在项目时间管理中,“赶工”主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C23. 以下哪项工具用于赶工?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:A24. 在项目时间管理中,“快速跟进”主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C25. 以下哪项工具用于快速跟进?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:B26. 在项目时间管理中,“资源平衡”主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C27. 以下哪项工具用于资源平衡?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:C28. 在项目时间管理中,“资源平滑”主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C29. 以下哪项工具用于资源平滑?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:C30. 在项目时间管理中,“进度基准”主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C31. 以下哪项工具用于进度基准?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:A32. 在项目时间管理中,“进度绩效指数”(SPI)主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C33. 以下哪项工具用于进度绩效指数?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:A34. 在项目时间管理中,“成本绩效指数”(CPI)主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C35. 以下哪项工具用于成本绩效指数?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:A36. 在项目时间管理中,“挣值管理”(EVM)主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C37. 以下哪项工具用于挣值管理?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:A38. 在项目时间管理中,“偏差分析”主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C39. 以下哪项工具用于偏差分析?A. 甘特图B. 网络图C. 资源直方图D. 风险矩阵答案:A40. 在项目时间管理中,“趋势分析”主要用于:A. 确定活动的优先级B. 确定活动的依赖关系C. 确定项目的最短完成时间D. 确定项目的最长完成时间答案:C答案:1. A2. D3. C4. B5. B6. C7. C8. D9. A10. D11. A12. D13. A14. C15. B16. C17. C18. D19. C20. C21. A22. C23. A24. C25. B26. C27. C28. C29. C30. C31. A32. C33. A34. C35. A36. C37. A38. C39. A40. C。
(完整版)项目时间管理习题及答案

项目时间管理题目及答案一、单项选择题1、计划评审技术(PERT):()A.通常进行3次估算,协助预测活动历时的预期值 B.以事件为中心,在箭线上表示活动C.对每个活动只进行一次估算 D. A和B2、以下哪个术语可以描述能够加速后续任务的逻辑关系调整?()A.超前 B.平衡 C.赶工 D.滞后3下列各项都是进度计划的里程碑,除了:()A.结束日期 B.合同日期 C.活动的工期 D.计划的关键事件4、ADM是一种箭线图法,在此方法中一个虚拟的活动是:()A.记录关键路径关系 B.记录依赖关系 C.赶工 D.确定客户要求的可交付成果日期5、下列哪一个网络计划理论可以显示在前一项工作62%已经完成时下一项工作的最后10%才可以完成?()A.PERT B.ADM C.PDM D.以上都是6、对一些特定的要求过份灵活会对时间的延迟产生什么样的影响?()A.减少 B.双倍 C.增加 D.无影响7、在一个前导图(PDM)中两个方框间的箭头被叫做:()A.一项活动 B.约束条件 C.一个事件 D.关键路径8、网络进度计划经常在什么阶段被更新?()A.设计实施 B.开发实施 C.开发收尾 D.实施收尾E.计划结束9、在回顾了一个历史记录之后,一个估算员判定一个任务乐观估计需5天完成,悲观估计16天,但通常会花8天。
请使用PERT技术计算期望值是几天?()A.8.0 B.8.8 C.9.1 D.9.7 E.10.510、“在对软件编码前我不能进行软件测试”这句话说明了哪种依赖关系?()A.随意的 B.软逻辑关系 C.优先 D.强制或硬逻辑关系11、采用逆推进法的目的在于决定()A.关键路径 B.最早完成日期 C.最迟开始日期 D.赶工日期12、以下哪种进度计划编制方法包括风险评估?()A. ADM B. PERT C. PDM D. CDM13、采用箭线图法时,以下哪项需要资源?()A.后续活动 B.事件活动 C.虚拟活动 D.以上都是14、以下哪项可以使进度编制变得灵活?()A.自由时差 B.总时差 C. ADM D.赶工15、甘特图和网络图的主要区别在于?()A.历时 B.任务 C.节点 D.时差16、需要申请和增加项目资源时,由谁做出决定?()A.职能经理 B.项目经理 C.项目管理主任 D.客户17、进行活动历时压缩时,你可以在关键路径活动上增加资源。
项目时间管理-习题答案

复习思考题答案第1章一、不定项选择题1.AD 2.A 3.A 4.AB 5.C二、简答题1.答:时间具有以下特点:不可缺性、不可替代性、不可停顿性、不可倒转性、不可贮存性、供给毫无弹性。
2.答:第一代理论着重利用便条与备忘录,在忙碌的工作中调整分配时间与精力;第二代理论强调日程,简言之就是“规划与准备”;第三代理论讲求优先顺序的观念,注重效率,即“平衡与权衡”;第四代时间管理理论是迄今为止的集大成者,又被称为“罗盘理论”。
3.答:优秀的时间管理者表现为:他们能够安排他们自己和其他人迅速适应工作量上的任何重大变革,并重新确定工作的优先次序。
他们可能把个人的安排看作他们时间管理工具包中的首要工具。
他们较容易觉察正在进行的工作量的波动以及是否需要变更,并且可能重新组织工作以达到最好的效果。
不足的时间管理者表现为:他们很少或不花时间在系统地组织他们的工作任务,倾向于处理邻近的但是缺乏规划和远见的任务。
他们通常会亲自着手处理接踵而来的工作或者看起来是最紧急的工作,而不善于组织其他人去完成。
4.答:项目时间管理的主要内容包括项目活动定义、活动排序、估算活动资源、估算活动持续时间、制订进度计划、进度控制等内容。
三、案例分析题1.答:从时间管理角度来看,这属于既紧急又重要的事情。
因为他明白对他来说,他比同伴跑得快更重要。
2.答:王永庆的时间安排合理,能够合理地利用时间,他虽然没有系统地学习过时间管理,但是却能通过及时记录,进行科学的时间管理。
3.答:案例1体现了优先顺序的特点,案例2体现了时间计划的特点。
第2章一、不定项选择题1.ABD 2.ABC 3.AB 4.B 5.BCD二、简答题1.答:项目活动定义是确认和描述项目的特定活动,它把项目的组成要素加以细分为可管理的更小部分,以便更好地管理和控制。
确定计划活动需要确定和记载计划完成的工作。
2.答:进度管理计划是项目管理计划的组成部分,为编制、监督和控制项目进度建立准则和明确活动。
工程项目时间管理习题

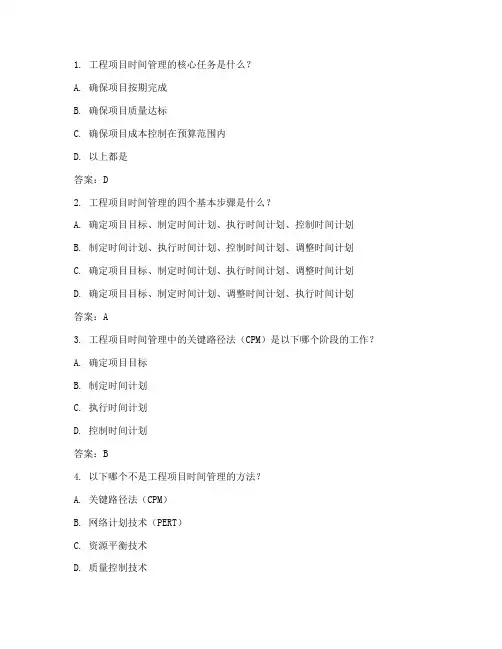

1. 工程项目时间管理的核心任务是什么?A. 确保项目按期完成B. 确保项目质量达标C. 确保项目成本控制在预算范围内D. 以上都是答案:D2. 工程项目时间管理的四个基本步骤是什么?A. 确定项目目标、制定时间计划、执行时间计划、控制时间计划B. 制定时间计划、执行时间计划、控制时间计划、调整时间计划C. 确定项目目标、制定时间计划、执行时间计划、调整时间计划D. 确定项目目标、制定时间计划、调整时间计划、执行时间计划答案:A3. 工程项目时间管理中的关键路径法(CPM)是以下哪个阶段的工作?A. 确定项目目标B. 制定时间计划C. 执行时间计划D. 控制时间计划答案:B4. 以下哪个不是工程项目时间管理的方法?A. 关键路径法(CPM)B. 网络计划技术(PERT)C. 资源平衡技术D. 质量控制技术答案:D5. 工程项目时间管理中的甘特图主要用于以下哪个阶段?A. 确定项目目标B. 制定时间计划C. 执行时间计划D. 控制时间计划答案:B二、填空题1. 工程项目时间管理是指对项目实施过程中所涉及的各种_______进行计划、组织、指挥、协调和控制,以确保项目按期完成。
答案:时间2. 工程项目时间管理的四个基本步骤分别为:_______、制定时间计划、执行时间计划、控制时间计划。
答案:确定项目目标3. 关键路径法(CPM)中的_______是指项目网络图中所有路径的持续时间之和。
答案:关键路径4. 工程项目时间管理中的甘特图是一种_______工具,用于展示项目进度和各项任务之间的关系。
答案:图形5. 资源平衡技术是指通过调整项目进度计划,使项目所需的_______资源在时间上得到合理分配。
答案:人力、物资、设备三、简答题1. 简述工程项目时间管理的重要性。
答:工程项目时间管理的重要性主要体现在以下几个方面:(1)确保项目按期完成,满足客户需求。
(2)提高项目效益,降低项目成本。
(3)提高项目团队的工作效率,提升企业竞争力。
项目管理--华东交通大学试题

2012年上半年试题二2011年下半年试题一2010年下半年试题三2005年下半年试题二2006年下半年试题三阅读下述关于项目时间管理的说明,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】小张是负责某项目的项目经理。
经过工作分解后,此项目的范围已经明确,但是为了更好地对项目的开发过程进行有效监控,保证项目按期、保质地完成,小张需要采用网络计划技术对项目进度进行管理。

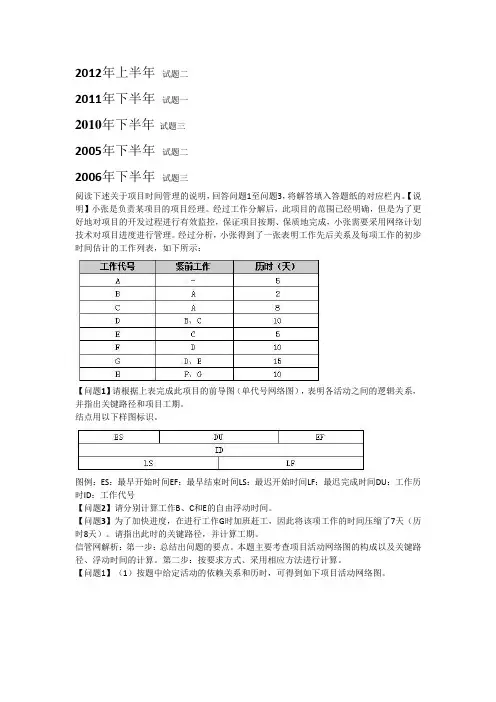

经过分析,小张得到了一张表明工作先后关系及每项工作的初步时间估计的工作列表,如下所示:【问题1】请根据上表完成此项目的前导图(单代号网络图),表明各活动之间的逻辑关系,并指出关键路径和项目工期。
结点用以下样图标识。
图例:ES:最早开始时间EF:最早结束时间LS:最迟开始时间LF:最迟完成时间DU:工作历时ID:工作代号【问题2】请分别计算工作B、C和E的自由浮动时间。
【问题3】为了加快进度,在进行工作G时加班赶工,因此将该项工作的时间压缩了7天(历时8天)。
请指出此时的关键路径,并计算工期。
信管网解析:第一步:总结出问题的要点。
本题主要考查项目活动网络图的构成以及关键路径、浮动时间的计算。
第二步:按要求方式、采用相应方法进行计算。
【问题1】(1)按题中给定活动的依赖关系和历时,可得到如下项目活动网络图。
(2)列出图中所有路径,并计算其时间跨度。
表中时间跨度最长的路径ACDGH即为关键路径,其时间跨度即为项目最短工期,为48天。
【问题2】活动浮动时间的计算公式为:活动浮动时间=活动的最迟结束时间-活动的最早结束时间=活动的最迟开始时间-活动的最迟开始时间将活动B、C、E的相关开始和结束时间参数代入公式,可以得到结果如下:活动B的自由浮动时间为6天;活动C的自由浮动时间为0天;活动E的自由浮动时间为5天。
【问题3】活动G的历时变为8天,则重新计算各路径的时间跨度如下表。
由表中可以看出,项目的关键路径变为ACDFH,项目工期为5+8+10+10+10= 43天。
项目时间管理复习题(带答案)

项目时间管理复习题 一、单项选择题1 .项目管理中的基本三要素不包.括..(A.时间B.范围C.质量D.成本 2. 编制项目进度计划、安排进度和控制项目实施的基本单元是 A. 项目范围 C. 工作分解结构 3. 时间的管理特性不包.括..( A. 无需求弹性 C •无供给弹性 4. 项目活动定义最基本的依据是 ( A. 工作分解结构 C.历史资料 5. 在一个装修项目中,等待油漆变干的工作属于 A. 辅助工作 C.虚工作 B.关键活动D. 工作包 B. 无法蓄积 D. 无法失而复得 )B.范围说明D.活动描述 ( ) B.挂起工作 D.实工作 6. 对某一活动而言,顺箭头方向、与该活动紧密相连的活动被称为该活动的 A.前置活动 B.平行活动 C. 后续活动D. 里程碑活动 7. 使用 AON 绘制项目网络图, 质量控制活动和产品生产活动之间存在的关系应该是 A.开始-结束(SF) C. 开始 -开始 (SS) B .结束-开始 (FS) D. 结束 - 结束 (FF) ( ) B.最迟时间 8. 绘制项目活动网络图时,使用逆推法来估算活动的 A. 最早时间C.平均时间9. 以下不具有“结束-开始”关系的两个活动是A. 系统设计,设计评审C. 需求评审,周例会 10. 项目活动时间估算工作不包.括..( A.时间估算C.成本估算11. 假设某活动正常情况下完成时间为 时间为 16 天,运用三点估算法计算, A.10.2 天 B.5.8 天 C.9.1 天 D.8.8 天 12. 项目进度计划编制中,如果项目活动持续时间是不确定的,则应采用的方法是 A.甘特图法 B.图表评审技术 C.关键路径法 D.计划评审技术13. 项目进度计划控制工作的最主要的依据是 ( )A.项目变更请求B.项目进度报告 C .进度基准计划D .进度管理计划D .持续时间 ( ) B. 系统分析,需求评审 D. 确定项目范围,制定 WBS B.风险估算 D .资源估算 顺利情况下完成时间为 ( 8 天, 则该活动的期望时间为5 天,不利情况下完成 )14•确定项目进度报告的时间点,最典型的是采用 ( )A.定期报告B.随机报告C •及时报告D •里程碑报告 15•挣值法中被称为计划投资额的基本数据是 ( ) A.PV B.EV C.AC D.SV 16.WBS 是项目管理重要过程的简称,该过程是 ( ) A.甘特图 B.计划评审技术 C. 工作分解结构 D.关键路径法 17•项目时间管理又称为( A.项目进度管理 B.项目质量管理 C.项目风险管理 D.项目成本管理 18.在一个项目中,编写可行性报告的工作属于 ( )A.辅助工作B.挂起工作C.虚工作D.实工作 19•项目进度计划过程的核心是 ( A.活动定义 B.活动排序 C.活动持续时间估算 D. 工作分解结构 20.确定项目进度报告的时间点,最典型的是采用 ( ) A.定期报告 B.随机报告 C •及时报告 D •里程碑报告 二、 填空题 1•项目周期可分为四个阶段,分别是编制进度计划、 划和—分析与总结_。
项目时间管理_复习题(含答案)

大学网络教育2011-2012学年第二学期《项目时间管理》复习题一、单项选择题1、资源平衡通常:(B)A.增加项目总成本B.推迟项目完成日期C.要求更少的资源D.要求更多的资源2、自由浮动时间是一项活动可被延迟但却不会影响的一种时间量,以下哪一种时间量是自由浮动时间?(A )A.后续活动的及早开始时间B.后续活动的最晚开始时间C.项目完工D.以上都不是3、资源平衡最好用于____________活动。
(C)A.时间很紧的B.按时的C.非关键路径D.关键路径4、在回顾了一个历史记录之后,一个估算员判定一个任务乐观估计需5天完成,悲观估计16天,但通常会花8天。
请使用PERT技术计算期望值是几天?(B)A.8.0 B.8.8 C.9.1 D.9.7 E.10.55、进度编制系统如PERT、ADM及PDM,通常作为一种项目管理工具被以下哪类人使用?(E)A.项目经理及项目办公室人员B.项目团队及职能部门经理C.项目发起人D.以上都是E.A及B正确6、以下哪个公式能最准确的计算活动历时?( A )A.AD(活动历时)=工作数量/生产率B.AD=工作数量/资源数量C.AD=生产率/工作数量D.AD=生产率*工作数量/资源数量7、ADM是一种箭线图法,在此法中一个虚拟的活动是:( B )A.记录关键路径关系B.记录依赖关系C.赶工D.确定客户要求的可交付成果日期8、活动工期及资源需求的数据来源可通过下列哪一项收集?( D )A.过去的项目记录历史数据B.技术标准实施法C.过去的项目成员的知识经验D.以上都是E.A及C正确9、下列哪一项会是负浮动的标象?(A )A.最迟开始时间比最早开始时间要早B.关键路径与已确定的结束日期保持一致C.最早结束日期与最晚结束日期一致D.当前导时间lead被用在进度计划中时10、网络进度计划经常在什么阶段被更新?()A.设计实施B.开发实施C.开发收尾D.实施收尾E.计划结束11、计划评审技术(PERT):( A )A.通常进行3次估算,协助预测活动历时的预期值B.以事件为中心,在箭线上表示活动C.对每个活动只进行一次估算D.A和B12、需要申请和增加项目资源时,由谁做出决定?(B )A.职能经理B.项目经理C.项目管理主任D.客户13、计算出已完工网络的活动历时后,前推法和逆推法可以提供:(D )A.活动浮动时间B.最早开始日期和最迟开始日期C.关键路径D.A和C14、项目控制的一个关键目的是:( C )A.对不确定因素提前计划B.发布状况报告C.使项目保持在轨道D.建立项目路线图15、具有零时间工期的活动通常被称为:(D)A.关键路径活动B.非关键路径C.赶工时间的活动D.虚活动16、活动历时估算不包括以下哪一项?(B)A.项目团队知识B.时间分析C.以前项目结果纪录D.商务数据库17、以下哪个术语表示通过调整任务历时达到资源的有效分配?(D)A.快速跟进B.资源装载C.赶工D.资源平衡18、进度控制的一个重要部分是:(A )A.决定是否需要对进度计划偏差采取纠错行动B.定义需要生产项目可交付成果所需的活动C.评估围定义是否足以支持进度计划D.保证项目团队士气高昂,小组成员能够发挥最大潜能。
项目时间管理习题及答案

项目时间管理题目及答案一、单项选择题1、计划评审技术(PERT):()A.通常进行3次估算,协助预测活动历时的预期值 B.以事件为中心,在箭线上表示活动C.对每个活动只进行一次估算 D. A和B2、以下哪个术语可以描述能够加速后续任务的逻辑关系调整?()A.超前 B.平衡 C.赶工 D.滞后3下列各项都是进度计划的里程碑,除了:()A.结束日期 B.合同日期 C.活动的工期 D.计划的关键事件4、ADM是一种箭线图法,在此方法中一个虚拟的活动是:()A.记录关键路径关系 B.记录依赖关系 C.赶工 D.确定客户要求的可交付成果日期5、下列哪一个网络计划理论可以显示在前一项工作62%已经完成时下一项工作的最后10%才可以完成?()A.PERT B.ADM C.PDM D.以上都是6、对一些特定的要求过份灵活会对时间的延迟产生什么样的影响?()A.减少 B.双倍 C.增加 D.无影响7、在一个前导图(PDM)中两个方框间的箭头被叫做:()A.一项活动 B.约束条件 C.一个事件 D.关键路径8、网络进度计划经常在什么阶段被更新?()A.设计实施 B.开发实施 C.开发收尾 D.实施收尾E.计划结束9、在回顾了一个历史记录之后,一个估算员判定一个任务乐观估计需5天完成,悲观估计16天,但通常会花8天。
请使用PERT技术计算期望值是几天?()A.8.0 B.8.8 C.9.1 D.9.7 E.10.510、“在对软件编码前我不能进行软件测试”这句话说明了哪种依赖关系?()A.随意的 B.软逻辑关系 C.优先 D.强制或硬逻辑关系11、采用逆推进法的目的在于决定()A.关键路径 B.最早完成日期 C.最迟开始日期 D.赶工日期12、以下哪种进度计划编制方法包括风险评估?()A. ADM B. PERT C. PDM D. CDM13、采用箭线图法时,以下哪项需要资源?()A.后续活动 B.事件活动 C.虚拟活动 D.以上都是14、以下哪项可以使进度编制变得灵活?()A.自由时差 B.总时差 C. ADM D.赶工15、甘特图和网络图的主要区别在于?()A.历时 B.任务 C.节点 D.时差16、需要申请和增加项目资源时,由谁做出决定?()A.职能经理 B.项目经理 C.项目管理主任 D.客户17、进行活动历时压缩时,你可以在关键路径活动上增加资源。
项目时间管理答案

13.(1)资源的效率或生产率
(2)资源的可用性 (3)资源的专有性 14.(1)活动的持续时间 (2)估算的依据文件 (3)更新的活动清单 15.(1)进度基准计划 (2)项目进度报告 (3)项目变更请求 (4)进度管理计划 16.(1)整理现存的所有项目文件 (2)研究项目目标、项目交付物说明、交付物验收标准、项目选择的标准、项目约 束和假设前提、相关历史资料及可能遇到的风险等 (3)对于项目可能出现的所有结果,项目所有干系人应尽可能一起进行讨论并确认 (4)编制、完善项目描述的结果,并在项目整个生命周期实施过程中对其进行维护 17.(1)找出项目进度计划中的项目关键路径,并估算出项目进度计划总完成时间。 (2)估算应压缩的时间量△T=e-r。 (3)选定最先压缩持续时间的项目关键活动时应考虑的因素 (4)确定压缩时间 (5)压缩另一关键活动直至满足项目计划完成时间为止。 18.(1)项目文档 (2)商业化时间估算数据库 (3)集中项目组的智慧 19.(1)确定所有工作分解结构中级别最低的活动,将这些活动的名称写在一个列表中。 (2)按照活动的内在逻辑顺序关系进行安排,绘制逻辑顺序关系表,尽可能使所有 的活动并行进行(假设资源是无限的)。 (3)绘制网络图,在活动网络图中每一个活动节点上面标注估算的活动持续时间, 并对每一条活动路径进行时间长度的估算。 (4)时间长度最长的活动路径为关键路径,根据这个时间画出横坐标的标尺。 (5)建立时标网络,先画出关键活动路径,再画出非关键活动路径。 20.(1)项目网络图 (2)项目资源需求 (3)活动持续时间估算 (4)活动逻辑关系 (5)作业约束因素 (6)活动提前和滞后 (7)日历表 21.(1)项目实施过程中对技术要求的不确定性; (2)错误估计了项目的特点和项目实现条件;
项目时间管理习题1

《项目时间管理》习题1一、单项选择题1.下列选项中,对项目活动之间相互关系的确定和说明是()。
A.项目活动分解B.项目活动定义C.项目活动排序D.项目活动历时时间2.计划评审技术(PERT)()。
A.通常进行3次估算,协助预测活动历时的预期值B.以事件为中心,在箭线上表示活动C.对每个活动只进行一次估算D.A和B3.双代号网络图一般是指()。
A.甘特图B.节点网络图C.条件网络图D.箭线网络图4.下列各项都是进度计划的里程碑,除了()。
A.结束日期B.合同日期C.活动的工期D.计划的关键事件5.如果任务B有12天的时差,24天的总时差,假设其最早开始日期被推迟26天,那么()。
A.该任务将不再位于关键路径上B.紧后活动的日期被延后14天C.项目的完工日期将会延后2天D.B和C6.项目进度控制的基准是()。
A. 项目进度计划B. 项目绩效报告C. 项目变更请求D. 项目进度管理计划7.自由时差指一项任务延迟而又不影响下述哪项的时间?()A.项目B.客户要求的竣工日期C.后续任务的最早开始日期D.项目竣工日期8.一些过于灵活要求会对项目时间的延迟产生什么样的影响?()A.减少B.双倍C.增加D.无影响9.你所负责的项目的总时差是-20天,则首先应该()。
A.使用没有经验的团队成员B.要求项目竣工日期延期C.为关键路径任务分配更多的资源D.如果项目总体风险已经很高,则可以对项目进行快速跟进10.网络进度计划经常在()阶段被更新。
A.设计实施B.开发实施C.开发收尾D.实施收尾11.以下说法错误的是()。
A.虚活动并非实际上的计划活动,无工作内容B.虚活动的持续时间在进行进度网络分析时赋予0值C.PDM中没有虚活动D.虚活动运用于AON中,因为其只有FS的依赖关系12.在回顾了一个历史记录之后,一个估算员判定一个任务乐观估计需5天完成,悲观估计16天,但通常会花8天。
使用PERT技术计算期望值是()天。
2011年时间管理练习题判断题参考答案

2011年时间管理练习题(判断题参考答案)1、时间对任何人都是平等的。
(√)2、时间可以有效储存。
(×)3、时间是一种消耗型的资产。
(√)4、有很大一部分人类活动是致力于寻找用更少的时间完成更多事情的方法。
(√)5、时间在军事上的作用并不明显。
(×)6、时间管理能够使最重要的任务得以顺利完成。
(√)7、现代管理生活的疯狂节奏,使得时间管理变得次要了。
(×)8、研究表明经理人偶尔也处于紧张的工作状态中。
(×)9、经理人很少有时间坐下来,静静地想一想未来的打算。
(√)10、如果不改进管理系统,经理人的工作效能很难出现好转。
(√)11、与经理人相比,CEO的时间分配比较连续。
(×)12、经理人及CEO的工作时间往往被各种事务打断。
(√)13、时间压力与创造力之间是一种直线关系模式。
(×)14、贝尔实验室的研究团队在极端时间压力下,才成功发明晶体管和激光的。
(×)15、阿马比尔等人的研究结论表明:时间压力在通常情况下会扼杀创造性。
(√)16、掌握时间管理将会帮助你实现时间紧迫与完成目标之间的平衡。
(√)17、关键目标对于成功至关重要。
(√)18、使能目标主要着重于解决当前问题。
(×)19、使能目标的作用是促进最好具备目标的实际。
(×)20、目标是有效时间管理的起点。
(√)21、目标有助于你确定所有必须完成的事情的优先程度。
(√)22、管理的基本责任是向员工要结果。
(√)23、员工往往比较容易发现自己在浪费上司的时间。
(×)24、管理者有责任确保下属为实现既定目标卓有成效地工作。
(√)25、环境的变化可能让目标变得没有意义。
(√)26、管理者有责任告诉员工做什么,员工需要思考怎么做。
(×)27、在提高效率方面,员工比上司更有兴趣。
(×)28、一个不愿改正的瓶颈上司是下属事业发展上的障碍。
项目时间管理考核试卷

D.不可预见的风险
9.在关键路径法中,以下哪些说法是正确的?()
A.关键路径上的活动总时差为零
B.关键路径上的活动可以有任何时差
C.关键路径上的活动决定项目最短完成时间
D.关键路径上的活动变动会影响整个项目的进度
10.以下哪些是提前量和滞后量的应用场景?()
A.管理风险
B.确保里程碑完成
A.定义活动
B.制定项目计划
C.监控项目进度
D.确定项目成本
19.在项目时间管理中,哪种方法用于确保项目按计划进行?()
A.风险评估
B.活动排序
C.进度控制
D.资源分配
20.下列哪个工具通常用于项目时间管理中的进度监控和报告?()
A.甘特图
B.问题日志
C.风险矩阵
D. WBS
(以下为答案及评分部分,请自行添加。)
6. ×
7. ×
8. √
9. √
10. √
五、主观题(参考)
1.项目时间管理确保项目按时完成,是项目管理成功的关键。通过合理估算活动时间、制定进度计划、监控进度和调整计划,可以减少延误和成本超支。例如,通过定期审查和提前识别潜在延误,项目经理可以及时采取措施,避免影响整个项目。
2.关键路径法是确定项目最短完成时间的一系列活动的集合。它帮助项目经理识别影响项目完成日期的关键活动。通过计算每项活动的时差,可以确定哪些活动对项目进度有最大的影响。
A.定义项目范围
B.识别项目风险
C.估算活动资源
D.确定项目时间表
2.项目时间管理中,WBS的作用是什么?()
A.确定项目预算
B.分解项目工作为更小、更易管理的工作单元
C.识别项目风险
项目时间管理_复习题(含答案)

厦门大学网络教育2011-2012学年第二学期《项目时间管理》复习题一、单项选择题1、资源平衡通常:(B)A.增加项目总成本B.推迟项目完成日期C.要求更少的资源D.要求更多的资源2、自由浮动时间是一项活动可被延迟但却不会影响的一种时间量,以下哪一种时间量是自由浮动时间?( A )A.后续活动的及早开始时间B.后续活动的最晚开始时间C.项目完工D.以上都不是3、资源平衡最好用于____________活动。
(C)A.时间很紧的B.按时的C.非关键路径D.关键路径4、在回顾了一个历史记录之后,一个估算员判定一个任务乐观估计需5天完成,悲观估计16天,但通常会花8天。
请使用PERT技术计算期望值是几天?(B)A.8.0 B.8.8 C.9.1 D.9.7 E.10.55、进度编制系统如PERT、ADM及PDM,通常作为一种项目管理工具被以下哪类人使用?(E)A.项目经理及项目办公室人员B.项目团队及职能部门经理C.项目发起人D.以上都是E.A及B正确6、以下哪个公式能最准确的计算活动历时?( A )A.AD(活动历时)=工作数量/生产率B.AD=工作数量/资源数量C.AD=生产率/工作数量D.AD=生产率*工作数量/资源数量7、ADM是一种箭线图法,在此方法中一个虚拟的活动是:( B )A.记录关键路径关系B.记录依赖关系C.赶工D.确定客户要求的可交付成果日期8、活动工期及资源需求的数据来源可通过下列哪一项收集?( D )A.过去的项目记录历史数据B.技术标准实施方法C.过去的项目成员的知识经验D.以上都是E.A及C正确9、下列哪一项会是负浮动的标象?(A )A.最迟开始时间比最早开始时间要早B.关键路径与已确定的结束日期保持一致C.最早结束日期与最晚结束日期一致D.当前导时间lead被用在进度计划中时10、网络进度计划经常在什么阶段被更新?()A.设计实施B.开发实施C.开发收尾D.实施收尾E.计划结束11、计划评审技术(PERT):( A )A.通常进行3次估算,协助预测活动历时的预期值B.以事件为中心,在箭线上表示活动C.对每个活动只进行一次估算D.A和B12、需要申请和增加项目资源时,由谁做出决定?(B )A.职能经理B.项目经理C.项目管理主任D.客户13、计算出已完工网络的活动历时后,前推法和逆推法可以提供:(D )A.活动浮动时间B.最早开始日期和最迟开始日期C.关键路径D.A和C14、项目控制的一个关键目的是:( C )A.对不确定因素提前计划B.发布状况报告C.使项目保持在轨道D.建立项目路线图15、具有零时间工期的活动通常被称为:(D)A.关键路径活动B.非关键路径C.赶工时间的活动D.虚活动16、活动历时估算不包括以下哪一项?(B)A.项目团队知识B.时间分析C.以前项目结果纪录D.商务数据库17、以下哪个术语表示通过调整任务历时达到资源的有效分配?(D)A.快速跟进B.资源装载C.赶工D.资源平衡18、进度控制的一个重要部分是:(A )A.决定是否需要对进度计划偏差采取纠错行动B.定义需要生产项目可交付成果所需的活动C.评估范围定义是否足以支持进度计划D.保证项目团队士气高昂,小组成员能够发挥最大潜能。
项目时间管理复习题(带答案)

项目时间管理复习题一、单项选择题1.项目管理中的基本三要素不包括...( )A.时间B.范围C.质量D.成本2.编制项目进度计划、安排进度和控制项目实施的基本单元是( )A.项目范围B.关键活动C.工作分解结构D.工作包3.时间的管理特性不包括...( )A.无需求弹性B.无法蓄积C.无供给弹性D.无法失而复得4.项目活动定义最基本的依据是( )A.工作分解结构B.范围说明C.历史资料D.活动描述5.在一个装修项目中,等待油漆变干的工作属于( )A.辅助工作B.挂起工作C.虚工作D.实工作6.对某一活动而言,顺箭头方向、与该活动紧密相连的活动被称为该活动的( )A.前置活动B.平行活动C.后续活动D.里程碑活动7.使用AON绘制项目网络图,质量控制活动和产品生产活动之间存在的关系应该是( )A.开始-结束(SF)B.结束-开始(FS)C.开始-开始(SS)D.结束-结束(FF)8.绘制项目活动网络图时,使用逆推法来估算活动的( )A.最早时间B.最迟时间C.平均时间D.持续时间9.以下不具有“结束-开始”关系的两个活动是( )A. 系统设计,设计评审B. 系统分析,需求评审C. 需求评审,周例会D. 确定项目范围,制定WBS10.项目活动时间估算工作不包括...( )A.时间估算B.风险估算C.成本估算D.资源估算11.假设某活动正常情况下完成时间为8天,顺利情况下完成时间为5天,不利情况下完成时间为16天,运用三点估算法计算,则该活动的期望时间为( )A.10.2天B.5.8天C.9.1天D.8.8天12.项目进度计划编制中,如果项目活动持续时间是不确定的,则应采用的方法是( )A.甘特图法B.图表评审技术C.关键路径法D.计划评审技术13.项目进度计划控制工作的最主要的依据是( )A.项目变更请求B.项目进度报告C.进度基准计划D.进度管理计划14.确定项目进度报告的时间点,最典型的是采用( )A.定期报告B.随机报告C.及时报告D.里程碑报告15.挣值法中被称为计划投资额的基本数据是( )A.PVB.EVC.ACD.SV16.WBS是项目管理重要过程的简称,该过程是( )A.甘特图B.计划评审技术C.工作分解结构D.关键路径法17.项目时间管理又称为( )A.项目进度管理B.项目质量管理C.项目风险管理D.项目成本管理18.在一个项目中,编写可行性报告的工作属于( )A.辅助工作B.挂起工作C.虚工作D.实工作19.项目进度计划过程的核心是( )A.活动定义B.活动排序C.活动持续时间估算D.工作分解结构20.确定项目进度报告的时间点,最典型的是采用( )A.定期报告B.随机报告C.及时报告D.里程碑报告二、填空题1.项目周期可分为四个阶段,分别是编制进度计划、实施进度计划、检查与调整进度计划和分析与总结。
《项目时间管理》试题及答案

厦门大学网络教育2012-2013学年第二学期《项目时间管理》课程复习题一、单项选择题1、计划评审技术(PERT):( A )A.通常进行3次估算,协助预测活动历时的预期值 B.以事件为中心,在箭线上表示活动C.对每个活动只进行一次估算 D. A和B2、有哪三种主要的图示法:( C )A. AOA、PERT、CPM B. PERT、CPM、GERT C.节点、箭线、条件 D. AON、AOA、PDM3、以下哪个术语可以描述能够加速后续任务的逻辑关系调整?( A )A.超前 B.平衡 C.赶工 D.滞后4、下列各项都是进度计划的里程碑,除了:( C )A.结束日期 B.合同日期C.活动的工期 D.计划的关键事件5、ADM是一种箭线图法,在此方法中一个虚拟的活动是:( B )A.记录关键路径关系B.记录依赖关系 C.赶工 D.确定客户要求的可交付成果日期6、下列哪一个网络计划理论可以显示在前一项工作62%已经完成时下一项工作的最后10%才可以完成?( C )A.PERT B.ADM C.PDM D.以上都是7、对一些特定的要求过份灵活会对时间的延迟产生什么样的影响?( C )A.减少 B.双倍 C.增加 D.无影响8、在一个前导图(PDM)中两个方框间的箭头被叫做:( B )A.一项活动B.约束条件 C.一个事件 D.关键路径9、网络进度计划经常在什么阶段被更新?( B )A.设计实施B.开发实施 C.开发收尾 D.实施收尾 E.计划结束10、在回顾了一个历史记录之后,一个估算员判定一个任务乐观估计需5天完成,悲观估计16天,但通常会花8天。
请使用PERT技术计算期望值是几天?( B )A.8.0 B.8.8 C.9.1 D.9.7 E.10.511、“在对软件编码前我不能进行软件测试”这句话说明了哪种依赖关系?( D )A.随意的 B.软逻辑关系 C.优先D.强制或硬逻辑关系12、采用逆推进法的目的在于决定( C )A.关键路径 B.最早完成日期C.最迟开始日期 D.赶工日期13、以下哪种进度计划编制方法包括风险评估?( B )A. ADM B. PERT C. PDM D. CDM14、采用箭线图法时,以下哪项需要资源?( A )A.后续活动 B.事件活动 C.虚拟活动 D.以上都是15、以下哪项可以使进度编制变得灵活?( B )A.自由时差B.总时差 C. ADM D.赶工16、甘特图和网络图的主要区别在于?( C )A.历时 B.任务C.节点 D.时差17、需要申请和增加项目资源时,由谁做出决定?( B )A.职能经理B.项目经理 C.项目管理主任 D.客户18、进行活动历时压缩时,你可以在关键路径活动上增加资源。
项目时间管理_复习题(含答案)

厦门大学网络教育2011-2012学年第二学期《项目时间管理》复习题一、单项选择题1、资源平衡通常:(B)A.增加项目总成本B.推迟项目完成日期C.要求更少的资源D.要求更多的资源2、自由浮动时间是一项活动可被延迟但却不会影响的一种时间量,以下哪一种时间量是自由浮动时间?( A )A.后续活动的及早开始时间B.后续活动的最晚开始时间C.项目完工D.以上都不是3、资源平衡最好用于____________活动。
(C)A.时间很紧的B.按时的C.非关键路径D.关键路径4、在回顾了一个历史记录之后,一个估算员判定一个任务乐观估计需5天完成,悲观估计16天,但通常会花8天。
请使用PERT技术计算期望值是几天?(B)A.8.0 B.8.8 C.9.1 D.9.7 E.10.55、进度编制系统如PERT、ADM及PDM,通常作为一种项目管理工具被以下哪类人使用?(E)A.项目经理及项目办公室人员B.项目团队及职能部门经理C.项目发起人D.以上都是E.A及B正确6、以下哪个公式能最准确的计算活动历时?( A )A.AD(活动历时)=工作数量/生产率B.AD=工作数量/资源数量C.AD=生产率/工作数量D.AD=生产率*工作数量/资源数量7、ADM是一种箭线图法,在此方法中一个虚拟的活动是:( B )A.记录关键路径关系B.记录依赖关系C.赶工D.确定客户要求的可交付成果日期8、活动工期及资源需求的数据来源可通过下列哪一项收集?( D )A.过去的项目记录历史数据B.技术标准实施方法C.过去的项目成员的知识经验D.以上都是E.A及C正确9、下列哪一项会是负浮动的标象?(A )A.最迟开始时间比最早开始时间要早B.关键路径与已确定的结束日期保持一致C.最早结束日期与最晚结束日期一致D.当前导时间lead被用在进度计划中时10、网络进度计划经常在什么阶段被更新?()A.设计实施B.开发实施C.开发收尾D.实施收尾E.计划结束11、计划评审技术(PERT):( A )A.通常进行3次估算,协助预测活动历时的预期值B.以事件为中心,在箭线上表示活动C.对每个活动只进行一次估算D.A和B12、需要申请和增加项目资源时,由谁做出决定?(B )A.职能经理B.项目经理C.项目管理主任D.客户13、计算出已完工网络的活动历时后,前推法和逆推法可以提供:(D )A.活动浮动时间B.最早开始日期和最迟开始日期C.关键路径D.A和C14、项目控制的一个关键目的是:( C )A.对不确定因素提前计划B.发布状况报告C.使项目保持在轨道D.建立项目路线图15、具有零时间工期的活动通常被称为:(D)A.关键路径活动B.非关键路径C.赶工时间的活动D.虚活动16、活动历时估算不包括以下哪一项?(B)A.项目团队知识B.时间分析C.以前项目结果纪录D.商务数据库17、以下哪个术语表示通过调整任务历时达到资源的有效分配?(D)A.快速跟进B.资源装载C.赶工D.资源平衡18、进度控制的一个重要部分是:(A )A.决定是否需要对进度计划偏差采取纠错行动B.定义需要生产项目可交付成果所需的活动C.评估范围定义是否足以支持进度计划D.保证项目团队士气高昂,小组成员能够发挥最大潜能。
项目时间管理试题答案2011

项目时间管理试题单项选择题答案:1、在执行项目进度压缩时,首先集中于关键路线上的任务2、工作分解结构是制定进度计划的基础3、资源平衡法通常不会被用来压缩进度4、项目经理和团队利用工作包来对合同绩效提供额外的控制和衡量,并且描述要由工作团队或工作中心来工作5、在非关键路线上的两件工作之间的开始---开始关系中,项目团队认为在前项工作开始后,后项工作开始的时间要被延迟三天,这种延迟称为滞后6、在箭线表示法中,可能要求项目经理标识不消耗资源或时间的逻辑关系,表示这种关系可借助于虚活动其柱型图的一个可能的缺点,是在大的复杂项目上不能很好的表示活动之间的相互关系7、领导要求赶工,加班应被安排到,在关键路线开端具有最低的额外费用的活动8、德尔菲法的主要特点是专家主观意见9、滞后描述了导致先后次序的任务推迟的逻辑关系10、快速跟踪是指通过对各种逻辑关系并行确定来缩短项目周期11、计算工作周期最精确的公式是:AD=工作数量/生产效率12、在评估一个项目是否赶工时,项目经理首先计算每项关键工作投入的成本和消耗时间的比率13、项目进度执行的评估和报告的依据是进度的基线14、在项目的收尾阶段,最多的矛盾来自于进度15、由于项目范围变化而导致成本基线发生变化,下一步应更新预算16、对活动工时估算的输入不包括专家判断17、开始和完成日期,反映着预期的资源可行性,这样的项目进度被称为资源限制的进度。
18、要缩短关键路径,对降低项目成本有最大潜力,但是可能增大风险的方法是以并行方式而不是按序列方式来实施进行工作19、具有0时间工期的活动被称为虚拟活动案例分析题:1、何经理的一天的工作情况如下………你认为他在时间管理上有何错误并提出你的建议。
答:(1)没有时间的目标计划(2)没有轻重缓急之分(3)不懂得拒绝造成不必要的时间浪费(4)不能有效的授权(5)未能寻求同事的配合完成任务(6)拖延时间(7)外来干扰太多(8)没有合理的安排时间计划名词解释:1、项目时间管理:也称为项目工期管理,项目进度管理,它是为了确保项目能够在规定时间内实现项目目标,针对项目活动进度及日程安排所进行的管理工作,首先制定出一个时间计划,然后在该计划的执行过程中,检查实际工作进度是否与时间计划相一致,若出现偏差,要及时找出原因,采取必要的补救措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目时间管理试题单项选择题答案:1、在执行项目进度压缩时,首先集中于关键路线上的任务2、工作分解结构是制定进度计划的基础3、资源平衡法通常不会被用来压缩进度4、项目经理和团队利用工作包来对合同绩效提供额外的控制和衡量,并且描述要由工作团队或工作中心来工作5、在非关键路线上的两件工作之间的开始---开始关系中,项目团队认为在前项工作开始后,后项工作开始的时间要被延迟三天,这种延迟称为滞后6、在箭线表示法中,可能要求项目经理标识不消耗资源或时间的逻辑关系,表示这种关系可借助于虚活动其柱型图的一个可能的缺点,是在大的复杂项目上不能很好的表示活动之间的相互关系7、领导要求赶工,加班应被安排到,在关键路线开端具有最低的额外费用的活动8、德尔菲法的主要特点是专家主观意见9、滞后描述了导致先后次序的任务推迟的逻辑关系10、快速跟踪是指通过对各种逻辑关系并行确定来缩短项目周期11、计算工作周期最精确的公式是:AD=工作数量/生产效率12、在评估一个项目是否赶工时,项目经理首先计算每项关键工作投入的成本和消耗时间的比率13、项目进度执行的评估和报告的依据是进度的基线14、在项目的收尾阶段,最多的矛盾来自于进度15、由于项目范围变化而导致成本基线发生变化,下一步应更新预算16、对活动工时估算的输入不包括专家判断17、开始和完成日期,反映着预期的资源可行性,这样的项目进度被称为资源限制的进度。
18、要缩短关键路径,对降低项目成本有最大潜力,但是可能增大风险的方法是以并行方式而不是按序列方式来实施进行工作19、具有0时间工期的活动被称为虚拟活动案例分析题:1、何经理的一天的工作情况如下………你认为他在时间管理上有何错误并提出你的建议。
答:(1)没有时间的目标计划(2)没有轻重缓急之分(3)不懂得拒绝造成不必要的时间浪费(4)不能有效的授权(5)未能寻求同事的配合完成任务(6)拖延时间(7)外来干扰太多(8)没有合理的安排时间计划名词解释:1、项目时间管理:也称为项目工期管理,项目进度管理,它是为了确保项目能够在规定时间内实现项目目标,针对项目活动进度及日程安排所进行的管理工作,首先制定出一个时间计划,然后在该计划的执行过程中,检查实际工作进度是否与时间计划相一致,若出现偏差,要及时找出原因,采取必要的补救措施。
2、项目活动分解:是指在项目工作分解结构的基础上,为了使项目活动更易识别,分析,定义和管理,通过进一步分解和细化将项目逐步分解为更小的与更易操作的结构化,层次化的活动单元。
3、项目活动定义:就是对工作分解结构中规定的可交付成果或半成品的产出所必须进行的具体活动进行定义,并形成文档的过程。
4、项目活动排序:是指识别项目活动清单中各项活动的相互关联与依赖关系。
并据此对项目各项活动的先后顺序进行安排和确定的工作。
5、项目时间计划控制:是指项目时间计划制定以后,在项目实施过程中,对实施进展情况进行的检查,对比,分析,调整,以确保项目时间计划总目标得以实现的活动。
6、项目的可交付成果:就是一种可见的,能够验证的工作成果或事项。
7、里程碑:它是指项目中一些重大事件的完成,通常是指一个主要可交付成果的完成,它是项目进程中的一些重要标记,是在计划阶段应该重点考虑的关键点,里程碑既不占用时间也不消耗资源,仅仅是一些重要的标志。
8、工作分解结构(WBS):项目的工作分解结构是在项目范围管理领域提出的核心概念,它是由构成并界定项目总体范围的项目要素和项目工作包,按照一定的原则和分类编组所构成的一种层次型结构。
9、工作包:就是一项分立的任务,活动,工作或具体的事物,是完成一项具体工作所要求的一个工作单元,大多数情况下,工作包由在计划编制中使用的普通任务或活动来代表。
10、前导图法:是编制项目网络图的一种方法,它利用节点代表活动,用节点间箭头表示活动的相关性,这种方法也叫节点表示法,也叫单代号网络图。
11、箭线图法:是项目网络图的另一种图示方法,它用剪线表示活动,用节点连接箭线以示相关性,这种网络图又叫双代号网络图。
12、项目活动资源:是指为了开展项目中的活动,所需要的资金,或是某种人力,设备或者材料,从分类上包括自然资源和人造资源,内部资源和外部资源,有形资源和无形资源。
13、关键路线法:在项目网络图中,它是决定项目最早完成时间的路线,当某些活动超前和滞后于计划完成时,关键路线通常将随时间的变化而变化。
14、活动历时估计:是在确定了活动的排序关系后,预计完成各项活动所需时间的长短它是项目计划制定的一项重要的基础工作。
15、总时差:是指在不推迟项目最迟结束的前提下,一项活动可能的最早开始时间的推迟时间量。
16、时间压缩法:是在不改变项目范围的情况下寻找方法来缩短项目时间,以满足强制性日期的要求或其他时间计划目标。
17、快速跟进法:是考虑如何并行地进行那些通常会按顺序完成的活动。
快速跟进方法由于在前导工作还同有完全结束之间就过早开始某些任务,常常增加项目风险并有可能导致返工。
18、项目进度管理:就是采用科学的方法确定进度目标,编制进度计划和资源供应计划,进行进度控制,在与质量,费用等项目目标协调的基础上,实现工期目标。
19、德尔菲法:是采用匿名函询的方法,通过一系列简明的调查征询表向专家们进行调查并通过控制的反馈,取得尽可能一致的意见,对事物的未来作出预测。
20、时间费用优化:可以解决的问题是:如何在费用增加最小的情况下缩短项目工期,或在保证期望的完工时间的条件下,所需要的费用最少,或在限制费用的条件下,项目的完工时间最短。
21、项目实施情况的度量方法:是一种(测定)和(评估)项目实际实施情况,以及确定项目时间计划完成程度的实际与计划的(差距)的管理控制方法。
多项选择与简答都有:1、项目生命周期的四个阶段?答:A启动阶段B规划阶段C执行阶段D结束阶段2、项目生命周期的三个特征?答A项目资源的投入具有波动性B项目风险程度逐渐变小C项目干系人对项目的控制力逐渐变弱3、项目活动定义的输入有哪些?A工作分解结构B范围描述C历史资料D约束因素E假设前提条件4、项目时间计划编制的结果?答:A项目时间计划书B支持细节C时间管理计划D资源需求更新5、项目活动资源需求估计的五种方法?答:A专家调查法B资料统计法C统一定额法D三点技术法E项目管理软件法6、项目活动之间的依赖关系?A硬逻辑关系B软逻辑关系C项目的假设前提和约束条件D外部依存关系7、项目管理的四大约束管理?A项目时间管理B项目成本管理C项目质量管理D项目范围管理8、项目活动历时估计的工具?A向团队成员咨询B专家推断C德尔菲法D经验类比E三点时间估计法9、项目历时估计的输出结果?A活动时间估计B估计的基础C活动目录更新10、编制项目时间计划的基础性工作有哪些?答:(1)项目活动的分解与定义(2)项目活动排序(3)项目资源需求的确定(4)活动历时估计(5)项目工期估算11、项目进度管理的过程(或项目时间管理的过程)?答:(1)项目活动定义(2)项目活动排序(3)活动资源估计(4)活动历时估计(5)生成项目工期和进度计划(6)项目进度计划控制12、项目时间管理的干扰因素有哪些?答:(1)人的因素(2)材料,设备的因素(3)技术工艺的因素(4)资金因素(5)环境因素13、制定项目进度计划的目的是什么?答:(1)保证按时获利以补偿已经发生的费用支出(2)协调资源(3)使资源在需要时可以获得利用(4)预测在不同的时点上所需的资金和资源的级别以便赋予项目活动不同的优先级(5)保障项目进度的正常进行14、项目进度计划的作用?答:(1)为项目实施过程中的时间控制提供依据(2)为项目实施过程中的劳动力和各种资源的配置提供依据(3)为项目实施有关各方在时间上的协调配合提供依据(4)为在规定期限内保质,高效地完成项目提供保障15、项目时间计划控制的主要过程?答:(1)在收集到已完成活动的实际结束时间和项目变更带来的影响的有关数据,并据此更新项目进度后,对进度进行分析并与原计划进行比较,找出需要采取纠正措施的地方。
(2)对需要采取措施的地方确定应采取的具体措施(3)根据确定的纠正措施修改网络计划,并重新计算进度(4)估计所采取的纠正措施的效果,如果所采取的纠正措施仍无法获得满意的进度安排,则重复以上步骤。
16、论述项目生命周期与项目时间管理的关系?答:(1)项目生命周期与项目时间管理有着相互制约和支持的紧密联系(2)项目生命周期的重要内容之一是对各个阶段给出了一个具体的里程碑限制(3)明确了项目时间管理的阶段性绩效指标要求,有助于提高管理效率。
(4)通用的生命周期划分使项目干系人对项目在特定的时间段内该完成哪些工作有了一致和清晰的共识。
17、项目活动定义的输出结果有哪些?答:(1)项目活动清单(2)细节说明(3)WBS结构的修改18、项目时间管理过程的六上步骤?答:(1)活动定义:确定为完成各种项目可交付成果所必须进行的诸项具体活动(2)活动排序:确定各活动之间的依赖关系,并形成文档(3)资源需求估计:确定各项活动正常开展所需要的资源数量以及到位情况(4)活动历时估计:估算完成单项活动所需要的工作时间(5)制定进度计划:计算整个项目工期,编制项目进度计划(6)进度计划控制:控制项目进度计划的执行和变更19、活动之间的依赖关系有哪些?答:A强制性依赖关系它是指客观存在的,不变的逻辑关系,这种顺序取决于活动之间的必然联系,所以把项目活动间的这种关系称为强制储存关系或硬逻辑关系B自由依赖关系也称可灵活处理的关系,自由依存关系,软逻辑关系等,项目活动的排序还会受到活动排序人员主观看法的影响。
C外部依赖关系在项目工作和非项目工作之间通常会相互影响,因此在项目工作计划的安排过程中也需要考虑外部工作对项目工作的一些制约及影响,这样才能充分把握项目的发展,这就是所谓的外部依赖关系。
D工作依赖关系的确定方式20、项目资源估算的意义?答:除了虚活动或者人为增加的虚节点以外,项目网络中的每项活动都需要一定的时间和资源,当假定资源可以无限使用并且可以随时随地使用时,项目活动所耗费的时间与资源需求是没有关系的,但在实际工作中,项目只能够得到有限的和相对固定的资源支持,例如相对固定的项目团队成员以及确定的项目预算,那样的话,项目活动所需要的时间会随能否及时分配给它足够的资源而发生变化,所以在对项目所有活动进行历时估计之前,先对这些活动的资源使用情况进行一番估计是绝对必要的。
21、估计项目活动资源需求时需要考虑的因素有哪些?答:(1)资源的适用性(2)资源的可获得性(3)项目日历和资源日历(4)资源质量(5)资源使用的规模经济和规模不经济(6)关键活动的资源需求(7)活动的关键资源需求(8)项目活动的时间约束和资源成本约束的集成(9)资源蕴含的风险(10)活动资源储备22、影响项目工期的因素有哪些?答:(1)项目计划(2)意外事件(3)资金(4)物资供应(5)团队成员工作能力和效率23、时间压缩法包括的两种技术?(1)赶工,赶工方法是考虑怎样平衡时间计划与成本,从而达到增加最低的成本进行最大限度的时间压缩(2)快速跟进:是考虑如何并行地进行那些通常会按顺序完成的活动,快速跟进方法由于在前导工作还没有完全结束之前就过早开始某些任务常常增加项目风险并有可能导致返工。
