标准层钢筋施工方案样本
标准层钢筋施工方案

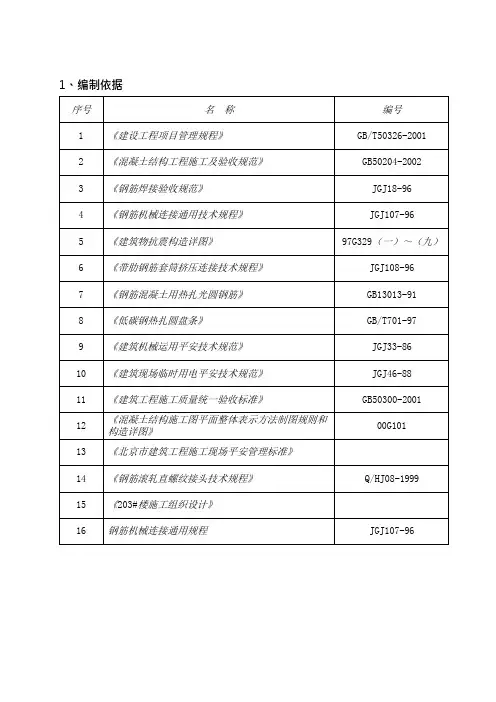

1、编制依据2、工程概况本工程地下均为2 层,一段地上14.5 层;二、三段地上11.5 层;三段北端局部6.5 层;四段地上6.5 层。
总建筑面积为37397m²,檐口标高东面为29.7 m,南面为37.8 m,西面37.8 m,北面为16.2 m。
2.1墙体钢筋:Q:双排双向Ф10-200 φ6@400Q:双排双向Ф10-200 φ6@6002.2暗柱、端柱配筋主筋:一、二层AZ:Ф16、Ф14,φ8@100三层及其以上AZ:Ф12,φ8@200柱筋Z:Ф18,φ8@200框支柱KZZ:Ф22,φ10@1002.3顶板钢筋:φ8@150;φ10@150;φ8@200;层间马凳铁Ф16,间距800×800。
2.4梁配筋:LL主筋:Ф16,Ф18 Ф8@100L主筋:Ф14,Ф16 Ф8@200XL主筋:Ф16 Ф8@2002.5通廊配筋:Ф6@200、Ф6@150、Ф8@2002.6楼梯配筋:Ф6@200、Ф8@200、Ф10@150、Ф12@2002.7钢筋爱护层:○梁、柱为25 mm;○其余墙、楼板为15 mm。
○水池临水面爱护层厚度为50mm。
3、施工支配3.1钢筋加工场地支配:具体见基础施工阶段平面布置图3.2钢筋连接:竖向钢筋Φ16 以上采纳直螺纹机械连接,现场设两台直螺纹机床。
其余均采纳搭接。
3.3钢筋爱护层垫块:3.3.1墙体钢筋:采纳塑料垫块,间距800 mm,外墙采纳带垫圈的塑料垫块。
3.3.2顶板钢筋:采纳塑料垫块,间距800 mm。
3.4施工组织:3.4.1流水段划分:按单元墙体和顶板分为12 个流水段组织施工。
3.5劳动力组织:现场配备4 个焊工(2 个电渣压力焊工、2 个电弧焊工),每个焊工配备2 个协助工人。
焊工必需持有效操作证上岗,协助人员必需经过相应的培训后方可上岗。
技术工种进场后,必需对其进行考核分级,对考核不合格者必需退回。
考核合格后,接着进行场内深化学习,学习后方可上岗。
钢筋工程施工方案(模板)
××××××工程钢筋工程施工方案编制人:审核人:审批人:审批日期:XXXXXX有限公司钢筋工程施工方案目录第一章工程概况 (1)第二章编制依据 (2)第三章钢筋场地的准备 (3)第四章投入主要施工机具 (3)第五章作业条件 (3)第六章钢筋进场检验与验收要求 (3)第七章钢筋的储存 (4)第八章钢筋的加工施工工艺 (4)第九章钢筋的原材料及加工的质量要求 (5)第十章钢筋焊接 (7)第十一章钢筋绑扎施工工艺 (8)第十二章钢筋机械连接施工工艺 (16)第十三章钢筋连接、安装工程的质量要求 (18)第十四章钢筋工程施工注意事项 (20)第十五章钢筋工程施工应注意的质量问题 (21)第十六章钢筋工程施工主要安全技术措施 (24)第十七章钢筋工程成品保护措施 (25)第十八章环境、职业健康安全管理措施 (25)第一章工程概况1、工程名称:**2、工程地点:**3、建设单位:**4、设计单位:**5、监理单位:**6、工程标高:本工程±0.000相当于绝对标高6.00m。
7、工程概况:本工程总建筑面积约32000m2,由一个小型联体地下室,四栋小高层和一栋高层住宅组成,其中地上建筑面积25400m2,地下室建筑面积约6600 m2。
本工程结构类型为框架剪力墙结构,建筑层数;其中3#、5#、6#楼地上层数为12层,顶层为复式,标准层层高为3.0m,建筑高度为37.800m,1#楼地上层数为11层,标准层层高为3.0m,建筑高度为34.800m,2#楼地上层数为18层,顶层为复式,标准层层高为3.0m,建筑总高度为54.6m,为确保工程顺利施工特编制钢筋分项工程施工方案。
钢筋保护层厚度钢筋的的锚固本工程的钢筋锚固长度严格按照(16G101-1)的有关规定进行施工。
钢筋的搭接本工程搭接分为机械连接、焊接搭接和绑扎搭接,且钢筋直径≥18时,采用机械连接。
钢筋工程施工方案范本

钢筋工程施工方案范本《钢筋工程施工方案范本》一、施工项目概述本施工方案是针对某某工程项目的钢筋工程施工方案,旨在确保施工过程安全、高效、质量可控。
二、施工前准备1. 相关资料准备:包括设计图纸、施工方案、施工许可证等;2. 施工场地准备:确保施工场地平整、无妨碍物,安全通道畅通;3. 施工人员准备:确保施工人员具备相关资格证书和培训;4. 施工材料准备:确保钢筋的质量、数量满足施工需求。
三、施工工艺流程1. 钢筋加工:根据设计图纸要求进行钢筋加工,严格控制加工尺寸、数量和弯曲角度;2. 钢筋安装:根据设计要求,使用合适的连接件将钢筋固定在预定位置,确保钢筋的垂直度和层间距符合要求;3. 钢筋绑扎:使用专用机械对钢筋进行绑扎,确保钢筋的连接牢固;4. 钢筋混凝土浇筑:在钢筋安装完成后,进行混凝土浇筑,确保混凝土的质量和密实度;5. 焊接处理:对需要焊接的钢筋进行焊接处理,确保焊接质量符合要求。
四、施工注意事项1. 施工中严格执行相关安全规定,保证施工人员安全;2. 施工过程中,及时清理施工现场,确保施工场地整洁;3. 施工质量监督和检测应该密切配合,确保施工质量符合要求;4. 施工结束后,及时清理施工设备和材料,保持施工现场整洁。
五、施工结束工作1. 完成验收:完成钢筋工程施工后的验收工作,确保验收合格;2. 整理资料:整理施工相关的资料和记录,作为施工结束的备案。
六、施工后总结1. 进行施工总结,总结经验教训,完善施工方案;2. 积极处理施工中的问题和纠纷,保证工程顺利交付。
以上即是《钢筋工程施工方案范本》的施工步骤和注意事项,希望能够对施工人员提供帮助。
大楼钢筋工程施工方案范本

大楼钢筋工程施工方案范本1. 项目概述本项目是一座多层大楼的钢筋工程,地理位置位于城市中心,总建筑面积为XXXX平方米,总楼层高度为XX米,用途为商业办公和住宅混合。
本施工方案的编制旨在对大楼的钢筋工程施工进行详细规划,确保施工安全、质量和进度。
2. 施工前准备工作2.1 工程界址标志在施工前,应根据设计图纸确定工程界址,并进行界址标志的设置,确保施工范围清晰可见。
2.2 施工设备准备在施工前,需要准备好钢筋加工设备、起重机械、施工机具等相应设备,并进行设备的检查、维护和保养工作,确保设备运转正常。
同时,为施工所需的劳动力进行组织安排和培训。
2.3 施工材料准备在施工前,需要及时采购符合相关标准的钢筋材料,并进行验收和登记,确保材料质量达标。
同时,根据工程需要,做好材料的储备和安全防护工作。
3. 施工流程安排3.1 钢筋加工根据设计图纸和施工图纸要求,对所需的钢筋进行加工,包括对钢筋的切割、弯曲和焊接等工艺,确保钢筋的尺寸和形状符合施工要求。
3.2 钢筋安装根据设计要求和标准规范,将加工好的钢筋按照图纸要求进行安装,保证钢筋的几何尺寸和位置精确符合设计要求。
3.3 钢筋绑扎对已安装好的钢筋进行绑扎,确保钢筋之间的连接牢固,符合相关规范要求,提高钢筋的受力性能。
3.4 施工质量控制在施工过程中,对钢筋的加工、安装和绑扎进行全程监控,及时发现和解决施工中的质量问题,确保施工质量达标。
4. 施工安全措施4.1 安全教育培训在施工前,对施工人员进行相关的安全教育培训,提升安全意识,提高安全技能,确保施工人员的安全意识和安全素养。
4.2 现场安全管理在施工现场设立专门的安全管理岗位,负责对施工现场的安全管理工作进行全面监督和指导,确保施工现场的安全生产。
4.3 施工环境保护在施工过程中,对施工现场的环境进行保护和整治,确保施工现场的环境卫生和安全。
5. 施工进度计划根据项目的施工周期和工期要求,制定详细的施工进度计划,包括各项工程的起止时间、工程量的完成时间、资源配置等内容,确保施工进度按照计划安排进行。
钢筋工程施工方案范本
钢筋工程施工方案范本一、项目概述本施工方案适用于钢筋工程施工过程中的各项任务,旨在保障项目施工的顺利进行。
为确保工程质量和施工安全,需按照本方案的要求进行操作。
二、施工原则1. 安全第一:施工过程中,安全是第一位的原则。
施工人员应严格遵守安全操作规程,做好安全防护措施。
2. 质量第一:工程质量是保证工程长期稳定运行的基础,施工人员要按照规范要求进行操作,保证质量。
3. 环保优先:施工过程中要遵守环境保护要求,正确处理施工废料,减少对环境的污染。
三、施工准备工作1. 项目组织:成立项目施工组织机构,明确各岗位责任,并制定施工计划和工作安排。
2. 钢筋材料准备:按照设计要求准备钢筋材料,检查材料的质量和数量,确保满足施工需求。
3. 施工设备和机具准备:准备好所需的施工设备和机具,并进行检查和试运行,确保正常使用。
四、施工流程及要点1. 钢筋定位:按照结构图纸和设计要求,确定钢筋的具体位置和尺寸,进行钢筋定位工作。
2. 钢筋加工:对钢筋进行加工和整形,包括切割、弯曲等工序,确保钢筋尺寸和形状符合设计要求。
3. 钢筋预拼:按照施工图纸要求,将加工好的钢筋进行预拼,形成钢筋网片。
4. 钢筋安装:将预拼好的钢筋网片按照设计位置进行安装,使用焊接、绑扎等方法固定好。
5. 钢筋焊接:对需要进行焊接的钢筋进行预热和焊接工作,确保焊接质量和牢固度。
6. 钢筋绑扎:对需要进行绑扎的钢筋进行绑扎工作,使用扎铁和钢丝等材料,确保绑扎牢固。
7. 钢筋品质检验:对已安装好的钢筋进行品质检验,确保满足施工要求和质量标准。
五、施工安全措施1. 工人安全教育培训:施工前,对施工人员进行安全教育培训,确保工人具备相应的安全意识和操作技能。
2. 工地防护:设置合理的安全警示标识和施工防护设施,确保工人的安全。
3. 施工作业规程:制定施工作业规程,明确施工过程中各项操作的要求和注意事项。
4. 施工设备检查:定期对施工设备和机具进行检查和维护,确保设备正常使用,避免发生事故。
钢筋工程施工方案范本6
钢筋工程施工方案范本6一、前言钢筋混凝土工程是建筑工程中常见的一种结构形式,其施工方案的设计和实施对工程质量和安全具有重要影响。
本施工方案是为了确保钢筋工程施工过程顺利进行,保证工程质量和安全而制定的。
二、工程概况本次施工的钢筋混凝土工程位于XX市某某地段,工程总建筑面积约XXX平方米,主要包括地下室、地上建筑等部分。
本次施工共涉及钢筋约XXX吨,需按照相关设计图纸和规范进行施工。
三、施工准备工作1. 施工前的准备在施工之前,需要做好以下准备工作:(1)对施工现场进行详细勘察,了解地质情况和周边环境;(2)准备好施工机械设备、钢筋、混凝土等材料;(3)确定施工队伍和施工人员,并做好相关培训工作;(4)制定施工计划和关键节点时间表;(5)做好安全防护措施,并对施工现场进行规范化管理。
2. 材料准备根据设计图纸和施工要求,准备好所需的钢筋材料,包括钢筋型号、规格、数量等信息,确保符合设计要求。
3. 设备准备准备好施工所需的机械设备,包括钢筋加工设备、吊装设备、混凝土搅拌设备等,并做好设备的检验和试运行工作,确保设备状态良好。
四、施工流程1. 钢筋预处理(1)接收检查接收钢筋后,进行质量检查,确保钢筋符合设计要求,并对其进行编号、储存等工作。
(2)加工处理对钢筋进行加工处理,包括切割、弯曲、焊接等工序,确保钢筋符合设计要求。
2. 钢筋安装(1)定位测量根据设计图纸和相关要求,对施工现场进行定位测量,确定钢筋的位置和尺寸。
(2)吊装安装通过吊装设备,将加工处理好的钢筋吊装到预定位置,并严格按照设计要求进行安装。
3. 钢筋绑扎(1)准备工作在进行钢筋绑扎之前,需要准备好所需的绑扎工具、扎钢丝等材料,并做好相关的安全防护措施。
(2)绑扎操作对已安装好的钢筋进行绑扎操作,确保钢筋之间紧密相连,符合设计要求。
4. 钢筋验收在进行钢筋工程施工过程中,需要进行验收工作,确保钢筋的质量和安全性符合要求。
五、质量控制1. 施工质量监督在施工过程中,需要对钢筋工程的施工质量进行严格监督,确保施工过程符合设计要求和相关规范。
【最新】 钢筋工程施工方案 模板(范本)
六、钢筋工程施工方案概况.钢筋工程概况本工程剪力墙、框架抗震等级为二级,所用钢筋直径见下表。
.钢筋工程承包方式总包:北京××工程公司××项目经理部钢筋分包:××省建筑工程总公司××分公司××省×××建筑工程公司.施工条件加工场地布置在现场南侧,见总平面布置(图略),相关二级电箱布置到加工场,见临电布置图(图略)。
.生活条件总包方负责提供分包方工人居住、生活场地,交通电分包方自行负责。
、施工总体安排.施工准备..测量准备根据平面控制网,在防水保护层上放出轴线和基础梁、墙、柱位置线;底板上层钢筋绑扎完成后工地测量人员必须组织测放墙、柱插筋位置线(每跨至少两点用红油漆标注)。
顶板砼浇注完成,支设竖向模板前,在板上放出该层平面控制轴线。
待竖向钢筋绑扎完成后,在每层竖向钢筋上部标出标高控制点。
..机具准备()剥肋滚压直螺纹机械连接机具)钢筋剥肋滚压直螺纹机高峰期钢筋施工时至少保证台钢筋剥肋流压直螺纹机。
其技术参数如下表所求:)限位挡铁;对钢筋的夹持位置进行限位,型号划分与钢筋规格相同。
)螺纹环规用于检验钢筋丝头的专用量具。
)力矩扳手力矩扳手的精度为±%。
)辅助机具砂轮切割机:用于钢筋端面平头。
用于检验钢筋丝头的专用量具。
()冷挤压机械连接机具)钢筋压接器YJQ-(台)用于挤压钢筋接头。
)辅助机具包括模具、检测工具(卡板、测深尺)。
.施工手续现场所有钢筋工必须具备上岗证,焊工必须具备合格证(在使用期内)。
剔口钢筋机械接头施工的人员必须进行技术培训,经考核合格后方可执证上岗。
未经培训的人员严禁操作设备。
.材料进场计划材料进场计划随工程进度施工前认真阅图纸(包括与建筑图对应情况)、方案、相关安全质量规范,做到图纸上问题提前与设计联系解决,配筋及施工中重点突出。
.管理人员及劳务人员培训项目技术部按规定对项目相前部门及分包进行方案、措施交底(包括书面和口头);每周二下午:利用简短时间,由分包管理层向其钢筋操作层进行方案、措施交底(包括书面和口头),并由项目技术部和质量部参加。
钢筋标准化施工方案范本
钢筋标准化施工方案范本一、工程概况与目标1.1 工程概况[此处描述工程的基本信息,包括工程名称、工程地点、建筑面积、结构类型、设计寿命等。
]1.2 工程目标[明确钢筋施工工程的质量、安全、进度和成本目标,确保施工符合设计要求和相关标准。
]二、施工准备与条件2.1 技术准备[介绍施工图纸的会审、钢筋翻样、技术交底等准备工作。
]2.2 现场准备[描述施工现场的布置、临时设施搭建、材料堆放区域规划等。
]2.3 资源条件[列举施工所需的人力、物力、设备等资源,并确保其供应充足、调配合理。
]三、钢筋材料要求3.1 钢筋选材[详细说明钢筋的种类、规格、品牌、质量标准等,并符合国家和地方相关标准。
]3.2 材料检验[钢筋材料进入施工现场前应进行质量检验,确保无锈蚀、无损伤、符合设计要求。
]四、钢筋加工与制作4.1 加工设备[介绍加工所需的设备,如钢筋切断机、弯曲机、焊接机等,并确保其性能良好。
]4.2 加工工艺[详细阐述钢筋的切割、弯曲、焊接等加工工艺,确保钢筋尺寸精确、质量可靠。
]五、钢筋安装与固定5.1 安装方法[说明钢筋的安装方法,如搭接、焊接、机械连接等,确保连接牢固、符合要求。
]5.2 固定措施[描述钢筋的固定方法,如使用支撑、夹具、绑扎等,确保钢筋位置准确、稳定。
]六、质量检验与控制6.1 检验方法[明确钢筋施工质量的检验方法,如外观检查、尺寸测量、拉力测试等。
]6.2 质量控制[介绍质量控制的措施和方法,如过程监控、验收标准、不合格品处理等。
]七、安全施工措施7.1 安全教育培训[对施工人员进行安全教育培训,提高安全意识和操作技能。
]7.2 安全防护设施[施工现场应设置必要的安全防护设施,如防护网、警示标志、安全通道等。
]7.3 安全操作规程[制定钢筋施工的安全操作规程,确保施工人员严格遵守。
]八、环境保护与文明施工8.1 环境保护措施[介绍施工过程中的环境保护措施,如减少噪音、控制扬尘、合理处置废弃物等。
钢筋工程施工方案范本
钢筋工程施工方案范本钢筋工程施工方案一、项目概况该项目位于XX市XX区,总建筑面积约为XX平方米,由X层X栋组成。
本次施工任务主要包括钢筋加工、安装和固定。
二、施工方案1. 钢筋加工:根据建筑设计图纸和相关规范要求,将钢筋进行预加工。
首先,对钢筋进行冷弯处理,确保其符合设计要求的形状和尺寸;其次,根据图纸要求进行切割,并进行焊接,确保钢筋的长度和连接位置的准确性。
2. 钢筋安装:按照图纸要求和设计要求,将预加工好的钢筋进行逐级安装。
安装前需检查每根钢筋的焊接口是否牢固,防止出现断裂或剥落的情况。
同时,根据建筑结构的要求,采用不同的连接方式,如焊接、扎绑或预埋连接件等。
3. 钢筋固定:施工中需确保钢筋的位置正确且固定牢固,以保证建筑结构的稳定性和安全性。
使用专用的钢筋支撑和支架进行支撑和固定,同时使用合适的固定件和连接件进行固定,确保钢筋不会移位或松动。
4. 施工安全:在施工过程中,必须严格遵守相关安全规范,保证施工人员的人身安全。
工地必须设置合理的安全防护措施,如搭建安全网、设置安全警示标志等。
施工人员必须佩戴合格的安全防护装备,如安全帽、安全鞋等。
并进行足够的安全交底和培训,确保施工人员对安全操作规程的了解和掌握。
5. 施工质量控制:施工过程中需要进行质量检查和跟踪,确保施工质量符合设计要求和规范要求。
定期进行现场检查、验收和评估,及时发现和纠正质量问题。
重点检查钢筋的强度、焊接质量和固定性能等关键指标。
三、施工进度与预算根据项目规模和施工复杂度,初步估计施工周期为X个月,预算为X万元。
具体的施工进度和预算将根据实际施工情况进行调整和确认。
四、施工组织与管理1. 建立合理的组织架构和分工,明确各个岗位的职责和任务。
2. 设立项目施工管理部门,负责施工过程中的协调和管理工作。
3. 严格执行项目安全规定和施工管理制度,做好安全教育和培训工作。
4. 建立健全的施工质量控制和验收制度,确保施工质量符合要求。
钢筋工程施工方案范例
一、工程概况本工程为某住宅小区住宅楼,建筑面积为12000平方米,建筑高度为28米,共12层,采用钢筋混凝土框架结构。
本工程钢筋施工主要包括梁、板、柱、墙等构件的钢筋绑扎、钢筋加工和钢筋焊接等工作。
二、编制依据1. 《混凝土结构工程施工质量验收规范》(GB50204-2015)2. 《建筑工程施工质量统一标准》(GB50300-2013)3. 《钢筋焊接及验收规程》(JGJ18-2012)4. 《钢筋混凝土用热轧带肋钢筋》(GB 1499-2008)5. 《钢筋加工与绑扎工程施工及验收规范》(GB50205-2015)三、施工准备1. 技术准备:熟悉施工图纸,了解工程结构特点,掌握钢筋加工与绑扎施工工艺,组织技术人员进行技术交底。
2. 材料准备:提前采购符合设计要求的钢筋原材料,验收合格后方可进场。
钢筋原材料应堆放在指定场地,标识清楚,避免混用。
3. 施工机械及劳动力准备:配备钢筋加工设备(钢筋弯曲机、钢筋切断机、钢筋调直机等)、钢筋绑扎工具、焊接设备等。
组织施工队伍,明确各工种人员职责。
四、施工部署1. 钢筋加工场地安排:在施工现场附近设置钢筋加工区,合理规划场地,确保加工区与施工现场的交通畅通。
2. 施工顺序:按照施工图纸要求,先进行柱、墙、梁、板的钢筋绑扎,最后进行楼面钢筋绑扎。
3. 钢筋绑扎要求:严格按照设计要求,确保钢筋间距、保护层厚度、钢筋绑扎质量等符合规范要求。
五、施工工艺1. 钢筋加工:采用钢筋切断机、钢筋弯曲机、钢筋调直机等设备进行钢筋加工。
加工过程中,注意钢筋长度、弯曲角度、钢筋调直等参数的准确性。
2. 钢筋连接:采用绑扎连接、焊接连接等方法。
绑扎连接时,确保钢筋绑扎牢固,连接处不得有松动现象。
焊接连接时,严格按照焊接规范进行,确保焊接质量。
3. 钢筋绑扎施工:按照施工图纸要求,先绑扎柱、墙、梁、板等构件的钢筋,再进行楼面钢筋绑扎。
绑扎过程中,注意钢筋间距、保护层厚度等参数的准确性。
多层钢筋工程施工方案范本
一、工程概况1. 工程名称:XX多层住宅楼2. 工程地点:XX市XX区3. 工程规模:总建筑面积XX万平方米,地上XX层,地下XX层4. 结构类型:钢筋混凝土框架结构5. 设计单位:XX建筑设计院6. 施工单位:XX建筑工程有限公司二、施工准备1. 技术准备(1)组织技术交底,对施工人员进行图纸会审,明确施工工艺、质量要求、安全措施等。
(2)制定钢筋工程施工方案,包括施工工艺、施工流程、质量标准、安全措施等。
2. 施工机械及劳动力准备(1)配备钢筋加工机械、焊接设备、切割设备、起重设备等。
(2)组织施工队伍,明确各工种人员配置,确保施工顺利进行。
3. 材料准备(1)钢筋:HPB235、HRB335、HRB400等,规格为6、8、10、12、14、16、18、20、22、25等。
(2)焊接材料:焊条、焊剂等。
(3)连接材料:绑扎丝、钢丝等。
(4)混凝土:符合设计要求的混凝土。
三、施工部署1. 钢筋加工场地安排(1)钢筋加工场地应设置在施工现场附近,交通便利。
(2)加工场地应满足钢筋加工、堆放、运输等要求。
2. 施工进度计划(1)根据工程规模、结构特点、施工方案等因素,制定合理的施工进度计划。
(2)确保施工进度与质量要求相匹配。
3. 组织机构及劳动力计划(1)成立钢筋工程施工项目部,明确各岗位职责。
(2)根据施工进度计划,合理安排劳动力,确保施工人员充足。
四、施工工艺1. 钢筋加工(1)根据设计图纸,对钢筋进行下料、弯曲、焊接等加工。
(2)加工过程中,严格控制钢筋的尺寸、形状、焊接质量等。
2. 钢筋绑扎(1)根据设计图纸,对钢筋进行绑扎,确保钢筋位置准确、间距符合要求。
(2)绑扎过程中,注意钢筋的保护,防止钢筋变形、损伤。
3. 钢筋焊接(1)采用电弧焊、电渣压力焊等焊接方法,确保焊接质量。
(2)焊接过程中,严格控制焊接电流、电压、焊接速度等参数。
4. 钢筋连接(1)采用绑扎搭接、焊接等连接方法,确保钢筋连接牢固、可靠。
钢筋施工方案模板
标准层1-6层2.9m、7层3.02m、8层3m
3#楼地上部分
地上1层、2层高4.8m、3层、4层3.6m、电梯机房3.9m
4#楼地上部分
地上1层高3.3m、2层高3.6m、3层高3.74m
5#楼地上部分
地上1层高3.3m、2层高3.6m、3层高3.74m
6#楼地上部分
地上1层高3.3m、2层高3.6m、3层高3.74m
5378.47㎡
2#楼建筑面积
5186.36㎡
3#楼建筑面积
2073.15㎡
4#楼建筑面积
787.64㎡
5#楼建筑面积
787.64㎡
6#楼建筑面积
787.64㎡
7#楼建筑面积
406.94㎡
8#楼建筑面积
12045.30㎡
锅炉房建筑面积
217.52㎡
开敞车库
1871.5㎡
总地下建筑面积
5047.62㎡
7#楼地上部分
地上1层高3.9m、2层高3.74m
8#楼地上部分
地上1层高5.1m、2层高4m、标准层高3.3m、6层高3.42m、电梯机房4.2m
3#楼地下部分
地下1层高3.96m
4#楼地下部分
地下1层高3.46m
5#楼地下部分
地下1层高3.46m
6#楼地下部分
地下1层高3.46m
7#楼地下部分
地下1层高3.46m
5
钢筋接头形式
机械连接
直径d≥22的钢筋接头
搭接绑扎
d22的钢筋接头
6
结构断面尺寸
基础底板厚度
500mm
墙体厚度
200mm
主要梁断面尺寸
(200×400 mm、200×500 mm)
钢筋布置工程施工方案模板
钢筋布置工程施工方案模板1. 项目概述本项目位于XX市某地,是一个新建的建筑工程项目。
项目总建筑面积为xxxx平方米,结构为xxxxxx,总高度为xx层。
本项目的钢筋布置工程施工方案主要涉及地下室、地上建筑及水平结构的所有钢筋布置工程。
2. 项目目标本次施工的主要目标是按照设计图纸和相关规范要求,高质量、高效率地完成钢筋布置工程,保证工程质量和安全,确保工程进度。
3. 施工条件(1)施工场地:施工场地水平平整,无明显障碍物,通风良好。
(2)施工人员:施工队伍具备相应的技术和资质,并且具备一定的施工经验。
(3)材料准备:施工材料齐全,符合相关标准和规范要求。
(4)设备:施工所需的机械设备和工具准备充足,并经过检测和维护。
4. 施工方案(1)钢筋预埋安装地下室的钢筋预埋安装是整个工程中的重要环节。
首先要根据设计图纸和相关规范要求确定预埋位置和数量,然后按照要求进行预埋深度和固定方式的安装。
在安装过程中,要对预埋位置进行仔细检查和测量,确保位置准确无误。
(2)钢筋加工和调试钢筋加工主要包括对钢筋的切割、弯曲、焊接等工序。
在进行加工之前,要对钢筋进行质量检查,确保钢筋的质量符合要求。
同时,加工后的钢筋需要进行调试,确认尺寸和位置符合设计要求。
(3)钢筋捆扎和安装钢筋捆扎和安装是整个钢筋布置工程的重要环节。
在进行捆扎之前,要对捆扎材料进行检查,确保质量达标。
捆扎完成后,根据设计图纸和相关规范要求进行安装。
在安装过程中,严格控制钢筋的位置和间距,保证钢筋安装的准确性和牢固性。
(4)梁、柱钢筋布置在进行梁、柱的钢筋布置时,要根据设计图纸和相关规范要求进行布置。
在布置过程中,要注意钢筋的位置和间距,以及对接的牢固程度。
同时要考虑梁、柱的连接部位和转角处的加固情况,确保结构的强度和稳定性。
(5)板、墙钢筋布置板、墙的钢筋布置也是整个工程中的关键环节。
在进行布置时,要根据设计图纸和相关规范要求确定钢筋布置位置和数量,保证布置的准确性和合理性。
(建筑工程管理)钢筋施工方案范本
(建筑工程管理)钢筋施工方案范本钢筋工程施工方案壹、工程简介临沂市文化广场工程位于新华路的西侧,红旗路的南侧。
文化广场由 C、 D、 E 三栋住宅楼构成。
C 座楼位于三栋住宅楼的北侧。
地下室 2 层,地上共 33 层,建筑总高度 104.7 米,其中 1-6 层裙房部分建筑高度 20.7米, 7 层之上为标准层,层高均为 2.9 米。
主楼采用筏板基础,上部为剪力墙结构;裙房部位采用独立基础,地下车库框架结构。
本分项工程所用钢筋简介见下表:二、编制依据1、《图纸会审纪要》;2、《施工组织设计》;3、《混泥土结构工程施工质量验收规范》;4、《钢筋焊接及验收规程》;5、《钢筋焊接接头试验方法》;7、《施工现场临时用电安全技术规程》;8、《建筑机械使用安全技术规程》三、施工准备1、技术准备(2)配筋:由钢筋翻样按照设计图纸和关联的施工规范进行翻样,钢筋配料单经工程技术负责人审核签字后用于钢筋加工和绑扎。
(3)对进厂的原材料钢筋,用于剪力墙和地下壹层的框架结构钢筋为二级抗震必须进行屈强比和强屈比验算。
(4)加强区做法按设计图纸要求:本工程 14.1 米以下(5 层平台以下)为剪力墙底部加强部位,加强区钢筋布置参照图集03G101-1中49页分别为:剪力墙转角处、丁字墙、无约束端部暗柱、约束边缘端柱等四种情况下按图集及设计要求加强。
2、材料准备(1)按照施工进度计划的需要组织钢筋进场。
(2)每批钢筋进场均必须具有出厂质量证明,且按规格分类码放整齐,离地200mm 之上,以免钢筋受到锈蚀和污染。
场地宜坚硬、场地排水流畅。
( 3)钢筋进场后要及时按照规范要求进行外观检验和进行分批复试。
钢筋进场后同炉号、同批量、同规格每60t 为壹验收批,不足 60t 也按壹批计算,取样数量:二根拉力试验,二根冷弯试验。
低碳钢热轧园盘条,每批重量不大于60T,每批中截取壹个试件做拉力试验,二根试件做冷弯试验。
(4)所有进场钢筋必须按照钢筋的检验状态即进场待检验、已检验合格、已检验不合格三种检验状态进行标识。
标准化钢筋工程施工方案
标准化钢筋工程施工方案
(1)工艺流程钢筋在钢筋加工场进行加工,运至现场展开安装,
加工时严格按交底大样图下料配筋,钢筋的绑扎和连接连通满足现行
规范和验标的要求。
1、钢筋加工
严苛按照按设计图下料四题配筋,钢筋原材料性能符合规范及设
计要求,原材进场送检后才允许使用。
2、预留钢筋处理
对墩柱预留钢筋进行除锈、除泥和整形处理,有效保证主筋的垂
直度。
3、钢筋连接
纵向受力钢筋若采用直螺纹前护木滑套连接,钢筋接头宜相互错开。
钢筋套筒连接的连接区段长度应取35d。
在的连接区段内有接头同一受力钢筋截面面积占受力钢筋总截面面积的百分率,应符合设计及
进行规范要求。
纵向受力钢筋若采用钢制,焊接焊缝长度及焊接质量
需满足设计及规范要求。
4、钢筋保护层厚度
安装钢筋时,钢筋的横杆位置和保护层的厚度,应符合设计要求。
钢筋与模板之间使用与混凝土等强的砂浆垫块来控制保护层厚度。
5、钢筋安装要求
钢筋的级别、直径、根数和间距故仅应符合设计昂格吕尔县要求。
绑扎或连接的钢筋应牢固,钢筋位置准确。
6、安全文明施工
①搬运钢筋时,要注意前后方向可否有无碰撞危险或被钩挂料物
②起吊安装钢筋时,应和附近高压线路或电源保持安全距离。
③在高空安装钢筋七十七好装载位置站稳,系好安全带
(3)现场标准化作业。
钢筋工程施工方案范本
钢筋工程施工方案范本1. 引言本文档是钢筋工程施工方案的范本,旨在提供一个清晰、详细的施工方案模板,帮助工程师和施工团队在钢筋工程施工中制定合理、安全的施工方案。
2. 工程概况2.1 工程名称在这里填写工程名称。
2.2 工程地点在这里填写工程地点。
2.3 工程规模在这里填写工程规模。
2.4 工程时间在这里填写工程时间。
3. 施工组织3.1 施工组织机构在这里填写施工组织机构。
3.2 施工人员分配在这里填写施工人员分配情况。
4. 施工方法与工艺4.1 钢筋材料在这里填写使用的钢筋材料信息,包括规格、型号等。
4.2 施工设备在这里填写使用的施工设备信息,包括起重机械、钢筋加工设备等。
4.3 施工工艺流程在这里详细描述钢筋工程的施工工序和流程,包括钢筋切割、焊接、连接等。
4.4 施工安全措施在这里列举施工过程中需要遵守的安全措施,包括操作规范、防护措施等。
5. 施工进度计划在这里填写施工进度计划,包括开始日期、结束日期、重要节点等。
6. 质量控制6.1 质量标准在这里填写质量标准要求,包括国家标准、行业标准等。
6.2 质量检查与验收在这里填写质量检查和验收的程序和要求。
6.3 质量整改措施在这里描述质量问题整改的措施和流程。
7. 施工风险与应急预案7.1 施工风险评估在这里对施工过程中可能出现的风险进行评估,包括安全风险、质量风险等。
7.2 应急预案在这里制定应急预案,包括应对突发事件和施工中的紧急情况的应急措施。
8. 环境保护在这里填写环境保护措施和要求,包括噪音、粉尘、废水处理等。
9. 施工费用与预算在这里填写施工费用和预算的详细信息,包括劳动费、材料费等。
10. 施工效果及交付标准在这里填写施工完成后的效果要求和交付标准。
11. 收尾工作在这里描述施工结束后的收尾工作,包括清理现场、整理资料等。
12. 参考文献在这里列举相关的参考文献和标准。
以上是钢筋工程施工方案的范本,每个具体工程都需要根据实际情况进行调整和修改。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
12本工程地下均为1层,地上16层四段;1#4#5#总建筑面积为100332m2建筑主体最咼处标咼为47.25m.2.1钢筋规格:I级钢筋HPB235; II级钢筋HRB335; III级钢筋HRB40及冷拔钢筋,具体钢筋型号详结构施工图。
2.2钢筋保护层:梁、柱为25mm其余墙、柱为15mm3、施工安排3.1钢筋加工场地安排:具体见基础施工阶段平面布置图3.2钢筋连接:竖向钢筋①12以上采用电渣压力焊连接,其余均采用搭接。
3.3钢筋保护层垫块:3.3.1墙体钢筋:采用塑料垫块,间距800 mm,外墙采用带垫圈的塑料垫块。
3.3.2顶板钢筋:采用塑料垫块,间距800 mm3.4施工组织:3.4.1流水段划分:按5#3个单元、4#5个单元(1#楼要到4、5#楼封顶再施工)划分为8个流水段施工。
根据现场实际划分为4#、5#2个施工段:各配备4#制作25人,绑扎50人;5#制作20人,绑扎38人。
电渣压力焊由专业的班组承担施工任务,并对各工种考核,合格后方可上岗进入施工场地。
4、施工准备4.1机具准备:钢筋全部采用现场加工,配设:冷拉-切断、切断-成型、手工加工箍筋及布料四条生产线。
加工设备必须经过安全部门验收合格后方可使用。
4.2技术准备:4.2.1 审图:施工前认真查阅图纸(包括与建筑图对应的情况)、方案、相关安全质量规范遇到图纸上的问题提前与设计联系解决,施工中重点突出配筋。
(下料)422配筋:由专业人员进行配筋下料单。
下料单要经过项目技术部审核、技术负责人审批后才能允许加工。
钢筋配料时,要计入钢筋弯曲及弯钩对其长度的影响,了解有关混凝土保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。
钢筋弯曲调整值4.2.3交底:班组在进行作业之前必须进行书面的技术交底,交底要有针对性和可操作性。
交底次数每月至少一次,交底时应注意季节性特点及可操作性。
根据设计对照配料单分清钢筋的规格、成型简图、尺寸、配料及组合;对加工人员进行现场技术交底,做出合格的标准样品示范,按样品下料制做。
4.3材料准备:4.3.1 —般规定:O钢筋进场必须有出厂合格证及复试报告。
O进场钢筋须按规格分类堆放整齐,应堆放在高于地面》200 mm的支撑架上。
支撑架采用200X 200X 1500的混凝土枕木,间距不大于1500 mm,并根据规格、长度挂好标识牌。
4.3.2原材料试验:O原材料进场后按批进行检查、验收。
O进场钢筋每种规格不大于60 t取试件一组,不足60 t取试件一组。
O钢筋物理试验必试项目:弯曲试验、拉伸试验。
4.3.4材料要求:1)钢筋采用火烧丝进行绑扎。
2) 保护层垫块: 墙、柱、楼板均采用塑料垫块, 外墙采用带垫圈的塑料垫块。
5、施工方法5.1 钢筋加工工艺及质量要求:5.1.1 钢筋的调直:钢筋调直时,I级钢筋冷拉率不宜大于4%,钢筋调直后应平直、无局部弯曲。
5.1.2 钢筋下料:1) 下料原则: 同规格钢筋根据不同长度, 长短搭配, 统筹配料; 先断长料, 后断短料, 减少短头, 减少损耗。
2) 钢筋切断时应核对配料单, 并进行钢筋试弯, 检查料表尺寸与实际成型的尺寸是否相符, 无误后方可大量切断成型。
3) 在工作台设置控制下料长度的限位挡板, 精确控制钢筋的下料长度。
4) 钢筋切断时, 钢筋和切断机刀口要成垂线, 并严格执行操作规程, 确保安全。
在切断过程中, 如发现钢筋有劈裂、缩头或严重的弯头, 必须切除。
5.1.3 钢筋弯曲成型:HPR235级末端应做180。
弯钩。
O钢筋弯曲前,对形状复杂的钢筋(如弯起钢筋),根据钢筋料牌上标明的尺寸,用石笔在钢筋上标示出各弯曲点位置, 同时注意以下三个方面:①根据不同弯曲角度扣除弯曲调整值, 其扣法是从相邻两段长度中各扣一半。
②钢筋端部带半圆弯钩时, 该段长度划线应增加0.5d。
③弯曲点标注工作宜从钢筋中线开始向两边进行, 两边不对称的钢筋, 也能够从钢筋的一端开始划线, 但要注意校核各弯曲段的定型尺寸。
O 钢筋在弯曲机上成型时, 心轴直径是钢筋直径的2.5 倍, 成型轴宜加偏心轴套, 以便适应不同直径的钢筋弯曲需要。
同时, 为使弯弧一侧的钢筋保持平直, 挡铁轴宜做成可变挡架或固定挡架( 加角钢调整) 。
O 箍筋成型时, 应先做样品。
弯钩要求: 135 °弯钩的平直段长度为10d, 且两端弯钩成等号平行, 长度误差不得超过 5 mm。
5.1.4 钢筋加工质量要求:1)钢筋拉直应平直,无局部曲折。
2)钢筋切断断口不得有马蹄形或起弯等现象,钢筋的长度应力求准确3)钢筋弯曲成型形状正确,平面上没有翘曲不平现象。
4)钢筋加工的允许偏差:5)成型好的钢筋按平面布置图的指定地点堆放,防止锈蚀和污染。
挂上标牌,并标注尺寸、型号、规格、形状、使用部位、数量、制作人等。
5.2 绑扎安装及质量要求:本工程钢筋绑扎及节点做法必须满足国家及成都市地方的规范要求。
钢筋工程绑扎前应先熟悉施工图及规范,核对钢筋配料表和料牌。
绑扎框架梁时必须注意与柱的交叉就位顺序。
钢筋绑扎后铺脚手板作为人行通道,不允许直接踩踏钢筋。
5.2.1 材料准备:1)成品钢筋:核对成品钢筋的钢号、直径、形状、尺寸和数量是否与料单料牌相符;如有错漏,应及时纠正增补。
5.3基本方法:O钢筋的绑扎:钢筋采用22#铁丝绑扎。
所有钢筋交错点均绑扎,且必须牢固。
同一水平直线上相邻绑扣呈”八”字型,朝向混凝土体内部(局部无法朝向内部的,只有朝向外部,但绑扣露头部分应与水平筋相贴,且同一直线上相邻绑扣露头部分朝向应正反交错),露头部分与水平筋成45° ,且同一直线上相邻绑扣露头部分朝向正反交错。
O抗震构造要求:①钢筋的最小锚固长度l aE(”结施”和” 03G101')见下图:②钢筋的接头及搭接长度l 1E:③搭接接头任一接头中心至1.3l 1E范围内或焊接接头任一接头中心至35d且》500 mm 范围内,受力钢筋接头面积不能超过规范规定。
④墙体竖向钢筋搭接范围内,至少必须保证三根水平筋经过,并与其绑牢。
O其它要求:①外边轴墙体、框架柱插筋弯钩,外侧弯钩向内,内墙柱弯钩应向两边。
②标准层施工,墙体竖向钢筋应距柱边5 cm 水平钢筋距地面5 cm为第一根起步筋。
5.4钢筋绑扎:541墙钢筋绑扎:O钢筋的弯钩朝向混凝土内。
O墙筋构造:结构墙体均为竖筋在内,水平筋在外。
墙体水平筋放置在墙体暗柱主筋外,墙体连梁放置在墙筋内。
墙体保护层为净保护层。
5.4.1.1 工艺流程:插筋调整-水平定位钢筋-竖向定位钢筋绑扎-墙体钢筋网片绑扎-保护层垫块—验收5.4.1.2 施工要点:①顶板混凝土浇筑完毕后,当混凝土强度达到1.2 MPa后,可进行楼层放线,弹出墙体位置线, 根据墙体位置线调整墙体插筋位置, 如有偏移, 应按1: 6 弯成打弯。
②墙筋绑扎时, 竖向筋在内, 水平筋在外, 搭接长度及位置按上述有关规定执行。
顶层剪力墙端柱、暗柱插入梁或墙内长度及剪力墙节点均按结施大样施工。
③墙体水平起步筋距楼板的距离、墙体纵向钢筋起步筋距暗柱边的距离、梁箍筋起步筋距暗柱边的距离均为50 mm; 在上述起步筋搭接部位, 要求搭接筋贴向楼板、暗柱一侧设置, 即与楼板、暗柱的距离不得大于50 mm。
④钢筋绑扎好后,在暗柱和窗下等没有墙体定位筋的部位按800X 800间距梅花形布置卡好保护层垫块。
5.4.1.3 质量控制措施:①为有效控制钢筋绑扎间距, 在绑扎板、墙筋时均要求操作工人先划线后绑扎。
②在浇筑混凝土前, 应详细检查墙体筋和暗柱钢筋的位置是否准确, 固定措施是否牢固, 检查无误后方可进行下道工序施工。
在浇筑混凝土过程中应派专人管理, 随时检查钢筋偏位情况, 发现问题应随时处理。
③经过垫块保证钢筋保护层厚度; 钢筋卡具控制钢筋排距和纵、横间距。
④钢筋绑扎后, 只有土建和安装质量检查员均确定合格后, 经监理检验合格后方可进行下道工序的施工。
⑤所有原材料、半成品、成品必须有合格证或检验报告, 需送检的原材料按标准程序的规定严格执行, 坚决杜绝使用不合格的产品。
⑥空调预留穿墙套管必须与板墙上的附加钢筋焊牢, 保证其位置准确无误。
⑦所有预埋件、电管等的固定不得与主筋焊接, 如须焊接, 必须附加钢筋。
5.4.1.4 施工要点:O墙筋定位:①里撑: 采用上述的梯型定位钢筋, 将其竖向固定在剪力墙双层网片之间, 水平间距1200 mm水平梯子筋放置在每道墙的上口,以保证钢筋的排距及保护层厚度。
同时,无定位梯处,按@600设置内撑铁。
②外拉:采用” S”型拉钩,型号和间距详见上述的”钢筋概况”,呈梅花型布置。
拉勾做180°弯钩。
对于墙体拉钩长度为3 D, 梁柱拉钩为10 D。
③垫块:墙体钢筋保护层垫块采用塑料垫块,垫块间距800X 800,垫块布置起点为距楼板第二步水平筋,呈梅花型布置。
542 梁、柱钢筋绑扎:1)框架柱工艺流程:校正钢筋位置十套箍筋弓竖向钢筋连接-划分档线一绑箍筋二绑保护层一验收|2)框架梁主筋上铁在跨中搭接,下铁在支座处锚固;同时,还应满足抗震锚固要求。
3)纵横梁同时配合进行,梁端第一个箍筋应设置在距离柱节点或梁边缘50 mm处,在梁底模板上按图纸划好箍筋的间距,梁端部箍筋加密区,其间距和加密区长度应符合设计要求。
4)梁主筋双排时,可用短钢筋垫在两层钢筋之间,钢筋排间净距:上部钢筋不小于30 mm或1.5倍钢筋直径,下部钢筋不小于25 mm或钢筋直径。
543连梁与板钢筋绑扎:543.1连梁、板钢筋构造:楼板保护层为净保护层,下排钢筋中受力筋在下,分布筋在上;上排钢筋只有在有负弯矩筋的地方才有分布筋。
上层弯钩朝下,下层弯钩朝上。
板、次梁与主梁交叉处,板筋在上,次梁筋在中层,主梁筋在下。
相同箍筋接头交错布置在两根纵向架立筋上。
纵向受力筋为多层时,层间垫以短钢筋保证其间距。
挑板的上部负筋及构造筋不能漏放。
5.4.3.2 板筋定位:O双层楼板钢筋间距控制采用© 8~© 10钢筋马凳。
钢筋直径要求;马凳铁间距900 mm, 设置在上层铁下筋与下层铁上筋之间。
且马凳与下铁主筋交点处必须设置塑料垫块,放置方向垂直于负弯距钢筋。
5.4.3.3 绑扎方法:O顶板钢筋绑扎工艺流程:校正预留位置-清理模板制划一绑下铁卡绑负弯矩筋制垫保护层一验收—O板钢筋从距墙或梁边5 cm开始配置;下部纵向受力钢筋伸至墙或梁的中心线,且不应小于5d ( d为受力钢筋直径)。
板下部钢筋在支座处搭接,上部钢筋在跨中1/3处搭接。
O板筋绑扎:先清除模板上刨花、碎木、电线管头等杂物,并办完模板预检手续。
在楼板上弹出轴线、墙体位置线。
用粉笔在模板上画好主筋、分布筋间距。
按画好的间距,先摆受力主筋,后放分布筋、预埋件、电线管、预留孔等及时配合安装。
