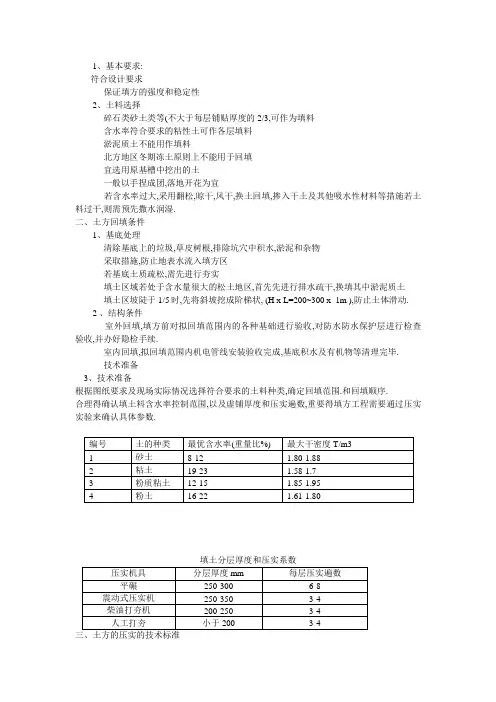

土方回填的技术要求

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

定远县小型水库除险加固工程

土方回填技术要求

一、土方回填应在箱涵结构验收合格后方可进行。

二、土方回填前应将垅口内杂物清理干净,排干积水,经监理验收合格后进行。

三、箱涵项2米以下采用人工及小型机械夯实,在机械夯不到的地方采用人工木榔头夯实。铺土厚度每层不宜超过20公分,箱涵两侧应对称回填,高差不宜大于20公分。

四、箱涵两侧及岩石接触面在铺土前应抹粘土浆一层,并随抹随填。

五、箱涵回填土质应符合设计要求,并应经有关有资质的试验单位做轻型击实试验取得最大干密度和最佳含水量。

六、现场回填土应严格控制含水量,不得过湿和过干,如含水量不符合要求应采取处理措施。

七、人工回填在箱涵两侧每层土至少应做环刀一组,达到设计要求的压实度后方可进行第二层铺土,监理按要求抽查30%的环刀试验作为监理的平行检验。

八、箱涵顶2米以上采用机械回填每层铺土厚度应在30公分左右并做压实试验取得参数,一般用推土机压实在8-10遍,用挖掘机压实6-8遍,要求100m3做环刀试验一组。

九、人工回填及机械回填土壤接触面要求刨毛,接头要做成台阶式。

十、大坝培土前表面杂草、块石应按要求清除干净,经验收合格后方可进行培土。培土前应将大堤修整成阶梯形,增加培土与原坝充分结合。回填厚度及压实度应符合设计要求。

十一、未尽事宜参照堤坝工程施工规范进行。

蚌埠市安信工程建设监理咨询有限公司

定远县曹冲等四座小型水库除险加固工程

项目监理部

二00九年十月

2009水库除险加固穿堤建筑物土方回填抽验办法

1、计划对2009年出现加固每座改建的穿堤建筑物均委托市水利工程质量检测中心对回填土压实度(或干密度)进行抽检。

2、每座改建的穿堤建筑物回填土检测不少于7个部位(每个部位抽检一组)。即涵深高度1/2高程附近箱涵两侧(第二级涵身高度与倒数第二级涵身范围)各取一组(共有4组)、涵顶到顶上2m范围内在中轴线位置和第二级涵身位置各取一组,设计水位以下1m范围内在中轴线位置各取一组。

3、施工单位、监理单位应按照《堤防工程施工规范》进行检测,其中监理单位的平行监测工作不少于上述检测的频度。

4、凡抽检不合格的代表单元工程应由建设、监理单位督促施工单位返工处理,直至抽检合格。

5、若发现建设、监理、施工、检测单位伪造数据的将给予严厉处罚,违法法规的将追究法律责任。

附:2009年水库除险加固穿堤建筑物回填土抽检部位示意图

蚌埠市安信工程建设监理咨询有限公司

定远县曹冲等四座小型水库除险加固工程

项目监理部

2009年10月15日

相关文档
最新文档
