2014框架楼冬季施工方案
框架结构冬季施工方案
一、工程概况本工程位于河间市胜利西路南侧,长青街西侧。
主体五层,层高3.6m,框架结构,建筑总高度18.55m,建筑面积6662㎡。
基础结构采用柱下独立钢筋混凝土基础。
二、一般规定根据《建筑工程施工冬期施工规程》(JGJ104-97)规定:凡室外日平均气温连续5天稳定低于5℃,或日最低气温低于0℃,则此5天的第一天为进入冬季施工的初冬日,天气转暖后,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬施的终日。
根据沧州地区历年气温记录,一般规定每年11月15日至次年3月15日为冬季施工阶段。
由于冬施按温度不同又可划分为初冬、严冬、寒流三个阶段。
平均气温为0℃,最低温度在低于-10℃为严冬,平均气温为-10℃,最低温度达到-15℃为寒流。
按不同温度阶段采用不同施工方法,以及采用合理有效的冬施措施,做到初冬多干,严冬少干,寒流阶段不干,以确保降低成本。
提高工程质量。
结合本工程实际进度,冬施期间主要施工项目为基础工程的模板、钢筋、混凝土、砌体施工。
2、在进入冬季施工前后,各施工队应准备好防冻物品(如塑料膜及稻草)并应密切注意天气预报,以防气温突然下降,使基础受寒流和霜冻的袭击。
3、冬季施工的混凝土,在受冻之前混凝土的抗压强度应不低于下列规定:掺防冻剂的混凝土,当室外最低气温不低于-15℃时不得小于 4.0N/mm2,当室外最低气温不低于-30℃时不得小于5.0N/mm2。
4、混凝土的冬季施工,水泥不得直接加热,使用前宜事先运入暖棚内存放。
三、施工准备针对沧州近年来大气温度的实际情况和工程特点决定采用综合蓄热法施工。
冬季施工材料进场准备如下:混凝土搅拌机暖棚设置:用彩钢板及塑料薄膜搭设一个高6米,面积为150㎡的防护棚,拌合设备进行防寒处理,暖棚内温度不得低于10℃。
砂浆搅拌机暖棚:用彩钢板及塑料薄膜搭设一个高6m,面积为150㎡的防护棚。
冬季施工,水的加热是必须优先考虑的问题,为了保证正常施工、安全施工,我施工单位决定采用锅炉对水加热,并设置一个面积约为250㎡,高6m的热水池防护棚。
混凝土冬季施工方案2014
冬期施工方案工程名称商品混凝土供应及轨道施工编制单位编制人技术负责人审批单位审批人2014年10月20日目录一、编制依据: (2)二、编制目的 (2)三、冬期施工内容 (2)四、施工区域冬期气候情况 (3)五、冬期施工总体施工部署 (3)六、冬期施工方案 (8)七、文明施工措施 (16)八、安全消防措施 (17)附件:计算书 (18)一、编制依据:1、各项目工程设计要求;2、建筑工程冬期施工规程(JGJ/T104-2011);3、大体积混凝土施工规范及条文说明(GB 50496-2009) ;4、混凝土质量控制标准(GB 50164-2011);5、混凝土结构工程施工质量验收规范(GB50204-2002);6、《水运工程混凝土施工规范》(JTS202-2011);7、青岛地区气象和冰冻冰况资料及历年施工经验;二、编制目的1、加强分公司冬季混凝土施工技术管理,提高技术管理水平。
2、确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费。
3、确保施工安全,达到国家、地方、公司规定的目标。
4、采取正确的冬期施工技术措施,有效降低工程成本,提高经济效。
三、冬期施工内容2014年预制分公司冬期施工主要内容见下表:预制分公司2014年冬期施工项目统计表由上表可知分公司本年度需冬期施工的项目除青岛地铁R3线部分灌注桩施工外,其余均为混凝土供应项目。
根据工程项目的需要,各混凝土拌和站负责向施工现场供应混凝土(具体施工部位以现场指令为准)。
本方案重点就混凝土原材料准备、混凝土配合比设计、混凝土生产、混凝土运输、混凝土浇注及养护等环节进行布置,保证冬期施工的顺利完成。
四、施工区域冬期气候情况进入冬期施工的条件:当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d(JGJ/T104-2011规定连续5d)低于5℃或最低气温低于-3℃时,按冬期施工。
跟据山东青岛地区多年施工记录,每年11月中下旬进入冬期施工阶段,于次年的3月下旬结束冬期施工。
冶建工程2014年冬季施工计划

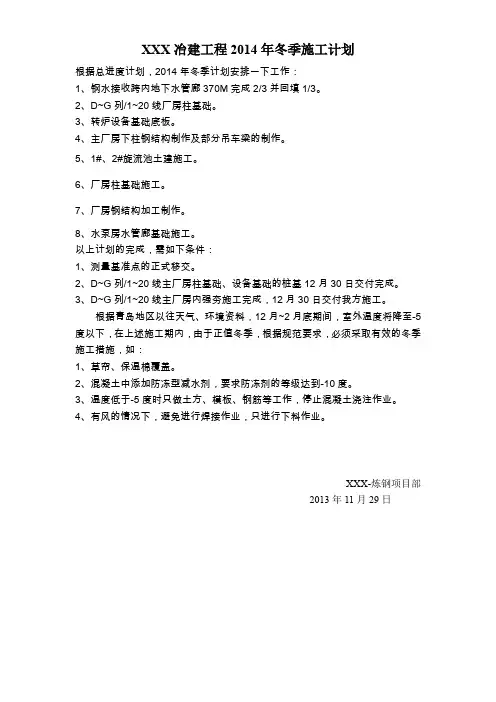

XXX冶建工程2014年冬季施工计划
根据总进度计划,2014年冬季计划安排一下工作:
1、钢水接收跨内地下水管廊370M完成2/3并回填1/3。
2、D~G列/1~20线厂房柱基础。
3、转炉设备基础底板。
4、主厂房下柱钢结构制作及部分吊车梁的制作。
5、1#、2#旋流池土建施工。
6、厂房柱基础施工。
7、厂房钢结构加工制作。
8、水泵房水管廊基础施工。
以上计划的完成,需如下条件:
1、测量基准点的正式移交。
2、D~G列/1~20线主厂房柱基础、设备基础的桩基12月30日交付完成。
3、D~G列/1~20线主厂房内强夯施工完成,12月30日交付我方施工。
根据青岛地区以往天气、环境资料,12月~2月底期间,室外温度将降至-5度以下,在上述施工期内,由于正值冬季,根据规范要求,必须采取有效的冬季施工措施,如:
1、草帘、保温棉覆盖。
2、混凝土中添加防冻型减水剂,要求防冻剂的等级达到-10度。
3、温度低于-5度时只做土方、模板、钢筋等工作,停止混凝土浇注作业。
4、有风的情况下,避免进行焊接作业,只进行下料作业。
XXX-炼钢项目部
2013年11月29日。
框架箱涵冬季施工方案
框架箱涵冬季施工方案框架箱涵是桥梁工程中常见的一个重要构件,其施工过程需要在各种气候条件下进行。
特别是在冬季寒冷的情况下,施工会面临一系列挑战。
为确保框架箱涵在冬季施工过程中能够顺利进行且达到预期的质量标准,需要采取一系列有效的措施和方案。
1. 施工准备阶段在冬季施工之前,必须做好充分的准备工作。
首先要对施工现场进行全面的勘测和评估,确保施工过程中可以有效地应对恶劣天气等突发情况。
同时,要制定详细的施工计划,包括物资采购、人员安排、施工周期等方面的安排,确保施工进度顺利推进。
2. 施工材料选择在冬季施工中,选择适合低温环境的材料至关重要。
必须优先选择耐寒性能好的材料,以确保在低温条件下材料不会受到影响。
同时,要注意材料的储存和保护,防止因为受潮或冻裂等问题导致施工质量受损。
3. 施工时段安排在冬季施工中,要合理安排施工时段。
尽量选择在气温较高的白天进行施工,并在施工结束后做好保温措施,避免夜间因低温造成的不利影响。
同时,对于一些需要热处理或需要时间凝固的工序,要合理安排时间,确保在最适宜的条件下进行。
4. 施工工艺优化冬季施工中,要根据气温变化和天气情况合理优化施工工艺。
比如可以采用预热材料、采取保温措施、加快施工速度等方式,来保证施工过程中材料和结构的温度和质量能够达到要求。
同时,要加强现场管理,确保施工过程中各个工序的协调和无缝衔接。
5. 安全保障措施在冬季施工中,安全是第一位的重要因素。
必须对施工现场进行全面的安全检查,加强安全意识培训,确保所有施工人员严格按照安全规定操作。
同时,要加强对施工现场的排水、防滑、保温等措施,避免因冰雪天气导致的安全隐患。
6. 施工质量监控在冬季施工中,要加强对施工质量的监控和控制。
对关键工序和节点要进行重点检查和验收,确保施工质量符合要求。
同时,要及时处理施工中出现的质量问题,避免因质量不达标导致后续工程质量问题。
结语框架箱涵冬季施工是一个复杂而又具有挑战性的工程,需要施工方和施工人员共同努力,采取一系列有效的措施和方案,确保施工顺利进行并达到预期的效果。
框构桥冬期施工方案
框构桥冬期施工方案冬季施工在框构桥建设中存在较大的困难和挑战,主要原因是恶劣的天气条件和寒冷的气温。
因此,在冬季进行框构桥的施工需要采取一系列的措施和方案,以确保施工的质量和进度。
下面是框构桥冬期施工方案的一些建议:1.关注天气预报:在冬季施工时,天气预报是至关重要的。
通过密切监控天气预报,可以预先获知是否有恶劣的天气条件发生,如大风、暴雪等。
一旦预报有恶劣天气条件发生,应及时采取措施,延迟或调整施工计划。
2.制定详细的施工计划:冬季施工的每一个环节都需要有详细的施工计划。
从材料的采购、运输到具体施工操作的安排,都需要提前计划好。
确保所需材料的储存和保护措施得当,避免材料被冻坏或损坏。
3.加强现场管理:冬季施工时,需要加强现场管理,确保工地的安全和秩序。
要设置醒目的警示标志,提醒施工人员注意安全。
同时,要及时清理积雪和冰块,防止施工人员滑倒或受伤。
4.保障施工人员的生活条件:在冬季施工中,施工人员的生活条件是一个重要的问题。
要提供充足的取暖设施和温暖的宿舍,确保施工人员的生活环境舒适。
另外,要加强对施工人员的体温检测,及时发现和处理受寒冷天气影响的身体不适。
5.保护周边环境:在冬季施工中,要特别注意保护周边环境。
在施工期间,要使用环保材料,合理利用水源和土地资源。
避免对周边生态环境的破坏。
6.使用适宜的施工技术:冬季施工时,可以考虑使用一些适用于低温环境的施工技术。
比如,可以使用加热设施对混凝土进行加热,以保证施工质量;在制作定型板时,可以选用防水保温材料,以减少温度波动对定型板的影响。
7.加强质量检验:冬季施工中,由于恶劣的天气条件和低温,施工材料和设备容易受到影响,施工质量也面临很大的挑战。
因此,应加强对施工质量的检验和监控,确保施工质量符合要求。
总结而言,冬季施工的关键是要保证施工的安全和质量。
通过制定详细的施工计划,加强现场管理和保障施工人员的生活条件,以及使用适宜的施工技术,可以有效地降低冬季施工的风险和困难。
钢筋混凝土框架结构冬季施工技术措施
钢筋混凝土框架结构冬季施工技术措施1、冬季施工技术措施(1)组织、人员方面应制定冬期施工岗位义务制,各环节人员应落实,职责应明白,对施工管理应有制度。
气候预告、测温、保温及管理人员应设专人并经过针对性的培训,使各项工作能顺利停止,并及时发现施工中呈现的问题,采取合理的措施。
(2)物资方面冬期施工用砼外加剂、保温资料、各种测温用具、保温加热用锅炉、燃料等应当落实。
砼施工用原资料应当保证供给,确保质量。
冬期施工用原资料应事前作贮存。
一切机械应改用防冻机油。
一切汽车、砼运输车、塔吊等的防寒措施,机械管理部门应另作专项提出请求。
劳动维护方面,对工作人员应装备防寒劳保用品。
(3)砼施工技术措施A.砼配合比a)选用硅酸盐水泥或普通硅酸盐水泥。
b)冬期施工砼除按规范养护条件试配外,尚应按施工同条件试配养护。
c)砼配合比应使得砼在相应的施工条件下有良好的和易性,以利捣固,保证施工质量,砼应满足泵送请求。
d)选用水灰比拟低的配合比。
除加抗冻剂外,还宜加早强剂。
B.砼的拌制a)原资料请求:所用水泥寄存期不得超越2个月,所用骨料必需干净,不含冰雪易冻裂物。
其他请求同普通砼。
b)砂石控制含水量,原资料尽可能坚持枯燥。
砂石堆场应全部用油布掩盖,上铺纺织草帘,避免砂石结冰或大雪。
c)拌和用水依据现场详细状况思索能否加热及加热的温度。
d)砼搅拌时,先参加骨料外加剂,然后加热水,最后参加水泥搅拌。
投料时加水量应当严厉控制,加水量应思索骨料含水以控制砼的水灰比。
其它资料参加也应当精确。
每拌砼时间不少于90秒,并按外加剂运用请求作一定延长。
砼出机温度不得低于10℃。
热水一定要与骨料拌和后才干加水泥。
e)砼搅拌,运输机械内不得含有冰雪,应尽缩短砼运输时间,以减少砼热量的损耗,砼搅拌机及塔吊吊斗车作必要的包裹。
C.砼的浇筑a)砼浇筑前应先肃清钢筋上、模板内的杂物、冰雪,模板拼缝应严加控制,拼缝处用油毡修补。
b)施工的顶风面应当采取挡风措施,详细可在外围脚手上挂编织物挡风,砼泵管应全部包裹保温资料。
(建筑工程管理)框架楼冬季施工方案
(建筑工程管理)框架楼冬季施工方案目录1.编制依据2.工程概况3.冬期施工期限的确定4.施工部署5.施工准备6.冬期施工技术措施7.施工测温管理8.冬施安全消防措施1.编制依据1.1河北师大新校区教师学生活动中心工程图纸;1.2《建筑工程冬期施工规程》(JGJ104—97);1.3《混凝土结构工程施工质量验收规范》(GB50204—2002);1.4《建筑工程施工质量验收统壹标准》(GB50300—2001);1.5河北师大新校区教师学生活动中心工程施工组织设计;2.工程概况河北师范大学新校区师生活动中心工程位于石家庄市南二环以南、裕翔街以西、仓丰路以北、建设大街以东。
由河北师范大学自筹资金投资建设。
河北北方绿野建筑设计有限X公司负责设计。
该工程项目建筑面积11436平方米,地上3层,框架结构。
本工程的特点为:工期短,且且主体工程恰逢雨季,室内装修工程恰逢冬季;框架结构工程的围护结构多为填充墙。
针对这些特点,施工过程中应注意搞好施工总体部署,作好施工协调;采取切实有效的冬雨季施工措施;采取可行有效的技术措施保证结构施工不出现问题;且注意采取措施,防止砌筑和抹灰空鼓、开裂等质量通病。
3.冬期施工期限的确定冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第壹天为进入冬季施工的初日,当气温转暖时,最后壹个5d的日平均气温稳定在5°C之上,则此5d的最后壹天为冬季施工的终日。
(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面之上1.5m处,且远离热源的地方测得的)。
项目部试验室从11月10日起开始由专人对大气进行测温工作,直至冬期施工结束,建立记录台帐。
4.施工部署4.1冬施管理为加强冬施工作的组织和管理,项目部成立冬施领导小组。
冬施领导小组及职责4.2加强培训及技术交底冬期施工前,对全体人员进行冬期施工培训,尤其是试验和保温人员。
框架楼冬季施工方案
框架楼冬季施工方案
冬季是建筑施工中的一个挑战性季节,特别对于框架楼这类大型建筑来说,施
工过程中需要特别注意保障工人的安全和施工质量。
本文将介绍框架楼冬季施工的方案和注意事项。
1. 施工方案选择
在冬季施工框架楼时,首先需要选择合适的施工方案。
通常有以下几种选择:•采取预制构件施工:预制构件施工可以减少现场施工对环境的影响,并且可以加快施工进度。
•加强保温措施:在冬季施工过程中,需要加强保温措施,确保框架楼内部温度和湿度的稳定。
2. 施工基础准备
在进行冬季框架楼施工之前,需要做好充分的基础准备工作,包括:•检查施工现场的排水情况:确保施工现场排水通畅,避免雨雪天气对施工造成影响。
•保障施工现场的安全:设置防护措施,确保施工现场的安全。
3. 施工过程中的安全措施
在冬季框架楼施工过程中,需要特别注意施工现场的安全措施,包括:•确保工人着装保暖:提供给工人保暖的工作服和设备,确保工人工作时不受寒冷影响。
•加强施工现场的保温:在施工现场加强保温措施,避免冬季低温对施工造成影响。
4. 施工质量保障
冬季框架楼施工过程中,也需要特别注意保障施工质量,包括:
•定期检查施工质量:定期对施工过程进行检查,确保施工质量达到要求。
•严格控制施工进度:加强管理,严格控制施工进度,确保按时完成施工任务。
综上所述,冬季框架楼施工需要综合考虑安全、质量和进度等因素,做好充分
的准备工作,并加强管理和监督,以确保施工顺利进行。
框架工程冬季施工方案 (3)
框架工程冬季施工方案引言冬季是框架工程施工中一个特殊的季节,由于气温低、天气变化大、风力大等因素的影响,会对施工进度和质量产生一定的影响。
因此,在冬季施工中,需要制定合理的施工方案,以确保工程的顺利进行。
本文档将针对框架工程冬季施工的特点和常见问题,提出一套可行的施工方案,包括施工准备、安全措施、材料保温、施工流程等内容,以帮助施工单位做好冬季施工工作。
1. 施工准备1.1 温度控制在冬季施工中,温度是影响施工质量的重要因素之一。
要保证施工现场的温度适宜,可采取以下措施:•加装临时防风墙:在施工现场周围加装临时的防风墙,减少冷风的侵入,同时可提高施工现场的温度。
•地面保温:铺设一定的保温材料,如木板或地暖等,避免地面冻结,保持施工现场的温度。
•加大供暖设备:增加现场供暖设备的功率,确保施工现场的温度在适宜范围内。
1.2 做好施工材料的储存和保温工作由于冬季气温低,施工材料容易受到冻结或变质的影响,因此需要做好施工材料的储存和保温工作:•储存材料:对于易受湿气影响的材料,如木材、石膏板等,应妥善储存,防止受潮。
可以将这些材料存放在封闭的仓库内,并采取防潮措施,如覆盖防潮布等。
•保温材料:对于需要保温的材料,如混凝土、水泥等,可使用保温剂进行保温处理,避免受到低温影响引起凝固时间延长或强度降低的问题。
1.3 安排合理的施工计划和人员调配根据冬季施工的特点,合理安排施工计划和人员调配,确保施工进度和质量的同时,减少人员的工作强度和风险。
可以采取以下措施:•减少高空作业:由于冬季天气条件不稳定,风力较大,高空作业的风险较大。
可以尽量减少高空作业的次数,将部分工序调整到地面进行。
•防寒保暖:为施工人员提供适合的防寒服装,包括帽子、手套、保温鞋等,确保施工人员在低温环境下的舒适度。
•调整作息时间:合理安排施工队伍的作息时间,避免在天气较冷的时段进行较大的工程施工,如夜间或早晨时段。
2. 施工安全在冬季施工中,安全是首要考虑的因素。
框架结构冬季施工方案
框架结构冬季施工方案随着冬季的到来,建筑工程行业面临着一系列的挑战。
在寒冷的天气条件下,框架结构的施工需要特别注意,以确保工程的质量和安全性。
本篇文章将为大家介绍框架结构冬季施工方案。
一、施工前的准备工作1、制定计划:在施工前,需要对工程进行全面的分析和评估,制定详细的施工计划。
考虑到冬季的特殊情况,应安排足够的时间以应对可能的工程延误。
2、物资准备:提前采购并储备施工所需的各种材料,如钢筋、水泥、砖块等。
确保这些材料在冬季不会受冻,失去其原有的性能。
3、设备检查:对施工设备进行全面的检查和维护,确保其能在冬季正常运转。
例如,混凝土搅拌机、起重机等设备应进行防寒处理,避免设备在低温下出现故障。
二、施工过程中的注意事项1、混凝土浇筑:冬季施工时,混凝土的浇筑需要特别注意。
应选择在白天温度较高的时间段进行浇筑,避免在夜晚低温时段施工。
同时,混凝土的配合比应考虑到冬季的低温情况,适当添加防冻剂等材料,提高混凝土的抗冻性。
2、钢筋加工:钢筋在冬季容易受冻,因此需要采取措施对其进行保温。
例如,可以在钢筋加工车间设置暖炉,保持室温在0℃以上。
同时,钢筋的焊接工作应在室内进行,避免因低温影响焊接质量。
3、砖块砌筑:砖块砌筑是框架结构施工的重要环节。
在冬季施工时,应选择质量可靠的砖块,并确保砌筑时的砂浆温度适宜。
砂浆过冷会导致粘结力下降,过热则会使砖块受热变形。
因此,砂浆的温度应控制在适宜的范围内。
4、保温措施:对于未进行保温处理的框架结构部分,应采取适当的保温措施。
例如,可以在结构表面覆盖保温膜或草帘等材料,以防止结构因低温受冻。
同时,对于长时间暴露在外的构件,应定期进行检查和维护,防止因积雪等原因造成结构损坏。
三、施工后的检查与维护1、质量检查:施工完成后,需要对框架结构进行全面的质量检查。
特别是在冬季施工时,应着重检查结构是否存在因低温受冻而产生的裂缝等问题。
一旦发现问题,应立即采取补救措施。
2、维护保养:冬季施工后,需要对框架结构进行定期的维护保养。
冬季施工方案2014年
目录一、编制依据-----------------------------------2二、工程概况---------------------------------------------------------------2三、冬季施工概念---------------------------------------------------------2四、冬季施工方法选择---------------------------------------------------3五、施工准备---------------------------------------------------------------4六、主要分项工程的冬季施工技术措施------------------------------5七、质量保证措施---------------------------------------------------------8八、安全消防措施---------------------------------------------------------9一编制依据1、施工组织设计2、混凝土结构工程施工质量验收规范GB50204-2011;3、砌体工程施工质量验收规范GB50203-2011;4、建筑工程冬季施工规程JGJ104-97;二工程概况金丰尚城工程位于徐州市丰县工农路与大庆路交叉口。
本工程要经历一个冬季施工。
本单位施工6、7#住宅楼及地下车库,剪力墙结构,6#楼地下2层,地上17层,建筑总高度 53 米;7#楼地下2层,地上18层,建筑总高度 56.7 米。
室内地面标高±0.000相当于黄海标高40.300米。
根据历年来的徐州市冬季来临统计计算,在每年11月中下旬至次年3月上旬为冬季阶段,12月底至次年2月中旬将频繁出现严寒天气。
此工程正处于冬季施工阶段的主要分项工程有:模板工程、钢筋工程、混凝土、砌体工程等。
结构层冬季施工方案
结构层冬季施工方案冬季施工是一项复杂的任务,由于气温低、天气不稳定等原因,施工作业受到很大的影响。
为了保证施工进度和工程质量,需要制定合理的冬季施工方案。
一、施工原则:1.安全第一:施工人员必须严格遵守安全操作规程,采取必要的防护措施,确保施工过程中没有发生人身伤害事故。
2.资源合理利用:冬季施工原材料的损耗较大,需要合理规划材料的使用,减少浪费,提高施工效率。
3.定期检查:由于天气变化多端,施工过程中需要定期检查工程质量,及时发现和解决问题。
4.灵活应对:冬季施工天气条件不稳定,需要根据实际情况及时调整施工计划和工艺。
二、施工前准备:1.设计详细施工计划:明确施工进度、质量要求和安全措施。
2.仔细选择施工时间:尽可能选择气温较高、天气稳定的时间段进行施工。
3.保温材料准备:根据具体施工需求,准备保温材料,如保温棉、保温板等。
4.加强设备保养:冬季施工设备易受低温影响,应提前进行设备保养和检修。
三、施工方案:1.加强施工现场保暖:在施工现场设置临时的取暖设备,确保施工人员的生活和工作环境温暖舒适。
2.严格控制水泥浆料的配合比:冬季施工中,由于低温影响,水泥浆料可能会失去流动性,需要根据实际情况适当增加掺合料比例,以提高流动性。
3.加大混凝土浇筑强度:冬季气温低,混凝土凝固时间会延长,施工过程中需要适当增加混凝土泵送压力,提高浇筑强度。
4.使用保温材料:在施工现场布置保温材料,提前保温施工场地,以保证混凝土施工的质量和效率。
5.加强质量检查:冬季施工中,由于施工条件恶劣,易造成质量问题,因此需要加强质量检查和监控,及时发现和解决问题。
6.加强施工组织管理:通过合理规划施工队伍和施工方法,提高工人的施工效率,确保施工进度。
四、施工安全措施:1.防寒保暖:提供足够的保暖设备和防寒服装,确保施工人员的安全和身体健康。
2.防滑措施:因为冬季地面容易结冰,增加施工现场防滑措施,避免施工人员滑倒。
3.安全培训:对施工人员进行必要的安全培训,提高他们的安全意识和应对突发事故的能力。
框架结构冬季施工方案
框架结构冬季施工方案一、施工前的准备工作冬季施工是框架结构施工的一个重要阶段,在施工前需要做好以下准备工作:1. 施工计划制定制定详细的施工计划,确定施工进度、材料需求、人员配置等,并制定应对突发情况的预案。
2. 材料采购采购足够的建筑材料,确保在冬季施工期间能够满足施工需要。
同时,要保证材料的质量和温度适宜。
3. 设备检查检查施工所需的设备和机械设备,确保其正常运转并做好维护保养工作,以应对冬季恶劣条件下的施工。
4. 基础处理对施工地基进行检查和处理,确保基础稳固,并采取防冻保温措施,以保证施工的顺利进行。
二、冬季施工工艺1. 钢结构安装在冬季施工过程中,钢结构的安装是一个关键环节。
要注意安装过程中的防冻保温措施,避免结构产生变形或裂缝。
2. 混凝土浇筑在冬季,混凝土浇筑容易受到低温影响,要采取适当的保温措施,如采用加热系统或覆盖保温材料,保证混凝土的质量。
3. 安全措施冬季施工条件较差,要做好安全防护工作,确保工人的安全。
加强施工现场的管理,防止发生意外事故。
三、质量控制与验收1. 质量控制在冬季施工中,要加强对施工质量的控制,及时发现并纠正施工中的质量问题,确保施工质量符合要求。
2. 验收标准制定严格的验收标准,对施工过程进行监督和检验,确保施工达到设计要求,并保证建筑结构的安全性和稳定性。
四、施工结束与总结1. 施工结束冬季施工结束后,要进行彻底的清理工作,保证施工现场的清洁整洁,并完成施工结算和交接工作。
2. 总结反思对冬季施工的整个过程进行总结分析,总结施工中的经验教训,为以后的施工工作提供参考,并不断提升施工质量和效率。
以上是关于框架结构冬季施工方案的相关内容,请在实际施工过程中根据具体情况结合本方案进行操作,确保施工顺利进行和质量达标。
框架工程冬季施工方案
框架工程冬季施工方案一、背景介绍由于气候条件的限制,冬季施工一直以来都是一个比较棘手的问题。
特别是对于框架工程这样对气温、湿度和其他环境因素要求较高的工程来说,冬季施工更是一个挑战。
因此,制定一套科学合理的冬季施工方案对于保障工程质量、安全和进度具有重要意义。
二、冬季施工的特点1. 气温低:冬季气温较低,可能会对施工进度和材料的性能造成影响。
2. 潮湿:冬季多雨雪天气,会增加工地的湿度,同时也容易形成结冰等危险因素。
3. 光照短:冬季白天短,施工时间受限。
三、冬季施工的挑战1. 防寒保暖:工人在寒冷的环境下工作,容易受到寒冷带来的影响。
2. 安全隐患:冰冻天气易导致材料、设备和工人出现安全隐患。
3. 施工质量:低温环境下,施工材料的性能可能会受到影响,对施工质量产生影响。
4. 施工进度:受限于天气条件和光照时间。
四、冬季施工的主要措施1. 进行有效的防寒保暖措施:在冬季施工中,尤其需要注意工人的防寒保暖。
要求工人穿戴符合防护要求的工作服、鞋、帽和手套,以保证工人在低温环境下的安全和健康。
加强室内空气流通,保证作业环境相对稳定的温度和湿度。
2. 设施设备保养:在冬季,施工设备容易受到低温的影响,要定期对设备进行保养和维护。
在使用前,要对设备的各项指标进行测试,确保设备能正常运转。
对于需要暖气的设备,在使用前要提前进行加热,以确保设备在低温情况下能够正常工作。
3. 施工材料的管理:在冬季,需要加强对施工材料的管理,防止在低温情况下发生结冰等影响。
要求加强材料的搬运、存储和加工等环节的防冻措施。
特别是对于水泥、混凝土等易受低温影响的材料,要进行专门的管理和防冻处理。
4. 安全隐患排查:加强冬季施工期间的安全防范措施,定期对工地进行安全隐患排查,防止因低温、结冰等原因导致的安全事故发生。
加强对工地道路、场地等的清扫和防滑处理,确保工人和设备的安全。
5. 加强管理与监督:冬季施工需要严格执行各项施工管理制度,加强对工人的安全教育与培训。
冬季施工方案_框架结构
冬季施工方案:框架结构在冬季进行框架结构施工是一项具有挑战性的任务,极端的气温和天气条件可能对施工过程造成一定的影响。
然而,通过制定科学合理的施工方案,可以有效地应对冬季施工带来的种种困难和挑战。
本文将从工程准备、材料选用、施工计划和安全管理等方面探讨冬季框架结构施工的相关内容。
工程准备在冬季框架结构施工前,必须做好充分的工程准备工作。
首先,要确保施工现场的通道畅通,便于设备和材料的运输。
其次,要对施工设备进行检查和维护,确保设备在严寒环境下正常运转。
此外,还要准备足够的保温措施,确保施工人员在严寒的环境下能够正常作业。
材料选用在冬季施工中,材料的选用至关重要。
首先,要选择能够耐低温的材料,确保材料在低温环境下不会受到损坏。
其次,要选择质量可靠的材料,确保施工质量和安全。
另外,要根据实际情况选择适合的加热设备,保证材料在施工过程中的温度。
施工计划制定合理的施工计划是冬季施工的关键。
在考虑施工进度的同时,还要充分考虑到天气因素对施工的影响。
在气温极低的情况下,可以采取加班加点的方式,尽快完成施工任务;同时,要及时调整施工计划,灵活应对突发情况。
安全管理冬季施工的安全风险较大,因此安全管理至关重要。
在施工现场要设置明显的安全警示标志,确保施工人员的安全意识;要加强施工现场的清洁管理,避免因积雪和冰冻导致的意外伤害;要加强对施工人员的安全培训,提高他们应对紧急情况的能力。
综上所述,冬季施工的框架结构需要我们充分准备、合理选材、科学施工、严格管理,以确保施工进度和质量。
在面对寒冷的冬季,只有通过科学合理的施工方案,我们才能顺利完成框架结构的施工任务。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1.编制依据2. 工程概况3. 冬期施工期限的确定4. 施工部署5. 施工准备6.冬期施工技术措施7.施工测温管理8.冬施安全消防措施1. 编制依据1.1河北师大新校区教师学生活动中心工程图纸;1.2《建筑工程冬期施工规程》(JGJ104—97);1.3《混凝土结构工程施工质量验收规范》(GB50204—2002);1.4《建筑工程施工质量验收统一标准》(GB50300—2001);1.5河北师大新校区教师学生活动中心工程施工组织设计;2. 工程概况河北师范大学新校区师生活动中心工程位于石家庄市南二环以南、裕翔街以西、仓丰路以北、建设大街以东。
由河北师范大学自筹资金投资建设。
河北北方绿野建筑设计有限公司负责设计。
该工程项目建筑面积11436平方米,地上3层,框架结构。
本工程的特点为:工期短,并且主体工程恰逢雨季,室内装修工程恰逢冬季;框架结构工程的围护结构多为填充墙。
针对这些特点,施工过程中应注意搞好施工总体部署,作好施工协调;采取切实有效的冬雨季施工措施;采取可行有效的技术措施保证结构施工不出现问题;并注意采取措施,防止砌筑和抹灰空鼓、开裂等质量通病。
3. 冬期施工期限的确定冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d 的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d 的日平均气温稳定在5°C 以上,则此5d 的最后一天为冬季施工的终日。
(日平均气温是1d 内2、8、14 和20 时等4 次室外气温观测结果的平均值,这是在地面以上1.5m 处,并远离热源的地方测得的)。
项目部试验室从11月10日起开始由专人对大气进行测温工作,直至冬期施工结束,建立记录台帐。
4. 施工部署4.1冬施管理为加强冬施工作的组织和管理,项目部成立冬施领导小组。
冬施领导小组及职责序号姓名岗位职责1 贾凤锁项目经理负责组织和领导本工程的冬施各项准备和管理工作。
2 裴建邦执行经理项目经理不在时,执行项目经理要求的冬施各项准备和管理工作。
3 李坤生产经理负责组织实施各方面的工作。
3 孟学锋项目总工负责技术支持和指导实施方面的工作。
4 李小鹏土建工长负责具体实施方面的工作。
5 王彦柳土建工长负责具体实施方面的工作。
6 孔德飞质检员负责冬施过程中质量控制。
7 秦进友电气工长负责冬施施工中的电气配合。
8 师靖给排水、暖通工长负责冬施施工中的给排水配合及水管的保温。
9 张思思资料员负责冬施资料收集整理工作和负责试验、计量及测温工作10 藏玉柱安全员负责安全、消防、保卫工作11 王建伟材料员负责冬施过程中物资准备、供给。
4.2 加强培训及技术交底冬期施工前,对全体人员进行冬期施工培训,尤其是试验和保温人员。
对工人进行冬施培训,并进行技术交底。
5. 施工准备5.1技术准备根据施工进度计划、结合实际情况和工程特点编制冬施材料计划和技术交底。
5.2材料准备物资部组织施工所需的保温、取暖等材料,物资进场准备工作。
材料计划表序号冬施材料单位数量备注1 草栅m2 50002 塑料布kg 2003 彩条布m220004 温度计支 6 -20℃~100℃5 防冻剂公斤4005.3现场准备5.3.1对施工现场进行彻底检查,消灭火灾隐患,保证消防道路的畅通。
5.3.2施工现场临时用水管外露管线用保温材料包裹,外露水龙头,消防箱用保温材料做好保温。
消防栓及外露消防管线必须做好保温防护。
5.3.3认真做好现场动力机械维修、保养,及时更换防冻润滑油,采用保暖防冻措施,确保冬施机械正常运转。
5.3.4提前与搅拌站联系,做好冬期施工混凝土的试配试验工作,向砼供应商提出冬季施工混凝土的性能指标,并做好砂浆及砼掺外加剂的试配试验工作。
5.3.5安排专人测量施工期间的室外气温,混凝土的到场和入模温度及养护温度,并按DBJ01-51-2003《建筑安装工程资料管理规程》中的要求进行记录。
5.3.6施工场地积雪清扫后,不应放在机电设备、构件堆放场地附近,并保证消防道路的畅通。
5.3.7 项目设专人收听天气预报,防止寒流突然袭击时能及时采取相应措施。
5.4后勤准备工作做好冬期职工生活后勤工作,临时用电照明(动力)线路应进行检查,不符合规定的应及时更换。
办公室、宿舍取暖提前准备好。
6.冬期施工技术措施6.1钢筋工程6.1.1雪天对工作面上已绑扎好的钢筋应有覆盖,混凝土浇筑前应将钢筋上的积雪清理干净,不得用水冲洗,生锈的钢筋应加以除锈。
6.1.2钢筋的冷拉和冷弯操作施工不得低于-20℃,石家庄地区冬季最低温度一般在-5℃∽-10℃左右,故不考虑气温对钢筋冷拉和冷弯的施工。
6.1.3冬期在负温条件下焊接钢筋,应尽量安排在室内进行,焊后未冷却的接头,严禁碰到冰雪。
6.2模板工程6.2.1模板表面应清理干净后涂擦脱模剂,混凝土浇筑前表面不得有冰雪。
6.2.2梁板底模拆除时,砼强度达到规范要求,以同条件试块强度为准。
6.3混凝土工程6.3.1冬施砼原材料要求6.3.1.1本工程砼采用商品砼,冬施前应对混凝土搅拌站的加热保温防冻、外加剂等情况进行检查。
6.3.1.2要求商混厂家选用早期强度高,水化热大的P.O42.5以上级别的硅酸盐水泥或普通硅酸盐水泥,最小用量不宜低于300 Kg/m3(水灰比不应大于0.6),骨料必须清洁,不得含有冰、雪等冻结物及易冻裂的矿物质。
6.3.1.3混凝土外加剂使用前必须进行复试,应符合《混凝土外加剂应用技术规程》GB50119-2003规定。
砼外加剂采用无氯盐低碱产品,优先选用含引气成分的外加剂,含气量宜控制在2%-4%。
产品说明书、试验报告、防伪标志等均由项目部审核并存档,作为工程竣工资料的一部分,另外,外加剂的掺量应根据冬施温度的变化情况作适当调整,所有资料存档,抗冻剂选用SPA—5型,液体,-10℃。
6.3.1.4对于原材料的加热采用加热水的方法,热水的温度不得超过80℃,必要时骨料也应进行加热,要求商混凝土厂家保证混凝土在浇筑前的出罐温度不低于15℃。
6.3.2混凝土的运输和浇筑6.3.2.1混凝土罐车包裹保温被保温,减少混凝土运输过程中温度的损失,确保混凝土在浇筑前的出罐温度不低于15℃。
6.3.2.2混凝土在搅拌、运输、泵送过程中,任何人不得擅自加水。
6.3.2.3浇筑混凝土前,应清除模板和钢筋上的冰雪和杂物,清除冰雪时不应用浇筑热水溶化的方法,应用小型空压机吹干净。
6.3.2.4混凝土振捣完毕,用木抹子抹平时,严禁直接踏在刚浇筑的混凝土上,在上铺脚手板操作。
6.3.3混凝土保温6.3.3.1混凝土的供应要求商混搅拌站对罐车采取保温措施,确保混凝土出罐温度不低于15℃。
6.3.3.2混凝土保温砼养护采用蓄热法进行养护,砼的入模温度要求不低于10℃,利用这种预加的热量和水泥的水化热量,延长砼正温养护时间,并在冷却过程中逐渐硬化,当砼温度降至0℃时可提前达到抗冻临界强度要求。
在浇筑梁板砼时,新浇筑的混凝土按照标高刮平后立即用塑料薄膜进行覆盖,上盖一层毛毡保温,毛毡要求保持干燥。
对边、棱角部位的保温厚度应加厚到平面的两倍。
柱拆模后用塑料布围捆并包毛毡被。
提高砼的早期强度,保证混凝土强度在受冻前达到受冻临界强度。
6.3.4砼的冬施测温6.3.4.1根据混凝土的平面情况将测温点设在有代表性的结构部位和温度变化较大易冷却的部位。
6.3.4.2气温的测量,每昼夜2、8、14、20点共测4次。
掺防冻剂的混凝土在强度未达到受冻临界强度以前,应每隔2h测量1次;达到受冻临界强度后,每隔6h测量1次,测满三天止。
6.3.4.3测墙板砼内部的温度,采用预埋测温线,预埋位置为板厚的1/2,柱测温线埋设距每层柱顶200mm的中心处。
测温时,将测温线感应头插入测温仪中,测温仪显示温度为混凝土内部温度,记下温度值。
6.3.4.4土建工长应检查混凝土覆盖保温情况,如发现问题,及时进行保温覆盖。
6.3.4.5试验员应将每次所有测的大气温度和板实测温度填写砼温度测量记录上,每周上报技术部,进行整理归档。
6.3.4.6如果发现混凝土有受冻现象,及时上报项目总工,分析原因,采取措施保温取暖措施。
6.3.5试块留置6.3.5.1砼试块制作应在砼浇筑现场取样,每浇筑一段,每一种强度等级的混凝土柱不少于三组试块,顶板不少于三组试块。
构造柱、板砼试块其中一组标准养护,一组冬转常,板砼试块另一组为拆模强度。
墙柱板每两层做一组试块用于临界强度,构造柱、板混凝土浇注时遇到大风、雨天和突然降温时增设一组试块用于临界强度。
特殊情况另增试块组数,同条件试块的试压时间,由试验员进行通知。
6.3.5.2同条件养护试块在同条件下养护至拆模成型,拆模后试块表面应铺一层塑料薄膜后再铺盖干燥的保温材料,放在避风处,同结构混凝土一起养护,禁止使用传热系数较大的潮湿的保温材料进行养护。
6.3.6砼的冬期养护及拆模6.3.6.1混凝土表面刷养护剂养护。
混凝土养护采用覆盖保温综合蓄热法,覆盖的草袋要注意防止失火。
6.3.6.2模板和保温层应在冷却5℃后方可拆除,对结构易冻的部位加强保温,以防止过早冷却。
6.3.6.4当混凝土与外界温差大于20℃时,拆除模板后的混凝土表面必须进行覆盖,使其缓慢冷却,防止混凝土由于迅速降温而造成收缩裂缝及冻坏。
6.3.6.5在拆除模板过程中,如发现混凝土有冻害现象,应暂停拆卸,经处理后方可继续拆卸。
6.3.6.6对已拆除模板的混凝土,应采取保温材料予以保护。
结构混凝土达到规定强度后才允许承受荷载。
施工中不得超载使用,严禁在其上堆放过量的建筑材料或机具。
6.4.砌筑工程6.4.1各类砖、砌块、白灰膏,应清除表面污物冰雪等,不得使用遭水浸和受冻后的砖、砌块。
严禁使用遭冻结的砂浆进行砌筑。
6.4.3冬期砖砌体应按“三一”砌法施工,每日砌完后,应及时进行保护性覆盖,砌体表面不得留有砂浆,在继续砌筑前,应扫净砌体表面。
6.4.4砂浆试块的留置,除应按常规要求外,应增设1组与砌体同条件养护的试块,用于测试检验28d砂浆强度。
6.4.5砂浆使用温度应符合下列规定。
①、采用掺外加剂法时,不应低于+5℃。
②、采用氯盐砂浆法时,不应低于+5℃。
③、采用暖棚法时,不应低于+5℃。
④、采用冻结法当室外空气温度分别为0∽-10℃、-11∽-25℃、-25℃以下时,砂浆使用最低温度分别为10℃、15℃、20℃。
6.4.6砌筑应采用"三一砌筑法",若采用平铺砂浆时,应使铺灰长度满足砂浆砌筑时的温度不致过低。
6.4.7当室外温度低于0℃,砖,砌块等材料不得浇水,适当增加砂浆稠度,砂浆的搅拌时间也应有所增长,一般为常温搅拌时间的1.8倍,约为2.5~3分钟。
6.4.8防止砂浆在搅拌,运输,存放过程中的热量损失可采用下列方法:1)砂浆的搅拌可在保温棚内(棚内温度在5℃以上)进行,砂浆要随拌随用,存储时间不超过60分钟,不可积存和两次倒运。
