涵洞首件施工方案
涵洞施工方案(首件工程)
涵洞首件工程施工方案一、编制依据1.重庆渝广高速公路第三标段工程合同文件及设计施工图纸;2.桥涵施工规范;3.国家和省部现行公路工程技术规范、验收标准、行业标准;4.现场踏勘调查资料及我单位类似工程施工经验。
二、工程概况重庆至四川广安高速公路土建第三标段起点K34+560.301,终点K58+000,全长23.44km,全标段共有盖板涵兼人、机通道54道、拱涵11道、通道箱涵1道,圆管涵26道。
为加强现场施工质量的管理,强化质量检查程序,规范作业人员的质量意识和行为,从施工源头上确保质量目标的实现,使工程施工质量管理工作能够有章、有序、有效地实施,履行合同质量目标,最终向业主交付合格的工程,根据工程开展程序,所有分项工程在开始施工前均应设置首件工程。
本标段涵洞施工首件工程选择盖板涵K40+930(进口端6.99m)、拱涵EK0+072(进口端14.05m)、圆管涵G2KO+085(进口端6m)。
主要工程量三、施工组织布置结合本标段总体规划和布局,涵洞施工用电由临近的变压器架线接入。
为保障施工的顺畅,要求施工队必须配备柴油发电机,以保障施工用电的不间断;施工用水主要由涵洞附近的溪流、水塘提供,没有水资源的地段由施工队自行配备运水车拉水供应。
交通运输主要利用当地公路网。
村镇道路状况较差,多数需修整后方可利用。
在现场的材料设备运输均以自修便道为主。
四、施工人员、机械、器材配置涵洞施工人员机械器材表五、施工方案(一)K40+930钢筋混凝土盖板涵1.施工工序施工准备→定位放线→基坑开挖→基底处理→绑扎钢筋支立模板→浇筑涵身砼→盖板制作及安装→砌筑端、翼墙(帽石浇筑)→洞口及洞身铺砌→防水层铺装→回填。
2.工艺流程钢筋混凝土盖板涵施工工艺流程图(1)施工准备①施工前期准备严格按照现场施工要求调遣施工班组和机械设备、材料进场,积极做好工程开工前各项准备工作,同时对该涵洞的工程情况、水文地质、地形特点、地方资源、人力资源、工业加工能力、通讯设施、交通运输、水源电源、环境保护、水土保持、文物保护、征地拆迁、临时用地用房、地材生产供应、外来材料采购供应等情况进行进一步的详细调查,为涵洞的施工提供可靠依据。
涵洞首件施工方案
涵洞首件施工方案一、项目概述本项目是对其中一断流水沟修建涵洞,以改善该地区的交通条件,方便行人和车辆的通行。
涵洞是一种通行设施,主要用于沟渠、道路等地下交通设施,可以将上方的道路与下方的沟渠相连接。
为了确保施工的质量和安全,本方案将详细说明施工的步骤、工艺和安全措施。
二、施工步骤1.划定施工范围:根据设计图纸确定涵洞的位置和尺寸,用白线在施工区域进行标定。
2.地面准备:在施工区域内清理杂物、拆除建筑,确保施工区域的平整,方便后续的土方开挖。
3.土方开挖:根据设计要求,采用机械开挖的方式进行土方开挖,控制土方开挖的深度和斜坡的坡度。
同时,对挖掘机进行定期维护和保养,确保其正常工作。
4.断面处理:根据设计要求,对涵洞的断面进行处理,确保其符合设计标准。
采用人工疏浚和机械整平相结合的方法进行处理。
5.基础施工:进行涵洞基础的施工,包括植筋、浇筑混凝土等工作。
对基础进行质量检查,确保其强度和稳定性。
6.结构施工:安装涵洞的结构部件,包括压力板、净水墙等。
确保结构的牢固和密封性。
7.防水处理:对涵洞进行防水处理,包括涂刷防水材料、安装防水层等,确保涵洞的防水性能。
8.环境保护:对施工现场进行环境保护工作,包括垃圾分类、粉尘治理等,减少对周围环境的影响。
9.收尾工作:对施工现场进行清理和整理,恢复道路交通,确保施工现场的安全和整洁。
三、施工工艺1.土方开挖:采用机械开挖的方式进行,根据设计要求进行深度和坡度的控制。
2.基础施工:植筋、浇筑混凝土,确保基础的强度和稳定性。
3.结构施工:根据设计要求安装涵洞的结构部件,确保其牢固和密封性。
4.防水处理:对涵洞进行防水处理,采用涂刷防水材料、安装防水层等,确保其防水性能。
5.环境保护:对施工现场进行垃圾分类、粉尘治理等,减少对环境的污染。
四、安全措施1.施工现场设置围挡和警示标志,确保施工区域的安全。
2.施工人员必须具备相关的专业知识和技能,参加安全培训并持证上岗。
涵洞施工方案总结 首件工程总结报告

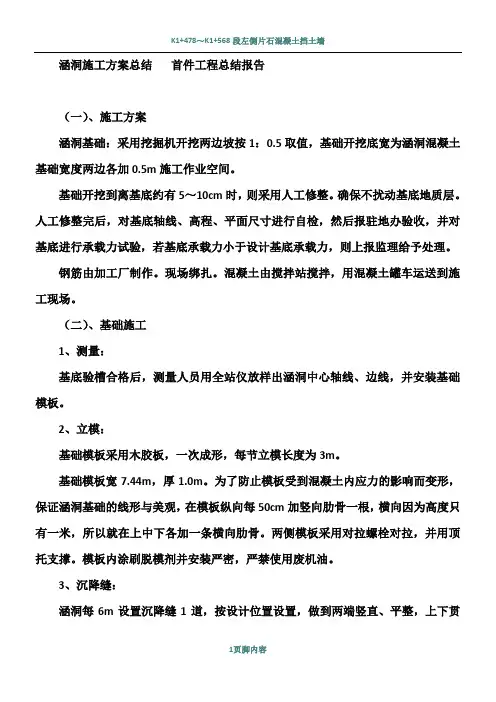

涵洞施工方案总结首件工程总结报告(一)、施工方案涵洞基础:采用挖掘机开挖两边坡按1:0.5取值,基础开挖底宽为涵洞混凝土基础宽度两边各加0.5m施工作业空间。
基础开挖到离基底约有5~10cm时,则采用人工修整。
确保不扰动基底地质层。
人工修整完后,对基底轴线、高程、平面尺寸进行自检,然后报驻地办验收,并对基底进行承载力试验,若基底承载力小于设计基底承载力,则上报监理给予处理。
钢筋由加工厂制作。
现场绑扎。
混凝土由搅拌站搅拌,用混凝土罐车运送到施工现场。
(二)、基础施工1、测量:基底验槽合格后,测量人员用全站仪放样出涵洞中心轴线、边线,并安装基础模板。
2、立模:基础模板采用木胶板,一次成形,每节立模长度为3m。
基础模板宽7.44m,厚1.0m。
为了防止模板受到混凝土内应力的影响而变形,保证涵洞基础的线形与美观,在模板纵向每50cm加竖向肋骨一根,横向因为高度只有一米,所以就在上中下各加一条横向肋骨。
两侧模板采用对拉螺栓对拉,并用顶托支撑。
模板内涂刷脱模剂并安装严密,严禁使用废机油。
3、沉降缝:涵洞每6m设置沉降缝1道,按设计位置设置,做到两端竖直、平整,上下贯通,沉降缝的填塞符合设计及规范要求。
4、混凝土浇筑:基础采用C25混凝土现浇而成。
砼采用强制式搅拌机,当混凝土到现场时,检查其坍落度、均匀性等指标,合格后方可使用。
砼振捣采用插入式振捣器,砼振捣应充分密实为止。
密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆现象为止。
对墙身部分进行预埋钢筋,以便基础与墙身更好的相结合。
混凝土基础分段浇筑时,多做一组试块。
当混凝土达到2.5MPa时,则进行涵洞基础模板的拆除与墙身模板的安装。
(三)、墙身施工:涵身C15片石混凝土在施工前,应准确计算砼、片石的具体数量。
涵洞洞身采用分段一次浇灌成形的施工方法。
涵洞墙身模板的安装时,墙身模板沉降缝按设计位置设置,做到两端竖直、平整,上下贯通,沉降缝的填塞符合设计及规范要求。
涵洞首件施工方案最终版
目录1、开展涵洞试验施工的目的 (1)1.1、涵洞首件工程概况 (1)1.2、进行涵洞首件工程施工的目的 (1)2、编制依据 (1)3、工程概述 (1)4 施工组织计划 (2)4.1、人员进场计划 (2)4.2、机械进场计划 (3)4.3、材料进场计划 (3)5 施工方案 (4)5.1、施工测量 (4)5.2、涵洞土方开挖 (5)5.3、涵洞的基础、墙身施工 (6)5.4、涵洞盖板施工 (9)5.5、变形缝 (11)5.6、基坑侧向土方回填 (11)6 质量保证措施 (12)6.1、组织管理机构 (12)6.2、组织管理保证措施 (13)6.3、涵洞工程质量保证技术措施 (14)7 安全文明施工措施 (14)7.1、安全生产保证措施 (14)7.2、安全生产技术措施 (15)7.3、文明施工 (17)7.4、环境保护技术措施 (18)8 特殊施工的措施 (19)8.1、防雨防滑措施 (19)8.2、防暑降温措施 (20)8.3、防洪措施 (20)9 整理试验结果 (21)1、开展涵洞试验施工的目的1.1、涵洞首件工程概况1、涵洞首件工程中心桩号: K50+260。
2、K50+260涵洞为1-4×4钢筋砼盖板涵,全长41m。
涵洞基础采用C30钢筋砼,墙身采用C30砼,盖板采用C35的普通钢筋砼。
1.2、进行涵洞首件工程施工的目的1、通过涵洞首件工程施工,摸索并总结出一套涵洞施工合理的施工组织和机械设备的配置方式。
2、通过涵洞首件工程,摸索并总结出涵洞开挖、基础处理、模板安装、钢筋绑扎、砼浇筑工艺、沉降缝设置、盖板预制、运输和安装及涵背回填施工的理想人员、设备配置及施工工艺及其质量控制方法。
3、摸索并总结如何依据招标文件的技术、质量标准以及广东省颁布的标准化管理方法和精细化施工的控制手段。
4、通过本涵洞首件工程施工,收集相关数据,全面指导涵洞工程施工并达到技术质量标准。
2、编制依据1、《汕湛高速公路清远至云浮段两阶段施工图设计》;2、《实施性施工组织设计》;3、《公路工程质量检验评定标准》(JTG F80/1-2004);4、《公路桥涵施工技术规范》 (JTG/T F50-2011);5、我单位对施工现场的实地勘察、调查资料6、我单位积累的成熟技术、施工工法以及从事同类工程的施工经验3、工程概述汕湛高速公路清远至云浮段TJ5标,桩号范围:K48+250~K57+650,全长9.4千米。
涵洞台身首件制施工方案

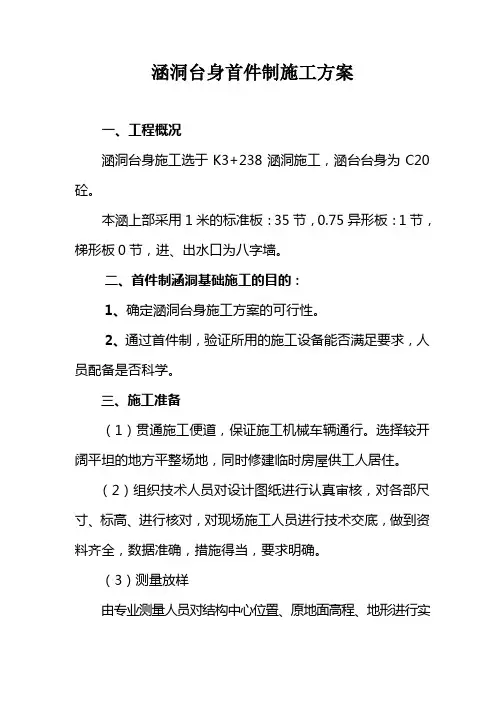

涵洞台身首件制施工方案一、工程概况涵洞台身施工选于K3+238涵洞施工,涵台台身为C20砼。
本涵上部采用1米的标准板:35节,0.75异形板:1节,梯形板0节,进、出水口为八字墙。
二、首件制涵洞基础施工的目的:1、确定涵洞台身施工方案的可行性。
2、通过首件制,验证所用的施工设备能否满足要求,人员配备是否科学。
三、施工准备(1)贯通施工便道,保证施工机械车辆通行。
选择较开阔平坦的地方平整场地,同时修建临时房屋供工人居住。
(2)组织技术人员对设计图纸进行认真审核,对各部尺寸、标高、进行核对,对现场施工人员进行技术交底,做到资料齐全,数据准确,措施得当,要求明确。
(3)测量放样由专业测量人员对结构中心位置、原地面高程、地形进行实地测量,确认与设计相符后进行基坑放样。
根据设计单位提供的导线点及水准点,以中心桩为交点,放出纵、横轴线并打上木桩,用砼固定,再以纵、横轴线为基准在基础上放出台身边线。
(4)施工用配合比和原材料试验已完成。
四、人员及机械设备配备:1、人员配备情况:现场管理人员:1人技术员:2人质检员:1人安全员:1人测绘员:4人试验员:3人机械操作手:5人砼工:10人模板工:10人电焊工:2人普工:15 人2、机械设备配置情况五、施工工序和步骤1、工艺流程施工前提条件→加工台身模板及脚手架备料→台身施工放样→搭设脚手架,砼原材料的准备→模板立设→绑扎钢筋→灌注砼→砼拆模、养生。
2、台身模板安装:基础检验合格后,即可进行模板安装。
先在基础上精确放样出台身边线,再依据边线安装模板。
模板使用前先除锈、校正。
禁止用废机油及其他有影响结构物外观和内在质量的脱模剂。
模板安装时采用拉线、吊垂线,靠尺等检查测量放线手段,保证模板大面平整、棱线平顺垂直,模板采用钢管支撑即“横平竖直加斜杆”并在模板四周用对拉螺栓进行固定,钢管与十字扣件组成排架固定模板,并用方木支撑定位,构成刚性模板系统,以保证在模板砼浇筑过程中不跑模,不变形,结构物表面平整光洁。
涵洞施工方案(初稿)
涵洞施工方案(初稿)一、背景介绍涵洞是一种桥梁结构,用于处理道路交汇处的交通问题。
在道路施工中,涵洞的建设具有重要意义,不仅可以解决交通拥堵问题,还可以改善交通安全和道路畅通的状况。
因此,设计一个科学合理的涵洞施工方案至关重要。
二、施工前准备1.确定涵洞的位置和尺寸,根据设计图纸进行现场勘测。
2.制定施工计划,包括人员配置、施工时机、材料准备等内容。
3.聘请专业的施工队伍,确保施工质量和进度。
三、施工过程1.准备工作:清理施工现场,搭建必要的搭棚和支架。
2.地基处理:进行地基处理,包括挖掘、填土、压实等步骤。
3.地基浇筑:浇筑涵洞的地基,确保地基的坚固和稳定。
4.结构施工:根据设计方案,进行涵洞结构的施工,包括拱顶、墙体、支撑等部分。
5.防水处理:对涵洞进行防水处理,确保涵洞的使用寿命。
6.道路铺设:对涵洞两端的道路进行铺设,保障交通畅通。
四、施工安全1.做好施工现场的安全防护,确保施工人员的安全。
2.严格按照施工计划和施工标准进行作业,不得擅自变更。
3.定期进行质量检查和安全检查,及时发现和解决问题。
五、施工质量控制1.严格按照设计图纸和规范进行施工,确保施工质量。
2.对施工过程中的关键点和重要部位进行检查和验收。
3.确保施工过程中的记录完整和准确,便于后期跟踪和查询。
六、施工后收尾1.清理施工现场,做好环境卫生工作。
2.对涵洞进行最终验收,确保施工质量符合要求。
3.编制施工总结报告,总结经验教训,为以后的施工提供参考。
结尾综上所述,一个科学规范的涵洞施工方案对道路建设至关重要,只有严格按照施工流程和标准进行施工,才能保证涵洞施工质量和效率。
希望本文提供的初稿可以为涵洞施工提供一些参考和借鉴,同时鼓励相关领域的专业人士不断提升施工水平,为交通建设贡献力量。
涵洞首件工程施工技术方案
杭瑞高速贵州省毕节至都格(黔滇界)公路T-12合同段涵洞首件工程技术方案江西省公路机械工程局贵州省毕节至都格高速公路T12合同段二〇一二年十月十日目录一、编制依据二、工程概况三、首件目的四、施工工艺五、人员机械设备配置六、质量保证措施七、安全保证措施八、环保保证措施九、进度计划一、编制依据1、杭瑞高速公路贵州境毕节至都格段两阶段施工设计文件、地勘报告2、杭瑞高速公路贵州境毕节至都格段技术招投标文件3、《公路桥涵施工技术规范》(JTG/F 50-2011)4、《公路工程质量检验评定标准》(JTG F80/1-2004)5、《公路路基施工技术规范》(JTG F10-2006)6、《普通混凝土配合比设计规程》(JGJ55-2011)7、《砌筑砂浆配合比设计规程》(JGJT98-2010)二、工程概况杭瑞高速BDT12合同段,起点里程为K180+340,止点里程为K189+760,路线总长9.420公里。
本合同段主要工程量:总挖方1101015.5立方米(其中土方203703.1立方米, 石方897312.4立方米),总填方1430487.0立方米,防护及排水工程57907.2立方米;大桥128m/1座,中桥130m/3座,互通匝道设中桥57m/1座;通道2处,全部位于主线;天桥2处;涵洞21处,14处位于主线,7处位于互通和服务区匝道;隧道2座,其中付家寨隧道双洞长1114m,青山隧道双洞长1725m(总长3415m);本合同段内还设有六盘水服务区及红桥互通立交区。
合同工期30个月,根据本标段实际现场施工情况,综合考虑选定K185+550涵洞作为涵洞的首件产品进行施工,K185+550涵洞为1-4*4m,与线路正交,涵身长32m,进出口为八字墙。
K185+550盖板涵,挖基础757.9m3,基础采用M7.5浆砌(片)块石27.4 m3,C20片石砼229.6 m3,M5浆砌MU30片石8.5 m3。
涵身翼墙采用M7.5浆砌(片)块石85.7 m3,涵台、台帽、帽石采用C20片石砼436.2 m3, C25片石砼45.5 m3。
涵洞施工方案(首件工程)
涵洞施工方案(首件工程)
一、项目背景
涵洞是公路、铁路、水利工程中经常遇到的一种特殊结构,主要用于引水、排水、穿越河流、山区等工程。
本文主要介绍在公路项目中涵洞的施工方案,作为整个工程的首件工程。
二、施工准备工作
在进行涵洞施工之前,需要做好充分的准备工作,包括但不限于: - 编制施工
方案和施工组织设计; - 采取必要的环境保护措施; - 确定施工队伍和人员安排;
- 采购和准备所需的施工机械设备; - 拟定安全生产方案和应急预案。
三、施工方案
1. 设计方案确认
在开始施工前,需要对涵洞的设计方案进行确认,包括结构设计、材料选用等
内容,确保设计方案符合相关法规标准。
2. 施工工艺流程
1.洞口开挖:根据设计要求进行洞口开挖,注意保证洞口尺寸和平整
度。
2.支护结构施工:根据土质和地质情况选择合适的支护结构,进行支
护结构的施工。
3.洞身开挖:按照设计要求进行洞身开挖,保证洞身平整度和准确度。
4.混凝土浇筑:在开挖完成后,进行混凝土浇筑,注意浇筑工艺和质
量控制。
5.设备安装:根据设计要求进行设备安装和调试,确保设备正常运转。
3. 质量与安全控制
1.质量控制:严格按照设计图纸要求进行施工,确保结构的稳固性和
耐久性。
2.安全防护:采取必要的安全措施,保障施工人员和设备的安全。
四、总结
涵洞施工作为公路项目中的首件工程,对整个工程的顺利进行具有重要意义。
通过本文所述的施工方案,可以更好地指导涵洞施工的顺利进行,确保工程质量和安全。
以上是涵洞施工方案(首件工程)的相关内容,希望对您有所帮助。
涵洞首件施工方案
大丰华高速公路丰顺至五华段先行工程X1合同段钢筋混凝土盖板涵台背回填首件施工方案编制:审核:审批:中国路桥集团西安实业发展有限公司大丰华高速公路丰顺至五华段X1合同段项目经理部目录第一章编制说明 .................................................................................................................................................................. - 1 -1.1编制目的 ................................................................................................................................................................... - 1 -1.1.1明确质量目标,减少盲目施工,通过钢筋混凝土盖板涵台背回填首件工程的施工,摸索并总结出一套钢筋混凝土盖板涵台背回填标准施工的施工工艺及施工技术措施。
................................................. - 1 -1.2编制范围 ................................................................................................................................................................... - 1 -本施工技术方案编制范围为大丰华高速公路丰顺至五华段X1合同段,XHK225+990钢筋混凝土盖板涵左侧台背回填施工。
涵洞工程首件施工方案
涵洞工程首件施工方案一、项目概况涵洞工程是为了解决道路交通过程中河流、渠道、管线等障碍物所设立的一种通行工程。
为了确保施工顺利进行,本方案详细描述了涵洞工程施工的组织管理、技术措施、安全保障等方面的内容。
二、施工管理1.组织形式:本工程按照总包施工模式进行,由总包方负责整体工程的组织和施工管理。
2.组织机构:成立施工领导小组,由总包方派遣专业技术、安全生产、设备调配等人员组成。
明确各个职责并形成工作细则。
3.协调配合:与其他施工单位、监理单位、设计单位等进行有效的沟通与协调,确保工程进度和质量。
4.施工计划:根据设计图纸和相关技术规范,制定详细的施工计划,包括工程进度、工期、交付节点等。
三、技术措施1.预处理工作(1)对施工现场进行详细勘测,了解地质、地貌情况,确定施工方案。
(2)搭建临时工地,并设置安全警示标志及设备,确保施工安全。
2.基坑开挖(1)按照设计要求进行开挖,合理布置坡道、坡度,确保施工设备的顺利进出。
(2)合理控制开挖深度和边坡倾斜度,采取支撑措施,防止坍塌。
3.混凝土浇筑(1)按照设计要求进行混凝土配制,保证强度和耐久性。
(2)采用大型混凝土输送泵进行浇筑,确保浆液的均匀性和密实性。
(3)合理设置浇筑顺序,采用分段浇筑,避免大面积开裂。
4.结构安装(1)根据设计图纸要求进行涵洞结构件的安装,包括梁、板、柱等。
(2)采用专业起重机械进行梁板吊装,严格按照吊装方案操作,确保安全。
(3)加固固定结构,使其能够适应道路交通和地下水流等外力条件。
5.排水防水(1)根据设计要求进行排水系统的安装,确保地下通道的排水功能。
(2)涂刷防水涂料,保护地下通道免受地下水侵蚀。
四、安全保障1.安全教育:对施工人员进行安全培训,确保其具备必要的安全意识和技能。
2.安全设施:设置防护栏杆、安全网和安全标志等安全设施,保护施工人员的人身安全。
3.安全监控:安装摄像头、监测仪器等设备,监控施工现场的安全状况。
涵洞首件施工方案
大丰华高速公路丰顺至五华段先行工程X1合同段钢筋混凝土盖板涵台背回填首件施工方案编制:审核:审批:中国路桥集团西安实业发展有限公司大丰华高速公路丰顺至五华段X1合同段项目经理部目录第一章编制说明......................................... -1-1。
1编制目的..................................................... — 1 - 1。
2编制范围ﻩ- 1 —1。
3编制依据ﻩ错误!未定义书签。
第二章工程简介及地质概况ﻩ— 2 -2.1工程简介ﻩ错误!未定义书签。
2.2主要技术标准 .................................................. - 2 -2.3地形地貌...................................................... - 3 -2。
4气象条件.................................................... - 3 -2.5水文情况ﻩ错误!未定义书签。
第三章施工准备及工期计划ﻩ— 4 -3。
1 交通运输条件.............................................. —4- 3。
2 施工前准备ﻩ— 4 -3.3人员准备ﻩ- 4 -3。
4机械设备准备 ............................................... — 5 —3.5 技术准备ﻩ—5 -3.6工期计划................................................... - 5 —第四章施工工艺及施工方案 .............................. — 6 —4.1施工工艺ﻩ— 6 -4。
2施工方案ﻩ错误!未定义书签。
涵洞工程首件施工方案
涵洞工程首件施工方案国道G210都匀小围寨至深河桥(独山段)一级公路工程二标段涵洞工程首件施工方案编制:复核:审核:江苏大汉建设实业集团有限公司国道G210都匀小围寨至深河桥(独山段)二标段项目经理部2016年8月目录涵洞工程首件施工方案 0一、编制说明.................................................. .11、编制依据 (1)2、编制原则 0二、工程概况与首件目标 01、工程概况 02、首件目标 (1)三、施工组织安排 (1)1、工期安排 (1)2、施工组织机构 (2)四、人员及机械设备配置 (2)1、人员配备 (2)2、机械设备配备 (3)五、施工前的准备工作 (3)六、主要施工工艺和方法 (3)1、基坑开挖 (6)2、钢筋加工及安装 (7)3、模板安装 (8)4、混凝土施工 (9)5、砌石工程 (11)6、沉降缝设置 (12)7、盖板预制 (12)8、进出水口 (13)9、涵背两侧的回填 (13)10、涵洞盖板顶面填土 (13)七、质量目标及保证措施 (13)1、质量目标 (13)2、质量保证措施 (14)八、安全目标及保证措施 (18)1、安全目标 (18)2、安全保证措施 (18)九、工期目标及保证措施 (21)1、工期目标 (21)2、工期保证措施 (21)十、文明施工保证措施 (24)十一、环境保护、水土保持措施 (25)1、建立环境保护和水土保持保证体系 (25)2、环境保护措施 (27)3、水土保持措施 (29)国道G210都匀小围寨至深河桥(独山段)一级公路二标段涵洞工程首件施工方案一、编制说明1、编制依据(1)、国道G210都匀小围寨至深河工程施工图设计文件(2)、公路桥涵施工技术规范JTJ041-2000(3)、公路工程质量检验评定标准(JTGF80/1-2004)(4)、公路工程施工安全技术规程(JTJ076-95)(5)工程现场踏勘了解的情况、施工条件及施工调查取得的资料。
涵洞首件制施工方案
一、工程概况东昌高速公路A3标起讫桩号为K10+900~K23+960,路线起于东乡县虎圩乡,途经岗上积镇,终点位于太阳镇,全长13.091km。
我标段涵洞、通道共计50道,涵洞首件选择K12+520钢筋砼盖板通道,本通道为1-6×4.5m钢筋混凝土汽通带涵,全长为30.16m,交角70°,净宽6m,板顶最大填土高度0.6m,进、出水口为八字墙。
涵洞盖板为C40钢筋砼,台身为C30钢筋砼,基础为C25钢筋砼,八字墙基础为C20砼,八字墙身为C25砼。
施工时一般每隔4-6m设置一道沉降缝,沉降缝贯穿整个断面,缝宽2cm。
二、首件制的实施原则和目的1、超前控制,做好首件;典型示范,带动全面。
2、确定最佳施工工艺,树立示范工程,以指导后续工程批量生产,预防后续批量生产中产生的质量问题,有效减少返工损失,缩短施工工期。
3、通过首件制,验证所用的施工设备能否满足要求,人员配备是否科学。
三、施工准备和施工计划安排1.施工准备完成全线导线点复测,平面坐标计算,临时水准点的增设,实验室集中人员进行结构物原材料标准试验,砼配合比试验。
对图纸进行会审,由技术负责人组织工程技术人员认真审核图纸,做好图纸会审的前期工作,针对有关施工技术和图纸存在的疑点做好记录。
工程开工前及时与业主、设计单位联系,做好设计交底及图纸会审工作。
现场施工放样,确保涵洞接水接路的合理性,如设计与实际不相符,及时与业主、设计单位联系。
2.设备配置情况机械设备投入计划表3.人员配置3.1参加本项首件工程的主要技术人员:4.材料准备施工前,工程部和各个工区对施工部位使用材料进行统计,然后报计划给物资部。
物资部门每天对拌合站、钢筋棚的砂、碎石、水泥、钢筋等物资进行盘点,保证物资储备的充足和合理使用。
5.施工组织计划各个工区对本工区内的各个施工队伍作业内容进行合理的安排,涵洞计划3月下旬开始施工,8月底完成全部主体施工。
主体洞身完成后,洞口工程需马上安排进行施工,保证后续台背回填能整体回填,保证回填质量。
涵洞首件施工方案
渭武高速公路土建21标合同段K398+276涵洞首件施工方案江西宜春公路建设集团有限公司2016年05月04日工程概况1.工程简介该涵洞位于里程K398+276,为1-4m钢筋混凝土盖板涵,涵洞中线与道路中法线夹角90度。
纵断面长48.24m,洞身设计宽6.2m。
地基承载力不得低于300Kpa,若承载力达不到,采用5%水泥稳定砂砾换填。
洞口形式为进口、出口八字墙。
本涵盖板布置方式为:75+33X 100+75,下部采用分离式基础。
支撑梁每隔200cm设置一个,若正好在涵洞伸缩缝处,可适当左右调整,全涵共设支撑梁18根,本涵通道铺装采用40cm厚的C20现浇混凝土。
2.首件目标通过K398+276涵洞首件的施工,取得相关的技术参数,确定拟定的施工方案可行性,为后续涵洞施工总结相关经验;通过首件工程施工的特点来确认最优秀的施工工艺和施工组织。
二、施工准备图纸审核,了解设计意图,根据现场实际情况确定施工方案,布置施工场地。
场地清表,整理场地,修建好便道,挖好排水沟,确保主体施工顺利开展。
1.测量本工程使用全站仪准确放样涵洞基础,在木桩上用小钉子准确定出涵洞中心轴线及涵洞中心点位。
每个点用十字桩放出护桩,并做好标记以利于桩位的保护。
在施工过程中经常进行复测,防止桩位偏移。
2.材料做好砂、石、水泥、施工用水、钢筋等原材料的取样送检工作,确定砂浆、混凝土的配合比3.人员配备4.机械设备配备K398+276盖板涵施工计划配备以下机械设备:三、施工进度计划该涵洞计划开工日期2016年05月15日,完成日期为2016年6 月30日。
施工时间为45个工作日。
为了确保工期,合理统筹安排,确保按时完工,为后续工程提供进度节点控制保证合理的施工时间。
四、施工工艺与方法基础开挖以挖掘机为主、人工配合,台身、基础为C25混凝土浇筑,盖板预制安装。
施工工艺流程:测量放样--场地布置--基础开挖--基础换填浇筑--浇筑墙身--现浇台帽--预制盖板安装--出入口八字墙施工--防水层施工--涵背回填。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
渭武高速公路土建21标合同段K398+276涵洞首件施工方案公路建设集团2016年05月04日一、工程概况1.工程简介该涵洞位于里程K398+276,为1-4m钢筋混凝土盖板涵,涵洞中线与道路中法线夹角90度。
纵断面长48.24m,洞身设计宽6.2m。
地基承载力不得低于300Kpa,若承载力达不到,采用5%水泥稳定砂砾换填。
洞口形式为进口、出口八字墙。
本涵盖板布置方式为:75+33×100+75,下部采用分离式基础。
支撑梁每隔200cm设置一个,若正好在涵洞伸缩缝处,可适当左右调整,全涵共设支撑梁18根,本涵通道铺装采用40cm厚的C20现浇混凝土。
2.首件目标通过K398+276涵洞首件的施工,取得相关的技术参数,确定拟定的施工方案可行性,为后续涵洞施工总结相关经验;通过首件工程施工的特点来确认最优秀的施工工艺和施工组织。
二、施工准备图纸审核,了解设计意图,根据现场实际情况确定施工方案,布置施工场地。
场地清表,整理场地,修建好便道,挖好排水沟,确保主体施工顺利开展。
1. 测量本工程使用全站仪准确放样涵洞基础,在木桩上用小钉子准确定出涵洞中心轴线及涵洞中心点位。
每个点用十字桩放出护桩,并做好标记以利于桩位的保护。
在施工过程中经常进行复测,防止桩位偏移。
2. 材料做好砂、石、水泥、施工用水、钢筋等原材料的取样送检工作,确定砂浆、混凝土的配合比。
3. 人员配备4.机械设备配备K398+276盖板涵施工计划配备以下机械设备:三、施工进度计划该涵洞计划开工日期2016年05月15日,完成日期为2016年6月30日。
施工时间为45个工作日。
为了确保工期,合理统筹安排,确保按时完工,为后续工程提供进度节点控制保证合理的施工时间。
四、施工工艺与方法基础开挖以挖掘机为主、人工配合,台身、基础为C25混凝土浇筑,盖板预制安装。
施工工艺流程:测量放样--场地布置--基础开挖--基础换填浇筑--浇筑墙身--现浇台帽--预制盖板安装--出入口八字墙施工--防水层施工--涵背回填。
施工工艺流程见下图:盖板涵施工工艺流程图1. 涵洞基础本涵原地面标高实测为1042.5m,涵底标高1042.17m-1042.51m,基础开挖底宽为涵洞混凝土基础宽度两边各加0.6m。
基础开挖到离基底约有5~10cm时,则采用人工修整。
确保不扰动基底地质层。
人工修整完后,对基底轴线、高程、平面尺寸进行自检,然后报监理验收,并对基底进行承载力试验,根据涵洞施工图要求该涵洞的地基基本承载力要达到{σ}≥300Kpa,若基底承载力小于设计基底承载力,则采用5%水泥稳定砂砾换填。
2. 基础施工①测量基底验槽合格后,测量人员用全站仪放样出涵洞中心轴线、边线,并安装基础模板。
②立模基础模板采用1.5m×0.6m的钢模,一次成形,每节立模长度为6m,施工缝兼做沉降缝。
两侧模板采用对拉螺栓对拉,并用顶托支撑。
模板涂刷脱模剂并安装严密,严禁使用废机油。
③沉降缝涵洞每4-6m设置沉降缝1道,沉降缝必须贯穿整个涵台断面(包括基础),缝宽2cm,沉降缝设置应与涵轴线垂直。
凡在地质变化较大或地基容许承载力发生变化以及路基填挖交界处均应设置沉降缝。
④混凝土浇筑基础采用C25混凝土现浇而成。
混凝土由搅拌站集中拌制,用混凝土罐车运送到施工现场,当混凝土到现场时,检查其坍落度、均匀性等指标,合格后方可使用。
砼振捣采用插入式振捣器,砼振捣应充分密实为止。
密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆现象为止。
基础施工时,预埋两排Φ16螺纹钢筋,间距20cm布置,且在涵台施工之前需将基础与台身接触面凿毛。
混凝土基础分段浇筑时,多做一组试块。
当混凝土达到2.5MPa 时,则进行涵洞基础模板的拆除与墙身模板的安装。
支撑梁每隔200cm设置一个,断面为40cm×40cm,支撑梁应与基础同时施工。
3.台身施工钢筋由加工厂制作,现场绑扎。
侧绑扎单层钢筋,纵向主筋Φ16螺纹钢间距20cm布置,横向主筋采用Φ12螺纹钢间距20cm布置。
钢筋接头采用搭接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。
接头双面焊缝的长度不应小于5d,单面焊缝的长度不应小于10d(d为钢筋直径)。
钢筋焊缝厚度不应小于主筋直径的0.3倍,且不小于4mm;焊缝宽度不应小于主筋直径的0.8倍,且不小于10mm。
钢筋绑扎合格后报监理验收,通过验收后方可立模。
台身C25混凝土在施工前,应准确计算砼的具体数量。
台身按基础沉降缝位置设缝,分段间隔浇筑,预埋板的位置要准确,固定要牢固,确保沉降缝线条顺直。
混凝土采用串筒配合入模,插入式振捣棒振捣密实,每层混凝土浇筑厚度为30cm,混凝土浇筑完成后进行养护。
每次浇混凝土留现场试件2组,养生采用浇水自然养护。
洞身接缝外侧以热沥青浸制麻筋填塞,深度5cm,侧以水泥砂浆填塞,深度为15cm,中间空隙填黏土。
施工台身混凝土时,模板采用1.2×2.4m的钢模。
在模板施工前,模板涂刷脱模剂并安装严密,严禁使用废机油。
模板施工好以后,在模板外设立支撑固定,并在侧模上每70cm设置一道拉杆固定。
浇筑砼前,对模板进行检查,模板如有杂物、积水应清理干净。
模板如有缝隙,应用橡胶密封条填塞严密。
自检合格报监理验收,通过验收后方可进行浇筑。
在施工墙身砼时,按工程施工进度要求,配备相应的人力下到墙身对砼进行振捣。
砼按一定厚度、顺序和方向分层浇筑。
砼浇筑应连续进行,如因故必须间断时,其间断时间应不大于前层砼的初凝时间或能重塑的时间,并且不能形成明显的施工冷缝。
4.台帽混凝土施工①砼台帽定位:按照设计的要求, 台帽采用C25混凝土浇筑。
②模板1)模板及支架的材料质量及结构必须符合施工工艺设计要求。
2)模板位置的控制为了使模板不跑模和胀模,我们采取如下控制措施A、砼台帽侧模模板的固定a、设置拉杆自入口往出口上每70cm,横向120 cm设一道拉杆,控制砼台帽厚度。
3)模板校正:模板安装完毕后,由于墙身面积大,平整度必须校正才能能满足要求。
通过校正使平整度和轴线偏位满足要求;a、用2m靠尺检查,平整度不大于5mmb、轴线位置偏差:不大于15mmc、顶面高程在±5mm以。
5.盖板预制钢筋砼盖板集中预制,盖板预制必须严格按照设计文件尺寸及要求施工,待预制强度达到100%,涵台强度达到设计强度75%后,用汽车吊安装,安装前首先检。
制作的盖板必须满足以下几点要求:a、盖板尺寸必须符合图纸设计要求,边缘线条直顺,侧面竖直,尺寸偏差必须在规允许围;b、盖板底部及四侧表面光滑,无蜂窝麻面,气泡较少,并且无露筋现象。
c、底座必须密实,无沉降无裂缝。
d、盖板混凝土浇注和钢筋安装必须规,盖板为合格产品。
盖板安装采用人工配合吊机安装。
盖板在运输及装卸过程中,应小心轻放,免碰撞及撞角现象的发生。
盖板与涵墙身必须顶紧,安装完成后用水泥砂浆填塞。
盖板安装前,对台身及盖板各部分尺寸进行测量,按照盖板尺寸进行编号划线,使盖板一一对坐,同时用水准仪进行观测,控制盖板顶面标高。
盖板的安装注意几点要求:a、预制盖板当其强度达到设计强度的75%后,方可脱模吊运。
b、盖板块件堆放时采用两点搁置,盖板应预留Φ20螺纹钢吊环。
c、盖板安装完成后,绑扎帽石钢筋、立模浇筑C30砼。
6.涵台背填方路基处理为了减少路基在构造物两侧产生的不均匀沉降,提高车辆行驶的舒适性,涵洞台背两侧路基过渡段采用水稳性好的天然砂砾填筑,过渡段底部长度按2~3 倍台背路基填土高度控制。
台背路基施工时,先进行原地基碾压及特殊路基处理,再分层填筑台背路基。
地基处理至回填底标高后,承载力应不小于200Kpa,压实度不小于94%。
当施工顺序采用先施工构造物后填筑路基时,对于大型机具难以压实的地方,应采用小型的手扶振动夯或手扶振动压路机薄层碾压。
对涵顶50cm 以填料尽量采用轻型静载压路机压实,以达到规定的压实度标准。
涵洞、通道台背处理围表4-3。
涵侧路基填筑压实按桥头过渡段处理。
五、质量目标及保证措施1.质量目标确保全部工程达到国家、交通部现行的工程质量验收标准及设计要求,并满足验收,达到设计质量要求。
对涵洞工程按相应质量验收标准的要求进行施工、检测,确保对完工的工程、质量自检检测率达到100%,工程一次验收合格率达到100%。
建立、健全质量管理体系,确保结构安全,主体工程质量零缺陷。
2.质量保证措施(1)建立质量保证体系根据本工程质量目标,我部按照公司质量保证体系,结合本工程的特点,建立针对本工程的质量保证体系,并按照ISO9001~2008质量体系标准运行,实现和规工程质量管理工作,提高质量控制和保证能力,使工程质量处于受控状态。
质量保证体系见“质量保证体系框图”。
(2)制定严格的质量管理制度我项目部将根据ISO9000质量体系标准的要求,对与质量有关的相关过程的活动制定严格的管理制度,运用全面质量管理手段和管理方式,加强质量管理,把技术交底制、材料接收制、质量自检、互检、专检制、安全质量检查制、分项工程质量评定制、质量事故(隐患)报告处理制等行之有效的质量制度贯穿到施工生产全过程,并维护其持续有效地运行,搞好质量控制,确保工程质量一次合格,一次成优,施工人员做到“三检、四按、五不准”。
三检”即自检、交接检、专业检。
“四按”即按图纸、按规、按标准、按工艺。
“五不准”即方案不合理不准开工、原材料不合格不准进场、没有上岗证不准上岗、上一工序不合格不准进入下一工序、达不到质量标准不准验收计量结算支付。
(3)规技术管理程序整个施工项目在施工前必须编制实施性的施工组织设计,对主要工程施工项目,均需制定完整的施工方案、施工工艺,报监理工程师审批后才能实施。
实施前,由总工程师向项目技术负责人及有关技术管理人员进行技术交底,每分项工程在施工前,由技术员向班(组)作书面技术交底。
生产工班(组)严格按技术交底书和工艺要求进行施工。
(4)材料、配合比、工序质量等的控制原材料质量的好坏是影响到整个工程质量的关键,因此,加强对原材料的控制是非常重要的。
物资部收到钢筋、水泥等原材料后,填写进货物资记录单报安质部,由安质部按规要求确定检验和验证项目,对需要检验的物资通知试验人员,试验人员按有关规定和规进行试验,并出具试验报告交到质检室,安质部根据试验报告判定物资是否合格,并填写《检验/验证结果报告单》,合格方可使用,若检验不合格则填写不合格品报告,并作相应处置。
若严重则要填写纠正预防措施报告。
对于碎石、矿粉等原料除应按照规要求的程序进行质量控制外,还应有明显的标识,标明该材料的进货日期、规格,使用部位,是否检验等状态,以避免误用。
控制工程原材料的质量①钢筋、水泥、预应力钢材、外加剂等材料进场时,应附有质保书,并按现行施工技术规进行抽样试验,合格后方准使用。
