2012年二级建造师《矿业工程》练习试题及答案2

合集下载

2012年二级建造师矿业工程真题

2012年二级建造师矿业工程真题

一、单选题(共计20题,每题1分。

每题的备选项中,只有1个最符合题意)1.矿业工程施工中,不论何种井巷贯通,均需事先算出贯通测量的几何要素,它是指()。

A. 贯通巷道中心线的坐标和坡度B. 贯通巷道腰线的坐标和坡度C. 贯通巷道中心线的坐标方位角、贯通巷道腰线的倾角(坡度)和贯通距离D. 贯通巷道的距离2.下列不属于提高混凝土耐久性的措施的是()。

A. 根据工程所处环境和工程性质不同选用合适的水泥品种B. 尽量减小水灰比C. 采用高强度石子D. 采用级配好且干净的骨料3.建筑钢材作为主要的受力结构材料,其主要的力学性能有()。

A. 抗拉性能、抗压性能、抗剪性能B. 抗拉性能、抗压性能、抗冲击性能C. 抗拉性能、抗压性能、抗疲劳性能D. 抗拉性能、抗冲击性能、耐疲劳性能及硬度4.下列水泥品种中适合拌制严寒地区水位升降范围内混凝土是()。

A. 较高等级的普通水泥B. 复合水泥C. 火山灰质水泥D. 矿渣水泥5.下列不属于井巷涌水量预测基本方法的是()。

A. 水文地质比拟法B. 地下水动力学法C. 涌水量与水位降深曲线法D. 比较分析法6.下列属于改善岩性防治滑坡的措施的是()。

A. 爆破滑动面B. 减重或削坡C. 压坡脚D. 抗滑桩7.井巷工程中,锚注支护主要应用于()。

A. 不稳定岩层,或者松软破碎岩层中的巷道B. 稳定岩层C. 稳定巷道D. 采区巷道8.煤矿许用炸药按其瓦斯安全性分为5级,最适合于高瓦斯和煤尘突出的矿井的煤矿许用炸药是()。

A. 1级煤矿许用炸药B. 2级煤矿许用炸药C. 3级煤矿许用炸药D. 5级煤矿许用炸药9.下面哪条不是露天矿山爆破中提高爆破安全性的措施()。

A. 采用多排孔微差爆破B. 采用多排孔微差挤压爆破C. 采用缓冲爆破D. 露天深孔爆破10.某地层土的渗透系数大、地下水水量大,降水深度在7m左右,最适宜的井点降水方法是()。

A. 轻型井点B. 喷射井点C. 管井井点D. 深井井点11.某矿井采用一对主副井井筒开拓的方式,该施工单位承担的主井井筒净直径5m,井筒深度489m,表土段深度80m,最佳施工设备配套机械化作业线配置是()。

2012年6月份二级建造师《矿业管理与实务》历年真题(带答案解析)

2012年6月份二级建造师《矿业管理与实务》历年真题(带答案解析)

二建矿业管理与实务第 1题:案例分析题(本题20分)某施工单位承包一矿井工程,其中运输大巷2000m。

建设单位提供的地质和水文资料表明,该大巷大部分为中等稳定岩层,属于Ⅲ类围岩,巷道顶板以上、底板以下10m范围内无含水层。

巷道要穿越一断层,落差30m,断层附近围岩很容易冒落,属于V类围岩。

设计该大巷采用锚喷支护,穿越断层地段锚杆间排距缩小为600mm。

施工计划月成巷200m。

在运输大巷施工到断层附近时,巷道围岩出现渗水,在掘进开挖半小时后不断发生破碎围岩冒落。

施工单位及时提出了巷道穿越断层的措施和支护方案,经过监理和设计单位同意后,实施了该方案,最后巷道安全通过了断层,验收合格。

但半年后该运输大巷穿越断层段的两帮出现了变形,喷射混凝土有少量开裂,经检查无明显质量问题。

施工单位按照建设单位的要求进行了修复。

针对上述事件,施工单位及时提出了索赔。

问题:1.建设单位提供的地质和水文资料及巷道设计有何问题?施工单位应如何及时解决资料准备方面的问题?2.针对运输大巷穿越断层的情况,施工单位应提出哪些合理技术措施?3.通常情况下,何时进行该段巷道的中间验收?这种验收属于什么性质(单位工程、分部工程或其他)的验收?请说明该段巷道验收时应检查和检验的主要内容。

4.施工单位可否对巷道修复工作进行索赔?说明理由。

【答案解析】:问题1【参考答案】问题有:(1)断层落差范围内地质资料不详(断层是否沟通含水层不明确);(2)巷道通过断层时的支护设计不合理。

施工单位通过图纸审查并及时提出问题,要求建设单位补充资料(提出新措施)。

【解题思路】首先从本问题的第一问可以看出,背景所提供的地质和水文资料以及巷道设计资料存在问题,那么究竟存在什么样的问题呢?这就需要从施工单位编制施工方案、组织施工以及制定安全措施、保证安全生产的角度进行分析。

我们知道,水害是煤矿五大灾害之一。

资料介绍巷道顶板以上、底板以下10m范围内无含水层。

巷道要穿越一断层,落差30m。

二级建造师《矿业工程》真题练习及答案

二级建造师《矿业工程》真题练习及答案

二级建造师《矿业工程》真题练习及答案二级建造师《矿业工程》真题练习及答案一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)1.施工测量工作应遵循的基本原则是( )。

A.先控制后细部B.由局部到正题C.由室外到室内D.由低级到高级答案:A2.通常,同一岩石的各种强度值质检的关系是( )。

A.抗剪强度>抗压强度>抗拉强度B.抗压强度>抗拉强度>抗剪强度C.抗压强度>抗剪强度>抗拉强度D.抗拉强度>抗剪墙开店>抗压强度答案:C3.混凝土强度等级C40,表示改混凝土立方体的( )。

A.抗压强度为40MPaB.抗压强度为40KPaC.抗剪强度为40KPaD.抗剪强度为40MPa答案:A4.按普氏岩石分类,普氏系数f=21的岩石应为( )。

A.脚软的岩石B.软的岩石C.中等坚固的岩石D.一级最坚固岩石答案:D5.根据《煤矿安全规程》,采用平行孔装药爆破处理盲炮时,平行钻孔距离盲炮不应小于( )。

A.0.8mB.0.5mC.0.3mD.0.2m答案:C6.采用套筒挤压法连接主受力钢筋的特点是( )。

A.接头质量难以控制B.可分摊主受力钢筋的荷载C.可提高钢筋工程施工速度D.施工时易受天气影响答案:C7.可作为结构辅助防渗层的换填地基是( )。

A.砂石地基B.灰土地基C.强夯地基D.碎石桩挤密地基答案:B8.轻型井点系统中的井点管下端一般配有( )。

A.滤管B.弯联管C.集水总管D.抽水设备答案:A9.立井井筒施工混凝土的分层浇筑厚度一般为( )。

A.1.2m~1.2mB.0.7m~0.8mC.0.5m~0.6mD.0.3m~0.4m答案:D10.立井井筒施工测量大线的固定点可设在( )上。

A.天轮平台B.翻矸平台C.吊盘D.封口盘答案:D11.煤矿同意翼轨道运输大巷和胶带运输大巷长距离掘进时,优先采用的通风方案是( )。

A.大功率风机抽出式通风B.大功率风机压入式通风C.双巷掘进混合式通风D.双巷掘进压入式通风答案:B12.根据《煤矿井巷工程质量验收规范》,不应作为分项工程进行质量验收的是( )。

2012年全二级建造师矿业工程考试真题及答案解析

2012年全二级建造师矿业工程考试真题及答案解析

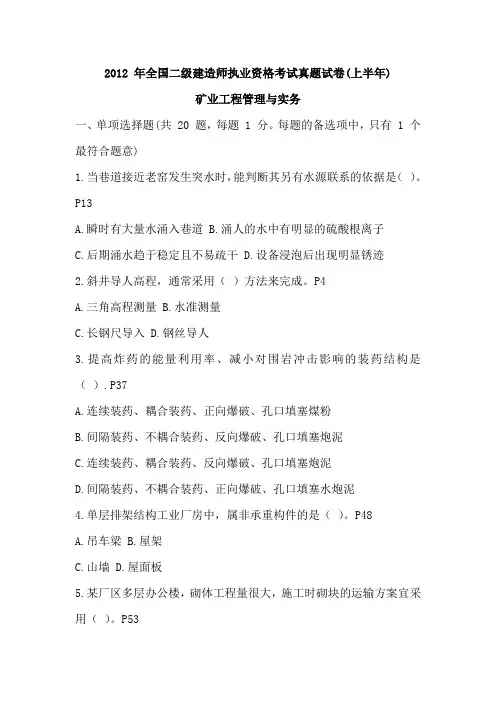

2012 年全国二级建造师执业资格考试真题试卷(上半年)矿业工程管理与实务一、单项选择题(共 20 题,每题 1 分。

每题的备选项中,只有 1 个最符合题意)1.当巷道接近老窑发生突水时,能判断其另有水源联系的依据是()。

P13A.瞬时有大量水涌入巷道B.涌人的水中有明显的硫酸根离子C.后期涌水趋于稳定且不易疏干D.设备浸泡后出现明显锈迹2.斜井导人高程,通常采用()方法来完成。

P4A.三角高程测量B.水准测量C.长钢尺导入D.钢丝导人3.提高炸药的能量利用率、减小对围岩冲击影响的装药结构是().P37A.连续装药、耦合装药、正向爆破、孔口填塞煤粉B.间隔装药、不耦合装药、反向爆破、孔口填塞炮泥C.连续装药、耦合装药、反向爆破、孔口填塞炮泥D.间隔装药、不耦合装药、正向爆破、孔口填塞水炮泥4.单层排架结构工业厂房中,属非承重构件的是()。

P48A.吊车梁B.屋架C.山墙D.屋面板5.某厂区多层办公楼,砌体工程量很大,施工时砌块的运输方案宜采用()。

P53A.轻型塔式起重机运输B.带起重臂的龙门架运输C.砌块车水平运输,龙门架垂直运输D.砌块车水平运输,轻型塔式起重机垂直运输6.轻型井点降水系统的井点管下端应配有()。

P66A.总管B.弯联管C.滤管D.喷水管7.立井井筒施工穿过煤层进行爆破时,必须采用煤矿安全炸药和总延期时间不超过()的延期电雷管。

P70A.50msB.100msC.130msD.200ms8.关于立井井筒施工预注浆治水技术的说法,错误的是()。

A.地面预注浆适用于距地表较浅的第四系含水层B.地面预注浆的钻孔可以布置在井筒掘进直径范围以内C.含水层较厚时,一个含水层也可分段注浆D.含水层埋藏较深,且预测井筒涌水量 28m3 /h 时应采取工作面预注浆措施9.对于设计高度为 8m、宽 7.5m、长 20m,且围岩较为破碎的硐室,最不宜采用的施工方法是()。

P88A.全断面施工法B.正台阶施工法C.倒台阶施工法D.导硐施工法10.通常情况下,应由施工单位完成的现场准备工作内容是()。

2012二级建造师考试矿业工程实务真题及答案

2012二级建造师考试矿业工程实务真题及答案

2012二级建造师考试矿业工程实务真题及答案第1部分:单项选择题,共20题,每题只有一个正确答案,多选或少选均不得分。

1.[单选题]根据锚喷支护巷道围岩分类,属于Ⅱ类围岩特性的是( )。

A)岩石单轴饱和抗压强度达 62MPaB)围岩很容易发生冒顶C)可有 5~l0d 的稳定时间D)不支护会出现小块掉落答案:D解析:2.[单选题]厚大体积混凝土工程,不宜采用( )水泥。

A)矿渣B)粉煤灰C)硅酸盐,D)普通答案:C解析:3.[单选题]工业炸药应具有( )的特性。

A)较高的机械感度和适度的起爆感度B)较低的机械感度和适度的起爆感度C)较高的机械感度和灵敏的起爆感度D)较低的机械感度和灵敏的起爆感度答案:B解析:4.[单选题]钢筋混凝土井塔爬模施工法的特点是( )。

A)起重机吊装工作量大B)施工精度高、质量好C)因分层施工而结构整体性差D)爬升时无需支承杆答案:B解析:5.[单选题]推土机在斜坡上工作时,能提高效率的一个方法是( )。

A)从坡底顺上坡方向工作,坡度不宜大于 15°B)从坡底顺上坡方向工作,坡度不宜小于 15°C)从坡顶顺下坡方向工作,坡度不宜大于 15°D)从坡顶顺下坡方向工作,坡度不宜小于 15°答案:C解析:6.[单选题]砂土地层中,开挖深度为 14m、地下水位经井点降低至基坑底面以下的基坑,宜用的支护形式是( )。

A)水平挡土板B)垂直挡土板C)水泥土搅拌桩答案:D解析:7.[单选题]与短段单行作业法比较,混合作业法施工井筒的特点是( )。

A)机械化程度更高B)模板高度更大C)吊桶容量更大D)适用的井深更深答案:B解析:8.[单选题]双层立并井壁结构进行壁间注浆时,注浆孔一般要进人外层井壁()A)50mmB)L00mmC)300mmD)2/3 厚度答案:B解析:9.[单选题]煤矿井下采掘工作面的空气温度超过( )时,必须采取降温措施。

A)260℃B)280℃C)300℃D)320℃答案:C解析:10.[单选题]矿区总体设计所依据的资源勘探报告是( )。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2012年二级建造师《矿业工程》练习试题及答案(2)一、单选题(共计20题,每题1分。

每题的备选项中,只有1个最符合题意)1.在工程施工中,施工控制网是( )的依据。

A. 工程设计B. 设备安装C. 环境监测D. 变形观测D. 井口支撑梁2.下列关于混凝土凝结时间的说法正确的是( )。

A. 终凝为水泥加水拌何时至标准稠度净浆开始失去可塑性所经历的时间B. 初凝为浆体完全失去可塑性并开始产生强度所经历的时间C. 水泥初凝时间不宜过短D. 当施工完毕则要求尽快硬化并具有强度,故终凝时间不宜太短3.为使混凝土不发生离析现象,当浇筑高度超过( )时,应采用串筒、溜管或振动溜管使混凝土下落。

A. 3mB. 4mC. 5mD. 6m4.适用于地下水位以上,深度5~15m湿陷性黄土或人工填土的地基是( )。

A. 灰土桩B. 水泥粉煤灰碎石桩C. 深层搅拌法施工D. 碎石桩5.煤矿井下爆破作业所采用的起爆方法是( )。

A. 电雷管起爆法B. 火雷管起爆法C. 直接起爆法D. 间接起爆法6.硐室爆破主要的应用于( )。

A. 小型露天矿生产爆破B. 露天基建矿山剥离爆破C. 因生产需要急需加速剥离,尽快处理局部地段时D. 露天矿采矿生产爆破7.当降水深度大于15m,为了满足降水要求,宜选用( )降水方法。

A. 轻型井点B. 喷射井点C. 管井井点D. 深井井点8.具有支护和挡土双重功能的基坑支护形式是( )。

A. 横撑式支撑B. 重力式支护结构C. 板式支护结构D. 喷锚支护9.不可用作地下连续墙墙体材料的是( )。

A. 钢筋混凝土B. 素混凝土C. 黏土D. 砂土10.关于人工挖孔灌注桩的特点,描述错误的是( )。

A. 单桩承载力高,结构受力明确,沉降量大B. 可直接检查桩直径、垂直度、持力层情况,桩的质量可靠C. 施工机具设备简单,工艺操作简单,占场地小D. 施工无振动、无噪声、无环境污染,对周边建筑无影响11.立井井筒基岩永久支护有多种,目前应用最多的是( )。

A. 料石井壁B. 混凝土井壁C. 钢筋混凝土井壁D. 锚喷支护井壁12.立井井筒掘砌单行作业中,确定井筒掘进段高的因素是( )。

A. 井筒穿过岩层的性质、涌水量大小、施工速度要求B. 井筒深度、井壁结构、施工技术C. 井筒大小、支护结构、施工要求B. 井筒地质条件、井筒直径、施工水平13.井巷工程爆破时,如遇有瓦斯,起爆总延时不应大于( )。

A. 100msB. 130msC. 150msD. 180ms14.巷道临时支护主要是保证掘进工作面的安全,但巷道施工临时支护一般不采用( )。

A. 喷射混凝土支护B. 锚喷支护C. 支架支护D. 砌碹支护15.对工程质量事故进行处理时,首先要进行( )。

A. 事故原因分析B. 事故调查C. 采取防护措施D. 上报16.单位工程正式验收时,应由( )来组织各有关单位负责人进行单位工程验收。

A. 建设单位负责人B. 监理工程师C. 项目经理D. 造价工程师17.矿山采掘工作面的进风流中,氧气浓度不低于( ),二氧化碳浓度不超过( )。

A. 30%,2.0%B. 25%,1.0%C. 20%,0.5%D. 15%,0.2%18.单位工程质量由( )负责组织有关单位检验评定。

A. 建设单位B. 施工单位C. 监理单位D. 分包单位19.某施工单位承担了一工业厂房的钢筋混凝土结构工程,厂房为框架结构,在进行屋面混凝土浇筑时,发生下列事件:(1)由于采用拼装钢模板,刚度略显不足,屋面下垂,最大误差偏离了原设计规定尺寸15mm;(2)由于钢筋规格缺货,施工单位将设计的螺纹钢换成了等直径的普通圆钢钢筋;(3)施工单位和监理单位检查都发现混凝土不符合强度要求。

该钢筋混凝土工程存在的严重质量问题有( )处。

A. 1B. 2C. 3D. 420.下列属于矿业工程单位工程质量评定资料的是( )。

A. 开工报告B. 分部工程质量评定汇总表C. 工程测量纪录D. 构件合格证二、多选题(共计10题,每题2分。

每题的备选项中,只有2个或者2个以上符合符合题意,至少1个错项。

错选,本题不得分;少选,所选得每个选项得0.5分)1.下列关于矿井联系测量的说法中,正确的是( )。

A. 将矿区地面平面坐标系统和高程系统传递到井下的测量称为联系测量B. 将地面平面坐标系统传递到井下的测量简称定向C. 将地面高程系统传递到井下的测量简称导入高程D. 矿井联系测量的目的就是使地面和井下测量控制网采用同一坐标系统E. 通过斜井导入高程,可以用一般井下几何水准测量来完成2.矿用特种钢材主要是( )。

A. 钢轨B. 矿用工字钢C. 螺纹钢D. 槽钢E. U型钢3.影响围岩稳定性的因素很多,但起决定性的因素是岩体本身的特性,其主要包括( )。

A. 岩体体积B. 岩石强度C. 岩体完整性D. 岩体风化程度E. 岩体结构特征4.为提高工作效率,铲运机工作时可采用的施工方法有( )。

A. 下坡铲土B. 上坡铲土C. 并列铲土D. 侧向铲土E. 推土机助铲5.灌注桩施工中常用的施工方法有( )。

A. 人工挖孔成桩B. 套管成桩C. 钻孔成桩D. 静力压桩E. 振动沉桩6.下列有关轻型设备机械化作业线配套方案的正确表述是( )。

A. 该作业线由6臂伞钻和中心回转抓岩机组成B. 这种方案应用最广,并且取得了良好的经济技术效益C. 该作业线可以满足千米以上井筒快速施工的要求D. 该方案机械化程度高,设备轻巧、灵活方便E. 它主要适应于井筒直径5~6.5m,井筒深度500m~800m的井筒施工7.井筒穿过含水岩层或破碎带,采用地面或工作面预注浆时的主要安全要求有( )。

A. 注浆深度应大于注浆的含水层全部厚度,并深入进透水岩层或硬岩层5~10mB. 井底的设计位置在注浆的含水岩层内时,注浆深度应大于井深10mC. 井筒工作面预注浆前,在注浆含水岩层上方,必须设置注浆岩帽或混凝土止浆垫D. 岩帽或止浆垫的结构形式和厚度应根据最大注浆压力、岩石性质和工作条件确定E. 注浆浆液的浓度一般要求采用浓浆8.井巷工程的临时支护通常可采用的方式是( )。

A. 锚喷支护B. 金属锚杆支护C. 金属棚子或木棚子支护D. 前探支架支护E. 现浇混凝土支护9.对有毒固体废物的堆放,必须采取( )防止危害的措施,并设置有害废物的标志。

A. 防水B. 防渗C. 防流失D. 防盗窃E. 防热辐射10.井筒穿过煤层发生事故,应当尽快做好的工作是( )。

A. 立即组织抢险,防治施工扩大B. 对相关责任人进行处罚C. 尽快消除现场危险,查明事故原因,提出防范措施D. 尽快恢复生产E. 上报劳动行政管理部门和矿山企业主管部门三、案例题(共计4题,每题20分。

请根据背景材料,按要求作答)【案例1】1.背景某施工单位承包了一矿井的运输石门施工任务,该石门所穿过的岩层主要为泥岩和煤层,岩层遇水后易膨胀,稳定性较差,岩层倾角为20°。

石门设计采用锚喷网支护,临时支护为打锚杆,必要时喷混凝土,支护紧跟工作面。

该施工队为加快进度,在未经建设单位同意的情况下,将工作面锚杆临时支护改为矿用工字钢支架支撑,锚喷永久支护在工作面后方20m处一次完成。

施工中,该施工队在工作面无涌水时,进度正常;在部分围岩稳定地段,施工单位掘进队队长在放炮通风后直接安排凿岩工进行打眼,以节约循环时间,加快施工进度;在通过一个小断层时,由于有水的影响,工作面发生了冒顶事故,所架设的12m临时支护全部倾倒,造成2人重伤、5人轻伤,部分设备损坏,影响工期20天,直接经济损失80万元。

2.问题(1)该施工单位在施工中哪些做法存在安全隐患?(2)该石门巷道的施工应采取哪些安全措施?(3)根据工程所出现的事故,施工单位能否向建设单位进行索赔?为什么?【案例2】1.背景某建设工程公司承担了一矿井的施工工作。

该矿井采用立井开拓方式,中央边界式通风,井田中央布置了2个井筒,主井井筒净直径5.5m,井深650m;副井井筒直径7.0m,井深625m;风井位于井田东北部边界,净直径5.0m,井深515m。

施工单位在矿井开工前,组织编制了该矿井的施工组织设计,确定了矿井的施工方案,明确了施工准备工作的具体内容,并进行了认真准备。

考虑到井筒表土较薄,又没有流沙,采用普通法进行施工;基岩部分采用钻眼爆破法施工;主、副井到底后进行短路贯通,然后副井永久装备,主井进行临时改绞,负责井底车场及大巷的施工;在与风井贯通后进行采区巷道的施工。

但在矿井的建设过程中,主井在表土段施工发生了突水问题,使工程拖延了4个月。

副井先到底,矿井整个施工组织被打乱。

2.问题(1)根据本矿井的基本条件,矿井应采用哪种施工方案?(2)本矿井的施工组织设计应由哪个单位负责编制?(3)井筒的施工组织设计编制内容包括哪些?(4)在主井发生淹井事故后,如何及时调整施工进度计划安排?【案例3】1.背景某建筑施工企业承建一不锈钢酸洗车间,在工程进行当中甲方增加了一些工作内容并提出新增工程变更,工程完工后,工期比合同约定拖后20天,由此甲方拒付该工程的20万工期奖。

2.问题(1)甲方拒付20万工期奖合理否?为什么?(2)工程变更可以由哪些单位提出?(3)简述变更价款的审定原则。

【案例4】1.背景某施工单位承担一井底车场的施工任务,计划工期12个月,从主、副井贯通后开始计算工期。

实际施工中,主井由于涌水大出现淹井,导致主井工期延误4个月。

根据业主的意见,井底车场施工从副井到底完成改绞后开始计算工期,原定工期不变。

施工中,由于通风能力不足,施工单位比原计划少安排3个工作面,直到主井到底形成通风回路才进行全面施工,这时已延误工期3个月,因通风系统困难多支出50万元。

为了按预定的工期完成任务,施工单位增开了临时巷道,增加工作面展开剩余工程的施工。

为了增开临时巷道,施工单位安排一掘进队用时25天,支出了100万元。

最终按预定工期完成了施工任务。

2.问题(1)针对业主的意见,施工单位应如何应对?(2)施工单位出现工期延误的原因是什么?责任应当由谁承担?(3)施工单位应就哪些内容向业主进行索赔?为什么?【参考答案】一、单选题1.D;2.C;3.A;4.A;5.A;6.C;7.D;8.B;9.D;10.A;11.B;12.A;13.B;14.D;15.B;16.A;17.C;18.A;19.C;20.B二、多选题1.A、B、C、D;2.B、E;3.B、C、D、E;4.A、C、E;5.A、B 、C;6.A、B、D、E;7.A、B、C、D;8.A、B、C、D;9.A、B、C;10.A、C、D三、案例题【案例1】(1)由于该石门所穿过的岩层条件较差,围岩不稳定,作为施工单位,对支护方式的修改应征得业主的同意。
