高压线下施工安全专项方案
高压线下施工安全专项方案及防护措施
高压线下施工安全专项方案及防护措施随着现代化水平的不断提升,高压线在我国大范围内布放,为其他基础设施及建筑工程提供稳定供电。
但是,随着高压线普及,下施工安全问题也随之而来。
因此,为了保护施工人员的生命及财产安全,必须制定有效的安全方案及防护措施。
一、高压线下工作安全的法律法规由于高压线下施工安全涉及到建筑人员的生命安全,以及高压线及施工设备的安全保护,因此,在制定本专项方案之前,必须充分考虑各类法律及行政法规的要求。
根据《中华人民共和国电网安全管理条例》第六十三条规定:“下列活动特别易发生安全事故的,应当有专人管理,必要时可采取交叉管理方式:(六)在高压线路下作业活动。
”同时,《建设项目安全规范》的第二十八条规定:“对高压线路下施工以及高压线路下施工后的检查,严格按照《高压电气设备安全规范》和现场安全规程执行。
”这些法律、规范及其他相关法规,为高压线下施工活动提供了法律依据,同时也为高压线下施工安全方案的制定提供了依据。
二、高压线下施工安全方案1.对施工人员的安全培训高压线下施工安全保护最重要的是施工人员的安全培训。
由于高压线下施工涉及较多复杂的安全知识,施工人员在实施施工前必须接受相关安全培训,以确保施工过程中的安全作业。
2.安全巡查施工单位应定期对施工工地周边高压电缆、高压线路等进行安全检查,发现存在损坏、缺失、漏电等安全隐患时,应及时采取有效措施,确保施工现场的安全。
3.限制施工区域施工单位应设置完善的现场限制以及安全标志,根据施工任务和安全技术要求,限制施工区域的大小,并禁止未经授权的人员进入施工现场。
4.严格使用安全设施在施工过程中,必须严格遵守有关安全技术操作规程,并使用安全守则指定的安全设施,做好电焊、切割、分包等复杂作业,确保施工过程和现场安全。
三、高压线下施工安全防护措施1.建立安全教育制度为了增强施工人员对安全知识的认识,施工单位需建立完善的安全教育制度,定期对施工人员进行安全培训,强化安全意识,以防止安全事故的发生。
高压线电塔下安全施工方案
时得到专业的医疗救治。
05
施工质量监控与验收标 准
施工过程质量监控方法
实时监控
采用先进的监测设备,对施工过程中的关键参数 进行实时监控,确保施工质量符合设计要求。
定期巡检
组织专业巡检队伍,定期对施工现场进行全面检 查,及时发现并处理潜在问题。
专项检查
针对施工过程中可能出现的质量问题,开展专项 检查,确保问题得到及时解决。
了解高压线电塔的具体位置、高度、 电压等级以及周围环境情况,包括地 形、地貌、气象条件等。
数据收集
收集与高压线电塔相关的技术资料、 设计图纸、安全规范等,以便对施工 过程中的安全风险进行准确评估。
安全风险评估及应对措施
高压电击风险
评估施工过程中可能产生的高压 电击风险,制定相应的防护措施 ,如穿戴绝缘防护用具、保持安
作技能。
紧急救援培训
培训施工人员掌握基本的紧急救 援技能,如心肺复苏、止血包扎 等,以便在发生意外时能够迅速
进行自救和互救。
资质要求
确保施工人员具备相应的电工操 作证、高处作业证等资质,严禁 无证上岗。同时,要求施工人员 严格遵守安全操作规程和劳动纪
律。
03
高压线电塔安全防护措 施
电塔基础加固与稳定性保障
应急预案制定及演练实施
应急预案制定
01
针对可能发生的触电事故,制定详细的应急预案,明确应急处
置措施和救援流程。
应急演练实施
02
定期组织施工人员进行应急演练,提高应急处置能力,确保在
事故发生时能够迅速、有效地进行救援和处理。
与当地医疗机构合作
03
与当地医疗机构建立合作关系,确保在发生触电事故时能够及
全距离等。
高压线防护施工方案
高压线防护施工方案
一、背景介绍
高压线是一种携带高电压的线路,对于人们的生命安全和健康构成潜在威胁。
为了保障施工人员的安全,必须制定科学合理的高压线防护施工方案。
二、风险评估
在进行高压线施工时,存在着接触高压线导致电击、火灾等安全风险。
依据高压线的电压等级、距离、地形等因素,对施工现场进行风险评估,确定潜在风险及影响范围。
三、施工准备工作
1.确定施工路线,避开高压线区域;
2.安排专业人员进行高压线隐患排查,确保施工区域安全;
3.提前沟通协调相关部门,确保高压线停电时间和范围符合施工需要。
四、高压线防护措施
1.在高压线周围设置警示标识,提醒施工人员注意危险;
2.使用绝缘工具和穿戴绝缘防护服装,减少电击风险;
3.严格遵守高压线停电时间,避免在电力线通电时施工;
4.在高压线下方设置安全警戒区,禁止未经许可的人员进入;
5.施工人员必须接受高压线安全培训,了解应急处理措施。
五、施工结束及清理工作
1.施工结束后,及时清理现场,防止留下垃圾和工具造成二次风险;
2.对施工区域进行全面检查,确保所有设备和工具已经撤离;
3.汇报施工情况,以便后续的安全评估和记录。
六、总结与展望
高压线施工安全是一项重要的工作,需要全面的风险评估和有效的防护措施。
希望未来能够借助先进的技术手段,进一步提升高压线施工的安全水平,确保施工人员的生命安全和健康。
高压线杆下施工安全专项方案范本(二篇)

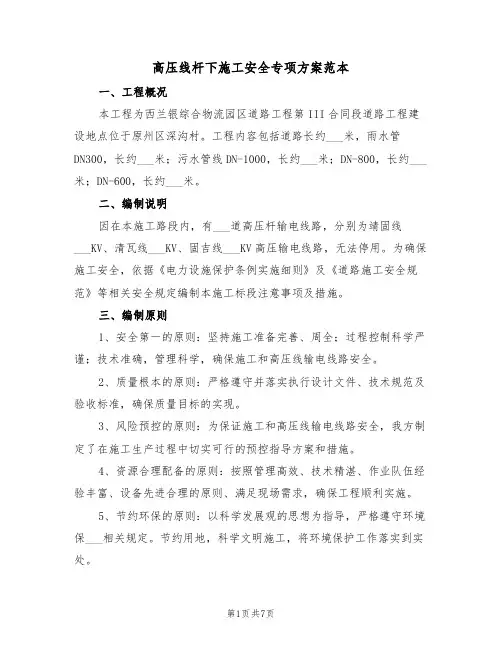

高压线杆下施工安全专项方案范本一、工程概况本工程为西兰银综合物流园区道路工程第III合同段道路工程建设地点位于原州区深沟村。
工程内容包括道路长约___米,雨水管DN300,长约___米;污水管线DN-1000,长约___米;DN-800,长约___米;DN-600,长约___米。
二、编制说明因在本施工路段内,有___道高压杆输电线路,分别为靖固线___KV、清瓦线___KV、固吉线___KV高压输电线路,无法停用。
为确保施工安全,依据《电力设施保护条例实施细则》及《道路施工安全规范》等相关安全规定编制本施工标段注意事项及措施。
三、编制原则1、安全第一的原则:坚持施工准备完善、周全;过程控制科学严谨;技术准确,管理科学,确保施工和高压线输电线路安全。
2、质量根本的原则:严格遵守并落实执行设计文件、技术规范及验收标准,确保质量目标的实现。
3、风险预控的原则:为保证施工和高压线输电线路安全,我方制定了在施工生产过程中切实可行的预控指导方案和措施。
4、资源合理配备的原则:按照管理高效、技术精湛、作业队伍经验丰富、设备先进合理的原则、满足现场需求,确保工程顺利实施。
5、节约环保的原则:以科学发展观的思想为指导,严格遵守环境保___相关规定。
节约用地,科学文明施工,将环境保护工作落实到实处。
四、施工安全管理措施1、贯彻安全第一、预防为主、综合治理的方针,遵守国家和地区安全法律、法规,确保施工现场有序可控。
2、严格执行各种规章制度,并做到责任到人,措施到位,定期检查,整改措施专人负责。
3、执行三级安全教育制度,做好工序交接记录,加强工序前的安全教育,对进场的施工人员进行高压线下安全施工培训教育。
并对施工操作人员进行安全技术交底。
4、建立安全生产巡查制度,定期或不定期对施工现场的安全进行巡查,对查出的问题,进行整改。
5、施工前进行安全隐患排查,对作业进行书面安全技术交底,双方签字确认。
6、施工人员佩戴安全帽,并按规定配备安全防护用品和安全用具。
高压线下施工安全专项施工方案
高压线下施工安全专项施工方案目录一、工程概况 (2)1.1施工现场与周围环境: (2)1.2现场平面图 (3)二、编制范围、依据和原则 (3)高压导线安全距离(供电部门已经确认) (3)1、安全第一的原则 (4)2、质量根本的原则 (4)3、风险预控的原则 (4)4、资源合理配置的原则 (4)5、节约环保的原则 (4)三、工程施工重点、对策 (4)1、深层搅拌桩施工 (5)2、道路排水及路基施工 (5)机械与架空线路的安全距离 (6)四、施工准备 (6)五、安全防护措施 (7)(一)施工准备阶段安全预防措施 (7)(二)其他安全预防措施 (8)六、施工安全管理措施 (8)七、施工中临近高压带电体作业安全风险及风险削减措施 (9)八、发生事故的应急预案 (11)1、建立健全安全保证体系 (11)2、制定安全应急预案 (11)3、目的 (12)4、应急处理程序: (12)5、现场发生事故的处理方法 (13)一、工程概况本工程主要为XXX南侧支路(星湖街-星坊街)工程有几路高压线平行于道路,且水平距离道路中心线(道路设计宽度18米)为10—13米.因此施工过程中必须注意高压线下施工安全防护。
1.1施工现场与周围环境:本道路工程采取水泥搅拌桩处理软地基,以及挖掘机、推土机对道路基层施工。
水泥搅拌桩采用湿喷法,水泥采用42.5级普通硅酸盐水泥,桩径50cm,水泥的掺入量必须大于10%(重量比),根据经验本地区需要大于12%~15%,采用二搅一喷的施工工艺,水泥搅拌桩一般间距1.5m,呈梅花形布置。
其中对高压线路安全造成潜在影响的主要是深层搅拌桩机作业,大型机械高压线下的施工作业易发生高压线触电。
我单位已经于供电单位联系,由于220KV输电线路在短期内不能迁改,为确保正常施工,保证按期完成施工任务,我单位计划采取一定的安全措施保证施工正常进行。
1.2现场平面图二、编制范围、依据和原则㈠、编制范围新建道路上穿越220KV高压线施工的安全防护方案。
高压线下安全专项施工方案
一、编制依据1、编制依据(1)《中华人民共和国建筑法》(2)《中华人民共和国安全生产法》、(3)《建设工程安全生产管理条例》、(4)《安全生产许可证条例》、(5)《中华人民共和国电力法》、(6)《电力设施保护条例》、(7)《施工现场临时用电安全技术规范》JGJ 46-2005。
(8)前期实际调查资料。
2、编制原则(1)安全第一坚持施工准备完善、周全;过程控制科学严谨;技术准确、管理科学,确保既有高压线输电安全。
(2)质量根本严格遵守并落实执行设计文件、技术规范及验收标准,确保质量目标的实现。
(3)风险预控为保证高压线的输电安全,我们在施工生产的每个环节都必须指定切实的预控指导方案和措施。
(4)资源合理配置按照管理人员精干高效、技术人员业务精通、施工队伍经验丰富、施工设备先进合理的原则、满足现场需求,确保工程顺利实施。
3、编制范围北京市冲击钻(潜水钻)桩基础项目后槽施工区域内110KV高压线下施工安全防护方案。
主要包括:冲孔灌注桩施工、土方开挖、混凝土浇筑、基础回填及吊装作业等主体结构施工。
二、工程概况1、工程概况2、环境条件根据现场实测,高压线离地面高度16 m,按照最大安全距离8m计算。
高压线距地面距离约8m以下是安全范围,所以机械设备高度在8m以内都是在安全距离范围内。
三、施工安排1、施工组织机构为了保证本工程的工期、质量、环保、安全目标,保证施工过程中的组织协调,我项目将成立由项目经理、技术负责人、生产经理组成的领导小组,负责项目组织、机械配备、人力资源、材料资金、技术保障的总体协调。
施工组织机构2、安全、质量目标质量目标:(1)主体工程质量“零缺陷”,单位工程一次验收合格率100%;(2)消灭工程质量大事故及以上事故发生,减少避免一般事故发生。
安全文明目标:以“作业零违章、隐患零容忍”为卡控红线,以“员工零死亡、项目零事故”为工作底线。
(1)杜绝一般及以上生产安全责任事故;(2)杜绝火灾责任事故;(3)杜绝特种设备责任事故。
高压线下施工安全专项方案
高压线下施工安全专项施工方案一、编制依据(1)西三环第二标段(西流湖~郑上路)工程施工图及相关设计文件;(2)《中华人民共和国电力法》;(3)《建设工程安全生产管理条例》;(4)《电力设施保护条列》;(5)其他有关安全管理办法。
(6)现场施工环境实地调查情况。
二、编制原则在确保工程质量和施工安全的前提下,力求施工方案的适用性、先进性相结合的原则。
三、适用范围适用于本工区高压线附近及下方的施工作业面。
四、工程概况及周围环境条件(1)工程概况本工程位于河南省郑州市西部地区,呈南北走向,起点K2+699.461位于西三环路与西流湖路交叉口南约16m处,沿线经西三环陇海铁路,终点于K3+600人行天桥处。
在K2+887.586处与规划西站路相交,规划西站路同时下穿QA、QB 两侧辅道和西三环,新增3处箱桥(西站路下穿QA、QB和西三环箱桥,孔径分别2×14.5m,箱桥长度分别为13.6m、13.6m、36.1m)。
本标段内二座人行天桥,规划设计维持现状。
铁路工程设计范围:陇海铁路箱桥及箱桥出入口南北两侧各10米的长度内的支挡结构,桩号为AK0+372.675~AK0+445.395和BK0+384.146~BK0+452.866。
(2)周围环境条件郑州市三环路快速化工程西流湖路~郑上路工程施工区段位于郑州市中原区西三环与陇海铁路交汇处,位于郑州市电厂西侧,二工区承建段下穿陇海铁路QA、QB两侧辅道(除下穿铁路箱涵),及西站路下穿西三环箱桥(下穿陇海铁路箱桥除外)。
海森小区,豪德置业、监狱、监狱家属院、陈伍寨村、柿园、西流湖公园、中州盆景园等商业、住宅、旅游综合区域,施工环境功能区为城市。
五、安全方针、目标以“安全第一、预防为主”为指导方针,以“从严治本、基础取胜”为指导思想,以创建安全标准工地为载体,落实安全生产逐级负责制,强基达标,强化管理,以控制惯性事故的发生为重点,杜绝施工重大责任事故的发生,以坚持规范管理和日常安全检查为手段,积极开展事故预想、预防,认真落实施工安全措施,使安全生产始终处于有序可控状态。
高压线下施工安全专项方案及防护措施
高压线下施工安全专项方案及防护措施本文旨在解决高压线下施工的安全问题,制定一套安全防护方案,以便更好地进行施工,为建设者提供更安全更稳定的工作环境。
在施工现场,最重要的是安全,考虑到高压线下施工的安全性,必须结合行业特点,采取一定的安全措施,以避免潜在的危险。
高压线下施工的安全措施可以分为四大类:1、员工安全:要求施工人员拥有必要的技术能力,携带必要的安全防护工具,做好安全防护,如防护眼镜、耳塞、手套等;2、安全警示标志:要求在施工地点设置相应的安全警示标志,严格遵守施工安全规定,维护安全;3、防止接触电压过高:必须检查施工设备的绝缘性,防止电压过高,以防止出现安全事故;4、环境控制:施工地点要进行适当的气质检测,确保现场温、湿度等参数的合理性,保证施工的安全性。
另外,在施工过程中,必须对现场安全情况进行实时监控,及时发现问题,采取相应的措施,以防止意外发生。
施工人员也应该掌握灭火、抢险等技能,以便在遇到紧急情况时及时处理。
总之,在高压线下施工中,为了保证施工安全,不仅应加强安全管理,而且要严格执行安全措施,切实做好安全防护以及安全技能培训,以防止安全事故的发生。
高压线下施工安全专项方案的制定与实施,在得到依法批准后便可开始进行。
具体的安全防护措施有:1、确保施工人员拥有相应的技术能力,携带必要的安全防护工具,如防护眼镜、耳塞、手套等;2、设置相应的安全警示标志,严格执行施工安全规定,维护工作现场的安全秩序;3、检查施工设备的绝缘性,防止电压过高,以防止安全事故的发生;4、施工地点要进行适当的气质检测,确保现场温度、湿度等参数的合理性,保证施工的安全性;5、对施工现场的安全情况进行实时监控,及时发现问题,采取相应的措施,以防止意外发生;6、要求施工人员掌握灭火、抢等技能,以便在遇到紧急情况时及时处理。
以上就是《高压线下施工安全专项方案及防护措施》,希望能够为施工及建设者提供更安全更稳定的工作环境,并为施工中可能出现的风险和意外事故把关。
高压线下施工安全专项方案及防护措施
高压线下施工安全专项方案及防护措施高压线下施工安全是现代社会发展中至关重要的一项内容。
为确保施工安全,必须认真制定高压线下施工安全专项方案及防护措施。
此文主要介绍高压线下施工安全专项方案及防护措施,以确保施工安全。
一、施工安全管理1、建立施工安全管理制度和机制。
施工安全管理制度是实施施工安全的前提,必须要明晰安全管理的职责分工及权责,确保施工安全。
2、建立安全监督体系。
结合施工现场管理人员的特点,对施工安全重点的地方要及时到现场和施工管理人员进行检查,及时纠正问题,保证施工安全。
3、健全事故调查制度。
施工中如发生事故,要立即停止工作,采取必要的措施限制事故范围,及时调查处理,分析原因,纠正问题,避免事故再次发生。
二、高压线下施工安全防护措施1、施工前的准备工作要到位。
施工前必须进行详细的规划、审批和准备工作,确保施工安全。
2、施工现场安全防护措施要到位。
在高压线下施工其中不仅需要绝缘器、绝缘电线和设备完好,还需要严格按照有关安全规定,对施工现场进行安全防护,确保施工安全。
3、施工技术人员应遵循安全操作规程。
施工技术人员必须掌握高压线下施工的专业知识,熟练掌握安全操作规程,确保施工安全。
4、设备保护要到位。
在施工过程中要及时检查接地装置、避雷器、接地引下线、屏蔽罩和绝缘线等设备,以及配电箱、开关柜、变压器和电容器等空调设备,确保施工安全。
三、安全监督检查1、进行定期安全检查。
在施工现场,要定期对施工安全状况,安全设施,安全防护设施以及施工技术人员的专业技能进行检查,确保施工安全。
2、进行抽查专项检查。
定期对一些重要施工现场进行安全检查,抽查施工技术人员的安全操作技能,确保施工安全。
3、检查施工质量。
定期检查施工质量,严格按照施工计划进行,确保施工质量。
综上所述,高压线下施工安全专项方案及防护措施就是建立施工安全管理制度和机制,建立安全监督体系,健全事故调查制度,施工前的准备工作要到位,施工现场安全防护措施要到位,施工技术人员应遵循安全操作规程,设备保护要到位,以及定期安全检查,抽查专项检查,检查施工质量等内容。
高压线下施工安全专项方案
高压线下施工安全专项方案1. 引言高压线下施工是一项重要且危险的工作。
为保障工人和周围人员的生命安全,必须制定一套科学且有效的安全专项方案。
本文将详细介绍高压线下施工的安全管理措施和风险预防措施,以及万一事故发生时的应急救援预案。
2. 安全管理措施2.1 管理人员责任•按照国家和地方相关法律法规的要求,制定并执行高压线下施工安全管理制度;•负责协调与高压线有关的各方利益相关者,确保施工过程中的安全;•组织进行高压线下施工前的安全培训,确保施工人员具备必要的安全意识和技能;•定期检查和审查施工现场的安全措施,并进行改进。
2.2 作业人员责任•在高压线下施工前,应接受相关的安全培训,了解高压线下施工的危险性和安全操作规程;•严格遵守安全操作规程,按照规定使用个人防护装备,并配备必要的安全工器具;•在施工现场时,始终保持高度警惕,确保自身和他人的安全;•发现安全隐患时,应及时上报,并配合管理人员采取相应的措施。
2.3 施工现场布置•在施工现场周围设置明显的警示标志,警示标志中需包含高压线的位置和安全距离;•建立起高压线附近的施工安全区域,禁止他人进入;•在施工现场设置火灾报警设备和灭火器材,以及急救设备。
2.4 施工操作规程•在高压线下施工时,严禁直接接触或擦挨高压线;•因需施工接触高压线时,应采取绝缘手套、绝缘工具等防护措施;•在施工现场应设立专门的指挥员或负责人,负责指挥施工操作,并确保操作规程的执行;•在施工现场进行安全交底,并加强协调沟通,确保施工人员都了解工作任务、风险控制等内容。
3. 风险预防措施3.1 工作风险评估•在施工前,应进行详细的工作场所风险评估,确定高压线下施工的主要风险因素;•针对不同的风险因素,制定相应的预防措施,确保施工过程中风险可控。
3.2 安全防护装备•施工人员必须配备符合国家标准的个人防护装备,包括绝缘手套、绝缘靴、安全帽、防护眼镜等;•施工工具也需要具备防护功能,如带绝缘套和漏电保护装置的工具。
高压线下施工安全专项方案
高压线下施工安全专项施工方案一、编制依据(1)光谷三路(沪渝高速-凤莲大道)工程施工图及相关设计文件;(2)《中华人民共和国电力法》;(3)《建设工程安全生产管理条例》;(4)《电力设施保护条列》;(5)其他有关安全管理办法。
(6)现场施工环境实地调查情况。
二、编制原则在确保工程质量和施工安全的前提下,力求施工方案的适用性、先进性相结合的原则。
三、适用范围适用于本地区高压线附近及下方的施工作业面。
四、工程概况及周围环境条件(1)工程概况光谷三路位于东湖示范区范围,是东湖示范区与青山及江夏地区联系的主要通道,在示范区内部是联系生物创新园,光谷现代服务中心,新能源产业园、富士康产业园、光电产业园及中华产业园等区域的南北向交通性城市主干路。
本次设计道路全线长约4KM,南起凤莲大道,北至沪渝高速公路,道路设计红线宽50-60.5m,全线范围内地势起伏较大,整体上呈中间高两侧低的态势。
施工图设计起点接武汉市政院完成的光谷三路跨沪渝高速段,本次设计起点桩号为A0+627,高架桥梁段终点桩号为A2+260,高架桥长度为1633m,道路段终点桩号为A4+411.711;道路段长为3784.711m,其中,A0+627~泉岗北路段(A0+850.732)两侧仅有人行道+骑行带,在泉岗中路至泉岗北路段两侧分别有一匝道进出主线高架,宽8m,E匝道长为272.537m,W匝道长为269.463m。
(2)周围环境条件施工区域内有芦苇荡,芦苇荡周围有高压铁塔需要迁移,本次施工的难度在于清理芦苇荡里面的淤泥及吊装做业。
五、安全方针、目标以“安全第一、预防为主”为指导方针,以“从严治本、基础取胜”为指导思想,以创建安全标准工地为载体,落实安全生产逐级负责制,强基达标,强化管理,以控制惯性事故的发生为重点,杜绝施工重大责任事故的发生,以坚持规范管理和日常安全检查为手段,积极开展事故预想、预防,认真落实施工安全措施,使安全生产始终处于有序可控状态。
施工方案-高压线下施工安全专项方案
广州市轨道交通二十一号线镇龙车辆段施工Ⅰ标工程高压线下施工安全专项方案编制:审核:审批:中铁二局股份有限公司广州市镇龙车辆段工程项目经理部二○一四年二月目录一、编制依据 (1)二、受高压线影响概况 (1)2.1、受高压线影响范围 (1)三、编制原则 (2)3.1、规范要求 (2)3.2、施工原则 (2)四、施工组织防护措施 (3)4.1、搅拌桩施工 (3)4.2、土方回填 (3)4.3、起重吊装作业 (4)五、安全方针、目标 (4)六、安全措施 (5)6.1、标识标牌 (5)6.2、作业人员的安全教育与自我防护 (5)6.3、施工机械 (5)七、特殊天气作业措施 (5)八、事故应急预案 (6)8.1、目的 (6)8.2、组织机构及职责 (6)8.3、触电事故应急措施 (6)8.4应急物资 (9)8.5、通讯联络 (9)一、编制依据1、《广州市轨道交通二十一号线镇龙车辆段1标工程车辆段实施性施工组织》2、现有施工图纸3、《施工现场临时用电安全技术规范》(JGJ46-2005)二、受高压线影响概况2.1、受高压线影响范围受高压线影响范围示意图如下现状10KV架空线2.3、受10KV 高压线影响里程土方回填搅拌桩 搅拌桩现场高压线距离地面8~10米受10KV高压线影响里程统计表(表一)三、编制原则在确保工程质量和施工安全的前提下,力求施工方案的适用性、先进性相结合的原则。
3.1、规范要求遵照《施工现场临时用电安全技术规范》(JGJ46-2005)要求各施工机械在线路保护区内作业时,机械的任何部位必须符合以下安全净空距离的规定:各施工机械与架空电力线路边缘的最小安全净空距离(表二)搅拌桩本身高度为20m,作业一区安全距离不满足规范要求,需在高压线迁改后才可以进行施工。
3.2、施工原则3.2.1、安全第一的原则坚持施工准备完善、周全;过程控制科学严谨;技术准确、管理科学、确保既有高压线输电安全。
3.2.2、风险预控的原则为保证高压线的输电安全,我们在施工生产的每个环节都必须指定切实的预控指导方案和措施。
高压线下施工方案
XXX工程高压线下施工方案编制:审核:审批:XX有限公司XX年XX月XX日一、编制依据(1)施工图及相关设计文件;(2)《中华人民共和国电力法》;(3)《建设工程安全生产管理条例》;(4)《电力设施保护条例》;(5)《湖北省电力设施建设与保护条例》(6)其他有关安全管理办法。
(7)现场施工环境实地调查情况。
二、编制原则1、严格遵守规范、规程和规则等技术标准的原则。
各项施工技术规范、规程和规则是指导工程施工的权威性行业标准,方案编制将严格遵守这些标准。
2、确保工程质量和施工安全的原则。
3、力求施工方案的适用性、先进性相结合的原则。
三、适用范围适用于XXXX高压线下施工作业面。
四、工程概况本工程位于XX,现处于桩基施工阶段,根据XX桩位布置图及现场实地情况,发现局部区域桩位离220千伏高压电塔比较相近(距离不足6米),且在该构筑物后期施工过程中需安装塔吊等垂直运输机械,为确保该项目的安全施工,特制定本方案。
1、本工程施工范围内可能影响施工的高压电力线路主要有三处,分别为塔1、塔2、塔3,各高压线主要指标如下表:主要高压线路表各高压线下施工内容分别为:塔1处主要施工内容为钻孔桩;塔2、塔3处主要施工内容均为施工场地平整。
本工程中主要影响的施工工序有:塔1处高效沉淀池西南角桩基施工和后期塔吊吊装运输作业。
所以本方案将着重诉述高压线下沉淀池桩基施工。
2、现场高压线(红色线)实况如下图:XXX图略3、高压线主要影响区域如下图(图中阴影部分为受塔1高压线影响区域):XXX图略五、施工安排及工期安排1、施工准备及安排:1.1熟悉、审查图纸及相关文件,贯彻设计意图。
1.2掌握地形、地质、水文条件,作好安全施工准备。
1.3机、料、人的准备以及劳动力的组织和计划。
1.4对挖机、钻机、装载机、平地机、运输车辆等大型机械司机进行安全教育及告之高压线路危险点。
1.5在电力线路保护区内施工作业,所用机械设备均要有可靠的接地措施,具体由项目部安全员与电工检查落实。
高压线下施工安全专项方案
高压线下施工安全专项方案目的:为确保高压线下施工的安全,防止事故发生,制定以下专项方案:一、施工前的准备工作1.1. 安全培训:施工人员需参加高压线下施工安全培训,了解相关安全规范和操作规程。
1.2. 资料查阅:施工人员需查阅相关施工图纸、线路布置图以及相关安全操作手册等资料。
1.3. 施工方案编制:根据实际情况编制详细的施工方案,明确施工区域、施工人员分工、安全措施及紧急救援措施等。
二、施工过程中的安全措施2.1. 施工区域的标识与设置:明确标示施工区域,并设置明显的警示标识,防止无关人员进入。
2.2. 防护设施的设置:根据施工需要,设置安全防护设施,包括警示线、警示牌、护栏等,确保施工现场的安全。
2.3. 施工操作规范:施工人员必须按照操作规范进行作业,并遵守相关安全操作要求。
2.4. 用电安全:严格按照规定的电压和电流进行操作,避免电击事故的发生。
2.5. 火源控制:禁止在施工现场使用明火,严禁吸烟,并设置专用的吸烟区域。
2.6. 禁止擅自搭设脚手架或爬高:施工人员禁止擅自搭设脚手架或使用其他方式爬高,必须使用规定的安全装备。
2.7. 天气情况监测:施工前需关注天气预报,防止恶劣天气对施工安全造成影响。
三、紧急救援措施3.1. 紧急救援设备配备:现场配备必要的急救设备,包括急救箱、自动体外除颤器等。
3.2. 应急预案:制定详细的应急预案,明确各种紧急情况下的应对措施和责任分工。
3.3. 应急演练:定期组织应急演练,确保施工人员熟悉并能够正确应对各种紧急情况。
四、施工后的安全整改与总结4.1. 安全检查与整改:施工结束后进行安全检查,及时发现并整改存在的安全隐患。
4.2. 安全经验总结:根据施工过程中的安全经验,总结经验教训,不断提升施工安全水平。
4.3. 相关文件的归档:归档施工方案、安全检查记录、救援演练记录等相关文件,作为记录和参考。
220KV高压线底下施工专项安全方案
水利水电工程局平罗县河东地区(黄河水厂)供水一期(一阶段)水源土建安装工程220KV/110KV高压线下施工专项安全方案平罗县河东地区(黄河水厂)供水一期(一阶段) 水源土建安装工程项目部2016年9月3日目录一、编制依据------------------------------------------------- 3二、工程概况------------------------------------------------- 3三、方案选择------------------------------------------------- 41、施工现场与周围环境------------------------------------------------- 42、现场平面图与断面图----------------------------------------------------------------------------43、现场情况分析------------------------------------------------------- 64、方案选择-------------------------------------------------------------------------------------------6四、主要措施及技术方法--------------------------------------- 61、降低施工便道-----------------------------------------------------------------------------------62、吊车操作要求-----------------------------------------------------------------------------------7五、安全生产措施--------------------------------------------- 71、安全措施和要求----------------------------------------------------- 72、安全管理小组------------------------------------------------------- 8一、编制依据1、《电力建设安全工作规程》2、《施工现场临时用电安全技术规》3、当地供电所以提供的数据4、现场实际情况5、设计图纸和说明6、施工组织设计7、我公司有关施工经验二、工程概况平罗县河东地区(黄河水厂)供水一期(一阶段)工程水源土建安装工程位于平罗县河东地区,主要是向平罗县河东工业园区供应工业及生活用水。
高压线下作业安全工作预案
一、总则1.1 编制目的为确保高压线下作业的安全,预防事故发生,保障作业人员的人身安全和设备财产安全,特制定本预案。
1.2 适用范围本预案适用于公司所有在高压线下进行的施工作业,包括但不限于建筑、安装、维修、拆除等。
1.3 工作原则(1)安全第一,预防为主;(2)责任到人,严格执行;(3)科学管理,持续改进。
二、组织机构及职责2.1 成立高压线下作业安全领导小组组长:公司总经理副组长:安全总监成员:各部门负责人、安全员2.2 安全领导小组职责(1)负责组织制定高压线下作业安全工作预案;(2)负责对高压线下作业进行安全检查和监督;(3)负责处理高压线下作业安全事故;(4)负责对高压线下作业安全工作进行总结和改进。
2.3 各部门职责(1)施工部门:负责组织施工,确保施工安全;(2)安全部门:负责高压线下作业安全监督、检查和培训;(3)设备管理部门:负责高压线路设备的维护、保养和检修;(4)人力资源部门:负责组织高压线下作业人员的安全教育培训。
三、安全措施3.1 作业前的安全准备(1)对高压线路进行安全检查,确保线路绝缘良好,无破损;(2)对作业人员进行安全教育和培训,提高安全意识;(3)制定详细的施工方案和安全措施,并经安全领导小组审批;(4)在高压线下作业区域设置安全警戒线,并设立警示标志。
3.2 作业中的安全措施(1)作业人员必须穿戴符合国家标准的安全防护用品;(2)设置专人监护,确保作业人员安全;(3)严格控制作业人员与高压线路的安全距离,根据电压等级确定最小安全距离;(4)禁止在高压线路下方进行挖坑、堆放物品等可能影响线路安全的作业;(5)禁止作业人员擅自移动、拆除或损坏高压线路设施。
3.3 作业后的安全措施(1)作业结束后,对作业现场进行全面检查,确保无安全隐患;(2)对高压线路进行巡查,发现异常情况立即报告并采取措施;(3)清理作业现场,恢复原状。
四、应急处理4.1 事故报告发生高压线下作业事故时,事故现场人员应立即向安全领导小组报告,并启动应急预案。
330kV高压线下施工安全专项方案
目录1.编制依据及范围 (1)1.1编制依据 (1)1.2编制范围 (1)2.工程概况 (1)3.施工方案 (2)3.1总体方案 (2)3.2安全施工重点 (2)3.3渡槽槽身施工 (3)3.3.1工艺流程 (3)3.3.2槽身施工组织及管理 (3)3.3.3槽机过跨及槽身施工方案 (3)4.施工安全措施及保障体系 (5)4.1安全保证体系 (5)4.2施工安全管理措施 (7)4.3槽机施工安全技术措施 (8)4.4浇筑砼技术安全措施 (8)5. 应急救援方案 (8)附件1: (13)附件2: (14)附件3: (15)附件4: (16)宝鸡峡灌区漆水河倒虹改建工程高压线下施工安全专项方案(渡槽10跨、9跨)中铁十七局集团宝鸡峡灌区漆水河倒虹改建工程施工Ⅰ标项目部二○一九年三月330kV高压线下施工安全专项方案1.编制依据及范围1.1编制依据1)施工现场实际情况及有关高压电线相关资料;2)《建筑安装工人安全技术操作规程》(80)建工劳字第24号3)《建筑机械使用安全技术规程》JGJ33-20124)《施工现场临时用电安全技术规范》JGJ46-2005(J405-2005)5)《槽机安全操作规程》6)《汽车泵安全操作规程》7)《电焊工操作规程》8)《中华人民共和国电力法》;《电力设施保护条例实施细则》1.2编制范围宝鸡峡灌区漆水河倒虹改建工程施工Ⅰ标渡槽10跨、9跨施工范围。
2.工程概况漆水河倒虹改建工程起点为宝鸡峡灌区北干渠设计桩号23+493处,终点为宝鸡峡灌区北干渠设计桩号24+428处。
改建前改造段工程总长为935m。
改建工程由进口明渠、渡槽段及出口明渠组成,长度分别为68m、480m及175m,总长723m。
漆水河渡槽跨越漆水河,梁式渡槽长420m,共14跨。
渡槽为C50预应力混凝土U形槽简支结构,单跨长30m,渡槽净宽4.8m,净高2.8m。
本工程渡槽10跨、9跨位于高压架空线影响范围内,该高压线南北向贯穿槽身10跨、9跨全部范围,高压架空电线在该范围内分别都有2座电塔(临近塔是段凌线064号),目前该高压线无法停用。
高压线防护专项施工方案
高压线防护专项施工方案一、项目背景随着城市化进程的不断加快,高压线的建设和维护工程也越来越频繁。
高压线施工工地处于高压电力设备周围,存在较大的安全隐患。
为了保障施工人员的生命安全和工程顺利进行,编制专项施工方案是十分必要的。
二、施工区域划分1.施工区域分为内部区域和外部区域两部分。
2.内部区域为高压线周围50米范围内,外部区域则是内部区域以外的区域。
三、内部区域防护措施1.内部区域划定后,应先进行安全警示标识,明确施工区域范围。
2.围挡围网设置:内部区域建立围挡围网,保证施工人员不擅自进入高压线周围区域。
3.工作人员安全防护:施工人员需佩戴符合标准的绝缘安全帽、绝缘手套和绝缘靴。
4.施工设备要求:使用绝缘材料制作的工具和设备,保证施工工具不会发生漏电。
5.实施定期检查:加强对内部区域的巡查频率,确保防护设施的完好性和有效性。
四、外部区域防护措施1.外部区域警示标识:在外部区域周边设置明显的警示标识,提醒通行人员注意高压线存在风险。
2.临时迁移电线:如有必要,可对高压线进行局部迁移,减少影响施工的危险因素。
3.通行道路设置:确保外部区域有明确的通行道路,规范人员和车辆的通行流线。
4.安全培训:对外部区域施工人员进行安全防护的培训和教育,提高安全意识。
五、施工结束后的清理工作1.内部区域清理:施工结束后,清除内部区域的围挡围网和其他安全设施。
2.外部区域恢复:恢复迁移的高压线到原位,清理通行道路和警示标识。
3.安全评估:对施工过程进行安全评估,总结经验教训,为下次施工提供参考。
结语高压线防护专项施工方案的制定和实施,是保障施工安全、提高工程质量的重要举措。
只有严格遵守相关规定和要求,才能最大限度地确保施工人员和项目的安全。
希望通过本方案的实施,能够有效降低高压线施工过程中的安全风险,保障人员和设备的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高压线下施工安全专项方案一、编制依据及编制原则1.1编制依据1)《中华人民共和国安全生产法》2)《中华人民共和国消防法》3)《施工现场临时用电安全技术规范》(JGJ46-2005)4)项目部《安全生产管理办法》5)现场施工环境实地调查。
1.2编制原则1)严格遵守规范、规程和规则等技术标准的原则。
各项施工技术规范、规程和规则是指导工程施工的权威性行业标准,方案编制将严格遵守这些标准。
2)确保工程质量和施工安全的原则。
3)力求施工方案的适用性、先进性相结合的原则。
二、适用范围适用于陇海路西延(西南绕城高速至S232)快速通道新建工程K10+014丁店溢洪道中桥高压线下方施工作业面。
三、施工概况及周围环境条件本工程右幅桥墩处上空有500千伏高压线横桥向通过,输电线路距地面距离21米,该桥梁为3×30米预应力箱梁桥,下部结构由钻孔灌注桩群桩基础、承台、立柱、盖梁组成,上部结构为预制箱梁,桥面系由防水层、保护层、桥梁伸缩缝、防护墙等组成。
四、安全目标坚持“安全第一,预防为主”的方针,建立健全安全管理组织机构,完善安全生产保证体系,杜绝安全特别重大、重大、大事故,杜绝死亡事故,防止一般事故的发生,消灭一切责任事故,确保人民生命财产不受损害,创建安全生产标准工地。
安全用电目标:杜绝触电亡人事故,杜绝违章作业、违章指挥。
五、施工准备1、熟悉、审查图纸及相关文件,贯彻设计意图。
2、掌握地形、地质、水文条件,作好安全施工准备。
3、机、料、人的准备以及劳动力的组织和计划。
4、对吊车、钻机等大型机械司机进行安全教育及告之高压线路危险点。
5、在电力线路保护区内施工作业,所用机械设备要有可靠的接地措施,具体由项目部安质部与电工检查落实。
6、防护区内施工现场安全防护员为专职安全人员,有安全员证。
六、安全控制措施6.1、组织措施为保证高压线下各项施工顺利进行,项目部成立了以项目经理为组长的高压线下施工安全领导小组,建立值班制度,负责安排、管理、落实、检查高压线下施工工作,责任到人,对发现问题及时整改,做到分工明确、责任到人、组织有力、行动迅速。
领导小组成员:组长:马哲副组长:张红军张文俊组员:杨春芽郝鹏波王利中6.2、管理措施1、遵守国家和地方安全法律、法规,确保施工现场有序可控。
2、严格按照公司的各种规定执行,并做到责任到人,措施到位,定期检查有效,整改措施专人负责,各项工作的运作记录完整真实。
3、执行三级安全教育制度,并作好登记,变换工种及工序前应接受所从事工种、工序的安全教育。
对进场的施工人员进行高压线下安全施工培训教育,技术人员要对施工操作人员作好安全技术交底,让现场所有施工人员认识到高压线下施工安全的重要性。
4、建立安全生产巡查制度,定期或不定期地对施工现场的安全进行巡查,对查出的问题,下达“安全隐患通知书”,限期责令整改,整改要定人、定时间、定措施。
”5、施工前技术人员应在易发事故的部位或工点,对作业组进行书面安全技术交底,并双方签字确认。
6、特种作业人员,要按照《安全生产条例》中有关要求,佩戴安全防护用品,必须戴好安全帽、穿戴绝缘手套、穿防护鞋、绝缘衣服才能进行施工,严禁穿拖鞋进入施工现场,必须持证上岗。
7、施工现场必须有安全警示标志,并在高压线下采用红色标杆标示出安全施工净空高度。
8、加强施工人员的安全思想教育,对施工人员要100%进行上岗前的安全规章制度培训。
9、凡从事特种车辆驾驶或操作的人员,必须经过政府职能部门的专业培训,持证上岗,专人进行指挥,施工高度不得高于安全作业空间,防止施工机械碰触高压线。
10、针对每个工序,特别注意施工高度,桩基施工时,采用钢筋笼分节制作、分节安装的方案,吊车进行其他作业时,必须有专人负责指挥,有施工负责人、安全人员盯控。
11、任何作业人员不得在高压线15米范围内设高长杆件、存放油料、化工、氧气、乙炔等易燃易爆物品,不得在既有高压线杆周围开挖及取土,在50米范围内使用电气设备必须接地,防止产生高压电磁场。
12、施工前通知电力设施产权单位派技术人员现场核实指导,确认后方能施工。
6.3、施工准备阶段安全预防措施1、钢筋笼吊放过程风险大,隐患多,是施工重点控制环节之一。
因此,在施工准备阶段对钢筋工程施工的各个环节作业人员都要进行岗前安全操作培训。
2、选责任心强、业务精干、思想素质优秀的工区管理人员,充实到施工生产一线,切实保证现场施工组织管理。
3、进入高压线作业区域配专职安全员对施工现场不间断巡逻监控。
4、墩柱、盖梁施工时,为保证吊车起吊高度不超高,在施工过程中进行双控,首先吊车在地面水平出杆,然后用红色反光胶条做好标识,起吊重物时出杆长度不能超过红色胶条,其次根据确定的安全距离做长警戒绳,系在吊车大臂顶部和尾部,控制出杆长度不超过安全距离。
起吊钢筋、模板等高度除按照上述方法控制外,在两侧支架上部两侧分别立2根绝缘木杆,木杆顶距高压线距离不小于14米,用彩条旗将木杆顶部各个方向连接,木杆顶部挂警示灯,保证所有施工高度不超过警戒线。
6.3.1、施工安全预防措施1、危险源吊车的起重作业、焊接作业等。
2、起重作业要求(1)检查起重机的各部润滑是否充足,操作手柄、制动器踏板及其他操纵装置是否正常,是否在安全位置;检查各机构零件应完好无损,螺栓牢固可靠。
(2)起吊时,必须先试吊,即将重物吊离地面10-30cm, 检查整机稳定性、制动器的可靠性,确认无误后方可起升作业。
卷筒上钢丝绳不应重迭或打结,放绳时,在卷筒上的钢丝绳不应小于2-3圈。
(3)起重作业过程中,司机不得离开岗位,如有特殊情况必须将重物放在地面再离开。
(4)起吊重物时,不得落臂,落臂时,油门小,抬臂时,油门大。
(5)要求起重作业场地坡度不应超过3度,否则在回转时会导致翻车事故。
(6)当起吊接近额定重量时,吊臂左右旋转角度各不能超过45度,且不能吊离地面0.5m以上的空中回转,在一般情况下,不准横吊,以防翻车。
(7)司机与作业点必须通视,并且有专人配合吊装,防止吊装过程中侵入高压线警戒范围。
3、施工防护规定在施工过程中,必须制定安全操作规程和安全检查制度,严格执行,随时检查,并有必要的安全保护设施,凡从事电工、电焊工等特种作业人员,必须接受特种作业安全培训,通过考试合格持证才能上岗操作,以避免发生各类事故。
墩顶及梁顶安全网要绑扎牢靠,以防大风天气吹到高压线上,造成线路短路。
吊车起吊要在监护人员和安全人员的监控下进行,确保在安全范围内施工。
6.3.2、其他安全预防措施1、现场所有的弃物、覆盖物均要压实,避免刮风卷起造成危险。
2、高压线附近不得存储易燃、易爆物。
3、高压线下不得堆土、堆废弃物。
4、所有的施工人员不得攀爬高压线铁塔,禁止向高压线投掷物品。
5、禁止在高压线下及防护区域内住人。
6、在阴天、雷、雨、雪、雾、大风等恶劣天气情况下,必须停止一切施工,施工人员禁止在塔基10m范围内逗留。
7、要对施工现场的拉线、电杆、塔基等设防撞墩进行保护。
8、严格遵守水平、垂直安全距离的规定。
9、禁止在夜间进行输电线路下方的各类施工作业,施工时间规定在5:00-19:00。
七、施工应急应对措施7.1、建立健全安全保证体系项目经理为安全生产第一责任人,以安全总监为首的安全质量部,是安全生产的直接负责部门。
现场负责人为现场安全生产第一责任人,技术负责人和专业负责人为专业安全工程师,下设安全生产小组,班组设兼职安全员跟班作业,形成自上而下的安全保证体系,责任明确,落实到人。
安全领导小组以施工安全、人员安全、财产安全为工作职责,层层签订安全责任书,严格遵守有关安全生产和劳动保护方面的法律法规和技术标准,建立健全安全生产管理制度,定期检查安全生产情况,召开安全会议,发现问题及时解决,指定安全规划,搞好安全教育,消除事故隐患,把事故苗头消灭在萌芽状态。
7.2、制定安全应急预案项目应急领导小组:组长:马哲联系电话:XX副组长:张文俊联系电话:XX成员组成:杨春芽郝鹏波王利中7.3、各种灾害、事故、事件紧急情况应急岗位职责(1)工程事故组长职责:责任现场勘察,召集队伍,调动资源,下达任务。
副组长职责:责任指定抢修方案,解决抢修过程中的技术问题,向组长提出资源计划。
工程抢修组职责:负责组织人员、重要物资及时有序的疏散到安全区,对危险区域进行隔离,组织实施工程抢修方案。
救护组职责:负责组织抢修机具、材料的调配,受组长的指挥。
外部协调组职责:负责组织联系社会救助,协调外援的抢修工作。
(2)伤亡事故组长职责:准确掌握事故动态,正确指挥抢险队伍,控制事故蔓延发展。
副组长职责:快速反映,及时了解事故向组长汇报,并协调指挥抢险。
通讯联络组职责:快速经事故情况向总指挥汇报,及时联络救援人员、车辆和物资。
现场疏导组职责:及时、稳定地疏散现场人员,正确快速引导救护车辆。
运输队职责:以快速的速度安全地运送伤员和救援物资、及时投入救援抢险。
应急行动组职责:加强日常演练,发生紧急情况快速到位,对伤员正确施救。
7.4、落实安全保证措施认真执行国家、空港建设办及公司有关安全生产的法规,严格遵守安全生产规章制度。
贯彻“安全第一、预防为主”的方针,就能够各项规章制度、操作规程落实到位。
为保证各项安全技术措施落实,建立完善安全生产责任制度,做到分工明确,责任到人。
各级成立第一管理者为组长的安全工作领导小组,工区及施工队设安全员若干名,工班设兼职安全员一名;层层签订安全包保责任状,形成齐抓齐管、群防群治管理局面。
针对工程特点,搞好安全教育,提高全员安全意识,严格遵守有关安全生产和劳动保护方面的法律法规和技术标准。
建立健全安全生产管理制度,定期检查和召开会议,发现问题及时解决,消除事故隐患。
坚持“安全第一,预防为主”的方针,建立健全安全生产保证体系和安全生产规章制度,制定行之有效的安全技术措施,完善安全生产内业资料管理,开展安全标准工地建设和安全生产检查活动。
加强安全教育工作,开工前组织施工人员认真学习《安全规则》,特种作业人员必须持证上岗;所有施工现场人员必须戴安全帽,否则不准进场。
实行工前安全技术交底,工种安全检查,工后安全生产评定制度。
防护员必须为单位正式职工,且须经过培训考核并取得合格证方可上岗,否则不准上岗。
防护员、联络员指定专人,视觉、听觉有缺陷或语言不清楚者,均不得担任防护工作。
防护员在执行防护工作时,必须坚守岗位,如因事暂时离开岗位时应有合格人员代替。
施工临时构筑物时不影响行车了望,各种宣传、警示标志不与行车信号相干扰,夜间照明设施不影响信号显示。
安全保证体系思想保证强有力的组织措施保证 制度保证 经济保证提高安全意识组织保证措施保证各项安全 生产制度 防高处坠落措施防触电、防火灾措施防 交通 措 施放设备伤害措施月季年安全检查制度各工种安全生产制度安全总结评比制度监督检查奖罚分明经济兑现安 全 责任制施工技术安全 规则教育事事讲安全 处处有保障安全生产、事事相关、人人有责 确保施工全过程安全目标的实现三 级 教 育系统安全教育安全第一 预防为主各业务部门各级安全监察员班 组 安全员实 现 安全生产系统安全警示消 除事故隐患图1 安全保证体系图。
