2015一级建造师《市政实务》考试答案
2015年一级建造师市政答案及解读

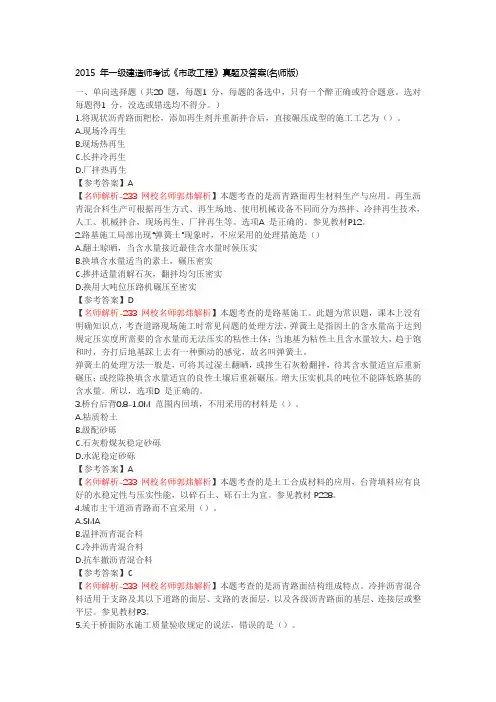

2015 年一级建造师考试《市政工程》真题及答案(名师版)一、单向选择题(共20 题,每题1 分,每题的备选中,只有一个醉正确或符合题意。
选对每题得1 分,没选或错选均不得分。
)1.将现状沥青路面粑松,添加再生剂并重新拌合后,直接碾压成型的施工工艺为()。
A.现场冷再生B.现场热再生C.长拌冷再生D.厂拌热再生【参考答案】A【名师解析-233 网校名师郭炜解析】本题考查的是沥青路面再生材料生产与应用。
再生沥青混合料生产可根据再生方式、再生场地、使用机械设备不同而分为热拌、冷拌再生技术,人工、机械拌合,现场再生、厂拌再生等。
选项A 是正确的。
参见教材P12。
2.路基施工局部出现“弹簧土”现象时,不应采用的处理措施是()A.翻土晾晒,当含水量接近最佳含水量时候压实B.换填含水量适当的素土,碾压密实C.掺拌适量消解石灰,翻拌均匀压密实D.换用大吨位压路机碾压至密实【参考答案】D【名师解析-233 网校名师郭炜解析】本题考查的是路基施工。
此题为常识题,课本上没有明确知识点,考查道路现场施工时常见问题的处理方法,弹簧土是指因土的含水量高于达到规定压实度所需要的含水量而无法压实的粘性土体;当地基为粘性土且含水量较大,趋于饱和时,夯打后地基踩上去有一种颤动的感觉,故名叫弹簧土。
弹簧土的处理方法一般是,可将其过湿土翻晒,或掺生石灰粉翻拌,待其含水量适宜后重新碾压;或挖除换填含水量适宜的良性土壤后重新碾压。
增大压实机具的吨位不能降低路基的含水量。
所以,选项D 是正确的。
3.桥台后背0.8-1.0M 范围内回填,不用采用的材料是()。
A.粘质粉土B.级配砂砾C.石灰粉煤灰稳定砂砾D.水泥稳定砂砾【参考答案】A【名师解析-233 网校名师郭炜解析】本题考查的是土工合成材料的应用,台背填料应有良好的水稳定性与压实性能,以碎石土、砾石土为宜。
参见教材P228。
4.城市主干道沥青路而不宜采用()。
A.SMAB.温拌沥青混合料C.冷拌沥青混合料D.抗车撤沥青混合料【参考答案】C【名师解析-233 网校名师郭炜解析】本题考查的是沥青路面结构组成特点。
2015年一级建造师考试市政工程管理与实务真题及解析--
2015年一级建造师执业资格考试市政工程管理与实务(参考答案及解析)一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。
选对每题得1分,没选或错选均不得分)。
1.将现状沥青路面耙松,添加再生剂并重新拌合后,直接碾压成型的施工工艺为()。
A.现场冷再生B.现场热再生C.长拌冷再生D.厂拌热再生【答案】A【解析】再生沥青混合料生产可根据再生方式、再生场地、使用机械设备不同而分为热拌、冷拌再生技术,人工、机械拌合,现场再生、厂拌再生等。
根据题干可知为现场拌合的、没有加热的,选A。
【知识点来源】1K411015 沥青路面材料的再生应用2路基施工局部出现“弹簧土”现象时,不应采用的处理措施是()。
A.翻土晾晒,当含水量接近最佳含水量时压实B.换填含水量适当的素土,碾压密实C.掺拌适量消解石灰,翻拌均匀碾压密实D.换用大吨位压路机碾压至密实【答案】D【解析】此题为常识题,课本上没有明确知识点,考查道路现场施工时常见问题的处理方法,路基出现弹簧现象主要是路基材料含水量大,掺入水泥、石灰或者砂浆等进行路基加固,提高路基的承载能力,增大压实机具的吨位不能降低路基的含水量,故选D。
3桥台后背0.8-1.0m 范围内回填,不应采用的材料是()。
A.黏质粉土B.级配砂砾C.石灰粉煤灰稳定砂砾D.水泥稳定砂砾【答案】A【解析】台背回填要求采用透水性材料(砂砾、碎石、矿渣等),A黏质粉土不属于透水性材料4城市主干道沥青路面不宜采用()。
A.SMAB.温拌沥青混合料C.冷拌沥青混合料D.抗车辙沥青混合料【答案】C【解析】冷拌沥青混合料适用于支路及其以下道路的面层、支路的表面层,以及各级沥青路面的基层、连接层或整平层;冷拌改性沥青混合料可用于沥青路面的坑槽冷补。
P3【知识点来源】1K411012 沥青路面结构组成特点5.关于桥面防水施工质量验收规定的说法,错误的是()。
A.桥面防水施工应符合设计文件要求B.从事防水施工检查验收工作的人员应具备规定的资格C.防水施工验收应在施工单位自行检查评定基础上进行D.防水施工验收应在桥面铺装层完成后一次性进行【答案】D【解析】桥面防水一般规定:(1)桥面防水施工应符合设计文件的要求。
2015年一建《市政实务》真题及答案解析(权威版)
2015年一级建造师《市政公用工程管理与实务》真题答案与解析一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。
选对每题得1分,没选或错选均不得分)。
1.将现状沥青路面耙松,添加再生剂并重新拌合后,直接碾压成型的施工工艺为( )。
A.现场冷再生B.现场热再生C.长拌冷再生D.厂拌热再生答案:A【解析】教材12页。
(二)生产工艺(1))再生沥青混合料生产可根据再生方式、再生场地、使用机械设备不同而分为热拌、冷拌再生技术,人工、机械拌合,现场再生、厂拌再生等。
知识延伸:考核的是特别施工工法的分类。
比如沥青混合料道路分为5种:1)热拌沥青混合料面层;2)冷拌沥青混合料面层3)温拌沥青混合料面层4)沥青贯人式面层5)沥青表面处治面层2.路基施工局部出现“弹簧土”现象时,不应采用的处理措施是( )。
A.翻土晾晒,当含水量接近最佳含水量时压实B.换填含水量适当的素土,碾压密实C.掺拌适量消解石灰,翻拌均匀碾压密实D.换用大吨位压路机碾压至密实答案:D【解析】教材16页。
本题超纲,为实际应用题。
弹簧土由于含水量过大难以通过压路机压实,必须采取办法降低含水量,或掺加其他材料改良土质。
知识延伸:注意工作中常识性知识的积累。
3.桥台后背0.8~1.0m 范围内回填,不应采用的材料是( )。
A.黏质粉土B.级配砂砾C.石灰粉煤灰稳定砂砾D.水泥稳定砂砾答案:A【解析】教材27页。
(二)台背路基填土加筋(1)台背填料应有良好的水稳定性与压实性能,以碎石土、砾石土为宜。
土工合成材料填料之间应有足够的摩阻力。
知识延伸:考核的是人机料法环中的料,材料的选择是关键的质量保证因素,特出材料不得用于施工中去。
比如路基填料的要求。
4.城市主干道沥青路面不宜采用( )。
A.SMAB.温拌沥青混合料C.冷拌沥青混合料D.抗车辙沥青混合料答案:C【解析】教材3页。
2)冷拌沥青混合料面层冷拌沥青混合料适用于支路及其以下道路的面层、支路的表面层,以及各级沥青路面的基层、连接层或整平层;冷拌改性沥青混合料可用于沥青路面的坑槽冷补.知识延伸:沥青混合料的路面结构的应用范围。
2015年一级建造师《市政工程实务》真题及答案(完整版)【3】
2015年一级建造师《市政工程实务》真题及答案(完整版)【3】背景资料某公司承建一项道路改扩建工程,长3.3km,设计宽度40m,上下行双幅路;现况里面铣刨后铺表面形成上行机动车道,新建机动车道面层为三层热拌沥青混合料。
工程内容还包括新建雨水、污水、给水、供热、燃气工程。
工程采用工程量清单计价:合同要求4月1日开工,当年完工。
项目部进行了现况调查:工程位于城市繁华老城区,现况路宽12.5M,人机混行,经常拥堵;两侧密布的企事业单位和居然多处位于道路红线内;地下老旧管线多,待拆改移。
在现场调查基础上,项目部门分析了工程施工特点及存在的风险,对项目施工进行了综合部署。
施工前,项目部编制了交通导行方案,经有关管理部门批准后组织实施。
为保证沥青便面层的外观质量,项目部决定分幅、分段施工沥青底面层和中面层后放行交通,整幅摊铺施工表面层,施工过程中,由拆迁进度滞后,致使表面层施工时间推迟到当年12月中旬。
项目部对中面层进行了简单清理后摊铺表面层。
施工期间,根据建设单位意见,增加3个接顺路口,结构与新建道路相同。
路口施工质量验收合格后,项目部以增加的工作量作为合同变更调整费用的计算依据。
问题1、【题干】本工程施工部署应考虑哪些特点?【答案】施工部署包括施工阶段的区域划分与安排、施工流程(顺序)、进度计划,工力(种)、材料、机具设备、运输计划。
应分析工程特点、施工环境、工程建设条件。
该工程应考虑的特点是:多专业工程交错、综合施工,旧工程拆迁、新工程同时建设,与城市交通、市民生活相互干扰,工期短等。
2、【题干】简述本工程交通导行的整体思路。
【答案】交通导行方案必须周密考虑各种因素,满足社会交通流量,保证高峰期的需求,使施工对人民群众、社会经济生活的影响降到最低。
调查现场及周围的交通车行量及高峰期,预测高峰流量。
应对现场居民出行路线进行核查,并结合规划围挡的设计。
应对预计设置临时施工便线、便桥位置进行实地详勘。
获得交通管理和道路管理部门的批准后组织实施具体方案,并制定保证措施。
2015一级建造师《市政实务》考试真题及答案
2015 —级建造师《市政实务》考试真题及答案一级建造师考试黄金时段备考run起来,高频考点全解析,命中率超高的预测题下载: 99%极限命中率押题,7+3全新双重押题,详情了解下载:(选中链接后点击打开链接”)一、单项选择题1、切缝法施工用于水泥混凝土路面的()。
A •胀缝B •缩缝C •纵缝D .施工缝答案:B2、气温低于()时不宜进行城市主干路、快速路热拌沥青混合料摊铺施工。
A. 100CB. 50CC. 100CD. 150C答案:A3、下列()是路基边坡失稳而产生的滑塌中破坏危害性较大的A. 溜方B. 碎落C. 剥落D. 滑坡答案:D4、在行车荷载作用下水泥混凝土路面的力学特性为(A. 弯沉变形较大,抗弯拉强度大B. 弯沉变形较大,抗弯拉强度小C. 弯沉变形很小, 抗弯拉强度大D. 弯沉变形很小, 抗弯拉强度小5、按锚固原理分,先张法预应力混凝土构件中的预应力筋属于()。
A •支承锚固B •楔紧锚固C•握裹锚固D •组合锚固答案:C般均要求6、沉井制作完成后,抽除垫木是沉井下沉的开始。
此项工序突击性强,无论沉井大小,在()内全部抽除。
A• 1~2hB• 2~4hC• 4~6hD• 6~8h答案:B7、使用()盾构隧道施工平面布置时必须设置中央控制室。
A •闭胸局部气压式B•泥水加压平衡C. 土压平衡D .网格式答案:B8、新奥法施工常用台阶法、全断面法、分部开挖法等方案,其施工的核心是() A .超前注浆加固B .根据土质确定合适的开挖进尺C •现场监控测量D .及时支护答案:C9、挤压式盾构只能在空旷地区或江河底下等区域的()中使用。
A .含承压水的砂层B .软弱黏性土层C .砂、卵石层D. 无黏性土层答案:B10关于传统喷锚暗挖法中的先墙后拱法施工,下列说法正确的是A. 施工速度慢,衬砌整体性差B. 施工速度快,衬砌整体性差C. 施工速度慢,衬砌整体性好D .施工速度快,衬砌整体性好答案;D11、浅埋式地铁车站的出人口设置不宜少于()个。
2015年一级建造师《市政实务》真题与答案解析(整理)
二、多项选择题21.热拌沥青混合料面层质量检查与验收的主控工程有()。
A.平整度;B.压实度;C.厚度;D.宽度;E.纵段高程答案BC解析:沥青混合料面层施工质量验收主控工程:原材料、压实度、面层厚度、弯沉值。
22.水泥混凝土路面的混凝土配合比设计在兼顾经济性的同时应满足的指标要求有()。
答案ACDA.弯拉强度;B.抗压强度;C.工作性;D.耐久性;E.平安性解析:混凝土配合比在兼顾经济性的同时应满足抗弯强度、工作性、耐久性三项技术要求。
23.现浇钢筋混凝土预应力箱梁模板支架刚度验算时,在冬期施工的荷载组合包括()。
答案ABDA.模板、支架自重;B.现浇箱梁自重;C.施工人员、堆放施工材料荷载;D.风雪荷载;E.倾倒混凝土时产生的水平冲击荷载解析:参见表1K41202124.关于生活垃圾卫生填埋场HDPE膜的施工要求,正确时有()。
ACDEA.铺设应一次展开到位;B.应为膜尺寸变化留出伸缩量;C.应对膜下保护层采取防、排水措施D.应防止膜受风力影响破坏;E.膜应全部展开后统一焊接25.基坑内被动区加固土体布置常用的形式有()。
A.墩式加固;B.岛式加固;C.裙边加固;D.抽条加固;E.满堂加固。
答案ACDE解析:按平面布置形式分类、基坑内被动区加固形式有墩式加固、裙边加固、抽条加固、格栅式加固和满堂加固。
26.以下施工工序中,属于无粘结预应力施工工序的有()。
答案BCEA.预留管道;B.安装锚具;C.X拉;D.压浆;E.封锚【解析】无粘结预应力施工流程:钢筋施工→安装内膜板→铺设非预应力筋→安装托架筋、承压板、螺旋筋→铺设无粘结预应力筋→外模板→混凝土浇筑→混凝土养护→拆模及锚固肋混凝土凿毛→割断外露塑料套管并清理油脂→安装锚具→安装千斤顶→同步加压→量测→回油撤泵→锁定→切断无粘结筋(留100mm)→锚具及钢绞线防腐→封锚混凝土。
27.关于预制拼装给排水构筑物现浇板缝施工说法,正确的有()。
ABCDA.板缝部位混凝土外表不用凿毛;B.外模应分段随浇随支;C.内膜一次安装到位;D.宜采用微膨胀水泥E.板缝混凝土应与壁板混凝土强度一样;解析:(1)壁板接缝的内模宜一次安装到顶;外模应分段随浇随支。
2015年一级建造师《市政工程实务》考试真题及答案教学提纲
学习-- 好资料2015 年一级建造师《市政工程实务》真题及答案(完整)一、单项选择题(共20 题,每题1 分。
每题的备选项中,只有1 个最符合题意)将现状沥青路面粑松,添加再生剂并重新拌合后,直接碾压成型的施工工艺为()。
A .现场冷再生.B. 现场热再生.C. 长拌冷再生.D .厂拌热再生参考答案:A参考解析:再生沥青混合料生产可根据再生方式,再生场地,使用机械设备不同而分为热拌,冷拌和再生技术,人工,机械拌和,现场再生,厂拌再生等.考点:1K411015 沥青路面材料的再生应用2 、路基施工局部出现“弹簧土”现象时,不应采用的处理措施是().A .翻土晾晒,当含水量接近最佳含水量时候压实.B. 换填含水量适当的素土,碾压密实.C. 掺拌适量消解石灰,翻拌均匀压密实.D .换用大吨位压路机碾压至密实参考答案:D参考解析:此题为常识题,课本上没有明确知识点,考场道路现场施工时常见问题的处理方式,路基出现弹簧土现象主要是路基材料含水量大,渗入水泥,石灰或砂浆等进行路基加固,提高路基的承载能力,增大压实机具的吨位不能降低路基的含水量,故选D3、桥台后背0.8-1.0M 范围内回填,不用采用的材料是()。
A .粘质粉土.B.级配砂砾.C •石灰粉煤灰稳定砂砾.D .水泥稳定砂砾参考答案:A参考解析:台背回填要求采勇透水性材料(砂砾,碎石,矿渣等)A 粘质粉土不不属于透水性材料4 、城市主干道沥青路而不宜采用()。
A . SMA.B. 温拌沥青混合料.C. 冷拌沥青混合料.D .抗车撤沥青混合料参考答案:C参考解析:冷拌李青混合料适用于支路及其以下道路的面层,支路的表面层,以及各级沥青路面的基层,连接层或平整层,冷更多精品文档学习-- 好资料拌改性沥青混合料可用于沥青路面路面的坑槽冷补5 、关于桥面防水施工质量验收规定的说法,错误的是()。
A .桥面防水施工应符合设计文件要求.B. 从事防水施工检查验收工作人员应具备规定的资格.C. 防水施工验收在施工单位自行检查平底基础上进行D •防水施工验收在桥面铺装层完成后一次性进行参考解析:桥面防水一般规定(1)桥面防水施工用符合设计文件的要求(2)从事防水施工验收检验工作人员应具备规定的资格(3)防水施工验收应在施工单位自行检查评定的基础上进行(4)施工验收应按施工顺序分阶段验收(5)检测单元应符合的要求考点:1K412016 桥面防水系统施工技术6、地下水位一下土层的桥梁桩基础施工,不适应采用成桩的设备是()。
2015一级河南省建造师考试市政实务试题及答案
36、根据施工合同示范文本规定,承包人应在( )之后28天内,向发包人递交竣工结算报告及完整的结算资料。P194
A.工程竣工验收日
B.提交工程竣工验收报告
C.工程竣工验收报告经发包人认可
D.办理竣工验收备案手续
答案:C
37、某工程项目因施工需要,向有关部门办理了夜间施工手续。但在施工过程中,因施工噪声过大,被有关部门处以罚款。根据施工合同示范文本的规定,对该情况的处理应是( )。P190
答案:A
40、单价合同对于承包商而言不存在( )风险。P201
A.工程量
B.价格
C.设计错误
D.环境变化
答案:A
41、对于总价合同,如果在施工过程中施工内容和有关条件不发生变化时,业主支付给承包商的价款额是( )。P202
A.合同总价格加价格风险因素
A.由于劳务分包人原因造成的返工
B.通货膨胀导致劳务价格变化
C.法律政策变化导致劳务价格变化
D.由于劳务分包人原因造成的安全事故
答案:C
16、采用固定价格的施工劳务分包合同,根据施工劳务分包合同示范文本的规定,合同没有特别约定的情况下,可以调整价格的是( )。P197
C.工程变更指令的发出及执行
D.工程变更责任分析与补偿要求
答案:C
3、采用成本加酬金合同,价格变化或工程量变化的风险由( )承担。P204
A.设计人
B.业主方
C.承包商
D.监理方
答案:B
4、建设工程施工劳务合同中,由劳务分包人负责办理,并支付保险费用的是( )。P197
A.承包人应再次提交竣工验收报告
B.承包人可以自行组织竣工验收
2015年一级建造师《市政实务》真题及答案
2015年一级建造师《市政实务》真题及答案一、单项选择题(共20题,每题1分,每题的备选中,只有一个正确或符合题意。
选对每题得1分,没选或错选均不得分。
)1.将现状沥青路面粑松,添加再生剂并重新拌合后,直接碾压成型的施工工艺为()。
A.现场冷再生B.现场热再生C.长拌冷再生D.厂拌热再生【参考答案】A【解析】本题考查的是沥青路面再生材料生产与应用。
再生沥青混合料生产可根据再生方式、再生场地、使用机械设备不同而分为热拌、冷拌再生技术,人工、机械拌合,现场再生、厂拌再生等。
选项A是正确的。
参见教材P12。
2.路基施工局部出现“弹簧土”现象时,不应采用的处理措施是()A.翻土晾晒,当含水量接近最佳含水量时候压实B.换填含水量适当的素土,碾压密实C.掺拌适量消解石灰,翻拌均匀压密实D.换用大吨位压路机碾压至密实【参考答案】D【解析】本题考查的是路基施工。
此题为常识题,课本上没有明确知识点,考查道路现场施工时常见问题的处理方法,弹簧土是指因土的含水量高于达到规定压实度所需要的含水量而无法压实的粘性土体;当地基为粘性土且含水量较大,趋于饱和时,夯打后地基踩上去有一种颤动的感觉,故名叫弹簧土。
弹簧土的处理方法一般是,可将其过湿土翻晒,或掺生石灰粉翻拌,待其含水量适宜后重新碾压;或挖除换填含水量适宜的良性土壤后重新碾压。
增大压实机具的吨位不能降低路基的含水量。
所以,选项D是正确的。
3.桥台后背0.8-1.0M范围内回填,不用采用的材料是()。
A.粘质粉土B.级配砂砾C.石灰粉煤灰稳定砂砾D.水泥稳定砂砾【参考答案】A【解析】本题考查的是土工合成材料的应用,台背填料应有良好的水稳定性与压实性能,以碎石土、砾石土为宜。
参见教材P228。
4.城市主干道沥青路而不宜采用()。
A.SMAB.温拌沥青混合料C.冷拌沥青混合料D.抗车撤沥青混合料【参考答案】C【解析】本题考查的是沥青路面结构组成特点。
冷拌沥青混合料适用于支路及其以下道路的面层、支路的表面层,以及各级沥青路面的基层、连接层或整平层。
2015一级建造师《市政实务》试题及答案
2015一级建造师《市政实务》试题及答案本卷共分为 3大题 35小题,作答时间为 240分钟,总分 160 分,96 分及格。
一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1支路为次干路与居住小区、工业区、交通设施等内部道路的连接线路,解决局部地区交通,以为(C )主。
A.交通功能B.运输功能C.服务功能D.管理功能参考解析:本题涉及的考点是次干路中支路的功能。
支路为次干路与居住小区、工业区、交通设施等内部道路的连接线路,解决局部地区交通,以服务功能为主。
2挖土路基碾压时,压路机应不小于12t级,碾压应( A)进行,直至表面无明显轮迹为止。
A.自路两边向路中心B.自路中心向路两边C.自路一边向另一边D.覆盖整个路面参考解析:本题涉及的考点是城镇道路路基压实作业施工要点。
压路机不小于12t级,碾压应自路两边向路中心进行,直至表面无明显轮迹为止。
3在市政公用工程中,刚性路面的破坏取决于(A )。
A.极限弯拉强度B.极限弯沉强度C.极限弯拉质量D.极限弯沉质量参考解析:本题涉及的考点是刚性路面的特点。
刚性路面:行车荷载作用下产生板体作用,抗弯拉强度大,弯沉变形很小,呈现出较大的刚性,它的破坏取决于极限弯拉强度。
刚性路面主要代表是水泥混凝土路面。
4沥青路面施工压实成形,密级配沥青混合料复压宜优先采用( D)进行碾压,以增加密水性。
A.振动压路机B.三轮钢筒式压路机C.钢轮压路机D.重型轮胎压路机参考解析:本题涉及的考点是沥青混合料面层施工。
密级配沥青混合料复压宜优先采用重型轮胎压路机进行碾压,以增加密水性,其总质量不宜小于25t。
5热轧钢筋接头应符合设计要求,当设计无规定时,焊接接头应优先选择( C)。
A.电阻点焊B.埋弧压力焊C.闪光对焊D.电弧焊参考解析:本题涉及的考点是热轧钢筋接头应符合的规定。
热轧钢筋接头应符合设计要求,当设计无规定时,焊接接头应优先选择闪光对焊。
6结构特点为墙胸坡陡,下墙倾斜,可降低墙高,减少基础开挖的挡土墙是(B )。
2015年一级建造师,市政公用工程管理与实务,历年真题及答案
二标段。
本工程包括高架桥梁、地面辅道及其他附属工程:工程采用工程量清单计价,并在清单中列出了措施项目;双方签订了建设工程施工合同,其中约定工程款支付方式为按月计量支付:并约定发生争议时向工程所在地仲裁委员会申请仲裁。
对清单中某措施项目,A公司报价100万元。
施工中,由于该措施项目实际发生费用为180万元,A公司拟向业主提出索赔。
业主推荐B公司分包钻孔灌注桩工程,A公司审查了B公司的资质后,与B公司签订了工程分包合同。
在施工过程中,由于B公司操作人员违章作业,损坏通讯光缆,造成大范围通讯中断,A 公司为此支付了50万元补偿款。
A公司为了应对地方材料可能涨价的风险,中标后即与某石料厂签订了价值400万元的道路基层碎石料的采购合同,约定了交货日期及违约责任(规定违约金为合同价款的5%)并交付了50万元定金。
到了交货期,对方以价格上涨为由提出中止合同,A公司认为对方违约,计划提出索赔。
施工过程中,经业主同意,为保护既有地下管线,增加了部分工作内容,而原清单中没有相同项目。
工程竣工,保修期满后,业主无故拖欠A公司工程款,经多次催要无果。
A公司计划对业主提起诉讼。
问题:1.在投标报价阶段,为既不提高总价且不影响中标,又能在结算时得到更理想的效益,组价以后可以做怎样的单价调整?A公司就措施项目向业主索赔是否妥当?说明理由。
2.本工程是什么方式的计价合同?它有什么特点?公司应该承担B公司造成损失的责任吗?说明理由。
公司可向石料厂提出哪两种索赔要求?并计算相应索赔额。
5.背景资料中变更部分的合同价款应根据什么原则确定?6.对业主拖欠工程款的行为,A公司可以对业主提起诉讼吗?说明原因。
如果业主拒绝支付工程款,A公司应如何通过法律途径解决本工程拖欠款问题?(五)背景资料:某公司承接了某城市道路的改扩建工程。
工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。
2015年一级建造师考试《市政工程》试题及答案解析15p
2015年一级建造师考试《市政工程》试题及答案解析一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个符合题意)1.反映沥青抵抗开裂能力的指标是( )。
A.60℃动力粘度B.针入度指数(PI)C.10℃或15℃延度D.10℃残留延度2.刚性挡土墙在外力作用下向填土一侧移动,使墙后土体向上挤出隆起,则作用在墙上的水平压力称为( )。
A.水平推力B.主动土压力C.被动土压力D.静止土压力3.改性沥青混合料面层施工时,碾压设备应紧跟摊铺机,采取( )的方式慢速稳压。
A.低频率、高振幅B.低频率、低振幅C.高频率、高振幅D.高频率、低振幅4.再生沥青混合料确定沥青用量的最佳方法是( )。
A.马歇尔试验法B.针人度试验法C.延度试验法D.水煮试验法5.围堰使用期间河流的常水位为+2. Om,可能出现的最高水位(包括浪高)为+3.0m,则该围堰项的最低标高应为( )。
A.+2. 5mB.+3. 0mC.+3. 5mD.+4. 0m6.在施工中钢筋受力分不清时,可按( )处理。
A.受压或受拉B.受拉C.受压和受拉D.受压7.后张法预应力施工中,预应力筋张拉后应及时进行孔道压浆,下列关于孔道压浆说法错误的是( )。
A.当白天气温高于35℃时,压浆宜在夜间进行B.压浆完成24h以后,结构混凝土的温度可以低于5℃C.压浆作业每一工班应留取不少于3组砂浆试块,标养28dD.水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa8.斜拉桥的斜塔柱施工时,应分高度设置横撑,使其线形、应力和( )满足设计要求并保证施工安全。
A.变形B.强度C.稳定性D.倾斜度9.盾构掘进控制“四要素”是指( )。
A.始发控制、初始掘进控制、正常掘进控制、到达控制B.开挖控制、一次衬砌控制、线形控制、注浆控制C.安全控制、质量控制、进度控制、成本控制D.建设方控制、设计控制、监理控制、施工控制10.水池结构施工中,橡胶止水带的接头方法是( )。
2015年一级建造师《市政工程实务》真题及答案详解【5】
2015年一级建造师《市政工程实务》真题及答案详解【5】(二)背景资料某公司中标一座跨河桥梁工程,所跨河道流量较小,水深超过5m,河道底土质主要为黏土。
项目部编制了围堰施工专项方案,监理审批时认为方案中以下内容描述存在问题顶标高不得低于施工期间最高水位;钢板桩采用射水下沉法施工;围堰钢板桩从下游到上游合龙。
项目部接到监理部发来审核意见后,对方案进行了调整,在围堰施工前,项目部向当地住建局报告,征得同意后开始围堰施工。
在项目实施过程中发生了以下事件:事件一:由于工期紧,电网供电未能及时到位,项目部要求各施工班组自备发电机供电。
某施工班组将发电机输出端直接连接到多工程开关箱,将电焊机、水泵和打夯机接入同一个开关箱,以保证工地按时开关。
事件二:围堰施工需要吊车配合,因吊车司机发烧就医,施工员临时安排一名吊车司机代班。
由于吊车支腿下面的土体下陷,引起吊车侧翻,所幸没有造成人员伤亡项目部紧急调动机械将侧翻吊车扶正,稍作保养后又投入到工作中,没有延误工期。
问题1、【题干】针对围堰施工专项方案中存在的问题,给出正确做法。
【答案】围堰高度应高出施工期间可能出现的最高水位(包括浪高).7-0.7m在黏土中不宜使用射水下沉的办法,应采用锤击或者振动。
围堰钢板桩应该从上游向下游合拢2、【题干】围堰施工前还应征得哪些部门同意?【答案】围堰施工前还应征得水利、河道、航务等部门3、【题干】事件一中用电管理有哪些不妥之处?说明理由。
【答案】某施工班组将发电机输出端直接连接到多功能开关箱,将电焊机、水泵和打夯机接入同一个开关箱的做法不妥,应由专业的电工人员进行操作。
应按“一机、一闸、一开关”的要求进行布置,不能串联。
室外变台应设总配电箱,其引出引入线应穿管敷设,配电箱应保持完好,并应具有良好的防雨性能,箱门必须加锁。
配电线路每一支路的始端必须装设断路开关和有效的短路及过载保护接地线或接零线中间不得有接头,与设备及端子连接必须牢固可靠、接触良好配电箱内必须装设零线端子板各种开关、熔断器、热继电器等的选择,其额定容量应于被控制的用电设备容量相匹配。
2015年一级建造师考试真题卷《市政公用工程》
2015年一级建造师考试真题卷《市政共用工程》•本卷共分为2大题50小题,作答时刻为180分钟,总分100分,60分及格。
一、单项挑选题(共25题,每题2分。
每题的备选项中,只要一个最契合题意)1.上料单价法中,分部分项工程量的单价为__。
A.全费用单价B.直接费C.问接费D.人工费参考答案:B2.下列关于路基施工的办法,叙说正确的是__。
A.人工合作机械施工B.只能运用机械施工C.选用顺次作业D.只选用分段平行作业参考答案:A3.严重事端产生后,事端产生单位应当在__内写出书面陈述,按以上所列程序和部分逐级上报。
A.12hB.24hC.36hD.48h参考答案:B4.预应力筋宜运用砂轮锯或堵截机堵截,不得选用电弧切开。
钢绞线堵截前,应在距堵截__cm处用绑丝绑牢。
A.3B.4C.5D.6参考答案:C5.在一级公路、快速公路上,应选用__,以保证沥青面层有较好的运用功能和较长运用寿命。
A.密实式二灰粒料B.悬浮式二灰粒料C.密实式二灰粒料与悬浮式二灰粒料相结合D.密实式二灰粒料与悬浮式二灰粒料60:40的份额混合参考答案:A6.施工项目质量操控应施行__。
施工进程均应按要求进行自检、互检和交代检。
荫蔽工程、指定部位和分项工程未经查验或现已查验定为不合格的,禁止转入下道工序施工。
A.备案制B.校准制C.样板制D.校板制和首段查验制参考答案:D7.直埋热力管道和在外力效果下不答应有变形的管道的折点处应按规划的方位和要求没置固定墩,以保证管道体系的安稳性。
当规划未要求时,固定墩的质量应契合的要求不包含__。
A.混凝土固定墩的强度等级不低于C30B.钢筋直径不该小于8mm,其距离不该大于250mmC.钢筋应双层安置,维护层不该小于30mmD.管道穿过固定墩处,孔边应设置加强筋参考答案:A8.承当燃气钢质管道、设备焊接的人员,有必要具有有锅炉压力容器压力管道特种设备操作人员资格证(焊接)焊工合格证书,且在证书的有用期及合格范围内从事焊接作业,连续焊接时刻超越(),再次上岗前应从头考试。
【VIP专享】2015一级建造师《市政实务》试题及答案
2015一级建造师《市政实务》试题及答案(选中链接后点击“打开链接”)本卷共分为 3大题 35小题,作答时间为 240分钟,总分 160 分,96 分及格。
一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意) 1支路为次干路与居住小区、工业区、交通设施等内部道路的连接线路,解决局部地区交通,以为( )主。
A.交通功能 B.运输功能 C.服务功能 D.管理功能 参考答案:C 参考解析: 本题涉及的考点是次干路中支路的功能。
支路为次干路与居住小区、工业区、交通设施等内部道路的连接线路,解决局部地区交通,以服务功能为主。
2挖土路基碾压时,压路机应不小于12t级,碾压应( )进行,直至表面无明显轮迹为止。
A.自路两边向路中心 B.自路中心向路两边 C.自路一边向另一边 D.覆盖整个路面 参考答案:A 参考解析: 本题涉及的考点是城镇道路路基压实作业施工要点。
压路机不小于12t级,碾压应自路两边向路中心进行,直至表面无明显轮迹为止。
3在市政公用工程中,刚性路面的破坏取决于( )。
B.极限弯沉强度 C.极限弯拉质量 D.极限弯沉质量 参考答案:A 参考解析: 本题涉及的考点是刚性路面的特点。
刚性路面:行车荷载作用下产生板体作用,抗弯拉强度大,弯沉变形很小,呈现出较大的刚性,它的破坏取决于极限弯拉强度。
刚性路面主要代表是水泥混凝土路面。
4沥青路面施工压实成形,密级配沥青混合料复压宜优先采用( )进行碾压,以增加密水性。
A.振动压路机 B.三轮钢筒式压路机 C.钢轮压路机 D.重型轮胎压路机 参考答案:D 参考解析: 本题涉及的考点是沥青混合料面层施工。
密级配沥青混合料复压宜优先采用重型轮胎压路机进行碾压,以增加密水性,其总质量不宜小于25t。
5热轧钢筋接头应符合设计要求,当设计无规定时,焊接接头应优先选择( )。
A.电阻点焊 B.埋弧压力焊 C.闪光对焊 D.电弧焊 参考答案:C 参考解析: 本题涉及的考点是热轧钢筋接头应符合的规定。
2015年一级建造师市政公用工程真题及答案
2015年注册一级建造师考试真题市政工程实务一、单项选择题(共20题,每题1分,每题的备选中,只有一个正确或符合题意。
选对每题得1分,没选或错选均不得分。
)1、将现状沥青路面粑松,添加再生剂并重新拌合后,直接碾压成型的施工工艺为()。
A.现场冷再生B.现场热再生C.长拌冷再生D.厂拌热再生【答案】A【解析】本题考查的是沥青路面再生材料生产与应用。
再生沥青混合料生产可根据再生方式、再生场地、使用机械设备不同而分为热拌、冷拌再生技术,人工、机械拌合,现场再生、厂拌再生等。
选项A 是正确的。
参见教材P12。
2、路基施工局部出现“弹簧土”现象时,不应采用的处理措施是()A.翻土晾晒,当含水量接近最佳含水量时候压实B.换填含水量适当的素土,碾压密实C.掺拌适量消解石灰,翻拌均匀压密实D.换用大吨位压路机碾压至密实【答案】D【解析】本题考查的是路基施工。
此题为常识题,课本上没有明确知识点,考查道路现场施工时常见问题的处理方法,弹簧土是指因土的含水量高于达到规定压实度所需要的含水量而无法压实的粘性土体;当地基为粘性土且含水量较大,趋于饱和时,夯打后地基踩上去有一种颤动的感觉,故名叫弹簧土。
弹簧土的处理方法一般是,可将其过湿土翻晒,或掺生石灰粉翻拌,待其含水量适宜后重新碾压;或挖除换填含水量适宜的良性土壤后重新碾压。
增大压实机具的吨位不能降低路基的含水量。
所以,选项D 是正确的。
3、桥台后背0.8-1.0M范围内回填,不用采用的材料是()。
A.粘质粉土B.级配砂砾C.石灰粉煤灰稳定砂砾D.水泥稳定砂砾【答案】A【解析】本题考查的是土工合成材料的应用,台背填料应有良好的水稳定性与压实性能,以碎石土、砾石土为宜。
参见教材P228。
4、城市主干道沥青路而不宜采用()。
A.SMAB.温拌沥青混合料C.冷拌沥青混合料D.抗车撤沥青混合料【答案】C【解析】本题考查的是沥青路面结构组成特点。
冷拌沥青混合料适用于支路与其以下道路的面层、支路的表面层,以与各级沥青路面的基层、连接层或整平层。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2015一级建造师《市政实务》考试答案一级建造师考试黄金时段备考run起来,高频考点全解析,命中率超高的预测题下载:/ZpZnq799%极限命中率押题,7+3全新双重押题,详情了解下载:/X1qzhw(选中链接后点击“打开链接”)一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个符合题意)1.改性沥青混合料面层施工时,碾压设备应紧跟在摊铺机后,采取()的方式慢速碾压。
A.低频率、高振幅B.低频率、低振幅C.高频率、高振幅D.高频率、低振幅2.确定再生沥青混合料最佳沥青用量的方法是()。
A.马歇尔试验法B.针入度试验法C.延度试验法D.水煮试验法3.围堰使用期间河流的常水位为+2.0m,可能出现的最高水位(包括浪高)为+3.0m,则该围堰项的最低标高应为()。
A.+2.5mB.+3.0mC.+3.5mD.+4.0m4.无压管道严密性试验可按管道井段数量抽样选1/3进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验,是指管道内径大于()mm时。
A.700B.500C.300D.1005.下列关于供热管道的连接方式中不正确的说法是()。
A.螺纹连接(丝接)B.法兰连接C.承插D.焊接6.下列说法,不属于水厂试运行目的与内容的是()。
A.对土建工程和设备安装进行全面、系统的质量检查和鉴定B.修复土建工程和设备安装存在的缺陷C.掌握设备的技术性能,制定运行必要的技术数据和操作规程D.进行一些现场测试,以便进行技术经济分析。
7.大型水池施工过程抗浮措施不包括()。
A.降低地下水位B.基坑四周设防汛墙C.使水池内外无水位差D.构筑物增设锚杆8.项目部的施工成本管理是()的核心内容。
A.项目管理B.企业经营C.监理制度D.建设管理9.下列关于沉井下沉监控测量内容的说法,不正确的是()。
A.下沉时,标高、轴线位移每班至少测量一次B.下沉时,标高、轴线位移每节测一次C.终沉时,标高、轴线位移每小时测一次D.如发生异常情况应加密量测10.给水处理的混凝工艺是水质净化处理的加药、混合、反应各环节的总称,包括凝聚和()作用。
A.过滤B.消毒C.絮凝D.沉淀11.在施工用地范围内,将各项生产、生活设施及其他辅助设施进行规划和布置,满足施工组织设计及维持()要求。
A.社会交通B.市民生活C.社会稳定D.市民安全12.工程施工阶段按照施工()要求,设置道路、组织排水、搭建临时设施、堆放物料和停放机具设备等。
A.围挡面积B.现场需要C.工期安排D.总平面图13.施工现场的进口处应有整齐明显的“五牌一图”,其中“一图”是指()。
A.施工平面图B.横道图C.设计平面图D.交通导行图14.根据国家有关规定,()应当设置明显的安全警示标志。
A.隧道口B.材料存放区C.大门口D.生活办公区15.市政公用工程常常处于城镇区域,因而必须在施工组织设计中贯彻()管理。
A.文明施工B.安全施工C.绿色施工D.环境保护16.热拌沥青混合料路面应待摊铺层自然降温至表面温度低于()后,方可开放交通。
A.40℃B.45℃C.50℃D.55℃17.隧道采用钻爆法施工时,必须事先编制爆破方案()。
A.报监理批准,并经城市主管部门同意后方可实施B.报城管部门批准,并经交通部门同意后方可实施C.报业主批准,并经公安部门同意后方可实施D.报城市主管部门批准,并经公安部门同意后方可实施18.隧道施工中,应对地面、地层和支护结构进行动态监测,并及时()。
A.采取措施B.反馈信息C.报告监理D.报告业主19.直埋保温管接头的保温和密封不符合规定的是()。
A.接头施工采取的工艺应有合格的形式检验报告B.保温前接头处钢管表面应干净、干燥,接头保温必须采用机械式发泡C.保温接头发泡后,发泡孔应及时进行密封D.接头发泡的工艺操作温度应在15~55℃的范围内20.正确的栽植穴应该是()。
A.垂直下挖,上口下底相等B.倾斜下挖,上口大,下口小C.倾斜下挖,上口小,下口大D.倾斜下挖,呈鱼鳞状二、多项选择题(共10题,每题2分。
每题的备选项中,有两个或两个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0.5分)21.给水管道的沟槽回填施工时,应按施工方案的回填方式,经现场试验确定()等参数。
A.虚铺厚度B.回填材料含水量C.压实遍数D.压实厚度E.压实机具22.市政公用工程施工办理桩点交接(俗称交桩)手续,应包括()等主要内容。
A.各种基准点B.基准线的数据及依据C.设计说明D.测量要求E.精度等级23.因不可抗力事件导致的费用增加,由承包人承担的有()。
A.机械设备的损坏B.工程所需修复费用C.发包人人员伤亡D.现场保卫人员费用E.施工人员伤亡24.下述()因素出现后,发承包双方可根据合同约定,对合同价款进行变动的提出、计算和确认。
A.法律法规变化B.项目特征不符C.工程量偏差D.项目经理变更E.不可抗力25.建设项目总概算是由()汇总编制而成。
A.单位工程概算B.各单项工程概算C.工程建设其他费用概算D.监理费用概算E.预备费用概算26.选择施工方法的依据正确的有()。
A.工程特点B.质量要求C.工期要求D.文明施工E.安全要求27.选择施工机具成为确定施工方案的—个重要内容,选择时下列表述正确的为()。
A.尽量租赁B.尽量选择中型机具C.合理组合D.尽量采用多用途的施工机具E.统筹考虑28.危险性较大工程中的工具式模板工程包括()项目。
A.滑动模板B.大块钢模板C.飞模工程D.水平构件模板支撑E.爬模29.高大模板工程中()需要进行专家论证审查。
A.水平构件模板支撑体系高度超过8mB.超过6层楼高度C.水平混凝土构件跨度大于18mD.集中线荷载大于15kN/mE.施工总荷载大于10kN/m230.危险性较大工程包括()应编制专项施工方案。
A.脚手架工程B.焊接工程C.模板工程D.装饰工程E.拆除、爆破工程三、案例分析题案例(一)背景材料:A公司中标北方某市园林道路改造工程,其中包括园内道路和停车场,工程量52000m2,路面结构:水泥稳定级配碎石土180mm、二灰碎石180mm、水泥混凝土面层200mm停车场结构:石灰(10%)土180mm、二灰碎石180mm、50mm水泥砂、透水面砖。
A公司施工项目部按合同约定,将停车场施工分包给具有相应资质的B公司。
A公司依据合同规定组织人力机械进场。
但因园内拆迁影响,36d后才正式破土动工。
施工过程出现以下事件:(1)国庆节后施工混凝土面层。
为避免出现施工缝,施工中利用施工设计的胀缝处作为施工缝;采用土工毡覆盖洒水养护,在路面混凝土强度达到设计强度40%时做横向切缝,实测切缝深度为40~45mm。
(2)因多种因素干扰,停车场施工进入冬期。
春融后,停车场出现局部沉陷和面砖被压碎现象;甲方扣除乙方保证金作为修复费用。
(3)园路使用四个月后,路面局部出现不规则的横向收缩裂缝,裂缝距缩缝100mm左右。
问题:1.工程比合同约定滞后36d才正式开工,A公司可向建设单位索赔吗?2.分析路面产生裂缝的原因,给出正确做法。
3.分析停车场出现局部沉陷和面砖被压碎的可能原因,给出修复意见。
4.A公司和B公司应如何处理停车场返修问题?案例(二)背景材料:A公司中标地铁车站及配套工程,合同额2.1亿元人民币,工期30个月。
车站施工项目部将车站联络通道以劳务分包形式交给B公司施工。
车站基坑围护结构为混凝土灌注桩+桩间锚喷混凝土,采用四道钢管支撑。
施工降水直接排人临近的运河。
联络隧道开工前,项目部施工负责人向分包项目部全体人员进行书面技术交底后,B公司施工队伍按照B公司作业指导书进行暗挖施工。
车站基坑开挖到设计标高,人工进行清底准备浇筑垫层时,监测报告显示基坑周围土体下沉速率持续增加,达到85%控制值,围护桩体向坑内水平位移速率也呈现同样趋势;项目部果断采取了应急处理措施。
问题:1.将车站联络通道工程劳务分包给B公司是否妥当?为什么?2.指出项目部对隧道分包方技术管理应改进之处。
3.分析监测报告显示的基坑围护结构安全状态。
4.简述项目部可采取的应急处理措施。
案例(三)1.背景某市政公司中标城市立交雨水泵站改造工程,其中新建雨水收集池平面尺寸为20m×25m,池深6.0m,泵井深7.8m,剪力墙结构;勘察报告显示主体结构位于粉质黏土夹砂砾层,除有少量浅层滞水外,无须降水。
采用明挖法施工,基坑边坡1:0.5,锚杆喷射混凝土网护面;鉴于基坑西侧比邻居民楼,基坑壁安全等级提至一级。
为保证泵站雨期投入使用,项目部采取:边挖土边施做锚杆,机械挖土至底板高程等加快进度措施,受到上级主管部门批评。
施工过程中,监测方发现西北角坡顶出现纵向裂缝,坡顶测点最大水平位移为0. 3%H,且相应部位锚杆附近出现渗水,随即发出边坡失稳的预警,为此项目部停工处理。
2.问题(1)上级主管部门为何对项目部提出批评?(2)试分析本工程主要监测项目及其测点布置。
(3)结合本工程,简述坑边坡失稳判断和预警。
(4)试分析边坡失稳原因,并给出应对措施。
案例(四)1.背景某公司中标承建日消纳量为200t的大型城市垃圾填埋场工程,地点位于城郊山坳。
渗出液依地势排人邻近的污水处理厂,进水井为跌水方式,水面落差5. 0m,采用预制沉井法施工。
施工项目部技术负责人编制了工程施工组织设计,按照规定获准后组织实施。
在当地建设主管部门检查中,项目部未能提供沉井专项方案论证表;运输垃圾时引发了沿线居民抱怨。
2.问题(l)该工程施工组织设计,应包括哪些主要内容?(2)沉井施工应否单独编制专项方案?为什么?(3)沿线居民抱怨说明项目部工作存在哪些不足?案例(五)1.背景某公司中标承建城市立交桥工程,主桥为全钢结构,最大跨度79m,最宽44m,最高35m,用钢总量近7000t。
项目部依据工程设计要求和现场施工条件编制施工方案:将钢桥分块进行预制拼装,纵向共分成8块,横向共9段,采用工地焊缝连接。
所编制的施工方案在组织专家论证中给予较多修改补充后方被批准实施。
2.问题(l)除背景介绍内容外,钢桥预制前还应做好哪些工作?(2)钢结构桥梁吊装前应做哪些准备工作?(3)工地焊接时应按什么顺序进行?参考答案一、单项选择题1.D 2.A 3.C 4.A 5.C6.B 7.D 8.A 9.B10.C11. A; 12.D; 13.A; 14.A; 15.C;16.C 17.D; 18.B 1 9.D; 20.A;二、多项选择题21.BCE22.ABE23.A、E;24.A、B、C、E; 25.B、C、E26. A. C 27. C.E 28. A. C. E29. A. B.C 30. A. C.E三、案例分析题(一)1.【参考答案】因拆迁影响,滞后36d才开工,责任在于建设方;A公司可向建设方索赔期间停工损失费(包括设备租赁费、管理费、人员窝工费等);实际工期缩短36d,A公司还可向建设方索赔工期或索赔因此增加的抢工费用。
